深基坑 专家论证报告

合集下载

深基坑放坡开挖专家论证方案

深基坑放坡开挖专家论证方案

深基坑放坡开挖专家论证方案A 综合说明A.1编制内容说明根据《天津市建设工程基坑降水及土方开挖方案论证文件编制标准》要求并结合本工程实际情况,本方案内容包括:方案编制依据与工程概况、土方开挖方案、降水方案、监测专项方案、应急专项方案、季节施工措施、质量保证措施及安全生产、文明施工、环境保护保证措施等。

本工程不属于超深基坑(开挖深度超过14m),且周边环境不复杂,无地下管线和建构筑物,故不需要在土方开挖前对支护结构进行渗漏检测。

按照《基坑降水及土方工程施工方案报件标准》要求,方案含盖范围为:自工程桩、围护结构、止水帷幕完成后开始,至土方挖完、垫层浇筑完成期间的施工内容。

包括降水井施工及降水运行、土方开挖施工、不包括土方回填及底板封井。

A.2编制依据A.2.1基坑支护设计图纸A.2.2市建设科技委对基坑支护设计方案的论证意见A.2.3市建设科技委对本工程基坑降水及土方施工方案的论证意见A.2.4地质勘察报告《图书馆工程岩土工程勘察报告》(详细勘察阶段)A.2.5有关国家及地方的规范、规程1、《建筑基坑工程技术规程》(DB29-202-2010)2、《建筑地基处理技术规范》(JGJ79-2012)3、《建筑地基基础工程施工质量验收规范》(GB50202-2002)4、《建筑基坑工程监测技术规范》(GB50497-2009)5、《建筑机械使用安全技术规程》(JGJ33-2012)6、《建筑桩基技术规范》(JGJ94-2008)7、《地下防水工程质量验收规范》(GB 50208-2011)8、《混凝土结构工程施工质量验收规范》(GB 50204-2011)9、《钢筋焊接及验收规程》(JGJl8-2003)10、《建筑工程施工质量评价标准》(GB/T50375-2006)A.3专家论证意见回复A.3.1意见一1、补充基坑支护论证内容回复:已作为附件,将复印件附于方案中。

2、地下基础施工处于雨季,应采取引流管疏干地下水措施。

深基坑开挖专项施工方案专家论证

深基坑开挖专项施工方案专家论证

基坑开挖专项施工方案第一章工程概况一、工程概述本工程为山西医科大学第二医院综合住院大楼,地下2层,地上23层,建筑设计使用年限50年,耐火等级一级,抗震设防裂度8度,结构类型为框架、剪力墙结构,基础为桩承台基础。

室内外高差米。

±相当于绝对标高米。

基坑承台底标高为米。

二、工程地质和水文地质(一)工程地质第一层:填土土层厚度米第二层:粉土土层厚度米地基承载力特征值为80 KPa第三层:粉土土层厚度米地基承载力特征值为130 KPa第四层:粉土土层厚度米地基承载力特征值为160 KPa第五层:粉土土层厚度米地基承载力特征值为220 KPa第六层:粉土土层厚度米地基承载力特征值为250 KPa第七层:粉质粘土土层厚度米地基承载力特征值为270 KPa第八层:粉土土层厚度米地基承载力特征值为280 KPa第九层:粉质粘土土层厚度米地基承载力特征值为300 KPa第十层:粉质粘土地基承载力特征值为320 KPa (二)水文地质本场地水位埋深之间,稳定水位标高在米,地下水位类型为潜水,水流向为由东向西,主要受大气流向,侧向径流补给。

本工程挖土水位需降至-12米。

第7层为粉质粘土,淤泥隔水层,层厚度为米。

三、施工场地条件本工程位于医院南北住院楼之间,施工场地非常狭小。

南至住院楼轴线7米,北至住院楼轴线5米,东至锅炉房8米,西至门诊楼米,施工场地狭小。

第二章支护、支撑系统的结构设计及降水一、支护、支撑结构选型(详见支护方案)根据岩土工程勘察报告,本工程基坑开挖深度范围的土层主要为填土、粉土、淤泥。

依据基坑开挖深度及工程周边贴近住院楼的特殊情况,本基坑支护采用Ф900@1250钢筋混凝土桩,1000*800冠梁,Ф630钢管内支撑支护,止水帷幕采用水泥搅拌桩Ф500, 3排。

由山西省建筑设计研究院设计,并请专家论证。

二、降水井、回灌井设置(详见降水专项方案)降水井:沿基坑长方向分四列布置,井距11米,横向16米。

深基坑开挖专项施工方案(专家论证)

深基坑开挖专项施工方案(专家论证)

深基坑专项施工方案第一章工程概况一、工程概述本工程建设起点为K0+000,终点为K0+740,全长740m。

全路段土质均为耕种土、素填土、垃圾土及粉土,该土质作为路床持力层,无法满足设计及规范要求,均须进行换填处理。

其中,部份路段垃圾土、粉土层堆积厚度平均5.0米左右,探坑下部有部份渗水。

且K0+560~K0+660段左侧有房屋。

二、施工总平面布置图三、工程地质和水文地质(一)工程地质⑴气象条件本工程路段区属亚热带气候带区,具气温较高,雨量较充沛,无霜期长的气候特点。

年平均气温14℃~17℃,极端最高气温37.5℃~39.8℃,极端最低气温-1.5~3.0℃。

多年平均降雨量825.8~1141.8毫米,年最大降降雨量可达1620mm,日间最大降雨量达191.8mm。

全年平均湿度为83%。

⑵地理位置及地形地貌本工程地处资阳市雁江区雁江镇城北村境内,东起沱一桥,西至消防队附近。

场地地形较平坦,其相对标高介于351.12~357.27米之间。

地貌属沱江I级阶地。

(3)岩土构成根据勘探揭露及地质调查,场地内主要地层为近期堆积的耕作层(Qpd),素填土(Qml)第四系冲、洪积(Qal+pl)粉土及卵石。

(4)水文地质条件拟建场地内地下水类型主要为上层滞水和孔隙潜水,前者赋存于素填土及粉土层中,后都赋存于卵石层中。

地下水的稳定埋深为2.3~4.8米,其标高介于348.12~351.58m。

第二章编制依据一、编制依据(1)建质[2004]213号文《危险性较大工程安全专项施工方案编制及专家论证审查办法》(2)《城镇道路工程施工与质量验收规范》CJJ1-2008(3)业主提供的地勘资料及施工设计图纸(4)《施工合同》(5)《公路工程安全施工技术规范)》(6) 建筑边坡工程技术规范(7) 《建筑基坑支护技术规范》JGJ120-2012(8) 《建筑工程施工质量验收统一标准》GB50300(9)《建筑工程施工安全技术统一规范》GB50870-2013(10)其它国家及行业标准第三章基坑支护设计(1)基坑长度740,最大开挖深度5.5米,支护段80米左右,支护使用时间45天,安全等级三级,局部二级。

深基坑专家论证方案

深基坑专家论证方案

深基坑专家论证方案深基坑专家论证方案是对深基坑施工方案进行专业性的评估和论证,以保证施工安全和质量。

下面是一个700字左右的深基坑专家论证方案。

深基坑工程是城市建设中常见的一种工程形式,对于城市的土地利用效率和建筑物的稳定性至关重要。

然而,深基坑工程具有较高的技术风险,需要经过专家的论证和监管,以确保施工安全和效果。

深基坑专家论证方案主要包括以下几个方面:1. 确定论证目标:明确深基坑工程的用途、地理位置、规模和建设要求等。

同时确定论证的内容和重点,如工程的可行性分析、技术方案的可行性和风险评估等。

2. 搜集资料和信息:收集深基坑施工相关的工程资料和设计文件,包括地质勘察报告、设计方案、施工图纸等。

同时搜集有关深基坑工程的技术标准和规范,以及类似工程的实施经验和教训。

3. 分析论证工程方案的可行性:对深基坑工程的各项技术指标进行论证和评估,包括基坑的稳定性、支护结构的可行性、地下水位和排水措施的合理性等。

同时,对施工工艺和周期进行评估,确定施工风险和影响因素,并提出相应的控制措施和管理方法。

4. 进行风险评估和安全控制:对深基坑工程可能存在的风险进行评估,包括地质灾害、地下水渗透、支护结构失效等。

在评估的基础上,提出相应的安全控制措施和技术要求,确保施工过程中安全可控。

5. 论证结果的评估和建议:对深基坑专家论证方案的论证结果进行总结和评估,给出工程方案的可行性和安全性评价,同时提出改进和优化建议。

评估结果还可以用于制定深基坑施工的监管和管理措施,确保工程的质量和安全。

深基坑专家论证方案的执行需要依托于专业的深基坑专家团队,他们具有丰富的经验和专业的知识,能够对深基坑工程进行全面的技术评估和风险分析。

同时,深基坑专家论证方案还需要在施工单位、设计单位和监理单位的共同配合下进行,形成多方共识,确保论证结果的客观和有效。

通过深基坑专家论证方案的执行,可以有效降低深基坑工程的技术风险,提高施工的安全性和质量,为城市的建设和发展提供坚实的保障。

深基坑专家论证方案

深基坑专家论证方案

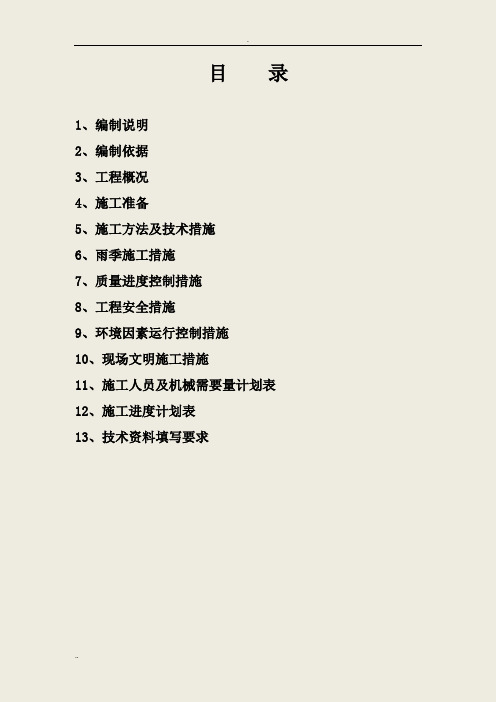

目录1、编制说明2、编制依据3、工程概况4、施工准备5、施工方法及技术措施6、雨季施工措施7、质量进度控制措施8、工程安全措施9、环境因素运行控制措施10、现场文明施工措施11、施工人员及机械需要量计划表12、施工进度计划表13、技术资料填写要求一、编制说明本方案为金色长风工程项目骏景苑住宅小区2#楼、3#楼、4#楼主楼及其所附属的商业用房、与主楼相临的部分地下车库的基坑帷幕、深井降水、土方开挖为一体施工方案,是依据公司多年的施工管理经验及工程进度计划安排、现场施工条件、工程质量要求、施工平面布置图(详见附图),结合设计图纸及本工程相关资料编制的,具有可操作性,满足工程施工需要。

二、编制依据1、《建筑基坑支护技术规范》(JGJ120-99)2、《锚杆喷射混凝土支护技术规范》(GB50086-2001)3、《建筑地基处理技术规范》(JGJ79-2002)4、《建筑基坑监测技术规范》(GB50497-2009)5、《太原市南上庄城中村改造工程“骏景苑”项目岩土工程勘察报告》(山西华晋岩土工程勘察有限公司 2011.4)6、相关设计资料(太原建筑设计研究院)7、《建筑基坑工程技术规范》(YB9258-97)8、《建筑地基基础工程施工质量验收规范》(GB50202-2002)9、《地基与基础工程施工工艺标准》(QB-CNCEC J01-2004)10、《骏景苑2#、3#、4#楼施工组织设计》11、《骏景苑基坑支护设计方案》(山西华晋岩土勘察有限公司)12、《建筑机械使用安全技术规程》(JGJ33-2001)13、《建筑工程施工安全管理标准》(DBJ04-253-2007)14、《既有建筑地基基础加固技术规范》(JGJ123-2000)15、《软土地基深层搅拌加固法技术规程》(YBJ225-91)16、《建筑桩基技术规范》(JGJ94-2008)三、工程概况拟建骏景苑位于太原市长风街以北,和平南路以东,千峰路以西。

深基坑工程专家论证方案

深基坑工程专家论证方案

深基坑工程专家论证方案一、背景随着城市建设的不断扩大和人口的增长,深基坑工程在城市建设中扮演着重要的角色。

然而,由于地质条件和工程技术的限制,深基坑工程的规划和设计常常面临困难和挑战。

为了确保工程的可行性和安全性,需要进行专家论证。

二、专家论证的重要性专家论证是通过对深基坑工程进行全面评估和分析,确定其可行性和安全性的过程。

专家论证的重要性体现在以下几个方面:1. 确定工程的可行性:专家论证可以对深基坑工程的各项指标和参数进行科学分析和评估,以确定工程的可行性,避免因技术和经济因素导致的工程失败。

2. 提升工程的安全性:通过专家论证,可以对深基坑工程的地质环境、土力学特性和结构设计进行深入研究和评估,以确保工程在施工和使用过程中的安全性。

3. 指导工程设计和施工:专家论证可以为深基坑工程的规划、设计和施工提供专业指导,通过专家的经验和知识,减少工程中可能出现的问题和风险。

三、专家论证的步骤和内容专家论证应该遵循以下步骤和内容:1. 收集和整理资料:首先,收集和整理深基坑工程相关的地质调查、设计方案、技术标准等资料,为专家论证提供必要的基础数据。

2. 审查和分析资料:对收集到的资料进行审查和分析,包括地质环境、土壤条件、地下水位、地下管线等因素的评估和分析,以及深基坑工程设计方案的合理性和可行性的评估。

3. 召开专家论证会议:组织相关专家召开论证会议,就深基坑工程的可行性和安全性进行讨论和评判。

会议应该充分发挥各专家的专业特长,提供科学、准确的意见和建议。

4. 撰写专家论证报告:根据专家论证的结果和讨论意见,撰写专家论证报告,明确指出深基坑工程的可行性、安全性,以及可能存在的问题和风险。

报告应该客观、准确地反映专家的意见和结论。

四、专家论证的实施机构和参与人员专家论证的实施机构应该是具备相关专业知识和经验的科研机构、设计院或专家咨询公司。

参与专家论证的人员应包括地质学家、土木工程师、结构工程师、施工专家等相关领域的专家,确保论证的综合性和专业性。

深基坑专项施工方案(专家论证)

三、基坑监测要求
1、监测内容
(1)基坑周边沉降及位移监测
监测点和控制点均采用钢筋水泥制作,设置稳固。
采用J2光学经纬仪或全站仪观测水平位移,采用精密水准仪观测垂直位移。
基坑开挖期间每开挖一层观测2次或每天观测2次,时间为上午开工前,下午收工后。
(2)土体侧向变形监测
沿基坑周边每20m布设一个测斜孔,测斜孔采用专用PVC管,管内正交的两组导向槽,埋入深度以进入弱风化岩为宜。测斜孔埋置时角保其中一组导向槽垂直于基坑边线,测斜孔与钻孔壁间的空隙密实填砂并用水泥密封。基坑开挖过程中每开挖支护一层观测一次。
管道基坑支护方式二
管道基坑支护方式三
管道基坑支护方式四
二、本工程投入的拉森钢板桩的参数
本工程投入的拉森钢板桩采用III型拉森钢板桩,宽400mm,高170mm,厚15.5mm,理论重量68 Kg/m,要求拉森钢板桩无穿孔,修边调直后方可使用。
拉森钢板桩之间用HW250*250*11*11围檩进行连接,围檩与每根拉森钢板桩之间空隙需打入木楔抵紧。转角需设置专用构件,采用φ300×10钢管进行内支撑,内支撑水平间距为4.0m,管道安装需调整对撑间距并及时回顶。
根据现场量测的勘察钻孔水位,勘察期间测得钻孔水稳定水位埋深0.70~2.50m,标高为-0.98~6.97m。本场地地下水类型可分为上层滞水、孔隙潜水、孔隙承压水和基岩裂隙水。
上层滞水主要赋存在人工填土层中,含水量较小,其动态受季节性控制,主要接受大气降水和生活用水的渗透补给;孔隙潜水主要储藏在海陆交互相及冲积成因的砂层中,砂层厚度大,透水性良好,其主要补给来源为地表降水和上游地下水迳流,水量丰富;孔隙承压水主要补给来源为外围含水层,其动态受降雨影响较小。场地基岩全风化、强风化及中风化裂隙发育,赋存有裂隙水,水量大小与裂隙度及其连通性和补给条件有关。本次勘察揭露的地下水主要为第四系孔隙潜水、孔隙承压水。

深基坑专项施工方案(专家论证)

深基坑专项施工方案(专家论证)
1. 背景介绍
在城市建设和地下工程中,深基坑工程的施工过程一直备受关注。

随着城市发
展的需要,越来越多的高层建筑、地下车库等工程需要进行深基坑开挖。

因此,深基坑专项施工方案的制定显得尤为重要。

2. 专家论证意义
尽管深基坑工程在城市发展中有着重要地位,但由于工程具有复杂性和危险性,因此必须经过专家的审查和论证,以确保施工方案的科学性和可行性。

3. 施工过程安全性论证
在深基坑工程施工过程中,安全问题一直是最为关键的环节。

专家需要对施工
中可能出现的各种安全隐患进行论证,提出对策措施,确保工程施工的安全可靠性。

4. 施工方案合理性论证
除了安全性外,深基坑施工方案的合理性也是专家论证的核心内容。

专家需要
根据工程的具体情况,评估施工方案的技术可行性、经济效益等方面,提出改进建议,确保施工方案能够达到最佳效果。

5. 施工管理流程论证
专家论证还需要对工程施工过程中的管理流程进行评估,包括施工组织、监控
管理、质量控制等方面。

专家的论证可以为工程施工提供科学的管理参考,保障工程顺利进行。

6. 结语
深基坑专项施工方案的专家论证是保障城市地下工程施工安全和质量的重要环节,只有经过严密的审查和论证,才能确保工程的顺利进行。

希望通过本次论证,能够为深基坑工程的施工提供科学的指导和保障。

深基坑支护方案专家论证方案

目录一、工程概况1、工程总体概况 (2)2、工程地质概况 (2)3、水文地质条件 (3)二、编制依据及原则(一)编制依据 (4)三、施工组织与协调 (4)四、施工机械及劳力计划 (5)五、施工方案(一)、施工条件 (6)(二)、施工准备 (6)(三)、施工工艺流程 (8)六、质量保证措施(一)、土方开挖质量保证措施 (11)七、应急计划 (11)八、事故预防措施 (15)九、雨期施工方案1、施工总体安排 (15)2、人员安排 (16)3、施工准备 (16)4、主要技术措施 (17)5、雨期施工预防措施 (18)十、安全文明施工1、安全生产责任制 (19)2、安全技术交底制度 (19)3、安全教育制度 (19)4、安全检查制度 (20)5、安全员跟班作业制度 (20)6、安全警示制度 (20)7、事故处理报告制度 (21)8、班前安全活动制度 (21)9、持证上岗制度 (21)10、安全例会制度 (21)十一、突发公共卫生事件应急处置措施 (21)十二、应急处理预案1、应急处理指挥系统 (22)2、应急处理预案 (23)一、工程概况1、工程总体概况本项目为地上7层,地下一层,本工程地下室开挖深度范围内大部分为回填土,地下室基坑深度超过 5.0,属于深基坑。

场地东西两侧分别建有一栋两层和一栋五层的建筑,而且距离本项目场地红线和车库范围线太近而不具备放坡条件。

场地南侧的山丘因地下室基坑的开挖将形成8.0~14.6m的高边坡。

场地内环境边坡总长约145m,高约6.0~14.60m,边坡主要由岩质边坡和土质边坡组成。

2、工程地质概况场区构造属假角山背斜北西翼,岩层呈单斜产出,产状:260°∠21°。

层间裂隙间距0.30-1.00m,张开度1-2mm,局部粉质粘土充填,结合很差,属软弱结构面。

据现场踏勘及邻区资料表明,场内共发育两组裂隙:其中一组产状为78°∠62°,裂面黄褐色,间距0.5-2.50m,延伸 2.00-5.00m,张开度3-5mm,粉质粘土充填,结合很差,属软弱结构面;另一组产状为345°∠71°,间距0.50- 2.50m,延伸1.00-7.00m,张开度3-5mm,裂面黄褐色,平直光滑,无充填,结合很差,属软弱结构面。

深基坑工程专家论证方案

深基坑工程专家论证方案1. 背景概述深基坑工程是指在建筑、地铁、供水等领域中所遇到的较深的基坑开挖和支护工程。

由于其涉及的土壤力学、结构力学等专业知识较为复杂,因此对于深基坑工程的设计和施工需要专家的论证方案。

2. 论证目的本论证方案的目的是为了确保深基坑工程的设计和施工过程能够达到工程质量要求,并确保工程的安全性和可持续性。

通过对深基坑工程的专家论证,可以减少工程风险,避免工期延误和工程质量问题。

3. 论证内容(1) 工程技术可行性论证:对深基坑工程的技术可行性进行评估,包括土质条件、地下水位和基坑开挖及支护技术的选择等方面,以确定工程是否具备可行性。

(2) 结构设计论证:通过对深基坑结构设计方案的论证,确保其能够承受设计荷载和满足工程要求,包括基坑支护结构的类型、尺寸和材料选用等。

(3) 施工方案论证:对深基坑工程的施工方案进行论证,包括开挖、支护和回填等工序的安排和施工方法的选择,以确保施工的合理性和工期的控制。

(4) 安全风险论证:对深基坑工程的施工过程中可能存在的安全风险进行论证,包括土层失稳、地下水涌流和支护结构破坏等方面,以制定相应的安全措施和应急预案。

4. 论证方法(1) 现场调研:深入基坑工程现场,对土层和地下水等条件进行实地勘察和采样,获取准确的工程数据和实际情况。

(2) 数值模拟:采用合适的地质力学模型和结构力学模型,进行深基坑工程的数值模拟分析,评估工程的稳定性和变形情况。

(3) 专家评审:邀请深基坑工程领域的专家对设计方案和施工方案进行评审,提出宝贵意见和建议,确保论证结果的科学性和合理性。

5. 论证成果(1) 专家论证报告:根据论证过程和结果,撰写《深基坑工程专家论证报告》,对深基坑工程的设计和施工方案进行详细说明和评价。

(2) 说明会议:与相关设计和施工单位举行说明会议,将专家论证的意见和建议进行沟通和讨论,达成一致意见,并进行必要的方案调整。

(3) 监督指导:在深基坑工程的施工过程中,对施工单位进行监督和指导,确保专家论证的要求得到有效执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
危险性较大分部分项工程施工方案专家论证报告
工程名称: 编号:160602
程名称
基坑支护、土方开挖、施工降水设计施工方案
专家一览表
姓 名
工作单位
专 业
专家证编号
专家签名
中冶地勘岩土有限责任公司
深基坑工程
廊坊市水利勘察院
深基坑工程
廊坊市城建勘察院
深基坑工程
中冶地勘岩土有限责任公司
方案简述:
基坑支护采用坡率1:自然放坡网喷护面,坡面挂40X60钢板网,喷射不小于30mm厚C20豆石混凝土。
地下水位位于基坑开挖面以下,不需采取降水措施,坑底积水采用集水明排,坡脚设置排水沟和集水井。
土方开挖采取分层分段均衡开挖,土方外运,坑边不堆载。
论证意见:专家组踏勘了施工现场,审阅了勘察报告和相关设计图件,认为该基坑支护方案、施工降水、土方开挖等专项方案可行,建议如下:
1、根据基坑周边不同部位地层情况核实边坡坡率。
2、完善土方开挖方案。
3、雨季施工应做好基坑内外防排水措施。
4、增加周边建筑物的监测,明确基坑监测报警值。
2016年06月02日
深基坑工程
廊坊市城建勘察院
深基坑工程
工程概况:工程位于燕郊开发区燕昌路西侧,三河福谷软件研发生产基地院内。基坑长约110m,宽约76m,基坑开挖深度约。坑壁土层为填土、粘性土和粉砂,坑底为粘性土和粉砂,勘察期间地下水位埋深约米。基坑北侧为建筑公司仓库,距离下口线约26-28m;东侧为燕昌路,下口线距路边约17-29m,南侧为方大药业,距离基坑下口线约17m;西侧较空旷。基坑安全设计等级为二级,设计使用年限为6个月。
