信号灯施工方案

合集下载

信号灯工程施工方案

信号灯工程施工方案

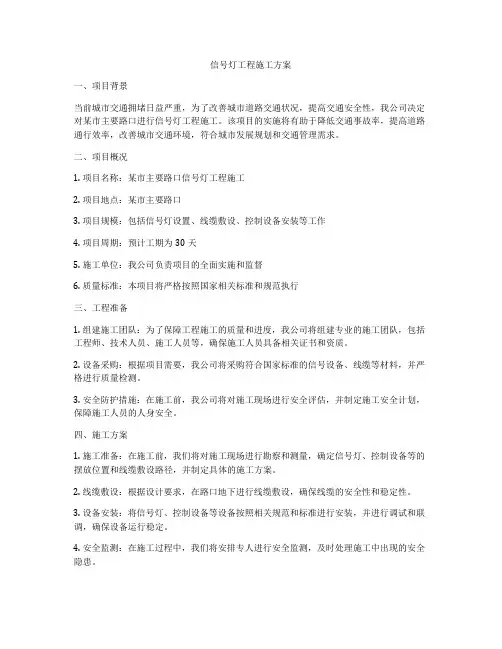

信号灯工程施工方案一、项目背景当前城市交通拥堵日益严重,为了改善城市道路交通状况,提高交通安全性,我公司决定对某市主要路口进行信号灯工程施工。

该项目的实施将有助于降低交通事故率,提高道路通行效率,改善城市交通环境,符合城市发展规划和交通管理需求。

二、项目概况1. 项目名称:某市主要路口信号灯工程施工2. 项目地点:某市主要路口3. 项目规模:包括信号灯设置、线缆敷设、控制设备安装等工作4. 项目周期:预计工期为30天5. 施工单位:我公司负责项目的全面实施和监督6. 质量标准:本项目将严格按照国家相关标准和规范执行三、工程准备1. 组建施工团队:为了保障工程施工的质量和进度,我公司将组建专业的施工团队,包括工程师、技术人员、施工人员等,确保施工人员具备相关证书和资质。

2. 设备采购:根据项目需要,我公司将采购符合国家标准的信号设备、线缆等材料,并严格进行质量检测。

3. 安全防护措施:在施工前,我公司将对施工现场进行安全评估,并制定施工安全计划,保障施工人员的人身安全。

四、施工方案1. 施工准备:在施工前,我们将对施工现场进行勘察和测量,确定信号灯、控制设备等的摆放位置和线缆敷设路径,并制定具体的施工方案。

2. 线缆敷设:根据设计要求,在路口地下进行线缆敷设,确保线缆的安全性和稳定性。

3. 设备安装:将信号灯、控制设备等设备按照相关规范和标准进行安装,并进行调试和联调,确保设备运行稳定。

4. 安全监测:在施工过程中,我们将安排专人进行安全监测,及时处理施工中出现的安全隐患。

5. 环境保护:在施工过程中,我们将加强对环境的保护,采取合理的挡土、防尘、防噪措施,确保施工不对周边环境造成影响。

6. 质量把关:我公司将严格按照国家相关标准对工程质量进行把关,对施工过程中出现的质量问题及时处理,确保工程质量达标。

五、安全措施1. 安全教育:对所有参与施工的人员进行安全教育和培训,确保施工人员具备一定的安全意识和技能。

信号灯施工方案

信号灯施工方案

信号灯施工方案信号灯施工方案一、施工准备工作:1.组织相关施工人员参加技术交底会议,明确施工方案和要求。

2.制定施工计划,分配施工人员,确保工期的顺利完成。

3.准备所需施工设备和材料,确保施工过程中的顺利进行。

二、施工过程:1.确定信号灯位置:根据相关要求和交通流量情况,确定信号灯的位置,并标记出来。

2.进行基础施工:挖掘信号灯基础的位置和规格,根据设计要求施工基础,确保基础的稳定性和承载能力。

3.进行电缆敷设:根据设计要求,将信号灯的电缆敷设在地下,并进行必要的保护措施,确保电缆的安全运行。

4.进行信号灯桩施工:根据设计要求和施工图纸,将信号灯桩安装在基础上,并按要求进行固定,确保信号灯的稳定性。

5.进行信号灯灯头安装:根据设计要求和施工图纸,将信号灯灯头安装在信号灯桩上,并进行固定,确保信号灯的正常使用。

6.进行信号控制机安装:根据设计要求和施工图纸,将信号控制机安装在信号灯桩上,并进行线路连接和调试,确保信号灯的正常运行。

7.进行电力接入:根据设计要求和相关标准,将信号灯连接到电力系统,并进行必要的接地和保护措施,确保信号灯的安全性和可靠性。

8.进行测试和调试:完成信号灯的安装后,进行测试和调试,确保信号灯的正常运行和符合要求。

三、施工检验和验收:1.进行施工质量检验:对施工过程中的各项工作进行检查,确保施工质量符合要求。

2.进行安全检查:对施工现场进行安全检查,确保施工过程中无安全隐患。

3.进行设备运行试验:对信号灯进行运行试验,确保其运行正常、准确、稳定。

4.组织相关部门进行验收:完成施工后,组织相关部门进行验收,确保施工的合格性和符合要求。

四、施工安全措施:1.组织施工人员参加相关安全培训,提高安全意识和防范能力。

2.设置施工警示标志,明确施工区域和相关安全注意事项。

3.配备专人监督和指导施工过程,确保施工安全。

4.设立安全管理台账,记录施工过程中的安全事件和处理情况,及时报告相关部门。

交通信号灯施工方法(五篇)

交通信号灯施工方法(五篇)

交通信号灯施工方法(五篇)本文章给大家提供了五篇交通信号灯施工方法进行参考,大家可根据自身项目情况选取。

第一篇一、施工流程开挖基础→浇注信号灯基础→敷设电缆→接地电阻测试→立杆→信号灯安装→控制系统设备安装→实验、调试→自检→竣工验收。

二、施工方法1、定灯桩位:按照施工图及现场情况,以路口车道为基准确定信号灯安装位置。

2、基础的开挖:人行道以距路基石50cm为中心,开挖宽30cm深50cm电缆管预埋沟,按照施工图纸预埋相应的电缆管。

过街管道以两观察井最近距离且垂直于道路中心为基准,顶管连接观察井。

3、信号灯杆基础浇注:按甲方提供信号灯杆基础图纸预制金属构件,开挖相应尺寸的基坑,金属构件进行防锈处理,防腐质量应符合现行国家标准。

4、敷设电缆:应符合下列要求:4.1电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰。

4.2电缆的固定、间距、弯曲半径应符合规定。

4.3电缆接头良好,绝缘应符合规定。

4.4电缆沟应符合要求,沟内无杂物。

4.5保护管的连接、防腐应符合规定。

5、信号灯安装规定5.1信号灯的安装应符合国标《道路交通信号灯设置与安装规范》(GB14886-2016)。

5.2同一路口的信号灯杆安装高度(从光源到地面)、仰角宜保持一致。

净空高度应不低于先相应的国家标准。

5.3基础坑开挖尺寸及基础混凝土应符合设计规定,基础内电缆护管从基础中心穿出并应超出基础平面30~50mm。

浇制混凝土基础前必须排除坑内积水。

5.4信号灯杆安装应与地面垂直,紧固后目测应无歪斜。

5.5信号灯固定牢靠,应按设计调整至正确位置,接线应符合下列规定:在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得小于200mm。

5.6信号灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金属构件应进行热镀锌处理,防腐质量应符合现行国家标准。

5.7设备安装(信号灯控制箱安装)材料到场后经开箱检验,经业主同意后方可进行安装使用;动触头与静触头的中心线应一致,触头应接触紧密。

信号灯施工方案

信号灯施工方案

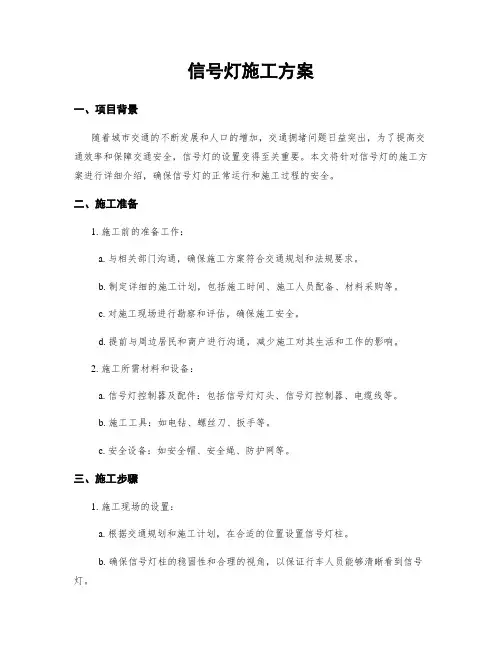

信号灯施工方案一、项目背景信号灯是道路交通管理中重要的设施之一,能够有效地引导车辆和行人的通行,提高交通流量和交通安全性。

为了确保信号灯施工的顺利进行,我们制定了以下信号灯施工方案。

二、施工目标本次信号灯施工的目标是在指定路口安装新的信号灯系统,以提升交通流量和交通安全性。

具体目标如下:1. 安装新的信号灯设备,并确保其正常运行;2. 优化信号灯的布局和配时,以提高交通流量;3. 提供清晰明确的信号灯指示,方便行人和车辆的判断和行动。

三、施工步骤1. 方案设计:根据路口的交通流量和道路情况,设计合理的信号灯布局和配时计划。

确保信号灯的指示对行人和车辆可见,并且能够准确地引导交通流动。

2. 材料准备:根据设计方案,准备所需的信号灯设备、电缆、控制器等材料,并确保其质量符合相关标准和规定。

3. 施工准备:在施工前,进行现场勘测和规划,确定信号灯的安装位置和路线布置。

同时,制定详细的施工计划,包括施工时间、施工人员配备等。

4. 施工操作:按照设计方案和施工计划,进行信号灯的安装、布线和调试工作。

确保每一个信号灯设备的安装位置准确无误,并且与控制器连接良好。

5. 调试测试:在安装完成后,对信号灯系统进行调试和测试。

确保信号灯的各项功能正常运行,配时计划准确可靠。

6. 安全保障:在施工过程中,要严格遵守安全操作规程,保障施工人员和周边行人车辆的安全。

在施工现场设置明显的警示标志和安全防护措施,确保施工过程中不发生事故。

四、施工要求1. 施工人员必须具备相关的资质和经验,熟悉信号灯设备的安装和调试操作。

2. 施工材料必须符合国家标准和相关规定,确保信号灯设备的质量和可靠性。

3. 施工过程中应严格遵守交通管理规定,确保施工现场的交通畅通和安全。

4. 施工完成后,要对施工现场进行清理,确保周边环境整洁。

五、预期效果通过本次信号灯施工方案的实施,估计可以达到以下效果:1. 提高交通流量:优化信号灯的布局和配时,提高道路通行能力,减少交通拥堵现象。

信号灯施工方案

信号灯施工方案

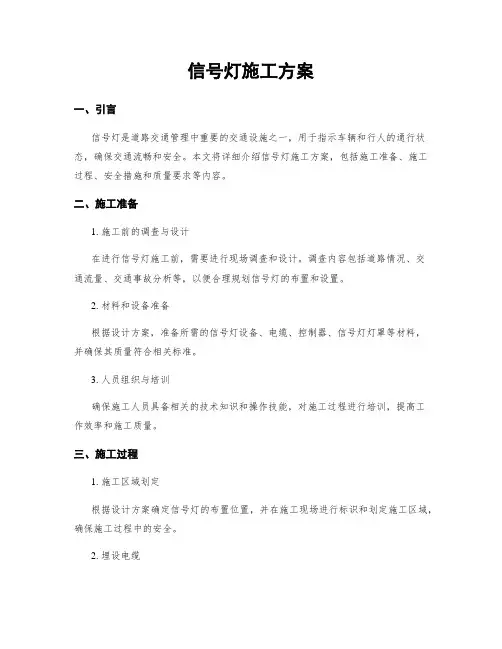

信号灯施工方案一、引言信号灯是道路交通管理中重要的交通设施之一,用于指示车辆和行人的通行状态,确保交通流畅和安全。

本文将详细介绍信号灯施工方案,包括施工准备、施工过程、安全措施和质量要求等内容。

二、施工准备1. 施工前的调查与设计在进行信号灯施工前,需要进行现场调查和设计。

调查内容包括道路情况、交通流量、交通事故分析等,以便合理规划信号灯的布置和设置。

2. 材料和设备准备根据设计方案,准备所需的信号灯设备、电缆、控制器、信号灯灯罩等材料,并确保其质量符合相关标准。

3. 人员组织与培训确保施工人员具备相关的技术知识和操作技能,对施工过程进行培训,提高工作效率和施工质量。

三、施工过程1. 施工区域划定根据设计方案确定信号灯的布置位置,并在施工现场进行标识和划定施工区域,确保施工过程中的安全。

2. 埋设电缆根据设计要求,进行电缆的埋设工作,确保电缆的布线符合要求,并采取防水措施,确保电缆的安全和可靠性。

3. 安装信号灯设备按照设计方案,安装信号灯设备,并进行必要的调试和测试,确保信号灯的正常运行。

4. 接通电源在信号灯设备安装完毕后,进行电源接通工作,确保信号灯能够正常供电。

5. 调试与测试对信号灯设备进行调试和测试,确保信号灯的各项功能正常,包括红绿灯切换、倒计时显示等。

四、安全措施1. 交通管制在施工现场周边设置交通标志和警示牌,指示车辆和行人绕行,并派遣专人进行交通疏导,确保施工期间交通秩序的安全。

2. 安全防护施工人员必须佩戴符合标准的安全帽、反光背心等个人防护装备,确保施工人员的人身安全。

3. 施工现场管理严格控制施工现场的进出口,确保惟独授权人员进入施工区域,防止外部人员的干扰和事故的发生。

五、质量要求1. 设备质量所使用的信号灯设备必须符合国家相关标准,具有良好的性能和可靠性。

2. 施工质量信号灯设备的安装、布线、接线等工作必须符合设计要求,保证施工质量和安全性。

3. 功能测试在施工完成后,对信号灯设备进行功能测试,确保各项功能正常,并记录测试结果。

信号灯施工方案

信号灯施工方案

信号灯施工方案一、项目背景随着城市交通的不断发展和人口的增加,交通拥堵问题日益突出,为了提高交通效率和保障交通安全,信号灯的设置变得至关重要。

本文将针对信号灯的施工方案进行详细介绍,确保信号灯的正常运行和施工过程的安全。

二、施工准备1. 施工前的准备工作:a. 与相关部门沟通,确保施工方案符合交通规划和法规要求。

b. 制定详细的施工计划,包括施工时间、施工人员配备、材料采购等。

c. 对施工现场进行勘察和评估,确保施工安全。

d. 提前与周边居民和商户进行沟通,减少施工对其生活和工作的影响。

2. 施工所需材料和设备:a. 信号灯控制器及配件:包括信号灯灯头、信号灯控制器、电缆线等。

b. 施工工具:如电钻、螺丝刀、扳手等。

c. 安全设备:如安全帽、安全绳、防护网等。

三、施工步骤1. 施工现场的设置:a. 根据交通规划和施工计划,在合适的位置设置信号灯柱。

b. 确保信号灯柱的稳固性和合理的视角,以保证行车人员能够清晰看到信号灯。

2. 信号灯控制器的安装:a. 根据信号灯的数量和种类,选择合适的信号灯控制器。

b. 将信号灯控制器固定在信号灯柱上,并连接相应的电缆线。

3. 信号灯灯头的安装:a. 根据交通规划和施工计划,确定信号灯的种类和数量。

b. 将信号灯灯头固定在信号灯柱上,并连接到信号灯控制器。

4. 电缆线的连接:a. 根据信号灯控制器和信号灯灯头的位置,铺设相应的电缆线。

b. 连接电缆线到信号灯控制器和信号灯灯头。

5. 施工现场的清理:a. 施工完成后,清理施工现场,确保没有遗留的材料和设备。

b. 检查信号灯的安装质量和连接情况,确保信号灯的正常运行。

四、施工安全措施1. 施工人员必须佩戴安全帽,并按照规定穿戴安全服装。

2. 施工现场必须设置警示标志和安全警示线,防止行人和车辆进入施工区域。

3. 施工期间,必须进行交通管制,确保施工现场的交通安全。

4. 施工人员必须具备相关的施工经验和技能,并接受安全培训。

信号灯施工与配置方案

信号灯施工与配置方案

信号灯施工与配置方案1. 简介信号灯施工与配置方案是为了提高道路交通的安全性和流畅性,对交通信号灯进行施工和配置的详细计划。

本文档将介绍信号灯施工的步骤和配置方案的考虑因素。

2. 信号灯施工步骤2.1 施工前准备在进行信号灯施工之前,需要进行以下准备工作:- 制定施工计划:确定施工时间、地点和团队组成。

- 获取必要的许可:根据当地规定,获得施工所需的许可证和批准文件。

- 确保安全措施:制定并执行施工期间的安全措施,确保施工人员和交通参与者的安全。

2.2 施工过程信号灯的施工过程包括以下步骤:1. 准备施工现场:清理施工区域,确保施工区域的平整和安全。

2. 安装信号灯支架:根据设计方案,安装信号灯的支架和支撑结构。

3. 连接电源和控制设备:将信号灯与电源线和控制设备进行连接,并进行必要的测试和调试。

4. 安装信号灯灯具:根据设计方案,安装信号灯的灯具和镜面反射器。

5. 调整信号灯参数:根据交通流量和道路状况,调整信号灯的时间间隔和亮灯顺序。

6. 进行测试和验收:对安装完成的信号灯进行测试和验收,确保其正常运行和符合规定要求。

2.3 施工后工作施工完成后,需要进行以下工作:- 清理施工现场:清理施工区域,确保道路畅通。

- 进行运行监测:对新安装的信号灯进行运行监测,及时发现并解决可能存在的问题。

- 调整配置方案:根据实际交通情况和反馈意见,对信号灯的配置方案进行必要的调整和优化。

3. 信号灯配置方案考虑因素在制定信号灯配置方案时,需要考虑以下因素:- 交通流量:根据道路的交通流量和峰值时段,调整信号灯的绿灯时间和红灯时间。

- 车辆类型:根据道路上的车辆类型和行驶速度,设置信号灯的黄灯时间。

- 行人需求:根据道路上的行人需求和安全要求,设置信号灯的人行道绿灯时间。

- 车辆冲突点:分析道路交叉口的车辆冲突点,设置信号灯的相位差异,以减少车辆冲突和事故发生的可能性。

- 周边环境:考虑周边环境的交通情况、道路设施和建筑物等因素,对信号灯的配置进行适当调整。

交通信号灯工程施工的解决方案

交通信号灯工程施工的解决方案

交通信号灯工程施工的解决方案一、施工前准备工作:1.交通调研:对施工路口的交通流量、高峰时段、路口形状等进行调研,为施工方案的制定提供依据。

2.时间安排:根据交通调研结果,选择非高峰时段进行施工,减少对交通的影响。

同时,预留充足的施工时间,以应对突发情况。

3.交通管控计划:制定详细的交通管控计划,包括施工期间的交通导向、标识、临时交通信号灯安排等,确保施工期间交通秩序井然。

4.安全措施:制定并实施施工期间的安全措施,包括设置防护栏、指示标识、警示灯等,确保施工现场安全。

5.人员培训:对施工人员进行专业培训,确保他们了解施工计划、安全标准和操作规程,并具备应急处置能力。

二、施工过程中的措施:1.施工分段进行:将施工分为若干个小段进行,每次只封闭一个车道或一小段道路,以减少交通堵塞情况发生。

2.临时交通信号灯:在施工期间设置临时交通信号灯,确保交通流畅,避免交通事故发生。

3.交通导向标识:设置合理的交通导向标识,指示驾驶员绕行或减速慢行,避免拥堵情况发生。

4.临时路面修复:及时修复交通信号灯施工期间可能导致的道路损坏,确保道路平整,减少驾驶员遭受的不适。

5.临时警示灯:设置临时警示灯并配备警示人员,引导交通流向,并对施工现场进行警示,确保施工期间的安全。

三、施工结束后的清理和恢复工作:1.恢复道路交通:及时清理施工现场垃圾和设备,恢复道路通行能力,确保交通流畅。

2.恢复信号灯功能:对修改或维护的信号灯进行测试和调整,确保其正常运行。

3.资料整理和归档:整理施工过程中的相关资料,归档保存,以备将来参考。

4.评估改进:对施工过程进行评估,总结经验教训,提出改进意见,为以后的类似工程积累经验。

综上所述,交通信号灯工程施工的解决方案需要有针对性地制定施工计划,确保施工期间交通秩序井然,交通流畅,同时保证施工期间的安全性。

在施工结束后,需要及时清理和恢复道路交通能力,并对施工过程进行总结和改进。

以上只是一个可能的解决方案,根据具体情况还需要进行详细的分析和制定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

信号灯施工方案 Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】
主要施工方法
、交通管线预埋工程
3.1.1、施工工艺流程:
检查施工图→开挖沟槽→铺设管道→接口施工→验收→回填
3.1.2、主要施工方法及技术要求
3.1.2.1开挖沟槽:开挖沟槽的施工顺序是定位放线、挖槽、地沟垫层处理验收。

①定位放线:先按施工图测出管道的坐标及标高后,在按图示方位打桩放线,确定沟槽位置、宽度和深度,应符合设计要求,偏差不得超过质量检验标准的有关规定。

②挖槽:采用机械挖槽或人工挖槽,槽帮必须放坡,定为1:,严禁扰动槽底部,机械挖槽至槽底上30cm,余土由人工清理,防止扰动槽底原土或雨水泡槽影响基础土质,保证基础的良好性,土方堆放在沟槽的一侧,土堆底边与沟边的距离不得小于0.5M。

③地沟垫层处理:要求沟底是坚实的自然土层,如果是松土填成的或沟底是块石都需进行换填处理,松土层应务实,块石则铲掉上部后铺上一层中粗砂。

3.1.2.2铺设管道的程序包括下管和稳管、管道接口处理。

①下管和稳管:管材、管件及配件符合设计要求,进场必须经验收合格后,方可施工,管道应慢慢落到沟底,每根管需对准中心线,接口角符合施工规范要求。

②管道接口处理:
PE管采用热熔连接。

A、焊接前的准备
检查清洁热板; PE管涂层损坏需更换。

其最大粗糙度为μm。

①清洁油路接头后接通油路。

②检查电源、电压、接地后接通电路,空转排气。

③热板升温,红灯亮后预热10分钟,热板表面温度为210±10℃。

④安装与管材规格相符的卡具(卡具的要求:卡具与管子的焊接部位不同心度小于2%)。

管子的不圆度 < 5%。

B、焊接操作
①打开机架,按工艺要求设置吸热时间和冷却时间。

②卡管(管件);调整同心度,必要时调整浮动悬挂装置或用辊杠支架将管垫平减小摩擦力。

③放置铣刀锁安全锁。

④启动铣刀,闭合机架,调整压力,端面进行铣削,形成连续屑后,降压力。

⑤打开机架,开安全锁,取出铣刀。

⑥闭合机架,a.记录拖动压力(P0)。

b.检查间隙 < 0.3mm。

C.错位量 < 管壁厚10%。

⑦加压到焊接压力,查管子是否卡紧。

如果未卡紧或调整管子位置,需重复③的过程。

⑧打开机架,放加热板(焊接端面有灰尘需清洁)。

⑨闭合机架加压到焊接压力(P1)=拖动压力(P0)+接缝压力(P2)。

⑩观察管端凸起高度,降压至拖动压力(P0),同时按吸热计时按钮,计时开始。

⑾蜂鸣器响吸热结束,打开机架,迅速取出热板,立即闭合机架,调整压力到焊接压力(P1),同时按冷却计时按钮。

⑿蜂鸣器响,冷却时间到,降压力,松开卡具螺丝取管,进行下一循环。

3.1.2.3 回填:要求回填土过筛,不允许含有机物或建筑垃圾冀大石头等,分层分填,人工务实,在回填至管顶上50cm后,可用打机务实,每层虚铺厚度控制在15cm—20cm,检查井周围用人工务实。

(绿化带上可回填土,人行道上应按照设计要求回填沙。


、管内穿线
⑴、施工前对所要敷设的电缆规格、型号、截面、电压等级进行检查核对其是否符合设计要求,检查外观有无扭曲,破损等现象。

⑵、准备施放工具、材料和设备;编制施放电缆清单;制作电缆标志牌、标志桩;疏通埋管,并在管中穿牵引线。

⑶、根据设计图选择导线规格、型号。

相线、中性线及保护地线用颜色区分。

中性线为淡兰色,保护地线为黄绿相间的颜色。

⑷、施放前进行绝缘测定。

对1KV以下全塑电力电缆用绝缘摇表摇测绝缘,绝缘电阻值不小于10兆欧。

选择合适地点安装放电缆机具进行电缆敷设。

电缆施放时,电缆从电缆盘的上端引出,防止电缆在支架上及地面磨擦、拖拉,造成机械损伤。

⑸、电缆穿管敷设时,在管口衬以铅边或其他保护护口,保护电缆在管内拖动中不划伤外皮。

⑹、绝缘测量。

采用500V兆欧表测量,照明线路的绝缘电阻不小于0.5M Ω,动力线路的绝缘电阻不小于1MΩ。

⑺、电缆敷设完成后,及时将两端头包扎防潮,并挂设电缆标志牌。

标志牌要求字迹清晰,不易褪色、不易老化。

、交通基础工程
3.3.1、施工准备
施工前熟悉和审查施工图纸;编制施工组织方案;进行详细的技术、安全交底。

提前对有关原材料取样检测,并完成混凝土配合比设计、试拌。

基础施工在对基坑检验合格后进行。

为确保工期,采用流水作业施工,科学组织和安排人、机、料的调配,根据本工程特点、数量,配置专职的木工班、钢筋班、混凝土班进行施工。

3.3.2、测量放样
用全站仪直接进行基础坐标放样,水准仪控制标高。

3.3.3、施工方法
①钢筋加工成型、运输
钢筋调直采用调直机,钢筋接长采用闪光-预热闪光对焊焊接,下料用钢筋切断机,主筋弯曲用弯筋机,根据设计施工图纸,在钢筋加工场加工成半成品。

用平板拖车运输至现场绑扎成型。

②模板
基础直接以垫层混凝土垫层为底模,垫层施工前对地基进行夯实处理,确保满足设计所要求的压实度。

侧模采用定型钢模板,设对拉螺杆及钢管支撑固定,为保证混凝土保护层均匀,模板与钢筋间设与混凝土同标号的混凝土保护层垫块。

③混凝土浇筑
混凝土由搅拌站提供,混凝土罐车运输至现场,根据模板高度直接入模或吊机吊灰罐入模。

混凝土坍落度控制在7~10cm 之间,用插入式振捣器振捣密实。

混凝土采用分层浇注,每层厚度不大于50cm。

混凝土强度达到以上后拆模。

预埋件地脚螺栓的外露螺纹必须包扎好,以防损坏螺纹。

所有焊接件要求双面全满焊,务必焊牢且要求打磨光滑。

④养护
基础混凝土养护前期采用人工浇水养护方法,拆模后采用填土掩埋方法养护。

3.3.4、质量保证措施
①模板确保具有足够的强度、刚度和稳定性,板面平整,接缝严密。

②拆除后的模板及时进行清理、整修、保养,以便再次使用。

③钢筋材质必须符合国标要求。

④钢筋加工制作符合规范要求,按设计的形状、尺寸制作。

⑤严格进行混凝土设计配合比的配制工作,并在施工时根据现场实际情况对设计配合比及时进行调整,及时出具施工配合比。

⑥混凝土浇筑采用分层浇筑的方法进行。

⑦按规范要求制作混凝土试件,每个基础不小于2 组,同时做好保管、养护工作,填写施工记录。

、手孔井
(1)砌筑前将井位基础面洗刷干净,定出井中点,划上砌筑位置和砌筑高度,以便操作。

(2)砌筑检查井所用砖的质量符合设计、规范要求。

砌砖前,让砖吃透水,表面润湿。

砖搬运小心堆放,避免不必要的破损。

(3)井砌完后,浇筑砼井环,浇筑前校核井环面标高与路面标高一致无误。

、信号灯安装
①交通信号灯安装位置:除参照信号灯平面布置图进行安装外,安装位置还必须醒目、明显;信号灯灯光轴线左右20度前后20米范围内不得有遮挡物影响灯光显示;路口内侧灯应朝对面道路的中心线安装。

②信号灯采用竖式灯杆,立柱为圆钢管,长6.5米;在信号灯杆基础施工完毕后达到设计强度时,进行信号灯杆吊装。

灯杆吊装前,安装好悬臂并组装好灯具。

吊装灯杆时用8t汽车吊进行,设专人指挥,确保吊装及人员安全。

信号灯安装时,立柱斜度不大于柱体长度的1‰。

③车道灯杆各配一支地极,地极采用φ25,长2.5米镀锌圆钢,所有螺杆、螺母、法兰盘均须镀锌。

信号灯杆应有可靠的接地,接地电阻应小于10欧姆。

④各灯杆安装校正后法兰盘与地脚螺栓、螺母周围应有足够的水泥砂浆防护。

⑤配电箱安装
按控制原理图接线,注意相线和回路线的接法,符合路灯控制及三相平衡供电的要求。

配电箱内的电器导线应严格按图施工,绝缘管保护良好,螺丝上紧,导线按要求分颜,即黄、绿、红为A、B、C相线,黑色为零线,地线为双色线,控制线为白色,按要求引进架设,箱内接线应有凌有角,整齐有序,布向合理,回路拼线正确。

各配电箱安装完毕后,应进行检查,复查认正确后方通试,且应把配电箱各回路压成一系统图贴于各箱边以便检查、验收、验收、检修使用。
