施工现场防尘降尘专项方案、台账、制度、检查记录

合集下载

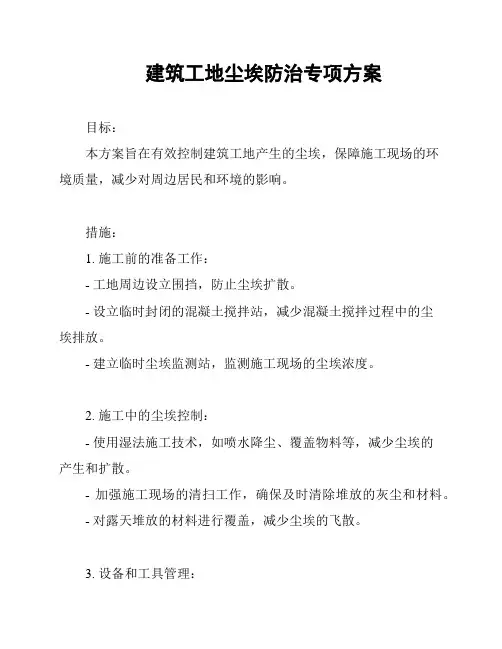

建筑工地尘埃防治专项方案

建筑工地尘埃防治专项方案

建筑工地尘埃防治专项方案
目标:
本方案旨在有效控制建筑工地产生的尘埃,保障施工现场的环
境质量,减少对周边居民和环境的影响。

措施:
1. 施工前的准备工作:
- 工地周边设立围挡,防止尘埃扩散。

- 设立临时封闭的混凝土搅拌站,减少混凝土搅拌过程中的尘
埃排放。

- 建立临时尘埃监测站,监测施工现场的尘埃浓度。

2. 施工中的尘埃控制:
- 使用湿法施工技术,如喷水降尘、覆盖物料等,减少尘埃的
产生和扩散。

- 加强施工现场的清扫工作,确保及时清除堆放的灰尘和材料。

- 对露天堆放的材料进行覆盖,减少尘埃的飞散。

3. 设备和工具管理:
- 使用封闭式的机械设备和工具,减少尘埃排放。

- 定期检查和维护机械设备,确保其正常运行,减少尘埃的产生。

4. 教育和培训:
- 向施工人员进行环境保护和尘埃防治方面的教育和培训,提高他们的环保意识和尘埃防治技能。

- 定期组织现场环保宣传活动,增强员工的环保意识。

5. 监督和检查:
- 建立专门的尘埃防治监督组,对施工现场进行定期监督和检查。

- 对违反尘埃防治规定的行为进行纪律处分,确保方案的有效执行。

6. 紧急情况处理:
- 对尘埃危害的紧急情况,建立应急预案,及时采取措施进行应急处理。

总结:
通过本方案的实施,可以有效控制建筑工地产生的尘埃,减少对周边环境和居民的影响。

保障施工现场的环境质量,符合环境保护要求。

工地防尘降尘措施落实台账

工地防尘降尘措施落实台账

工地防尘降尘措施落实台账项目名称:施工单位:
日期
洒水、喷雾、覆盖部位
喷淋设备
开启时间
负责人应急响应、加强措施出入口、场
内主要通

钢筋加工
场、材料堆
放场
施工便道
(临时)
围挡、外架作业区
非作业区
裸露土方
备注:应建立防尘降尘应急响应制度,分时段开启防尘降尘设备设施,每天7:30~8:00、10:30~11:00、14:30~15:00、17:00~17:30四个时段应开启喷淋设备设施进行降尘(雨天除外)。

同时根据同安站交流群的启动轻微污染天气响应一级(控尘、控氮氧化物、控臭氧等)、二级(控尘、控氮氧化物、控臭氧等)、三级(控尘)通知要求及时开启防尘降尘设备设施和落实相关措施。

出入口、场内主要通道钢筋加工场、材料堆放场施工便道(临时)围挡、外架作业区(照片)(照片)(照片)(照片)(照片)(照片)(照片)(照片)(照片)(照片)(照片)(照片)(照片)(照片)(照片)。

施工现场扬尘治理检查记录

施工现场扬尘治理检查记录
12
投入扬尘治理的人员、资金是否到位。
项目负责人(签名):
施工单位(盖章):
日期:
专业监理工程师(签名):
监理单位(盖章):
日期:
施工现场扬尘治理检查记录
工程名称
建设单位
施工单位
项目经理
监理单位
项目总监
工地扬尘方式情况
序号
检查内容
检查结果
1
施工周边是否采取围挡措施,门前与围挡附近是否与时清理。
2
施工现场主要道路与场地是否按要求进行硬化处理。
3
施工现场裸露地面土堆是否按要求覆盖、固化或者绿化。
4
施工现场是否按要求进行洒水降尘,易降尘的机械是否配备降尘防尘装置或停用,易产生扬尘的建材是否按要求存放在库房或者严密遮盖。
5
பைடு நூலகம்建筑垃圾土方沙石运输车辆是否采取防止车辆运输遗撒。
6
施工现场是否按要求安装远程视频监控系统。
7
出入口是否安装车辆冲洗设备,配备二级沉淀池,设备是否正常使用。
8
施工现场是否按要求与时清运建筑垃圾。
9
施工现场是否焚烧有毒有害有恶臭气味物质。
10
生活区扬尘控制是否符合要求。
11
投入扬尘治理的设备机械是否配备(洒水车、雾炮、空气检测仪、道路清扫车)。

建筑工地施工扬尘专项治理项目台账

建筑工地施工扬尘专项治理项目台账

建筑工地扬尘污染控制工作台帐XXX2017年5月建设工地扬尘专项整治工作台帐目录XXXX项目工地扬尘污染防治方案一、工程概况工程名称:XXXX项目施工单位:XXX施工围:所有楼号施工时间:2017年5月-2020年7月二、主要措施(一)、管理措施1、本工地建有扬尘污染防治领导小组,由项目经理祥建任组长,由丁承浩、侯旭东具体负责施工现场扬尘污染防治的管理工作。

2、本工地已制订“扬尘污染防治各级责任制”并实施。

3、本工地员工对防尘要求的知晓率达95%以上。

4、本工地执行上级主管部门制订的施工技术规中关于扬尘污染防治的技术要求。

5、本工地列入工程概算中的防治扬尘污染的费用为2万元。

6、本工地建有扬尘污染防治作业记录台帐。

7、其它应采取的管理措施。

(二)、防尘措施1、对施工工地堆放的水泥、灰土、砂石等易产生扬尘污染的物料,在其周转设置不低于堆放物高度的封闭性围拦;工程脚手架外侧使用密目式安全网进行封闭。

2、在工程项目竣工后30日,平整施工工地,并清除积土,堆物。

3、不使用空气压缩机来清理车辆、设备和物料的尘埃。

4、施工工地的地面进行硬化处理。

5、在进行产生大量泥浆的施工作业时,配备相应的泥浆池、泥浆沟、做到泥浆不外流,废浆采用密封式罐车外运。

6、使用预拌砂浆。

7、施工工地周围不低于2米的硬质密闭围挡。

8、在施工工地,设置车辆清洗设施以及配套的排水、泥浆沉淀设施;运输车辆在除泥、冲洗干净后,方可驶出施工工地。

9、建筑垃圾、工程渣土在48小时不能完成清运的,在施工工地设置临时堆放场,临时堆放场采取围挡、遮盖等防尘措施。

10、在建筑物、构筑物上运送散装物料、建筑垃圾和渣土的采用密闭方式清运,不高空抛掷、扬撒。

11、其它应采取的防尘措施。

本工地欢迎和接受公众对扬尘污染防治的监督。

联系人:联系:2017年5 月10 日扬尘污染防治工作各级责任制(XXXX项目2017年 5 月制订)一、项目经理1、负责组织本施工队关于扬尘污染防治法律、法规、规章的学习,组织宣传扬尘污染防治知识,不断提高全体员工的环保意识和文明素质水平。

建筑工地施工扬尘专项治理项目台账1

建筑工地施工扬尘专项治理项目台账1

建筑工地扬尘污染控制工作台帐茂嘉建设XX2018年5月建设工地扬尘专项整治工作台帐目录七里桥北路西侧2号地块一标段项目工地扬尘污染防治方案一、工程概况工程名称:七里桥北路西侧2号地块一标段项目施工单位:茂嘉建设XX施工围:住宅楼/配电房及地下室施工时间:2018年4月-2019年12月二、主要措施(一)、管理措施1、本工地建有扬尘污染防治领导小组,由项目经理任组长,其他管理人员负责监督具体施工现场扬尘污染防治的管理工作。

2、本工地已制订“扬尘污染防治各级责任制”并实施。

3、本工地员工对防尘要求的知晓率达95%以上。

4、本工地执行上级主管部门制订的施工技术规中关于扬尘污染防治的技术要求。

5、本工地列入工程概算中的防治扬尘污染的费用为56.7万元。

6、本工地建有扬尘污染防治作业记录台帐。

7、其它应采取的管理措施。

(二)、防尘措施1、对施工工地堆放的砂石、土方等易产生扬尘污染的物料,采用密目防尘网进行覆盖;工程脚手架外侧使用密目式安全网进行封闭。

2、在工程项目竣工后30日,平整施工工地,并清除积土,堆物。

3、不使用空气压缩机来清理车辆、设备和物料的尘埃。

4、施工工地的主要路面进行硬化处理。

5、在进行产生大量泥浆的施工作业时(如基坑排水),配备相应的泥浆池、泥浆沟、做到泥浆不外流,废浆采用密封式罐车外运。

6、使用预拌砂浆。

7、施工工地周围不低于2.5米的硬质密闭围挡。

8、在施工工地,设置车辆清洗设施以及配套的排水、泥浆沉淀设施;运输车辆在除泥、冲洗干净后,方可驶出施工工地。

9、建筑垃圾、工程渣土在48小时不能完成清运的,在施工工地设置临时堆放场,临时堆放场采取遮盖等防尘措施。

10、在建筑物、构筑物上运送散装物料、建筑垃圾和渣土的采用密闭方式清运,不高空抛掷、扬撒。

11、场地定期派人进行洒水降尘、路面清扫。

11、其它应采取的防尘措施。

本工地欢迎和接受公众对扬尘污染防治的监督。

2018年4月项目部扬尘控制网络扬尘防治资金保障制度为了加强项目部扬尘防治管理,保证扬尘防治资金的有效投入,以改善环境,防止扬尘污染事故的发生,保障环境和身体健康,进一步明确扬尘防治专项资金(以下简称专项资金)使用、管理要求,根据《中华人民国环境保护法》《建筑工地扬尘防治标准》等有关法律、法规的规定,特制定本制度。

施工现场防尘降尘专项方案、台账、制度、检查记录

施工现场防尘降尘专项方案、台账、制度、检查记录

施工现场防尘降尘专项施工方案一、工程概况1、哈尔滨恒大中央广场首期(11#、12#、13#、14#楼、地下车库)主体及配套工程位于哈尔滨市香坊区南北路(未建)、电碳路、规划路(未建)合围处,建筑面积约147819.15㎡。

其中11#、12#、13#、14#楼使用功能为高层住宅。

2、 11#、12#、13#、14#楼为剪力墙结构,11#楼地上32层,地下1层,12#楼地上21层,地下1层,13#、14#楼地上19层,地下1层,地下车库为框架结构。

3、工程名称:哈尔滨恒大中央广场首期(11#、12#、13#、14#、地下车库)主体及配套工程。

建设单位:哈尔滨市振业房地产开发有限公司设计单位:哈尔滨方舟工程设计咨询有限公司监理单位:黑龙江省轻工建设监理有限公司施工单位:黑龙江东辉建筑工程有限公司二、编制目的及依据为有效的防治城市扬尘污染,改善城市环境空气质量,保障人民群众正常生产、生活秩序和身体健康,预防本工程施工中对环境污染事故的发生,认真贯彻《建设工程施工现场环境与卫生标准》(JGJ146-2013)、《建筑工程绿色施工规范》(GB/T50905-2014)、《建筑工地施工扬尘专项治理工作方案》(建办督函[2017]169号)精神及相关法规文件的要求,进一步加强扬尘治理的管理工作,结合本工程的实际具体情况,特编制本专项方案,各有关责任人应严格遵照执行。

三、扬尘治理的总目标1、建立扬尘专项治理工作长效机制,加强监督管理,控制施工扬尘,不断改善施工现场的卫生环境和空气质量。

2、建立有效的管理制度、并通过实施确保工地现场达到扬尘治理检查要求、使扬尘治理工作制度化、规范化,创建绿色环保工地。

2.1本工程防尘目标如下:1)施工扬尘污染控制达标;2)无市民重大投诉;3)无因施工扬尘控制不善造成的上级处罚和通报批评;4)上级部门检查验收达标;四、组织建设本工程建立由建设单位领导,监理单位监督,施工单位工作管理,负责施工现场污染控制的策划、组织、落实,并从财力、物力、人力上实施战略布置,将本工程的施工扬尘控制管理融入到整个施工管理中。

建筑工地施工扬尘专项治理项目台账(DOC)

建筑工地施工扬尘专项治理项目台账(DOC)

建筑工地扬尘污染控制工作台帐XXX有限公司2017年5月建设工地扬尘专项整治工作台帐目录XXXX项目工地扬尘污染防治方案一、工程概况工程名称:XXXX项目施工单位:XXX有限公司施工范围:所有楼号施工时间:2017年5月-2020年7月二、主要措施(一)、管理措施1、本工地建有扬尘污染防治领导小组,由项目经理陈祥建任组长,由丁承浩、侯旭东具体负责施工现场扬尘污染防治的管理工作。

2、本工地已制订“扬尘污染防治各级责任制”并实施。

3、本工地员工对防尘要求的知晓率达95%以上。

4、本工地执行上级主管部门制订的施工技术规范中关于扬尘污染防治的技术要求。

5、本工地列入工程概算中的防治扬尘污染的费用为2万元。

6、本工地建有扬尘污染防治作业记录台帐。

7、其它应采取的管理措施。

(二)、防尘措施1、对施工工地内堆放的水泥、灰土、砂石等易产生扬尘污染的物料,在其周转设置不低于堆放物高度的封闭性围拦;工程脚手架外侧使用密目式安全网进行封闭。

2、在工程项目竣工后30日内,平整施工工地,并清除积土,堆物。

3、不使用空气压缩机来清理车辆、设备和物料的尘埃。

4、施工工地的地面进行硬化处理。

5、在进行产生大量泥浆的施工作业时,配备相应的泥浆池、泥浆沟、做到泥浆不外流,废浆采用密封式罐车外运。

6、使用预拌砂浆。

7、施工工地周围不低于2米的硬质密闭围挡。

8、在施工工地内,设置车辆清洗设施以及配套的排水、泥浆沉淀设施;运输车辆在除泥、冲洗干净后,方可驶出施工工地。

9、建筑垃圾、工程渣土在48小时内不能完成清运的,在施工工地内设置临时堆放场,临时堆放场采取围挡、遮盖等防尘措施。

10、在建筑物、构筑物上运送散装物料、建筑垃圾和渣土的采用密闭方式清运,不高空抛掷、扬撒。

11、其它应采取的防尘措施。

本工地欢迎和接受公众对扬尘污染防治的监督。

联系人:联系电话:2017年5 月10 日扬尘污染防治工作各级责任制(XXXX项目2017年 5 月制订)一、项目经理1、负责组织本施工队关于扬尘污染防治法律、法规、规章的学习,组织宣传扬尘污染防治知识,不断提高全体员工的环保意识和文明素质水平。

建筑工程防尘专项施工方案

建筑工程防尘专项施工方案

建筑工程防尘专项施工方案一、项目概况为了保证建筑工程在施工过程中的环境卫生和职业健康安全,特制定本专项施工方案,以规范施工单位在施工过程中的防尘措施和管理措施。

二、施工单位责任1. 施工单位应严格按照国家相关法律法规的要求,制定本施工方案,并严格执行。

2. 施工单位应组织施工人员进行专门的防尘培训,确保相关人员了解防尘措施的重要性和具体操作方法。

3. 施工单位应配备必要的防尘设备,并定期进行检查和维护,确保设备的有效性和安全性。

4. 施工单位应根据工程实际情况,制定具体的防尘措施和方案,并在施工前向建设单位或监理单位报备。

三、防尘措施1. 施工前期准备(1) 按照相关规定,设置专门的施工防尘区域,并在施工现场张贴相关的防尘措施标识。

(2) 在施工现场周边设置临时围挡和围墙,防止扬尘的外扩。

(3) 对施工现场进行定期清理,确保施工现场的干净与整洁。

2. 施工过程中的防尘措施(1) 对材料进行湿法处理,减少材料在搬运过程中的扬尘。

(2) 对机械设备进行定期维护,并采取有效的降尘措施,防止机械设备在运转过程中产生大量扬尘。

(3) 对露天作业面采取覆盖措施,防止土壤裸露造成的扬尘。

(4) 施工现场人员应佩戴防尘口罩、防护眼镜等个人防护设备,以防止吸入和接触扬尘。

(5) 对施工现场的水源进行有效利用,定期进行洒水降尘,确保施工现场的湿度和环境洁净。

3. 施工结束后的清理工作(1) 对施工现场进行全面的清理,清扫和拖洗,确保施工现场的整洁。

(2) 对施工现场的围挡和围墙进行检查和清洁,确保围挡和围墙的完好性和干净度。

四、防尘设备1. 投影喷淋系统(1) 在施工现场设置投影喷淋系统,对施工现场进行定期喷淋,有效降低扬尘浓度。

(2) 确保投影喷淋系统的有效性,定期对设备进行检查和维护,并且定期更换喷嘴,保证喷淋效果。

2. 防尘网(1) 在施工现场进行围挡和围墙设置防尘网,有效阻隔施工现场的扬尘。

(2) 确保防尘网的固定性和完整性,防止扬尘从网眼中逸出。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场防尘降尘专项施工方案一、工程概况1、哈尔滨恒大中央广场首期(11#、12#、13#、14#楼、地下车库)主体及配套工程位于哈尔滨市香坊区南北路(未建)、电碳路、规划路(未建)合围处,建筑面积约147819.15㎡。

其中11#、12#、13#、14#楼使用功能为高层住宅。

2、11#、12#、13#、14#楼为剪力墙结构,11#楼地上32层,地下1层,12#楼地上21层,地下1层,13#、14#楼地上19层,地下1层,地下车库为框架结构。

3、工程名称:哈尔滨恒大中央广场首期(11#、12#、13#、14#、地下车库)主体及配套工程。

建设单位:哈尔滨市振业房地产开发有限公司设计单位:哈尔滨方舟工程设计咨询有限公司监理单位:黑龙江省轻工建设监理有限公司施工单位:黑龙江东辉建筑工程有限公司二、编制目的及依据为有效的防治城市扬尘污染,改善城市环境空气质量,保障人民群众正常生产、生活秩序和身体健康,预防本工程施工中对环境污染事故的发生,认真贯彻《建设工程施工现场环境与卫生标准》(JGJ146-2013)、《建筑工程绿色施工规范》(GB/T50905-2014)、《建筑工地施工扬尘专项治理工作方案》(建办督函[2017]169号)精神及相关法规文件的要求,进一步加强扬尘治理的管理工作,结合本工程的实际具体情况,特编制本专项方案,各有关责任人应严格遵照执行。

三、扬尘治理的总目标1、建立扬尘专项治理工作长效机制,加强监督管理,控制施工扬尘,不断改善施工现场的卫生环境和空气质量。

2、建立有效的管理制度、并通过实施确保工地现场达到扬尘治理检查要求、使扬尘治理工作制度化、规范化,创建绿色环保工地。

2.1本工程防尘目标如下:1)施工扬尘污染控制达标;2)无市民重大投诉;3)无因施工扬尘控制不善造成的上级处罚和通报批评;4)上级部门检查验收达标;四、组织建设本工程建立由建设单位领导,监理单位监督,施工单位工作管理,负责施工现场污染控制的策划、组织、落实,并从财力、物力、人力上实施战略布置,将本工程的施工扬尘控制管理融入到整个施工管理中。

(一)领导小组为了确保施工环境质量,由项目经理部成立以项目经理为组长的防尘施工领导小组。

防尘施工领导小组成员如下:组长:尹立双副组长:赖信平组员:刘宪国、于磊、赵树江、尹明举、马仁忠(二)巡视制度巡视检查是消除扬尘隐患,预防扬尘,保证安全生产的重要手段和措施。

为了不断改善生产条件和作业环境,使作业环境达到最佳状态。

从而采取有效对策,消除不利因素,保障生产环境,特制定巡视检查制度如下:1、巡视检查的内容:按照《建筑工地施工扬尘专项治理工作方案》建办督函[2017]169号文件中施工现场治理标准主要控制点进行巡检,对照检查执行情况;施工现场出入车辆清洗、土方运输及覆盖、材料堆放及覆盖、垃圾覆盖及清运、施工道路洒水等。

2、巡视检查的方法定期检查、突击性检查、季节性和节假日前后的检查和经常性检查。

3、项目部施工工地每周定期检查一次,每周突击检查一次,由项目经理组织;各施工队每天检查,由施工负责人组织,生产班组对各自所处环境的工作程序要坚持每日进行自检,随时消除隐患。

4、突击检查每周组织突击检查一次;根据施工进度情况,在施工高峰期时,可适当增加组织突击检查次数。

五、责任制考核(一)责任考核管理实施施工扬尘控制,责任在领导,管理在岗位,关键是班组。

因此项目部必须在建立和健全各项扬尘控制规章制度的基础上,落实各级管理责任,将施工扬尘控制与安全生产和文明施工管理紧紧联系在一起,使之始终贯穿于整个施工管理过程中,成为安全保证体系中环境因素的一个补充要素,实施全过程、全方位控制。

1、项目经理是施工扬尘污染控制的第一责任人,必须对施工现场的扬尘污染控制负全面责任。

2、各管理岗位人员必须对施工扬尘控制列入施工全过程管理的范畴,对照自己的职责,加强管理。

3、班组长是作业组施工扬尘控制的带头人,必须服从项目部指挥,积极主动地搞好扬尘污染控制。

4、项目经理与各相关管理人员签定管理岗位责任书,并按安全生产责任考核表进行考核。

5、项目部与各施工班组以特殊岗位操作人员落实施工扬尘控制责任,制定奖罚制度,以推动施工扬尘污染控制的进程。

六、控制点(一)主要控制点1、工地围墙及大门封闭控制。

2、现场地坪及出入口硬化。

3、现场材料堆放及进出扬尘控制。

4、土方施工扬尘控制。

5、混凝土及砂浆使用。

6、建筑垃圾运输及处理。

7、工地脚手架施工扬尘控制。

10、施工现场道路扬尘控制。

11、水泥使用扬尘控制。

七、基础建设(一)宣传要做好施工扬尘控制,确保环境达标。

除了做好组织建设工作以外,必须做好工地内部宣传和发动工作,以增强全员的环境意识,控制扬尘污染。

确保管理目标的实现。

向社会公开承诺,利用工地出入口处张贴公示牌的形式,向社会承诺施工扬尘污染的控制措施;(二)基础设施1、工地围墙(1)施工现场应实行封闭式管理,施工围挡坚固、严密,表面应平整和清洁,高度不得低于2.5米;施工围挡使用材料、构造连接要达到安全技术要求,确保结构牢固可靠;(2)围挡材质应使用专用金属定型材料;(3)外脚手架架体必须用密目安全网(颜色为绿色)沿外架内侧进行封闭,安全网之间必须连接牢固,封闭严密,并与架体固定。

密目安全网要定期清理,保持干净、整齐、清洁。

防止施工中物料、建筑垃圾和渣土等外逸或遗撒,避免粉尘、废弃物和杂物飘散,及时对工地门前及围挡附近进行清扫,保持干净整洁。

2、施工场地根据现场实际条件,施工场区内的材料堆场及加工场占用地及办公生活区活动场所均用C20混凝土硬化外。

本工程全部实施硬地坪,以确保达到防尘防污染要求。

做到施工场地硬地化,要定期向地面的洒水,减少灰尘对周围环境的污染。

每天安排专人清扫工地和道路,保持工地和所有场地道路的清洁;施工现场每天洒水两次。

3、车辆清洗施工现场施工车辆出入口应设置车辆冲洗设施,对车辆槽帮、车轮等易携带泥沙部位进行清洗,不得带土上路;4、建筑垃圾(1)渣土等建筑垃圾集中、分类堆放,严密遮盖;(2)楼层内、脚手架、高处平台等垃圾处理,采用手推车装运并用安全覆盖或装袋密封清运,使用施工电梯或塔吊运至指定位置。

(3)建筑垃圾集中堆放并采用绿色密闭网进行覆盖,并专人定期清运出场5、生活垃圾袋装生活中所产生的垃圾、废物也时扬尘污染的一大源点,必须实施控制。

生活区及办公区设置环保型的垃圾箱,所清处的垃圾一律入箱,并及时盖好箱盖,垃圾高于箱高度一半以上时并收集,将收集的垃圾,清运至指定公用垃圾点,由环卫部门处理。

6、材料、土方覆盖(1)非施工作业面的裸露地面、长期存放或超过一天以上的临时存放的土堆应采用防尘网进行覆盖,或采取绿化、固化措施;(2)砂石、水泥、加气块等易产生扬尘的细颗粒建筑材料应密闭存放或进行覆盖,使用过程中应采取有效措施防止扬尘;(3)土方工程,开挖完毕的裸露地面应及时固化或覆盖;(4)本工程主体结构均采用商品混凝土,二次结构采用自拌砂浆及混凝土,按要求采取降尘及封闭措施。

7、洒水降尘(1)外架拆除、平整场地、土方开挖、土方回填、清运建筑垃圾和渣土施工等作业时,应当边施工边适当洒水,防止产生扬尘污染;(2)遇有五级以上大风或重度污染天气,均不进行土方运输、土方开挖、土方回填、外架拆除等作业及其他可能产生扬尘污染的施工作业。

(3)为防止施工扬尘,施工现场应每天根据现场情况及时进行清扫洒水;在土方施工、干燥天气、风力五级以上的天气条件下,应适当增加洒水次数;(4)施工现场设置易产生扬尘的施工机械时,必须配备降尘防尘装置。

八、管理控制(一)日常管理1、施工区、生活区、办公区保洁施工区内每日进行定时清扫,及时洒水,确保路面清洁;日常车辆进料,必须对车辆进行冲洗,保证灰土不带出工地。

生活区、办公区由保洁员进行日常保结清扫工作。

2、每日进行1至2次清扫,清扫的尘土和垃圾必须及时处理运至垃圾存放点,不得滞留。

3、在清扫前,必须对路面进行洒水,防止清扫时产生扬尘而污染周边环境。

4、车辆进料必须进行登记,车辆出门必须进行洗车,入进料车辆拒不执行洗车,一律不予放行,并及时报告项目部。

5、做好保卫工作,与本工程无关的扬尘污染源禁止带进工地。

6、生活区垃圾箱必须及时更换垃圾袋,及时清运,及时上盖。

(二)洗车池、沉淀池管理1、施工现场的洗车池、沉淀池定期清理。

2、日常每七天一次对洗车池、沉淀池进行处理,特殊情况下(如浇灌混泥土)必须及时清理。

3、保证管道畅通。

4、不得将漂浮物和固体物件排入沉淀池内。

5、专池专用,不得代替其它排水池。

6、不得损坏洗车池、沉淀池。

7、定期对洗车池、沉淀池的沉淀排污情况进行检查,保证排污达标。

(三)露天材料堆放管理钢筋、砂、石子、水泥、砖块等均为工地露天堆放材料,如管理不好,将产生钢筋锈粉飞扬、砂石尘飞扬等粉尘污染,因此必须加以控制:1、严格控制成型钢筋进场时间,钢筋到场后立即整理归堆上架。

2、石子、砂、水泥堆放在专用场地,控制进料量,做到随到随用,不得大量囤积。

3、石子、砂、水泥必须堆积方正,底角整齐,干净,并将周边及上方拍平压实,用密目网遮盖,如过分干燥,必须及时洒水。

4、使用砂、石、水泥时禁止所遮盖得密目网全部大开,稍大开一角,用后拍平盖好。

(四)阶段性管理在加强基础设备设施日常管理得同时,必须按以下四个阶段进行动态化管理。

1、基础施工阶段:(1)必须防止施工扬尘污染,做好扬尘控制。

(2)工程土方开挖时合理安排施工进度与车辆安排,做到随挖随外运;施工场地内的汽车车速减至8km/h,推土机的推土速度减至8km/h;(3)土方外运时。

除对车辆进行清洗外,在工地门口地面铺设草包、麻袋等防污染材料,并派专人进行清扫,防止泥土造成公路污染;(4)除做好硬地坪外,其它露土部分必须保持密实,不得随意开挖翻土。

(5)土方工程施工前,必须做好大门、围挡、出入口硬化,设置车辆冲洗设施;2、结构施工阶段:(1)所搭设的脚手架必须全部密目网进行外围封闭,无损坏和漏洞,旧网在使用前必须清洗干净;(2)结构周边的临边防护必须密目网设置,底部设置防空隙的踢脚板;(3)现场一律使用商品砼;(4)清理垃圾时,预先洒水湿润。

待小、湿透后再进行,清理垃圾集中堆放,用劳动车清运,为防止垃圾在清运时因风吹、抖动而产生扬尘,在用劳动车清运时,每部车上都必须遮盖密目网;(5)清理脚手架垃圾时,禁止掀翻和跳板,必须预先进行洒水,然后用扫帚进行清扫,集中堆放,用劳动车清运;(6)基坑回填时必须及时夯实,并即时补做砂浆地坪;(7)清理电梯井垃圾时,禁止使用抖动安全网的方法,必须用特殊工具伸入网内进行舀清;(8)屋面进行隔热保温施工时,隔热板必须尽量整块铺贴,如需切断,必须在封闭的箱子内进行,防止珍珠岩碎末撒落飞扬,造成污染。
