水泥砂浆卧瓦施工技术交底工程名称罗田一山水国际大酒交底日期2013年11月1日店分项工程名称屋面工程水泥砂浆卧瓦交底容:一、施工前准备:1、认真理解标准图集各个节点的细部构造做法,掌握好图纸设计要求工艺及要点。
2、在进行坡屋面施工之前,将所有出坡屋面的排烟、排气道、排水管道通气帽等按照要求安装到位;。
3、天沟的找坡层、找平层、防水层及其保护层等各道工序已经施工完毕。
4、屋脊、外檐、斜脊等处的避雷装置等已经安装完成。
5、伸缩缝两侧的挡墙已经施工完毕。
6、屋脊、斜脊、檐口部位的锚筋按照要求已经布置完毕。
7、材料已经到位并经验收合格。
二、施工机具卷尺、木工铅笔、墨斗、起子、电钻、手工切割机、三角直尺、线绳、钳子,木梯子。
三、技术要求:1.平瓦的外形尺寸为:400㎜×300㎜,屋檐挑出通常为50㎜;每块瓦上下搭扣不小于50mm,左右搭扣不少于30mm;每片瓦吻接搭扣有3㎜的调整。
350mm的整数,经计算约为335mm) .○2由于砼坡屋面正面均为梯形或平行四边形,即脊线与斜脊线或水沟线不成直角,所以取一条与正脊线垂直的直线,保证屋面平瓦施工瓦位置线的正度,也是控制平瓦左右位置的参考线。
该线可根据现场实际情况进行偏移调整,然后按照540mm(两片瓦)间距排平瓦横向线。
2)、为保证铺完后屋面瓦达到水平、垂直、对角线三向的标齐,应在屋檐往上第一层瓦和脊线往下第一层瓦位置作预铺瓦,然后挂线控制平整度。
面积大的屋面利用边筋搭扣3㎜的调整围来调节成整片瓦,面积小的屋面也可调节到中拱切割。
调节整齐后在瓦的边筋位置对正弹纵向直线,铺瓦时每铺两片瓦的边筋与线对齐,这样即使铺到终点也不会因累积尺寸变化发生错乱。
可按两片瓦的宽度,将屋面量好纵向等分后弹线将屋面分成相应铺瓦位置的规则块。
3、主瓦铺贴在铺设屋面瓦时,结合部连接防水处理必须认真考虑。
水平结合部、垂直结合部、女儿墙斜板压顶部位或单坡屋脊采用水泥封实,所有结合部防水均可采用铅板或镀锌钢板、卷材、防水油膏、麻刀灰等做为泛水构筑。
水泥砂浆卧瓦施工技术材料

水泥砂浆卧瓦施工技术交底工程名称罗田一方山水国际大交底日期2013年11月1日酒店分项工程名称屋面工程水泥砂浆卧瓦交底内容:一、施工前准备:1、认真理解标准图集各个节点的细部构造做法,掌握好图纸设计要求工艺及要点。
2、在进行坡屋面施工之前,将所有出坡屋面的排烟、排气道、排水管道通气帽等按照要求安装到位;。
3、天沟内的找坡层、找平层、防水层及其保护层等各道工序已经施工完毕。
4、屋脊、外檐、斜脊等处的避雷装置等已经安装完成。
5、伸缩缝两侧的挡墙已经施工完毕。
6、屋脊、斜脊、檐口部位的锚筋按照要求已经布置完毕。
7、材料已经到位并经验收合格。
二、施工机具卷尺、木工铅笔、墨斗、起子、电钻、手工切割机、三角直尺、线绳、钳子,木梯子。
三、技术要求:1.平瓦的外形尺寸为:400㎜×300㎜,屋檐挑出通常为50㎜;每块瓦上下搭扣不小于50mm,左右搭扣不少于30mm;每片瓦吻接搭扣有3㎜的调整。
2.屋面整体找平的最大误差±5㎜(除横纵拉水平线找平铺瓦外),每层瓦左右距离最大误差不超过5㎜。
3.坡屋面斜天沟部位按照图集05J5-2,第8页○3做法施工,铺瓦砂浆水泥与砂的比例为1:3。
度。
面积大的屋面利用边筋搭扣3㎜的调整范围来调节成整片瓦,面积小的屋面也可调节到中拱切割。
调节整齐后在瓦的边筋位置对正弹纵向直线,铺瓦时每铺两片瓦的边筋与线对齐,这样即使铺到终点也不会因累积尺寸变化发生错乱。
可按两片瓦的宽度,将屋面量好纵向等分后弹线将屋面分成相应铺瓦位置的规则方块。
3、主瓦铺贴1)、铺瓦前现浇屋面和瓦片应保持适当湿润。
铺瓦必须与弹线对齐,自左向右由下向上铺设。
为避免瓦的切割,其结合方式应成一直线(平型瓦交错排列)。
2)、屋檐第一层瓦应与其上两层水平,做法如下:○1取三片瓦相应放置檐口向上的三层瓦片铺设的线上,此时檐口瓦会出现低垂,应用水泥砂浆垫起固定卧实檐口第一块瓦片,两边同样做法后拉水平线铺设,檐口第一层瓦即可保证成一水平直线。
砂浆卧瓦技术交底

5.坡屋面防雷系统
5.1屋顶防雷用热镀锌扁钢,连接采用焊接。
四、施工工艺:
本工程斜屋面挂瓦施工采用屋面瓦卧浆(1:3水泥砂浆)做法,屋面瓦。
施工顺序:
1、测量放线:在屋脊处弹出分中线,尽量使屋面对称或平行,然后从屋檐往上弹第一条平行线确定屋檐第一层瓦位置,由于砼屋面在浇筑中可能出现的误差,山檐于屋檐不一定成直角,所以需取一条与屋檐线为直角的山檐线。再根据实际的误差调节山檐安装瓦件的预留位置。两檐边通常预留60mm弹线,必要时调整,在20mm范围内调整,这两条弹线也是主瓦铺设的始线与终线,另外,还需要每隔2m弹一道控制线。
2、调浆:调配1:3水泥砂浆辅瓦,卧铺时,铺上砂浆,以瓦挤揉砂浆至瓦卧平、卧齐、卧牢。瓦缝咬合紧密,无翘缝(俗称“喝风”)。
3、选瓦:采用手敲、听声,尺量分类堆放等手段对瓦尺寸、色泽进行分类。对不符合要求的一律剔除。
4、做到同一坡面统一尺寸、色泽协调一致。
5、铺屋面、檐口瓦:为保证屋面达到三线(水平、垂直、对角线)标齐,应在屋檐第一排瓦和屋脊处最后一排瓦施工前进行预先铺设。卧瓦层:30mm厚用1:3水泥砂浆做卧瓦层。筒板瓦铺砌做法为一搭七露三,露面1/3。从檐口开始,由下至上、自左而右施工。坡屋面檐口瓦头要挑出砼檐边50-70mm,瓦与结构挑檐基层接缝处要用水泥砂浆封严。要先挂水平线,以控制檐口及各排瓦的平整度。平整度、垂直度误差不大于10mm。每一排底瓦和上瓦铺装时必须要拉线铺装,必须保证底瓦、上瓦铺装顺直。卧铺时,铺上砂浆,以瓦挤揉砂浆至瓦卧平、卧齐、卧牢。瓦缝咬合紧密,无翘缝(俗称“喝风”)。砂浆最薄处25mm,在两垄底瓦之间应用1:3水泥砂浆将两瓦之间填饱满,砂浆饱满度须达到100%。搭接缝抹平后,应及时将面层残存的水泥浆清洗干净,并做好成品保护。
瓦屋面工程技术交底

5、瓦上的钉眼应用冲击钻开洞,防止水泥钉固定时损坏瓦。
6、沿机房墙边瓦,应用1:2水泥砂浆抹带,将瓦封固,宽度为5cm,厚度为3cm,抹带完成后应及时清理瓦面。
12、作业人员必须穿防滑鞋在屋面操作,严禁向下抛物,以防伤人。
13、坡屋面施工,小心谨慎稳中求安。
技术术负责人
交底人
接受交底人
7、砂浆卧浆法铺贴瓦完成后砂浆强度未达到要求时不得在上面走动或踩踏。
8、不允许在完成的瓦面打膨胀栓,凿眼、埋设支架等。
9、去屋面瓦面板上漆施工前,必须提前清理完杂物,避免工具,配件落地,造成漆面破坏,瓦漆面应色泽一致,不得污染墙面等。
10、瓦与伸出屋面的烟道及排气道,管处应做成泛水,坐严密。
11、檐口处瓦下口砂浆应与檐口抹灰面抹平,并严实。
技术交底记录
工程名称
施工单位
交底部位
工序名称
1、瓦的质量必须符合设计要求应有出厂合格证。水泥强度等级不低于42.5,砂含泥量不超过3%。卧瓦层采用1:2水泥砂浆,最薄处不少于20mm。
2、搬运瓦时应轻拿轻放、不得碰撞、抛扔、堆放应整齐,斜屋面上堆放高度不超过5匹。檐口处严禁堆放,防止滑落。
3、铺贴瓦片时从檐口瓦开始,先在两头各固定两块瓦拉通线后再铺设瓦片,还应从屋脊拉一斜线至檐口,保证瓦纵横顺直,整齐美观,每匹瓦必须用8cm长水泥钉钉牢,不露钉头,贴瓦时砂浆必须饱满。
坡屋面砂浆卧瓦施工技术交底

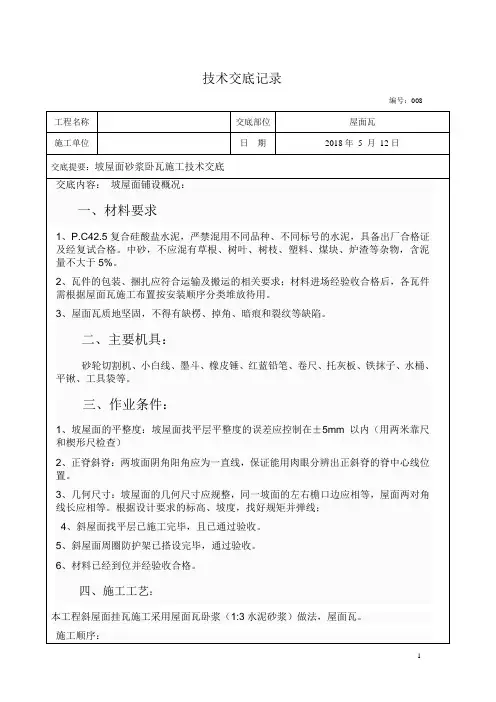

表C1-10工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:屋面小青瓦铺设概况:一、材料要求1、P.C 32.5复合硅酸盐水泥,严禁混用不同品种、不同标号的水泥,具备出厂合格证及经复试合格。
中砂,不应混有草根、树叶、树枝、塑料、煤块、炉渣等杂物,含泥量不大于5%。
2、瓦件的包装、捆扎应符合运输及搬运的相关要求;材料进场经验收合格后,各瓦件需根据屋面瓦施工布置按安装顺序分类堆放待用。
3、屋面瓦质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。
二、主要机具主要机具:砂轮切割机、小白线、墨斗、橡皮锤、红蓝铅笔、卷尺、托灰板、铁抹子、水桶、平锹、工具袋等。
三、作业条件:1、坡屋面的平整度:坡屋面找平层平整度的误差应控制在±5mm以内(用两米靠尺和楔形尺检查)2、正脊斜脊:两坡面阴角阳角应为一直线,保证能用肉眼分辨出正斜脊的脊中心线位置。
3、几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长应相等。
根据设计要求的标高、坡度,找好规矩并弹线;4、斜屋面找平层已施工完毕,且已通过验收。
5、斜屋面周圈防护架已搭设完毕,通过验收。
6、材料已经到位并经验收合格。
签字栏交底人审核人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制表C1-10工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:四、施工工艺:本工程斜屋面挂瓦施工采用屋面瓦卧浆(1:3水泥砂浆)做法,屋面瓦由甲方提供。
施工顺序1、测量放线:在屋脊处弹出分中线,尽量使屋面对称或平行,然后从屋檐往上弹第一条平行线确定屋檐第一层瓦位置,由于砼屋面在浇筑中可能出现的误差,山檐于屋檐不一定成直角,所以需取一条与屋檐线为直角的山檐线。
砂浆卧瓦交底

砂浆卧瓦交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII表C1-3技术交底记录表C1-3技术交底记录表C1-3技术交底记录表C1-3技术交底记录在铺设屋面瓦时,结合部连接防水处理必须认真考虑。
水平结合部、垂直结合部、女儿墙斜板压顶部位或单坡屋脊采用水泥封实,所有结合部防水均可采用铅板或镀锌钢板、卷材、防水油膏、麻刀灰等做为泛水构筑。
共 10 页 / 第 4 页审核人交底人接受交底人表C1-3技术交底记录工程名称辛集中央国际城楼交底日期2013-05-10 工程编号分项工程名称坡屋面砂浆卧瓦交底提要屋面水泥砂浆卧瓦施工准备、操作工艺、质量要求及其它措施交底内容:4.6铜丝套挂施工1)、施工技术要求:○1在距屋面构架梁边30mm,位置和斜脊位置,以及檐口、斜天沟位置预埋Φ10圆钢,间距1500mm,露出屋面板30mm。
○2钢筋网片采用Φ6圆钢,纵向间距350mm横向间距300mm。
各节点必须全部绑扎牢固。
钢筋网片与预埋Φ10圆钢绑扎牢固。
○3因本工程坡度太大,瓦片在瓦底满铺砂浆的基础上还必须采用双股18#铜丝与钢筋网片绑扎固定牢固。
2)、锚固钢筋及网片在距构架梁30mm处及斜脊、斜天沟、檐口上100mm处预埋直径10㎜圆钢、间距1500㎜埋置在现浇板内8㎝,高出板面3㎝,以便焊接或用镀锌铅丝绑扎。
钢筋网采用直径6㎜钢筋间距350*300网片,檐口处竖向钢筋与横向钢筋焊接或用镀锌铅丝绑扎牢固,交叉点采用镀锌铅丝捆扎牢固。
3)、施工工艺:○1主瓦安装由屋檐左下角开始,自左向右,由下而上。
○2屋面瓦安装,主瓦均采用18号铜丝穿过钉孔套挂在钢筋网上。
○3施工中,钢筋网用1:3水泥砂浆覆盖,主瓦采用满铺砂浆卧浆施工。
○4所有配件瓦都采用1:3水泥砂浆满座施工。
共 10 页 / 第 5 页审核人交底人接受交底人表C1-3技术交底记录工程名称辛集中央国际城楼交底日期2013-05-10工程编号分项工程名称坡屋面砂浆卧瓦交底提要屋面水泥砂浆卧瓦施工准备、操作工艺、质量要求及其它措施交底内容:5.平瓦屋面的施工要求5.1屋面、檐口瓦:挂瓦次序从檐口由下到上、自左向右方向进行。
水泥砂浆施工技术交底

水泥砂浆施工技术交底
技术要求
1. 施工人员必须熟悉水泥砂浆的性能、材料配合比、加水量等基本知识。
2. 砂浆拌合机、砂浆输送设备和施工工具必须符合规范要求,并经过检查和维护。
3. 砂浆材料必须符合质量标准,特别是水泥的标号和品种应当与设计要求一致。
4. 施工现场必须做好防尘、防水措施,确保砂浆施工环境的干燥和清洁。
5. 施工人员必须按照标准施工工艺流程进行操作,严禁随意改变或省略施工步骤。
6. 砂浆施工完毕后,必须进行养护,确保砂浆的正常硬化和强度发展。
工艺流程
1. 准备工作:清理施工场地,摆放好必要的设备和材料。
2. 材料配制:按照设计和配合比要求,将水泥、砂子和适量的
水混合搅拌,形成均匀的砂浆。
3. 砂浆输送:使用砂浆拌合机将配制好的砂浆输送到施工现场。
4. 基层处理:对施工基层进行处理,确保其平整、洁净,并保
持一定的湿润。
5. 砂浆施工:将砂浆均匀地涂抹在基层上,控制砂浆的厚度和
平整度。
6. 粘贴砖块:在砂浆涂抹的基层上粘贴砖块,注意砖块的位置
和垂直度。
7. 砖缝处理:对砖之间的缝隙进行处理,填充砂浆或施工密封剂。
8. 清理工作:清理施工现场的杂物和砂浆浮渣,保持施工环境
整洁。
9. 养护:对施工完成的砂浆进行养护,避免其过早失水和干裂。
通过严格遵守上述技术要求和工艺流程,可以确保水泥砂浆施
工的质量和效果。
同时,施工人员需要不断学习和积累经验,提高
自身的技能水平,以更好地适应各种水泥砂浆施工项目的需求和要求。
坡屋面砂浆卧瓦施工技术交底修复的

1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写交底内容:6、安装屋脊瓦:铺完主瓦,最后做脊瓦,屋脊铺设要求平、直。
a、铺设脊瓦应从封头脊瓦幵始,逆风向铺设,搭接铺至末端封头脊瓦,脊瓦搭接瓦尾的宽度每边不小于40mm铺设时,沿屋脊中心位置挂线,以保证脊瓦瓦面平直,无起伏现象。
b、脊瓦底部要垫塞平稳,采用1:3水泥砂浆座浆,座浆要饱满,使屋脊不沉陷变形。
c、脊瓦间缝隙用与瓦同色色料,渗水泥砂浆配制勾缝。
d、脊瓦两侧与主瓦相交的缝隙用水泥砂浆填实后贴入正档勾修饰防水,若不贴正档勾可用色料水泥砂浆修饰。
7、铺设斜脊处瓦:屋面瓦铺设至斜脊处,板瓦筒瓦根据斜屋脊角度、长度进行切割,斜屋脊采用筒瓦装饰,铺设时应注意防止砂浆污染瓦片及对成品瓦片的保护,切割后剩余部分瓦可根据现场情况用与其他1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写交底内容:11、有关搭盖尺寸及检验方法见下表12、允许偏差项目,见下表六、成品保护:1、瓦片运输堆放应避免二次倒运,运输时应轻拿轻放,不得抛扔、碰撞,进入施工 现场后应堆放整齐。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥砂浆卧瓦施工技术交底
工程名称家合欣苑A区交底日期2012年8 月20 日
分项工程名称屋面工程水泥砂浆卧瓦
交底内容:
一、施工前准备:
1、认真理解标准图集各个节点的细部构造做法,掌握好图纸设计要求工艺及要
点。
2、在进行坡屋面施工之前,将所有出坡屋面的排烟、排气道、排水管道通气帽
等按照要求安装到位;。
3、天沟内的找坡层、找平层、防水层及其保护层等各道工序已经施工完毕。
4、屋脊、外檐、斜脊等处的避雷装置等已经安装完成。
5、伸缩缝两侧的挡墙已经施工完毕。
6、屋脊、斜脊、檐口部位的锚筋按照要求已经布置完毕。
7、材料已经到位并经验收合格。
二、施工机具
卷尺、木工铅笔、墨斗、起子、电钻、手工切割机、三角直尺、线绳、钳子,木梯子。
三、技术要求:
1.平瓦的外形尺寸为:400㎜×300㎜,屋檐挑出通常为50㎜;每块瓦
上下搭扣不小于50mm,左右搭扣不少于30mm;每片瓦吻接搭扣有3㎜
的调整。
2.屋面整体找平的最大误差±5㎜(除横纵拉水平线找平铺瓦外),每层
瓦左右距离最大误差不超过5㎜。
3.坡屋面斜天沟部位按照图集05J5-2,第8页○3做法施工,铺瓦砂浆水
泥与砂的比例为1:3。
3)、配件瓦安装完毕后,在有砂浆明显裸露的部位沿浆自然勾缝抹平,砂浆抹面。
任何鸟类可能筑巢的空隙都必须封实。
5、屋面结合部位节点处理及固定方式
在铺设屋面瓦时,结合部连接防水处理必须认真考虑。
水平结合部、垂直结合部、女儿墙斜板压顶部位或单坡屋脊采用水泥封实,所有结合部防水均可采用铅板或镀锌钢板、卷材、防水油膏、麻刀灰等做为泛水构筑。
(详见各结合部位标准图集相应做法,附后)。
6、铜丝套挂施工
1)、施工技术要求:
○1在距屋面构架梁边30mm,位置和斜脊位置,以及檐口、斜天沟位置预埋
Φ10圆钢,间距1500mm,露出屋面板30mm。
○2钢筋网片采用Φ6圆钢,纵向间距350mm横向间距300mm。
各节点必须全部绑扎牢固。
钢筋网片与预埋Φ10圆钢绑扎牢固。
○3因本工程坡度太大,瓦片在瓦底满铺砂浆的基础上还必须采用双股18#铜丝与钢筋网片绑扎固定牢固。
2)、锚固钢筋及网片
在距构架梁30mm处及斜脊、斜天沟、檐口上100mm处预埋直径10㎜圆钢、间距1500㎜埋置在现浇板内8㎝,高出板面3㎝,以便焊接或用镀锌铅丝绑扎。
钢筋网采用直径6㎜钢筋间距350*300网片,檐口处竖向钢筋与横向钢筋焊接或用镀锌铅丝绑扎牢固,交叉点采用镀锌铅丝捆扎牢固。
3)、施工工艺:
○1主瓦安装由屋檐左下角开始,自左向右,由下而上。
○2屋面瓦安装,主瓦均采用18号铜丝穿过钉孔套挂在钢筋网上。
○3施工中,钢筋网用1:3水泥砂浆覆盖,主瓦采用满铺砂浆卧浆施工。
○4所有配件瓦都采用1:3水泥砂浆满座施工。
