岩移观测工作过程简介

合集下载

矿井岩移观测方案

矿井岩移观测方案

矿井岩移观测方案矿井岩移是指由于围岩应力作用及其与巷道交界面的相互作用引起的岩体破裂、滑动或变形现象。

岩移是矿山开采过程中的一个重要问题,可能导致采掘安全事故和资源浪费。

为了监测矿井岩移情况,制定合理的观测方案至关重要。

观测方案应包括观测的目标、观测的方法、观测设备的选择、观测频率和观测时机等。

1.观测目标:观测目标是了解矿井岩移的发生、发展和演化特征,预测岩移危险性,指导矿山安全生产。

观测目标应明确,并根据具体情况确定。

2.观测方法:观测方法可采用定点观测法、连续观测法和间歇观测法。

-定点观测法:选取固定点位,通过测量点位的位移变化来判断岩移情况。

可以采用GPS定位技术、激光测距技术等。

-连续观测法:通过安装传感器设备,实现对岩体位移的实时连续监测。

传感器设备可以是应变计、位移传感器、倾角传感器等。

-间歇观测法:按照规定的频率进行岩体位移观测,可以利用全站仪进行岩壁测量、侧向位移测量等。

3.观测设备选择:观测设备的选择应根据具体的岩移类型和观测方法来确定。

例如,对于断裂岩体的观测,可以选用应变计观测设备,对于滑移岩体的观测,可以采用位移传感器等设备。

4.观测频率和观测时机:观测频率应根据岩移的发展情况和特点来确定。

对于稳定的岩体,观测频率可以适当降低;而对于危险性较大的岩体,观测频率应增加。

观测时机可选择在矿山生产前、生产过程中和生产后等时期。

5.数据分析与报告:观测数据的分析是观测方案的重要组成部分。

观测数据应按照一定的方法进行处理和分析,得到有意义的结果。

观测结果应及时编制观测报告,向有关部门和人员进行通报和解释。

总之,矿井岩移观测方案应该根据具体情况确定观测目标、选择合适的观测方法和设备、确定观测频率和观测时机,并对观测数据进行分析和报告。

这样可以为矿山安全生产提供有效的监测和预警手段,保障人员和设备的安全。

矿山地表及岩层移动观测

矿山地表及岩层移动观测

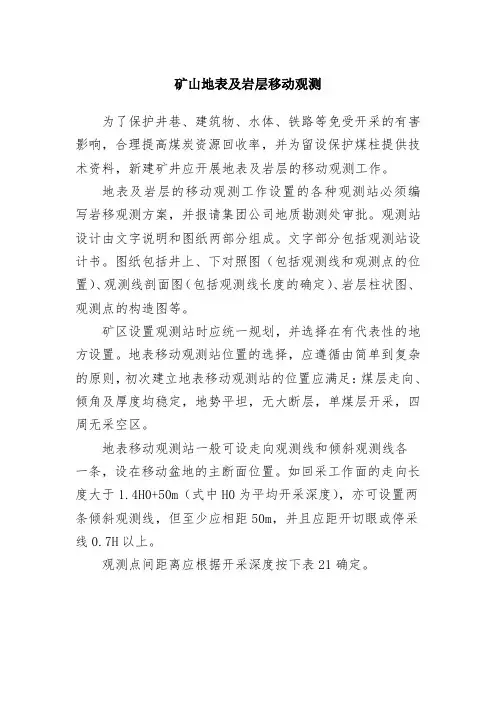

矿山地表及岩层移动观测为了保护井巷、建筑物、水体、铁路等免受开采的有害影响,合理提高煤炭资源回收率,并为留设保护煤柱提供技术资料,新建矿井应开展地表及岩层的移动观测工作。

地表及岩层的移动观测工作设置的各种观测站必须编写岩移观测方案,并报请集团公司地质勘测处审批。

观测站设计由文字说明和图纸两部分组成。

文字部分包括观测站设计书。

图纸包括井上、下对照图(包括观测线和观测点的位置)、观测线剖面图(包括观测线长度的确定)、岩层柱状图、观测点的构造图等。

矿区设置观测站时应统一规划,并选择在有代表性的地方设置。

地表移动观测站位置的选择,应遵循由简单到复杂的原则,初次建立地表移动观测站的位置应满足:煤层走向、倾角及厚度均稳定,地势平坦,无大断层,单煤层开采,四周无采空区。

地表移动观测站一般可设走向观测线和倾斜观测线各一条,设在移动盆地的主断面位置。

如回采工作面的走向长度大于1.4H0+50m(式中H0为平均开采深度),亦可设置两条倾斜观测线,但至少应相距50m,并且应距开切眼或停采线0.7H以上。

观测点间距离应根据开采深度按下表21确定。

表21矿山企业应根据矿区地面控制网,按5″级导线(网)精度要求建立岩移观测控制网。

各控制点和观测点的高程测量应组成水准网,按三等水准测量的要求进行观测。

控制点和观测点的设置应符合下列要求:(一)埋设的控制点和观测点必须用全站仪按设计标定,并应尽可能使观测点中心位于控制点连线的方向上;(二)在非冻土地区,测点的埋设深度应不小于0.6m。

在冻土地区,测点的底面一般应在冻结线0.5m以下。

测点可采用浇注式或混凝土预制件;(三)当地表至冻结线下0.5m内有含水层时,一般应采用钢管式测点;(四)埋设的测点应便于观测和保存。

如预计地表下沉后测点可能被水淹没,则点的结构应便于加高;(五)在一般情况下,倾斜观测线上观测点编号应自下山向上山方向顺序增加,走向观测线上观测点编号应按工作面推进方向顺序增加。

地表岩移观测制度

地表岩移观测制度

地表岩移观测制度(总5页) -CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除地表岩移观测制度第一章总则第一条矿山在前期开采过程中形成大量的采空区,对地表构建筑物构成一定危险。

为搞好事前预防工作,确保人民群众生命财产安全,维护矿山生产稳定,特制定本制度。

第二章定义第二条岩移是指岩石由于天然或人为因素的影响,使其失去原始的平衡状态,而产生新的移动。

第三条塌陷是指地表岩石或土层,由于地下矿物质被采空或溶洞的继续发展或环境条件的改变而引起地表的下陷或塌落。

第三章岩移观测站设置第四条观测线位置的确定:观测线设置在矿区的主断面上,且不受邻近采区开采的影响。

主断面的位置,用本矿区现有的角度参数和已知的地质采矿条件以做图的方法来确定。

主断面与地表的交线就是观测线的位置。

观测线位置的确定,是在观测站设计图上进行的。

1、倾向观测线的位置的确定倾向观测线的位置,在观测站的平面图和走向主断面图上来确定。

在观测站的平面图上,做采区走向的中分线,此中分线即是倾向观测线的位置。

在平面图上,按比例尺量取由中分线到采区的停采线和开切眼的水平距离D1和D2。

当最后确定的中分线的位置满足条件时,此中分线即是倾向观测线的位置。

2、确定走向观测线的位置走向观测线的位置,可以根据平面图和倾向主断面图来确定。

在倾向主断面图上,由采区中点作一水平线,并按最大下沉角θ作一斜线,交地表于0点,此0点即是走向观测线与倾向主断面的交点。

将此0点投影到平面图的倾向观测线上,并过此投影点作采区走向点平行线,此平行线即为走向观测线的位置。

第五条观测线长度及测点数目的确定:在观测线的位置确定之后,即可确定它们的长度。

观测线的长度应保证观测线的两端稍微超过地表移动盆地边缘一段距离,以便能较可靠地确定移动盆地边界及有关参数。

观测线的长度可以在观测站设计图上图解求得。

1、倾向观测线长度的确定在倾向主断面图上,由采区上,下边界点,分别按(γ-Δγ)和(β-Δβ)角向上作斜线,与基岩和松散层的界面相交,再由交点在松散层中按松散层移动角φ向上作斜线,分别交地表于b和a 二点,线段ab即为倾向观测线的长度。

岩石移动观测

岩石移动观测

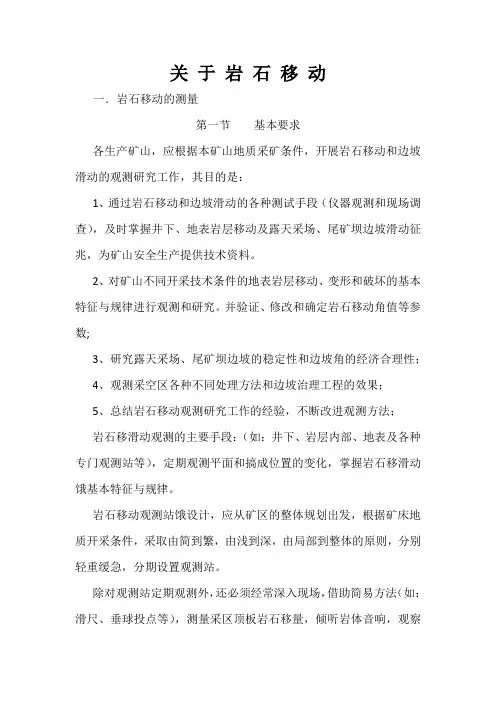

关于岩石移动一.岩石移动的测量第一节基本要求各生产矿山,应根据本矿山地质采矿条件,开展岩石移动和边坡滑动的观测研究工作,其目的是:1、通过岩石移动和边坡滑动的各种测试手段(仪器观测和现场调查),及时掌握井下、地表岩层移动及露天采场、尾矿坝边坡滑动征兆,为矿山安全生产提供技术资料。

2、对矿山不同开采技术条件的地表岩层移动、变形和破坏的基本特征与规律进行观测和研究。

并验证、修改和确定岩石移动角值等参数;3、研究露天采场、尾矿坝边坡的稳定性和边坡角的经济合理性;4、观测采空区各种不同处理方法和边坡治理工程的效果;5、总结岩石移动观测研究工作的经验,不断改进观测方法;岩石移滑动观测的主要手段:(如:井下、岩层内部、地表及各种专门观测站等),定期观测平面和搞成位置的变化,掌握岩石移滑动饿基本特征与规律。

岩石移动观测站饿设计,应从矿区的整体规划出发,根据矿床地质开采条件,采取由简到繁,由浅到深,由局部到整体的原则,分别轻重缓急,分期设置观测站。

除对观测站定期观测外,还必须经常深入现场,借助简易方法(如:滑尺、垂球投点等),测量采区顶板岩石移量,倾听岩体音响,观察裂隙、错动及坍塌等现象,并作文字描述,必须时测绘成图或拍摄照片。

第二节地下开采的岩移观测开采缓倾斜层状矿体时,地表岩移观测线,一般沿矿体走向和倾向各设一条,应分别设在移动盆地的主断面和采空区正上方。

如果回踩工作面的走向长度大于1.4H0+50米(H0为平均开采深度),可设置两条倾斜方向的观测线,一条在采空区正上方,另一条在其相距50米以上的任一侧,但至起始开采或停采线的距离必须大于0.7 H0。

开采急倾斜矿体时,沿矿体走向的观测线以不知两条为宜,一条在主断面位置上,另一条在采空区正上方,两观测线艰巨应不小于30米。

沿倾斜方向的观测线布置两条,即在采空区工作面走向长度大于1.6 H0+100米,应布置三条或三条以上垂直走向的观测线,一条在采空区中央,其余的在两侧相距约50米,且距左右开采边界0.8 H0以上。

采煤岩移观测总结

采煤岩移观测总结

采煤岩移观测总结引言采煤工程中,采煤岩移观测是一项非常重要的任务。

采煤岩移观测的主要目的是及时了解采煤过程中岩体的位移情况,从而减少采煤事故的发生,保障工人的生命安全。

本文总结了采煤岩移观测的方法、技术和实践经验,为今后的采煤工作提供参考和借鉴。

方法采煤岩移观测的常用方法包括测量、监控和分析三个环节。

1. 测量采煤岩移观测的第一步是进行准确的测量。

测量主要包括直接测量和间接测量两种方法。

直接测量:直接测量是通过在岩体表面设置测量点,利用测距仪、测角仪等工具进行测量。

直接测量的优点是准确度较高,可以直接获得岩体位移的具体数值。

间接测量:间接测量是通过测量岩体周围的地表变形情况来推测岩体位移。

常用的间接测量方法包括水平测斜仪法、地下水位法和地下压力法。

间接测量的优点是可以覆盖更大的范围,获取更多的数据。

2. 监控监控是采煤岩移观测的核心环节。

监控主要通过安装传感器和监测设备,实时监测岩体的变形情况。

常用的监控手段包括倾斜传感器、位移传感器和应变传感器等。

倾斜传感器可以测量岩体的倾斜角度,位移传感器可以测量岩体的位移量,应变传感器可以测量岩体的应变值。

这些传感器可以与计算机和监控系统连接,实现自动化的数据采集和处理。

3. 分析分析是对采集到的数据进行处理和解读的过程。

分析的目标是了解岩体的变形趋势、规律和危险程度,从而采取相应的措施来保障采煤过程的安全。

常用的分析方法包括数据统计、趋势分析和模拟仿真。

数据统计可以帮助我们获得岩体变形的平均值、方差等统计指标;趋势分析可以帮助我们预测岩体变形的发展趋势;模拟仿真可以根据采煤过程的参数来模拟岩体的变形情况。

技术采煤岩移观测的技术不断发展,目前已经出现了一些先进的技术和设备。

下面列举几种常用的技术。

1. 光纤传感技术光纤传感技术是利用光纤传感器对岩体进行监测的一种新技术。

光纤传感器可以将位移、变形等物理量转化为光信号,并通过光纤传输到检测系统中进行分析和处理。

岩移观测工作过程简介

岩移观测工作过程简介

第一节 煤矿地表岩移观测点及观测线设计一、参数取值由于煤矿过去未开展过岩移工作,没有地表移动各项参数,因此采用类比的方法取用各参数。

该煤系地层上覆岩性可定为中硬,参照《煤矿测量手册》取定各参数如下:走向移动角:δ=550上山移动角:γ=550下山移动角:β=550最大下沉角:θ=90-0.6α松散层移动角:Φ=450煤层移动角的修正值:Δγ=Δδ=Δβ=200α――为煤层倾角二、平面位置设计1、走向观测线的设计根据最大下沉值,在倾向主断面上确定出地表最大下沉点,通过该点沿矿体走向做剖面线,即得到走向观测线平面位置,并且依据移动角值确定开采影响范围的边界点。

工作面地表岩移观测站沿走向布设一条观测线。

2、倾向观测线的设计倾向观测线位于主断面内,和走向观测线垂直,在走向主断面图上自开切眼用(δ-Δδ)角和Φ角向工作面推进方向划线交地表于E 点,倾向线必须在工作面推进方向上超过E 点的位置。

观测站布设两条倾向观测线。

3、观测线的长度设计观测线的长度应保证两端(半条观测线时为一端)超出采动影响范围,以便建立观测线控制点和测定采动影响边界。

设站时移动盆地边界是根据地质采矿条件类似的其它矿区的沉陷参数类比确定的。

设置走向观测线的具体做法:自开切眼向工作面推进方向,以角值(δ-Δδ)划线与基岩和松散层交接面相交,再从交点以Φ角划线与地表相交于H 点。

H 点便是不受邻区开采影响的点。

在工作面停采线处,向工作面外侧用(δ-Δδ)角划线与基岩和松散层的交接面相交于一点,再从此交点用Φ角划线与地表相交于F 点。

在HF 方向上设走向观测线。

要求走向观测线和倾斜观测线垂直、相交,并稍微超过交点一段距离得G 点(G 点不得超过E 点),HF 便是走向观测线的工作长度,如图(2)。

走向观测线长度HF 按下式计算:l ctg h H ctg HF +∆-⨯-+=)()(220δδϕ式中: h —表土层厚度H 0—采深l —工作面走向长度工作面观测站沿走向布设一条观测线长约1000m。

地质观测工操作规程范文

地质观测工操作规程范文

地质观测工操作规程范文一、综述地质观测工作是地质勘探的基础,准确有效的观测数据对于地质工作的可靠性和科学性至关重要。

为了保证地质观测工作的顺利开展,提高观测数据的准确性和可靠性,制定本操作规程。

本规程适用于地质勘探中常见的地质观测工作项目。

二、操作准备1. 设备准备(1) 根据实际工作需要,准备好相应的地质观测仪器设备,并确保其正常工作,如水平仪、刻线器、测距仪等。

(2) 检查设备的电池电量,并随身携带备用电池。

2.材料准备(1) 准备好所需的观测表格和记录表格,并确定每个表格的使用方式和填写要求。

(2) 准备好相应的地图、图纸等资料,并了解相关地质情况。

3. 安全措施(1) 在进行地质观测前,了解工作区域的安全风险情况,并制定相应的安全措施。

(2) 使用仪器设备时,必须按照相关操作规程进行操作,并注意防护措施,确保安全。

三、操作流程1. 掌握地质背景和目标在开始观测前,仔细阅读相关地质资料,了解地质背景和研究目标,明确要观测的重点和内容。

2. 确定观测点位根据地质背景和观测目标,在地图或图纸上标出观测点位,并记录其空间坐标。

3. 进行现场观测(1) 到达观测点位后,利用水平仪测量地面的水平位置,并记录数据。

(2) 使用测距仪等工具,测量观测点位与周围地物的距离,并记录数据。

(3) 利用刻线器等仪器,在地面或地物上进行标记和刻线,并记录数据。

4. 数据记录与整理(1) 在观测过程中,根据观测表格和记录表格的要求,填写观测数据和相关信息。

(2) 确认所记录数据的准确性,并进行整理和归档。

四、操作注意事项1. 在进行地质观测时,严格按照操作规程进行操作,确保观测数据的准确性和可靠性。

2. 注意观测点位的选择,确保代表性和充分性。

3. 在进行现场观测时,注意天气状况和工作环境,确保操作人员的安全。

4. 观测数据记录时,要认真填写相关表格,并注明观测时间和观测人员姓名。

五、操作总结地质观测工作是地质勘探工作中不可或缺的环节,规范的操作流程和准确有效的观测数据对于地质工作的成果具有重要意义。

岩体移动的预报和探查

岩体移动的预报和探查

工程地质学报告学院资源与土木工程学院班级采矿1001任课教师于明旭姓名赵一凡学号 20101234__2010年 10月 10日岩体移动的预报和探查随着地下矿山的开采深度的加深,特别是岩体移动所致矿山灾害的频繁出现,岩体移动的地质因素影响问题,愈加引人注目,并已成为许多矿山面临的重要问题。

岩体移动会引起人身、设备的安全事故,会造成采矿设施的破坏。

进行岩体移动规律的研究,其目的是运用这一规律,提出岩体移动的预报、采取措施、减少损失。

岩体移动的其他事物的发展一样,是有规律可循的,总是一个由渐变到突变、由量变到质变的过程,因此提出岩体移动预报也是有可能的。

岩体移动大体上经过初期变形阶段(或称岩体移动的预兆阶段)、局部移动(可称为大规模移动的突破口)到大规模移动阶段、相对稳定阶段等。

抓住各阶段活动的特点,就可以从其最初的现象,作为发出预报的有利时机。

提前进行包括必须的工程手段在内的地质因素调查及分析,对不同采掘状况的区段作出稳定程度分析,不仅有利于包括地压管理在内的矿山技术管理,也可避免,减少一些不必要的经济损失和人员伤亡。

国内外许多矿山的事件也证明地质因素影响评价的重要性。

1963年8月19日至25日在弓长岭矿山后台区东部发生的岩移活动,就是在事先毫无预料,更无措施的情况下发生的。

铁山垅,画眉坳等钨矿发生的岩移,造成了大量采场停采;盘古山钨矿,在回采埋藏深度400m矿段时,于1967年9月发生大规模岩移,除了4个中段、7条生产系统被破坏和造成矿损外,价值200余万元的器材、设备、均陷入岩移区。

与弓长岭矿山地质条件类似的原苏联北佩斯铁矿,也发生类似问题,甚至埋藏深度250m的矿块,也有27.3-39.8%的底部采准巷道全部破坏。

一、岩体移动的征兆1.初期变形阶段的征兆局部的或大规模的岩体移动,在剧烈运动前都有其征兆,例如:(1)岩层发响:这是岩体移动的早期现象,从某个中心位置向外逐渐扩大,神像的次数由少到多,移动前数日可急剧增加。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

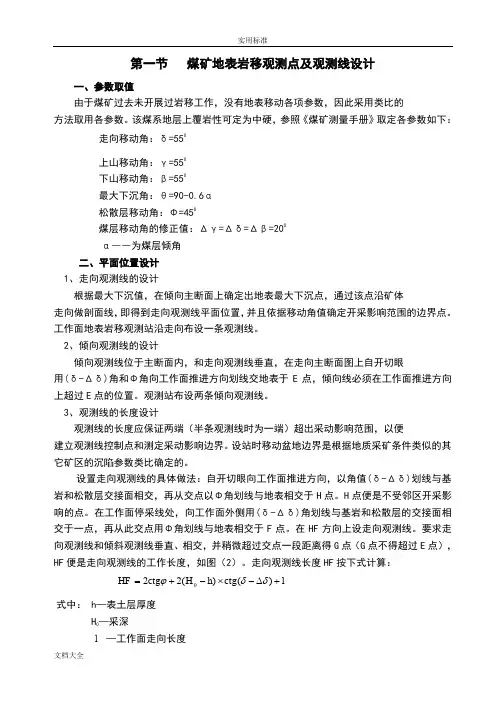

第一节 煤矿地表岩移观测点及观测线设计一、参数取值由于煤矿过去未开展过岩移工作,没有地表移动各项参数,因此采用类比的方法取用各参数。

该煤系地层上覆岩性可定为中硬,参照《煤矿测量手册》取定各参数如下:走向移动角:δ=550 上山移动角:γ=550 下山移动角:β=550最大下沉角:θ=90-0.6α 松散层移动角:Φ=450煤层移动角的修正值:Δγ=Δδ=Δβ=200α――为煤层倾角 二、平面位置设计 1、走向观测线的设计根据最大下沉值,在倾向主断面上确定出地表最大下沉点,通过该点沿矿体走向做剖面线,即得到走向观测线平面位置,并且依据移动角值确定开采影响范围的边界点。

工作面地表岩移观测站沿走向布设一条观测线。

2、倾向观测线的设计倾向观测线位于主断面内,和走向观测线垂直,在走向主断面图上自开切眼用(δ-Δδ)角和Φ角向工作面推进方向划线交地表于E 点,倾向线必须在工作面推进方向上超过E 点的位置。

观测站布设两条倾向观测线。

3、观测线的长度设计观测线的长度应保证两端(半条观测线时为一端)超出采动影响范围,以便建立观测线控制点和测定采动影响边界。

设站时移动盆地边界是根据地质采矿条件类似的其它矿区的沉陷参数类比确定的。

设置走向观测线的具体做法:自开切眼向工作面推进方向,以角值(δ-Δδ)划线与基岩和松散层交接面相交,再从交点以Φ角划线与地表相交于H 点。

H 点便是不受邻区开采影响的点。

在工作面停采线处,向工作面外侧用(δ-Δδ)角划线与基岩和松散层的交接面相交于一点,再从此交点用Φ角划线与地表相交于F 点。

在HF 方向上设走向观测线。

要求走向观测线和倾斜观测线垂直、相交,并稍微超过交点一段距离得G 点(G 点不得超过E 点),HF 便是走向观测线的工作长度,如图(2)。

走向观测线长度HF 按下式计算: l ctg h H ctg HF +∆-⨯-+=)()(220δδϕ 式中: h —表土层厚度 H 0—采深l —工作面走向长度工作面观测站沿走向布设一条观测线长约1000m。

倾斜观测的长度是在移动盆地主断面上确定的。

具体办法是:自采区的上、下边界分别以(γ-Δγ)和(β-Δβ)划线与基岩和松散层交接相交,再从交点以Φ角划线交于地表A、B 点,AB即为倾斜观测线和工作长度。

如图(3)。

走向主断面图(2) 倾向主断面图(3)AB段的长度可按下式计算:AB=2hctgΦ+(H1-h)ctg(β-Δβ)+(H2-h)ctg(γ-Δγ)+Lcosα式中:L—工作面的倾斜长度β,Δβ—下山移动角及其修正值;γ,Δγ-上山移动角及其修正值;H1,H2—分别为采区下边界和上边界的开采深度。

观测站布设一条倾向观测线长约600m。

共布设两条倾向观测线。

4、控制点与工作测点设计为了确保观测成果的可靠性,观测站的控制点应布设在地表不受采动影响的稳定区域,由于本次采用GPS-RTK技术观测,观测的基准点布置在工广内已知的GPS点上。

为了确保观测成果的可靠性,观测站的控制点应布设在地表不受采动影响的稳定区域,控制点与相邻工作测点之间的距离;可在50—100m范围内选定。

工作测点之间的距离,可以根据采区的平均开采深度来定,如表(2)所示。

开采深度(m) 点间距离(m)开采深度(m) 点间距离(m)<50 5 200-300 2050-100 10 >300 25100-200 15控制点间的距离,在一条倾向观测线和走向观测线的两端设置边长为50m的控制点。

将工作测点间距离布置为25m。

工作面测点埋点,考虑到赔偿经费问题以及村民的心理承受能力,本观测站的观测点间距本着尽量缩短的原则,将点位选择在路旁,水沟及田垅上。

共布设约70个测点。

工作面地表岩移观测站的布设如图(4)所示。

工作测点的编号,倾斜观测线按自下而上的方向顺序编号,走向观测线按工作面推进方向顺序编号。

在测点制作方面,采用0.5m高的矩形的水泥桩,并且再开采过程中,通过当地农民来保护埋设的测桩。

三、观测站的标定在观测设计图上量取计算各观测线控制点及交叉点坐标,解算出标定参数(即角度,距离)。

在观测站测点及测线控制点标设时,采用矿内GPS控制点“程寺南”为起始点,“程寺南”至“李楼南”为起始方向,采用尼康530型全站仪,用极坐标法标设出各测线控制点及交叉点,然后在测线上依照实地情况选择设点。

第二节工作面地表岩移观测工作地表移动观测的基本内容是:在采动过程中,定期地、重复地测定观测线上各测点在不同时期内空间位置变化。

地表移动观测工作可分为:观测站的连接测量,全面观测,单独进行水准测量,地表破坏的测定和编录。

一、工作面地表岩移观测方案的选择由于实时动态GPS(即GPS-RTK)技术的出现,使开展该项变形测量工作成为现实。

GPS-RTK 技术的基本方法为:将两台GPS接收机分别置于两固定点上,进行一段时间观测,获得坐标转换参数,然后保持一点的接收机不动,作为基准点,另一台接收机放于行驶在水中的船上,观测各监测点坐标(X,Y,Z),由多期观测数据分析地表移动规律。

其精度如下:m x ≤±15㎜,m6≤±15㎜,mz≤±20㎜。

由此可见,其平面观测精度与全站仪观测精度相当,而高程观测精度比水准测量精度要低,由于矿山开采引起地表移动属于大变形,GPS-RTK监测精度能够满足确定地表移动与变形规律及求岩移参数的要求。

在观测中使用美国Trimble公司生产的先进的GPS-RTK接收机,以提高GPS-RTK观测精度。

二、测量过程由于地表移动观测水域的特殊性,观测安排大体如下,采前与采后进行GPS-RTK观测,在地表移动活跃期进行一周的地表移动GPS-RTK连续观测。

并进行多次GPS-RTK日常观测,以保证该项岩移观测的研究项目完成。

1、连接测量在井下未采动前(或观测点未采动影响前),为了确定观测站与开采工作面之间的相互位置关系,首先需要测定各控制点的坐标。

本次连接采用矿GPS点为起始点与起始方向,尼康530型全站仪一次测至工作面观测线的控制点上。

2、全面观测为了准确地确定工作测点在地表开始前的空间位置,在连测后,地表开始移动之前,应进行全面观测。

全面观测的内容包括:测定各测点的平面位置和高程,各测点的距离,各测点偏离方向的距离,记录地表原有的破坏状况,并作出素描。

(1)、高程测量在确认观测站控制点未遭碰动,其高程值没有变化的前提下,可直接从观测站控制点开始进行水准测量。

所布设的走向观测线的两端和倾向观测线两端设有控制点,水型水准仪配合红黑面尺按四等水准的测量规范准测量应附合到两端的控制点上。

高程测量S3要求采用附合水准路线进行观测的。

(2)、平面位置测量水平角观测及距离测量按Ⅰ级导线规范要求,采用日本尼康厂生产的DTM830观测一个测回,允许闭合差±10√n。

倾角观测一测回。

3、日常观测工作所谓日常观测工作,指的是首次和末次全面观测之间适当增加的水准测量工)后,作。

首先,为判定地表是否开始移动,在回采工作面推进一定距离(相当于0.2-0.5H在预计可能首先移动的地区内,选择几个测点,在短期的时间间隔内进行多次水准测量,以便及时发现测点下沉的趋势,确定地表开始移动的时间。

开采过程中,仍需要进行日常观测工作,即重复进行水准测量,重复测量的时间间隔视地表下沉的速度而定,一般是每隔0.5-3个月观测一次。

地表移动全过程,按下沉速度划分成三个时期:(1)初始期:<50mm/月(2)活跃期:>50mm/月(3)衰退期:<50mm/月在地表移动活跃期,要进行加密水准测量,以便确定下沉的动态过程,同时,还经常地进行巡视观测,为确定地表动态移动与变形提供依据。

根据煤矿观测线垂直和平面变形观测数据得到工作面开采地表移动变形值分布如下:1、走向线最大下沉值:1744mm 在27号点上最大倾斜值:7.64mm/m 在17~18号点上最大曲率值:-0.275mm/m/m 在20号点附近最大水平移动:654 在17号点上最大水平变形: 3.29mm/m 在4~5边上-3.26mm/m 在20~22边上最大下沉速度:32.6mm/d 在18号点2004年4月18日2、倾向线最大下沉值:1626mm 在22号点上最大倾斜值:8.34mm/m 在5~7号点上-7.64mm/m 在11~12号点上最大曲率值:0.224mm/m/m 在5号点附近-0.652mm/m/m 在10号点附近最大水平移动:528mm 在5号点附近-429mm 在10号点附近最大水平变形: 4.58mm/m 在2~4边上17.79mm/m 在9~22边上最大下沉速度:13.57mm/d 在10号点在2004年5月2日由走向与倾向下沉曲线图知各种角值如下:1、走向线走向综合移动角:δ=69°走向综合边界角:δ=64°2、倾向线倾向上山综合移动角:r=66°倾向上山综合边界角:r0=61 °倾向下山综合移动角:ß=65°倾向下山综合边界角:ß0=62°3、其他参数最大下沉角:θ=87°走向充分采动角: =550走向拐点偏移距:S=100m=0.2H 偏向采空区内走=24m=0.06H 偏向采空区内倾向上山偏移距:S上倾向下山偏移距:S=62m=0.14H 偏向采空区外下第三节地表移动的特征参数一、起动距起动距通常是指地表开始下沉时工作面推进的距离。

地表下沉是以观测地点的下沉值达到10mm为标准。

一般在初次采动时,起动距约为(1/4~1/2)H0(H0为平均可采深度)。

起动距的大小主要和开采深度及岩石的物理力学性质有关。

根据煤矿工作面垂直成果表中的下沉值,并结合工作面地表移动观测站平面图,我们可得到每当工作面推进90m左右时,地表上的测点下沉值达到10mm。

由于该工作面的平均采深为431m,所以该矿的地表移动起动距约为0.21H。

二、超前影响距和超前影响角在工作面的推进过程中,工作面前方的地表随采动影响而下沉,这种现象称为超前影响距。

将工作面前方地表开始移动(即下沉10mm)的点与当时的工作面开采位置连线,此连线与水平线在与水平线在煤柱一侧的夹角为超前影响角,用w表示。

开始移动的点与工作面的水平距离称为超前影响距。

若已知超前影响距和开采深度,便可计算超前影响角,其公式为:lw=Harctg)/(0式中:l——超前影响距离H0—平均采深根据工作面垂直变形成果表中的下沉值表,并结合煤矿地表移动观测站平面图,我们可得到工作面前方85m看作为超前影响距。

已知该工作面的平均采深为431m,所以超前影响角w 可由下式求得:)arctgw=/lH(0因此,该矿的超前影响距为85m,超前影响角为79°。
