砼搅拌站建设方案
工程现场搅拌站建设施工方案

一、工程概况:**市**区**工程位于**区**乡,其工程结构形式为现浇砼框架结构。
砼施工量大总计:28294.15m3,工程周边地处空旷,不存在施工扰民现象。
除垫层、底板及和底板一起浇筑的300高外墙采用预拌混凝土外,其余均采用现场自搅拌方案。
二、搅拌站建设施工部署:(一)、设备的选型1、搅拌机的选型1.1设备选型首先根据现场对设备的最基本的使用要求和技术参数来确定机型。
要求:具有搅拌均匀,设备结构紧凑,便于操作、运转平稳、循环时间短等特点。
技术参数要求:根据砼进料出料容量,初步可选择型号为JS500型的搅拌机其主要参数为:1.进料容量800L2.出料500L3.生产率25~30(m3/h)4.搅拌电机功率18.5KW5.卷扬机功率5.5 KW6.水泵功率0.75 KW7.料提升速度18m/min8、外型尺寸长×宽×高:2520×2980×2680整个搅拌机系统由:上料、供水、搅拌、卸料、电气等组成。
(二)、电脑计量配料机的选择选型原则为:功能齐全效率高、操作简单、配料准确,物料配比可随意调整,具有使用方便,易于安装、移动,对环境要求不高,可保证砼质量等优点的设备,经过筛选确定型号为PLD800型。
其技术参数为:1.称料斗容量:800L 2、储料斗容量:2×2L3、生产率:48(m3/h)4、配料精度:±2%5、可配骨料种类:6、上料高度:2600mm7、功率:6.6KW 8、称量方式:电脑称9、外型尺寸:长×宽×高=6200×1750×2870(mm)(三)、现场布置与施工1.现场布置初步定位于现场钢筋加工区以北,其搅拌站设备布置见附图:2.现场施工2.1现场施工按以下几个步骤分别施工,充分做到合理安排人员,在最短的时间里完成最大的工作量,有效提高施工效率、降低施工成本。
2、2 混凝土搅拌站采用**型砼配料机与两台JS500型砼搅拌机组合的方式,来满足现场搅拌的需求。
商品混凝土搅拌站的筹建方案与技术要点范文

商品混凝土搅拌站的筹建方案与技术要点范文混凝土搅拌站筹建方案及技术要点
一、建设目的
混凝土搅拌站的建设是为了满足建筑工程的施工需求,混凝土搅拌站是对混凝土原料的综合加工,它能将原料进行研磨、切割、混合等多种操作,从而生产出质量比较稳定、使用性能比较好的混凝土制品,从而节省施工用时和成本。
二、建设内容
1、混凝土搅拌站的建设包括:建立原料储存仓库、混凝土搅拌机、砂浆搅拌机、混凝土配料机和输送设备等设施;
2、安装搅拌机、制作砂浆、安装混凝土配料机和输送设备;
3、安装排水系统、排气系统和安全控制系统;
4、锅炉安装、排污设施、环境保护设施等的施工。
三、建设技术要点
1、原料储存仓库的设计要求:地基承载能力强,布置合理,可以有效保证原料的储存环境;
2、搅拌机的选择:要考虑运输成本和产品质量,搅拌机的技术参数要符合施工要求;
3、砂浆搅拌机:应选择高性能的砂浆搅拌机,以保证生产出的砂浆质量;
4、混凝土配料机:配料机的选择要兼顾其自身性能、技术指标及其他条件,以确保混凝土配料的准确性;。
砼搅拌站建设方案

砼搅拌站建设方案
一、项目背景和目标
随着城市建设的不断推进,砼搅拌站作为提供砂、石、水泥等原材料,并进行砼搅拌的场所成为了不可或缺的建筑设施。
本项目旨在搭建一个现
代化、高效率的砼搅拌站,以满足城市建设的需求,提供优质的混凝土产品,提高工程施工的速度和质量。
二、项目建设内容
1.砼搅拌站选址:
根据市政府规划,选取了距离城市中心相对较近的工业园区,这样可
以减少砼的运输时间,提高效率。
2.设备采购:
为了提高生产效率和产品质量,本项目将从国内外采购一批最新技术
的砼搅拌设备,包括混凝土搅拌机、输送泵、计量设备等。
3.厂区规划布局:
根据生产工艺和安全要求,合理规划厂区内的各个区域,包括砂石堆
放区、原料储存区、搅拌区、成品储存区、办公区等。
4.工艺流程:
制定详细的工艺流程,包括原材料的采购、储存和分配;混凝土配合
比的设计和调整;生产过程的监控和控制等。
5.环保措施:
在砼搅拌站建设中,本项目将采用一系列的环保措施,包括废水处理设备、粉尘治理设备、噪音控制措施等,以减少对环境的污染。
6.人员培训和管理:
为了确保生产过程的顺利进行,本项目将进行员工的培训,提高他们的专业素质和安全意识。
同时,建立健全的管理制度,确保砼搅拌站的正常运营。
三、投资分析和经济效益。
自建混凝土搅拌站计划书

自建混凝土搅拌站计划书
一、建站背景
随着公司业务的快速发展,原有的混凝土供应能力已经不能满足施工需要。
为进一步优化混凝土生产供应链,降低混凝土采购成本,提高施工效率,公司决定自建混凝土搅拌站。
二、建站优势
1. 降低混凝土采购成本
自建混凝土搅拌站后,可自主配置混凝土,不再需要从外购,可大幅降低混凝土采购成本。
2. 确保混凝土供应
自建混凝土搅拌站后,混凝土供应将不受外部环境影响,可以随时按需要配置,确保工程施工所需混凝土的及时、充足供应。
3. 提高质量控制能力
自建混凝土搅拌站后,可以根据工程需要精确配置混凝土配比,并对混凝土生产全过程实施质量控制,确保混凝土质量符合要求。
三、建站规划
1. 规划年生产能力 1万立方米。
2. 站址选择在附近具备充足水源和电源的空地,以保证搅拌站正常运行。
3. 配置主要设备:混凝土搅拌机、传送带、控制室、检测室等。
4. 预算总投资万元。
四、建站效益
自建混凝土搅拌站后,可年节约采购费用万元,投资可在年内收回。
同时可以提高工程施工效率,确保工程质量。
五、后续工作
1. 积极申请相关许可证。
2. 确定设备供货商,完成设备采购。
3. 完成站址建设和设备安装调试。
4. 做好安全生产和质量控制体系建设。
5. 计划在月份开工试运行。
混凝土搅拌站方案

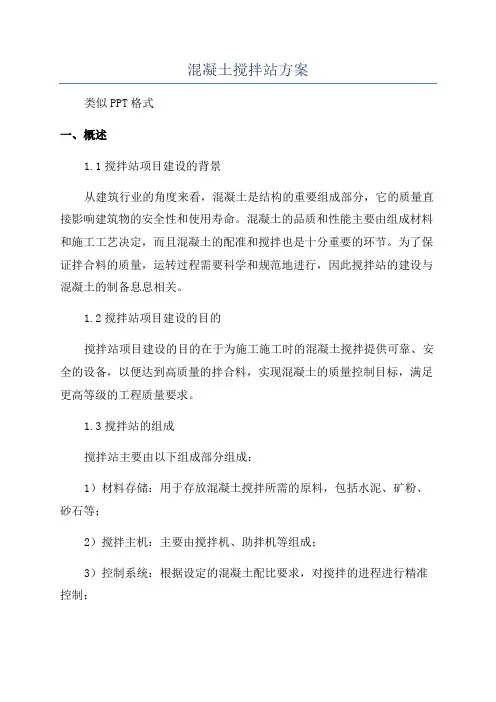

混凝土搅拌站方案
类似PPT格式
一、概述
1.1搅拌站项目建设的背景
从建筑行业的角度来看,混凝土是结构的重要组成部分,它的质量直接影响建筑物的安全性和使用寿命。
混凝土的品质和性能主要由组成材料和施工工艺决定,而且混凝土的配准和搅拌也是十分重要的环节。
为了保证拌合料的质量,运转过程需要科学和规范地进行,因此搅拌站的建设与混凝土的制备息息相关。
1.2搅拌站项目建设的目的
搅拌站项目建设的目的在于为施工施工时的混凝土搅拌提供可靠、安全的设备,以便达到高质量的拌合料,实现混凝土的质量控制目标,满足更高等级的工程质量要求。
1.3搅拌站的组成
搅拌站主要由以下组成部分组成:
1)材料存储:用于存放混凝土搅拌所需的原料,包括水泥、矿粉、砂石等;
2)搅拌主机:主要由搅拌机、助拌机等组成;
3)控制系统:根据设定的混凝土配比要求,对搅拌的进程进行精准控制;
4)给料设备:用于将搅拌机所需要的原料进行精确计量,并将材料送入搅拌机;
5)出料系统:用于将搅拌好的拌合料倒入搅拌车,完成运输;。
混凝土搅拌站设计方案

混凝土搅拌站设计方案一、前言混凝土搅拌站是一种专业生产混凝土的设备,具有生产效率高、质量稳定等优点。
随着城市化进程的发展,混凝土搅拌站的需求量逐年增加。
本文将详细介绍混凝土搅拌站的设计方案。
二、设计要求1. 设计容量:生产混凝土 120 立方米/小时;2. 设计环保:符合国家环保标准,降低噪音、减少粉尘污染;3. 设计安全:设备运行稳定,安全可靠;4. 设计节能:降低能耗,提高生产效率。
三、设计方案1. 设备选型1.1 搅拌机:选用 JS2000 双卧轴强制式混凝土搅拌机,生产效率高,搅拌均匀,能够满足设计容量要求;1.2 配料机:选用 PLD3200 四仓配料机,自动计量、自动调节,精度高,能够满足不同材料的配料要求;1.3 输送机:选用 TD75 型皮带输送机,质量可靠,运行稳定,能够满足生产线的输送要求;1.4 控制系统:选用全自动控制系统,能够实现生产自动化,提高生产效率,降低能耗。
2. 原材料存储2.1 水泥仓:选用 100 吨水泥仓,采用密封结构,防止水分蒸发,降低水泥质量损失;2.2 骨料仓:选用 150 吨骨料仓,配备智能称重系统,自动配料,减少人工误差;2.3 粉料仓:选用 100 吨粉料仓,采用密封结构,防止粉尘污染,提高生产环保性。
3. 环保措施3.1 噪音降低:选用低噪音设备,如降低搅拌机转速、加装消音器等措施,降低噪音污染;3.2 粉尘处理:采用封闭式输送,减少粉尘扬散,同时设置粉尘收集器进行处理,降低粉尘污染。
4. 安全措施4.1 自动停机:控制系统能够实时监测设备运行状态,一旦出现异常情况,能够自动停机,保证生产安全;4.2 防护设施:设备周围设置防护栏杆、安全门等设施,保证工人操作安全。
5. 能耗控制5.1 节能措施:采用高效节能设备,如采用变频器控制输送机、搅拌机等设备,降低能耗;5.2 定期维护:定期对设备进行检查、保养,保证设备运行效率,降低能耗。
四、总结混凝土搅拌站的设计方案需要考虑到生产效率、环保、安全、节能等多个方面,本文提出的设计方案能够满足这些要求。
混凝土搅拌站建厂方案

混凝土搅拌站建厂方案
一、混凝土搅拌站布局
1、场地布局:混凝土搅拌站应设置在较为干燥、地势平坦、水、雨排放较顺畅的地段,避免水位高低、潮湿、侵蚀、腐蚀等环境影响,场地面积应根据实际情况选择;
2、混凝土搅拌站布局:混凝土搅拌站布局应考虑混凝土材料、设备操作等,安排有序,设计通行宽度应满足作业要求;
3、设施布局:混凝土搅拌站布局应设置职工宿舍、办公室、储存室等设施,设置灯光、消防等,内部空间足够;
4、加工设备布局:混凝土搅拌站设备的布局主要包括:1)混凝土搅拌机,2)水泥磨机,3)砂石破碎机,4)拌和计量系统,5)装卸设备,6)清理设备,7)混水机等,布局应安排合理;
5、清理设备布局:清理设备布局应设置清洁设备,用以清除混凝土搅拌站周围的废水、灰尘和垃圾,设置足够清理设备,并依据混凝土搅拌站的实际情况,设计布局。
二、建厂方案
1、厂房建造:混凝土搅拌站建造应考虑厂房的规模,实现节能减排的目标,确保搅拌站的日常运行,厂房可采用钢结构建造。
混凝土搅拌站施工设计方案

混凝土搅拌站施工设计方案关键信息:1、搅拌站的设计规模2、施工地点3、施工周期4、质量标准5、工程造价6、安全保障措施7、环保要求1、工程概述11 介绍混凝土搅拌站的建设背景和目的。
111 说明搅拌站的预期用途和服务范围。
2、设计依据21 列出相关的国家和行业标准、规范。
211 引用的技术文件和参考资料。
3、搅拌站的设计规模31 确定搅拌站的小时生产能力和日生产能力。
311 考虑不同强度等级混凝土的生产需求。
4、场地规划与布局41 描述搅拌站的选址原则和场地条件。
411 规划搅拌楼、料仓、停车场、办公区等区域的布局。
5、设备选型与配置51 选择合适的搅拌机型号和数量。
511 配套的配料设备、输送设备、储存设备等的规格和性能。
6、原材料储存与管理61 设计水泥、骨料、粉煤灰等原材料的储存设施。
611 制定原材料的进料、检验、储存和使用管理制度。
7、混凝土生产工艺71 阐述混凝土的生产流程和工艺控制要点。
711 包括配料、搅拌、出料等环节的操作要求。
8、质量控制体系81 建立原材料和混凝土成品的质量检验标准和方法。
811 明确质量控制的责任和流程。
9、施工组织与进度计划91 制定施工的组织机构和人员安排。
911 编制详细的施工进度计划,包括各阶段的起止时间和关键节点。
10、工程造价预算101 列出设备采购、土建施工、安装调试等各项费用的估算。
1011 说明预算的编制依据和控制措施。
11、安全保障措施111 制定施工过程中的安全管理制度和操作规程。
1111 配备必要的安全防护设施和用品。
12、环保要求121 采取有效的粉尘、噪声、废水等污染物的治理措施。
1211 确保搅拌站的建设和运营符合环保法规。
13、售后服务与培训131 约定设备供应商的售后服务内容和期限。
1311 安排操作人员的培训计划和方式。
14、违约责任与争议解决141 明确双方在协议履行过程中的违约责任。
1411 规定争议解决的方式和途径。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
东岸搅拌站建设方案
1、工程概况
东岸搅拌站布置在东岸59#墩桥台左侧,投入使用后主要供外砂河大桥互通混凝土约18000方和南干渠大桥混凝土38000方。
2、拌合站场址选择
本项目部按照《工地标准化实施方案》要求,本着标准、规范、科学合理的理念,拟定在东岸大临左侧11000㎡用于建设搅拌站。
搅拌站地处东岸,离南干渠大桥仅5km,方便给外砂河大桥互通和南干渠大桥供应混凝土。
3、规划建设方案
3.1、场地总体方案
拌和站规划使用面积约为11000m2,包含拌和楼、堆料区、生活区、实验室。
拌和站采用封闭式管理,设固定的出入口,并在出入口处设置自动式收缩大门及值班室,且设专职保安人员值班。
通行道路两侧设置路灯,以便夜间人员、车辆通行,各区及大门口设置视频监控系统。
拌合站场地均进行混凝土硬化处理,由于地质情况比较差,考虑先填筑70cm二片石,找平后浇筑20cm厚的C20混凝土进行硬化处理,场内通行道路面层用20cm厚的C20混凝土进行硬化处理。
场地硬化按照四周低、中心高的原则进行,面层排水坡度为1%,场地四周设置排水沟,确保场地雨天不积水、不泥泞,晴天不扬尘。
详见附图一《搅拌站布置图》。
3.2、生产区建设
混凝土生产系统选用2套120型搅拌机,2座拌合楼并排在场地北侧,料场位于两套搅拌机南侧。
搅拌楼基础及部件安装均按照拌和站生产厂家提供的图纸进行施工,安装调试完成后在搅拌楼、砂石料传送带及仓室上空安设遮雨棚,遮雨棚采用彩钢瓦,四周使用镀锌钢管固定,钢管间设斜撑以满足防风要求。
3.2.1、搅拌楼基础施工
根据拌和站生产厂家的技术指导和实际生产经验,以及根据现场地质条件,在水泥仓、主机和配料机下均施打AB型直径400mm的PHC管桩。
其中每个水泥仓根据支腿个数施打PHC管桩,根据计算施打桩长39m,并把四个水泥仓基础浇筑成整体性基础,保证水泥仓的稳定性;主机根据支腿个数施工PHC管桩,根据计算施打桩长27m,在出车方向每两个支腿下施工成条形基础;每个配料机下施打6根管桩,并浇筑整体性梁,保证配料机的稳定性。
其余皮带机等基础换填70cm片石后施工制作单支腿基础。
在施工基础时严格控制浇筑混凝土的高程和平整度,保证基础的同一水平面不超出标高的±2cm的范围,将设备共振带来的危害减至最小。
3.2.2、搅拌楼安装
A、安装顺序
以主楼为中心,向三面辐射安装,这样在将大件物件占地腾出的同时,能够在较短的时间内结束大型吊机的吊装任务,达到节约安装成本的目的,另外拌和楼有安装顺序要求的要按其要求安装。
B、装机前准备
安装前,检查设备外观质量,台螺栓有无松动、焊口处有无裂纹,有无漏油、等;准备所需的各种规格的螺栓、焊条、铁板等,准备工具和安全防护用品,对使用较多的工具应多备几套,有条件的可使用气动扳手,并配备适时的氧割、电焊设备;计划好汽车吊的进场时间。
C、机械部分安装
查明有安装顺序要求的部件,并按顺序进行安装;对无安装顺序要求的,可依据现场情况灵活安排,必要时可多个工作面同时进行,安装时注意尺寸关系,对密封部分应严格处理,以防泄漏;安装除尘器时,先检查布袋是否完好,所有接缝应用橡胶片密封或用厚玻璃胶凝固后密封;机械部分安装完毕后,及时做好防雷措施。
D、电缆安装
布线前,仔细检查电缆是否完好,有无破损,断路和短路现象,电力电缆的绝缘和电阻状况是否良好,接线时应按设备电路原理图操作,不能只核对拆线记录,严禁私自篡改电路;因元器件变更或电路缺陷的改进应备案记录;电路走向尽量远离油路和高温、潮温区域,避免电路和油路交叉布置,如有交叉,严格做好油路密封;电缆沟(槽)位置设安全警示牌和严防油污警示牌,各部分接地应与接线同时进行,并且必须可靠,照明线路和整机电路同步布置安装;电力电缆不
能单相加金属套管,以防发热损坏;控制和信号电缆宜与电力电缆分开布设,可将电力电缆布设完后用沙土隔层或用线管(槽)分隔布置,线路注意隐蔽和防护,做好美观清楚,拐角部位用软胶铺垫,防止机械振动磨损。
电路接线至少由两人一起进行,分别负责接线操作和检查核对,防止错接,线路接头必须使用线耳,并且防止紧拉、挂重,以防脱落。
3.3、材料堆放区
3.3.1、储存罐布置
每个储存罐的储量为200t。
3.3.2、砂石料堆放区布置
料仓布置在整个场地西南侧,整个面积为37*77m,划分为7个区,每个区域400㎡,合计2800㎡,在东岸大临后面考虑一块50*70㎡场地做备用料仓,料仓地处淤泥区域,考虑先填筑70cm二片石后再浇筑C20素混凝土硬化,为方便排水,料仓考虑1%纵坡。
3.4、地磅布置
地磅设置在站场入口处左侧,地磅左侧为地磅控制室,地磅基础采用人工配合挖机开挖,混凝土浇筑;地磅使用吊车吊装。
地磅标称重量为100t,满足对原材料及施工混凝土数量的统计要求。
3.5、砼输送车清洗区
搅拌站东北角为车辆停放、清洗区,区内设砼清洗分离机1台型号THF-20,清洗分离机北面为清洗残砼堆排放区,清洗分离机南面为洗车处,清洗废水通过排水槽排至洗车处南面三级沉淀池内。
沉淀池长12m,宽4m,深1m。
3.6、试验室、生活办公区
搅拌站东侧侧建设拌和站试验室、西侧建设生活办公区。
搅拌站试验室为3*12m砖墙、生活办公区为集装箱8间。
试验室占地36m2,职工生活区375㎡。
全部人员住宿均考虑在东岸项目部内。
3.7、生产用电、用水
搅拌站用外接电源,从栈桥接入400kw,另外配备一台200KW发电机组备用。
拌和站用水均采用外接自来水,根据生产能力按最高峰每天1500m³混凝土,需要水量205t,根据现在现场外接2寸水管24小时进水能力在177.6方。
考虑外接4寸水管。
4、人员及机械设备配置
机械设备配置详见表4-1。
表4-1 机械设备配置表
人员配置详见表4-2。
表4-2 人员配置表
HZS120型混凝土搅拌站的主要技术参数见表4-3。
表4-3-1 HZS120型混凝土搅拌站主要技术参数表
表4-3-2 HZS75型混凝土搅拌站主要技术参数表
HZS120型、HZS75型拌合站设备配置详见表4-4。
表4-4-1 HZS120型混凝土生产系统配置表
表4-4-2 HZS75型混凝土生产系统配置表
5、建设时间、进度安排
2014年2月20日—2014年3月30日场地平整及硬化、基础埋件及混凝土工程、料仓隔墙施工。
2014年3月20日—2014年4月20日拌合楼及储存罐吊装;地磅安装;生活办公区板房安装。
2014年4月20日—2014年4月30日调试、验收。
6、拌和站建设安全质量保证措施
6.1安装过程安全质量控制
⑴吊装由指挥人员统一指挥,各机械操作手带上岗作业;
⑵先安装拌合站底座,然后吊装上层,前面一环节吊装到位后用螺栓固定好后在进行下一环节的吊装,前一环节工作未做到位,严禁进行下一环节的吊装;
⑶拌合主机安装完成后在进行水泥储仓、传送系统、配料系统的吊装,每一环节安装固定后方可进行下一项工作;
⑷安装场地安全距离以外进行封堵,由专职安全员把守,悬挂“只允许专业的安装人员进入,闲杂无关人等禁止入内”的标语;
⑸各操作人员做好每一环节的记录;
⑹各部分安装固定好以后进行下一步的调试程序。
6.2联机调试安全质量控制
⑴系统各机械操作人员、监视人员到场对各机械作调试前的全面检查,按照单机调试方法进行;检查无误后报告联机调试总指挥。
⑵清退现场无关人员。
⑶系统联机调试总指挥在各部位、各机组都检查无误后发出联机调试信号。
⑷系统各机械按设计顺序运转,各机组操作人员认真观察设备运行情况,并作好详细记录;发现异常应立即停机,故障排除后继续进行。
⑸待系统各部位都空运转正常后,总指挥发令系统带负荷调试;各机组操作人员对设备作进一步调整:包括配料机调整,给料机给料量调整,胶带机调偏,各水泥储仓出料是否畅通,水泵的水压、水量是否达到要求;各机械的工作电压、电流、是否正常等。
此过程需试验室试验人员全程跟踪,称量系统调试需监理人员跟踪。
⑹系统各部位调试正常后,搜集、整理各设备的安装调试记录交监理审批、验收。
⑺系统投入生产。
6.3 系统安装调试设备、人员情况
系统设备安装劳动力计划
系统设备安装需用机具设备表
