六大系统建设汇报材料
“六大系统”建设情况汇报材料
公司现有职工188人,其中取得安全资格证14人,取得特种作业许可证55人,取得特种设备操作证17人,取得注册安全工程师资格证4人。
公司下辖两个矿区、选矿厂、一座尾矿库。
一个矿区现正在准备建设,尚未施工;矿区年设计生产能力23万吨,井深150米,共有三个生产中段和一个回风中段,2005年底基建转生产;尾矿库采用四周筑坝,设计库容46万立方米,为五等尾矿库。
根据《金属非金属地下矿山安全避险“六大系统”建设规范》的要求和烟台市安监局的要求,我公司为“六大系统”建设重点单位,必须于2011年底前建设完毕。
我公司成立了分管领导负责,安全生产部牵头,机动部、经营部、财务部、矿区参加的“六大系统”建设领导小组,从设计、采购、资金保障、安装施工一体化办公,确保建设进度。
通讯系统新增了从风井进入井下的通讯电缆一条、180门程控电话交换机一台、井下通讯分站一台、各中段采场通讯电话10部;监测监控系统新增了调度台、显示屏、监控主机2台、监控摄像头4个、风速传感器5个、风压传感器1个、主风机开停传感器1个;压风自救、供水施救系统新架设了风水钢管路300米,安装压风自救、供水施救装置各5套;紧急避险
系统不建设紧急避险装置,公司完善了安全出口、应急预案、紧急撤人信号、避灾路线等,新购置了40部自救器、5部便携式三合一有毒有害气体检测仪、2台氧气呼吸机、全自动粉尘检测仪、便携式风速检测仪、噪声监测仪各1部等,建立完善了相关记录;不建设人员定位系统,完善了人员下井登记制度和记录,能够准确掌握出入井人员数量和信息。
到目前为止公司“六大系统”已建设完毕,共计投入资金约70万元。
具体建设情况如下:
(一)安全出口
根据生产功能要求,矿区开拓系统由一条提升竖井、一条风井构成。
井下采用主井进风、风井抽出污风的对角式通风系统。
主风井之间的水平距离为518m,符合井下安全出口的设置要求。
主井和风井均装备梯子间和安全隔离网,构成井下各中段通往地面的两个安全出口。
如果主井因故不能正常提升时,井下人员可通过井筒内的梯子间上井。
铁矿矿体埋藏深度较浅,最大埋藏深度距地表深度约210m。
设计有-50m、-80m、-110m、-140m四个中段,各个中段安全出口的实际距离均不超过500m,符合国家安全规程的要求。
每个采场均设有两个通达上下部运输大巷的安全通道;各个硐室工程均设有通达运输大巷的通道;运输大巷与两个安全出口相贯通。
(二)紧急避险系统
根据国发[2010]23号及国家安监总局[2011]108号文件要求:下井人员随身携带防护时间不少于30min的自救器。
紧急避险应遵循“撤离优先、避险就近”的原则。
紧急避险系统建设的内容包括为入井人员提供自救器、建设井下紧急避险设施、合理设置避灾路线、科学制定紧急预案等。
紧急避险系统应与监控监测、人员定位、压风自救、供水施救、通信联络等系统相互连接,在紧急避险系统安全防护功能基础上,依靠其他避险系统的支持,提升紧急避险系统的安全防护能力。
根据矿山的实际观测和统计,井下涌水量正常在4000m3/d,最大涌水量为6000m3/d。
井下涌水量主要与层状岩类裂隙水充水有关,第四系孔隙水充水引发的矿坑涌水量对井下涌水量的影响不大。
依据矿山上述实际情况,对照紧急避险设施设置的要求,矿区均未达到紧急避险设施要求设立的条件,为此不考虑进行紧急避险设施建设。
但为了保护井下人员的安全,选择个人佩戴自救器的方式,矿区同时下井人数不超过30人,配备40部自救器,下井人员每人一部;在各中段马头门安装了高音喇叭和警报,制定了紧急撤人信号,同时加强井下地压、涌水量、有毒有害气体的动态监测,做好定人、定时、定点监测管理和记录,建立健全监测管理台账,发现异常或出现紧急情况,及时通
知井下作业人员迅速安全撤离。
(三)压风自救系统
根据国家安监总局[2011]108号文件要求,矿区已建立供风系统。
本次设计将压风自救系统和生产压风系统合并共用。
利用在地表工业场地已有的空压机房和空压机,通过主井向井下压风。
压风自救系统与生产压风系统共用,压风自救系统的空气压缩机安装在地面,并在10min内启动,压风管道采用钢管。
压风自救系统施工建设如下:
(1)地表工业场地已有的空压机房,安装有两台L-42/7-X 型空压机和一台4LW-20/8型空压机,三台空压机均与压风主管连接,启动任一台空压机均能对井下进行供、压风,且满足井下生产用风及压风自救系统需风量。
(2)在主管路上安装油水分离器,对压缩空气中的水分、油雾、灰尘进行分离、过滤,提高压缩空气的清洁度和供风质量,并能满足人员呼吸需要。
(3)压风管路直接连接在各中段大巷主供风管路上,管径为Φ108*4mm的无缝钢管。
(4)供风管道敷设牢固平直,并延伸到井下-50中段0#、7#、6#穿脉口各设一组三通阀门和减压阀,-80中段、-110中段、-140中段0#、6#穿脉口各设一组三通阀门和减压阀;
在-50中段7#、6#穿脉口、-80中段6#穿脉口、-110中段、-140中段0#穿脉口各安装压风自救装置一套。
(5)压风自救系统的配套设备符合相关标准规定,绘制压风自救系统布置图,并及时更新。
根据各类事故特点,将压风自救系统的使用纳入相应事故应急预案中,并对入井人员进行压风自救系统使用培训,确保每位入井人员都能使用。
(四)供水施救系统
矿山已建立生产供排水系统。
井下施救系统采用静压供水,与生产供水系统共用,设置管道和闸门与生活用水水池连接。
压风自救系统施工建设如下:
(1)生活用水由公司净化水设备和市自来水公司生活用水供给,符合卫生要求。
(2)供水管道敷设牢固平直。
井下-50中段0#、7#、6#穿脉口各设一组三通阀门和减压阀,-80中段、-110中段、-140中段0#、6#穿脉口各设一组三通阀门和减压阀;在-50中段7#、6#穿脉口、-80中段6#穿脉口、-110中段、-140中段0#穿脉口各安装供水施救装置一套。
(3)供水管路直接连接在各中段大巷主供水管路上,管径为Φ50*4mm的无缝钢管。
(4)供水施救系统的配套设备符合相关标准规定,绘制
供水施救系统布置图,并及时更新。
根据各类事故特点,将供水施救系统的使用纳入相应事故应急预案中,并对入井人员进行供水施救系统使用培训,确保每位入井人员都能使用。
(五)通信联络系统
根据国发[2010]23号及国家安监总局[2011]108号文件要求,根据矿山实际情况,目前已经形成了初步的有线通信系统。
本次井下通信联络系统的安装是在原有通信系统的基础上进行拓展、增设、补充、完善,通信线路覆盖井下各主要中段主巷道、马头门、水泵房、配电室、值班室等关键部位,并与地面卷扬机房、信号房、调度室、各办公室连接。
通信联络系统施工建设如下:
(1)通信线缆分设两条,分别从主井、风井各引入一条通信电缆,与井下所有电话联接。
当其中任一条通信线缆发生故障时,另外一条线缆能担负井下各通信终端的通信能力。
(2)公司设180门程控交换机一部。
井口以及-50中段马头门、0#、7#、6#穿脉口,-80中段马头门、0#、6#穿脉口,-110中段马头门、0#、6#穿脉口,-140中段马头门、0#、6#穿脉口,中央变电所、井下水泵房值班室各设一门电话,并对潮湿环境中设置的电话机采取防潮措施。
(3)配备公司各部门电话联络表。
绘制通信联络系统布置图,并及时更新。
(六)井下人员定位系统
井下最多同时作业人数为28人,少于30人,不建设人员定位系统。
矿山已采取的措施是“出入井人员实行挂牌登记、下井挂牌、上井摘牌”,“下井人员公示栏”等方式,完善了人员出入井信息管理制度,准确掌握井下各个区域作业人员分布及上、下井情况。
(七)井下监测监控系统
(1)监控监视系统
矿山生产系统已形成闭路监控系统。
在原有监控点的基础之上,又在提升机房、信号房、井口、井下中央变电所、井下水泵房各设视频探头一个。
在地面调度室设视频监控显示终端,用于采集、传输、存储各监控点监控视频,在主井卷扬机房及井口信号室也设置了视频监控显示终端同步监视。
该系统采用网络传输方式,提高了系统的稳定性。
该系统的形成可对井口、中段马头门上下井人员及提升系统的运行情况、水泵站、配电室、水位变化状况进行实时监控,进一步完善了矿山安全管理手段,对强化安全生产管理,杜绝安全事故的发生,起到了保障作用。
(2)监测监控系统
增设5台便携式气体检测报警仪,由专人管理,由班长、安全员在生产过程中以及检修过程中,定期到井下要害部位、人员行走路线进行气体检测;进入工作面进行检测,有毒有害气体含量低于标准方可进行工作。
设立气体检测台帐,记录不同作业条件下有害气体变化情况,为科学安全生产决策提供依据。
在井下-50m中段17#穿脉口、0#穿脉口、-80中段0#穿脉口、-110中段0#穿脉口、-140中段0#穿脉口设置风速传感器、风压传感器;井下有毒有害气体、井下风速、风量由安全生产部安全员、通风工定期再进行检测。
以上监测、监视由各传感器、摄像机采集的监测监视信息,通过光缆传送到地面调度室主机,实现了监控、报警一体化。
以上是我公司“六大系统”的建设情况,在下一步工作中,我公司将完善“六大系统”运行管理制度,建立完善相关记录,做好下井人员培训教育工作,确保系统运行正常,保障职工人身安全。
二○一二年三月十六日。
2023年“六大系统”建设情况汇报材料参考
2023年“六大系统”建设情况汇报材料参考根据最新的数据分析和调研结果,我们对2023年“六大系统”建设情况进行了汇报。
以下是汇报材料的参考范文,涵盖了各个系统的进展和成就。
一、经济系统2023年,我国经济系统取得了长足的发展和稳定的增长。
国内生产总值达到了新的历史高点,实现了充分就业和财政收入的快速增长。
这主要得益于政府的扶持政策和经济结构的优化升级。
在推进供给侧结构性改革的过程中,各个传统产业得到了改造升级,新兴产业蓬勃发展。
同时,我国在国际贸易领域的地位也得到了进一步巩固和提升。
二、教育系统教育系统在2023年取得了令人瞩目的成就。
教育资源的均衡分配和教育公平的改善得到了大力推动,农村地区教育水平的提高尤为显著。
教育质量和学生综合素质评价体系的建设成果初显,高等教育和职业教育的改革也取得了明显的成效。
此外,信息技术在教育领域的应用呈现出蓬勃的发展态势,为教学和学习提供了更多的机会和方式。
三、社会保障系统社会保障系统在2023年得到了全面的加强和完善。
养老保险制度的改革不断深化,养老金水平逐步提高,保障了老年人的基本生活需求。
医疗保障体系的建设也取得了显著进展,基本医疗保险覆盖范围扩大,医疗费用得到了有效控制。
此外,失业保险、工伤保险和生育保险制度也得到了进一步完善,为农民工和特殊群体提供了更全面的社会保障。
四、环境保护系统环境保护系统在2023年取得了重要的突破和进展。
大气污染治理和水体污染防治工作稳步推进,重点地区空气质量得到了明显改善。
生态环境保护和资源利用方面的政策得到了更好的贯彻执行,生态建设取得了阶段性的成果。
此外,我国积极参与全球环境治理事务,进一步提升了国际环保形象。
五、文化体育系统文化体育系统在2023年实现了更为多元化和丰富化的发展。
文化产业的壮大为经济增长注入了动力,我国文化产品在国际市场上的影响力逐步扩大。
体育事业的发展取得了显著进展,各项运动赛事举办水平不断提高,体育健身成为人们生活的重要组成部分。
煤矿六大系统验收汇报材料
*******************有限责任公司六大系统验收汇报材料二○一二年十月十五日尊敬的各位领导:大家好!首先欢迎各位领导不辞辛苦莅临*******检查指导工作!********************安全避险“六大系统”工程在市、县各级领导的大力支持下, 建设工作顺利完成, 符合矿井安全生产和设计的需要。
下面就矿井安全避险“六大系统”建设情况向各位领导、专家汇报如下:一、矿井建设概况*********************************。
矿区范围呈四边形由4个拐点圈定, 东西宽2.5km, 南北长3.0 km, 面积7.5km2。
矿井开采标高为+799.18m。
安全避险“六大系统”设计由*******煤炭建筑设计有限公司编制, 于2012年2月24日由*******以*******能发*********号文件进行了批复。
该工程建设单位为************实业有限责任公司;施工单位为**************公司。
二、开采安全技术条件1. 地质构造: 地层总体表现为向西倾斜的单斜层, 产状平缓, 倾角1度左右, 没有大的断裂及褶曲构造, 也没有火成岩侵入情况, 属简单构造的煤矿床。
2、煤层:3号煤层位于含煤段之中部附近, 平均厚2.74m, 不含夹矸。
煤层结构简单, 赋存稳定。
3、瓦斯: 根据陕西省煤炭生产安全监督管理局关于2011年度矿井瓦斯等级鉴定结果的通知(*******发【2011】258号文件): 矿井为低瓦斯矿井。
4. 煤尘爆炸危险性和煤的自燃倾向性:①3号煤层具有很高的挥发分, 爆炸性指数在55%左右, 远大于10%临界值, 煤尘具有爆炸性。
②3号煤层挥发分与氧化样着火点平均值>20℃, 自燃发火期6个月, 属易自燃煤层。
5、地温:属正常地温区, 对煤矿开采无地热危害。
三、矿井安全避险“六大系统”1.安全监控检测系统:⑴KJ110N型矿井安全生产监控系统、KJ110N矿压监测系统根据设计要求, 矿井井下安全监控系统采用KJ110N, 井下分站及传感器的数量根据采区布置确定。
2023年“六大系统”建设情况汇报材料

2023年“六大系统”建设情况汇报材料尊敬的领导、各位同事:大家好!我是某公司计划部门的岗位负责人,今天我来向大家汇报一下2023年“六大系统”建设的情况。
在2023年,为了加强公司管理,提高业务运营效率,我们公司着力推进了“六大系统”的建设,即:人力资源管理系统、财务管理系统、市场营销系统、供应链管理系统、客户关系管理系统和信息技术管理系统。
首先,人力资源管理系统的建设。
为了更好地进行人才招聘、员工培训、薪酬福利管理等工作,我们引进了一套先进的人力资源管理系统。
通过该系统,我们能够方便地进行招聘发布、简历筛选和面试安排等工作,同时,员工的培训记录、学习计划也能够在系统中进行统一管理,这有利于提高员工的培训效果和工作能力。
其次,财务管理系统的建设。
财务管理是企业的核心管理之一,我们在2023年实施了新的财务管理系统,该系统能够帮助我们实时监控财务状况、管理资金流动、做到资产负债的准确核算等。
通过该系统的建设,我们的财务工作更加规范、高效,有力地支持了公司的经营决策和资金管理工作。
第三,市场营销系统的建设。
市场营销是企业核心竞争力的关键,我们在2023年加强了对市场营销系统的建设。
通过该系统,我们能够更好地了解市场需求、定位目标客户、制定营销策略等。
该系统的建设帮助我们提高了市场营销的精确度和效率,有力地推动了销售业绩的提升。
第四,供应链管理系统的建设。
供应链管理是企业生产和销售的重要环节,我们在2019年加强了对供应链管理系统的建设。
通过该系统,我们能够实时掌握供应链的各项数据,包括供应商的供货情况、库存状况和物流运输等。
该系统的建设帮助我们更好地协调各个环节,提高了供应链的运作效率和响应能力。
第五,客户关系管理系统的建设。
客户是企业发展的重要资源,我们在2023年推进了客户关系管理系统的建设。
通过该系统,我们能够更好地了解客户需求、维护客户关系、提供个性化的服务等。
该系统的建设帮助我们提高了客户满意度和忠诚度,有利于公司的长期发展。
“六大系统”建设情况汇报材料

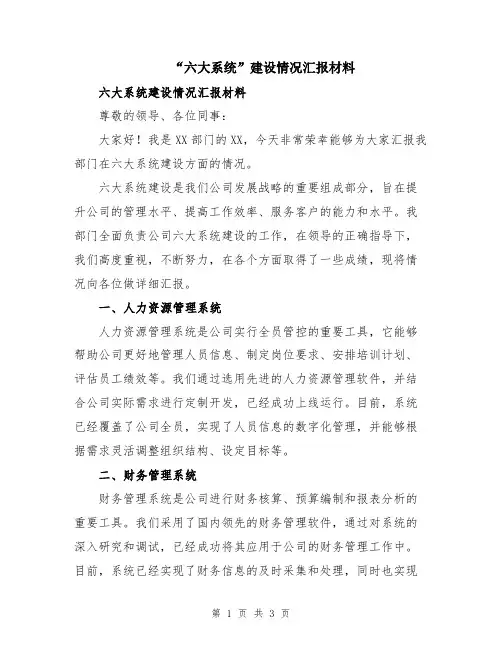

“六大系统”建设情况汇报材料六大系统建设情况汇报材料尊敬的领导、各位同事:大家好!我是XX部门的XX,今天非常荣幸能够为大家汇报我部门在六大系统建设方面的情况。
六大系统建设是我们公司发展战略的重要组成部分,旨在提升公司的管理水平、提高工作效率、服务客户的能力和水平。
我部门全面负责公司六大系统建设的工作,在领导的正确指导下,我们高度重视,不断努力,在各个方面取得了一些成绩,现将情况向各位做详细汇报。
一、人力资源管理系统人力资源管理系统是公司实行全员管控的重要工具,它能够帮助公司更好地管理人员信息、制定岗位要求、安排培训计划、评估员工绩效等。
我们通过选用先进的人力资源管理软件,并结合公司实际需求进行定制开发,已经成功上线运行。
目前,系统已经覆盖了公司全员,实现了人员信息的数字化管理,并能够根据需求灵活调整组织结构、设定目标等。
二、财务管理系统财务管理系统是公司进行财务核算、预算编制和报表分析的重要工具。
我们采用了国内领先的财务管理软件,通过对系统的深入研究和调试,已经成功将其应用于公司的财务管理工作中。
目前,系统已经实现了财务信息的及时采集和处理,同时也实现了财务报表的自动生成和分析功能,为公司的资金调度和决策提供了重要的依据。
三、物流管理系统物流管理系统是实现供应链管理的重要工具,能够提高原材料采购、产品配送的效率和准确性。
我们引入了先进的物流管理软件,并对其进行了定制化的开发,已经初步应用于公司的物流管理工作中。
目前,系统已经实现了原材料的供应链管理和产品的配送跟踪,提高了库存的周转率和效益。
四、客户关系管理系统客户关系管理系统是公司与客户沟通和交流的重要工具,能够帮助我们更好地了解客户需求、提供个性化的服务和维护客户关系。
我们引入了先进的客户关系管理软件,并针对公司实际情况进行了定制化开发,已经初步应用于公司的客户管理工作中。
目前,系统已经实现了客户信息的集中管理和客户需求的响应,提升了客户满意度和忠诚度。

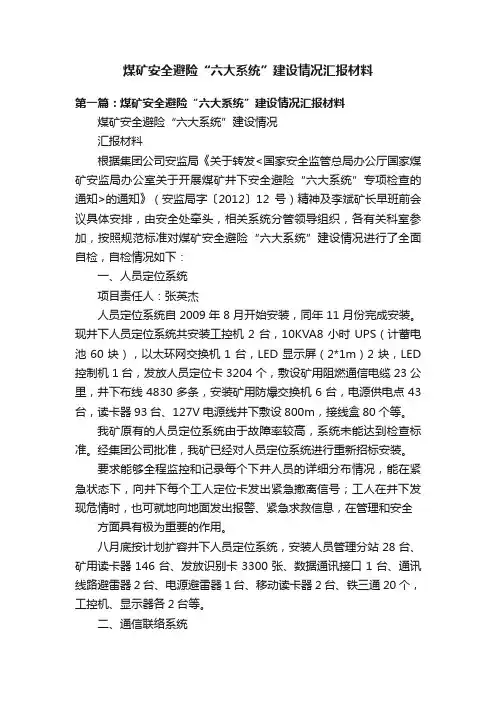

煤矿安全避险“六大系统”建设情况汇报材料
煤矿安全避险“六大系统”建设情况汇报材料第一篇:煤矿安全避险“六大系统”建设情况汇报材料煤矿安全避险“六大系统”建设情况汇报材料根据集团公司安监局《关于转发<国家安全监管总局办公厅国家煤矿安监局办公室关于开展煤矿井下安全避险“六大系统”专项检查的通知>的通知》(安监局字〔2012〕12号)精神及李斌矿长早班前会议具体安排,由安全处牵头,相关系统分管领导组织,各有关科室参加,按照规范标准对煤矿安全避险“六大系统”建设情况进行了全面自检,自检情况如下:一、人员定位系统项目责任人:张英杰人员定位系统自2009年8月开始安装,同年11月份完成安装。
现井下人员定位系统共安装工控机2台,10KVA8小时UPS(计蓄电池60块),以太环网交换机1台,LED显示屏(2*1m)2块,LED 控制机1台,发放人员定位卡3204个,敷设矿用阻燃通信电缆23公里,井下布线4830多条,安装矿用防爆交换机6台,电源供电点43台,读卡器93台、127V电源线井下敷设800m,接线盒80个等。
我矿原有的人员定位系统由于故障率较高,系统未能达到检查标准。
经集团公司批准,我矿已经对人员定位系统进行重新招标安装。
要求能够全程监控和记录每个下井人员的详细分布情况,能在紧急状态下,向井下每个工人定位卡发出紧急撤离信号;工人在井下发现危情时,也可就地向地面发出报警、紧急求救信息,在管理和安全方面具有极为重要的作用。
八月底按计划扩容井下人员定位系统,安装人员管理分站28台、矿用读卡器146台、发放识别卡3300张、数据通讯接口1台、通讯线路避雷器2台、电源避雷器1台、移动读卡器2台、铁三通20个,工控机、显示器各2台等。
二、通信联络系统项目责任人:张英杰有线通信系统:在生产过程中,我矿深刻认识到矿井通信联络系统对矿井生产的重要性,是煤矿安全生产调度、安全避险和应急救援的重要工具。
我矿调度总机采用昆明塔迪兰电信公司的coraiipx 800型和coraiipx 3000型两台设备,分别安装于跑蹄辅助工业园区及辛置矿办公楼。
“六大系统”建设情况汇报材料

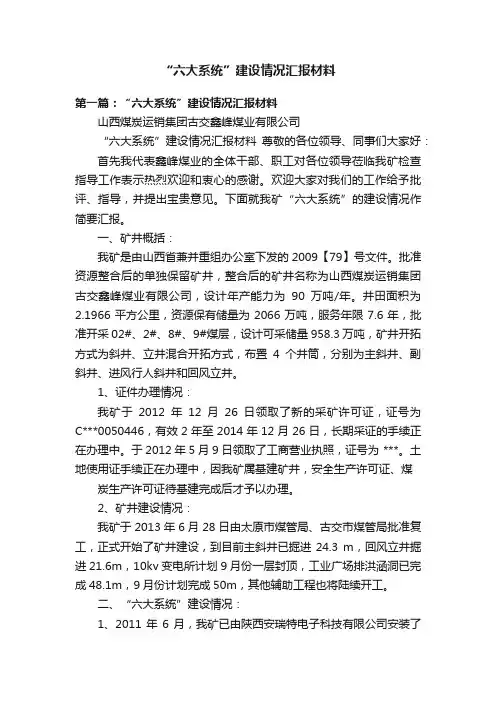

“六大系统”建设情况汇报材料第一篇:“六大系统”建设情况汇报材料山西煤炭运销集团古交鑫峰煤业有限公司“六大系统”建设情况汇报材料尊敬的各位领导、同事们大家好:首先我代表鑫峰煤业的全体干部、职工对各位领导莅临我矿检查指导工作表示热烈欢迎和衷心的感谢。
欢迎大家对我们的工作给予批评、指导,并提出宝贵意见。
下面就我矿“六大系统”的建设情况作简要汇报。
一、矿井概括:我矿是由山西省兼并重组办公室下发的2009【79】号文件。
批准资源整合后的单独保留矿井,整合后的矿井名称为山西煤炭运销集团古交鑫峰煤业有限公司,设计年产能力为90万吨/年。
井田面积为2.1966平方公里,资源保有储量为2066万吨,服务年限7.6年,批准开采02#、2#、8#、9#煤层,设计可采储量958.3万吨,矿井开拓方式为斜井、立井混合开拓方式,布置4个井筒,分别为主斜井、副斜井、进风行人斜井和回风立井。
1、证件办理情况:我矿于2012年12月26日领取了新的采矿许可证,证号为C***0050446,有效2年至2014年12月26日,长期采证的手续正在办理中。
于2012年5月9日领取了工商营业执照,证号为 ***。
土地使用证手续正在办理中,因我矿属基建矿井,安全生产许可证、煤炭生产许可证待基建完成后才予以办理。
2、矿井建设情况:我矿于2013年6月28日由太原市煤管局、古交市煤管局批准复工,正式开始了矿井建设,到目前主斜井已掘进24.3 m,回风立井掘进21.6m,10kv变电所计划9月份一层封顶,工业广场排洪涵洞已完成48.1m,9月份计划完成50m,其他辅助工程也将陆续开工。
二、“六大系统”建设情况:1、2011年6月,我矿已由陕西安瑞特电子科技有限公司安装了瓦斯监控系统,型号为KJ103N。
2011年8月由浙江大华工程有限公司安装了通信联络系统,型号为DH-2000,已通过太原煤炭工业局信息中心验收。
瓦斯监控系统还未验收,原因是我矿已处于复工阶段,待复工后才予验收。
XX县教育局落实全省保障和改善民生“六大体系”建设工作情况汇.[五篇]
XX县教育局落实全省保障和改善民生“六大体系”建设工作情况汇.[五篇]第一篇:XX县教育局落实全省保障和改善民生“六大体系”建设工作情况汇.XX 县教育局落实全省保障和改善民生“六大体系”建设工作情况汇报我局按照《 XX 县人民政府办公室关于落实全省保障和改善民生“六大体系” 建设工作推进会交办事项的通知》(X 政办发… 2011‟125号要求,深入贯彻落实全省保障和改善民生“六大体系”建设工作推进会精神,充分发挥职能作用,全面抓好工作落实。
现将有关情况汇报如下:一、做大做强职业教育,健全技能人才培养机制发展职业教育,是推进工业化进程的迫切需要,是构建和谐社会和建设社会主义新农村的重要途径。
县委、县政府全面实施“科教兴县” 战略, 把发展职业教育作为振兴 XX 经济的战略措施, 职业教育规模不断扩大,体系不断完善,服务经济社会能力不断增强。
1.实施职业学校布局调整, 优化职教资源配置。
我县以教育产业园为依托, 加快职业学校布局调整, 提升 XX 职业教育办学档次。
从 2008年至今,我们取消了 8所规模小、质量低的职业学校学历教育招生资格。
截止目前,全县共有6所学历教育职业学校。
其中,公办学校2所,部门办学3所,市教育局批准正式设立的民办职业学校1所,初步形成了高职与中职协调发展、公办与民办共同发展、学历教育与非学历教育并举的发展新格局。
6所职业学校中,江苏省XX 中等职业学校、宿迁经贸高等职业学校已创建为省四星级高水平职业学校。
目前,江苏省XX 中等职业学校正积极争创国家级中等职业教育改革示范学校。
2.加强骨干职业学校建设, 大力改善办学条件。
县委、县政府筹措资金近6亿元,在教育园区内划拨土地,为 XX 中专、县农广校、卫校建设高标准的新校区,大大增强了发展后劲。
全县职业学校占地面积 1734.8亩,建筑面积 351.65万平方米,固定资产总额 10.48亿元,实习实训设备资产总额6330万元。
2024年“六大系统”建设情况汇报材料参考
2024年“六大系统”建设情况汇报材料参考尊敬的领导、各位同事:大家好!我是XX单位的XX,我今天的汇报内容是关于2024年“六大系统”建设情况的参考材料。
本次报告旨在总结2024年以来“六大系统”建设的进展和成果,对未来的发展方向进行展望,以期为各级领导和相关部门提供参考意见。
一、引言在党中央的坚强领导下,我国政府高度重视信息化建设,特别是在2024年确定并加快推进“六大系统”建设,即数字经济系统、数字政府系统、数字社会系统、数字文化系统、数字科技系统和数字安全系统。
这些系统的建设是推动信息化、数字化、智能化发展的重要举措,对于提高国家整体竞争力和人民生活质量具有重要意义。
二、数字经济系统数字经济系统是2024年“六大系统”建设的重点之一。
通过运用大数据、云计算、人工智能等先进技术,数字经济系统有效提升了我国经济发展的数字化水平。
据统计,截至2024年年底,我国数字经济规模已超过100万亿元,数字经济占GDP比重达到40%以上。
在数字经济系统的发展过程中,我们采取了一系列措施,如建设数字产业园区、推动数字人才培养等,取得了一定成效。
三、数字政府系统数字政府系统的建设是提升政府治理能力和服务水平的关键举措。
2024年,我国政府通过建设数字政务平台、推动在线办事等方式,深化了政府信息化建设。
截至目前,全国超过90%的政务服务事项已实现在线办理,实现了政府办事效率的大幅提升。
然而,数字政府系统建设仍面临一些挑战,如信息安全问题、部门数据孤岛等,需要进一步完善。
四、数字社会系统数字社会系统的建设旨在通过数字技术的应用,推动社会治理的智能化和精细化。
在2024年,我国数字社会系统建设取得了一系列成果,比如智慧城市建设、智慧社区建设等。
通过物联网、人工智能等技术手段,提升了城市管理和社会服务的水平,优化了居民的生活环境和生活质量。
然而,数字社会系统建设还存在一些问题,如隐私保护和数据安全,需要进一步加强。
煤矿关于“六大系统”组织机构及建设情况汇报
煤矿关于“六大系统”组织机构及建设情况汇报第一篇:煤矿关于“六大系统”组织机构及建设情况汇报柳巷煤矿关于“六大系统”组织机构及建设情况汇报根据国家安全监管总局《关于建设完善煤矿井下安全避险“六大系统”的通知》和延安市煤炭工业局延市煤转【2012】1号《关于煤矿井下安全避险“六大系统”建设完善进展情况的通报的通知》精神,依据《煤矿井下安全避险“六大系统”建设完善基本要求及检查验收暂行办法》,为确保建立完善煤矿井下安全避险“六大系统”的各项工作顺利实施,根据本矿制定的井下安全避险“六大系统”建设工作方案,现将情况汇报如下。
一、成立专项组织机构:组长:张同彬副组长:马建华成员:葛鹏、袁宗艾、徐传高、许良松、牛文国、徐勤胜、周世民。
二、我矿井下安全避险“六大系统”的现状1、矿井监测监控系统按照《煤矿安全监控系统及检测仪器使用管理规范》要求,本矿井制定了完善的安全仪表计量检验制度。
矿井安全检测仪配备情况:中速风表5个,微速风表8个,光学瓦斯检定器40个,便携式瓦斯监测报警仪80个,风电瓦斯电闭锁装置4套,矿用数字压力表280台,单体液压支柱测力计3台,自救器100台,确保系统24小时不间断运行,并对设备进行调校和升级。
为煤矿安全管理提供决策依据,此项工作由通风工区周世民负责。
2、井下人员定位系统按照《煤矿井下作业人员管理系统使用规范》要求,我矿使用KJ236人员监测系统,所有入井人员均携带识别卡,能够实时掌握井下各个作业区域人员的动态分布及变化情况,现装有8台人员定位系统分站,覆盖了全井下各个重要场所,发挥人员定位系统在定员管理和应急救援中的作用,该项工作由生产技术科牛文国专门负责。
3、矿井压风自救系统按照《煤矿安全规程》要求,我矿严格按照设计要求配备3台LU110-8A—20/0.80型螺杆地面固定空压机,2台工作一台备用,额定排气量20m3/min,额定排气压力0.80MPa。
配用YB255M-2型电动机,功率110kW,电压380V,转速2980rpm。
六大系统建设汇报材料
“六大系统”建设情况汇报材料公司现有职工188人,其中取得安全资格证14人,取得特种作业许可证55人,取得特种设备操作证17人,取得注册安全工程师资格证4人。
公司下辖两个矿区、选矿厂、一座尾矿库。
一个矿区现正在准备建设,尚未施工;矿区年设计生产能力23万吨,井深150米,共有三个生产中段和一个回风中段,2005年底基建转生产;尾矿库采用四周筑坝,设计库容46万立方米,为五等尾矿库。
根据《金属非金属地下矿山安全避险“六大系统”建设规范》的要求和烟台市安监局的要求,我公司为“六大系统”建设重点单位,必须于2011年底前建设完毕。
我公司成立了分管领导负责,安全生产部牵头,机动部、经营部、财务部、矿区参加的“六大系统”建设领导小组,从设计、采购、资金保障、安装施工一体化办公,确保建设进度。
通讯系统新增了从风井进入井下的通讯电缆一条、180门程控电话交换机一台、井下通讯分站一台、各中段采场通讯电话10部;监测监控系统新增了调度台、显示屏、监控主机2台、监控摄像头4个、风速传感器5个、风压传感器1个、主风机开停传感器1个;压风自救、供水施救系统新架设了风水钢管路300米,安装压风自救、供水施救装置各5套;紧急避险系统不建设紧急避险装置,公司完善了安全出口、应急预案、紧急撤人信号、避灾路线等,新购置了40部自救器、5部便携式三合一有毒有害气体检测仪、2台氧气呼吸机、全自动粉尘检测仪、便携式风速检测仪、噪声监测仪各1部等,建立完善了相关记录;不建设人员定位系统,完善了人员下井登记制度和记录,能够准确掌握出入井人员数量和信息。
到目前为止公司“六大系统”已建设完毕,共计投入资金约70万元。
具体建设情况如下:(一)安全出口根据生产功能要求,矿区开拓系统由一条提升竖井、一条风井构成。
井下采用主井进风、风井抽出污风的对角式通风系统。
主风井之间的水平距离为518m,符合井下安全出口的设置要求。
主井和风井均装备梯子间和安全隔离网,构成井下各中段通往地面的两个安全出口。
