项目全周期管理

合集下载

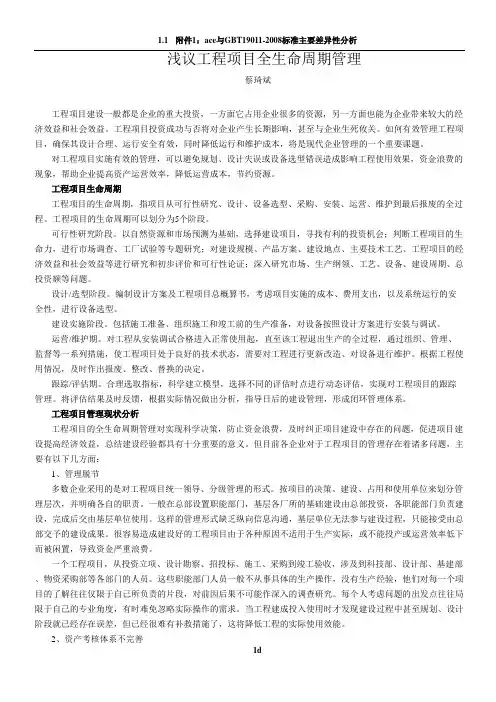

浅议工程项目全生命周期管理

浅议工程项目全生命周期管理

浅议工程项目全生命周期管理蔡琦斌工程项目建设一般都是企业的重大投资,一方面它占用企业很多的资源,另一方面也能为企业带来较大的经济效益和社会效益。

工程项目投资成功与否将对企业产生长期影响,甚至与企业生死攸关。

如何有效管理工程项目,确保其设计合理、运行安全有效,同时降低运行和维护成本,将是现代企业管理的一个重要课题。

对工程项目实施有效的管理,可以避免规划、设计失误或设备选型错误造成影响工程使用效果,资金浪费的现象,帮助企业提高资产运营效率,降低运营成本,节约资源。

工程项目生命周期工程项目的生命周期,指项目从可行性研究、设计、设备选型、采购、安装、运营、维护到最后报废的全过程。

工程项目的生命周期可以划分为5个阶段。

可行性研究阶段。

以自然资源和市场预测为基础,选择建设项目,寻找有利的投资机会;判断工程项目的生命力,进行市场调查、工厂试验等专题研究;对建设规模、产品方案、建设地点、主要技术工艺、工程项目的经济效益和社会效益等进行研究和初步评价和可行性论证;深入研究市场、生产纲领、工艺、设备、建设周期、总投资额等问题。

设计/选型阶段。

编制设计方案及工程项目总概算书,考虑项目实施的成本、费用支出,以及系统运行的安全性,进行设备选型。

建设实施阶段。

包括施工准备、组织施工和竣工前的生产准备,对设备按照设计方案进行安装与调试。

运营/维护期。

对工程从安装调试合格进入正常使用起,直至该工程退出生产的全过程,通过组织、管理、监督等一系列措施,使工程项目处于良好的技术状态,需要对工程进行更新改造、对设备进行维护。

根据工程使用情况,及时作出报废、整改、替换的决定。

跟踪/评估期。

合理选取指标,科学建立模型,选择不同的评估时点进行动态评估,实现对工程项目的跟踪管理。

将评估结果及时反馈,根据实际情况做出分析,指导日后的建设管理,形成闭环管理体系。

工程项目管理现状分析工程项目的全生命周期管理对实现科学决策,防止资金浪费,及时纠正项目建设中存在的问题,促进项目建设提高经济效益,总结建设经验都具有十分重要的意义。

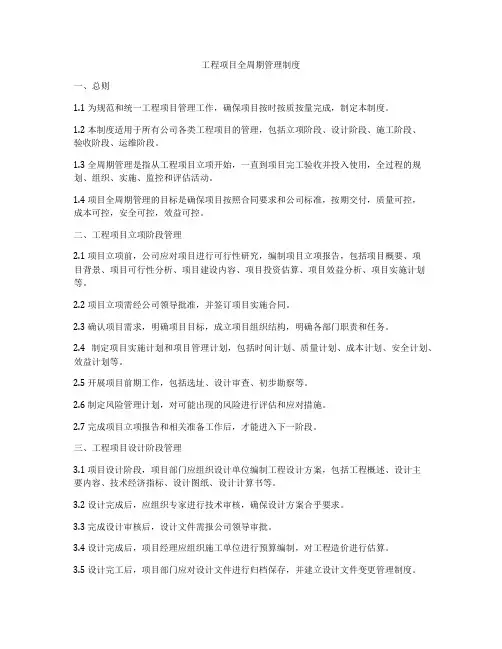

工程项目全周期管理制度

工程项目全周期管理制度

工程项目全周期管理制度一、总则1.1 为规范和统一工程项目管理工作,确保项目按时按质按量完成,制定本制度。

1.2 本制度适用于所有公司各类工程项目的管理,包括立项阶段、设计阶段、施工阶段、验收阶段、运维阶段。

1.3 全周期管理是指从工程项目立项开始,一直到项目完工验收并投入使用,全过程的规划、组织、实施、监控和评估活动。

1.4 项目全周期管理的目标是确保项目按照合同要求和公司标准,按期交付,质量可控,成本可控,安全可控,效益可控。

二、工程项目立项阶段管理2.1 项目立项前,公司应对项目进行可行性研究,编制项目立项报告,包括项目概要、项目背景、项目可行性分析、项目建设内容、项目投资估算、项目效益分析、项目实施计划等。

2.2 项目立项需经公司领导批准,并签订项目实施合同。

2.3 确认项目需求,明确项目目标,成立项目组织结构,明确各部门职责和任务。

2.4 制定项目实施计划和项目管理计划,包括时间计划、质量计划、成本计划、安全计划、效益计划等。

2.5 开展项目前期工作,包括选址、设计审查、初步勘察等。

2.6 制定风险管理计划,对可能出现的风险进行评估和应对措施。

2.7 完成项目立项报告和相关准备工作后,才能进入下一阶段。

三、工程项目设计阶段管理3.1 项目设计阶段,项目部门应组织设计单位编制工程设计方案,包括工程概述、设计主要内容、技术经济指标、设计图纸、设计计算书等。

3.2 设计完成后,应组织专家进行技术审核,确保设计方案合乎要求。

3.3 完成设计审核后,设计文件需报公司领导审批。

3.4 设计完成后,项目经理应组织施工单位进行预算编制,对工程造价进行估算。

3.5 设计完工后,项目部门应对设计文件进行归档保存,并建立设计文件变更管理制度。

3.6 设计阶段应做好与业主的沟通,及时反馈设计进展情况,确保设计方案得到认可。

四、工程项目施工阶段管理4.1 施工阶段,项目部门应组织招标,选定合适的施工单位。

4.2 施工单位需按照设计文件和合同要求,组织施工作业,保证施工进度和质量。

浅谈建设项目全周期管理

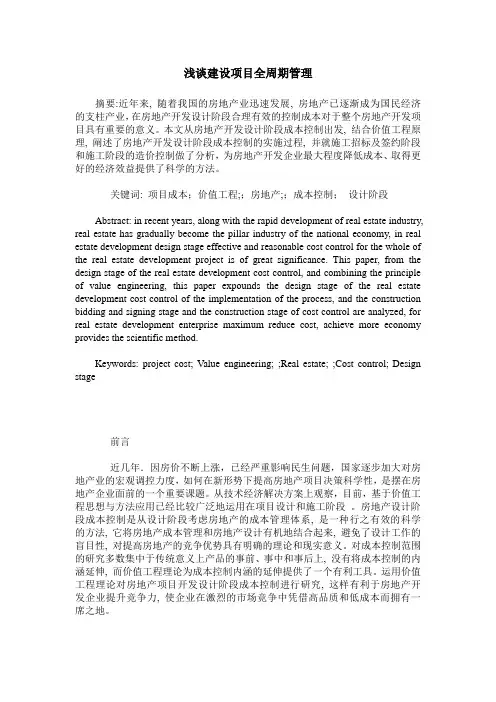

浅谈建设项目全周期管理

浅谈建设项目全周期管理摘要:近年来, 随着我国的房地产业迅速发展, 房地产已逐渐成为国民经济的支柱产业,在房地产开发设计阶段合理有效的控制成本对于整个房地产开发项目具有重要的意义。

本文从房地产开发设计阶段成本控制出发, 结合价值工程原理, 阐述了房地产开发设计阶段成本控制的实施过程, 并就施工招标及签约阶段和施工阶段的造价控制做了分析,为房地产开发企业最大程度降低成本、取得更好的经济效益提供了科学的方法。

关键词: 项目成本;价值工程;;房地产;;成本控制;设计阶段Abstract: in recent years, along with the rapid development of real estate industry, real estate has gradually become the pillar industry of the national economy, in real estate development design stage effective and reasonable cost control for the whole of the real estate development project is of great significance. This paper, from the design stage of the real estate development cost control, and combining the principle of value engineering, this paper expounds the design stage of the real estate development cost control of the implementation of the process, and the construction bidding and signing stage and the construction stage of cost control are analyzed, for real estate development enterprise maximum reduce cost, achieve more economy provides the scientific method.Keywords: project cost; Value engineering; ;Real estate; ;Cost control; Design stage前言近几年.因房价不断上涨,已经严重影响民生问题,国家逐步加大对房地产业的宏观调控力度,如何在新形势下提高房地产项目决策科学性,是摆在房地产企业面前的一个重要课题。

项目全生命周期管理 ppt课件

项目全生命周期管理 ppt课件
4
我们集中的困惑?
透过问题看本质,通过本质做管理!
什么是项目全生命周期管理?
定义: 项目的生命周期可以分为四个阶段:项目立项期、项目启动期、项目实施期以及项目完成 期。
项目过程的核心要素:
项目全生命周期管理分解:
项目全生命周期管理分解(一)
外部项目立项(预算及审批)
内部项目立项(建立漏斗管理,立项信息的完整性;根据C139模型 对项目进行评估;评估客户的资信情况) 外部设计(提前布局:引导客户/技术偏向对我们有利的设计方案/技 术要求;核心元器件供应商,与供应商是否能建立联盟共同体投标,这 也是防范元件指定,提升利润的第一步;)
生活形态 评价信息
姓名、单位名称、电话、部门、职务、地址等 性别、年龄、籍贯、生日等 职务层次、业务话语权、工作简历等 学历、专业、毕业院校等
婚姻、配偶、子女等
饮食喜好、爱好兴趣、忌讳等 关系程度、价值、潜力等
初次录入 初次录入+后期完善 初次录入+后期完善 后期完善 后 期 完 善 ( 建 议 B级资源以 上) 后期完善 初次录入+后期完善
登记内容(详见CRM)
录入时机
客户单 位
基本信息 详细信息 评价信息
客户名称、关系类型、客户行业、客户性质、地址、上级单位等 客户简介、采购模式、偏好等 财务信用评价、客户关系评价、业绩贡献评价、未来采购需求等
初次录入 初次录入+后期完善 后期完善
基本信息 个人信息 职业背景 教育背景 联系人 家庭背景
工程设计 物料采购 生产/检验 产品交付
全过程跟进客户/设计院确认图纸;(落实 供销联动成果)
确保客供件及时到位; 确保预付款及时到位; 及时组织满足客户现场验收;

项目全周期运营管理办法

项目全周期运营管理办法

项目全周期运营管理办法引言项目全周期运营管理是指在项目实施前、中、后对项目的各个阶段进行全面的管理和监控。

本文档将详细介绍项目全周期运营管理的方法和步骤,旨在提高项目管理的效率和质量。

项目全周期运营管理的概念项目全周期运营管理是指在项目的规划、实施和验收等各个阶段,通过科学的方法和有效的工具对项目进行全面管理。

它主要包括项目前期的策划、项目中期的实施、项目后期的评估以及项目运营的持续改进等环节。

项目全周期运营管理的方法和步骤1. 项目前期策划阶段在项目启动前,需要进行项目的前期策划。

具体步骤如下: - 定义项目目标和范围,在整体策划阶段明确定义项目的目标和范围,明确项目交付物和项目工作的范围边界; - 制定项目计划,确定项目的时间、成本、资源等管理计划,包括项目进度计划、质量计划、风险管理计划等; - 确定项目组织架构,明确项目团队的组成和角色责任,制定通信和沟通计划; - 制定项目沟通计划,明确项目的沟通方式、频率和对象,确保项目信息的及时传递和交流; - 制定项目风险管理计划,对项目可能存在的风险进行识别、评估和规划应对措施。

2. 项目中期实施阶段在项目实施阶段,需要对项目进行全面的实施和监控。

具体步骤如下: - 分解项目工作,将项目工作分解为可管理的小任务,明确工作的具体内容和工作量; -分配资源,根据项目计划和工作需求,合理分配项目资源,确保项目按时按质完成;- 控制项目进度,定期监控项目进度,及时发现和解决项目进度偏差;- 风险管理,持续识别和评估项目的风险,制定相应的风险应对措施,并进行及时的风险跟踪和监控; - 质量管理,建立有效的质量管理体系,监督和控制项目质量,确保项目交付物符合质量要求。

3. 项目后期评估阶段在项目实施结束后,需要对项目进行评估和总结。

具体步骤如下: - 进行项目验收,与项目干系人一起对项目交付物进行评估,确保项目交付物符合合同和需求的要求; - 进行项目总结和评估,回顾项目的整体执行情况,对项目成果进行评估和反思,提取经验教训; - 形成项目经验库,将项目执行中的经验、教训和最佳实践进行总结和归档,以便今后项目可以借鉴和应用。

项目全周期管理

项目全周期管理

项目全周期管理
项目全周期管理是指从项目的发起、实施以及完结前,有一段细
致有效的过程,从而使整个项目实现预期的方式,即按照既定的时间、质量、成本等目标而成功完成。

主要包括以下几个步骤:
一、项目发起阶段:
1.利益相关人鉴定,搭建好项目支撑团队;
2.确定项目目标,建立起清晰明确的项目范围;
3.分析和识别潜在的风险;
4.开发可行的项目策略;
5.制定项目计划,建立项目章程,确定项目指标;
6.分析并设定相关的财务报表;
二、项目执行阶段:
1.实施质量管理,以质量来实现预期结果;
2.制定正确的监督措施;
3.保持进程清晰,使绩效有序推进;
4.关注和分析信息,以改进和解决问题;
5.建立并不断完善有效的沟通环境;
三、项目结束阶段:
1.完成项目总结,包括人员评价、决策内容、工作成果等;
2.识别绩效,尤其是改进效果及投入和收获;
3.分析可被重复的有价值资源,并复用;
4.总结获得的教训,以便下次更好地实施;
5.善后宣传,将项目用好的绩效曝光出来。

这就是项目全周期管理所包含的内容,要想将项目管理得有序而
又高效,就要把握这些重点控制环节,做好有效的项目实施以满足客
户的期望。

工程项目全周期管理方案

工程项目全周期管理方案

工程项目全周期管理方案一、项目背景工程项目全周期管理是指在整个工程项目的周期内,按照一定的管理流程和方法,对项目从立项阶段到项目结束阶段的各个阶段进行全面规划、组织、协调和控制的过程。

这个过程包括项目前期准备、项目实施、项目运营和项目交付等多个环节。

一个成功的工程项目全周期管理方案是确保项目能够按时、按质、按量完成的关键。

二、项目前期准备阶段1. 项目立项阶段项目立项阶段是工程项目全周期管理的起点,项目的成功与否很大程度上取决于这个阶段的质量。

在项目立项阶段,主要工作包括项目需求分析、项目可行性研究、项目预算编制等。

在这个阶段,项目经理要制定项目的整体目标和计划,并确定项目的主要范围、目标、预算和时间表。

2. 项目投资决策阶段项目投资决策阶段是项目前期准备的重要环节。

在这个阶段,项目经理需要参与项目的投资决策过程,确保项目的投资目标、投资风险和投资回报得到充分的考虑。

同时,项目经理还要确定项目的资金来源、投资规模和资金使用计划等。

3. 项目可行性研究项目可行性研究是项目前期准备的重要内容之一。

在这个阶段,项目经理要对项目的市场、技术、经济、环境和社会等方面进行全面调研和分析,确保项目的可行性和可持续性。

4. 项目预算编制项目预算编制是项目前期准备的重要内容之一。

在这个阶段,项目经理要根据项目目标和计划,确定项目的整体预算和费用,确保项目有足够的资金支持。

5. 项目团队组建项目团队组建是项目前期准备的必要工作之一。

在这个阶段,项目经理要确定项目的组织结构和人员配备,建立项目组织和团队。

6. 项目风险管理项目风险管理是项目前期准备的关键环节。

在这个阶段,项目经理要对项目的各种风险进行评估和分析,制定风险管控策略和措施,确保项目能够在风险控制的基础上顺利进行。

7. 项目沟通计划项目沟通计划是项目前期准备的必要内容之一。

在这个阶段,项目经理要确定项目的沟通目标、沟通对象、沟通内容和沟通频率等,确保项目团队和相关利益相关者之间的信息畅通和沟通顺畅。

工程项目全生命周期管理制度

工程项目全生命周期管理制度

工程项目全生命周期管理制度一、前言工程项目的成功与否取决于项目管理是否得当,而项目管理的核心是进行全生命周期的管理。

工程项目全生命周期管理制度是指为了保证工程项目的顺利进行,从项目立项到项目交付运营,全过程实施有效的管理措施,确保项目高质量、高效率、高准确度完成。

本文将对工程项目全生命周期管理制度进行详细介绍,以帮助企业更好地进行项目管理。

二、项目立项阶段1.项目规划项目立项阶段是决定项目成败的关键阶段,项目规划是这一阶段的首要任务。

在项目规划阶段,项目经理应当对项目的目标、范围、时间、成本等进行充分的分析和规划,确定项目的基本框架。

此外,在项目规划阶段还应当进行风险评估和可行性分析,确保项目在加以实施之前有充分的准备和保障。

2.项目立项项目立项是正式启动项目的过程,项目经理需要向上级领导提交项目立项申请,并经过审核、批准后正式启动项目。

在项目立项阶段,应当明确项目的组织结构和职责分工,确定项目的目标和任务,细化项目计划和进度安排,确保项目的顺利实施。

三、项目实施阶段1.项目执行项目执行是项目管理的核心阶段,项目经理需要根据项目计划和进度安排,组织团队成员实施项目任务,监督和控制项目的进展和质量。

在项目执行阶段,项目经理应当及时发现和处理问题,保障项目的顺利进行。

2.项目监控项目监控是对项目执行的过程进行监督和控制,确保项目按照计划顺利进行。

在项目监控阶段,项目经理应当进行进度和质量的监控,及时发现问题并采取措施进行调整,确保项目达到预定目标。

四、项目收尾阶段1.项目验收项目验收是项目收尾阶段的重要环节,是对项目成果的检查和确认。

在项目验收阶段,项目经理应当与项目的相关方进行沟通和协调,确保项目符合验收标准和要求,顺利通过验收,并正式移交给项目的使用者。

2.项目总结项目总结是对项目整个过程进行总结和评估,为以后项目管理提供经验和借鉴。

在项目总结阶段,项目经理应当对项目的各个阶段和环节进行评估和总结,总结项目的成功经验和教训,为以后的项目管理提供借鉴。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

碧桂园项目全周期管理为何要了解项目全周期过程管理系统性学习项目运营周期流程增强实战型操作经验加强开发报建、市政配套、现场管理各部门间团队协作4、施工管理1、土地获取2、前期策划5、开盘销售6、交付业主3、开发报建土地获取前期策划规划设计开发报建工程施工开盘销售竣工交付☐获取土地使用权☐签订土地出让合同☐获取用地规划许可证☐办公土地证☐区域市场调研☐项目定位及竞品分析☐营销策划☐工程策划☐成本策划☐设计策划☐报建策划☐财务策划☐产品设计☐规划方案☐建筑设计☐装修设计☐园林设计☐公配设计☐方案审批☐图纸审查☐办理工程规划许可证☐办理施工许可证☐工程招标☐三通一平☐进度管理☐质量管理☐安全文明施工管理☐成本管理☐施工总协调☐开盘策划☐办理路址☐办理预售证☐按揭回款☐基础、节能、主体、分户等质量验收☐规划验收☐消防验收☐人防验收☐装修改造☐产权办理☐物业交付⏹项目启动会(即项目启动时间,取得设计要点后经过集团评审通过的时间)⏹国有土地使用证(指国有土地使用证的签发时间)⏹建设用地规划许可证(指建设用地规划证的签发时间)⏹总平面规划设计完成(指规划设计完成时间,以上报规划局的签发时间为准)⏹方案设计完成(指通过集团评委会的时间为准)⏹方案图报建(指取得政府相关部门的批文时间为准)⏹桩基础施工图完成(指用于施工的桩基础图完成为准,招标可以用桩基础选型表)⏹主体施工图完成(指用于主体施工的图纸完成为准,招标可以用户型参考)⏹建设工程规划许可证(政府对建设工程规划许可证的签发时间)⏹精装交楼标准施工图及材料定板(通过集团设计院确认的图纸及材料样板为准)⏹项目开工(指项目动土时间,以土方开挖及桩基础施工的开始时间为准)⏹施工许可证(政府签发时间)⏹主体开工(指总包单位进场,以地下室底板或是承台基础施工开始时间为准)⏹预售证(取得房地产预售证及预售资格的时间)⏹主体封顶(主体结构屋面结构完成的时间)⏹竣工验收(取得竣工备案验收证的时间)⏹入伙(指第一批办理集中交付的时间,不指与小业主签订购房合同上的交楼时间)1企业获取土地模式一级市场是指土地使用权出让的市场,即国家通过其指定的政府部门将城镇国有土地或农村集体土地征用过国有土地后出让给使用者的市场。

房地产企业通过一级市场获取土地使用权进行房地产开发每块地的情况和问题不一样每块地的谈判思路不一样每块地的获取方式也不一样获取方式统计结果来源获取方式宗数合约投资额总货值亩数楼面地价一级市场招拍挂102559.581802112013313勾地128234.381576175781008二级市场股权收购155816.364142361871913土地使用权转让718.68663953536联营合作2 5.9350426881总计3941634.937636657871946一.土地获取1企业获取土地模式直接招拍挂产业地产︵小镇︶土地转让股权收购意向性拿地︵勾地︶三旧改造合作开发一级市场(政府)二级市场(合作方)代管代建基本概念招拍挂——指政府通过公开程序,将成熟的土地推出市场,企业通过招标、挂牌、拍卖的方式获取土地的使用权竞拍评估的原则——“双红线”原则,当前市场下售价不做预期,售价不能突破政府限价,竞拍过程中,服从集团授权指示,竞拍结束后,当天总结经验内部分享。

地价款的支付需与土地交付挂钩,争取地价款能分期支付(注意未交清地价款而先行动工的,需与政府谈定未办理国土证先行报建的手续)。

签约主体出让条件土地款支付时间尚未成立新的项目公司,用股东公司参与竞买的,先签订《成交确认书》待项目公司成立后再签署《国有土地使用权出让合同》(注意:涉及签订变更协议的,应在报名竞买时说明清楚,以防涉及转让产生税费的风险)。

在合同里需明确项目交地时间、动工时间、竣工时间,需特别防范因土地闲置造成的损失。

明确出让条件,政府及企业责任及义务需注意事项4一.土地获取1企业获取土地模式直接招拍挂产业地产︵小镇︶土地转让股权收购意向性拿地︵勾地︶三旧改造合作开发一级市场(政府)二级市场(合作方)代管代建1.2意向性拿地(勾地)概念✓勾地是指土地在正式挂牌出让前,由单位或个人对感兴趣的土地向政府表明购买意向,并承诺愿意支付的土地价格。

✓政府已经完成(或基本完成)了土地的一级开发,土地具备出让条件;土地的一级开发虽未完成,但政府无需企业投入资金完善该工作。

路径✓企业直接与政府签署意向性的项目投资开发协议书,交纳一定数额的诚意金或保证金(也可约定不交纳),通过招拍挂获取土地。

注:诚意金或保证金需银行托管,规避存在协议出让的法律风险。

121.2意向性拿地(勾地)-主要谈判条件地价(1)根据市场情况、政府欢迎度争取最有优势地价;(2)若涉及有公建配套建设,如酒店、学校等,可争取该部分用地地价的优惠或总地价降低;(3)实际地价最低(红线外市政/公建投入、额外收费)。

合作范围根据市场情况确定项目规模、首期位置及面积、其他额外配套建设内容。

供地计划约定每期用地供应时间,根据实际情况调整出让节奏。

规划条件建筑限高、建筑密度、绿化率、车位比例等条件不限制或按我司方案执行。

供地条件用地手续合法,市政等开发条件到位。

土地交付沿红线建好围墙,净地交付,确保摘牌即开工。

付款节奏土地款分期支付,分期付款不缴纳利息。

优惠政策提前预售或提早预售,预售款不监管或少监管,规费减免、提前开工、政府工作组协调,开通报建绿色通道。

开发要求未付清地价款可办理开工报建手续,开、竣工自由,开发规模自主。

其他专线巴士、业主办理入户享受当地同等待遇及周边教育待遇、自设混凝土搅拌站等。

13一.土地获取1企业获取土地模式直接招拍挂产业地产︵小镇︶土地转让股权收购意向性拿地︵勾地︶三旧改造合作开发一级市场(政府)二级市场(合作方)代管代建1.3三旧改造(城市更新)基本概念:三旧改造(城市更新)作为转变经济发展的一种方式,是在城市发展到一定阶段后,土地集约话发展要求下,实现从“旧城镇,旧厂房,旧村居”向“新城市,新社区,新产业”的转变旧城镇旧厂房旧村居企业参与三旧改造的模式收购改造自行改造并吸收房企参与企业直接参与旧改政府统一收储151.3三旧改造一.土地获取1企业获取土地模式直接招拍挂产业地产︵小镇︶土地转让股权收购意向性拿地︵勾地︶三旧改造合作开发一级市场(政府)二级市场(合作方)代管代建1.4股权收购股权收购股权转让价款目标公司债务前期工程费用拆迁补偿费用重点关注:尽职审查、税费、收购条件、价款支付一.土地获取1企业获取土地模式直接招拍挂产业地产︵小镇︶土地转让股权收购意向性拿地︵勾地︶三旧改造合作开发一级市场(政府)二级市场(合作方)代管代建概念土地使用权转让是原建设用地使用权人将建设用地使用权再转移的行为,即土地过户,土地过户不单指土地,有时还包含土地本身已经开发的工程部分。

优点缺点1、土地过户后权属清晰;2、土地交易成本及税票明确;3、无附带性或隐藏性债权债务;1、转让产生税负较重(土增税和所得税);2、如税负转嫁,获取成本会增加;转让条件划拨用地需经原批准机关批准,且需补交土地出让金已经缴纳土地出让金、已经取得国有土地使用权证已投资额占总投资额的25%(不含土地出让金)按照土地出让合同约定进行投资开发一.土地获取1企业获取土地模式直接招拍挂产业地产︵小镇︶土地转让股权收购意向性拿地︵勾地︶三旧改造合作开发一级市场(政府)二级市场(合作方)代管代建1.6合作开发1.双方按股比成立合资公司,按比例投资及分配收益2. 对方以土地作价入股,我司投入后期开发费用,按约定比例分配收益3. 对方以土地入股,部分变现,合作开发经济效益指标及成本构成1.土地成本2.开发成本3.增值税及附加4.土地增值税5.销管费用6.所得税土地成本由地价款、契税、交易服务费等构成(包括红线外所涉及的代征土地费用),其中契税为土地成交价的3%,近期国家调整为1.5%;交易服务费各地不同,一般均设有上限,如东莞上限为9.8万。

1.土地成本2.开发成本开发成本包括:前期工程费、土建工程费、机电安装费、精简装修费基础设施配套费(包括红线外代建工程所涉及的费用)、项目管理费、财务费用(利息成本)。

增值税:为销售收入的11%,3.营业税及附加4.土地增值税土地增值税分为预征与实际结算两部分,预征税率为:别墅销售收入的3%,洋房销售收入的2%,实际结算按公式计算,具体为:土地增值税=(销售收入-(土地成本+开发成本)×120%-营业税及附加-销管费用-财务费用)×对应增值税率-速扣系数。

约销管费用包括销售费用及管理费用,其中销售费用包括售楼部装修、策划推广费、佣金费等;管理费用是指除项目部外其他部门为组织和管理项目经营所发生的各项费用。

销管费用一般按130-160元/㎡计算(南方)约为销售收入2-4%(我们公司约为2.5%)。

5.销管费用6.所得税所得税计算方式为盈利额的25%,即(毛利润额-销管费用)×25%,无盈利则不缴所得税,若净利润为20%-25%,则对应的所得税为销售收入的6.7%-8.3% 。

•净利润率=(销售收入-1-2-3-4-5-6)÷销售收入•毛利润率=(销售收入-1-2-3-4)÷销售收入•每亩净利润=(销售收入-1-2-3-4-5-6)÷土地面积(亩)•自有资金投资回报率=(销售收入-1-2-3-4-5-6)÷自有资金•首年资金回笼率=首年销售收入÷首年(1+2)二.项目的前期策划2项目前期策划内容1.大环境:地域、政治、生态、交通、经济、人文环境分析;2.房地产市场现状及发展趋势分析;3.开发模式及项目定位;4.前期筹备及开发策划;5.总体设计方案(总平面、单体建筑、装标);项目策划的内容:6.开发分期及财务资金组合(财务和市场);7.营销策划;8.工程管理策划;9.成本管理策划;10.过程风险分析及控制(施工单位、进度及质量、收入及支出、交楼)编制各项计划设计提前构思政府深入沟通•项目有序开展的前提条件•项目快速开发的基础和前提•项目顺利开展的有力保障手续前置介入•项目快速启动的源动力前期工程准备•项目快速开发的基本要求前期筹备工作有哪些设计流程概念设计方案阶段设计方案阶段施工图初步设计阶段看地,概念规划方案收集整理设计条件协调各工程单位意见协调设计风格及单体概念方案,初步确定总规划平面图如何将项目的设计做好房型好的住宅设计体现舒适性、功能性、合理性私密性、美观性、经济型住宅的六大基本功能起居、饮食、洗浴、就寝、储藏、工作学习?前期策划你心目中的是这样的?三.开发报建三.开发报建项目全周期开发流程(手续)土地获取及权属登记(国土证)房产五证发改委立项用地规划许可证(用地证)总规批复及单体批复(工程规划许可证)建筑工程施工许可证商品房预售许可证➢《国有土地使用权证》办理《国有土地使用权证》国土局土地房产交易所挂牌公告缴纳保证金委托书国土局土地房产交易所摘牌土地成交确认书缴纳出让金国土局用地科签订土地出让合同获取建设用地批准书国土局测绘院测量用地红线出具红线图和地形图其他要求的资料➢《建设用地规划许可证》办理1、用地申请2、国土证(未出)3、用地红线图(未出)4、地形图5、初步规划方案6、其他企业资料7、其他委托人资料规划局规划科(按规定无法送审)《建设用地规划许可证》及附图和规划设计条件➢《建设工程规划许可证》办理《总平面规划图》规划局测绘院修详规技术审查:1、国土证(未出)2、用地证3、总规图电子版4、其他资料规划局规划科规划局建设科设计院1、产品研发2、规划院3、建筑三所(总规图、单体图)修详规行政审批:1、立案申请表2、用地证3、地形图4、总规蓝图5、效果图6、现场踏勘表+1、国土证2、用地证3、总规图(无用地红线图,按规定无法送审)4、单体图纸5、修规批复意见6、其他资料《建设工程规划许可证》➢《建筑工程施工许可证》办理1、国土证2、用地证3、工程证4、交齐各项费用的凭据5、其他资料《建设工程施工许可证》初步设计审查施工图审查与备案施工合同备案施工监理单位招投标质量监督登记消防审查意见书人防审查意见书立项环评批复➢《商品房预售许可证》办理《商品房预售许可证》项目概况1、房屋面积预测表2、门牌路址、楼栋号3、售房明细表4、总规图、单体平立剖5、国土证6、用地证7、工程证8、施工证物业维修资金1、房屋面积预测表2、门牌路址、楼栋号3、物业维修资金分配表4、监管银行开户5、首次缴存表6、工程证8、其他企业委托人资料物预售款监控账户1、开户银行证明书2、监管账户三方协议书3、其他企业委托人资料预售证核发1、国土证、出让合同2、工程证、施工证3、房屋面积预测表4、商品房预售方案5、工程形象进度确认书6、售房明细表、价格公示表7、物业维修资金确认书开盘2015/4/206/115/25缴清土地款出国土证签订出让合同支付保证金出红线图地块摘牌9/21国土证用地规划证工程规划证预售许可证正常:前置/穿插:7/10国土证开盘出用地证用地证送审用地证(未缴清土地款)开盘设计院出图总规批复总规送预审规划证(无国土证)总规送正审7/247/137/106/11工程规划许可证8/28开盘消防送正审施工证(未完成正式招投标程序未缴纳任何费用)招投标7/248/28出施工证9/30消防送预审6/11预售证10/3010/2610/2108/1110/2710/29开工准备阶段工作:测量放线审图检测建立管理体系立项批复土地权属登记用地规划证参建单位三通一平工程规划证施工许可证地勘报告现场管理报建手续四.施工管理进度管理体系成本管理体系质量管理体系运营中心及区域考核:里程碑一二三级计划执行情况24个关键节点重要事项闭合率工程管理中心考核:1、质量管理办法(2017);2、十条红线;3、质量飞行检查;4、强制排名,首尾必检;5、工期优化、工地开放日;四大管理体系大运营考核客户关系管理客服中心及区域考核:客户关系管理办法售楼满意度投诉率维修关闭1、集团财务资金中心:资金计划管理;2、集团成本管理中心:招投标流程管理、工程造价审核制度;签证管理制度;动态成本考核;市政配套考核;里程碑计划一级计划二级计划三级计划关键节点计划月计划周计划工程策划专项策划计划管理技术交底资料管理材料封样样板引路过程验收工序管理图纸会审过程控制。

相关文档
