基坑施工阶段监理工作要点
基础基坑施工阶段安全监理工作要点模版(三篇)

基础基坑施工阶段安全监理工作要点模版一、前期准备阶段安全监理工作要点:1. 安全技术交底:- 按照施工项目的特点,制定相应的安全技术交底方案;- 召集施工方及相关人员进行安全技术交底,交代施工过程中的安全要求、风险点及应对措施;- 确保施工方了解和掌握相关安全技术要求,能够有效应对可能发生的安全事故。
2. 安全组织设计:- 按照现场实际情况,编制详细的安全组织设计方案;- 考虑到基坑开挖工程特点,重点关注作业人员的安全,包括排水安全、边坡及围护结构安全等;- 加强与施工单位的沟通,保证安全组织设计的有效实施。
3. 建立安全责任体系:- 确定施工方负责的安全管理人员,并明确其职责和权限;- 联合施工方制定安全责任制度,明确各方责任,确保安全工作的落实;- 督促施工方执行安全责任制度,确保施工全过程的安全。
二、基坑开挖施工阶段安全监理工作要点:1. 施工现场管理:- 检查施工方是否按照安全组织设计方案进行施工;- 查看施工现场是否符合相关安全规范和标准,如是否设置警示标志、安全防护措施是否到位;- 与施工方进行频繁沟通,了解施工进展情况和可能存在的安全风险。
2. 排水安全:- 检查基坑排水系统是否设置合理,管道是否通畅;- 查看施工方是否按照预定的排水计划进行排水;- 督促施工方做好基坑降水沉降监测,确保基坑排水安全。
3. 边坡和围护结构安全:- 检查边坡和围护结构施工过程中的安全措施,如钢支撑设置是否牢固、临时挖方坑口是否加固等;- 检查土方边坡是否存在滑坡、坍塌等安全隐患;- 与施工方共同解决施工过程中可能出现的安全问题。
4. 施工设备安全:- 检查施工设备的使用情况,保证设备的安全性能和有效性;- 查看施工设备的维护情况,确保设备的正常运行;- 督促施工方进行设备操作人员的培训,提高其安全防护意识。
5. 施工人员安全教育:- 检查施工方是否对施工人员进行安全教育和培训;- 配合施工方进行现场安全教育,提高施工人员的安全意识和技能;- 定期组织施工方开展安全技术交底,确保施工人员能够正确使用个人防护用品。
基础基坑施工阶段安全监理工作要点(三篇)

基础基坑施工阶段安全监理工作要点1、基坑(槽)、边坡、基础桩施工作业前,施工单位应根据地质情况、施工工艺、作业条件及周边环境编制施工方案;对开挖深度超过4米的基坑(槽)、或未超过4米但地质情况和周围环境较复杂的基坑(槽)专项设计、施工方案,必须组织专家论证审查;开挖深度超过7米或安全等级为一级的深基坑计、施工方案需进行不少于两轮的专家论证;方案由施工单位技术负责人、监理单位总监理工程师签字认可后方可实施。
2、审查施工承包合同、队伍资质情况、掌握承发包安全协议安全内容,并审核施工方案内涉及操作安全规定的内容。
开挖深度超过7米或安全等级为一级的深基坑工程,必须由岩土工程专业设计甲级资质单位进行设计,由地基与基础工程专业承包一级资质单位承接施工。
3、基坑施工时检查施工单位基坑施工方案实施的具体情况,严格执行基坑(槽)施工过程中的安全监控,并落实监护责任人,施工单位指定专业技术人员进行指挥,专职专安全生产管理人员进行现场监督,出现险情应立即停止施工,将作业人员撤离现场,待险情排除后,方可继续作业。
4、检查中小型机械安全防护装置齐全、完好情况,要求符合上岗条件的机械操作人员严格按照机械安全操作规程操作。
机械开挖应设专人指挥,严禁人员进入机械旋转范围。
5、严禁采用挖空底脚方法开挖,对邻近建(构)筑物或临时设施有影响时,应采取安全防护措施。
基坑临边应设置不低于1.2米高的防护栏杆和夜间警示灯。
6、坑壁支护应按方案实施,按要求实施基坑环境监测,基坑变形最大值和日变形量不能超过规定的限值。
坑内作业时应备有便于出入基坑的爬梯等安全设施,严禁蹬踏固壁支撑上下。
7、基坑施工应设置有效排水系统。
8、边荷载、堆土、机械设备离坑边距离符合方案规定要求。
9、下基坑必须设置登高设施。
10、施工现场机械要经过验收、特种作业人员需持上岗证方可作业。
基础基坑施工阶段安全监理工作要点(二)基坑施工阶段的安全监理工作非常重要,它涉及到施工现场的安全管理,防止事故的发生,保护工人的生命安全。

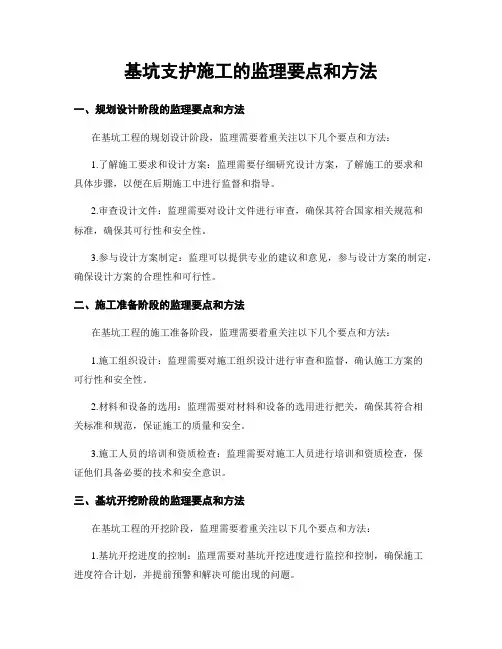

基坑支护施工的监理要点和方法

基坑支护施工的监理要点和方法一、规划设计阶段的监理要点和方法在基坑工程的规划设计阶段,监理需要着重关注以下几个要点和方法:1.了解施工要求和设计方案:监理需要仔细研究设计方案,了解施工的要求和具体步骤,以便在后期施工中进行监督和指导。
2.审查设计文件:监理需要对设计文件进行审查,确保其符合国家相关规范和标准,确保其可行性和安全性。
3.参与设计方案制定:监理可以提供专业的建议和意见,参与设计方案的制定,确保设计方案的合理性和可行性。
二、施工准备阶段的监理要点和方法在基坑工程的施工准备阶段,监理需要着重关注以下几个要点和方法:1.施工组织设计:监理需要对施工组织设计进行审查和监督,确认施工方案的可行性和安全性。
2.材料和设备的选用:监理需要对材料和设备的选用进行把关,确保其符合相关标准和规范,保证施工的质量和安全。
3.施工人员的培训和资质检查:监理需要对施工人员进行培训和资质检查,保证他们具备必要的技术和安全意识。
三、基坑开挖阶段的监理要点和方法在基坑工程的开挖阶段,监理需要着重关注以下几个要点和方法:1.基坑开挖进度的控制:监理需要对基坑开挖进度进行监控和控制,确保施工进度符合计划,并提前预警和解决可能出现的问题。
2.安全措施的落实:监理需要确保开挖工程中的安全措施得到落实,例如围护结构的设置、排水设施的安装等,保证施工安全。
3.质量检查和记录:监理需要对开挖质量进行检查和记录,确保开挖的尺寸和位置符合设计要求,并留下可追溯的证据。
四、基坑支护阶段的监理要点和方法在基坑工程的支护阶段,监理需要着重关注以下几个要点和方法:1.支护结构的质量和安全:监理需要对支护结构进行检查和评估,确保其质量符合要求,同时保证施工过程中的安全。
2.支护材料的选用:监理需要对支护材料的选用进行评估和把关,确保其符合设计要求和相关标准,保证支护效果。
3.施工工艺和方案的审核:监理需要对支护工艺和方案进行审核和指导,确保施工过程中的合理性和安全性。
基坑开挖的监理控制要点

基坑开挖的监理控制要点:一、基坑围护施工:(根据施工现场情况,建议采用水泥搅拌桩加插型钢的围护形式)1、请有关专家共同会审认可施工单位编制的基坑围护施工组织设计,保证围护结构安全牢固,隔水幕质量良好,不渗水、漏水;同时控制围护投资费用。
2、对测量施工放样成果进审查和复核,做好桩位、桩径、桩长及桩机架垂直度等质量控制。
3、水泥掺量应按监理批准的配比加入,以保证单桩掺量。
4、桩与桩的搭接时间不应大于24小时。
如间歇时间过长,应严格按规范和施工组织设计要求处理。
若与后续桩无法搭接,应在监理工程师和设计认可后,采取局部补桩或注浆措施,保证成桩搭接长度和深度,严防出现渗漏水。
5、施工作业中,现场监理应对施工全过程进行巡视和旁站监理。
监理随时检查浆液质量、桩径及桩位偏差、机架垂直度、桩深、水泥掺量、插入型钢的规格和长度等到数据的真实性及准确性。
监督控制施工人员施工记录的及时性、真实性、完整性。
二、基坑降水的监控:1、降水应在搅拌桩完成后方可开始。
降水深度在基坑开挖面以下0.5-1.0M方可土方开挖。
监理严格控制降水和挖土的开始时间。
2、井点降水必须在地下室底板施工完成后方可撤除,基坑中部管井必须继续降水。
管井封井时间应控制在地下车库顶层覆土完成之后。
3、督促施工单位做好井点、管井降水的监测与维护。
密切关注降水全过程的效果和对周边建筑物、管线、管道的影响。
4、严格控制井点管、管井的长度(深度)和埋设位置是否符合设计要求。
核查数量和平面定位是否与施工组织设计一致。
5、井点降水监理控制目标值:(1)降水效果满足施工组织设计和基础施工的需要。
(2)施工质量符合降水与排水施工质量检验标准的要求三、基坑开挖:1、基坑土方开挖时,审核施工单位开挖方案,基坑围护和围护支撑符合设计要求,并保证开挖施工中围护结构位移在许可范围。
2、基坑开挖前围护结构四周应做好位移和沉降观测点,配合业主委托的监测单位进行沉降和位移监测,发现情况及时纠偏,保证开挖和基坑施工及周围建筑的安全。

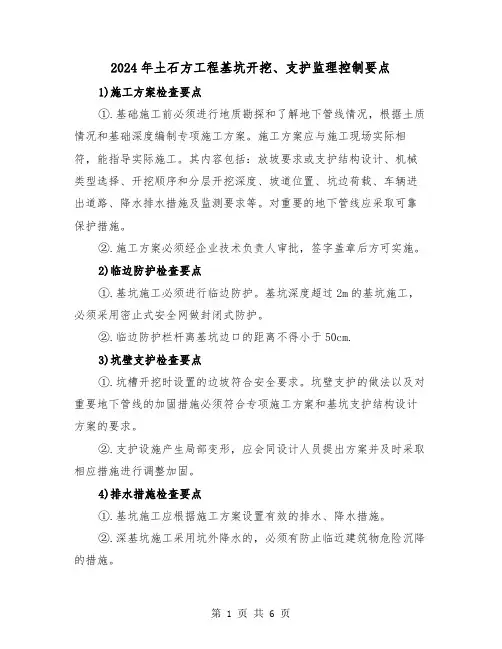

2024年土石方工程基坑开挖、支护监理控制要点(三篇)

2024年土石方工程基坑开挖、支护监理控制要点1)施工方案检查要点①.基础施工前必须进行地质勘探和了解地下管线情况,根据土质情况和基础深度编制专项施工方案。
施工方案应与施工现场实际相符,能指导实际施工。
其内容包括:放坡要求或支护结构设计、机械类型选择、开挖顺序和分层开挖深度、坡道位置、坑边荷载、车辆进出道路、降水排水措施及监测要求等。
对重要的地下管线应采取可靠保护措施。
②.施工方案必须经企业技术负责人审批,签字盖章后方可实施。
2)临边防护检查要点①.基坑施工必须进行临边防护。
基坑深度超过2m的基坑施工,必须采用密止式安全网做封闭式防护。
②.临边防护栏杆离基坑边口的距离不得小于50cm.3)坑壁支护检查要点①.坑槽开挖时设置的边坡符合安全要求。
坑壁支护的做法以及对重要地下管线的加固措施必须符合专项施工方案和基坑支护结构设计方案的要求。
②.支护设施产生局部变形,应会同设计人员提出方案并及时采取相应措施进行调整加固。
4)排水措施检查要点①.基坑施工应根据施工方案设置有效的排水、降水措施。
②.深基坑施工采用坑外降水的,必须有防止临近建筑物危险沉降的措施。
5)坑边荷载检查要点①.基坑边堆土、料具堆放的数量和距基坑边距离等应符合有关规定和施工方案的要求。
②.机械设备施工与基坑(槽)边距离不符合有关要求的,应根据施工方案对机械施工作业范围内的基坑壁支护、地面等采取有效措施。
6)上下通道检查要点①.基坑施工必须有专用通道供作业人员上下。
②.设置的通道,在结构上必须牢固可靠,数量、位置满足施工要求并符合有关安全防护规定。
7)土方开挖检查要点①.施工机械应由企业安全管理部门检查验收后进场作业,关有验收记录。
②.施工机械操作人员应规定培训考核,持证上岗,熟悉本工种安全技术操作规程。
③.施工作业时,应按施工方案和规程挖土,不得超挖、破坏基底土层的结构。
④.机械作业位置应稳定、安全,在挖土机作业半径范围内严禁人员进入。
8)基坑支护变形监测检查要点基坑支护结构应按照方案进行变形监测,并有监测记录。
基础基坑施工阶段安全监理工作要点

基础基坑施工阶段安全监理工作要点基础基坑施工阶段的安全监理工作是确保基坑施工过程中的安全,预防和控制施工现场的各类安全风险。
以下为基础基坑施工阶段安全监理工作的要点。
一、安全组织管理1. 安全管理机构:建立完整的安全管理机构,明确监理人员的职责和权限。
2. 安全目标和责任:明确安全目标和各方责任,制定安全管理制度和措施。
3. 安全培训和教育:组织监理人员和施工人员进行安全教育和培训,提高安全意识和技能。
4. 安全检查和整改:定期进行安全检查,及时发现和整改存在的安全隐患。
5. 安全记录和汇报:记录和汇报基坑施工过程中的安全情况,及时报告上级部门。
二、基坑施工前期准备1. 基坑设计审查:审查基坑设计方案,评估其安全性和可行性。
2. 施工方案:审查施工方案,确定施工方法和安全措施。
3. 进场前安全检查:对施工现场进行安全检查,清理隐患,确保施工前的安全。
三、基坑开挖及支护工程1. 地质勘察和分类:开展地质勘察工作,分类评价地质情况,合理选择支护措施。
2. 施工设备和工具:监督施工方选择符合要求的设备和工具。
3. 扬土和运输:监督扬土和运输过程中的安全操作,防止土方坠落和碰撞事故。
4. 支护材料和构件:监督支护材料质量,确保施工质量和安全性。
5. 支护施工方法:监督支护的施工过程,确保支护系统的稳定和安全。
6. 排水和防水:监督基坑的排水和防水工程,确保基坑内的水位和渗水控制在安全范围内。
四、基坑施工后期工程1. 基坑监控:监督基坑的水平变形和沉降情况,及时采取措施控制变形和沉降。
2. 施工现场管理:监督施工现场的交通、通风、照明等安全设施,保证施工人员的安全。
3. 施工材料和设备:监督施工材料和设备的质量和安全性。
4. 安全文明施工:监督施工人员的安全操作,推动安全文明施工。
5. 施工过程监控:监督施工过程中的危险因素,采取控制措施,确保施工安全。
五、应急管理1. 应急预案:制定基坑施工的应急预案,明确应急组织和处置措施。
深基坑支护施工中监理工作控制要点

深基坑支护施工中监理工作控制要点目录一、总则 (3)1. 监理工作目的 (4)2. 监理工作原则 (5)3. 监理工作范围 (6)二、监理工作组织与职责 (7)1. 监理组织结构 (8)2. 监理人员职责 (9)3. 监理人员配置标准 (10)三、深基坑支护方案审查 (11)1. 审查依据 (12)2. 审查内容 (13)3. 审查流程 (14)4. 审查结论与建议 (15)四、施工过程质量控制 (16)1. 施工材料质量监控 (17)2. 施工工艺过程监控 (18)3. 施工设备使用监控 (19)4. 施工现场安全监控 (20)5. 施工进度管理监控 (21)五、深基坑支护工程验收及质量评估 (23)1. 验收程序 (24)2. 验收标准 (25)3. 质量评估方法 (26)4. 问题整改与验收结论 (27)六、监理工作记录与台账管理 (27)1. 监理日志填写规范 (29)2. 监理月报编制要求 (30)3. 监理档案归档整理 (30)4. 工程质量问题追溯与反馈 (32)七、风险预警与应急处理 (33)1. 风险识别与评估 (34)2. 风险预防措施 (35)3. 应急预案制定 (36)4. 应急演练与实施 (37)八、培训与交流 (38)1. 监理人员培训计划 (39)2. 监理人员继续教育 (40)3. 监理经验交流活动 (41)4. 行业动态与政策解读 (42)一、总则深基坑支护施工是土木工程建设中的重要环节,其施工质量直接关系到建筑物的安全稳定。
为确保深基坑支护施工的质量、安全、进度和投资效益,监理工作在此过程中发挥着至关重要的作用。
本文档旨在明确深基坑支护施工中监理工作的控制要点,规范监理行为,确保工程顺利进行。
在深基坑支护施工过程中,监理工作应遵循国家相关法律法规、技术规范及工程合同条款,坚持科学、公正、独立、严谨的工作态度,确保监理工作的有效性。
监理人员应具备丰富的理论知识和实践经验,熟悉施工图纸,了解工程实际情况,掌握地质勘察资料,为深基坑支护施工提供有力的技术支持和监督保障。
基坑工程安全监理要点

基坑工程安全监理要点基坑工程,听起来是不是有点儿专业?但实际上,它可真是咱们城市建设中不可或缺的一环。
想想,城市里高楼大厦拔地而起,背后可是无数基坑的辛勤付出呀。
今天,就来聊聊基坑工程的安全监理要点,保证让你在工地上也能游刃有余,不至于被那些专业术语给绕晕了。
1. 基坑监理的重要性1.1 安全第一首先,咱们得明白,基坑监理的头号任务就是安全。
俗话说得好,“安全第一,生命至上”。
基坑如果搞得不好,容易引发塌方、泥石流等事故,那可真是悲剧一场啊。
想象一下,工人们正在奋战,突然“轰”的一声,大家都得跟着蒙圈。
监理人员就像是工地上的“安全卫士”,时时刻刻关注着每一个细节,确保万无一失。
1.2 规范施工再者,基坑监理也负责监督施工的规范性。
什么叫规范?就是按照图纸和规定来,别东拼西凑,马马虎虎。
我们常说:“工匠精神”,做事要精益求精,别想着图省事,结果害了自己。
这就需要监理人员仔细审查施工方案,确保每一步都不出错。
要知道,基坑的每一寸都关系到后续工程的稳定性,绝对不能掉以轻心。
2. 基坑监理的具体要点2.1 地质勘查说到监理,地质勘查是绕不开的话题。
搞基坑的朋友们都知道,底下的土质是什么样的,直接关系到施工安全。
比如,沙土、黏土、岩石……每种土壤的承载能力都不一样。
所以,监理人员得确保勘查工作做得细致,确保这些信息在施工前就掌握得清清楚楚。
这就像考试前复习,不了解知识点,结果考试就得哭了。
2.2 监测系统接下来,我们得聊聊监测系统。
监测系统就像是基坑的“健康档案”,实时记录着基坑的状态。
比如,土体位移、地下水位等,都是监理人员关注的重点。
监理可不能“闭着眼睛”工作,定期检查监测数据,发现问题要及时处理,不然可就会酿成大祸。
这时候,监理人员就得像老妈子一样,不放过任何一个小细节,及时预警,确保施工顺利。
3. 现场管理与沟通3.1 现场管理在工地上,现场管理也是基坑监理的重要一环。
监理人员要时刻巡视现场,确保工人们都在规范施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基坑施工阶段监理工作要点一、基坑支护和开挖前协助组织施工图会审,并形成图纸会审纪要。
二、协助审查施工单位资质或审查分包单位资质。
三、审查施工单位提交的基坑支护和土方开挖专项施工方案,对深大基坑的专项施工方案应督足施工方按程序报设计审查和组织专家论证。
审查重点内容为:1. 施工平面、立面布置是否合理;2. 主要施工方法、工艺流程和技术措施是否合理,是否具有针对性、操作指导性,是否符合国家建设工程强制性标准;3. 施工机械、设备、器具配置是否合理,是否满足工程需要;4. 劳动力配备是否合理,是否满足工程需要;5. 施工进度是否符合总进度计划的要求;6.安全文明施工措施是否安全可靠,是否符合相关规程、规范及国家强制性条文。
四、审查现场施工质量保证体系检查施工单位该专项工程的施工质量保证体系的组织机构、人员及设施是否落实,主要检查内容有:1 是否有健全的组织机构和完善的质量责任制;2 组织机构的主要成员、专业技术人员是否具备相应的专业知识和经验,人员数量是否足够并专业配套;3 检查施工单位质量自检、互检、专检制度是否健全,是否设有质检员;4 各工种、特殊工种作业人员(如测量工、电工、电焊工、机械操作工等)是否具备上岗资格,是否持证上岗;5 施工机械机具如钢筋加工焊接设备、砼喷射设备、预应力张拉设备是否按施工方案配置,并处于良好状态;6 技术检测手段是否完备,测量仪器、计量器具是否准确完好。
五、严格控制进场原材料的质量1 凡进场的钢筋、钢材、水泥、砂石骨料等原材料必须实行现场联合验收制度,由施工单位填报《工程材料/构配件/设备报审表》(GD2202009),应列明材料品种规格、数量及使用部位,并随单附上材料出厂合格证书等质量合格证明的复印件,由施工、监理现场核对验收。
2 监理人员在现场对所进材料品种规格、数量和外观质量进行检查确认,对需要抽样复试的材料按规定取样,实行见证取样送检制度,复验合格后,经监理工程师签字盖章认可后使用于工程。
3 凡工程使用的新材料、新产品,必须提供该材料产品的鉴定报告,并经设计、业主、质监部门认可,应进行性能测试的应抽查复验,需要试配试用的应在现场做出试样,检查其工艺及性能;4 承包商利用自有的试验室进行材料检验,应具备相应资质并得到业主和质监部门的认可,监理应按规定的百分率进行平行检验。
六、严格执行隐蔽工程的检查验收制度1 施工单位必须按“三检制”的要求对隐蔽工程进行认真的初检、复检,并填写检验批验收记录表和隐蔽工程检查验收记录,填报《工程报验单》向监理申请报验;2 监理工程师应根据工程的不同情况在施工过程中分别采用见证、巡视、旁站、直观检查、平行检查等方式对检验批进行检查,属隐蔽工程的应按隐蔽工程检查验收制度进行检查验收。
3 经监理隐检合格的工程,由监理人员在隐蔽工程检查验收记录上签署意见,不合格的工程必须返工处理,经复验合格并签署意见后同意进入下一工序。
隐蔽工程检查验收记录及《工程报验单》返回施工单位一份,留一份监理备查。
4 重要部位的隐蔽检查应通知设计和质监站的有关专业人员共同进行。
5 未经监理验收合格而自行隐蔽进行下一工序的,监理应加以劝阻,若劝阻无效,有权发出施工暂停令;未经监理验收合格签证而隐蔽的工程,监理有权提出剥离检查,由此所发生的费用(包括暂停窝工、剥离、覆盖和事故处理费用)和工期拖延均由施工单位自负。
七、本项目基坑支护中可能的重点部位的控制要点(一)冲(钻)孔钢筋混凝土灌注桩质量控制要点1 桩位测放及标高控制:施工单位经“三检制” 自检合格后报监理工程师,对控制点、轴线、桩位进行复核,并作记录。
在复核符合规范要求后方可进行下一道工序的施工。
2 护筒埋设的复核:测量人员应在护筒埋设合格后及时测出护筒高程,测出的护筒高程经自检合格后通知监理工程师复核。
3 泥浆质量的检测:(采用比重计)在施工过程中应经常测定泥浆的比重、粘度、含砂率和胶体化率。
在清孔及水下砼灌注前,泥浆性能指标应符合设计要求。
4 成孔垂直度的检查:冲孔桩经常检查机台平整和钢丝绳的垂直度等措施预防斜桩现象。
钻孔桩经常测套管或钻杆或用超声波探测。
5 终孔检查验收:①会同各方判定入岩面;②清孔检查验收,主要测定沉渣厚度;6 钢筋笼制安验收①钢筋笼制安的主要控制点:②钢筋、焊条的出厂合格证及现场取样检测合格报告。
③钢筋笼主筋的间距及型号、钢筋笼长度。
④钢筋笼主筋的连接。
⑤钢筋笼主筋保护层的设置。
⑥钢筋笼笼顶标高的控制。
7 水下砼灌注的旁站监理①把好砼的质量关,经常检查砼的质量,包括坍落度。
②灌注前对灌浆设备进行严格检查,导管要求内管光滑,导管的驳接口必须加上止水密封胶圈,确保接头密封良好。
导管要便于安拆,并有足够的强度和刚度。
下入导管一定要准确,导管底距孔底控制在0.3 ~0.5m。
③隔水栓:性能完好,或采用蛇皮袋内装同标号混凝土,开灌前用铁线固定在导管内临近泥浆面处。
④砼初灌量:应保证将导管底一次性埋入混凝土中0.80 米以上,灌注保证水下砼灌注的连续性。
⑤灌注过程中,设专人记录灌注量及测量砼面高度,计算埋管深度和应拆除的导管长度。
导管底端埋入砼面以下一般不得小于2 米,不宜大于6 米。
每次起管后的导管埋入砼面以下一般保持在2~4 米。
水下砼灌注必须连续进行,不得中断;商品砼两车间隔时间不得超过半小时。
如有间歇,应经常小范围上下窜动导管,使砼保持流动性。
⑥灌注过程中应严格控制起管速度,按上提0.50 米,回插0.30 米的反复振捣的方式进行控制。
⑦灌注后,及时向孔内回填砂土到地平面确保安全。
⑧每根桩必须随机见证抽样留置试块不得少于一组,并认真做好试块抽样记录,达龄期(28 天)及时送检。
8 桩体完整性和强度的检测验收9 桩头开挖和破碎后的复核检查二)人工挖孔灌注桩的控制要点1 桩位测放及标高控制:2 孔口防踢护壁制做检查3 开挖第一节护壁钢筋制安和模板安装验收及护壁混凝土浇注旁站,依次类推;4 终孔验收:会同各方判定持力层进行终孔;5 钢筋笼制安验收;6 混凝土浇注旁站:混凝土质量检查和见证取样,混凝土浇注的连续性和振捣的均匀性;7 安全监理要点①孔口防护检查②孔下送风检查③班前孔下毒气检查④临电检查验收⑤垂直设备检查验收⑥排水设备检查验收三)高压旋喷桩的控制要点1 重要的、地层复杂的、深度较大的或无经验的地区一定要进行现场试验以确定和调整设计施工参数。
2 测量定位的复核3 钻孔引孔垂度检测,有的要泥浆护壁。
4 喷射管深度检查和喷嘴防护措施检查(包括低压送水、送气、送浆)5 注浆材料的水灰比等的检查6 喷射参数的检查和冒浆量的观察(20%注浆量以内)7 成桩后的桩体强度或完整性检测验收。
(四)水泥搅拌桩的控制要点1 场地平整和大块石等障碍物清除的交接2 测量定位的复核3 水灰比和原材料的检查验收4 钻机钻进垂度检查5 注浆泵出口压力的观察和水泥用量的复核6 搅拌工艺应严格按设计要求进行,严禁带水下钻,严格控制喷浆时间和停浆时间,每根桩应连续作业。
7 成桩后的桩体完整性和强度检测验收。
五)预应力锚杆施工的控制要点1土方开挖到锚杆设计位置下一定深度后进行孔位定位复核检查;2锚杆钻孔宜采用风动干钻法,不宜采用旋转切削法成孔;3 原材料的检测验收;4 钻孔倾斜度的检测;5 成孔检查验收:包括清孔、孔深、倾斜度等;6 锚索的安装验收:锚固段应新鲜无锈迹,自由段应做好防锈蚀(一般一道防锈剂一道防护剂套塑);定位器安装检查;7 灌浆旁站:二次灌浆压力、水灰比、注浆时间、锚孔浆面的稳定性;8 张拉和锚固旁站:锚固体强度检查、张拉级次、张拉值的稳定时间、锚具及夹片的处理等;9 抗拔试验和验收10 腰梁制安的检查验收八、基坑土方开挖和回填的监理要点1 审查施工队伍的资质和土方开挖方案。
2 土方开挖的顺序、方法是否与设计工况一致,是否遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
3 基坑开挖前是否作好设计交底。
设计交底内容主要包括:支护结构或放坡的要求,基坑开挖或分层开挖深度,降水、排水措施,监测方案,质量和安全措施等。
4 基坑开挖是否按施工方案或基坑支护设计规定的支护形式进行施工5 基坑边缘堆放的材料、弃土和设备(特别是重型机械)等是否超出设计的允许范围;重型机械如果在基坑边作业,是否采取有效的措施(如设平台、做深基础等)。
6 相邻基坑深浅不等时,是否按先深后浅的顺序施工,是否采取必要的保护措施。
7 基坑开挖中若出现支护排桩的桩间土体渗漏是否有应急措施,如采取海带条或压力注浆的方式进行堵漏等。
8 基坑土方开挖是否符合分层、分段、对称、平衡、适时的原则,合理确定开挖顺序和分层开挖深度,每挖1.0m 左右是否检查通直修边,随时修正偏差。
9 审查基坑开挖雨期施工措施是否合理10 基坑开挖的验收和基坑回填旁站基坑开挖后是否及时修筑基础。
基础施工完毕,是否抓紧基坑的回填工作。
回填基坑时,是否事先清除基坑中不符合回填要求的杂物,在基坑的相对两侧或四周同时均匀进行,并且分层夯实。
九、基坑施工过程中现场监测的监理要点1 审查第三方监测单位的资质;2 根据设计提出的监测要求,审查第三方提供的监测方案,主要内容包括监测目的、监测内容、测点布置、观测仪器、观测方法、监测项目报警值、监测结果处理要求和监测结果反馈制度等。
3 随机抽查检查监测结果;检查监测时间的合理性和及时性。
4检测监测仪器的精度是否符合国家标准和规范要求。
5 检查监测记录的全面性,包括调查当地的气象情况,记录雨水、气温、台风等情况,自然环境条件对基坑工程的影响程度。
6 检查监测数据反馈的及时性和制度性,督足监测方按时监测和及时反馈信息。
7 检查和验收监测报告。
