土方回填施工中的施工工艺与操作规范土方回填是土木工程中的常见施工工艺之一,用于填平施工现场或其他地方的土方。

土方回填施工需要严格按照施工工艺和操作规范进行,以确保施工质量和工程安全。

本文将对土方回填施工中的施工工艺和操作规范进行详细介绍和说明。

1.施工工艺(1)准备工作:施工前需要进行现场勘测与平整,包括清理施工现场上的杂物和障碍物,确保施工区域干净整洁;同时需要对填土地段进行清洗和草皮保护,以保护地表的生态环境。

(2)验收土方:根据设计要求,对回填土方进行验收,确认土方的质量和适用性。

验收土方的方法包括观察、测量和取样分析等。

对于不合格的土方需进行处理,如清理、处理或混合其他材料。

(3)土方回填:根据设计要求和施工图纸,将验收合格的土方进行回填。

回填时应注意土方的均匀分布和夯实度,可采用机械夯实或人工夯实的方式。

夯实的目的是增加土方的密实度和稳定性,提高填土的承载能力。

(4)层间夯实:根据土方的性质和填筑要求,分层进行夯实,确保每层填土的夯实度和质量。

夯实时应注意夯击的力度和频率,以避免过度夯实或不够夯实导致填土松散。

(5)压实控制:根据填土的性质和要求,选择适当的压实设备和方法进行压实。

常见的压实设备包括振动压路机、压路机、压实板等。

压实的目的是增加填土的密实度和稳定性,提高填土的强度和承载能力。

2.操作规范(1)安全措施:施工人员需戴好安全帽、安全鞋等个人防护装备,严格遵守施工安全操作规程,保障人员的人身安全。

同时,要设置明显的施工警示标志,确保周围人员对施工区域的注意和警觉。

(2)施工周期:土方回填的施工周期应根据工程需求进行合理安排。

在施工过程中,要根据实际情况进行调整,及时记录并汇报施工进展情况。

(3)施工质量:施工人员应严格按照设计要求和施工工艺进行操作,确保施工质量的稳定和可控。

施工中要注意工艺流程的正确性,采取合理的操作措施,保证土方回填工程的质量和稳定性。

(4)环境保护:施工过程中要注意保护施工现场周围的环境,避免空气、水质等污染。

土石方工程回填方施工方案

土石方工程回填方施工方案

土石方工程回填方施工方案一、工程概况土石方工程回填方是指在交通、水利、建筑等工程中,对挖方或开挖的土石方进行回填的工作。

回填方工程是工程建设中的一个重要环节,其施工质量直接关系到工程的稳定、安全和持久使用。

本工程回填方施工方案适用于土方回填、挖方填方、挖填方、挖土回填、挖土方、挖土方填补等工程类型的回填工程。

其主要包括回填的施工工艺、施工工艺、回填土材料的要求、施工安全注意事项、施工质量控制、监理监测要求等内容。

二、施工工艺1. 回填方的施工工艺应符合深度、均匀、层次等要求,采用半自动或全自动回填机械进行作业,提高作业效率、保证施工质量。

2. 挖方坡度应符合设计要求,尽量减少挖方边坡的坡度,避免对边坡的破坏。

开挖结束后,应及时对边坡进行支护或者坡面加固处理。

3. 回填土取用现场开挖土方,经处理后适用于回填工程,回填土应根据设计要求进行合理的调配,充分发挥土方的利用价值。

4. 在回填方施工中,从上至下依次回填,控制回填厚度,使回填面具有均匀厚度。

对于山体等特殊地形的回填,应通过爆破、卸土等方式进行回填,同时加强边坡的支护工作,确保施工安全。

三、回填土材料的要求1. 回填土的材料应符合相关规范的要求,应有一定的稳定性和抗渗性能。

2. 回填土的压实度应符合设计要求,压实度应进行现场检测,确保回填土的密实度。

3. 回填土应经过合理的加工处理,去除杂物和有机质,保证回填土的质量和稳定性。

四、施工安全注意事项1. 回填方施工过程中,要严格遵守安全操作规程,做好现场安全防护措施,确保施工人员的人身安全。

2. 注意回填过程中的边坡和坡面稳定性,及时发现并处理因施工引起的滑坡、坍塌等问题。

五、施工质量控制1. 回填方施工过程中,要加强对回填土的压实度、厚度、均匀性等方面的质量控制,及时发现并处理存在的质量问题,保证回填土质量达标。

2. 回填方施工结束后,要做好验收工作,对回填的质量进行评估,确保工程质量。

六、监理监测要求1. 回填方施工过程中,应加强监理监测工作,及时了解施工过程中存在的问题,做好施工过程的记录和监测。

土方回填施工规范及施工工艺

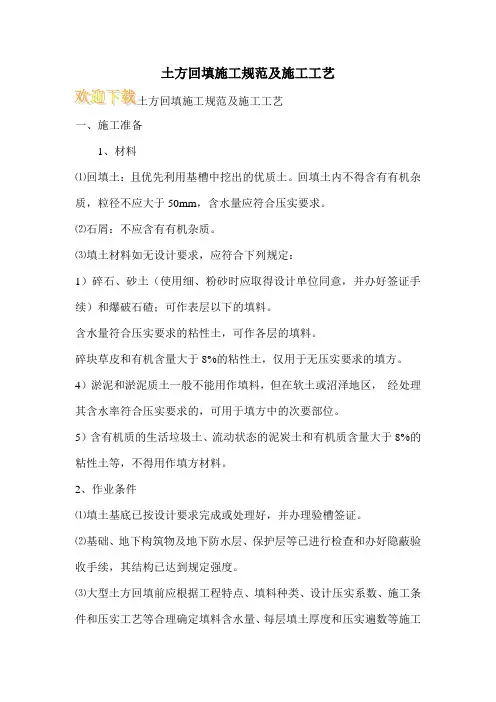

土方回填施工规范及施工工艺

土方回填施工规范及施工工艺一、施工准备1、材料⑴回填土:且优先利用基槽中挖出的优质土。

回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。

⑵石屑:不应含有有机杂质。

⑶填土材料如无设计要求,应符合下列规定:1)碎石、砂土(使用细、粉砂时应取得设计单位同意,并办好签证手续)和爆破石碴;可作表层以下的填料。

含水量符合压实要求的粘性土,可作各层的填料。

碎块草皮和有机含量大于8%的粘性土,仅用于无压实要求的填方。

4)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经处理其含水率符合压实要求的,可用于填方中的次要部位。

5)含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于8%的粘性土等,不得用作填方材料。

2、作业条件⑴填土基底已按设计要求完成或处理好,并办理验槽签证。

⑵基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,其结构已达到规定强度。

⑶大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。

重要的填方工程和路基,其参数应通过压实测定确定。

⑷室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。

⑸在建(构)筑物地面以下的填方,若填筑厚度小于0.5m,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。

⑹填土前,应做好水平高程的测设。

基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。

二、操作工艺1、当填方基底为积土或耕植土时,如设计无要求,可采用推土机或工程机械压实5~6遍。

2、填筑粘性土,应在填土前检验填料的含水率。

含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加压实遍数或使用大功率压实机械等措施。

3、使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动辗压时,不得超过每层铺填厚度的3/4)铺填时,大块料不应集中,且不得填在分段接头处或填方与山坡连接处。

土方回填施工方案之基础土方处理及回填工艺

土方回填施工方案之基础土方处理及回填工艺

土方回填施工方案之基础土方处理及回填工艺随着城市建设的不断发展,土方工程的回填施工方案变得越来越重要。

本文将就土方回填施工的基础土方处理以及回填工艺进行探讨,以期提供一种优化的土方回填方案。

一、基础土方处理基础土方处理是土方回填工程中至关重要的一步,它直接关系到土方工程的稳定性和安全性。

下面将详细介绍基础土方处理的几个关键步骤。

1. 土方开挖和清理首先,需要进行土方的开挖工作。

根据设计要求和工程需要,确定土方的开挖深度和范围。

然后利用挖掘机等施工机械进行土方的开挖。

在开挖过程中,需要注意保持开挖边坡的稳定性,防止边坡塌方。

开挖完成后,对挖出的土方进行清理。

清理工作包括去除杂物、清除树根以及对土方表面进行修整等。

确保土方表面平整、无障碍物,以便后续的施工工作。

2. 土方边坡处理土方边坡处理是基础土方处理中不可忽视的环节。

根据土方边坡的高度和坡度,采取相应的边坡处理措施。

常见的边坡处理方式有护坡、防护网等。

这些措施有助于保持边坡的稳定性,防止边坡塌方和滑坡等不良情况的发生。

3. 土方加固处理有些情况下,基础土方可能存在不稳定的问题,需要进行加固处理。

加固处理的方式多种多样,可以根据具体情况选择。

常见的土方加固措施包括灌浆加固、土钉加固等。

加固处理的目的是提高土方的稳定性和强度,保证土方回填后的工程安全可靠。

二、回填工艺基础土方处理完成后,接下来是土方的回填工艺。

回填工艺的不当将导致土方工程的质量问题,因此选择合适的回填工艺至关重要。

下面将介绍几种常见的回填工艺。

1. 分层回填分层回填是一种常用的回填工艺。

它将土方回填分成多个层次,每个层次厚度一致,利用振实设备对每层土方进行振实和压实,确保土方的密实度。

分层回填可以提高土方的稳定性和承载力,减少土方的沉降。

2. 柔性填筑柔性填筑是对特殊区域(如软基和土质较差的地区)进行回填的一种工艺。

它常用于对软基进行处理,通过柔性材料(如填砂)填充软基区域,提高土方的承载能力和稳定性。

回填土方施工方法

回填土方施工方法

土方回填施工方案
一、工艺流程:基坑(槽)底清理→检验土质→分层铺土、耙平→夯打密实→找平验收。

二、操作工艺
1、填土前应将基坑(槽)底的垃圾杂物等清理干净;肥槽回填,必须清理到基础底面标高,将回落的松散土、砂浆、石子等清除干净。

2、检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。

3、回填前,选择适合的土料,每层铺土厚长应根据土质、密实度要求和机具性能确定。

一般蛙式打夯机每层铺土厚度为200~250mm;人工打夯不大于200mm。

每层铺摊后,随之耙平。

4、回填土每层至少夯打三遍。

打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。

并且严禁用水浇使土下沉的所谓“水夯‘法。

5、回填土每层填实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。

填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,及时依线铲平;凡低于标准高程的地方应补土夯实。

土方回填施工方案与技术措施

土方回填施工方案与技术措施

土方回填施工方案与技术措施1.前期准备2.土方回填的选择根据工程要求和地质条件,选择适合的回填土方。

一般情况下,选择与原土质地相近的土方作为回填土方,以保证回填体的稳定性和一致性。

3.土方回填的施工工艺根据具体的土方回填要求,制定施工工艺。

一般的施工工艺包括:开挖现场、运输土方、回填土方、压实土方等。

4.土方回填的施工方法(1)机械回填法:采用挖掘机等机械装备进行土方的回填和压实。

这种方法适用于大面积的土方回填,施工效率高。

(2)人工回填法:采用人工进行土方的回填和压实。

这种方法适用于小面积的土方回填,施工费用较低。

(3)水泥混凝土回填法:采用水泥混凝土进行土方的回填和压实。

这种方法适用于土方回填的强度要求较高的情况。

5.土方回填的压实措施(1)静压法:利用静压力对土方进行压实,一般适用于回填土方的高度较大的情况。

(2)振动法:通过振动装置对土方进行振动压实,适用于回填土方的高度较小的情况。

(3)动压法:利用动力装置对土方进行冲击压实,适用于回填土方的高度较小的情况。

6.土方回填的检测与监控在土方回填施工过程中,需要进行土方的检测和监控,以保证回填土方的质量和稳定性。

常用的检测和监控方法有:排土坡度检测、回填土方的密实度检测、回填土方的含水率检测等。

7.回填土方的养护措施在土方回填完成后,需要进行回填土方的养护工作,以确保土方的稳定性和强度。

一般的养护措施包括:保持回填土方的湿润状态、防止降雨侵蚀等。

以上是一个土方回填施工方案与技术措施的简要介绍,具体的回填方案和措施需要根据实际工程情况进行具体制定。

在土方回填施工过程中,还应注重施工安全、环境保护等方面的工作,以确保施工的顺利进行和工程的质量安全。

土方回填施工方案

土方回填施工方案

土方回填的施工方法及处理措施实;再采用振动平碾压实碎石土,应先静压,而后振压。

2、用平碾压路机进行填方压实,应采用“薄填、慢驶、多次”的方法,填土厚度均不应超过25~750cm,每层压实6~8遍,应从两边逐渐压向中间碾压,应避免漏压。

边角、边坡边缘压实不到之处,应铺以人力夯实或小型夯实机具配合夯实。

3、平碾碾压一层完后,应用人工或推土机将表面拉毛,土层表面太干时,应洒水湿润后继续回填,以保证上、下层结合良好。

填土压实方法1碾压法碾压法是利用机械滚轮的压力压实土壤,使之达到所需的密实度。

碾压机械有平碾及羊足碾等。

适用于碎石土,砂土,粉土,低饱和度粘土,杂填土等,对饱和粘性土应慎重采用。

2夯实法夯实法是利用夯锤自由下落的冲击力来夯实土壤,土体孔隙被压缩,土粒排列得更加紧密。

人工夯实所用的工具有木夯、石夯等;机械夯实常用的有内燃夯土机和蛙式打夯机和夯锤等。

夯锤是借助起重机悬挂一重锤,提升到一定高度,自由下落,重复夯击基土表面。

夯锤锤重1.5~3t ,落距2.5~4m。

还有一种强夯法是在重锤夯实法的基础上发展起来的。

其锤重8~30t,落距6~25 m。

其强大的冲击能可使地基深层得到加固。

强夯法适用于粘性土、湿陷性黄土、碎石类填土地基的深层加固点这免费下载施工技术资料。

3振动压实法振动压实法是将振动压实机放在土层表面,在压实振动作用下,土颗粒发生相对位移,而达到紧密状态。

在正常条件下,对于砂性土的压实效果,振动式效果较好。

回填问题的处理措施1场地积水问题现象由于场地平整面积过大、填土过深、未分层夯实;场地周围没有做排水沟、截水沟等排水设施,或者排水设施设置不合理,排水坡度不满足要求;场地周围没有做排水沟、截水沟等排水设施,或者排水设施设置不合理,排水坡度不满足要求以及测量误差超过规范要求等原因,而导致场地内在平整以后出现局部或大面积积水。

预防措施在施工前结合当地水文地质情况,合理设置场地排水坡(要求坑内不积水、沟内排水畅通)、排水沟等设施,并尽量与永久性排水设施相结合。

土方回填施工方案3篇

土方回填施工方案3篇

土方回填施工方案土方回填施工方案精选3篇(一)土方回填施工方案是指在施工现场将挖掘出的土方进行回填、压实的工作。

根据施工情况和土方特点,可以制定以下施工方案:1. 土方回填前准备:- 确定回填土方的来源和质量,确保符合要求。

- 清理回填区域,清除杂物和障碍物。

2. 土方回填施工工艺:- 采用合适的挖掘机、推土机等机械设备进行土方的回填作业,根据土方的性质和用途,选择合适的施工方法。

- 根据土方的特点,分批次进行回填,逐层回填,逐层压实,确保土方的稳定性。

- 在回填的同时,进行必要的施工检测和监测,确保回填土方的质量和稳定性。

3. 土方回填施工要点:- 控制回填土方的湿度和松实度,需根据土方的特性进行调整。

- 对于特殊地区或特殊土方,可以采用防滑措施,以确保施工安全。

- 在回填施工过程中注意加强施工现场的管理和交通安全。

4. 环境保护及施工后清理:- 进行土方回填施工后,及时清理施工现场,清除杂物和垃圾。

- 对于回填区域的环境保护要求,进行必要的处理和修复。

总之,土方回填施工方案应综合考虑土方性质、工程要求、环境保护及安全等因素,确保施工质量和安全,并严格按照相关规范和标准进行操作。

土方回填施工方案精选3篇(二)土方开挖施工方案1. 土地勘测:在施工前进行土地勘测,确定地下水位、土壤类型和土地平整度等情况,为后续开挖施工提供依据。

2. 划定开挖范围:根据设计要求和施工需要,确定开挖范围,标出开挖线和边坡线。

3. 清理工作:清理施工区域内的杂物和障碍物,确保施工区域的清洁。

4. 控制开挖深度:根据设计要求,控制开挖深度,使用测量仪器或指示杆进行测量,确保开挖深度的准确性。

5. 采用适当施工方法:根据土壤类型和场地条件选择适当的土方开挖方法,常见的方法包括手工挖掘、机械挖掘和爆破开挖等。

6. 土方运输和堆放:将挖掘出的土方运输到指定的堆放地点,堆放时要注意整齐堆放,避免对周围环境造成污染或损坏。

7. 边坡和土方支护:根据设计要求和土壤情况对开挖边坡进行支护和加固,以确保施工安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

土方回填施工的施工工艺与方法土方回填施工是指在工程建设过程中,将挖掘或开挖出来的土方填
回原土坑或挖方工程中的施工过程。

在土方回填施工中,需要合理选
择施工工艺与方法,以保证回填的土方稳定、均匀,并达到工程质量
要求。

以下是土方回填施工的一般工艺与方法,可供参考。

一、施工前准备
1. 土方堆场规划:根据工程需求,合理规划土方堆场的位置和面积。

土方堆场应远离充水区、河流和其他敏感区域,确保环境安全。

2. 土方分类与储存:将回填土方按照不同特性进行分类,如沙土、
黏土等。

同时,采取相应措施储存土方,避免因天气等原因导致土方
的质量变差。

二、施工工艺与方法
1. 土方回填层厚度控制:根据工程设计要求,确定土方回填层的厚度。

一般情况下,应分层回填,每层控制在20-30厘米左右,并进行均匀压实。

2. 土方填筑与均匀性:将分类好的土方逐层填筑至设计高程,利用
推土机、压路机等设备进行压实,确保填筑土方的均匀性与稳定性。

3. 土方回填的水分控制:土方作为填料,其含水量对施工工艺与方
法有一定的要求。

过干的土方难以压实,过湿的土方易于产生沉降。

因此,在回填过程中,应根据土方的含水量控制施工水分,保持合适
的湿度。

4. 密实度监测与控制:施工中需根据工程要求监测和控制土方的密
实度。

这可以通过现场密实度测试仪或振动压实度测试等方法来实施,确保土方回填的密实度满足工程要求。

三、环境保护
1. 采取防尘措施:施工过程中会产生大量的扬尘,应采取相应措施
控制尘土扩散,如喷水降尘、覆盖防护等,保护周边环境和人员健康。

2. 水土保持:回填土方施工过程中,应注意水土流失的防治。

合理
规划排水系统、设置防护措施,以防止雨水冲刷和侵蚀土方。

3. 生态修复:针对回填施工可能造成的环境破坏,应制定相应的生
态修复方案,将绿化措施纳入施工计划中,尽快恢复植被与自然环境。

总结:
土方回填施工工艺与方法的选择对于工程质量和环境保护具有重要
意义。

通过施工前的准备工作、合理控制回填层厚度、土方填筑与均
匀性的控制以及环境保护措施的采取,可以确保土方回填施工的质量
和工程的可持续发展。

因此,在实施土方回填施工时,需要根据具体
情况综合考虑,并严格按照相关规范和标准执行,以达到预期效果。
