砖砌体施工的质量要求
砖砌体的质量要求有哪些

砖砌体的质量要求有哪些砖砌体是指用砖块进行砌筑的建筑结构,具有较好的强度和耐久性。
砖砌体的质量要求是保证其结构稳定、使用寿命长久、防水防火等。
以下是砖砌体的质量要求的主要内容:1.砖块的选用:选用优质的砖块作为砌筑材料,应具备规格一致、无明显破损和裂缝、强度高等特点。
2.砌砖的粘结剂:使用高质量的砂浆或砖砂浆作为粘结剂,能够确保砌体的稳固连接,提高整体强度。
3.砌筑布置:保证砌筑的墙体结构平整,砖与砖之间的接缝均匀,墙体的厚度和尺寸符合设计要求,墙体垂直度、平整度等质量指标达到规范要求。
4.砌筑强度:砖砌体需具备一定的承重能力,要求砌筑牢固、结构稳定,能够承受压力和水平力的作用,保证建筑的安全性。
5.精细度:砖砌体要求具备较高的工艺水平,墙面平整度和垂直度应符合规范要求,外观美观,不得有突出、凹凸不平、砂浆渗漏等问题。
6.防水性能:砌筑体应具备较好的防水性能,墙体吸水率不超过15%,能够有效阻止水分渗透,减少墙体受潮和霉变的可能性。
7.防火性能:砌筑体对火焰的阻隔能力要求较高,墙体需要具备一定的耐火性能,能够阻止火势的蔓延,保证建筑的安全性。
8.保温性能:砌筑体应具备一定的保温性能,墙体的隔热性能要符合规范要求,能够有效减少能量损耗,提高建筑的能源利用效率。
9.施工工艺:砌筑体的质量还与施工工艺密切相关,施工过程中需注意操作规范,砂浆的配制、挤压、砌筑阶段的技术要求等应得到严格遵守和控制。
10.质量检测:砖砌体在施工过程中需要进行质量监督和检测,对砌体的砖块、墙体厚度、垂直度、平整度、强度等指标进行检测,确保达到规范要求。
总结起来,砖砌体的质量要求涉及砌筑材料、施工工艺、强度、防水防火性能等多个方面,目的是保证建筑的结构安全、使用寿命长久和外观美观。
砖砌体的质量影响着建筑的整体质量和使用效果,因此在施工中需要严格遵守相关规范和要求,确保砖砌体的质量达到预期目标。
砖砌体的工程质量要求是怎样的

Life is a circle. Some people have not walked out of the circle drawn by fate for a lifetime. He just doesn't know that every point on the circle has a soaring tangent.(页眉可删)砖砌体的工程质量要求是怎样的导读:砖砌体总的质量要求是:横平竖直,砂浆饱满,错缝搭接,接槎可靠。
1、横平竖直。
砖砌体的抗压性能好,而抗剪性能差。
为使砌体均匀受压,不产生剪切水平推力,砌体灰缝应保证横平竖直,否则,在竖向荷载作用下,沿砂浆与砖块结合面会产生剪应力。
竖向灰缝必须垂直对齐,对不齐而错位,称游丁走缝,影响墙体外观质量。
我国的经济大力发展,国家建于工程建设这一块管理非常严格,不管是铁路建设还是公路建设亦或是房屋建筑和机场建设,砖砌体都其中一个非常重要的步骤之一,它的工程质量关系到下一步骤的施工质量。
那么砖砌体的工程质量要求是怎样的呢?下文对砖砌体的工程质量要求作解说。
砖砌体的工程质量要求总的是:横平竖直,砂浆饱满,错缝搭接,接槎可靠。
1、横平竖直。
砖砌体的抗压性能好,而抗剪性能差。
为使砌体均匀受压,不产生剪切水平推力,砌体灰缝应保证横平竖直,否则,在竖向荷载作用下,沿砂浆与砖块结合面会产生剪应力。
竖向灰缝必须垂直对齐,对不齐而错位,称游丁走缝,影响墙体外观质量。
2、砂浆饱满。
为保证砖块均匀受力和使砌块紧密结合,要求水平灰缝砂浆饱满,厚薄均匀,否则,砖块受力后易弯曲而断裂。
水平灰缝的砂浆饱满度不得小于80%;竖向灰缝不得出现透明缝、瞎缝、和假缝。
3、上下错缝。
为了提高砌体的整体性、稳定性和承载力,砌块排列的原则应遵循内外搭砌、上下错缝的原则,避免出现连续的垂直通缝。
错缝搭接的长度一般不应小于60mm,同时还要考虑到砌筑方便和少砍砖。
4、接槎可靠。
砌体工程施工技术规范要求

砌体工程施工技术规范要求一、基底处理1.砌体施工前,必须对基底进行检查及清理,确保无尘、无杂质。
2.基底表面应平整、无坑洼、裂缝和起砂。
3.基底表面允许有一定的湿度,但不能有明显的积水。
4.如基底太干燥,应进行预湿或使用添加剂来提高基底的湿度。
二、砌体材料选择1.使用砖块时,应选择质量优良、表面平整、尺寸一致的砖块。
2.使用石材时,应选择耐候性好、强度高、无裂缝和色差的品种。
3.使用砂浆时,应选择品质可靠、搅拌均匀、无团块的砂浆。
三、砌筑要求1.砌体墙体应垂直、平整、规整,不得出现倾斜、错台等现象。
2.砌体应采用全砖配筋或其他加固措施,提高墙体的承载能力。
3. 砖与砖之间应采用10mm的砌缝,并使用专用的砌缝工具确保砌缝的均匀。
4.砌体表面应平整、无明显的凹凸、鼓包和裂缝。
5.砌体在进行墙体过程中,应按照设计要求设置门窗洞口、壁槽等。
四、砂浆施工要求1.砂浆的配比应合理,保证墙体强度和粘结性。
2.砂浆的搅拌应均匀,砂浆应具有一定的可塑性和不易流动性。
3.砂浆要密实适度,填满砌缝,确保砌体墙体的密实性和稳定性。
4.砂浆施工温度应在5℃-30℃之间,避免高温下过快干燥或低温下不易凝固。
五、砌体施工质量检查1.对墙体进行周期性的强度和平整度检查,确保墙体质量达到标准要求。
2.对砌缝进行检查,是否均匀、密实、无缝隙和明显的疏松。
六、施工安全和环保要求1.施工过程中应加强安全教育和培训,确保工人安全操作。
2.施工现场应设置警示标志和防护措施,避免人员和材料的意外伤害。
3.施工过程中应使用环保材料,减少对环境的污染。
总之,砌体工程施工技术规范是保证建筑物质量的关键。
只有严格遵守规范要求,采取科学合理的施工方法和措施,才能保证建筑物的稳定性、安全性和耐久性。
砖砌体工程质量有哪些要求?

砖砌体工程质量有哪些要求?我们的社会生活是由各种工程所组成的,有质量的工程是人民的社会生活得到保障的前提,质量存在瑕疵的工程会使人们的社会生活存在风险,故而为了使工程质量得到保障,国家机关制定了相关的法律规范,对砖砌体等工程的质量提出了一些概括性的要求,根据相关法律的规定,砖砌体工程质量有哪些要求呢?我们的社会生活是由各种工程所组成的,有质量的工程是人民的社会生活得到保障的前提,质量存在瑕疵的工程会使人们的社会生活存在风险,故而为了使工程质量得到保障,国家机关制定了相关的法律规范,对砖砌体等工程的质量提出了一些概括性的要求,根据相关法律的规定,砖砌体工程质量有哪些要求呢?▲一、砖墙砌体工程施工质量一般要求有哪些?(1)蒸压灰砂砖和蒸压粉煤灰砖不得用于长期受热200℃以上、受急冷急热和有酸性介质侵蚀的部位。
(2)砌筑时,砖应提前l~2d 浇水湿润。
烧结普通砖、多孔砖含水率宜为10%~15%,灰砂砖、粉煤灰砖含水率宜为5%~8%。
(3)当采用铺浆法砌筑时,铺浆长度不得超过750mm;施工期间气温超过30℃时,铺浆长度不得超过500mm。
(4)砖墙中的洞口、管道、沟槽和预埋件等,宽度超过300mm 的,应砌筑平拱或设置过梁。
(5)砖砌平拱过梁的灰缝应砌成楔形缝。
灰缝的宽度,在过梁底面不应小于5mm;在过梁顶面不应大于15mm。
拱脚应伸入墙内不少于20mm,拱底应有l%的起拱。
(6)砖过梁底部的模板,应在灰缝砂浆强度不低于设计强度的50%时,方可拆除。
(7)施砌的蒸压(养)砖的产品龄期不应小于28d。
(8)竖向灰缝不得出现透明缝、瞎缝和假缝。
(9)施工临时间断处补砌时,必须将接搓处表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。
▲二、砖砌体的质量要求是什么?▲(1)横平竖直要求砌体灰缝应横平竖直,上下对齐,无游丁走缝。
所以砌筑时必须立皮数杆、挂线砌筑,并应随时吊线、直尺检查和校正墙面的平整度和竖向垂直度。

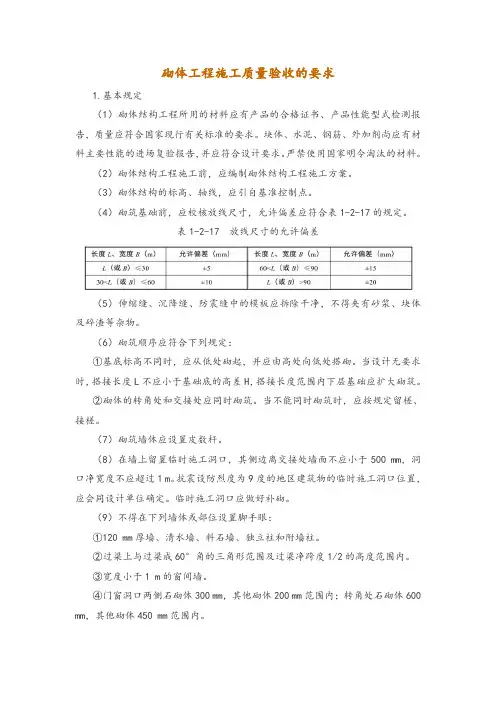

砌体工程施工质量验收的要求

砌体工程施工质量验收的要求1.基本规定(1)砌体结构工程所用的材料应有产品的合格证书、产品性能型式检测报告,质量应符合国家现行有关标准的要求。
块体、水泥、钢筋、外加剂尚应有材料主要性能的进场复验报告,并应符合设计要求。
严禁使用国家明令淘汰的材料。
(2)砌体结构工程施工前,应编制砌体结构工程施工方案。
(3)砌体结构的标高、轴线,应引自基准控制点。
(4)砌筑基础前,应校核放线尺寸,允许偏差应符合表1-2-17的规定。
表1-2-17 放线尺寸的允许偏差(5)伸缩缝、沉降缝、防震缝中的模板应拆除干净,不得夹有砂浆、块体及碎渣等杂物。
(6)砌筑顺序应符合下列规定:①基底标高不同时,应从低处砌起,并应由高处向低处搭砌。
当设计无要求时,搭接长度L不应小于基础底的高差H,搭接长度范围内下层基础应扩大砌筑。
②砌体的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定留槎、接槎。
(7)砌筑墙体应设置皮数杆。
(8)在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500 mm,洞口净宽度不应超过1 m。
抗震设防烈度为9度的地区建筑物的临时施工洞口位置,应会同设计单位确定。
临时施工洞口应做好补砌。
(9)不得在下列墙体或部位设置脚手眼:①120 mm厚墙、清水墙、料石墙、独立柱和附墙柱。
②过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内。
③宽度小于1 m的窗间墙。
④门窗洞口两侧石砌体300 mm,其他砌体200 mm范围内;转角处石砌体600 mm,其他砌体450 mm范围内。
⑤梁或梁垫下及其左右500 mm范围内。
⑥设计不允许设置脚手眼的部位。
⑦轻质墙体。
⑧夹心复合墙外叶墙。
(10)脚手眼补砌时,应清除脚手眼内掉落的砂浆、灰尘;脚手眼处砖及填塞用砖应湿润,并应填实砂浆。
(11)设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。
宽度超过300 mm的洞口上部,应设置钢筋混凝土过梁。
砖砌体工程技术交底

尊敬的各位施工人员:
为了确保砖砌体工程的施工质量,现将有关技术要求和注意事项告知如下:
一、施工前准备
1. 检查施工图纸和施工方案,确保所有施工要求和标准符合国家相关规范和标准。
2. 核对材料数量、规格和品种,确保符合设计要求。
3. 检查施工工具和设备是否齐全、完好,确保能够满足施工需要。
4. 确认施工场地是否符合安全要求,清理施工场地内的杂物和障碍物。
二、施工工艺要求
1. 按照设计要求和规范标准,确定砖砌体的排列方式和砌筑方式。
2. 确保砖砌体的垂直度和水平度符合要求,不得出现倾斜和扭曲现象。
3. 砖砌体的灰缝应饱满、均匀,不得出现空鼓、裂缝等现象。
4. 在砌筑过程中,应及时清理砖面上的杂物和污垢,保持砖面干净整洁。
5. 按照设计要求和规范标准,确定砖砌体的收口方式和处理方式。
6. 在施工过程中,应做好安全防护措施,确保施工安全。
三、质量验收标准
1. 砖砌体的垂直度和水平度应符合设计要求和规范标准。
2. 砖砌体的灰缝应饱满、均匀,不得出现空鼓、裂缝等现象。
3. 砖砌体的收口方式和处理方式应符合设计要求和规范标准。
4. 砖砌体的外观质量应符合设计要求和规范标准,不得出现明显的缺陷和瑕疵。
5. 质量验收时,应按照国家相关标准和规范进行检测和测量,确保施工质量符合要求。
以上是本次砖砌体工程技术交底的主要内容,望各位施工人员认真执行,确保施工质量符合要求。
砌体工程质量控制要点

砌体工程质量控制要点砌体工程是建造施工中常见的一项工作,质量控制是保证砌体工程质量的关键。
本文将详细介绍砌体工程质量控制的要点,包括材料选择、施工工艺、验收标准等方面。
一、材料选择1. 砖块选择:砖块应符合国家标准,表面应平整,无明显裂缝和损伤。
砖块的吸水率应在15%以下,以确保砌体的强度和稳定性。
2. 砂浆配比:砂浆的配比应根据实际情况进行调整,以保证砌体的强度和粘结性。
普通情况下,砂浆的水灰比应控制在0.4-0.5之间。
3. 砌筑用具:砌筑用具应干净、无损伤,以确保砌体的平整度和垂直度。
二、施工工艺1. 基底处理:砌体工程施工前,应对基底进行清理和处理,确保基底平整、无杂质和水分。
2. 基准线设置:在砌体工程施工前,应根据设计要求设置好基准线,以确保砌体的垂直度和水平度。
3. 砌筑顺序:砌体工程应按照从下到上、从内到外的顺序进行砌筑,确保砌体的稳定性和一致性。
4. 砂浆的搅拌和使用:砂浆应按照配比要求进行搅拌,搅拌时间不应过长,以免影响砂浆的性能。
在使用砂浆时,应均匀涂抹在砖块上,避免浮现空鼓和漏缝。
5. 砌体的压实和修整:在砌筑过程中,应及时对砌体进行压实和修整,确保砌体的密切度和平整度。
三、验收标准1. 砌体的强度:砌体的强度应符合设计要求,普通要求抗压强度不低于10MPa。
2. 砌体的垂直度和水平度:砌体的垂直度和水平度应符合设计要求,普通要求垂直度误差不超过5mm,水平度误差不超过3mm。
3. 砌体的表面平整度:砌体的表面应平整、光滑,无明显凹凸不平的现象。
4. 砌体的缝隙:砌体的缝隙应均匀、一致,且不应浮现漏缝和空鼓的情况。
5. 砌体的外观质量:砌体的外观应美观、整洁,无明显的色差和污渍。
总结:砌体工程质量控制是确保建造施工质量的重要环节。
通过合理选择材料、严格控制施工工艺和按照验收标准进行检查,可以有效提高砌体工程的质量。
同时,施工过程中应加强监督和管理,确保各项工作按照要求进行,以保证砌体工程的安全、稳定和美观。
砖砌体工程施工质量规范(3篇)

第1篇一、概述砖砌体工程是建筑工程中常见的结构形式,其施工质量直接关系到建筑物的安全和使用寿命。
为确保砖砌体工程施工质量,特制定本规范。
二、施工准备1. 施工材料:选用符合国家标准的砖、砂浆、钢筋等原材料,并对其质量进行检验。
2. 施工机械:选用性能良好、符合施工要求的机械设备,如搅拌机、泵送设备、砌筑工具等。
3. 施工人员:施工人员应具备相应的专业技能和施工经验,并进行岗前培训。
三、施工工艺1. 基础处理:基础应平整、坚实,必要时进行加固处理。
2. 砌筑方法:采用分层砌筑,每层高度宜控制在0.5~1.0m,每层砌筑前应进行放线、找平。
3. 砌筑顺序:自下而上、自外向内、先砌墙后砌柱,确保墙体垂直、平整。
4. 砌筑砂浆:根据设计要求,选用合适的砂浆品种和配合比,确保砂浆强度和稠度。
5. 砌筑砖块:砖块应摆正、铺平,砖缝应饱满,不得出现空缝、斜缝、错缝等。
6. 砌筑钢筋:在砌筑过程中,应正确放置钢筋,确保钢筋位置准确、间距均匀。
7. 砌筑高度:每日砌筑高度不宜超过 1.2m,砌筑时应设置皮数杆,确保砌体垂直。
四、质量要求1. 砌体垂直度:墙体垂直度应符合设计要求,不得出现倾斜、偏移等现象。
2. 砌体平整度:墙体表面应平整,不得出现凹凸不平、裂缝等现象。
3. 砌体厚度:墙体厚度应符合设计要求,不得出现偏差。
4. 砌缝:砖缝应饱满、均匀,不得出现空缝、斜缝、错缝等现象。
5. 钢筋位置:钢筋位置应准确、间距均匀,不得出现偏移、扭曲等现象。
6. 砌筑砂浆:砂浆强度应符合设计要求,稠度应适宜。
五、质量验收1. 施工过程中,应定期对砖砌体工程施工质量进行检查,发现问题及时整改。
2. 工程竣工后,应按照国家有关标准进行质量验收,包括外观质量、尺寸偏差、强度等。
3. 质量验收合格后,方可进行下一道工序施工。
六、注意事项1. 施工过程中,应严格按照本规范执行,确保施工质量。
2. 施工人员应严格遵守操作规程,不得违章作业。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砖砌体施工的质量要求是什么?
一、施工准备
(一)作业条件
1、成室外及房心回填土,安装好沟盖板,或完成楼板结构施工。
2、办完地基、基础工程隐蔽验收手续。
3、按标高抹好水泥砂浆防潮层。
4、弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗
洞口位置线,经验线符合设计要求,办完验收手续。
5、按设计标高要求立好皮数杆,皮数杆的间距15~20m,或每道墙的两
端。
6、有砂浆配合比通知单,准备好砂浆试模(6块为一组)。
(二)材料要求
1、砖:品种、规格、强度等级必须符合设计要求,并有产品合格证书,
产品性能检测报告。
承重结构必须做取样复试。
要求砖必须有一个条面和丁面边角整齐。
2、水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择。
水
泥必须有产品合格证、出厂检测报告和进场复验报告。
3、砂:用中砂,使用前用5mm孔径的筛子过筛。
4、掺合料:白灰熟化时间不少于7d,或采用粉煤灰等。
5、其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖等。
(三)施工机具
应备有大铲、刨锛、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水捅、灰槽、砖夹子、扫帚等。
二、质量要求
砖砌体工程质量要求符合《砌体工程施工质量验收规范》(GB50203-2002)的规定。
项序检查项目允许偏差或允许值
主控项目
1 砖强度等级按设计要求MU
2 砂浆强度等级按设计要求M
3 水平灰缝砂浆饱满度≥80%
4 斜搓留置第5.2.3条
5 直搓拉结钢筋及接搓处理第5.2.4条
6 轴线位移≤10mm
7 垂直度(每层)≤5mm
一般项目
1 组砌方法第5.3.1条
2 水平灰缝厚度8~12mm
3 基础顶面、楼面标高±15mm
4 表面平整度清水:5mm 混水:8mm
5 门窗洞口高、宽±5mm
6 外墙上下窗口偏移20mm
7 水平灰缝平面度清水:7mm 混水:10mm
8 清水墙游丁走缝20mm
三、工艺流程
作业准备→砖浇水→砂浆搅拌→砌砖墙→验收
四、操作工艺
(一) 砖浇水
砌体用砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨期不得使用含水率达饱和状态的砖砌墙;冬期拎不得浇水,可适当增大砂浆稠度。
(二) 砂浆搅拌
砂浆配合比采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内,机械搅拌时,搅拌时间不得少于2min;加入粉煤灰或外加剂,搅拌不少于3min;掺用有机塑化剂的砂浆搅拌3~5min。
(三) 砌砖墙
1、组砌方法:砌体一般采用一顺一丁砌法。
砖柱不得采用先砌四周后填心的包心砌法。
2、排砖撂底:一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。
根据弹好的门窗口位置线及构造柱的尺寸,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。
若留破活,七分头或丁砖排在窗口中间、附墙垛或其他不明显的部位。
移动门窗口位置时,应注意暖卫立管及门窗开启时不受影响。
另外,在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。
所以排砖时必须全盘考虑。
前后檐墙排第一皮砖时,要考虑甩窗日后砌条砖,窗角上必须是七分头才是好活。
3、选砖:外墙砖要棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致。
敲击时声音响亮、焙烧过火变色、变形的砖可用在基础或不影响外观的内墙上。
4、盘角:砌砖前应先盘好角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。
如有偏差及时修整。
盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平缝均匀一致。
大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。
5、挂线:砌筑37墙必须挂双线,如果长墙几个人共使用一根通线,中间应设几个支点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌24 墙时,可采用挂外手单线(视砖外观质量要求情况,如
果质量好要求高也可挂双线,提高砌砖质量。
)可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。
6、砌砖:砌砖采用一铲灰、一块砖、一挤揉的“三一”砌砖法。
砌砖时砖要放平。
里手高,墙面就要张;里手低,墙面就要背。
砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”,砌筑砂浆要随搅拌随使用,一般水泥砂浆必须在3h内使完,混合砂浆必须在4h内用完。
7、留搓:砖混结构施工缝一般留在构造柱处。
一般情况下,砖墙上不留直搓。
如果不能留斜搓时,可留直磋,但必须砌成凸磋,并应加设拉结筋。
拉结筋的数量为每120mm墙厚设一根ф6的钢筋,间距沿墙高不得超过500mm。
其埋入长度从墙的留磋处算起,一般每边均不小于500mm,末端加90°弯钩。
8、预埋木砖和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高度决定。
洞口高在1.2m以内,每边放2块;高1.2~2m,每边放3块;高2~3m,每边放4块,预埋木砖的部位一般在洞日上边或下边四皮砖,中间均匀分布。
木砖要提前做好防腐处理,防腐材料一般用沥青油。
预埋木砖的另一种方法:按照砖的大小尺寸制作砂浆块,制作时将木砖预埋好,达到强度后,按部位要求砌在洞口。
墙体拉结筋的位置、规格、数量、间距均按设计及施工规范要求留置,不得错放、漏放。
9、安装过梁、梁垫:安装过梁、梁垫时,其标高、位置及型号必须准确,坐灰饱满。
如坐灰厚度超过2cm时,要用豆石混凝土铺垫,边梁安装时,两端支座长度必须一致。
10、构造柱做法:在构造柱连接处必须砌成马牙磋。
每一个马牙搓高度方向为五皮砖,并且是先退后进。
拉结筋按设计要求放置,设计无要求按构造要求放置。
11、每层承重墙最上一皮砖,在梁或梁垫下面。
挑檐应是整砖丁砌层。
五、成品保护
1、墙体拉结筋,抗震构造柱钢筋,及各种预埋件、暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。
2、砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。
3、搭设脚手架或操作平台时,要认真操作,防止碰撞刚砌好的砖墙。
4、尚未安装楼板或面层板的墙和柱,当可能遇到大风时,应采取临时支撑等措施,保证施工中墙体的稳定性。
六、应注意的质量问题
1、舌头灰未刮尽,半头砖集中使用造成通缝;一砖墙非挂线面;砖墙错层造成螺丝墙。
半头砖要分散在较大的墙体上,首层或楼层的第一皮砖要查对皮数杆的标高及层高,防止到顶砌成螺丝墙。
2、构造柱砌筑不符合要求;构造柱砖墙应砌成大马牙搓,设置好拉结筋从柱脚开始两侧都必须是先退后进
1、填充墙砌体一般尺寸偏差符合下表规定:项次项目允许偏差(㎜)检验方法1轴线位移10用尺检查垂直度小于或等于3米5用2m托线板或吊线和尺检查大于3米102表面平整度8用2m靠尺和斜行塞尺检查3门窗洞口高、宽(后塞口)±5用尺检查4外墙上、下窗口偏移20用经纬仪或吊线检查
2、加气砼砌块砌体不应与其他块材混砌。
3、填充墙砌体的砂浆饱满度必须满足以下要求:砌体分类灰缝饱满度及要求检验方法加气砼砌块砌体水平≥80%采用百格网检查块材底面砂浆的粘结面积垂直≥80%
4、填充墙砌体留置的拉结钢筋位置应与砌块皮数相符合。
拉结钢筋应置于灰缝中,埋置长度符合设计要求。
5、填充墙砌筑时应错缝搭砌,蒸压加气砼砌块搭砌长度不应小于砌块长度的三分之一。
6、填充墙砌体的灰缝厚度和宽度应正确。
7、填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔七天后,再将其补砌挤紧。
1、应注意:不能出现错缝,墙面要垂直、平整,砂浆饱满度要达到80%以上,组砌方法正确,一般墙体是一顺一丁,墙体最下面一皮砖和最上面一皮砖必须是丁砖;要采用“三一”砌砖法,即:“一块砖、一铲灰、一揉挤”
2、砌砖要按规矩游丁走缝;缝宽尽量一致;勾缝应饱满,宽窄深浅一致。
水平灰缝饱满度用“百格网”检查。
