房心回填土施工方案
售楼处房心回填土施工方案

目录一、工程概况 (3)工程基本情况介绍 (3)售楼处房心回填土概况 (3)二、施工准备 (4)材料及主要机具 (4)作业条件 (4)三、操作工艺 (4)工艺流程 (4)四、质量标准 (5)质量标准 (5)允许偏差项目 (5)五、成品保护 (5)六、应注意的质量问题 (5)七、附图 (5)回填土平面布置图 (7)售楼处西侧大门设置平面图 (7)挡土隔断设计图 (8)临时通道平面图 (9)房心回填土施工方案一、工程概况工程基本情况介绍中国沈阳嘉里中心-第一期发展地块用地面积位于沈阳嘉里中心用地东南角,是沈阳嘉里中心的组成部分之一。
用地东临沈阳二中,西临为嘉里中心拟开发建设的办公商业楼用地,南临文化路,北临地王花园。
西北侧为嘉里中心正在建设的沈阳香格里拉酒店,地下部分设计有连接通道与西侧办公、商业楼连通。
整个沈阳嘉里中心用地位于沈阳市中心城区,是沈阳市整体规划中的“金廊”地段,是沈阳市南部重点开发地段之一。
中国沈阳嘉里中心-第一期发展地块用地面积平方米,总建筑面积.3平方米,其中公建(售楼处)建筑面积平方米,占地面积平方米,地上两层,局部三层,不设计地下室,功能为展示、设备用房、办公等为地块园区配套使用的功能用房。
地上部分建筑面积平方米,地上二层局部三层,建筑高度米(至三层结构屋面,至屋面女儿墙高度为米),屋顶电梯机房女儿墙构造最高点高度为米,屋顶水箱间女儿墙构造最高点高度为米。
售楼处房心回填土概况根据设计要求本工程室内回填土材料可采用灌注素混凝土或搅拌流动性水泥土,或采用灰土、级配砂石、压实性较好的素土。
回填材料严禁采用淤泥、耕土、冻土、膨胀性土、有机质含量大5%的土或建筑垃圾进行回填,回填土不得含有石块、碎砖、灰渣及有机质;本工程采用压实性较好的素土进行回填并且每隔500mm设置一道细砂(细粒含量小于10%)的防冻层。
回填施工应均匀对称进行,并分层夯实,分层厚度≤250mm,夯实后回填土压实系数应≥。

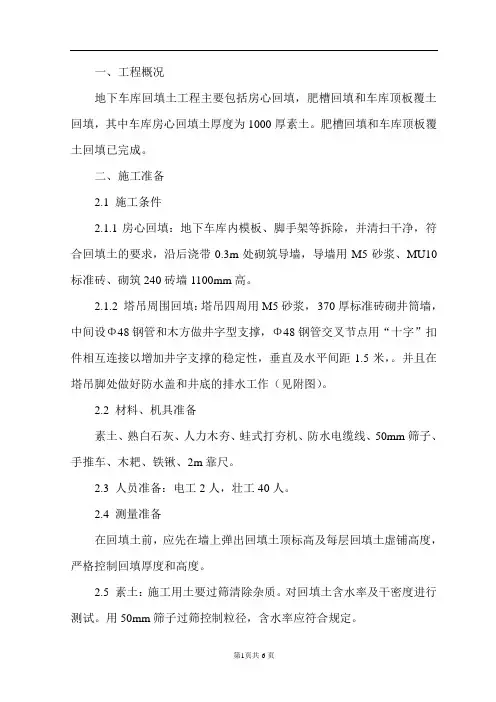

房心回填土方案

一、工程概况地下车库回填土工程主要包括房心回填,肥槽回填和车库顶板覆土回填,其中车库房心回填土厚度为1000厚素土。
肥槽回填和车库顶板覆土回填已完成。
二、施工准备2.1 施工条件2.1.1房心回填:地下车库内模板、脚手架等拆除,并清扫干净,符合回填土的要求,沿后浇带0.3m处砌筑导墙,导墙用M5砂浆、MU10标准砖、砌筑240砖墙1100mm高。
2.1.2 塔吊周围回填:塔吊四周用M5砂浆,370厚标准砖砌井筒墙,中间设Φ48钢管和木方做井字型支撑,Φ48钢管交叉节点用“十字”扣件相互连接以增加井字支撑的稳定性,垂直及水平间距1.5米,。
并且在塔吊脚处做好防水盖和井底的排水工作(见附图)。
2.2 材料、机具准备素土、熟白石灰、人力木夯、蛙式打夯机、防水电缆线、50mm筛子、手推车、木耙、铁锹、2m靠尺。
2.3 人员准备:电工2人,壮工40人。
2.4 测量准备在回填土前,应先在墙上弹出回填土顶标高及每层回填土虚铺高度,严格控制回填厚度和高度。
2.5 素土:施工用土要过筛清除杂质。
对回填土含水率及干密度进行测试。
用50mm筛子过筛控制粒径,含水率应符合规定。
三、主要施工方法3.1 工艺流程清理过筛、检验土质、灰土拌合分层铺土、耙土夯击密实分层取样、验收。
3.2 主要技术措施3.2.1 素土回填3.2.1.1 填土前将基槽的垃圾杂物清理干净,基底回填检验工作完毕。
3.2.1.2 检验回填土的含水率是否在控制范围内,通过击实试验测定最优含水率与相应的最大干密度,施工含水率与最优含水率控制在-4%—+2%范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土;如果回填土的含水率偏低,可采用预先洒水润湿等措施。
使回填土手握成团,落地松散。
3.2.1.3 回填土分层铺摊,每层虚铺厚度为250mm,并随之耙平。
3.2.1.4 回填土用蛙式打夯机夯实,每层至少夯打三遍。
打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。
房心回填施工工艺

房⼼回填施⼯⼯艺⼀、概述房⼼回填是指对建筑物内部空地进⾏回填⼟施⼯作业,以达到结构安全、防潮、保温等⽬的。
本⼯艺主要包括⼟⽅开挖、垫层铺设、回填⼟施⼯及夯实等步骤。
本⽂将详细介绍房⼼回填施⼯⼯艺的要点、难点及控制措施。
⼆、施⼯准备1.现场勘查:在施⼯前应对建筑物内部空地进⾏现场勘查,了解空地的形状、尺⼨及障碍物分布情况,以便制定合理的施⼯⽅案。
2.制定施⼯⽅案:根据现场勘查情况,制定详细的施⼯⽅案,包括回填⼟的来源、运输⽅式、夯实设备及施⼯进度等。
3.清理障碍物:在回填前应将空地内的垃圾、杂物等障碍物清理⼲净,以便于回填施⼯。
4.测量定位:根据施⼯图纸及施⼯⽅案,对回填区域进⾏测量定位,确定回填⼟的厚度、夯实区域及夯实标准。
三、⼟⽅开挖1.⼟⽅开挖前应先清除障碍物,如垃圾、⽯块等。
2.根据回填厚度及垫层设计要求,确定开挖深度。
3.采⽤⼈⼯或机械开挖⽅式,将⼟⽅运⾄指定地点堆放。
4.开挖过程中应注意边坡稳定性,防⽌塌⽅等安全事故发⽣。
四、垫层铺设1.根据设计要求选择合适的垫层材料,如碎⽯、矿渣等。
2.垫层材料应分层铺设,每层厚度不宜过⼤,并压实平整。
3.垫层铺设应与⼟⽅开挖同步进⾏,以保证回填⼟作业顺利进⾏。
4.垫层材料的选择应考虑到防潮、保温等要求,并具有⼀定的承载能⼒。
五、回填⼟施⼯1.回填⼟应选择质量合格的⼟壤,不得含有杂物及⼤块⽯块等。
2.回填⼟应分层夯实,每层厚度不宜过⼤,并控制夯实质量。
3.对于⼤型设备⽆法到达的区域,应采⽤⼈⼯夯实⽅式,保证夯实质量。
4.在回填过程中应注意观察边坡稳定性,防⽌塌⽅等安全事故发⽣。
5.在回填过程中应对管道、预埋件等设施进⾏保护,防⽌破坏。
6.回填完成后应进⾏表⾯平整及压实作业,以保证地⾯质量。
六、夯实设备及质量控制1.根据回填⼟的性质及厚度选择合适的夯实设备,如蛙式打夯机、压路机等。
2.在夯实过程中应控制夯实质量,保证夯实后的⼟壤密实度符合设计要求。
3.夯实设备应定期进⾏检查与维护,保证设备正常运转。
房心回填土施工方案

目录【2 】一.编制根据2二.房心回填土概况2三.施工预备21.材料预备22.机具预备23.人员和技巧预备34.土方运输路线35.实验预备36.基槽预备37.放线预备3四.回填土施工工艺和请求31.工艺32.工艺请求3五.质量掌握41.质量掌握标准42.质量掌握措施5六.成品破坏5七.安全施工措施51.装备吊装口安全防护52.打夯机运用安全5八.文明施工及环保措施51.防扬尘措施52.防噪音6一.编制根据《建筑地基基本工程施工质量验收规范》 GB50202-2002《中国石油大厦构造施工图》《中国石油大厦建筑施工图》二.房心回填土概况本工程地下室占地面积1.6万m2,地下共四层,基本设计为1850mm厚(2500mm)筏板基本.筏板上设计了一层回填素土(13~18轴间回填钢渣混凝土),具体标高详见附图1,压实系数均为0.94.个中,素土回填总量为8400方,钢渣混凝土总量为1150方.钢渣混凝土将采用地泵进行浇筑,施工工艺同通俗混凝土,本计划不再胪陈,在钢渣混凝土施工前需按照隔墙施工计划和隔墙深化图纸预留隔墙插筋.三.施工预备1.材料预备1.土:采用粉土.粉质粘土或粘质粉土,并剔除有机杂物,运用前应过筛,保证其粒径不大于15mm.2.灰土在场外进行预拌后运入场内.2.机具预备表1 机具预备序号机械名称数目单位运用部位1 铲土车2 辆场内和地下室土方运输2 自卸汽车 5 辆土方运入场内3 蛙式打夯机16 台土方压实4 木耙10 把填土5 铁锹60 把填土6 水准仪 6 台标高掌握7 小线120 m 标高掌握8 钢尺 6 把定位测量3.人员和技巧预备1.回填施工前对各现场技巧和施工人员进行具体的施工和安全交底.2.请求施工人员严厉按照施工计划履行,不违背操作工艺.4.土方运输路线运输车经东北侧大门将回填土运入暂时堆放场地,再经由过程铲车将回填土从塔吊预留洞倒至地下四层(参见附图2),B2~B3层用木方.多层板和通俗钢管架齐塔吊预留洞搭设竖向溜槽,详见附图3.小型铲车在地下四层进行程度运输(小型铲车从A.D 楼的汽车坡道下至地下四层).5.实验预备1.施工前将回填土样送至实验室,检测土样的最大干密度.最优含水率和最小干密度,肯定合理含水率.2.绘制施工进程土样检测点位平面布置图.6.基槽预备回填基底预备:房心回填前将底板表面的木方.扣件.垃圾和污水进行彻底的清算,并将地下四层砌筑隔墙的导墙砌筑完成.确保机电管线支架在回填土施工前安装完成.7.放线预备回填土施工前先辈行标高测量,在墙.柱上标识出每步土回填的标高.必要时在相邻的标志间拉通小白线掌握回填土标高.四.回填土施工工艺和请求1.工艺基底清算验收磨练土质分层铺土夯打密实找平验收2.回填施工工艺请求1.基底清算,将松散土.砂浆.石子等消除清洁,检讨机电管线的支架是否安装完成.2.磨练回填土含水率是否在掌握规模内,如含水率偏高,可采用翻松.晾晒或平均掺入干土;如含水率偏低,可预先洒水潮湿.3.采用铲车进行回填土分层铺摊,各层厚度掌握:机械夯实小于250mm,局部采用人工夯实,各层厚度小于200mm.4.回填土每层至少打夯三遍,打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉.5.分段填夯时,交代处应填成阶梯形,高低层错缝距离不小于1m.6.若回填土中消失机电管线时,必须保证管线下回填土夯实后再进行管线的安装.为防止管道中间线位移或破坏管道,运用人工先在管子两侧填土夯实;并应由管道双方同时进行,直至管顶0.5m以上时,在不破坏管道的情形下,方可采用蛙式打夯机夯实.在抹带接口处.防腐绝缘层或电缆四周,应回填细粒料.7.为了避免回填土压力对导墙的单侧挤压破坏以及便利铲车通行,需对导墙两侧先辈行同时回填.五.质量掌握1.质量掌握标准分层厚度掌握原则:人工夯实小于200mm,机械夯实小于250mm.压实遍数3~4遍(具体根据实验肯定).填土工程质量验收标准项序检讨项目许可误差及许可值检讨办法基坑基槽场地平整管沟地(路)面基本层人工机械主控项目1 标高-50 ±30 ±50 -50 -50 水准仪2 分层压实系数0.94 按划定办法一般项目1 回填土料素土直不雅辨别2 分层厚度及含水率200mm(人工夯实)或250mm(机械夯实)水准仪和抽样检讨3 表面平整度20 20 30 20 20 靠尺或程度仪2.质量掌握措施1.回填前根据计划进行测量放线.2.回填土每层都应测定夯实后的干土密度,磨练密实度,相符设计请求才能铺摊上层土.3.项目工长进行现场批示,防止漏夯或夯实遍数不够.4.尤其留意管道下部回填土的夯实,防止管道下方空虚造成管道折断.5.回填土夯压不密屋:应在夯压前对干土恰当洒水潮湿;回填土太湿导致无法夯及时,应挖出换土重填.六.成品破坏1.施工时,应留意破坏定位点和定位线.2.合理安排施工次序,设有足够的照明举措措施,防止铺填超厚.七.安全施工措施1.装备吊装口安全防护1.房心回填土施工前,吊装口顶部周圈搭设1.5m高洞口临边防护架.2.房心回填施工进程中,设专职安全员分离对吊装口顶部和底部进行安全巡查.3.在吊装口底部卸料点周边设立警示标志和护栏,防止无关人员进入,避免损害产生.2.打夯机运用安全1.打夯机运用前对打夯工人进行安全交底.2.施工前对机械进行同一的检讨验收.3.同一运用及格的安全电箱.八.文明施工及环保措施1.防扬尘措施1.工地周边土方运输路线进行洒水降尘.2.在现场暂时土方料堆表面笼罩一层密目网,防止扬尘.2.防噪音1.采用电动打夯机和人工打夯,减小施工噪音.2.现场土方车辆制止鸣笛或运用喇叭.3.现场土方施工人员制止大声鼓噪.。

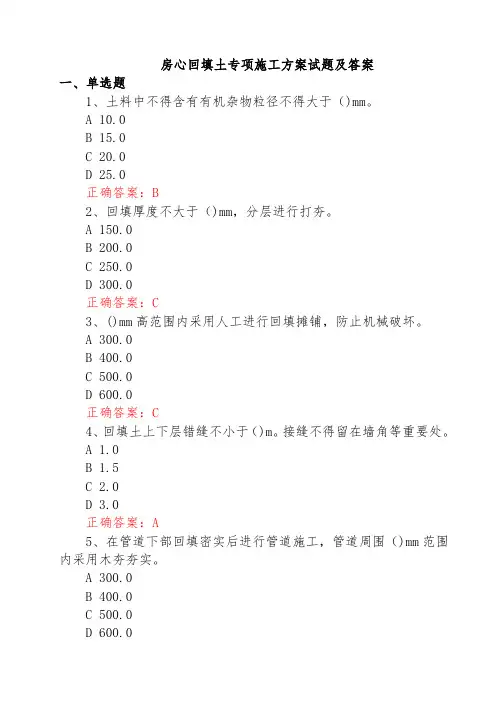

房心回填专项施工方案试题及答案

房心回填土专项施工方案试题及答案一、单选题1、土料中不得含有有机杂物粒径不得大于()mm。
A 10.0B 15.0C 20.0D 25.0正确答案:B2、回填厚度不大于()mm,分层进行打夯。
A 150.0B 200.0C 250.0D 300.0正确答案:C3、()mm高范围内采用人工进行回填摊铺,防止机械破坏。
A 300.0B 400.0C 500.0D 600.0正确答案:C4、回填土上下层错缝不小于()m。
接缝不得留在墙角等重要处。
A 1.0B 1.5C 2.0D 3.0正确答案:A5、在管道下部回填密实后进行管道施工,管道周围()mm范围内采用木夯夯实。
A 300.0B 400.0C 500.0D 600.0正确答案:C6、主体结构施工完成后,须待强度达到()%以后方可进行回填土施工。
A 70.0B 75.0C 80.0D 100.0正确答案:D7、回填区域产生高差超过()m处,要严格按要求放坡,避免出现坍塌现象。
A 0.8B 1.0C 1.2D 1.5正确答案:B8、对于大面积的回填土,可采用含有冻土块的土回填,但冻土块不得大于()mmA 100.0B 150.0C 200.0D 250.0正确答案:B9、填方边坡表层()m以内,不得采用含有冻土块的土填筑。
A 0.8B 1.0C 1.2D 1.5正确答案:B10、冬季施工土方回填时,每层铺土厚度应比常温施工时减少()%,预留沉陷量应比常温施工时增加。
A 10-15B 15-20C 20-25D 25-30正确答案:C11、分层厚度控制,人工夯实不大于()mmA 150.0B 200.0C 250.0D 300.0正确答案:C12、肥槽、管沟按长度每层每()m设置一取土点A 10-20B 10-15C 15-20D 20-30正确答案:A13、顶板、房心按面积每层每()m2设置一取土点。
A 30-50B 50-80C 50-100D 80-120正确答案:C14、将夯实层留成阶梯状,阶梯的宽度应大于高度的()倍以上。
回填土施工方案

1。
编制依据主要规范、规程:《建筑地基基础工程施工质量验收规范》GB50202—20022。
工程概况2。
1建筑概况北京金地国际花园B区公寓发展项目(第一期)为高档公寓,总建筑面积180535平方米。
由五栋高层塔楼,其中由4栋30—34层塔楼(R9/10,R1/2塔,R7/8, R3/4塔),1栋24层(R5/6塔)及与之相连的中央花园、会所组成,会所地上2层,地库2层,局部3层。
主体结构形式为框支剪力墙结构,高层部分基础设计为筏板基础。
多层部分和地下室基础形式采用柱下独立基础,局部为墙下条基。
基础顶标高—11.65,基坑深度为—15。
25~—12。
28。
该工程±0.000相当于绝对标高+37。
65,室内外高差0。
3m。
基坑边坡坡度为1:0.2。
本工程回填土工程包括基础室外肥槽和地下车库顶板上覆盖回填土,以及泳池、车道下回填(配重)回填。
(见附图一)填土种类为2:8灰土回填、素土回填、砂石回填。
目前本工程业主把会所作为售楼处,会所周围的景观作为售楼环境,要求2003年10月1日前完成,任务艰巨,完成此项工作的前提是要先完成回填土工程。
2.2室内外回填土要求:3.施工准备3。
1技术准备3.1.1设计要求:地下室施工完毕后,必须尽快对地下室周边和顶板均匀对称进行回填土,回填土施工应满足规范要求。
3。
1。
2.检验土质3.1。
2.1.一般要求:填方土料应符合设计要求,验收后方可填入,保证填方的强度和稳定性.设计无要求时,应符合下列规定:碎石类土、砂土和爆破石渣(粒径不大于每层铺厚度的2/3,当用振动辗压时,不超过3/4),可用于表层下的填料;含水量符合压实要求的粘性土,可作各层填料;大面积填土时,不得用有机质含量大于8%的土,含水量大的粘土及含5%以上的水溶性硫酸盐土。
利用现场基坑挖出的土,但不得含有有机杂质,使用前应过筛,粒径不大于50mm,检验其实际含水率,是否在施工含水率范围内,否则采取翻松、晾晒、掺入干土或预先洒水等措施调节土壤含水率,含水率在施工允许的范围内。
房心回填土施工方案教学教材

房心回填土施工方案目录一、编制依据 (3)二、房心回填土概况 (3)三、施工准备 (3)1.材料准备 (3)2.机具准备 (3)3.人员和技术准备 (4)4.土方运输路线 (4)5.试验准备 (4)6.基槽准备 (4)7.放线准备 (4)四、回填土施工工艺和要求 (5)1.工艺 (5)2.工艺要求 (5)五、质量控制 (6)1.质量控制标准 (6)2.质量控制措施 (6)六、成品保护 (7)七、安全施工措施 (7)1.设备吊装口安全防护 (7)2.打夯机使用安全 (7)八、文明施工及环保措施 (7)1.防扬尘措施 (7)2.防噪音 (7)一、编制依据《建筑地基基础工程施工质量验收规范》 GB50202-2002《中国石油大厦结构施工图》《中国石油大厦建筑施工图》二、房心回填土概况本工程地下室占地面积1.6万m2,地下共四层,基础设计为1850mm厚(2500mm)筏板基础。
筏板上设计了一层回填素土(13~18轴间回填钢渣混凝土),具体标高详见附图1,压实系数均为0.94。
其中,素土回填总量为8400方,钢渣混凝土总量为1150方。
钢渣混凝土将采用地泵进行浇筑,施工工艺同普通混凝土,本方案不再详述,在钢渣混凝土施工前需按照隔墙施工方案和隔墙深化图纸预留隔墙插筋。
三、施工准备1.材料准备1.土:采用粉土、粉质粘土或粘质粉土,并剔除有机杂物,使用前应过筛,保证其粒径不大于15mm。
2.灰土在场外进行预拌后运入场内。
2.机具准备表1 机具准备3.人员和技术准备1.回填施工前对各现场技术和施工人员进行详细的施工和安全交底。
2.要求施工人员严格按照施工方案执行,不违反操作工艺。
4.土方运输路线运输车经东北侧大门将回填土运入临时堆放场地,再通过铲车将回填土从塔吊预留洞倒至地下四层(参见附图2),B2~B3层用木方、多层板和普通钢管架齐塔吊预留洞搭设竖向溜槽,详见附图3。
小型铲车在地下四层进行水平运输(小型铲车从A、D楼的汽车坡道下至地下四层)。
房心回填土方案

目录1.编制依据 (1)2.工程概况 (1)3.施工准备 (1)3.1技术准备 (1)3.2材料准备 (1)3.3劳动力准备 (2)3.4作业条件 (2)4.施工方法 (2)4.1工艺流程 (2)4.2操作工艺 (2)5.质量要求 (3)6.注意事项 (4)7.成品保护 (5)8.安全措施 (5)9.环境保护措施 (5)附图:主楼房心回填土布点图1.编制依据1.1《未来科技城北区(土沟村)定向安置房施工组织设计》2.工程概况未来科技城北区(土沟村)定向安置房工程位于北京市昌平区小汤山镇前蔺沟村东侧,总建筑面积82444平米,由地下车库及单体楼座组成。
房心回填土采用素土回填。
3.施工准备3.1技术准备3.1.1准备好规范、标准及各类技术资料表格。
3.1.2实施前应对操作人员进行安全、技术交底。
3.1.3试验准备需现场试验员在土方回填施工之前做土工击实试验。
通过试验以确定最优含水率和最大干密度。
3.2材料准备3.2.1符合设计要求,保证填方的强度和稳定性,如设计无要求时,应符合以下规定:土:含水量符合压实要求的粘性土,宜优先利用基槽中挖出的土,但不得含有有机杂质、淤泥、淤质泥土和建筑垃圾等。
灰土回填所需的粒径不大于15mm ,必要是需过15×15mm 孔径筛。
素土回填所需的粒径不大于50mm 。
级配砂石回填所需的石粒径不大于50mm 。
3.2.2 土料含水量一般以手握成团,落地开花为宜。
当含水量过大、应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施;如土料过干,则应预先洒水湿润,每1m 3铺好的土层需要补充水量(L )按下式计算: V= (ωop —ω) 式中 V ——单位体积内需要补充的水量(L );ω——土的天然含水量(%)(以小数计);ωop ——土的最优含水量(%)(以小数计);ρω——填土碾压前的密度(㎏/ m3)当含水量小时,亦可采取增加压实变数或使用大功率压实机械等措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
一、编制依据 (2)
二、房心回填土概况 (2)
三、施工准备 (2)
1.材料准备 (2)
2.机具准备 (2)
3.人员和技术准备 (3)
4.土方运输路线 (3)
5.试验准备 (3)
6.基槽准备 (3)
7.放线准备 (3)
四、回填土施工工艺和要求 (3)
1.工艺 (3)
2.工艺要求 (3)
五、质量控制 (4)
1.质量控制标准 (4)
2.质量控制措施 (5)
六、成品保护 (5)
七、安全施工措施 (5)
1.设备吊装口安全防护 (5)
2.打夯机使用安全 (5)
八、文明施工及环保措施 (5)
1.防扬尘措施 (5)
2.防噪音 (6)
一、编制依据
《建筑地基基础工程施工质量验收规范》GB50202— 2002
《中国石油大厦结构施工图》
《中国石油大厦建筑施工图》
二、房心回填土概况
本工程地下室占地面积1.6万m2,地下共四层,基础设计为1850mm厚(2500mm) 筏板基础。
筏板上设计了一层回填素土( 13〜18轴间回填钢渣混凝土),具体标高详见附图1,压实系数均为0.94。
其中,素土回填总量为8400方,钢渣混凝土总量为1150方。
钢渣混凝
土将采用地泵进行浇筑,施工工艺同普通混凝土,本方案不再详述,在钢渣混凝土施工前需按照隔墙施工方案和隔墙深化图纸预留隔墙插筋。
三、施工准备
1. 材料准备
1. 土:采用粉土、粉质粘土或粘质粉土,并剔除有机杂物,使用前应过筛,保证其
粒径不大于15mm。
2. 灰土在场外进行预拌后运入场内。
2. 机具准备
3. 人员和技术准备
1 •回填施工前对各现场技术和施工人员进行详细的施工和安全交底。
2. 要求施工人员严格按照施工方案执行,不违反操作工艺。
4. 土方运输路线
运输车经东北侧大门将回填土运入临时堆放场地,再通过铲车将回填土从塔吊预留洞倒至地下四层(参见附图2), B2〜B3层用木方、多层板和普通钢管架齐塔吊预留洞搭设竖向溜槽,详见附图3。
小型铲车在地下四层进行水平运输(小型铲车从A、 D楼的汽车坡道下至地下四层)。
5. 试验准备
1. 施工前将回填土样送至试验室,检测土样的最大干密度、最优含水率和最小干密度,确定合理含水率。
2. 绘制施工过程土样检测点位平面布置图。
6. 基槽准备
回填基底准备:房心回填前将底板表面的木方、扣件、垃圾和污水进行彻底的清理,并将地下四层砌筑隔墙的导墙砌筑完成。
确保机电管线支架在回填土施工前安装完成。
7. 放线准备
回填土施工前先进行标高测量,在墙、柱上标识出每步土回填的标高。
必要时在相邻的标志间拉通小白线控制回填土标高。
四、回填土施工工艺和要求
1. 工艺
基底清理验收--- *检验土质分层铺土►夯打密实►找平验收
2. 回填施工工艺要求
1. 基底清理,将松散土、砂浆、石子等清除干净,检查机电管线的支架是否安
2. 检验回填土含水率是否在控制范围内,如含水率偏高,可米用翻松、晾晒或均匀
掺入干土;如含水率偏低,可预先洒水湿润。
3. 采用铲车进行回填土分层铺摊,各层厚度控制:机械夯实小于250mm,局部采用人
工夯实,各层厚度小于200mm。
4. 回填土每层至少打夯三遍,打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。
5. 分段填夯时,交接处应填成阶梯形,上下层错缝距离不小于1m。
6. 若回填土中存在机电管线时,必须保证管线下回填土夯实后再进行管线的安装。
为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管
道两边同时进行,直至管顶 0.5m以上时,在不损坏管道的情况下,方可采用蛙
式打夯机夯实。
在抹带接口处、防腐绝缘层或电缆周围,应回填细粒料。
7. 为了避免回填土压力对导墙的单侧挤压破坏以及方便铲车通行,需对导墙两
侧先进行同时回填。
五、质量控制
1.质量控制标准
分层厚度控制原则:人工夯实小于200mm,机械夯实小于250mm。
压实遍数3〜4遍(具体根据试验确定)。
填土工程质量验收标准
2.质量控制措施
1.回填前根据方案进行测量放线。
2.回填土每层都应测定夯实后的干土密度,检验密实度,符合设计要求才能铺摊上层土。
3.项目工长进行现场指挥,防止漏夯或夯实遍数不够。
4.尤其注意管道下部回填土的夯实,防止管道下方空虚造成管道折断。
5.回填土夯压不密室:应在夯压前对干土适当洒水湿润;回填土太湿导致无法夯实时,应挖出换土重填。
六、成品保护
1. 施工时,应注意保护定位点和定位线。
2. 合理安排施工顺序,设有足够的照明设施,防止铺填超厚。
七、安全施工措施
1.设备吊装口安全防护
1. 房心回填土施工前,吊装口顶部周圈搭设 1.5m 高洞口临边防护架。
2. 房心回填施工过程中,设专职安全员分别对吊装口顶部和底部进行安全巡视。
3. 在吊装口底部卸料点周边设立警示标志和护栏,防止无关人员进入,避免伤害发
生。
2.打夯机使用安全
1. 打夯机使用前对打夯工人进行安全交底。
2. 施工前对机器进行统一的检查验收。
3. 统一使用合格的安全电箱。
八、文明施工及环保措施
1.防扬尘措施
1. 工地周边土方运输路线进行洒水降尘。
2. 在现场临时土方料堆表面覆盖一层密目网,防止扬尘。
2.防噪音
1. 采用电动打夯机和人工打夯,减小施工噪音
2. 现场土方车辆禁止鸣笛或使用喇叭。
3. 现场土方施工人员禁止大声喧哗。
