T梁桥旧桥拆除施工方案

合集下载

桥梁拆除施工方案百度网盘(3篇)

桥梁拆除施工方案百度网盘(3篇)

第1篇一、项目概述项目名称:XX桥梁拆除工程项目地点:XX市XX区XX路项目规模:桥梁全长XX米,宽XX米,桥面结构为预应力混凝土T梁,共计XX跨。

拆除原因:因道路扩建需要,原桥梁需拆除重建。

拆除时间:预计XX个月。

二、施工准备1. 组织机构- 项目经理:负责整个项目的组织、协调和管理工作。

- 技术负责人:负责技术指导和施工方案的制定。

- 施工员:负责现场施工的监督和管理。

- 安全员:负责施工现场的安全监督。

2. 人员配备根据工程规模,配备充足的技术人员、施工人员和安全管理人员。

3. 材料设备- 拆除工具:液压破碎锤、切割机、挖掘机、吊车等。

- 施工材料:安全防护用品、钢筋切割材料、混凝土切割材料等。

- 机械设备:混凝土搅拌车、运输车、施工升降机等。

4. 施工图纸及资料- 桥梁结构图纸- 拆除工程方案- 施工组织设计- 安全生产责任制三、施工工艺1. 前期准备- 对桥梁进行现场勘查,了解桥梁结构、材料、施工情况等。

- 制定详细的拆除方案,包括拆除顺序、方法、安全措施等。

- 准备施工所需材料、设备、人员。

2. 拆除顺序- 先拆除桥梁两侧的防护栏、栏杆等附属设施。

- 拆除桥面铺装层,清理桥面。

- 从中间开始,分段拆除T梁,分段长度根据实际情况确定。

- 拆除T梁时,先拆除两端连接板,再拆除T梁。

- 拆除T梁过程中,注意保护梁体,避免损坏。

3. 拆除方法- 使用液压破碎锤、切割机等工具进行拆除。

- 拆除过程中,采用分段、分层、分块的方法,确保施工安全。

- 拆除过程中,注意保护周边环境,避免对周边设施造成损害。

4. 安全措施- 施工现场设置安全警示标志,明确安全通道。

- 施工人员必须佩戴安全帽、安全带等防护用品。

- 拆除过程中,设置专人负责指挥,确保施工安全。

- 拆除过程中,及时清理现场,防止安全事故发生。

四、施工进度1. 前期准备(1周)- 组织人员、设备进场- 完成施工图纸及技术交底- 准备施工材料及设备2. 拆除施工(XX周)- 拆除桥梁两侧附属设施- 拆除桥面铺装层- 拆除T梁3. 清理及验收(1周)- 清理施工现场- 完成拆除工作- 验收工程五、质量控制1. 材料质量控制- 严格检查施工材料的质量,确保符合设计要求。

桥梁工程旧桥拆除方案模板

桥梁工程旧桥拆除方案模板

桥梁工程旧桥拆除方案模板1. 概述1.1 项目名称:桥梁工程旧桥拆除方案1.2 项目地点:桥梁所在地1.3 拆除范围:描述拆除的范围和具体位置1.4 项目背景:说明进行拆除的原因和必要性1.5 编制目的:明确编制此方案的目的和意义2. 拆除方案设计2.1 拆除方法:描述拆除采用的方法和工艺2.2 拆除程序:列出详细的拆除步骤和流程2.3 安全保障措施:说明针对拆除过程中可能出现的安全风险所采取的措施 2.4 环境保护措施:说明拆除过程中对环境的影响和可持续发展的保障措施2.5 设备和人力资源:列出所需的设备、机械和人力资源3. 拆除施工方案3.1 拆除准备阶段:描述拆除前的准备工作,包括勘察、清理、交通管制等 3.2 拆除阶段:详细描述拆除的实际操作过程3.3 拆除结束阶段:包括清理、安全检查等工作3.4 施工进度计划:制定拆除的详细时间安排和进度计划4. 安全防护措施4.1 安全管理组织机构:设立安全管理团队和责任部门4.2 安全教育培训:对施工人员进行安全生产教育和培训4.3 安全制度规定:明确安全操作规程和应急预案4.4 安全备品备件:备足所需的安全防护用品和设备5. 环境保护措施5.1 施工扬尘控制:采取措施减少拆除过程中的扬尘5.2 清洁施工:确保施工现场的清洁和整洁5.3 废弃物处理:对拆除产生的废弃物进行分类、处理和回收6. 资源利用6.1 节能减排:采取节能减排措施,减少资源消耗和环境污染6.2 再生利用:尽量利用旧桥拆除后的资源,进行再生利用和回收处理7. 社会影响评估7.1 交通影响评估:分析拆除过程中对周边交通的影响,并提出应对措施7.2 周边环境影响评估:评估拆除过程对周边环境的影响,并制定相应的应对方案8. 风险评估及应对措施8.1 工艺风险分析:分析拆除过程中的各项风险,并提出相应的应对措施8.2 法律风险评估:评估拆除过程中可能涉及的法律风险并采取措施预防8.3 突发事件应急预案:制定拆除过程中可能发生的突发事件的应急预案9. 经济效益分析9.1 成本预算:对拆除的成本进行详细预算和分析9.2 投入产出分析:评估拆除工程的投入产出比,分析经济效益10. 监理和验收10.1 监理组织机构:设立专门的监理组织机构10.2 施工过程监管:监督拆除工程的施工过程10.3 完工验收:拆除结束后进行验收,确保工程质量11. 典型案例11.1 山洪冲毁桥梁的快速拆除案例11.2 城市老桥改造拆除案例11.3 高铁桥梁改建拆除案例12. 结论总结方案的实施意义和重要性,提出实施建议和改进措施注:模板中的具体内容需要根据实际项目情况进行细化和调整。

废旧桥梁拆除施工方案

废旧桥梁拆除施工方案

废旧桥梁拆除施工方案废旧桥梁拆除施工方案一、项目概况1.1 项目背景本项目旨在拆除一座废旧桥梁,为后续新桥梁的建设腾出空间,并确保施工过程中的安全与顺利进行。

1.2 项目目标1) 安全、高效地拆除废旧桥梁。

2) 减少对周边环境的影响。

3) 合理利用资源并进行可持续发展。

二、施工方案2.1 前期准备工作2.1.1 完善项目计划根据实际情况制定拆除方案、施工流程和工期计划。

2.1.2 安全评估进行预先安全评估,制定并执行安全措施,确保工作人员和周边环境的安全。

2.1.3 详细调研对废旧桥梁进行全面调研,了解其结构特点、材料情况等,为后续拆除工作提供依据。

2.2 施工准备2.2.1 软土处理将废旧桥梁上的泥沙、植物和杂物清理干净,确保施工区域干燥平整。

2.2.2 周边环境保护采取措施保护周边环境,如搭建围挡、设置安全警示标志等。

2.3 拆除工程2.3.1 拆除方案制定详细的拆除方案,包括使用的机械设备、施工工艺等。

2.3.2 施工过程按照拆除方案进行施工,确保操作规范、安全可控。

2.3.3 废弃物处理将拆除产生的废弃物分类、清理,并按相关法规进行处置。

2.3.4 桥梁部件处理拆除后的桥梁部件进行细致检查,分离有价值的材料进行回收利用。

2.4 施工结束2.4.1 现场清理清理施工现场、道路上的杂物和废弃物,恢复施工前的环境。

2.4.2 施工报告编写施工报告,详细记录施工过程中的关键环节、技术数据等。

2.4.3 审批手续按照相关规定提交拆除完工报告,并完成审批手续。

三、风险控制措施3.1 安全措施3.1.1 提供必要的人身防护装备,并进行培训。

3.1.2 严格遵守安全操作规程,设立安全警戒线。

3.1.3 强化现场管理,确保施工人员的安全与健康。

3.2 环境控制措施3.2.1 防止污染物进入水体,设置防护措施。

3.2.2 控制噪音和粉尘扩散,减少对周边居民的影响。

四、附件列表1. xxx拆除方案2. 施工计划和工期安排3. 相关工程设备清单4. 安全措施文件5. 国家法律法规相关文件五、法律名词及注释1. XXX法律名词:解释内容。

旧桥拆除专项施工方案

旧桥拆除专项施工方案

旧桥拆除专项施工方案一、项目概况本项目的名称为旧桥拆除专项施工方案。

该方案的目的是拆除一座老化的桥梁,为新的桥梁建设腾出空间。

本方案的主要施工内容包括拆除桥梁上的结构物、清理废弃物、保护现有环境等。

二、施工区域划分本项目的施工区域划分如下:1.桥梁本体:包括桥梁上的全部结构物。

2.桥梁周围环境:包括桥梁下方的水体、桥梁两侧的土地等。

3.周边道路:包括桥梁上方的道路。

三、施工工艺及步骤1.施工前准备1.1制定施工方案,并提交相关部门进行审批。

1.2现场勘测,确定拆除方式和施工范围。

1.3提前通知相关单位和周边居民,告知施工时间和影响范围。

1.4调集所需的施工人员和设备,做好施工准备。

2.施工准备2.1确保施工现场周围的安全区域,设置警示标志,并通知周边交通部门。

2.2清理施工区域,清除废弃物和杂草。

2.3检查施工设备的工作状态,确保设备正常使用。

3.拆除桥梁上的结构物3.1使用重型起重设备,如起重机、吊车等,将桥梁上的钢筋、混凝土等结构物进行拆解。

3.2进行爆破作业,将炸药布置在桥梁的关键节点上,确保安全爆破。

3.3采用人工拆解的方式,将桥梁上的木质结构物进行拆除。

3.4清理施工现场,将拆除的结构物和废弃物进行清理和处理。

废弃物可分为可回收和不可回收两类,可回收的废弃物应进行分类储存,并交由专业公司进行后续处理。

4.清理废弃物4.1将清理好的废弃物进行暂时分类储存,确保不会对周边环境造成污染。

5.保护现有环境5.1在施工过程中,采取措施避免对周边环境造成污染。

5.2保护施工现场周围的植被和水体,避免破坏或污染。

四、安全措施1.组织专门的安全人员进行全程监管,确保施工过程中的安全。

2.使用符合标准的施工设备和工具,杜绝安全事故的发生。

3.在施工现场周围设置安全警示标志,提醒过往车辆和行人注意安全。

4.配备专业的救援人员和设备,以应对可能出现的突发情况。

5.定期组织员工进行安全培训,提高他们的安全意识和应急处理能力。

旧桥拆除安全专项施工方案

旧桥拆除安全专项施工方案

旧桥拆除安全专项施工方案一、项目概述本项目是对某旧桥进行拆除的专项施工方案,旧桥位于XX市XX区,总长度为XX米,主要由混凝土桥墩和钢筋水泥结构桥面构成。

拆除旧桥是为了改善桥梁结构的老化状况,提高交通的通行效率和安全性。

二、施工前准备1. 组织工作:成立工程领导小组,明确各部门的职责和工作分工,制定工期和工程进度表。

2. 资料准备:收集旧桥的设计图纸、施工记录等相关资料,编制施工图纸和施工方案。

3. 设备器材准备:购买或租赁必要的拆除工具和设备,包括起重机、钢丝绳、钢锤等。

三、拆除方案1. 拆除顺序:根据实际情况确定拆除的顺序,首先拆除桥面结构,然后拆除桥墩。

2. 拆除方法:(1)桥面结构拆除:使用起重机将桥面上的钢筋水泥结构逐段吊起并放置在指定区域,采用切割、爆破等方式分离桥面与桥墩的连接。

(2)桥墩拆除:根据桥墩结构的不同,采用机械拆除或人工拆除的方式,将桥墩逐个拆除,确保拆除过程中不对周围环境造成影响。

四、施工安全措施1. 安全防护牢固:在拆除现场设立警示标志,设置安全警示带,确保工人和过往车辆不会误入施工区域。

2. 管理科学:严格遵守拆除施工的有关规定,制定施工标准和操作规范,对施工人员进行安全培训,提高安全意识。

3. 程序合理:按照施工方案的要求进行施工,分阶段进行拆除,确保施工安全有序进行。

4. 应急准备:配备专业的安全人员,随时解决施工中的安全问题,设立应急预案,保证在紧急情况下的快速反应和处置能力。

五、环境保护措施1. 防尘措施:对施工现场进行湿润化处理,经常进行地面洒水,减少施工过程中的扬尘。

2. 废物处理:对拆除的旧桥材料进行分类收集和处理,废弃材料按照规定的标准进行处置。

3. 水土保持:采取防洪措施和排水措施,确保施工过程中的水土保持和环境保护。

六、质量控制措施1. 监督检查:设置专人负责现场监督检查,对施工质量进行把关,确保施工符合规定。

2. 质量验收:对拆除的旧桥材料进行质量验收,合格的进行记录和保存,不合格的及时进行整改或处置。

旧桥拆除施工方案方法

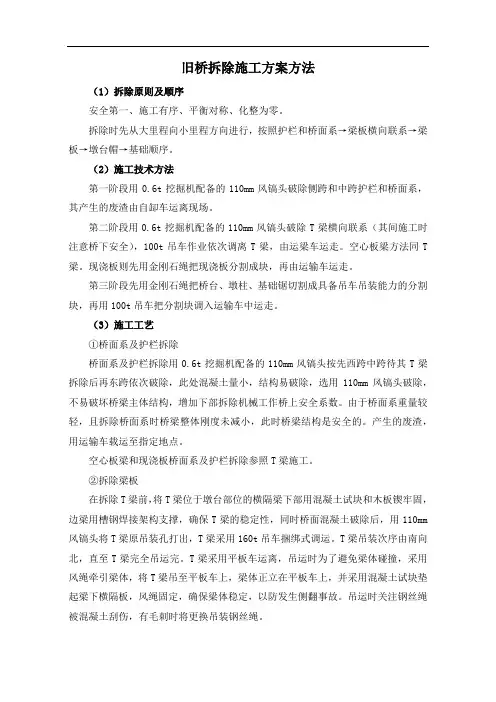

旧桥拆除施工方案方法

旧桥拆除施工方案方法(1)拆除原则及顺序安全第一、施工有序、平衡对称、化整为零。

拆除时先从大里程向小里程方向进行,按照护栏和桥面系→梁板横向联系→梁板→墩台帽→基础顺序。

(2)施工技术方法第一阶段用0.6t挖掘机配备的110mm风镐头破除侧跨和中跨护栏和桥面系,其产生的废渣由自缷车运离现场。

第二阶段用0.6t挖掘机配备的110mm风镐头破除T梁横向联系(其间施工时注意桥下安全),100t吊车作业依次调离T梁,由运梁车运走。

空心板梁方法同T 梁。

现浇板则先用金刚石绳把现浇板分割成块,再由运输车运走。

第三阶段先用金刚石绳把桥台、墩柱、基础锯切割成具备吊车吊装能力的分割块,再用100t吊车把分割块调入运输车中运走。

(3)施工工艺①桥面系及护栏拆除桥面系及护栏拆除用0.6t挖掘机配备的110mm风镐头按先西跨中跨待其T梁拆除后再东跨依次破除,此处混凝土量小,结构易破除,选用110mm风镐头破除,不易破坏桥梁主体结构,增加下部拆除机械工作桥上安全系数。

由于桥面系重量较轻,且拆除桥面系时桥梁整体刚度未减小,此时桥梁结构是安全的。

产生的废渣,用运输车载运至指定地点。

空心板梁和现浇板桥面系及护栏拆除参照T梁施工。

②拆除梁板在拆除T梁前,将T梁位于墩台部位的横隔梁下部用混凝土试块和木板锲牢固,边梁用槽钢焊接架构支撑,确保T梁的稳定性,同时桥面混凝土破除后,用110mm 风镐头将T梁原吊装孔打出,T梁采用160t吊车捆绑式调运。

T梁吊装次序由南向北,直至T梁完全吊运完。

T梁采用平板车运离,吊运时为了避免梁体碰撞,采用风绳牵引梁体,将T梁吊至平板车上,梁体正立在平板车上,并采用混凝土试块垫起梁下横隔板,风绳固定,确保梁体稳定,以防发生侧翻事故。

吊运时关注钢丝绳被混凝土刮伤,有毛刺时将更换吊装钢丝绳。

空心板梁拆除参照T梁施工,现浇板采用金刚石绳锯切割成具备吊车吊装能力的分割块后,经起重机械吊运拆除。

③墩台、基础破除墩台、基础采用金刚石绳锯切割成具备吊车吊装能力的分割块后,经起重机械吊运拆除。

旧桥梁拆除施工方案

旧桥梁拆除施工方案

旧桥梁拆除施工方案1. 拆除目标拆除项目为旧桥梁,目标是完全拆除旧桥梁的所有构件和设施,确保现场安全。

2. 拆除步骤2.1 准备工作在正式开始拆除工作之前,需要进行以下准备工作:- 尽职调查:对旧桥梁进行全面的调查和评估,了解桥梁的结构和材料情况。

- 设施搬迁:将桥梁上的设施和设备进行移除和搬迁,以确保拆除过程中的安全。

- 安全措施:制定详细的安全计划,包括拆除过程中的安全标志、警示牌等。

2.2 拆除工作在准备工作完成后,可以开始进行拆除工作。

拆除工作应按照以下步骤进行:- 拆除顺序:根据旧桥梁的结构特点,确定拆除的顺序,并通过支撑和固定工具进行稳固。

- 破坏拆除:使用适当的工具和设备,对旧桥梁的构件进行拆除。

- 清理工作:在拆除工作完成后,进行清理工作,确保拆除现场整洁。

- 废物处理:将拆除产生的废物进行分类和处理,符合环保要求。

3. 安全控制拆除工作中的安全控制非常重要,应采取以下措施:- 员工培训:对参与拆除工作的员工进行培训,提醒他们注意安全事项。

- 安全设施:设置合适的安全设施,如护栏、安全网等,保护工作人员和周围环境的安全。

- 常规检查:定期检查拆除工作的安全措施是否到位,及时发现并解决安全隐患。

4. 环境保护拆除工作应注重环境保护,遵守相关法律法规要求,并采取以下措施:- 噪音控制:采用低噪音工具和设备进行拆除,保护周围居民的生活环境。

- 废物处理:将拆除产生的废物进行分类和处置,符合环保要求。

- 治理措施:采取防尘、防霾等措施,减少对周围环境的污染。

5. 工期安排制定合理的工期安排,确保拆除工作能够按时完成。

6. 监督与验收在拆除工作完成后,进行监督和验收,确保拆除工作按照方案要求进行。

以上是旧桥梁拆除施工方案,希望能够对您的工作有所帮助。

百度桥梁拆除施工方案(3篇)

百度桥梁拆除施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,城市交通基础设施不断完善,部分桥梁因设计不合理、使用年限较长、交通流量过大等原因,已经无法满足现代城市交通的需求。

为了提升城市交通效率,改善市民出行环境,百度公司决定对一座老旧桥梁进行拆除重建。

为确保施工顺利进行,特制定本施工方案。

二、项目概况1. 桥梁名称:百度桥梁2. 桥梁位置:XX市XX区3. 桥梁类型:钢筋混凝土梁桥4. 桥梁长度:80米5. 桥梁宽度:15米6. 桥梁设计年限:20年7. 桥梁现状:存在安全隐患,无法满足现代城市交通需求三、施工目标1. 确保施工安全,预防事故发生。

2. 确保施工质量,达到设计要求。

3. 确保施工进度,按期完成拆除重建任务。

4. 确保施工现场整洁,减少对周边环境的影响。

四、施工组织机构1. 施工项目经理:负责整个项目的施工组织、协调、监督和管理。

2. 技术负责人:负责技术指导和施工方案的制定。

3. 质量负责人:负责施工质量的监督和控制。

4. 安全负责人:负责施工现场的安全管理和事故预防。

五、施工准备1. 施工图纸及技术资料:收集桥梁拆除重建的相关图纸、技术资料,确保施工方案的准确性。

2. 施工人员:组织施工队伍,进行人员培训,提高施工技能和安全意识。

3. 施工设备:租赁或购置施工所需的机械设备,确保设备性能良好。

4. 施工材料:采购施工所需的各类材料,确保材料质量合格。

5. 施工现场:平整施工现场,设置安全警示标志,确保施工现场安全。

六、施工工艺及流程1. 施工工艺(1)拆除工艺:采用机械拆除为主,人工拆除为辅的方式。

(2)重建工艺:采用钢筋混凝土结构,按照设计图纸进行施工。

2. 施工流程(1)前期准备:组织施工队伍,收集施工图纸及技术资料,租赁或购置施工设备,采购施工材料。

(2)拆除阶段:①拆除桥面:先拆除桥面铺装层,然后拆除桥面板。

②拆除桥墩:先拆除桥墩上的钢筋,然后拆除桥墩混凝土。

③拆除桥台:先拆除桥台上的钢筋,然后拆除桥台混凝土。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

小山二号桥拆除方案
本方案适用于小山电站二号桥旧桥拆除,根据小山电站二号桥施
工组织设计,为确保旧桥拆除作业人员安全及河道环境保护,旧桥T 梁拆除作业均采用汽车吊吊装,移位至指定位置进行破碎拆除清理。

主要设备
工艺流程图
吊装作业地点选择在围蔽区域1#桥台区域、地面为道路面、周围作业半径无架空电线和坑穴沟渠。

本工程位于县道松湾线K1+450处,施工区域场地宽阔,周围无高压架空线,吊装条件较好。

现场吊机的使用,主要为吊装旧桥T梁构建,构建的平均重量为18t,施工区域长约100m 宽约30m,为吊装的机动灵活性,故选择轮胎汽车吊。

1.工艺流程图
管线拆迁设备人员进场
施工阶段
2.拆除施工工艺
1)施工准备工作
了解老桥的基本概况及各部分构件的工程量,掌握桥梁的结构及受力特点,作为编制拆除方案的基础,了解现场环境的特殊性。

2)测量放样
测量旧桥轴线、用油漆标出每条铰缝位置和墩台位置,并做好相应的标记。

3)拆除桥面系
开工前把桥梁范围内的管线、水管等实地调查清楚,报请业主部门进行处理。

采用挖掘机破除钢筋砼护栏及其它附属设施。

4)拆除桥面系铺装砼层
在原桥面上铺有20cm厚砼层,可用挖掘机破碎,人工配合挖掘机清渣,废渣运至弃土场弃置。

5)凿除原钢筋砼层
原旧桥钢筋砼面层有一层钢筋网片粘结,拆除时用挖掘机破碎,若混凝土碎块间有钢筋网连接,用氧焊切除。

挖掘机清除混凝土废渣,运至业主指定弃土场弃置。

6)吊车吊除T 梁
桥面铺装层废渣清理干净后,在梁面上标出铰缝位置,采用电锤及电镐沿铰缝位置破碎,把每片T梁分离开来。

用50吨吊车从外到内逐片把T梁吊到岸边分解区,随即用挖掘机进行破碎分解T梁。

T梁拆除顺序:从外往内拆除
7)T梁破碎分解及石碴处理
T 梁吊运在岸上(在路面围闭作业区域),用挖掘机进行碎破分解,人工用氧焊切割砼块间连接的钢筋,钢筋砼分解成10cm以下的石碴,用装载车运至弃土场弃置。

8)拆除桥台及墩柱
小山电站二号桥工程性质为改建桥梁,桥台及墩柱不可利用。

拆除进程中渣量过大,可先分层或分部清理碎碴。

9)河道清理
采用加挖机清理施工过程中的遗留在河中的垃圾,恢复河床原貌,并经有关部门检验合格。

10)桥台及T梁混凝土废渣处理
混凝土废渣,对环境无污染,拆桥过程中已将破碎至10cm以下的小块,可作路基填料及运至弃土场填埋。

采用装载车辆运输废渣,在运输过程车辆需用帆布盖好车顶,以防沿路掉落。

旧桥拆除安全施工保证措施
1.建立安全组织管理体系
项目部实行项目经理负责制,对承建项目工程的安全负全面责
任。

建立安全生产管理机构,配备足够的安全管理人员。

实行管理层层负责制,确保安全保证措施落实。

安全组织管理体系框图
2.项目安全管理责任分工
(1)项目安全管理按照分级管理、逐级负责的原则,对项目部的劳动安全工作进行实施,安全工作由项目部安全领导小组负责,现场作业队安全员配合管理。

(2)项目经理为项目安全生产第一管理者,负有全面管理责任。

(3)主管安全生产的总工程师协助项目经理认真贯彻执行安全生产方针、政策、法规,建立健全安全生产的管理体系,落实各项安全生产管理制度。

(4)技术负责人对本项目工程生产经营中的安全生产负技术责任。

(5)技术人员、施工生产及相关部门、作业班组以及现场作业人员,均按各自分工负有相关岗位安全责任。

(6)项目部安全专职人员要保持相对稳定,不得随意撤换,以保证安全生产政令畅通,安全监督连续有效。

安全管理制度及安全管理措施
3.安全管理制度
①工程开工前,建立健全各项安全制度及防护措施;
②深化安全教育,强化安全意识;
③严格安全监督,建立和完善定期安全检查制度;
④严格事故报告制度;
⑤加强安全防护,设置安全防护标志;
⑥抓好现场管理,文明施工,安全生产;
⑦认真做好防洪、防火、防雷工作,重点设备,重点防护,对易
燃、易爆、有毒物品按有关规定妥善保管,登记造册发放,责任落实到人,彻底消除不安全因素。
