国电电力宁波穿山风电场第一次及土建工程质量监督检查汇报材料浙江省火电建设公司国电电力宁波穿山风电场项目部2011-09-18尊重的列位领导、列位专家委员:国电电力宁波穿山风电场110KV升压站在各级领导的重视和关切下,在业主宁波北仑风力发电的科学治理下,在治理公司、监理单位的指导、监督和各参建单位的大力协作下,通过项目全部员工的一起尽力,现已完成主体结构施工。

下面,请许诺我代表浙江省火电建设公司宁波穿山风电场项目部向大会汇报施工情形。

一、工程概况本风电场工程位于浙江省宁波市北仑区穿山半岛,距离宁波市区约50km,有公路通往至场地外侧,有简易公路通至场地内,交通较为便利。

本风电场安装30台单机容量为的风力发电机组,总装机容量45MW。

110kV 升压站位于本风电场区西南侧,升压站围墙中心尺寸为87m×60m。

场区所有风机的电能通过升压站升压后送入外部电网,升压站是整个风电场的操纵中心,也作为工作人员办公的场所。

本期风电场升压站站内设置一台主变压器,主变压器采纳屋外布置。

站内设生产综合楼和各项辅助构筑物。

二、工程进度操纵项目部坚持以公司提倡的“顾客为先的效劳准那么,诚信专业的员工素养,系统全面的项目打算,准确及时的信息沟通,预控为主的治理手腕,持续改良的治理绩效”为治理基调,从要紧阻碍施工进度的人、机、料、法、环等要素中去分析,进度打算细化至施工班组。

以“抓关键途径,均衡施工”为原那么,全面策划,精心组织和谐,实现工程进度操纵。

第一明确土建工程施工为关键途径节点,依照重要节点目标的关门时刻倒排施工打算,针对工程设备到货信息变更频繁的情形,采纳每周转动更新的方式,紧密跟踪设备到货进程,依照设备的实际到现场时刻调整施工方案、调配施工资源,使进度打算与最新的设备、图纸信息同步和谐,不等不靠抢进度,见缝插针打开作业面,确保工程各作业面的和谐有序推动。

在关键途径、重点项目施工上,及时加大资源投入,保障进度目标顺利完成。

建筑工程质量安全检查汇报材料

建筑工程质量安全检查汇报材料

建筑工程质量安全检查汇报材料尊敬的领导:我是某建筑工程公司的安全检查员,特此向大家汇报本工程项目的质量安全检查情况。

一、工程项目概述本工程项目为某商业综合体,总建筑面积为10万平方米,包括购物中心、酒店、公寓等设施。

工程于2018年1月启动,预计于2020年12月竣工。

本报告将围绕工程项目的质量安全进行检查和评估。

二、质量安全检查实施情况1.检查方案我们制定了详细的质量安全检查方案,包括检查标准、检查流程和检查内容。

检查标准主要依据国家相关法规、行业标准和业主需求制定。

检查流程分为日常巡查、专项检查和竣工验收三个阶段。

检查内容包括施工工艺、建筑材料、施工现场安全等方面。

2.检查过程在日常巡查阶段,我们采取定期和不定期的方式对施工现场进行巡视,及时发现并纠正质量安全隐患。

在专项检查阶段,我们对危险源进行排查,评估风险等级,并制定相应的防范措施。

在竣工验收阶段,我们对整个工程项目进行全面检查,确保符合设计要求和质量标准。

3.检查结果通过质量安全检查,我们发现了一些问题,包括施工工艺不规范、建筑材料不合格和现场安全措施不到位等。

针对这些问题,我们提出了相应的整改意见,并督促相关责任人进行整改。

三、质量安全问题分析1.施工工艺不规范部分施工人员技术水平不高,导致施工工艺不规范。

我们建议加强技术培训,提高施工人员的技术水平。

2.建筑材料不合格部分建筑材料质量不符合要求,主要是供应商的问题。

我们建议加强供应商管理,建立材料质量追溯制度。

3.现场安全措施不到位部分现场安全措施不到位,主要是因为管理人员重视程度不够。

我们建议加强现场安全管理,提高管理人员对安全问题的重视程度。

四、建议措施1.加强技术培训,提高施工人员的技术水平。

2.加强供应商管理,建立材料质量追溯制度。

3.加强现场安全管理,提高管理人员对安全问题的重视程度。

五、总结通过本次质量安全检查,我们发现了一些问题,并提出了相应的建议措施。

我们将继续关注工程项目的进展,确保项目质量安全符合相关标准和要求。

质量检查和消缺情况汇报材料范本

质量检查和消缺情况汇报材料范本

质量检查和消缺情况汇报材料范本一、引言随着社会经济的发展和科技的进步,质量管理成为企业发展的重要组成部分。

而质量检查和消缺工作则是质量管理的重要环节之一。

本次汇报旨在总结质量检查和消缺工作的情况,提出问题和改进措施,以进一步提高质量管理水平,确保项目的顺利进行。

二、质量检查工作情况自XX年XX月开始,我部门按照项目计划,定期进行质量检查工作。

一般每次检查包括以下几个环节:1. 材料检查:对项目所使用的材料进行检查,包括材料的质量、规格、型号等进行核对,确保材料符合要求。

2. 工艺检查:对项目的施工工艺进行检查,包括工艺操作是否符合标准、工艺流程是否合理等进行评估,确保施工质量达到指标要求。

3. 设备检查:对所使用的设备、仪器等进行检查,包括设备的使用状况、维护保养情况等进行评估,确保设备正常运行。

4. 现场巡检:对项目现场进行巡检,包括施工进度、环境整洁、安全隐患等进行评估,确保施工现场的有序进行。

在质量检查中,我部门按照相关规定进行检查记录的整理和汇总,并将质量问题进行分类和分级。

根据质量问题的不同,我部门制定了相应的整改方案,并监督督促相关部门按时完成整改任务。

三、质量消缺工作情况在质量检查中发现的质量问题,我部门及时与相关部门沟通,制定整改方案,并督促责任人按时完成相关工作。

根据问题的轻重缓急,问题整改分为三个等级:1. 一般问题:指对项目造成影响较小,可以在短时间内完成整改的问题。

一般问题主要由责任人自行解决,我部门进行监督并记录整改情况。

2. 重要问题:指对项目造成一定影响,需要采取一定措施才能解决的问题。

重要问题需要相关部门协同配合进行整改,并设立专人负责监督整改进度。

3. 严重问题:指对项目造成较大影响甚至可能导致工程质量事故的问题。

严重问题需要由高层领导重视并组织相关部门采取紧急措施解决,并进行全面整改及事后追责。

在质量消缺工作中,我部门始终把巡检和检查工作放在首位,做到问题及时发现、快速解决。

首次质量监督检查汇报材料

首次质量监督检查汇报材料

首次质量监督检查汇报材料背景质量监督检查是建设项目过程中的必要环节,其目的是保证建设质量符合相关标准,确保建筑物的安全性和可靠性。

本次质量监督检查是本项目的首次检查,旨在全面了解工程实际情况,及时发现问题,及时解决,落实各项检查要求,推动工程建设顺利进行。

检查内容本次质量监督检查的内容主要涵盖以下方面:1.工程施工计划的制定及执行情况;2.工程监理、设计单位的审核情况;3.工程施工质量控制、建设工序、分部分项工程及结构、设备、材料、施工环境等方面的检查。

检查过程本次检查在规定时间内,组织专业的检查人员,按照相关规定进行检查。

经过实地走访、现场测量、取样检测等多种形式的检查方式,发现了如下问题:1.违反工程施工计划的情况。

部分施工单位未按规定施工,导致工期延误;2.工程施工资料、图纸的审核不符合标准。

监理单位审核不严格,存在一些漏洞;3.部分分部分项工程建设质量存在问题。

部分施工单位在施工过程中,存在疏漏现象,导致部分分部分项工程质量不达标,需要进行整改;4.工程材料的验收不符合要求。

部分材料不符合国家相关标准,需要重新进行验收;5.工程施工安全存在隐患。

部分施工单位对安全生产不够重视,存在安全隐患,需要及时处理。

整改措施针对上述发现的问题,本次质量监督检查组织专业团队,制定了具体的整改措施:1.加强对施工计划的管理,推动工期进度。

对于违反工程施工计划行为的单位,将给予相应的处罚,确保工程进度有序进行;2.监理单位将认真审核工程施工资料、图纸,并及时跟进发现的问题,确保审核工作的规范性;3.加强对分部分项工程的监管,确保工程建设质量符合标准。

对于存在问题的部分分部分项工程,需要及时进行整改,确保质量达标;4.严格按照国家相关标准验收工程材料,确保工程使用的材料符合标准要求;5.加强对施工安全的管理,对安全隐患进行整改。

要求施工单位在施工过程中,严格按照规范作业,确保施工安全。

本次质量监督检查,发现了一些问题,但是也积累了宝贵的经验。

质量 督查 工作 汇报材料

质量 督查 工作 汇报材料

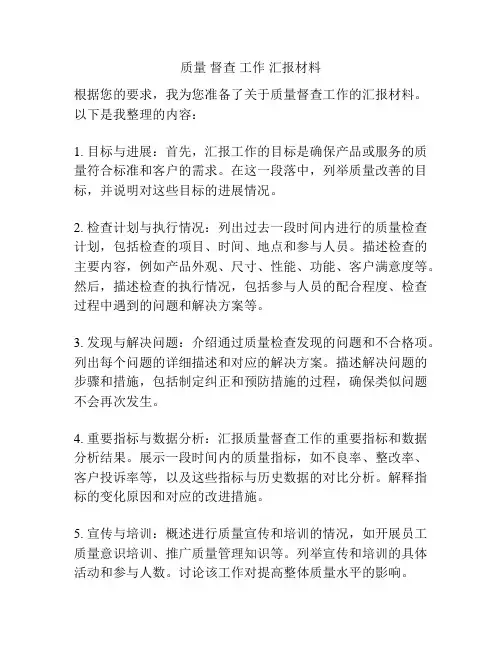

质量督查工作汇报材料
根据您的要求,我为您准备了关于质量督查工作的汇报材料。

以下是我整理的内容:
1. 目标与进展:首先,汇报工作的目标是确保产品或服务的质量符合标准和客户的需求。

在这一段落中,列举质量改善的目标,并说明对这些目标的进展情况。

2. 检查计划与执行情况:列出过去一段时间内进行的质量检查计划,包括检查的项目、时间、地点和参与人员。

描述检查的主要内容,例如产品外观、尺寸、性能、功能、客户满意度等。

然后,描述检查的执行情况,包括参与人员的配合程度、检查过程中遇到的问题和解决方案等。

3. 发现与解决问题:介绍通过质量检查发现的问题和不合格项。

列出每个问题的详细描述和对应的解决方案。

描述解决问题的步骤和措施,包括制定纠正和预防措施的过程,确保类似问题不会再次发生。

4. 重要指标与数据分析:汇报质量督查工作的重要指标和数据分析结果。

展示一段时间内的质量指标,如不良率、整改率、客户投诉率等,以及这些指标与历史数据的对比分析。

解释指标的变化原因和对应的改进措施。

5. 宣传与培训:概述进行质量宣传和培训的情况,如开展员工质量意识培训、推广质量管理知识等。

列举宣传和培训的具体活动和参与人数。

讨论该工作对提高整体质量水平的影响。

6. 总结与建议:总结过去一段时间内的质量督查工作成果和不足之处。

列出下一步的工作计划,并提出改进建议。

可以包括对目标的调整、流程的优化、技术的更新等。

请根据实际情况对以上内容进行修改和补充,以确保汇报材料符合您的要求。

质量专项检查情况汇报材料

质量专项检查情况汇报材料

质量专项检查情况汇报材料尊敬的领导:
根据质量管理部门的工作安排,我对公司质量专项进行了全面的检查和汇报。

现将检查情况汇报如下:
一、质量管理制度执行情况。

我们对公司质量管理制度的执行情况进行了全面的抽查和检查,发现各部门对质量管理制度的落实情况良好,各项制度得到了有效执行,但在实际操作中还存在一些细节不够到位的情况,需要进一步加强。

二、产品质量情况。

针对公司生产的各类产品进行了抽样检查,发现产品的质量整体上较为稳定,但在个别批次中存在一些质量问题,需要及时进行整改和改进,以确保产品质量的稳定性和可靠性。

三、质量管理人员素质情况。

我们对质量管理人员的素质情况进行了考察,发现大部分质量管理人员具有较高的专业素养和责任心,但也有少数人存在工作不够细致、严谨的情况,需要加强培训和引导,提高他们的工作水平和责任意识。

四、客户投诉处理情况。

我们对公司近期的客户投诉情况进行了梳理和分析,发现公司客户投诉率有所上升,主要集中在产品质量、售后服务等方面,需要引起高度重视,及时采取有效措施,提高客户满意度。

五、质量改进措施落实情况。

我们对公司质量改进措施的落实情况进行了跟踪和检查,发现部分改进措施得
到了有效落实并取得了显著成效,但也存在一些改进措施未能得到有效执行的情况,需要加强对改进措施的跟踪和落实,确保改进效果的持续性和稳定性。

综上所述,公司质量专项检查工作取得了一定的成效,但也存在一些问题和不
足之处,需要各部门和全体员工共同努力,进一步加强对质量管理工作的重视,全面提升公司的质量管理水平,确保产品质量和客户满意度的持续提升。

谨此汇报,如有不妥之处,还请领导批评指正。

首次监检汇报材料(公司名称)模板

首次监检汇报材料(公司名称)模板

大唐三门峡电力有限责任公司
1 X 1000MV机组扩建工程主体建筑工程首次暨地基处理监督检查汇报材料
XXXX公司XXXX项目部
2014年1月20日
XXXX质量监督汇报材料
尊敬的各位领导、各位专家:
上午(下午)好!欢迎各位领导、专家莅临大唐三门峡火电厂三程首次暨地基处理阶段质量监检,我谨代表XXXX 项目部对我公司承建的XXXX工程的施工及质量工作做简要汇报。

一、企业资质及合同范围
二、项目组织体系
(一)组织机构
(二)人员配备与持证情况
(三)质量管理体系
三、施工进度
四、质量管理体系运作情况
(一)质量管理制度建设
(二)计量仪器配备
三)体系运作情况
五、施工质量目标六、施工质量控制
(一)质量验收情况
(二)原材料检/ 试验情况
(三)质量程序执行情况
(四)成品保护情况
(五)强制性条文执行情况
(六)反措执行情况
(七)绿色施工执行情况
(八)质量问题及处理
(九)质量通病及预控
七、经验教训及改进措施
结束语)
XXXXXXXXXXX 项目部
2014 年XX年XX日
受检资料目录
监检阶段:XX阶段制表单位:XXXXXX
土建工程项目质量验评统计表
监检阶段:XXXX阶段制表单位:XXXXXX
注1:分项工程应验收数,在施工阶段指已开工的分项工程数;
注2:单位工程优良标准按《电力建设施工质量验收及评价规程第1部分:土建工程》(DL/T5201.1 —2012)执行
钢筋焊接质量统计表。

质量监督检查汇报材料

质量监督检查汇报材料

质量监督检查汇报材料尊敬的领导:经过质量监督检查,我对以下方面进行了详细调查和分析,并提供了相关的汇报材料,现将检查结果汇报如下:一、质量管理制度1.公司的质量管理制度是否健全、有效。

包括质量方针、质量目标、质量管理手册、质量控制程序等的制定和执行情况。

2.质量管理制度的执行情况,包括员工对质量管理制度的理解和遵守情况。

3.质量管理制度是否持续改进,包括是否进行了定期的内部审核、管理评审以及改进措施的实施情况。

二、工程质量1.施工过程中是否按照相关标准和规范进行操作,包括施工图纸、工艺文件和技术要求的合规性。

2.施工现场管理是否规范,包括安全生产、文明施工等方面的要求的落实情况。

3.施工质量是否达到设计要求和标准,包括各项工程验收中存在的问题和整改情况。

4.是否有对工程质量进行监督抽查的制度,包括检查和评估的频率和结果。

三、产品质量1.产品的质量是否符合国家和行业标准,包括产品的外观、性能、安全性等方面的要求。

2.产品的质量控制体系是否健全,包括原材料采购、加工制造、成品检验等环节的质量管理情况。

3.是否有产品质量不良的反馈机制和处理措施,包括用户投诉处理和质量问题的整改情况。

四、供应商质量1.供应商的选择和评估是否合理,包括供应商的信誉、实力和质量管理体系等方面的考察。

2.供应商的质量管理情况,包括原材料的质量控制、供应商的交付能力和客户满意度等方面的考察。

3.对供应商质量进行监督和考核的制度,包括是否进行了供应商的质量审核、稽查和评估。

五、质量意识和能力1.员工的质量意识和质量责任感,包括质量培训、教育和质量目标的传达和培养等方面的情况。

2.员工的质量能力是否达到要求,包括技术人员和操作人员的技术水平和工作能力等方面的考察。

3.公司是否重视质量问题,包括质量的重要性、质量控制的投入和对质量问题的处理等方面的情况。

根据以上调查分析,我对公司质量管理工作提出以下建议:一、加强质量管理体系的建设,健全相关制度和规范,确保质量方针和目标能够有效贯彻执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浙能六横电厂工程首次
浙江省水电建筑安装有限公司
浙能六横电厂工程项目部
二○一二年七月二十日
各位领导、专家和同行:
我代表浙江省水电建筑安装有限公司浙能六横电厂工程项目部,向首次浙能六横电厂质量监督检查大会汇报本工程质量管理情况。

1、工程概况及工程进度
浙能舟山六横电厂本期工程拟建设2×1000MW超超临界燃煤汽轮发电机组,同步配套建设两套高效烟气脱硫装置和两套烟气脱硝装置。

电厂总体布置于石柱山的东部及附近海涂上,根据一期工程设计总平面布置石柱山东北侧山体基本挖出,石柱山南侧为煤炭中转基地。

一期工程计划于2011年9月31日前浇筑第一方砼,2013年3季度底前第一台机组投产。

本工程范围为厂区山体岩石开挖(含全厂岩石基坑(槽)的开挖)及边坡处理,场地回填平整,围堤、灰堤、分隔堤工程。

土石方开挖约234万m³(其中厂区岩石基坑(槽)负挖约15万m³)、场地(含施工场地)回填方量280万m ³(其中围堤60万m³);厂平区域回填至4.00m标高;围堤、灰堤、分隔堤工程;排涝闸工程。

绿化种植(及种植土覆盖)不在本标段内。

2、工程形象进度
本工程自2011年3月31日正式开工以来,在业主和监理的大力支持和关心下,工程进展顺利,到目前为止,围堤及灰堤工程软基处理已全部完成,堆石体已加载至3.0标高,闭气土已加载46700m3,盾构段碎石已加载到6.3标高,抛石护坦已施工500米;开山爆破与场地平整工程已完成山体开挖1461520m3,厂区负挖完成64200m3,厂区回填完成1515000m3(集中软基处理回填区已完成90%),排水井完成104个,预计2012年8月上旬完成爆破施工并开始边坡支护施工,厂区内循泵房海砂回填已完成;水闸工程除房建部分外已全部完成施工,已具备启闭通水条件。

3、主要质量目标
本工程自开工以来,为确保质量目标的实现,建立了质量保证体系,建立以项目经理为第一责任人的质量管理机构,在业主的严格管理,监理单位的监督指导,设计院的大力支持下,加上自社身的不断努力,目前工程在质量上处于受控状态。

3.1、原材料检测情况
具体原材料抽检与验收情况如下:
1、开山爆破与场地平整工程检测情况:钢筋原材料2次,压实度111次,
最佳含水率3次,检测结果全部合格。

2、围堤及灰堤工程检测情况:土工编织布15次、碎石10次、排水板18
次、土工无纺布2次,土工膜1次,岩石湿抗强度1次,岩石软化风化
系数1次,堆石体空隙率2次,水泥1次,黄沙1次,碎石1次,配合
比1次,检测结果全部合格。

3、排水闸工程检测情况:水泥8次,黄砂5次,碎石8次,配合比4次,
钢筋原材料25次,钢筋电弧焊17次,电渣压力焊3次,混凝土试块220
组,灌注桩低应变30根、高应变2根,水泥搅拌桩低应变307根、地基
承载试验2个点,检测结果全部合格。

3.2、工程质量目标
围堤及灰堤工程、排水闸工程、开山爆破与场地平整工程为浙能六横电厂整个“四通一平”的重点工程,本工程的质量目标为合格,合同履约率达到100%,工程一次验收合格率达到100%。

我公司将从质量管理体系、资源配置、技术措施管理等多方面着手,确保本工程质量目标的实现。

4、质量管理
4.1质量体系
项目经理部成立质量管理领导小组。

质量领导小组由项目经理挂帅,项目总工程师主管,成员由项目经理部由技术、质检、测量、物资供应等职能部门成员、作业班组长等组成,日常工作由质检科负责。

在质量控制标准上以ISO9001:2000《质量管理质量保证标准》为标准,并结合本公司的“质量管理手册”和“质量程序手册”制定相应的质量文件、程序、制度,如质量方针,质量计划等,对工程质量实行全方位,全过程的质量管理,质量管理体系运行效果良好,整个工程的质量目前处于受控状态。

4.2、质量技术管理
实行质量交底制度,严格按设计图纸、工程招标合同文件、有关现行的施工规范和质量标准制定实施措施,使施工人员都明确质量标准和技术要求、工艺方法和注意事项。

经常进行技术方案的研究,对施工中容易出现的通病制定预防对
策及保证措施,经常检查各级质量计划的执行情况,及时反馈,及时协调,对出现质量事故坚持“三不放过”原则。

各工序设专人负责,认真仔细做好各项技术复核工作。

具体做好了以下几个方面:
4.2.1、测量是工程施工的“眼睛”。

我部根据设计和规范要求。

按照测量工作的程序和方法耐心细致地做好测量工作,确保了测量工作准确无误。

4.2.2、对天然原材料、碎石、黄砂考虑先取样品送指定的试验单位对材料各种指标进行试验,对试验满足本工程设计要求的材料,并能满足工程用量的单位签订供货合同。

所有工程中使用的材料,使用前都经现场监理工程师同意、验收合格方可使用。

4.2.3、充分发挥质量检查员作用,严格实行“三检制”,每道工序均由班组先自检填写自检记录,然后由项目部复检,填写复检记录。

最后由公司质检员终检,填写终检记录。

对质量不能达到合格要求的坚决返工,对隐蔽工程和关键部位由建设、设计、监理联合进行验收。

4.2.4、工程施工中,将各工作落实到人。

使各工种之间相互联接、相互监督。

4.3、做好过程控制
根据本工程的特点和规模,为了加强质量管理,项目部配备专职和兼职质量员,在工作中,严格按照“过程控制程序”,认真作好质量的事前预控,过程监控和事后验收、产品保护等工作,保证了工程质量的全过程控制。

施工技术员按各个分部、分项编制施工方案、作业指导书,并进行各个分部、分项的技术交底,质量员在工程开工前编制详细的质量检验计划,使施工质量做到预控。

积极开展QC活动:认真做好全面质量管理工作,开展好质量小组活动,设立QC小组。

由项目经理兼任组长,开展群众性的质量管理活动,用QC科学理论指导质检,施工人员开展QC活动,从而带动全体施工质检人员全方位、全过程、高质量地进行施工、质检工作。

施工过程中严格执行“三检制”,层层把关。

为了切实贯彻“三检制”,项目部由技术负责人担任质量控制小组组长,由公司专门从事质量工作的技术人员组成成员,把质量控制落到实处。

5、自查、预监检及整改情况
我项目部根据首次质监大纲的要求,在7月15日~7月20日之间从以下几方面进行了自查和预监检。

5.1、质量行为的监督检查
1、部分质量问题管理台帐不完善,需要改进。

2、质量验收需加强,三检制有时有不到位现象。

3、长周期的施工工序未进行重复交底。

4、计量人员资质未完成报审。

5.2技术文件和资料
各个分部、分项工程技术资料齐全,但部分资料填写不正确,部分文件还未形成归档。

5.3、现场实体质量
施工现场总平面布置图符合施工组织总设计要求,各施工区域的外观质量良好,但也存在一定的质量缺陷,虽然在工程施工中已经不断克服、改进,但由于主客观原因的存在,仍有不尽人意的地方,如:堆石体个别有超粒径现象、厂区回填分层填筑厚度过大等现象。

针对以上不足及存在的问题,我部均已采取了相应的措施进行了整改。

以上不足之处敬请各位领导、专家、同行指正,同时希望通过本次质量监督检查,使全体管理人员的质量意识有一个新的提高,为接下来的工程建设和质量管理打好基础。
