透层粘层封层施工技术交底**绕城高速公路东南段LM2合同段〔K13+140~K40+700〕〔透层、粘层、封层〕施工技术交底编制单位:**绕城高速公路东南段LM2合同段工程经理部编制时间:2022年12月1日**绕城高速公路东南段施工技术交底承包单位:中铁**局集团合同号:LM2监理单位:**省公路工程监理咨询公司编号:施工桩号K13+140K40+700施工内容透层、稀浆封层、粘层时间接受交底人交底人时间交底内容:一、工程概况二、透层、稀浆封层、粘层施工要求三、透层、稀浆封层、粘层施工方法四、资源配置要求五、平安保证措施六、文明施工及环保措施一、工程概况本合同段为路面工程LM2标,合同段起讫桩号为K13+140~K40+700,方案完工日期2022年6月30日,合同总造价2.02亿元。

主线工程主要包括15cm级配碎石底基层,43cm水泥稳定碎石基层,PC-2型乳化沥青透层,1cmE-3型改性乳化沥青稀浆封层,PC-3型乳化沥青粘层,8cmAC-25C型沥青混凝土下面层,6cmAC-20F型抗车辙剂沥青混凝土中面层,4cmMA-13型改性沥青上面层。

工程质量标准:交工验收质量评定合格,竣工验收质量评定优良。

表1透、粘、封层工程数量表工程名称设计型号数量〔m2〕备注透层PC-2544116乳化沥青稀浆封层E-3544116改性乳化沥青粘层PC-31648831乳化沥青二、透层、稀浆封层、粘层施工要求1、原材料要求根据设计,本标段透层采用PC-2乳化沥青施工,粘层采用PC-3乳化沥青施工,下封层采用BCR改性乳化沥青的E-3稀浆封层施工。

图纸中乳化沥青技术要求见表2。

表2乳化沥青技术要求试验工程单位品种及代号试验方法PC-2PC-3BCR破乳速度/慢裂快裂或中裂慢裂T0658粒子电荷/阳离子〔+〕T0653筛上筛余量〔1.18mm〕不大于%0.10.10.1T0652粘度恩格拉粘度E25/1~61~63~30T0622沥青标准粘度C25,38~208~2012~60T0621蒸发残留物含量,不小于%505060T0651针入度〔100g,25℃,5〕0.1mm50~30045~15040~100T0604软化点,不小于℃//53T0606延度,不小于cm40〔15℃〕4020〔5℃〕T0605溶解度,不小于%97.597.597.5T0607与矿料的粘附性,裹覆面积不小于/2/3//T0654储存稳定性1天不小于%111T06555天不小于%555T0655 表3E-3稀浆封层级配范围通过以下筛孔的质量百分率〔%〕筛孔9.54.752.361.180.60.30.150.075 10070-9045-7028-5019-3412-257-185-152、透层、稀浆封层、粘层施工过程控制标准透层、稀浆封层、粘层喷洒后,应进行外观检验,透层、粘层需现场测撒布量,稀浆封层需现场测量撒布厚度,透层还需进行透入深度检查,结果应符合下表规定。

沥青透层、封层及粘层技术交底

沥青透层、封层及粘层技术交底

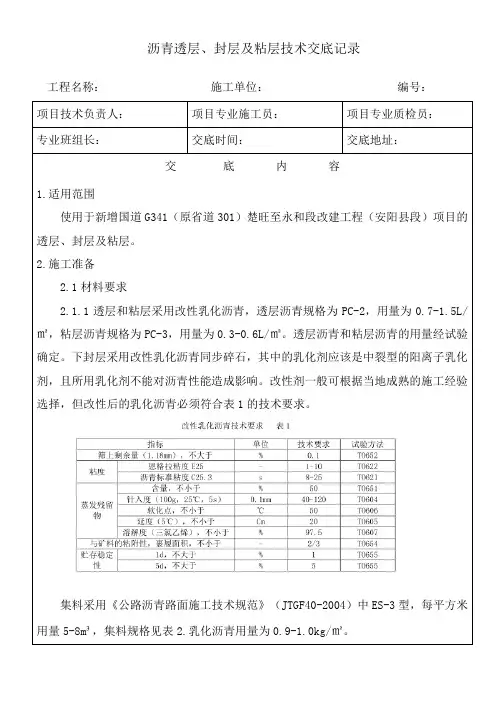

沥青透层、封层及粘层技术交底记录工程名称:施工单位:编号:项目技术负责人:项目专业施工员:项目专业质检员:专业班组长:交底时间:交底地址:交底内容1.适用范围使用于新增国道G341(原省道301)楚旺至永和段改建工程(安阳县段)项目的透层、封层及粘层。

2.施工准备2.1材料要求2.1.1透层和粘层采用改性乳化沥青,透层沥青规格为PC-2,用量为0.7-1.5L/㎡,粘层沥青规格为PC-3,用量为0.3-0.6L/㎡。

透层沥青和粘层沥青的用量经试验确定。

下封层采用改性乳化沥青同步碎石,其中的乳化剂应该是中裂型的阳离子乳化剂,且所用乳化剂不能对沥青性能造成影响。

改性剂一般可根据当地成熟的施工经验选择,但改性后的乳化沥青必须符合表1的技术要求。

集料采用《公路沥青路面施工技术规范》(JTGF40-2004)中ES-3型,每平方米用量5-8m³,集料规格见表2.乳化沥青用量为0.9-1.0kg/㎡。

3.机具设备3.1主要机械设备:沥青洒布车、双钢轮压路机、同步碎石封层车等。

3.2其他机械设备:水车、装载机、运输车等。

4.作业条件4.1当气温低于10℃,不得进行封层、粘层及封层的施工,风力大于4级或即将降雨时,不得浇洒透层油,当路面潮湿时不得浇洒粘层沥青。

4.2透层、粘层及封层施工前,下承层必须经监理工程师验收合格。

4.3乳化沥青有沥青拌合站集中生产,运至现场。

5.施工工艺5.1透层施工5.1.1封层宜紧接水泥稳定碎石基层施工碾压整形结束后浇洒,同时起到对基层的养护作用。

5.1.2透层大面积施工前应在路上先进行试洒,一确定喷洒速度及洒油量。

施工时按设计沥青用量一次喷洒均匀,当有遗漏及路边缘喷洒不到部位,应采用人工补洒,应做到外观检查不漏白、不缺边。

用量必须满足规范、图纸及监理工程师的要求。

5.2粘层施工5.2.1粘层沥青宜采用沥青洒布车喷洒,洒布时应保持稳定的速度和喷洒量。

沥青洒布车在整个洒布宽度内必须喷洒均匀。

透层、粘层、封层施工技术交底

透层、粘层、封层施工技术交底

透层、粘层、封层施工技术交底一、工程概述1. 工程地点:XX市XX路段2. 工程名称:XX道路工程3. 工程规模:道路总长度为XX米,宽度为XX米,包括机动车道、非机动车道和人行道。

4. 工程结构:道路采用沥青混凝土路面,包括透层、粘层和封层。

二、施工准备1. 材料准备:确保施工所需沥青、碎石、砂等材料已全部到位,并符合国家质量标准。

2. 设备准备:准备相应的施工设备,如沥青混凝土拌合设备、摊铺机、压路机、喷洒车等。

3. 人员准备:确保施工人员已具备相应的技能和经验,并对施工过程中的安全注意事项进行告知。

4. 现场准备:对施工场地进行清理,确保无障碍物,便于施工顺利进行。

三、施工流程1. 透层施工:a. 在基层表面喷洒透层油,确保油膜均匀,无明显积油。

b. 透层油喷洒后应及时施工基层,避免油膜干燥。

2. 粘层施工:a. 在透层表面喷洒粘层油,确保油膜均匀,无明显积油。

b. 粘层油喷洒后应及时施工面层,避免油膜干燥。

3. 封层施工:a. 在粘层表面摊铺封层料,使用摊铺机进行均匀摊铺。

b. 封层料摊铺后,使用压路机进行压实,确保封层密实。

c. 封层施工完成后,对路面进行清理,确保无杂物。

四、施工注意事项1. 施工过程中应严格遵守安全操作规程,确保人身安全。

2. 透层、粘层、封层的施工应按照设计要求进行,确保沥青混凝土路面的质量。

3. 沥青混凝土拌合应均匀,确保拌合料的质量。

4. 摊铺机和压路机的施工速度应适宜,确保路面的平整度和密实度。

5. 施工过程中应加强对材料的质量控制,确保原材料和成品质量符合要求。

6. 加强施工过程中的沟通与协作,确保各个施工环节顺利进行。

五、施工后验收1. 检查沥青混凝土路面的平整度、密实度是否符合设计要求。

2. 检查透层、粘层、封层的施工质量,确保满足规范要求。

3. 检测沥青混凝土路面的强度和耐久性,确保满足设计要求。

4. 对施工过程进行记录,填写施工验收表,提交项目技术部进行验收。

封层、透层、粘层施工技术交底.(B1标)

封层、透层、粘层施工技术交底.(B1标)

封层、透层、粘层施工技术交底一、前言本文档是针对B1标的封层、透层、粘层施工技术交底而编写的,旨在通过文字的形式详细介绍施工技术的流程和要点,以确保施工质量。

二、封层施工技术1.基层处理封层施工前,需要对基层做好处理,确保基层的整体平整度和强度。

如有裂痕,应先进行处理,强度不足的地方需要进行修补,失平整度的地方需要磨平和刮涂。

2.布设隔离层在基层处理完毕后,需要在其表面布设隔离层,可采用亚麻布或胶纤维布,其厚度一般在2~3mm左右。

布设隔离层的目的在于防止基层的水分渗透到封层材料中,影响其性能。

3.施工方案封层施工时,一般采用双组份、自流平的环氧树脂材料,施工方案一般为:•初涂:将浆料均匀涂刷在基层表面;•砂浆:在初涂未干之前撒上砂浆,待干燥后清理多余的砂浆;•中涂:将浆料均匀涂刷在基层表面;•稠浆:在中涂未干之前涂刷一层稠浆,增加封层的厚度和强度;•终涂:将浆料均匀涂刷在基层表面。

4.注意事项在封层施工过程中,需要注意以下事项:•温度:施工环氧树脂材料需要在一定温度下进行,一般在5℃~35℃之间;•湿度:高湿度环境下会影响施工材料的性能,要尽量保持施工现场干燥;•厚度:封层的最小厚度为1.5mm,如需增加厚度,应采用分层施工方式;•打磨:封层固化后需要打磨,减少表面的不平整度和粗糙度。

三、透层施工技术1.基层处理透层施工前,需要对基层进行处理,保证其平整度和强度。

如有松散和损坏的地方需要进行修复。

2.布设隔离层透层施工时,需要在基层表面布设隔离层,防止基层中的水分渗透到透层材料中。

隔离层一般采用聚乙烯膜或防潮毡。

3.施工方案透层施工时,主要有以下步骤:•涂刷底漆:在基层表面均匀涂刷一层底漆,使透层和基层之间形成一个紧密结合的界面;•配制透层材料:根据施工要求,按照比例配制透层材料;•涂刷透层:将透层材料均匀涂刷在基层表面上,实现透明的效果;•清理毛刺:透层干燥后,需要清理表面的毛刺和细小的气泡。

2-3透层、粘层、封层施工安全技术交底

2-3透层、粘层、封层施工安全技术交底

施工安全技术交底记录版本/修改:D/0备注:项目总工程师对技术(试验)人员的一级技术交底,可以只按照分部分项工程进行交底即可;而技术人员对劳务作业队伍的二级技术交底,应根据作业队的作业内容交底。

记录人/日期:透层、粘层、封层施工安全技术交底一、透层、粘层、封层施工概况及作业特点1、XXX项目X合同段工程透层、粘层、封层施工概况、设计数据等描述。

2、作业特点:施工过程中主要存在机械伤害危险作业。

二、透层、封层、粘层撒布施工中存在的危险源和危害因素、危险部位施工现场:现场无专人指挥车辆及交通;现场作业及车辆指挥人员麻痹大意;施工地段未设置安全警示标志;机驾、操作人员无证上岗;机驾、操作人员疲劳、酒后操作;非作业人员进入作业现场。

三、透层、封层、粘层撒布施工方法、施工工艺流程(一)、透层施工方法及施工工艺流程1、基层表面准备:对养生达到7d的基层表面用铣刨机将局部“镜面”部位进行铣刨处理,尽量使水泥稳定碎石基层顶面粗集料部分外露;用空压机等将基层表面彻底清扫干净;在洒布透层油前2h,用洒水车将基层表面湿润;遮挡防护路缘石及人工构造物,避免污染。

2、喷洒设备的准备:在洒布透层油之前,预热并疏通油嘴,保证透层油洒布的均匀性。

在透层油完全渗透入基层后方可铺筑。

透层施工前将基层顶面清洗干净,雨天或大风天气严禁施工。

气温低于10℃情况下不进行透层油施工。

透层油的用量根据下卧层的表面粗燥程度通过试洒确定。

3、透层油宜采用沥青洒布车喷洒,并选择适宜的喷嘴、洒布速度和洒布量,且保持稳定。

4、根据乳化沥青的破乳时间调整下一道工序的施工时间,一般不小于12h。

5、喷洒透层油后严禁除沥青混合料运输车外的其它车辆、行人通过。

(二)、封层施工方法及施工工艺流程1、施工准备(1)、保证透层油有12h以上的渗透时间。

(2)、在施工路段内设置道路施工警示标志,前后路段封闭。

(3)、若透层的表面有泥土等杂物,用空压机吹干净,并保持干燥。

透层粘层封层安全技术交底模板

透层粘层封层安全技术交底模板

一、交底目的为确保透层、粘层、封层施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行安全技术交底。

二、施工人员本次交底对象为参与透层、粘层、封层施工的所有人员。

三、施工范围本次交底涉及透层、粘层、封层施工的全过程。

四、安全注意事项1. 施工前的准备工作- 仔细阅读施工图纸,了解施工工艺和要求。

- 清理施工现场,确保无障碍物,地面平整。

- 检查施工设备,确保其处于良好状态。

- 对施工人员进行安全教育和培训,确保其掌握安全操作规程。

2. 施工过程中的安全操作- 透层施工时,注意防止沥青材料溢出,造成污染。

- 粘层施工时,严格控制洒布量,避免浪费和污染。

- 封层施工时,确保封层材料均匀分布,无遗漏。

- 使用喷洒设备时,注意设备的稳定性,防止倾倒。

- 严禁在施工现场吸烟、使用明火。

3. 个人防护- 施工人员应佩戴安全帽、工作服、手套等个人防护用品。

- 高空作业时,必须系好安全带,并配备安全绳。

- 遇到恶劣天气,如大风、雨雪等,应停止施工,确保人员安全。

4. 现场急救措施- 施工现场应配备急救箱,并确保急救药品齐全。

- 施工人员应掌握基本的急救知识和技能,如止血、包扎、心肺复苏等。

- 发生意外事故时,立即组织人员进行救援,并拨打急救电话。

五、施工注意事项1. 透层施工- 严格按照设计要求选择透层材料,确保其质量符合规范。

- 施工前,对基层进行检查,确保基层平整、无裂缝、无松散。

- 施工过程中,严格控制洒布量,确保透层油均匀覆盖基层表面。

2. 粘层施工- 选择合适的粘层材料,确保其粘结性能良好。

- 施工前,对基层进行处理,清除杂物,确保基层表面干净、平整。

- 施工过程中,严格控制洒布量,避免浪费和污染。

3. 封层施工- 选择合适的封层材料,确保其防水性能良好。

- 施工前,对基层进行检查,确保基层平整、无裂缝、无松散。

- 施工过程中,严格控制洒布量,确保封层材料均匀分布。

六、总结通过本次安全技术交底,希望大家能够充分认识到透层、粘层、封层施工过程中的安全重要性,严格遵守安全操作规程,确保施工安全。

透层封层粘层安全技术交底模板

透层封层粘层安全技术交底模板

一、工程概况1. 工程名称:[项目名称]2. 工程地点:[项目地点]3. 施工单位:[施工单位名称]4. 施工日期:[施工开始日期]至[施工结束日期]二、施工范围本次施工范围为沥青混凝土路面透层、封层、粘层的施工。

三、施工内容1. 透层施工:在基层上喷洒高渗透性乳化沥青,形成透入基层表面的薄层。

2. 封层施工:为封闭表面空隙、防止水分浸入面层而铺筑的沥青混合料薄层。

3. 粘层施工:加强沥青与沥青层之间、沥青层与水泥混凝土路面之间的粘结而洒布的沥青材料薄层。

四、安全技术交底1. 人员安全- 所有施工人员必须经过专业培训,了解透层、封层、粘层施工的安全操作规程。

- 施工前必须进行安全技术交底,确保每位施工人员了解并遵守安全规定。

- 施工人员必须佩戴好个人防护用品,如安全帽、工作服、防护眼镜、手套等。

2. 设备安全- 施工前必须对施工设备进行检查,确保设备完好,符合安全操作要求。

- 机械设备操作人员必须经过专业培训,持有操作证书。

- 严禁酒后操作机械设备。

3. 材料安全- 沥青材料必须符合国家标准,储存时注意防潮、防火。

- 乳化沥青的稀释剂必须符合国家环保要求,储存时注意通风,远离火源。

- 施工现场不得堆放易燃、易爆物品。

4. 施工安全- 施工现场必须设置明显的安全警示标志,如“小心滑倒”、“注意安全”等。

- 施工人员必须按照施工工艺要求进行操作,不得擅自改变施工流程。

- 施工过程中必须保持施工现场的整洁,不得随意堆放杂物。

- 高空作业必须采取安全措施,如设置安全网、安全带等。

5. 环境保护- 施工过程中必须遵守国家环保法规,减少施工对环境的影响。

- 严格控制粉尘、噪音、废水等污染物的排放。

- 施工结束后,必须对施工现场进行清理,恢复原状。

五、应急措施1. 发生安全事故时,立即启动应急预案,迅速采取救援措施。

2. 及时向相关部门报告事故情况,配合调查处理。

3. 加强安全教育培训,提高施工人员的安全意识。

透封层安全技术交底模板

透封层安全技术交底模板

一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 施工单位:________________________4. 施工时间:________________________二、施工内容1. 施工部位:________________________2. 施工内容:________________________3. 施工方法:________________________三、安全技术措施1. 人员安全- 作业人员必须经过专业培训,持证上岗。

- 施工人员应熟悉透封层施工工艺和安全操作规程。

- 作业人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。

2. 设备安全- 所有施工设备必须经专业人员检查,确保安全可靠。

- 电动设备必须安装漏电保护装置,确保用电安全。

- 施工过程中,严禁使用非标或破损的设备。

3. 材料安全- 透封层材料必须符合国家标准,并由专人负责验收。

- 施工现场材料应分类堆放,标识清晰,避免混淆。

- 材料运输过程中,注意防潮、防尘、防火。

4. 施工环境安全- 施工现场应保持整洁,合理规划施工区域。

- 施工现场应设置安全警示标志,提醒作业人员注意安全。

- 施工过程中,应保持良好的通风,防止有害气体积聚。

四、施工步骤及注意事项1. 施工准备- 清理施工区域,确保无障碍物。

- 检查施工设备、材料是否齐全,符合要求。

- 对施工人员进行安全教育和培训。

2. 施工过程- 按照施工图纸和施工方案进行施工。

- 严格控制施工质量,确保透封层施工质量符合要求。

- 施工过程中,发现安全隐患,立即停止施工,采取措施排除隐患。

3. 施工结束- 施工完成后,对透封层进行检查,确保无质量问题。

- 清理施工现场,做好施工记录。

五、应急预案1. 火灾事故- 发现火情,立即启动应急预案,报警并组织人员疏散。

- 使用灭火器、灭火器材等进行灭火。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政来自础设施工程施工技术交底记录
编号:市政施管—10
工程名称
广西黄姚景区连接道路(省道S327大风坳隧道至潮江段)扩建项目
部位名称
道路工程
工序名称
透层、封层
交底日期
2019年月10日
交底单位
华厦建设集团有限公司
交底人
接收单位
施工班组
接收人
交底内容:
1.准备下承层
将水稳层表面尘土、污染物清扫干净。人工初步清扫后,用强力清扫机扫除,保持表面清洁,局部不彻底的用人工配合钢丝刷扫除。扫除后用鼓风机将基层表面细小颗粒及石子纹理内的尘土吹出,达到基层表面平整且粗糙和洁净的目的。对于泥巴污染的基层用洒水车配合人工清扫洁净。在已准备洒布沥青的路面上严禁通车。
石屑撒布量控制在5-8m3/1000m2,对局部不均匀的地方,用扫帚及时扫匀,打到全面覆盖,厚度一致,集料不重叠。



参加单位
参加人员
复核人:记录人:年月日
2.洒布透层
透层采用采用煤油稀释的液体沥青,采用电脑控制的智能型沥青洒布车进行洒布。洒布量按1.0-1.2L/m2,喷洒沥青成均匀的雾状,同时调整喷油管的高度使同一地点接受2-3个喷嘴喷洒。洒布范围内均匀分布成一薄层,不得有洒花露空或成条状,也不得有堆积。应保证喷洒后渗入基层的深度不小于5mm。
沥青施工时的稠度和用量宜通过试洒确定
复核人:记录人:年月日
市政基础设施工程
施工技术交底记录
编号:市政施管—10
(续上页)
3.下封层施工
下封层按单层式沥青表处要求执行。下封层采用70号道路石油沥青,沥青用量按1.0--1.2Kg/m2,集料用量7-9m3/1000 m2进行控制。
