钢结构防火涂料涂装技术交底(1)

合集下载

钢结构喷涂防火涂料安全技术交底

钢结构喷涂防火涂料安全技术交底

钢结构喷涂防火涂料安全技术交底嘿,大家好!今天咱们聊聊一个非常重要的话题——钢结构喷涂防火涂料的安全技术。

说实话,这个话题听起来可能有点枯燥,但你要知道,这事儿可关乎到咱们生命财产的安全。

你看,咱们建筑中的钢结构,如果着火了,那个火可不像你想象的那么好控制,它可不是“天上掉下个林妹妹”,而是能把整个建筑一把火给烧透了。

所以,咱们给钢结构喷涂防火涂料,不仅是为了美观,更是为了万一有个火灾,钢结构能够挺住,给大家一个安全的“保护伞”。

咱们先从防火涂料开始了解。

防火涂料,就是专门用来涂在钢结构表面的材料,它能够在火灾发生时起到隔热、延迟火势蔓延的作用。

你就想吧,钢结构如果直接暴露在火源下,温度一升高,钢材的强度就会大大下降,轻则变形,重则断裂。

到时候,火一蔓延,整个建筑就不堪一击。

所以,喷上防火涂料,它就像给钢铁穿上一层“盔甲”,即使火焰肆虐,也能帮钢结构“顶住压力”。

好,接下来咱们得说说怎么喷涂这些防火涂料了。

这不是“随便喷一喷”就能行的事,得讲究技巧!喷涂之前,钢结构表面得清洁干净。

你想啊,要是表面有油污、灰尘或者锈迹,涂料能粘得住吗?当然不行!所以,清洁工作得做好,这可是“打基础”的关键步骤。

别小看这个过程,真要是表面脏兮兮的,涂料一喷上去,效果就打了折扣,关键时刻可能还会掉漆,这可就麻烦了。

然后呢,咱们还得注意涂料的涂布厚度。

别想着一次喷完就行了,要涂几遍,涂得均匀,不然防火效果大打折扣。

有些人可能会说:“哎呀,涂厚一点不就行了吗?”那可不行,涂得太厚了,反而会影响涂料的附着力,容易起泡、脱落,给后期的使用带来麻烦。

所以,喷涂的过程可得仔细,不能急躁,要一遍一遍地喷,慢慢来,像做菜一样,火候得掌握好,才有好味道。

在这里要特别提醒一下,大多数防火涂料都有毒性,尤其是在喷涂的时候,产生的气体可是有毒的。

所以,大家一定要戴好防护装备,口罩、手套、护目镜什么的都不能少。

这可不是小事儿,万一吸入了这些有毒气体,后果可不堪设想。

钢木结构防火涂料施工技术交底(完整版)

钢木结构防火涂料施工技术交底(完整版)

钢木结构防火涂料施工技术交底(完整版)一、前言本文档旨在提供钢木结构防火涂料施工技术的相关交底事项,确保施工过程安全可靠。

二、施工准备1. 施工前,应对工地进行全面的安全检查,并在施工现场设置明显的安全警示标识。

2. 确保施工材料完好无损,防火涂料应符合国家相关标准和规定。

3. 确保施工人员具备相关的技术培训和操作经验。

三、施工步骤1. 清洁处理:在施工前,应仔细清洁钢木结构表面,确保无尘、无污物。

2. 防火涂料施工:根据防火涂料的使用说明和施工工艺,进行施工。

3. 涂层厚度控制:根据防火涂料的要求,控制涂层的厚度,确保涂层达到设计要求。

4. 干燥处理:施工完成后,应根据防火涂料的要求,进行干燥处理,确保涂层完全干燥。

5. 检查验收:施工完成后,应进行防火涂料的检查验收,确保符合相关要求。

四、安全注意事项1. 施工过程中应严格遵守现场的安全操作规程,保证施工人员的安全。

2. 防火涂料施工时应注意通风良好的环境,避免产生有害气体。

3. 施工现场应配备消防器材,并确保能够有效使用。

五、施工质量控制1. 施工过程中应严格按照设计要求和施工规范进行操作,确保施工质量。

2. 钢木结构防火涂料施工完成后,应进行质量检验,确保涂层完好无损,符合要求。

六、交底记录记录:施工人员姓名、施工日期、施工内容、施工质量情况等相关信息。

七、总结通过本文档的交底,施工人员能够了解并掌握钢木结构防火涂料施工技术,从而确保施工过程中的安全和质量。

以上所述为钢木结构防火涂料施工技术交底的完整内容。

钢结构防火涂料施工技术交底

钢结构防火涂料施工技术交底

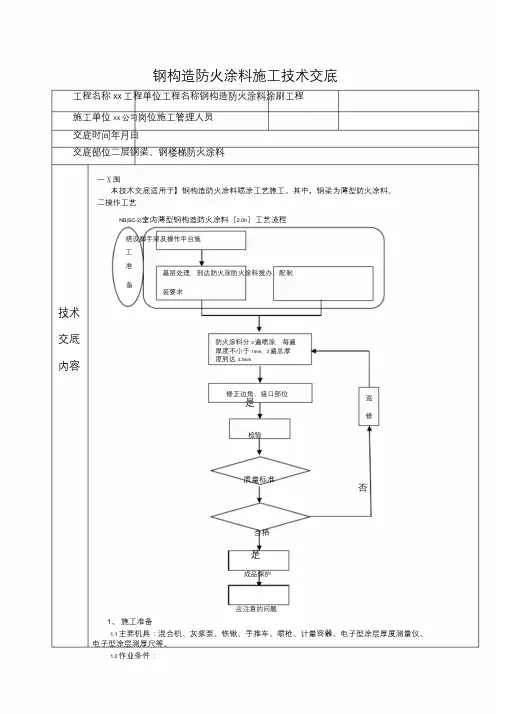

钢构造防火涂料施工技术交底工程名称XX工程单位工程名称钢构造防火涂料涂刷工程施工单位XX公司岗位施工管理人员交底时间年月日交底部位二层钢梁、钢楼梯防火涂料一X围本技术交底适用于】钢构造防火涂料喷涂工艺施工。

其中,钢梁为薄型防火涂料。

二操作工艺NB(SC-2)室内薄型钢构造防火涂料〔2.0h〕工艺流程搭设脚手架及操作平台施工准基层处理,到达防火涂防火涂料搅办、配制备装要求技术交底内容防火涂料分3遍喷涂,每遍厚度不小于1mm,3遍总厚度到达3.3mm修正边角、接口部位是返修检验质量标准否合格是成品保护应注意的问题1、施工准备1.1主要机具:混合机、灰浆泵、铁锹、手推车、喷枪、计量容器、电子型涂层厚度测量仪、电子型涂层测厚尺等。

1.2作业条件:平安○1钢构件外表处理:由于二层楼层较高,需搭设活动脚手架,且在保证平安的情况下彻底清 除二层1区钢柱、钢梁外表的灰尘、浮锈、油污。

另外,有一局部柱支撑在土建浇灌柱柱芯混凝土 技术时被污染,在补刷防锈漆时需清理干净。

假设发现焊缝未打磨干净,应立即上报给工长,等打磨干净 后再补防锈漆。

交底○2对钢构件碰损或漏刷部位应及时补刷防锈漆两遍,经工程部工长检查验收合格前方可喷涂。

○3喷涂前将操作场地清理干净,靠近门窗、隔断墙等部位,用塑料布加以保护。

内容 1.3防火涂料配料、搅拌:该涂料出厂时已经配置好,搅拌均匀即可施工。

施工现场一般用便携式电动搅拌,调配和搅拌好的涂料应当稠度适宜,喷涂时以不发生流淌和下浮式反弹现象为宜, 过稠可用适量自来水稀释2、喷涂:○1喷涂钢梁、钢楼梯时,第一层超薄型防火涂料施工前应清扫钢构造外表,经目测及触摸检查,外表枯燥无灰尘、杂物的情况下进展施工;第一层厚度控制在0.7-1.2mm ,晾干七~八成再喷 第二层,第二层厚1.2mm ~2.5mm 左右为宜,晾干七~八成再喷第三层,第三层喷到所需厚度为 止。

○2涂料启封,搅拌均匀,如觉太稠,可略加配套稀料稀释,质检员现场检查合格后才能开启 施工;双组分装的的涂料应现场调配,单组分装的涂料也应充分搅拌; ○3喷涂钢构件时,喷枪要垂直于被喷钢构件,距离6~10cm 为宜,喷涂气压应保持0.4~0.6MPa ,喷完后进展自检,厚度不够的局部再补喷一次。

钢结构安全技术交底防火涂料与防火措施

钢结构安全技术交底防火涂料与防火措施

钢结构安全技术交底防火涂料与防火措施钢结构在多种建筑工程中广泛应用,然而,在面临火灾风险的环境中,钢结构需要额外的防火保护措施。

其中,防火涂料被广泛用于提高钢结构的耐火能力。

本文将介绍钢结构安全技术交底中的防火涂料及其相关的防火措施。

I. 防火涂料的选择防火涂料是一种应用在钢结构上的特殊涂料,其目的是为了在火灾发生时提供额外的防护,并延长钢结构的耐火时间。

在选择防火涂料时,需要考虑以下几个因素:1. 防火性能:防火涂料的主要功能是提供有效的防火能力,因此,选购时必须确保该涂料具有良好的耐火性能。

通常情况下,选用具有一定耐火等级和防火性能认证的涂料更为可靠。

2. 施工便利性:在钢结构上施工涂料时,其工艺应该简单易行,能够适应各种形状和复杂结构的涂装需求。

因此,选择施工方便的防火涂料能够提高工作效率并确保施工质量。

3. 维护周期:钢结构通常需要长期保持其防火能力。

因此,选择具有较长维护周期的防火涂料可以减少维护成本和频率。

优质的防火涂料应能够保持其性能多年而不需要频繁的修复和保养。

II. 预防措施除了选择适当的防火涂料之外,还需要采取一些额外的措施来加强钢结构的防火能力。

以下是一些常见的预防措施:1. 隔离和封堵:在钢结构中合理设置隔离区域,并封堵潜在的火灾传播通道,以减少火势的蔓延。

采用隔离带、阻火墙和防火隔板等结构措施,能够有效地防止火灾蔓延。

2. 防火堵料:在钢结构的孔洞、缝隙和管道穿越位置等处使用防火堵料进行填补,以阻止火焰和烟雾的传播。

防火堵料能够在火灾时膨胀阻碍火势的扩大,提供额外的防护。

3. 自动喷水系统:钢结构建筑中安装自动喷水系统可以及早发现并控制火灾,降低火势。

自动喷水系统通常配备有火灾报警系统,一旦探测到火灾,水源会自动启动,及时灭火。

4. 防火门和防火卷帘:在钢结构的通道和紧急出口设置防火门和防火卷帘,确保火灾发生时能够有效地阻挡火势蔓延和提供疏散通道。

III. 防火涂料施工过程在施工过程中,正确的防火涂料施工方法至关重要。

钢结构防火涂料施工技术交底

钢结构防火涂料施工技术交底

钢结构防火涂料施工技术交底一、施工准备1.1材料准备根据设计要求选择合适的防火涂料材料,包括底漆、防火涂料和面漆。

同时检查材料的质量和数量,确保施工的顺利进行。

1.2设备准备准备好必要的施工设备,如刷子、辊刷、喷枪等。

1.3工具准备准备好各种需要的工具,如铁锤、刮刀、喷枪等,确保施工的顺利进行。

1.4施工区域准备清理施工区域,确保表面干净、整洁,无油污、尘埃等。

二、工艺流程2.1表面处理将钢结构表面清洁、除锈,确保没有油污、锈蚀等。

可采用机械清理或者化学清洗等方法。

2.2底漆施工选择适合的底漆材料,按照施工要求进行涂刷。

底漆涂刷应均匀、覆盖全面,确保钢结构表面的附着力和防锈性。

2.3防火涂料施工选择适合的防火涂料材料,按照施工要求进行刷涂或喷涂。

防火涂料施工应均匀、覆盖全面,确保钢结构的防火性能。

2.4面漆施工选择适合的面漆材料,按照施工要求进行涂刷。

面漆涂刷应均匀、覆盖全面,确保钢结构的美观性和保护性。

2.5防火涂料干燥根据防火涂料的要求,保持施工区域的通风良好,使防火涂料能够迅速干燥。

三、施工注意事项3.1施工环境要求施工环境应干燥、无风、无雨,避免防火涂料受潮。

3.2施工工艺要求底漆、防火涂料和面漆的施工顺序要正确,确保各层之间的粘接力。

3.3施工厚度要求根据设计要求确定防火涂料的施工厚度,保证达到防火效果。

3.4涂刷方法要求涂刷要均匀、覆盖全面,避免漏刷或者刷斑驳。

3.5施工安全要求施工过程中要注意安全防护,如佩戴安全帽、手套等,确保施工人员的安全。

四、验收标准4.1施工完成后,应充分检查钢结构的涂层是否完整、均匀、无起泡、无砂眼、无裂缝等。

4.2钢结构防火涂料应符合相关标准和设计要求,达到预期的防火性能。

4.3施工记录应完整、准确,包括施工数量、材料用量、施工时间等。

4.4施工过程中的安全记录应完善,包括施工人员的安全防护措施等。

5.1防火涂料施工工艺流程及施工顺序。

5.2防火涂料的选择及质量要求。

防火涂料技术交底

防火涂料技术交底

一·施工准备(一)作业要求1.钢结构防火喷涂保护的施工队施工应经过专业培训。

施工中的安全技术和劳动保护等要求,严按国家现行有关规定执行。

2.当钢结构安装就为,与其相连的吊杆,马道,管架及其他相关连的构件安装完毕,并验收合格后,方可进行防火涂料施工。

3.施工前,钢结构表面应除锈,并根据使用要求确定防锈处理。

4.钢结构表面杂物应清理干净,其连接出的缝隙应用防火涂料或其他防火材料填补堵平后方可施工。

5.施工防火涂料应在室内装修之前和不背后继工程所破坏的条件下进行。

施工时,对不需作防火保护的合格部位和其他物件应进行遮蔽保护,刚施工的涂层,应防止脏液污染和机械撞击。

6.施工过程中和涂层干燥固化前,环境温度宜保持在3~38℃,相对湿度不宜大于80%,空气应流通。

当风速大于5m/s,或雨天和构件表面结露时,不宜作业。

(二)施工器材重力式喷枪,压送式喷涂机。

二.工艺流程将钢材表面锈迹,尘土等杂物清理干净——喷底漆——一遍干燥前再喷涂一遍——满足设计厚度后再喷涂面漆——干燥后再喷涂一遍。

三.操作工艺薄涂型(1)底涂层一般喷2~3遍,每遍4~24h,待前遍基本干燥后再喷涂一遍。

头遍喷涂以盖住70%即可,二三辩每遍厚度不超过2.5mm为宜。

(2)喷涂时手握喷枪要稳,喷嘴与钢材面垂直成70°角,喷口到喷面距离为40-60cm。

注意搭接处颜色一致,厚度均匀,防止漏喷,流淌。

确保涂层完全闭合,轮廓清晰。

(3)喷涂过程中,操作人员要携带测厚计随时监测涂层厚度,确保各个部位厚度达到设计厚度要求。

(4)喷涂形成的涂层是粒状表面,当设计要求涂层表面平整光滑时,待喷完最后一遍应采用抹灰刀或其他使用的工具作抹平处理,使外表面均匀平整。

(6)当底层厚度符合设计规定,并基本干燥后,方可施工面层喷涂。

(7)面层涂料一般涂饰1~2遍。

(8)对于露天钢结构的防火保护,喷好防火的底涂层后,也可选用适合建筑外墙用的面层涂料作为防水装饰层。

钢结构防火技术交底

钢结构防火技术交底背景钢结构在建筑领域中得到了广泛的应用,其优势在于结构轻巧、施工便捷、成本低廉等方面。

但是,在钢结构使用过程中,防火技术是一个必须要考虑的问题。

钢材受热后容易产生变形和降低承载力,甚至出现结构崩塌。

因此,在施工中,钢结构防火技术的交底显得尤为重要。

这篇文档将介绍钢结构防火的基本原则和具体实施步骤。

钢结构防火技术的基本原则原则一:隔离防火钢结构服务区域和人员活动区域必须在不同的隔离防火区内,以保证人员的安全。

防火墙必须满足防火期限的要求,并且钢结构与防火墙之间必须预留膨胀缝。

同时,钢结构和其他建筑构件之间也必须保持一定的距离,可以设置防火挡板或防火涂料来实现防火效果。

原则二:涂层防火钢结构表面应涂刷专用的防火涂料,以达到防火的目的。

防火涂料应符合国家有关规定,并经过实验室检测。

涂料厚度应符合设计要求,可以通过厚度计来检测。

原则三:封闭防火对于钢结构中的中空部分,需要采用隔热封闭措施,防止火焰进入钢结构中心区域,从而导致钢结构的垮塌。

同时,电缆桥架和其他管线设备也需要进行隔热封闭,以防止火灾的蔓延。

钢结构防火技术的具体实施步骤实施步骤一:防火设计在设计过程中需要考虑防火的要求,并且在设计文稿中注明了具体的防火措施。

实施步骤二:材料选择选用符合国家防火标准的钢材,并注明防火性能等级,以便于施工人员使用。

实施步骤三:材料防火处理对于钢材的表面进行防火涂料处理,并严格执行厚度要求。

对于中空部分需要进行封闭处理,以保证防火效果。

实施步骤四:施工质量控制在施工过程中,需要进行防火质量控制,包括涂层厚度、局部封闭隔热处理、隔离防火区域等的检查。

实施步骤五:验收施工完成后需要进行验收,由设计单位进行验收,验收内容包括防火材料防火性能检测和施工质量检查。

结论钢结构防火是建筑工程中非常重要的一环,需要涉及多方面的知识和细节。

只有在严格遵循国家标准和具体的施工要求下,才能保证钢结构在防火方面具备舒适性能,达到预期的防火效果。

防火涂料安全技术交底

高处作业人员应佩带工具袋,较大的应系保险绳,传递物品时严禁抛掷。
电动设备必须接地线,手持电动工具应选用加强型绝缘,并设置漏电安全保护装置。
安全设施按照电力工业部《火电工程施工安全设施规定》设置标准化安全设施。施工现场做到周边有围栏,施工区域周边有隔离,用电有漏电保护,防止他人误入,运用安全设施,为施工人员设置第二道安全防线,确保人身安全。
技术交底
工程名称
施工单位
施工内容
防火涂料
施工部位
交底内容:
一、材料要求
符合图纸及合同要求
防火涂料有应合格证且经复检合格后方可进场使用
二、 施工方法
钢结构须彻底除锈去污,并涂防锈漆(可与普通防锈漆配套使用),涂膜厚度按照设计的等级而定。
施工方法采用滚、涂均可,环境温度为0°—40°,相对湿度≤85%,每隔6-10个小时可涂刷1遍,图层未干前切忌雨淋和暴晒。
交底人签名
接收交底人
交底日期
2016-2-28
班组人员签名
安全交底
工程名称
施工单位
施工内容
防火涂料
施工部位
交底内容:
高处作业人员应正确配戴安全带,安全带应挂在上方生命生命线上。
对高处作业职工进行定期医务检查,随时掌握职工身体情况,有高、低血压、弱视、听觉不灵不允许参加高处作业。
高处作业区周围的孔洞、沟道等应设盖板、安全网和围栏。
推行标准工艺、工序:在采取走出去、请进来,学习先进的基础上,我公司将根据本工程特点制定完善的施工工艺及施工工序,对涂装的涂料制定标准施工规范,在施工中严格执行,保证质量。
四、涂刷范围
按合同上的内容进行涂刷,包括钢结构表面、线管线盒等。
五、产品保护
1、涂料不得污染墙体落水管和地面层。

钢结构防火技术交底

钢结构防火技术交底一、引言在我国建筑工程中,钢结构建筑的地位越来越重要,但钢结构也会存在火灾的风险。

为确保钢结构的安全性和可靠性,需要对钢结构进行防火处理。

本文将就钢结构防火技术做出交底。

二、钢结构防火技术的重要性钢结构的防火处理非常重要。

在工程实践中,防火技术被应用于各种建筑物,以确保安全性。

防火技术的目标是避免火灾或控制火势,从而减少或避免人员伤亡和财产损失。

因此,钢结构防火技术的使用是建筑安全的重要措施。

三、钢结构防火技术的种类防火技术的选择应根据建筑类型、用途、气候条件和其他因素来选择。

总的来说,有以下几种钢结构防火技术。

1. 防火涂料防火涂料是一种可以用于防火保护的材料。

防火涂料的使用可以延迟钢结构爆裂或弯曲的时间,以便火灾熄灭或人员撤离。

在钢结构上使用防火涂料,可以有效地阻止火势蔓延。

2. 砂浆保护砂浆保护是在钢结构表面涂一层砂浆,以对其进行防火保护。

砂浆保护可以起到隔热和隔离的作用,延缓火势向结构内部的传播。

3. 遮盖型防火材料遮盖型防火材料可以覆盖在钢结构表面,起到防火保护的作用。

这些防火材料可以是板材、织物、纸张或其他材料。

遮盖型防火材料的使用可以有效地隔离火势,减少结构表面温度和烟气产生量。

四、钢结构防火技术的实施过程在实施钢结构防火技术时,需要遵循以下步骤。

1. 确定防火要求确定钢结构防火要求是防火技术实施的首要步骤。

建筑结构、环境气候条件和建筑用途等都是要考虑的因素。

针对不同的建筑类型和用途,有不同的防火要求。

2. 选择防火材料选择适当的防火材料是钢结构防火技术实施中的第二步。

选择时要考虑不同材料的性能和应用条件,以确保防火效果达到要求。

3. 进行防火处理在进行防火处理时,需要严格按照钢结构防火技术设计图纸的要求进行操作,确保防火处理的准确性和有效性。

操作过程中应注意安全措施,避免操作人员受到伤害或发生事故。

4. 检测与验收防火处理结束后,需要进行检测与验收,以确保防火效果满足设计要求。

防火涂料喷刷安全技术交底模板

一、交底目的为确保防火涂料喷刷作业过程中的安全,防止意外事故发生,提高施工人员的安全意识,特制定本安全技术交底。

二、适用范围本交底适用于所有进行防火涂料喷刷作业的施工人员及管理人员。

三、作业条件1. 钢结构构件已进场并拼装完成。

2. 监理、业主及质量监督站已完成场验。

3. 施工现场已按要求设置安全警示标志和防护设施。

4. 作业人员已接受入场教育和技能培训,并取得相关证书。

四、材料及设备要求1. 防火涂料:选用经主管部门鉴定,并经当地消防部门批准的产品。

2. 主要设备:混合机、灰浆泵、钢丝网剪刀、铁锹、手推车、计量容器、带刻度钢针、钢尺等。

3. 个人防护用品:安全帽、防尘口罩、手套、护目镜、防滑鞋、安全带等。

五、安全技术措施1. 施工前准备:- 检查防火涂料质量,确认符合要求。

- 检查设备、工具及个人防护用品是否完好。

- 检查施工现场的安全防护设施是否齐全。

2. 施工过程中:- 作业人员必须佩戴个人防护用品,如安全帽、防尘口罩、手套、护目镜、防滑鞋等。

- 严格按照操作规程进行喷刷作业,不得擅自更改工艺流程。

- 作业区域应保持通风良好,避免吸入有害气体。

- 高处作业时,必须系好安全带,并采取防坠落措施。

- 严禁酒后作业、吸烟、乱扔烟头等行为。

- 如发现设备故障或安全隐患,应立即停止作业,并报告负责人处理。

3. 施工结束后:- 清理施工现场,确保无遗留物品。

- 对施工区域进行安全检查,确认无安全隐患。

六、应急措施1. 如发生火灾,立即启动应急预案,并迅速疏散人员。

2. 如有人受伤,立即进行现场急救,并拨打急救电话。

3. 如设备故障,立即停止作业,并报告负责人处理。

七、培训与考核1. 对作业人员进行防火涂料喷刷安全技术培训,确保其掌握相关知识和技能。

2. 定期对作业人员进行考核,确保其安全意识得到提高。

八、注意事项1. 作业人员必须遵守各项安全操作规程,不得违章作业。

2. 施工现场应保持整洁,严禁堆放易燃易爆物品。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 范围
本技术交底适用于钢结构构厚涂型防火涂料喷涂工艺施工。

2施工准备
2.1 材料及主要机具:
2.1.1 防火涂料:需使用经主管部门鉴定,并经当地消防部门批准的产品。

如××大厦使用的ST1-A型防火涂料,经公安部四川消防研究所鉴定,并经北京市消防局批准,使用前检查批准文件,并以100t为一批检查出厂合格证。

技术性能应满足有关标准的规定;
2.1.1.1 耐火试验由消防局每1000t现场抽样一次,送国家耐火构件质量监督中心检验,其耐火极限应符合设计要求。

2.1.1.2 粘结强度及抗压强度每500t抽样一次,送国家化工建材检测中心检验,其粘结强度及抗压强度应大于技术指标的规定。

2.1.2 高强胶粘剂及钢防胶由厂家配套供应,按说明书使用。

2.1.3 钢丝网、钢筛卡、塑料布等。

2.1.4 主要机具:混合机、灰浆泵、钢丝网剪刀、铁锹、手推车、计量容器、带刻度钢针、钢尺等。

2.2 作业条件:
2.2.1 应由经批准的施工单位负责施工,检查资质批准文件。

2.2.2 基层处理:彻底清除钢构件表面的灰尘、浮锈、油污。

2.2.3 对钢构件碰损或漏刷部位应补刷防锈漆两遍,经检查验收方准许喷涂。

2.2.4 喷涂前将操作场地清理干净,靠近门窗、隔断墙等部位,用塑料布加以保护。

2.2.5 固定钢丝网:按构件形状剪好钢丝网,用ф6钢筋卡固定在钢构件上,钢丝网与钢构件间留有5~10mm间隙。

3 操作工艺
3.1 工艺流程:
作业准备→防火涂料配料、搅拌→喷涂→检查验收
3.2 防火涂料配料、搅拌:粉状涂料应随用随配。

以ST1-A型配合比如下(表5-27):
搅拌时先将涂料倒入混合机加水拌合2min后,再加胶粘剂及钢防胶充分搅拌5~8min,使稠度达到可喷程度。

3.3 喷涂:
3.3.1 一般设计要求厚度为经耐火试验达到耐火极限厚度的1.2倍,以耐火极限为梁2h,柱3h,其设计厚度为梁30mm,柱35mm。

第一层厚1cm左右,晾干七~八成再喷第二层,第二层厚1~1.2cm 左右为宜,晾干七~八成再喷第三层,第三层达到所需厚度为止。

3.3.2 喷涂时喷枪要垂直于被喷钢构件,距离6~10cm为宜,喷涂气压应保持0.4~0.6MPa,喷完后进行自检,厚度不够的部分再补喷一次。

3.3.3 正式喷涂前,应试喷一建筑层(段),经消防部门、质监站核验合格后,再大面积作业。

3.3.4 施工环境温度低于+5℃时不得施工,应采取外围封闭,加温措施,施工前后48h保持+5℃以上为宜。

3.4 检查验收:喷完一个建筑层经自检合格后,将施工记录送交总包,由总包、分包、甲方(监理)三方联合检查。

用带刻度的钢针抽查厚度,如发现厚度不够,补喷或铲掉重喷。

用锤子敲击检查空鼓,发现空鼓应重喷。

合格后,办理隐蔽工程验收手续。

4 质量标准
4.1 保证项目:
4.1.1 防火涂料的品种和技术性能应符合设计及有关标准的规定,检查生产许可证、质量说明书和检测报告。

4.1.2 涂料与基层及各层间粘结牢固,不空鼓、不脱落。

4.2 基本项目:
4.2.1 外观平整、均匀、转角处、异型构件及结合处细部严密。

4.2.2 涂层厚度
4.2.2.1 涂层厚度均符合设计厚度为优良。

4.2.2.2 在5m长度内涂层厚度小于设计要求的长度不大于1m,且涂层厚度不小于设计要求厚度的85%为合格。

4.2.3 涂层表面裂纹:
4.2.3.1 表面无明显裂纹,且裂缝宽度小于0.5mm为优良。

4.2.3.2 表面裂纹宽度不大于1mm为合格。

4.3 允许偏差项目,见表5-28。

表5-28
5 成品保护
5.1 防止碰撞损坏:防火涂料硬化后强度仍然不高,施工中易碰撞部位应加以临时保护,减少损坏。

5.2 防污染:喷涂前对半成品做好保护,特别是临近喷涂部位用塑料布包好。

6 应注意的质量问题
6.1 空鼓:首先配合比应严格掌握,基层处理干净是关键,并注意分批抽检原材料粘结强度。

6.2 裂纹:环境温、湿度应适宜,分层喷涂时通风干燥的时间要掌握好。

6.3 厚薄不匀:喷涂时喷嘴角度应与构件表面垂直,距离适宜,各层喷涂应有一定的时间间隔,不可跟的过紧。
