预算中的丢项、漏项项目
预算中的丢项、漏项项目:
1、在平屋面保温屋面中排汽孔
2、楼梯栏杆中的预埋铁件
3、油漆、涂料施工用脚手架
4、预制板梁砼:板梁封头砼、运输、安装
5、钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)
6、户内管道安装的吹扫容易遗漏
7、室外管道安装的超高费
8、角钢的制作安装及其主材费用
9、沟槽土方单侧弃土的系数容易遗漏
10、外运土的人工系数忘记乘
11、电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度
12、在配电柜安装清单中基础型钢容易漏
13、给排水上管道安装清单中套管容易漏
14、风管穿墙的封堵
15、调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑
增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!
20、一些零星的、小型构件砼容易漏算;
21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;
22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;
23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;
24、通风管道安装的帆布接口;
25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件。
26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目
27、板的负筋分布筋很容易漏,因为图纸根本没反映。
除了要看下工地看看以外,没别的办法。
28、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
在编制时,不要忘了啊!
29、各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝;
30、构造柱的突出部分;
31、预制板间的现浇带;
32、打预制桩的,桩头、接桩、送桩等。
33、钻冲孔桩的,钢护筒、入岩增加费、操作平台、砼是采用水下砼浇筑。
34、钢板桩打、拨分开套子目、在基坑作业和在坑上作业的系数。
35、没有详细的布置图,但图纸说明中提到的项目。
如填充墙的构造柱、砌体加筋等。
36、措施项目费用的大体积砼的测温费。
37、土建工程为二装的预留预埋件。
38、土建工程中窨井、化粪池项目如套综合定额,别漏了其中相应的措施项目,如挖湿土排水费、基坑排水费及脚手、模板费等。
39、暖通工程中容易遗留的项目:
1)空调风管阀门、静压箱,风机盘管回风箱的保温;
2)设备本体与管道连接中的法兰;
3)屋面水系统管道中的土建支墩;
4)末端设备采用的减振措施。
40、合同文件并不是一张纸,包括投标文件等,施工组织设计直接影响措施费的构成,按照规范施工则是合同内容之一。
比如投标时按24小时连续施工考虑,夜间施工措施费就不能不考虑,噪声等环境保护费用也不是简单的费率就可以代替的。
再比如设计图纸规定用PE给水管,但并未说明屋面部分要采取什么措施,按规范PE 管不能爆晒,应有保护措施,报价时就应该考虑。
另外,定额和规范不符时,应以规范为准,因为验收以规范为准
41、对清单项目和下挂定额子目的衔接不能完全掌握(包括工程量计算规则、工作内容等)。
定额有计算规则,清单有计算规则,两者必须一致。
比如前面多次有人提到的管道支架和穿墙套管,按清单是应该计算,不过室内管道安装定额通常都包含支架和套管(各地规定有不同),再计算就重复了。
42、楼梯石材踏步开槽容易漏掉,墙面装饰不同的装饰材料接缝处理,顶棚扣板四周压线易漏算。
43、土建里面的:人机配合挖土有个系数,湿土也有系数。
-0.06位置的防潮层。
44、土建中还有个东西容易忘,就是支撑钢筋用的马凳,实际施工中这个也是不小的数字,而且很烦。
45、土方类别及运距;
46、洞内、地下室内等需照明施工的人工费增加40%;
47、构造柱圈过梁模板砼计算;
48、管桩桩芯砼、送桩及试验桩的计算、管桩长度应计桩尖长度;
49、砖砌栏板1/4、1/2厚定额按900考虑,每增加或减少人材机需调整;
50、桩芯圆钢板、预埋铁件等刷防锈漆等;
51、不规则墙面抹灰、墙面钉钢丝网等人工增加;
52、墙面抹灰垂直高度超高抹灰厚度调整;
53、电气竖井桥架工程量统计有出入,原设计没有具体的安装大样图,由预算人员根据经验自行考虑安装方式。
54、高大厂房安装
所用脚手架费用。
一般钢结构不搭设脚手架。
55、钢筋工程中的垫铁可算在钢筋工程中?(按各地情况)。
56、抹灰工程中用的那个铁丝网山东省2006版消耗定额已单设子目,进入直接工程费。
57、脚手架费用应以被批准的施工组织设计中的做法计算。
58、装饰中的门的特殊五金,尤其是防火门。
59、容易把室外台阶的底面抹灰漏掉
60、容易漏大体积砼里设置的金属导热管
61、不同砼等级浇筑时设置的快易收口网
62、在做装饰装修时清单项目多是按完成面计算的。
很多项目看起来是完整的,如果不仔细看设计图纸和施工规范及招标文件是很容易漏算,导致清单组价不合理。
63、夹板基层的防潮防火及防虫等处理,石材防潮处理,石材、抛光砖等边角磨边抽槽等细部处理,浅色的石材做地面多用白水泥等。
较高的天花吊筋的反撑措施及防护,特殊装饰部位按设计要求拼接时需裁减材料时的损耗等。
64、梁高超过700MM和墙的对拉螺栓;
65、框架柱部分的砌体加固;
66、基础满堂脚手架
67、梁板墙增加的单项脚手架
68、外墙抹灰中的分格嵌缝项目,一般的也较容易疏忽的。
69、脚手架项目中的油漆刷浆用脚手费容易不计的。
70、加气块墙面处理。
71、以投影面积计算的砼工程(楼梯、阳台等)中砼含量大于定额含量应调整。
72、管道与自控专业接口部分,取源部件可能会出现多算
73、脚手架的搭拆容易漏项
74、照明系统灯具安装超高费和其系统调试很容易遗忘
75、楼梯间的最上段,记取的脚手架费不同下边。
76、防水材料附加层厚度的调整。
77、散水的油膏灌缝
78、楼梯预埋件;
79、卫生间等墙体上的砼翻边(当然此类属于划分问题,未算部分往往在墙体中计入了,可是在编制清单中这是个醒目的问题哦);
80、地下室工程中的照明费用;
81、女儿墙变形缝的沥青麻丝
82、预埋铁件
83、出屋面烟囱
84、阳台处的雨水管
85、清单投标报价中,预制构件以个计价时,预制构件上的预埋铁件
86、回填土中的挖土和运土;
87、挖土(挖槽或挖坑)中的运土;
88、基础垫层;
89、木制作的油漆;
90、砖基础防潮层
91、土方人工清底时的难度系数;
92、室外工艺管道安装时的脚手架费用;
93、钢结构焊接的无损检测费用;
94、工艺管线的穿墙套管封堵;
95、沉降观测点的钢筋头及所用的人机费96、加气块墙面处理。
96、人工费调整。
97、基础大放脚顶面防腐。
98、细石混凝土地面中的混凝土强度调整。
99、门窗中的油漆及五金。
100、安装工程中的主材价格。
工程造价预算容易遗漏项目
造价知识:造价预算(土建、安装)容易遗漏99项一、土建部分1、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
在编制时,不要忘了啊!2、人机配合挖土有个系数,湿土也有系数。
-0.06位置的防潮层;3、土方类别及运距;4、外运土的人工系数忘记乘;5、挖土(挖槽或挖坑)中的运土;6、土方人工清底时的难度系数;7、沟槽土方单侧弃土的系数容易遗漏;8、回填土中的挖土和运土;9、钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)10、打预制桩的,桩头、接桩、送桩等;11、钻冲孔桩的,钢护筒、入岩增加费、操作平台、砼是采用水下砼浇筑;12、钢板桩打、拨分开套子目、在基坑作业和在坑上作业的系数;13、管桩桩芯砼、送桩及试验桩的计算、管桩长度应计桩尖长度;14、基础垫层;15、砖基础防潮层;16、基础大放脚顶面防腐;17、构造柱的突出部分;18、预制板间的现浇带;19、预制板梁砼:板梁封头砼、运输、安装;20、屋脊线、盖板;主要是零星部件!21、一些零星的、小型构件砼容易漏算;22、构造柱圈过梁模板砼计算;23、不同砼等级浇筑时设置的快易收口网;24、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;25、卫生间等墙体上的砼翻边(当然此类属于划分问题,未算部分往往在墙体中计入了,可是在编制清单中这是个醒目的问题哦);26、没有详细的布置图,但图纸说明中提到的项目。
如填充墙的构造柱、砌体加筋等;27、容易漏大体积砼里设置的金属导热管;28、板的负筋分布筋很容易漏,因为图纸根本没反映;29、钢架中还有个东西容易忘,就是支撑钢筋用的马凳,实际施工中这个也是不小的数字,而且很烦;30、钢筋工程按规范要求加强部分的很容易漏;31、梁高超过700MM和墙的对拉螺栓;32、框架柱部分的砌体加固;33、以投影面积计算的砼工程(楼梯、阳台等)中砼含量大于定额含量应调整;34、预埋铁件;35、楼梯栏杆中的预埋铁件,楼梯预埋件;36、清单投标报价中,预制构件以个计价时,预制构件上的预埋铁件;37、土建工程为二装的预留预埋件;38、沉降观测点的钢筋头及所用的人机费;39、砖砌栏板1/4、1/2厚定额按900考虑,每增加或减少人材机需调整;40、加气块墙面处理;41、楼梯石材踏步开槽容易漏掉;42、细石混凝土地面中的混凝土强度调整;43、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目;44、不规则墙面抹灰、墙面钉钢丝网等人工增加;45、墙面抹灰垂直高度超高抹灰厚度调整;46、外墙抹灰中的分格嵌缝项目,一般的也较容易疏忽的;47、容易把室外台阶的底面抹灰漏掉;48、木制作的油漆;49、门窗中的油漆及五金;50、桩芯圆钢板、预埋铁件等刷防锈漆等;51、散水的油膏灌缝;52、女儿墙变形缝的沥青麻丝;53、各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝;54、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;55、防水材料附加层厚度的调整;56、出屋面烟囱;57、在平屋面保温屋面中排汽孔;58、阳台处的雨水管;59、装饰中的门的特殊五金,尤其是防火门;60、墙面装饰不同的装饰材料接缝处理;61、顶棚扣板四周压线易漏算;62、在做装饰装修时清单项目多是按完成面计算的。
造价预算容易遗漏项目

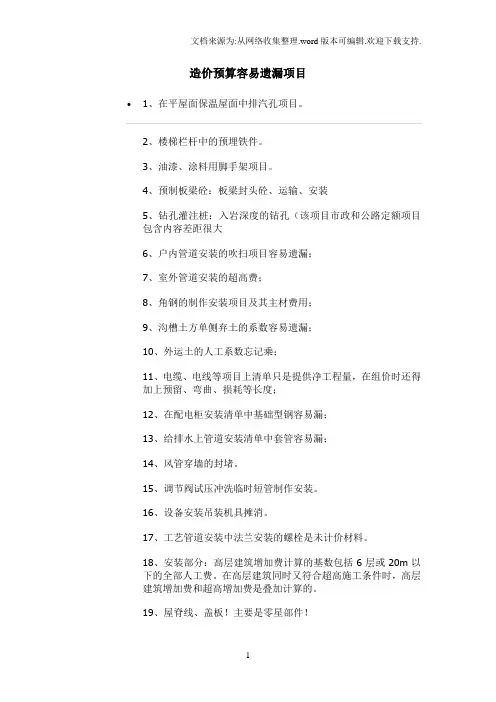

造价预算容易遗漏项目•1、在平屋面保温屋面中排汽孔项目。
2、楼梯栏杆中的预埋铁件。
3、油漆、涂料用脚手架项目。
4、预制板梁砼:板梁封头砼、运输、安装5、钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大6、户内管道安装的吹扫项目容易遗漏;7、室外管道安装的超高费;8、角钢的制作安装项目及其主材费用;9、沟槽土方单侧弃土的系数容易遗漏;10、外运土的人工系数忘记乘;11、电缆、电线等项目上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度;12、在配电柜安装清单中基础型钢容易漏;13、给排水上管道安装清单中套管容易漏;14、风管穿墙的封堵。
15、调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!20、一些零星的、小型构件砼容易漏算;21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目27、板的负筋分布筋很容易漏,因为图纸根本没反映。
除了要看下工地看看以外,没别的办法28、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
在编制时,不要忘了啊!29、各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝;30、构造柱的突出部分;31、预制板间的现浇带;32、打预制桩的,桩头、接桩、送桩等。
施工预算漏项分析报告
施工预算漏项分析报告施工预算是指在工程建设过程中,为了合理掌握工程投资的范围和限度,对工程项目各项费用进行准确测算和控制,从而根据资金供应情况争取项目实施的经济效益最大化的预测和控制。
但是,在进行施工预算时,由于人员疏忽、数据不准确或者其他原因,容易出现漏项,导致施工计划和预算的执行出现问题。
下面是对施工预算漏项进行分析的报告。
首先,我们对施工预算进行了全面细致的梳理和审查,发现了以下几个主要的漏项:1. 基础设施费用漏项:在施工预算中可能漏掉了一些基础设施费用,比如场地清理费用、废物处理费用等。
这些费用虽然可能不大,但是如果没有计入预算中,将影响项目的正常进行。
2. 人力资源费用漏项:在施工预算中可能忽略了一些劳动力的费用,比如管理人员、施工人员等。
这些费用虽然不是直接的施工费用,但是对项目的顺利进行起着至关重要的作用。
3. 辅助设备费用漏项:在施工预算中可能没有考虑到一些辅助设备的费用,比如临时用电、脚手架等。
如果没有计入这些费用,将给项目的施工带来很大的困扰。
4. 工程设计费用漏项:在施工预算中可能忽略了一些工程设计的费用,比如工程咨询费、工程监理费等。
这些费用虽然在项目实施中比较隐蔽,但是对项目的质量和进度控制起着至关重要的作用。
根据对漏项的分析,我们提出了以下几点建议:1. 建立完善的施工预算审查机制,对施工预算进行全面细致的审查,确保预算的准确性和完整性。
2. 在施工预算编制的过程中,加强与相关部门的沟通和对接,及时了解各项费用的动态变化,以保证预算的有效控制。
3. 对已经发生的施工费用进行跟踪和记录,及时将漏项补充到预算中,以便对预算的修订和调整。
4. 在施工预算编制的过程中,加强团队的配合和协作,充分发挥团队成员的专业优势,以确保预算的准确和完整。
总之,施工预算漏项分析的目的是希望能够在施工预算中避免出现漏项,并为项目的顺利实施提供有力的保障。
通过加强审查机制、加强沟通和对接、及时补充漏项等措施,我们相信可以有效避免施工预算漏项的出现,以保证工程项目的顺利进行。

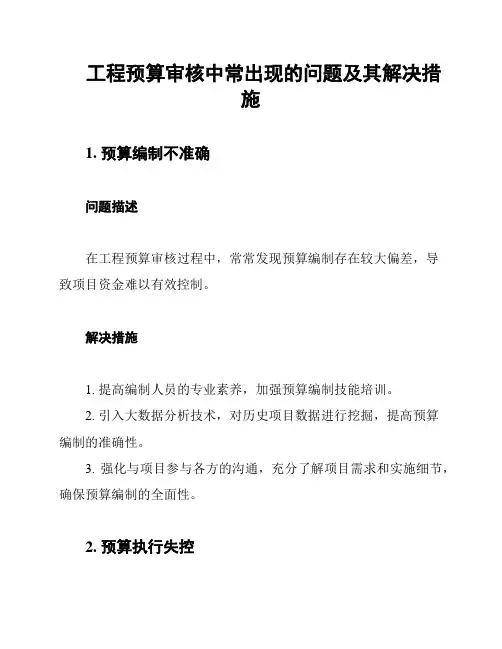

工程预算审核中常出现的问题及其解决措施
工程预算审核中常出现的问题及其解决措施1. 预算编制不准确问题描述在工程预算审核过程中,常常发现预算编制存在较大偏差,导致项目资金难以有效控制。
解决措施1. 提高编制人员的专业素养,加强预算编制技能培训。
2. 引入大数据分析技术,对历史项目数据进行挖掘,提高预算编制的准确性。
3. 强化与项目参与各方的沟通,充分了解项目需求和实施细节,确保预算编制的全面性。
2. 预算执行失控问题描述在工程实施过程中,实际支出超出预算,导致项目成本增加。
解决措施1. 建立健全预算管理制度,强化预算执行监控,确保项目按计划进行。
2. 定期进行项目成本分析,对预算执行情况进行评估,发现问题及时调整。
3. 加强项目风险管理,对可能引起预算失控的因素进行识别和应对。
3. 预算调整频繁问题描述在项目实施过程中,由于各种原因,预算调整频繁,影响项目进度和成本控制。
解决措施1. 充分评估项目风险,提前制定应对措施,减少预算调整的可能性。
2. 加强项目前期调研,确保预算编制的合理性和可行性。
3. 建立严格的预算审批流程,对预算调整进行严格控制。
4. 预算虚高问题描述在预算编制过程中,部分项目预算虚高,导致项目资金浪费。
解决措施1. 强化预算编制的监督和审核,对异常预算进行排查和纠正。
2. 引入竞争性报价机制,促使项目预算更加合理。
3. 加强项目管理,确保项目实际支出与预算相符。
5. 预算漏项问题描述在预算编制过程中,部分项目预算漏项,导致项目实施过程中出现资金缺口。
解决措施1. 优化预算编制流程,确保预算全面、详尽。
2. 加强对项目需求的分析,充分考虑项目实施过程中的各项支出。
3. 强化预算审核,及时发现并解决预算漏项问题。
6. 法律法规遵守不足问题描述在工程预算审核过程中,部分项目存在法律法规遵守不足的问题,可能导致项目风险。
解决措施1. 加强法律法规培训,提高项目人员的法律意识。
2. 建立健全法律法规审查机制,确保项目预算符合相关法规要求。
预算漏项事项
预算中容易漏的100项1 在平屋面保温屋面中排汽孔2 楼梯栏杆中的预埋铁件3 油漆、涂料施工用脚手架4 预制板梁砼:板梁封头砼、运输、安装5 钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6 户内管道安装的吹扫容易遗漏7 室外管道安装的超高费8 角钢的制作安装及其主材费用9 沟槽土方单侧弃土的系数容易遗漏10 外运土的人工系数忘记乘11 电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度12 在配电柜安装清单中基础型钢容易漏13 给排水上管道安装清单中套管容易漏14 风管穿墙的封堵15 调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!20、一些零星的、小型构件砼容易漏算;21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件。
26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目27、板的负筋分布筋很容易漏,因为图纸根本没反映。
除了要看下工地看看以外,没别的办法。
28、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
在编制时,不要忘了啊!29、各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝;30、构造柱的突出部分;31、预制板间的现浇带;32、打预制桩的,桩头、接桩、送桩等。
造价预算容易遗漏的100项总结
造价预算容易遗漏的100项总结1、在平屋面保温屋面中排汽孔2、楼梯栏杆中的预埋铁件3、油漆、涂料施工用脚手架4、预制板梁砼:板梁封头砼、运输、安装5、钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6、户内管道安装的吹扫容易遗漏7、室外管道安装的超高费8、角钢的制作安装及其主材费用9、沟槽土方单侧弃土的系数容易遗漏10、外运土的人工系数忘记乘11、电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度12、在配电柜安装清单中基础型钢容易漏13、给排水上管道安装清单中套管容易漏14、风管穿墙的封堵15、调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!20、一些零星的、小型构件砼容易漏算;21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件。
26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目27、板的负筋分布筋很容易漏,因为图纸根本没反映。
除了要看下工地看看以外,没别的办法。
28、在挖土方工程中,现在的计价表,挖湿土方的****费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
在编制时,不要忘了啊!29、各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝30、构造柱的突出部分;31、预制板间的现浇带;32、打预制桩的,桩头、接桩、送桩等。
预算中容易丢项和漏算的地方
安装预算中容易丢项和漏算的地方1、电梯井内照明、插座配管配线。
2、送配电试验3、暗装配电箱的木套箱预埋4、弱电箱体预留5、电缆总工程量应该是图纸计算的量乘以103.9%6、导线的焊、压接线端子和电缆头的制作7、防雷中的门窗接地,桥架与接地母线链接用的扁钢8、洞内、地下室内等需照明施工的人工费增加40%;9电气竖井桥架工程量统计有出入,原设计没有具体的安装大样图,由预算人员根据经验自行考虑安装方式。
10、照明系统灯具安装超高费11、利用柱主筋做引下线时,如果主筋超过2根需要乘以系数。
12、断接卡子的计算和套定额13、均压环的计算和套的套定额。
14、柱主筋与圈梁的焊接处。
15、电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度16、在配电柜安装清单中基础型钢容易漏17、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
18、电缆在管道井内桥架时的系数;19、电缆在套定额时五芯以上需要乘系数20、电缆头制作铜心和铝心的换算以及五芯以上时乘以系数。
21、分支盒预留0.2米22、接地母线、避雷网图纸工程量要另加3.9%23、总等电位箱的计算和接地24、卫生间等电位盒的计算和接地25、电缆的防火堵洞26、明敷金属管的防腐防火27、照明线路和动力线路的区分28 电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度29 在配电柜安装清单中基础型钢容易漏30 给排水上管道安装清单中套管容易漏31 风管穿墙的封堵32 调节阀试压冲洗临时短管制作安装。
33、设备安装吊装机具摊消。
34、工艺管道安装中法兰安装的螺栓是未计价材料。
35、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
36、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;37、通风管道安装的帆布接口;38、暖通工程中容易遗留的项目:1)空调风管阀门、静压箱,风机盘管回风箱的保温;2)设备本体与管道连接中的法兰;3)屋面水系统管道中的土建支墩;4)末端设备采用的减振措施。
预算中容易漏项的部分
电气预算中容易漏项的部分1、端子板外部接线端子板外部接线在预算工程中是较容易被漏算的,往往一个工程预算缺少的正是这部分的子目,造成工程预算缺项2、电缆沿沟道敷设过程中,沟道内的电缆支架必须做可靠的接地,必须将这部分所发生的费用进行记取,这也是容易缺项的一个部分3、电动机的检查接线中,在记取工程造价是不该忘记电动机1。
25米金属软管的价格1.端子板外部接线发生的情况一般比较特殊,也不是经常遇到,有时是施工中才发生,有时单从图纸上也不一定反映,所以预算中很少看到,预算中一般不统计。
2.电缆沟的接地一般都不会忽略,因为在图纸上一般表明用镀锌圆钢、扁钢、角铁作接地线沿途敷设,假如图纸没有,投标也不会计算在内,除非在投标时说明有包接地。
3.电动机的检查接线,要看在那种情况下,如连接入电机的金属软管一般在报价中包含,或单列金属软管定额,如何已发生费用则该定额就比较难收(其实主要是该定额一直争论不断),预算中该定额不算,金属软管单列定额处理1 对于端子板外部接线,在套用电力电头时按照2000定额已经包括在制作电缆中.2 电机的检查接线中已经含有1.25m的金属软管费用,如果金属软管材质不同于定额辅材如使用普利卡金属软管时可以对辅材换算.1、在平屋面保温屋面中排汽孔项目。
2、楼梯栏杆中的预埋铁件。
3、油漆、涂料用脚手架项目。
4、预制板梁砼:板梁封头砼、运输、安装5、钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6、户内管道安装的吹扫项目容易遗漏;7、室外管道安装的超高费;8、角钢的制作安装项目及其主材费用;9、沟槽土方单侧弃土的系数容易遗漏;10、外运土的人工系数忘记乘;11、电缆、电线等项目上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度;12、在配电柜安装清单中基础型钢容易漏;13、给排水上管道安装清单中套管容易漏;14、风管穿墙的封堵。
15、调节阀试压冲洗临时短管制作安装。
预算编制中最常见的漏项100条
预算编制中最常见的漏项100条1 在平屋面保温屋面中排汽孔2 楼梯栏杆中的预埋铁件3 油漆、涂料施工用脚手架4 预制板梁砼:板梁封头砼、运输、安装5 钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6 户内管道安装的吹扫容易遗漏7 室外管道安装的超高费8 角钢的制作安装及其主材费用9 沟槽土方单侧弃土的系数容易遗漏10 外运土的人工系数忘记乘11 电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度12 在配电柜安装清单中基础型钢容易漏13 给排水上管道安装清单中套管容易漏14 风管穿墙的封堵15 调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!20、一些零星的、小型构件砼容易漏算;21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件。
26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目27、板的负筋分布筋很容易漏,因为图纸根本没反映。
除了要看下工地看看以外,没别的办法。
28、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
在编制时,不要忘了啊!29、各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝;30、构造柱的突出部分;31、预制板间的现浇带;32、打预制桩的,桩头、接桩、送桩等。
造价预算容易遗漏的100项总结
造价预算容易遗漏的100项总结2009年08月21日星期五 23:57造价预算容易遗漏的100项总结造价预算容易遗漏的100项总结1、在平屋面保温屋面中排汽孔2、楼梯栏杆中的预埋铁件3、油漆、涂料施工用脚手架4、预制板梁砼:板梁封头砼、运输、安装5、钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6、户内管道安装的吹扫容易遗漏7、室外管道安装的超高费8、角钢的制作安装及其主材费用9、沟槽土方单侧弃土的系数容易遗漏10、外运土的人工系数忘记乘11、电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度12、在配电柜安装清单中基础型钢容易漏13、给排水上管道安装清单中套管容易漏14、风管穿墙的封堵15、调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!20、一些零星的、小型构件砼容易漏算;21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件。
26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目27、板的负筋分布筋很容易漏,因为图纸根本没反映。
除了要看下工地看看以外,没别的办法。
28、在挖土方工程中,现在的计价表,挖湿土方的****费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
