路缘石与平石砌筑施工方案

合集下载

路缘石(路平石、条石)专项施工方案

路缘石(路平石、条石)专项施工方案

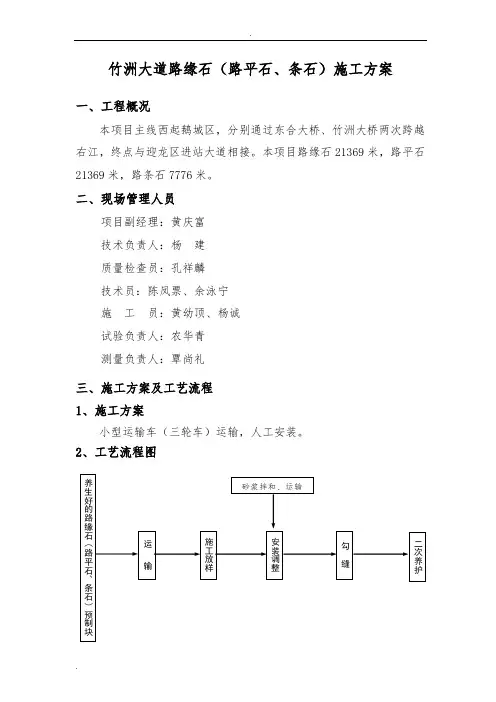

竹洲大道路缘石(路平石、条石)施工方案一、工程概况本项目主线西起鹅城区,分别通过东合大桥、竹洲大桥两次跨越右江,终点与迎龙区进站大道相接。

本项目路缘石21369米,路平石21369米,路条石7776米。

二、现场管理人员项目副经理:黄庆富技术负责人:杨建质量检查员:孔祥麟技术员:陈凤票、余泳宁施工员:黄幼顶、杨诚试验负责人:农华青测量负责人:覃尚礼三、施工方案及工艺流程1、施工方案小型运输车(三轮车)运输,人工安装。

2、工艺流程图四、施工方法1、路缘石(路平石、条石)检查对运到施工现场的路缘石(路平石、条石)再次进行检查,应轻拿轻放,避免损坏,强度不合格、色泽不一致、外观尺寸误差5mm、表观难看(指有掉边、角、蜂窝、麻面、颜色不一致等现象)的不使用。

2、测量放样路缘石(路平石、条石)安装前,应校核道路中线,测设路缘石(路平石、条石)安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1~5m。

按照设计高程进行控制测量。

3、路缘石(路平石、条石)运输按设计尺寸精确放样后,用运输车把路缘石(路平石、条石)从预制场运到安装地点进行安装。

路缘石(路平石、条石)预制件在运输过程中,应轻拿轻放,避免损坏。

运到施工现场的路缘石要及时安装,若不能及时安装完毕的路缘石(路平石、条石)及其他材料,要沿基础一侧把路缘石(路平石、条石)依次摆放整齐,不能影响路容路貌。

4、路缘石(路平石、条石)安装①砂浆垫层和勾缝砂浆严格按试验室给的配比进行拌和,勾缝砂浆采用细砂,标号满足施工图要求。

②统一采用坐浆法施工,垫层砂浆厚10mm,不允许污染路缘石(路平石、条石)和路面。

人工按放线位置安装路缘石(路平石、条石)。

安装前,基础要先清理干净,并保持湿润。

安装时,先用线绳控制路缘石(路平石、条石)的直顺度,再用水平尺进行检查,合格后采用高标号的水泥砂浆设计进行勾缝。

路缘石(路平石、条石)砌筑应平顺,相邻路缘石(路平石、条石)缝用8mm厚木条或塑料条控制,缝隙宽不应大于10mm。

路缘石、平石施工方法

路缘石、平石施工方法

路缘石、平石施工方法

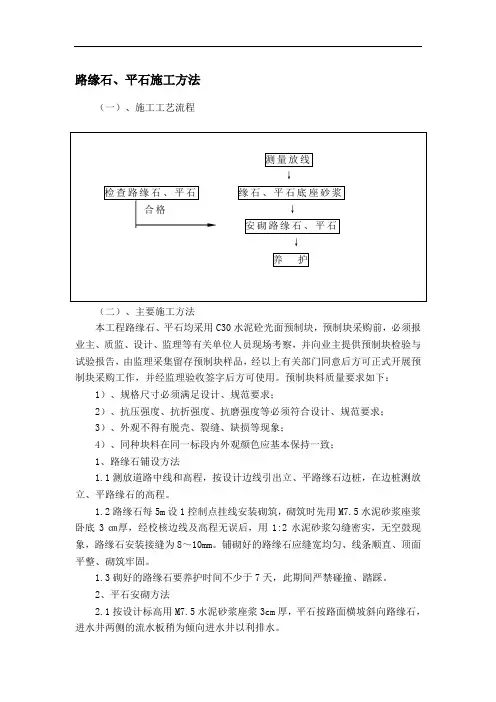

(一)、施工工艺流程
(二)、主要施工方法
本工程路缘石、平石均采用C30水泥砼光面预制块,预制块采购前,必须报业主、质监、设计、监理等有关单位人员现场考察,并向业主提供预制块检验与试验报告,由监理采集留存预制块样品,经以上有关部门同意后方可正式开展预制块采购工作,并经监理验收签字后方可使用。

预制块料质量要求如下:1)、规格尺寸必须满足设计、规范要求;
2)、抗压强度、抗折强度、抗磨强度等必须符合设计、规范要求;
3)、外观不得有脱壳、裂缝、缺损等现象;
4)、同种块料在同一标段内外观颜色应基本保持一致;
1、路缘石铺设方法
1.1测放道路中线和高程,按设计边线引出立、平路缘石边桩,在边桩测放立、平路缘石的高程。

1.2路缘石每5m设1控制点挂线安装砌筑,砌筑时先用M7.5水泥砂浆座浆卧底3㎝厚,经校核边线及高程无误后,用1:2水泥砂浆勾缝密实,无空鼓现象,路缘石安装接缝为8~10mm。

铺砌好的路缘石应缝宽均匀、线条顺直、顶面平整、砌筑牢固。

1.3砌好的路缘石要养护时间不少于7天,此期间严禁碰撞、踏踩。

2、平石安砌方法
2.1按设计标高用M7.5水泥砂浆座浆3cm厚,平石按路面横坡斜向路缘石,进水井两侧的流水板稍为倾向进水井以利排水。

2.2平石安装接缝为8~10mm,并用1:2水泥砂浆勾缝密实,无空鼓现象。

铺砌好的平石要缝宽均匀、线条顺直、勾逢密实,表面平整、砌筑牢固。

2.3砌好的平石养护时间不少于7天,此期间严禁碰撞、踏踩、车辆碾压。

【精品】路缘石、平石、雨水口施工导行方案

【精品】路缘石、平石、雨水口施工导行方案

路缘石、平石、雨水口施工导行方案长安街大修工程北侧路缘石、平石、雨水口施工(建国门桥~四惠桥段)交通导行方案北京公联公司代建工程指挥部申请书北京市公安局公安交通管理局:由于长安街沿线道路破损严重,为迎接建国60周年大庆,市政府决定对长安街进行整体大修,以提高长安街作为首都政治、文化、经济中心的地位.本次施工导行需要占用长安街(建国门桥~四惠桥段)现况北侧辅路及主路外侧两条机动车道,因此需要对该段道路进行交通导行。

导行日期:2009年4月5日~5月10日本单位依照建设法人负责的要求,对工程施工实行责任管理,施工中严格遵守道路、环保管理法规,服从交管部门的管理,确保交通安全、生产安全,防火、防汛的措施落实.请北京市公安局公安交通管理局予以核准。

联系人:宋启和北京公联公司代建工程指挥部2009年3月30日占道施工交通安全保证书一、保证按交管部门核准的施工时间、占路范围、交通维护设施和专职维护人员进行施工。

二、保证导行路、钢板桥、临时桥墩、现浇排架等临时设施安全、有效。

三、保证交通维护设施的规格符合国家标准,并按照国标标准进行使用及码放,对每次占路施工作业指派专人进行现场交通疏导,并要求安全负责人进行现场指挥.四、对施工现场的交通设施进行保护,保证不碰撞、不损坏、不污染交通设施,设专人看管、维护和清理,如有上述情况,应及时向交管部门报告,及时修复交通设施,并承担修复费用。

五、保证应急方案所需各种设施能按方案及时到位,在施工时如遇以外情况,应立即启用相应的应急预案,如若有伤员必须立即对伤员采取相应的紧急救助,并及时拨打120急救中心求助热线,现场作业时如发生火情,应立即启动消防预案,并及时拨打火警电话119,如有伤员,还需拨打120急救中心求助热线。

六、保证夏季施工时安排防汛设备,防止路面塌方;冬季施工时安排防溢水设施及防冻措施,防止路面结冰造成交通事故。

七、保证施工期间值班人员24小时值班,值班人员在值班时必须穿反光背心,不得打闹、酗酒、离岗、脱岗,如发生特殊情况、意外事故,必须要及时汇报施工现场领工人员,采取相应紧急措施。

路缘石侧平石施工方案

路缘石侧平石施工方案

路缘石侧平石施工方案路缘石是指位于道路边缘的石块,主要用于边界标志、车辆行驶指示以及保护道路边缘的功能。

在进行路缘石侧平石施工时,需要根据道路的具体情况和要求,制定合理的施工方案。

一、前期准备工作1.完善设计方案:根据道路的设计要求和实际情况,制定路缘石侧平石的设计方案,包括材料种类、尺寸、颜色、施工方法等。

2.调配材料和设备:根据设计方案,准备好所需的石材、水泥、砂浆等材料,调配好所需要的设备,包括挖掘机、铲车、搅拌机等。

3.清理施工区域:清理施工区域,将道路两侧的杂草、垃圾等清除干净,保证施工区域干净整洁。

二、基础处理1.测量标线:根据设计方案,在施工区域两侧的道路边缘进行标线测量,确定路缘石的位置和高度。

2.挖掘基础:使用挖掘机将施工区域两侧的土壤挖掘到一定的深度,通常为路缘石的宽度加上基础垫层的厚度。

3.夯实基础:利用铲车或者压路机对挖掘好的基础进行夯实,确保基础的坚实和平整。

三、路缘石安装1. 铺设基础垫层:在夯实的基础上铺设一层石子,厚度约为5-10cm,作为路缘石的基础垫层。

2.路缘石切割:根据需要,将路缘石进行切割,切割出所需的长度和形状。

3.粘贴路缘石:在基础垫层上涂抹一层砂浆,将切割好的路缘石粘贴到基础上,并用锤子或者橡胶锤轻轻敲击,使其牢固粘结。

4.排布路缘石:根据设计方案,依次排布路缘石,保持路缘石之间的间距一致,并用水平仪进行检测。

5.填充缝隙:将砂浆填充到路缘石之间的缝隙中,使用刮板将砂浆刮平,使路缘石之间的缝隙完全填充。

6.检查质量:在路缘石安装完成后,通过视觉检查和触摸检查路缘石的安装质量,确保路缘石安装牢固、平整、美观。

四、收尾工作1.清理施工现场:将施工现场的杂物、垃圾等清理干净,保持施工现场的整洁。

2.填平土壤:将施工现场两侧的土壤填平,并进行夯实,使其与路缘石平齐。

3.清洗整理:对路缘石进行清洗和整理,确保其干净整洁。

4.完成验收:进行路缘石侧平石工程的验收,确保施工质量符合相关标准和要求。

砌筑侧(平、缘)石工程施工技术方案

砌筑侧(平、缘)石工程施工技术方案

砌筑侧(平、缘)石工程施工技术方案1. 方案背景本砌筑侧(平、缘)石工程施工技术方案旨在提供砌筑侧(平、缘)石工程的详细施工步骤和技术要点,确保施工过程安全高效。

2. 施工准备工作在开始砌筑侧(平、缘)石工程之前,需要进行以下准备工作:- 清理施工现场,确保无杂物和障碍物;- 确定合适的工具和设备,并进行检查和调试;- 准备所需的石材和砂浆,并进行质量检验。

3. 施工步骤3.1 砌筑侧石1. 根据设计要求,确定砌筑侧石的位置和尺寸,并进行标线。

2. 在标线上涂抹适量的砂浆。

3. 将石块按照设计要求依次放置在砂浆上,用橡胶锤轻轻敲打使其牢固固定。

4. 检查石块的水平度和垂直度,并进行调整。

5. 等砂浆稍干后,用扫帚或刷子清理石面的杂物和浮渣。

3.2 砌筑平石1. 根据设计要求,确定砌筑平石的位置和尺寸,并进行标线。

2. 在标线上涂抹适量的砂浆。

3. 将石块按照设计要求依次放置在砂浆上,用橡胶锤轻轻敲打使其牢固固定。

4. 检查石块的水平度、垂直度和平整度,并进行调整。

5. 等砂浆稍干后,用扫帚或刷子清理石面的杂物和浮渣。

3.3 砌筑缘石1. 根据设计要求,确定砌筑缘石的位置和尺寸,并进行标线。

2. 在标线上涂抹适量的砂浆。

3. 将石块按照设计要求依次放置在砂浆上,用橡胶锤轻轻敲打使其牢固固定。

4. 检查石块的水平度、垂直度和缝隙,必要时进行调整。

5. 等砂浆稍干后,用扫帚或刷子清理石面的杂物和浮渣。

4. 技术要点- 在进行砌筑侧(平、缘)石工程时,必须确保基底牢固平整。

- 石材选择应符合设计要求,并进行质量检验,防止使用破损或不合格的石材。

- 砂浆应按比例调配,确保其黏结力和强度。

- 石块的放置顺序和位置要精确无误,确保工程质量。

5. 安全措施在进行砌筑侧(平、缘)石工程时,必须遵守以下安全措施:- 工人必须佩戴安全帽、安全鞋等个人防护用品。

- 工作区域必须设置明显的警示标志,确保周围人员的安全。

- 使用工具和设备时必须谨慎操作,防止发生意外伤害。

路缘石与平石砌筑施工方案

路缘石与平石砌筑施工方案

路缘石与平石砌筑施工方案接下来,将详细介绍路缘石与平石砌筑施工方案:1.确定砌筑区域:首先需要确定要进行砌筑的区域,这可以通过对现有道路或人行道进行测量和标记来完成。

确保砌筑区域恰好符合设计要求,并且能够满足交通和行人的需求。

2.准备工作:在进行施工前,需要进行准备工作。

这包括清理砌筑区域,清除杂物和多余的土壤,确保施工区域平整,没有障碍物。

同时,还需要准备好所需的石材和建筑材料,以及相应的工具和设备。

3.路缘石的施工:开始进行路缘石的施工。

首先,需要将路缘石的位置标记出来,然后在标记的位置挖掘出一条深度和宽度适当的沟槽。

沟槽的深度要考虑到路缘石的高度以及其下方的基础层。

然后,将路缘石放置在沟槽中,确保其与标记线对齐,同时要保证路缘石之间的间距均匀。

最后,使用水泥混合物将路缘石与基础层固定在一起,确保其牢固可靠。

4.平石的施工:在完成路缘石的施工后,可以开始进行平石的铺设。

首先,在砌筑区域的表面铺设一层砂浆,以提供一个稳定的基础。

然后,将平石一个接一个地放置在砂浆层上,确保它们之间的间距均匀且紧密连接。

铺设平石时,可以根据需要进行切割和整形,以匹配现有的路面或人行道。

最后,清理多余的砂浆和杂物,确保铺设表面平整。

5.完工与养护:在完成平石的铺设后,还需要进行一些完工和养护工作。

这包括清理施工区域,清除多余的材料和垃圾,确保整个砌筑区域的整洁。

同时,还需要对路缘石和平石进行养护,保持其良好的状态。

这可以通过定期清洁、修复破损和维护沟渠来实现。

总结起来,路缘石与平石砌筑施工方案需要进行准备工作、路缘石和平石的铺设工作以及完工与养护工作。

在进行施工时,需要严格按照设计要求操作,并使用适当的工具和设备。

通过合理的施工,可以确保砌筑的路缘石与平石具有较好的强度和稳定性,以满足交通和行走的需求。

施工侧(平、缘)石工程施工技术方案

施工侧(平、缘)石工程施工技术方案

施工侧(平、缘)石工程施工技术方案项目背景本项目旨在完成施工侧(平、缘)石工程的施工工作。

该工程的主要任务是在规定的工期内,按照设计要求和技术标准,将侧(平、缘)石砌筑完成,确保其结构牢固、美观大方。

施工目标1. 确保整个石工程的施工质量满足相关规范和要求,确保结构稳定可靠。

2. 严格按照设计图纸和技术要求进行施工,确保施工结果与设计一致。

3. 优化施工过程,提高工作效率,保证施工工期的顺利完成。

施工方案1. 施工准备阶段1. 仔细研究并理解设计图纸和技术要求,确保掌握施工的关键要点和注意事项。

2. 成立施工团队,明确施工任务和分工,制定详细的施工计划。

3. 搭建必要的施工设施和临时工地,包括搭建施工棚和搭建施工脚手架。

4. 准备所需的施工工具和材料,确保施工顺利进行。

5. 清理施工现场,确保施工区域清洁整齐,排除安全隐患。

2. 施工过程1. 按照施工图纸的要求进行基础测量和放线,确保施工的准确性。

2. 按照技术要求进行基础处理,保证侧(平、缘)石的稳定性和承载能力。

3. 按照设计要求进行石材的切割、加工和砌筑,确保石工程的质量。

4. 注意石材的搭配和拼接,确保整个工程的美观和统一性。

5. 加强施工现场管理,保证施工过程中的安全和秩序。

3. 施工总结1. 定期进行施工质量检查和验收,确保施工质量符合要求。

2. 及时处理施工中的问题和难点,确保施工进度不受影响。

3. 汇总施工记录和检查报告,形成施工总结和经验教训,为今后类似项目提供参考。

施工安全措施1. 严格遵守施工现场安全规定,做好安全教育和培训工作。

2. 提供必要的个人防护装备,并确保施工人员正确佩戴。

3. 建立完善的施工安全管理制度,确保施工过程中的安全。

4. 定期进行安全检查和隐患排查,及时整改和修复。

施工质量控制1. 严格按照设计要求和技术标准进行施工,确保施工质量符合相关规范。

2. 定期进行质量检查和验收,发现问题及时整改。

3. 加强对施工过程中材料和工艺的检查和把关,确保施工工艺的正确性。

路缘石工程施工工艺方案

路缘石工程施工工艺方案

4.3.4 路缘石、平石施工该部分路缘石和平石施工由于建设单位给定的工程量清单中项目特征和工程内容描述不一致或不全,我单位以工程内容描述为准。

所有路缘石和平石未计1:1砂浆勾缝费用,芝麻灰花岗岩路缘石未计长边加工费。

为防止竣工决算纠纷,坚持我单位以工程内容报价的原则,该费用未计入。

我单位在编制投标施工组织设计时,该工序按规定编制,若我单位有幸中标,则该部分费用建设单位在现场以签证形式给予结算。

4.3.4.1侧缘石、平石等附属结构的施工质量对整体工程竣工后的外观质量将有很大影响,如果侧缘石、平石等附属结构的线型不好,顶面高程参差不齐,表面污染严重,那沥青面层完工后,对整个道路的外观来讲将会造成永久的缺陷。

所以,侧缘石、平石等附属结构的施工与验收工作在施工时应予以足够的重视;4.3.4.2路缘石铺设施工程序为:基础处理→测量放线→安砌路缘石→勾缝→后背砼浇注及回填→养护。

(1)测量放线保证整体的均匀核对道路中心线无误后,测量出机非分隔带界线,进行施工放样,设置控制桩。

路缘石安装前,用挂线的方法控制高程和直顺度,确保缘石板面平整;4.3.4.3树坑板在建设单位给定的工程量清单中,项目特征和工作内容均未描述树坑板的尺寸,以工作内容为准,也未包含树坑板的挖土、回填、垫层等详细做法,该部分现场实际发生时以签证计入;4.3.4.4同样各类路缘石安装,在建设单位给定的工程量清单中,未计入挖土、回填、垫层等详细做法,该部分现场实际发生时以签证计入。

4.3.5路缘石铺砌安装钉桩挂线后,把路缘石沿基础一侧依次排好。

路缘石垫层所用砂浆为M7.5 水泥砂浆,砂浆拌和好后匀铺在基础上,基础与路基工程同量填挖和碾压密实。

按放线位置安砌路缘石,施工时要求板(块)缝均匀,严禁出现错台现象。

4.3.6勾缝待一作业段安装完毕,再用1:2 水泥砂浆勾缝,勾缝前先对路缘石进行平面位置和高程、缝宽的调整,符合设计和规范要求,灌缝砂浆要求饱满密实。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

武胜县沿口镇迎宾大道A段建设项目
路缘石与平石砌筑施工方案
编制:
审核:
批准:
上海明凯市政工程有限责任公司
二〇一三年六月八日
路缘石与平石砌筑施工方案
一、工程概况
武胜县沿口镇迎宾大道原为广安至武胜S304线城区段,本提升改造工程分为A段与C段,本段位于A段一期工程。

迎宾大道A段作为东部商贸新区主干道,目前一期工程道路宽24米,二期工程道路宽12米,双车道,道路平纵面指标满足公路山区二级公路标准。

加宽改造后作为主城区与南部新区交汇的交通性与景观性并重的城市主干道。

A段一期工程里程桩号为K0+000~K1+010,设置有一处断链,实际全长1003.218m,道路总体呈西南至东北走向,其中K0+000~K1+010段道路经过武胜县东部商贸新区,原道路宽为24m,该路段道路设计红线基本宽度为66m,根据道路沿线的建筑设施情况,横断面布置上绿化带宽度是可变的。

本分项路缘石及平石工程起止桩号为K0+000至K1+010。

二、路缘石施工
本工程路缘石均采用从市场上专业预制场采购商品路缘石。

材料进场前,要求供应商提供产品合格报告和由相关权威检测部门出具的混凝土强度抗压报告。

⑴、施工工艺流程:
测量放线开挖基槽挂线座浆路缘石安装调平勾缝养生
⑵、测量放线
首先按照图纸设计用全站仪测量放出安装路缘石的边线,用水准仪测量放出高程线。

基槽开挖后,用全站仪放出路缘石的内边线桩,所打设的桩高度均高于路缘石顶面高度,直线段桩间距为20米一个,大半径曲线段10米一个,小半径曲线段5米一个。

然后用水准仪在边桩上抄出路缘石顶面高程,并把高程线用胶布直接划在桩上,最后在桩上高程线处挂上棉线,以作为路
缘石顶面高程控制的依据。

⑶开挖基槽
根据路缘石的外边线,用切割机对基层侵入路缘石范围的进行切割,切割深度为3cm。

基层被切割的部分用人工进行挖除。

对开挖出来的基槽表面疏松的,用打夯机进行夯实。

⑷挂线座浆
根据测量放线的点(钢筋)挂好施工线,开始安装路缘石。

保证线型顺直、曲线圆滑。

安装路缘石,路缘石必须用靠尺或水准尺边安装边检测,使之横平竖直,保证圆顺、平直。

⑸路缘石安装调平
1、设立钉桩并测设高程后挂线,把路缘石沿基础一侧依次排好。

2、立缘石用水泥砂浆做找平层,切割条石尺寸统一,无需再进行勾缝。

3、砂浆拌好后匀铺在基础上,按放线位置安砌路缘石。

4、砌完的路缘石顶面应平整,线条直顺,弯道圆滑。

⑹灌缝、勾缝
安装完毕,检查合格后,用砂浆灌缝,砂浆必须饱满、密实。

然后用水泥砂浆勾缝,缝为凹缝,缝深为5㎜。

⑺养生
每天根据天气情况,适时养生,养生期不少于7天。

三、平石施工
本工程平石为C30预制砼平石,采用从市场上专业预制厂家购买商品平石。

材料进场前,要求供应商出具相应的质量合格报告和相关试验检测报告。

同时采取对供应商在预制平石采用的混凝土进行见证制件,并在同条件养护,在监理见证送至相关试验单位进行试块抗压强度试验。

对抗压强度不合格的产品,要求进行退场处理。

⑴放样
根据已砌筑好的路缘石的顶面高程往下量20cm作为平面石的顶面高程控制标高。

⑵基底施工
由于平石厚度为15cm,基底进行开挖时,只考虑砂浆垫层的厚底即可。

若实际基层高程高于设计高程的,应对高出部分的基层进行铲除,并用打夯机进行夯实。

若实际基层高程低于设计高程的,用1:3的水泥砂浆作为垫层进行垫平。

⑶平石砌筑
平石与平石、平石与路缘石之间的缝宽1cm,同时平石与路面接缝处边线必须顺直。

砌筑平石以及勾缝(及灌缝)所采用的水泥砂浆为M10砂浆。

砂浆必须饱满嵌实,平石的勾缝应满足图纸上的要求,勾缝以平缝为宜。

平石安放稳固,做到线段直顺、曲线圆滑,平石顶面平整无错牙,勾缝饱满严密,整洁坚实。

四、质量保证措施:
1、加强原材料的质量控制,严禁不合格料进场,破损的路缘石严禁使用。

2、严格执行三检制,积极配合监理工程师的工作,发现问题及时纠正。

对顶面高程、直顺度等重要指标进行检测,要做到及时发现,及时处理。

五、施工安全
1、坚持“安全第一,预防为主”的国策。

在计划、施工、检查上,支持以安全为核心,渗透于生产和各个环节。

在开工之前,施工队组织进场职工进行安全规程教育,对关键工序的工作人员严格要求持证上岗。

2、机械设备移位、电器检修时必须断电操作,严禁带电作业,并挂上警示牌。

移位时必须有专人指挥,照看电缆,防止电缆压坏损伤。

3、施工危险地段设相应的醒目标志和标语,严禁非作业人员进入施工危险地段。

4、车辆出入口由专人指挥,避免施工路段交通事故的发生。
