淄博富力万达广场抢工方案计划
工程抢工方案

工程抢工方案一、前言目前,建筑行业项目工期普遍偏长,各方涉及利益相关者需求日益繁杂,工程进度偏低已成为建筑行业一个不容忽视的问题。
在这样的背景下,工程抢工便成为了市场上业主及施工方迫切需要解决的问题。
为解决这一问题,制定一套科学有效的工程抢工方案就显得尤为重要。
二、现状分析目前我国建筑行业项目工期偏长的主要原因有:1.项目方面:业主要求变更频繁,设计变更造成工期延长;2.施工方面:施工组织与进度计划不合理,施工队伍保障不足,施工现场管理不到位;3.材料设备方面:材料供应不及时,设备维护保养不及时引起故障;4.外部环境方面:天气造成的延误,政府部门审批不到位。
三、工程抢工方案制定1. 确定工期目标首先需要与业主沟通,制定合理的工期目标,明确业主的需求和要求。
2. 制定任务分工确定抢工方案执行的责任人员、部门、每个人的任务分工,分析每个负责人的能力,确定负责人员的责任和义务。
3. 合理安排施工工艺对工程进行分析,结合施工现场实际情况,制定合理的施工工艺方案。
减少冗余工序,提高施工效率。
4. 提前采购材料设备提前制定材料设备采购计划,并与供应商签订合同,确保材料设备的及时供应,降低施工队的等待时间。
5. 优化施工队伍根据项目的实际情况,调配合适的施工队伍,提高施工队伍的素质和效率,确保施工进度。
6. 强化现场管理加强现场管理,严格执行施工进度计划,做好施工现场的安全防护工作,保障施工作业的顺利进行。
7. 加强协调与沟通建立起业主、设计单位、监理单位和施工单位之间的沟通渠道,及时协调解决问题,保证工程进度的顺利进行。
8. 针对天气和政府审批情况,提前制定应对方案合理考虑天气情况和政府审批相关问题,提前做好预案,以减少不可控因素对工程进度的影响。
四、工程抢工方案实施1. 工程抢工方案需在上级主管部门的领导下,由项目负责人将其传达至所有施工单位,以确保各方都能明确方案的重要性和执行方式。
2. 每个责任单位要严格按照方案制定的工期要求和落实的具体任务进行实施。
建筑施工抢工方案

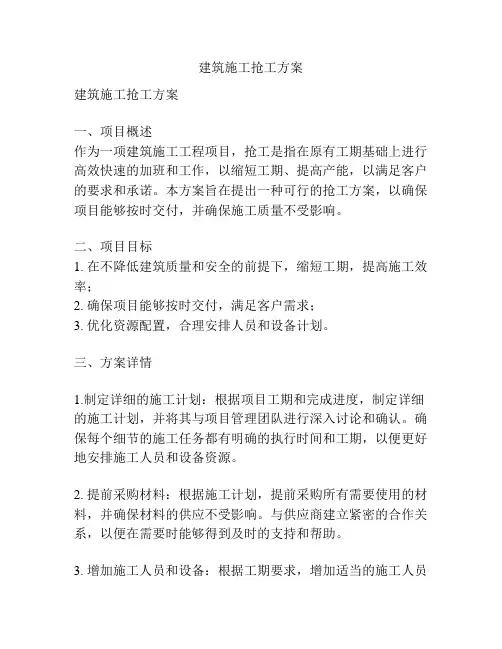

建筑施工抢工方案建筑施工抢工方案一、项目概述作为一项建筑施工工程项目,抢工是指在原有工期基础上进行高效快速的加班和工作,以缩短工期、提高产能,以满足客户的要求和承诺。
本方案旨在提出一种可行的抢工方案,以确保项目能够按时交付,并确保施工质量不受影响。
二、项目目标1. 在不降低建筑质量和安全的前提下,缩短工期,提高施工效率;2. 确保项目能够按时交付,满足客户需求;3. 优化资源配置,合理安排人员和设备计划。
三、方案详情1.制定详细的施工计划:根据项目工期和完成进度,制定详细的施工计划,并将其与项目管理团队进行深入讨论和确认。
确保每个细节的施工任务都有明确的执行时间和工期,以便更好地安排施工人员和设备资源。
2. 提前采购材料:根据施工计划,提前采购所有需要使用的材料,并确保材料的供应不受影响。
与供应商建立紧密的合作关系,以便在需要时能够得到及时的支持和帮助。
3. 增加施工人员和设备:根据工期要求,增加适当的施工人员和设备,以提高施工效率和产能。
确保每个施工任务都能够得到足够的人力和设备资源的支持。
4. 加班工作和灵活安排:对于紧急任务和关键节点,可进行加班工作,并根据需要进行施工人员的轮班安排,以保证工作的连续性和高效性。
同时,合理安排和调配人员,确保每个环节都能够按时进行。
5. 加强施工管理:加强现场施工管理,确保施工人员的安全和质量控制。
加强现场的协调和沟通,及时解决问题和纠正错误。
6. 提前预测和解决问题:对于可能出现的问题和困难,提前进行预测和解决方案的研究和筹备。
通过提前准备和及时行动,减少施工过程中可能出现的延误和风险。
四、风险管理在进行抢工工作时,需要考虑以下风险,并采取相应的措施进行管理和应对:1. 人员疲劳:加班工作可能导致施工人员疲劳,影响工作效率和质量。
需要合理安排工作和休息时间,提供必要的休息和补充物质,以保护施工人员的身体健康。
2. 施工质量:加快施工进度可能会影响施工质量。
抢工措施方案

抢工措施方案
抢工措施方案
随着社会的不断发展,人们对生活的要求也越来越高。
基础设
施建设、工业建筑、公共设施的建设等等,都需要进行大量的劳动
力和时间上的投入。
在这个过程中,时间的紧迫性可能会限制工程
完成的速度。
为了加速工程的进展,必须采取各种抢工措施。
本文
将介绍一些可行的抢工措施方案。
一、将人力资源调配到位
人力资源是推进工程的重要因素之一,因此必须将人员调配到位。
首先,工人之间必须协作得好,以保证工程进度。
工作人员应
该创造出一种和睦、和谐的工作氛围,以促进高效的工作。
此外,
必须保证有足够的人手:对工人招聘的数量和质量需要做好策划,
根据工程的进度计划,提前做好准备,确保从开工到竣工都有足够
的人手。
二、加强现场速度
工地现场工作速度的加快都会对整个工程进度起到重要作用。
工人需要有高效的工作技能和团队精神,同时也需要具备安全意识。
在现场,放慢节奏、散漫松懈的行为将严重影响工程进度。
因此,
必须针对每个工程阶段制定详细的计划,确保所有的工作有合理的
先后顺序。
三、增加机械化程度。
抢工措施施工方案(一)

抢工措施施工方案(一)引言概述:抢工措施施工方案是在工程项目需要加快进度完成的情况下所采取的一系列措施和方案。
本文将介绍抢工措施施工方案的具体内容,包括人员调整、资源调配、工序优化、技术支持以及质量控制等方面的处理方法和实施步骤。
正文:一、人员调整1. 针对工程项目进度紧迫的情况,通过项目管理部门和相关岗位人员的协调,对施工队伍进行人员调整,确保项目短期内能够投入足够的劳动力。
2. 根据工程施工进度要求,对施工人员的工作时间进行调整,并加班加点工作,以确保施工进度的顺利推进。
3. 针对关键工序和难点工艺,增加相关专业技术人员的配备,提供技术支持和指导,确保施工质量和进度的同时,避免出现意外事故。
二、资源调配1. 对施工现场所需的材料、设备等资源进行全面调查和核实,提前采购和储备,以免出现资源短缺的情况。
2. 根据施工进度要求,合理安排资源的使用,避免资源闲置或浪费,确保资源的最大利用率。
3. 在施工过程中,及时跟进材料供应链,与供应商保持良好的沟通和配合,确保材料的及时供应和交付。
三、工序优化1. 对整个施工流程进行重新评估和优化,找出影响进度的瓶颈环节,寻找替代方案或改进措施,以提高工程施工效率。
2. 在施工过程中,合理规划和分配工序,避免重复或冗余的工作,提高施工的整体效率。
3. 建立并落实施工进度计划,通过制定里程碑和关键节点,对施工进度进行监控和管理,确保按时完成各项任务。
四、技术支持1. 与相关科研机构或专家进行合作,寻求技术支持,提供专业技术咨询和指导,以解决施工过程中遇到的工艺问题和技术难题。
2. 对施工过程中出现的技术问题进行及时解决和反馈,保证施工质量和进度的可控性。
3. 定期组织技术培训和交流会议,提高施工人员的技术水平和综合素质,以增加施工团队的整体能力。
五、质量控制1.严格按照相关标准和规范进行施工操作,确保施工的质量和安全。
2.加强质量监督和检查,建立质量跟踪体系,及时发现和纠正施工中存在的不合格问题。
抢工施工方案

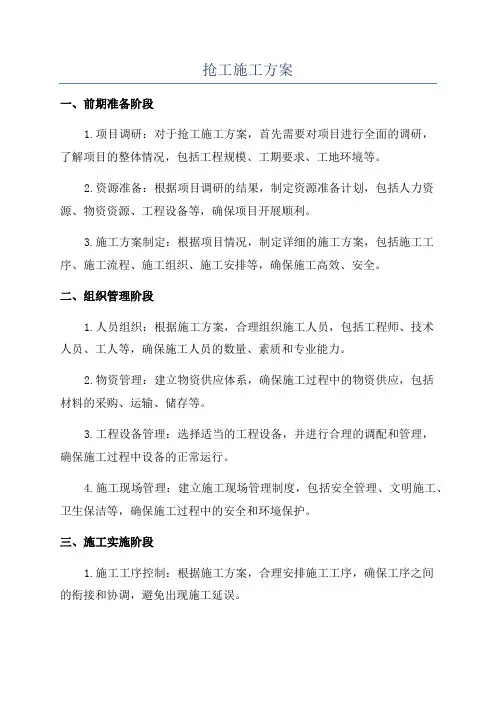

抢工施工方案一、前期准备阶段1.项目调研:对于抢工施工方案,首先需要对项目进行全面的调研,了解项目的整体情况,包括工程规模、工期要求、工地环境等。
2.资源准备:根据项目调研的结果,制定资源准备计划,包括人力资源、物资资源、工程设备等,确保项目开展顺利。
3.施工方案制定:根据项目情况,制定详细的施工方案,包括施工工序、施工流程、施工组织、施工安排等,确保施工高效、安全。
二、组织管理阶段1.人员组织:根据施工方案,合理组织施工人员,包括工程师、技术人员、工人等,确保施工人员的数量、素质和专业能力。
2.物资管理:建立物资供应体系,确保施工过程中的物资供应,包括材料的采购、运输、储存等。
3.工程设备管理:选择适当的工程设备,并进行合理的调配和管理,确保施工过程中设备的正常运行。
4.施工现场管理:建立施工现场管理制度,包括安全管理、文明施工、卫生保洁等,确保施工过程中的安全和环境保护。
三、施工实施阶段1.施工工序控制:根据施工方案,合理安排施工工序,确保工序之间的衔接和协调,避免出现施工延误。
2.施工质量控制:建立施工质量控制体系,包括质量检查、质量记录、质量整改等,确保施工过程中的质量合格。
3.施工进度控制:制定详细的施工进度计划,并进行有效的监控和控制,确保施工进度的按时完成。
4.施工安全控制:建立施工安全管理制度,包括安全培训、安全防护、安全检查等,确保施工过程中的安全。
四、后期总结阶段1.施工总结分析:对施工过程进行总结,包括施工质量、施工进度、施工安全等方面,找出问题和不足,并提出改进措施。
2.经验总结分享:将施工总结的经验和教训进行分享,提高施工管理水平和团队素质。
3.项目交接:对施工完成的项目进行交接,包括移交资料、移交设备、移交人员等,确保项目交接的顺利进行。
以上是抢工施工方案的经典总结,通过前期准备、组织管理、施工实施和后期总结等阶段的控制,可以确保抢工施工的顺利进行,并达到预期的效果。
工程项目抢工措施方案

工程项目抢工措施方案一、前期准备工作1.项目前期准备项目启动之初,需要对工程项目的整体规划和施工方案进行认真的准备和详细的安排。
首先需确定项目的总体进度目标,并明确各项工作的完成时间节点。
2.材料供应预案预案真实可靠地查明工程所需材料的导热系数、事物参数等数据。
采取补偿措施,不要去市场商议允许几家面对异样的材料厂商。
诸如规划进样时间,非假日进样,堆场平、清爽等的地面秩序管理方案和要求,签订关于环境的合同协议。
3.机械设备保障预案允许施工方对施工机械设备进行具体安排,避免施工前无附着力的添加机械设备,进而导致耽搁施工赏鉴的情况。
4.人员安全预案人员安全是工程项目实施过程中非常重要的一个环节,也是需要提前做好准备的工作。
需要对施工人员进行安全培训,确保他们了解施工安全规范和要求,并会使用相应的个人防护装备。
5.预留项目推进空间工程项目实施过程中,可能会遇到各种突发情况和问题,所以需要在计划进度中预留一定的项目推进空间,以应对可能出现的延误和耽搁。
二、施工过程中的抢工措施1.施工组织调整在工程项目实施过程中,施工组织调整是非常关键的一环。
当发现施工进度有所滞后时,需要及时对施工组织和施工队伍进行调整,以提高施工效率,确保工程按时完成。
2.加班加点如果工程项目实施过程中需要赶工,可以采取加班加点的方式,延长施工时间,以弥补之前的滞后进度。
当然,在实施加班加点时需要确保施工人员的安全和健康,尽量减少加班加点对施工人员的影响。
3.临时工在某些情况下,可能出现施工队伍人手不足的情况,这时可以考虑雇佣临时工来补充人手,提高施工效率。
4.调整工时根据实际情况调整施工工时,合理安排施工时间,提高工作效率。
5.优化施工方法对于一些工程施工比较复杂的部分,可以考虑优化施工方法,采用更加高效的施工工艺,以缩短施工周期,提高工程进度。
6.加强管理和监督在工程项目实施过程中,需要加强对施工人员和施工质量的管理和监督,及时发现和解决问题,确保工程按时完成。
工程施工抢工专项方案

工程施工抢工专项方案背景:在一些工程建设项目中,由于种种原因导致工期延长,为了赶上工期进度,工程施工方需要制定抢工专项方案,以满足工期要求。
目标:本专项方案的目标是在不影响工程质量和安全的前提下,尽可能缩短工期,确保按时完工。
措施:1.优化施工计划根据项目的工程特点和实际情况,优化施工计划,合理安排施工顺序和工序间的时间间隔,减少无关的等待时间,提高施工效率。
2.加大施工人力投入增加施工人员的数量,合理配置人员岗位,确保施工全天候连续进行。
同时,加强施工人员的培训,提高技术水平,减少施工中的失误和停工时间。
3.采用高效施工方法与工艺引入先进的施工工艺和设备,如预制装配式建筑、施工协同等,以减少施工时间,提高施工质量和效率。
4.加大材料供应力度加强与材料供应商的协作,确保材料的供应及时到位。
在施工现场设立材料储备点,便于随时调用所需材料,减少因材料不到位而造成的停工现象。
5.加大管理力度加强施工现场的管理,确保各个施工单位之间及工序之间的协调配合。
严格执行施工方案,及时发现和解决施工中的问题,确保施工进度的压力,例如,通过每日工作例会,及时了解工程进展情况,并评估当前进度是否符合要求。
6.适当延长施工时间临近工程竣工期限时,可以考虑适当延长施工时间,加班加点完成工程。
但需要充分考虑施工人员的身心健康,合理安排工作时间,保证施工人员的休息和培训,避免由于疲劳引起的事故发生。
预期效果:通过以上措施的实施,可以有效缩短工期,提高施工效率,确保工程按时完工。
在此过程中,需要各相关方积极配合,确保措施的有效实施。
风险管理:1.工程质量:在加快施工进程的同时,不能忽视工程质量。
需要确保工程的质量得到保证,不得因加快施工进度而影响工程质量。
2.安全风险:加快施工进度可能会增加施工安全风险。
需要加强安全管理,落实各项安全措施,确保施工人员的安全。
结语:本专项方案提出了一系列措施,旨在缩短工期,确保工期要求的实现。
工期抢工措施(两篇)

引言:工期是工程建设过程中非常重要的一个因素。
在一些特殊情况下,为了满足工期的要求,需要采取一些抢工措施。
本文将详细介绍工期抢工措施的方法和技巧,并探讨其实施的可行性和效果。
概述:正文内容:一、进度计划调整1.分析项目进度计划,确定关键路径和关键工序;2.根据项目实际情况,对进度计划进行合理调整;3.合理分配人力资源,增加工人数量,加大工程建设力度;4.对关键工序进行并行作业,提高工作效率;5.采用先进的施工方法和设备,缩短工期。
二、资源优化利用1.合理规划人力资源,提高人员的工作效率;2.鼓励工人加班加点工作,提供相应的激励措施;3.合理安排设备使用顺序和时间,避免设备闲置造成的时间浪费;4.采取物资供应保障措施,确保施工现场物资及时到位;5.优化物流管理,提高物资运输效率。
三、施工组织优化1.精细化施工组织设计,确保施工流程合理有序;2.设立专门的施工管理小组,加强工地管理;3.加强项目监控和预警机制,及时发现和解决施工中的问题;4.安排项目经理层层把关,确保施工质量和工期进度;5.制定详细的施工方案和工序计划,提前预测可能出现的问题,并采取相应措施预防和解决。
四、合理调度和配合1.与相关部门进行紧密配合,提前获得必要的施工许可和审批;2.与供应商深入合作,确保物资和设备的及时供应;3.与其他施工单位沟通协调,共同解决可能出现的协调问题;4.制定详细的施工计划,包括每日和每周的工作安排;5.加强沟通与协作,及时解决合作单位的问题和需求。
五、风险管理与应急措施1.制定相应的风险管理计划,识别潜在风险和威胁;2.采取相应的风险控制措施,减少风险发生的可能性;3.建立应急预案,并进行定期演练,提高应对突发情况的能力;4.安排专门人员进行风险监控和应急响应;5.及时跟踪和评估风险控制和应急措施的效果,对不足之处进行及时改进。
总结:工期抢工是在工程建设过程中常见的问题,采取一系列的措施可以缩短工期,确保工程按时完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
邹平富力城展示区项目
工程抢工方案
编制: _____________
审核: _____________
审批: _____________
广州天力建筑工程有限公司邹平富力城项目部
二○一八年六月十五日
目录
第一章编制依据------------------------------------------------1
1、工程概况-------------------------------------------------1
2、编制依据-------------------------------------------------1
3、编制原则-------------------------------------------------1 第二章抢工节点------------------------------------------------2
1、富力城一期一标段抢工建筑面积-----------------------------2
2、赶工进度控制节点-----------------------------------------2 第三章工程抢工保证措施----------------------------------------2
1、调整施工做法---------------------------------------------2
2、增加施工人员与作业台班-----------------------------------2
3、增加现场施工道路-----------------------------------------3
4、增加材料堆场---------------------------------------------3
5、后勤保障-------------------------------------------------3
6、穿插流水作业---------------------------------------------3
7、增加项目部管理人员---------------------------------------3
8、增加钢筋加工等机械设备-----------------------------------4
9、甲指分包-------------------------------------------------4
10、抢工作业时间--------------------------------------------4
11、外联----------------------------------------------------4 第四章施工人员需求统计----------------------------------------5 第五章水电材料进场时间节点控制--------------------------------7 第六章各楼节点进度计划----------------------------------------8
第一章编制依据
1、工程概况
工程名称:邹平富力城展示区项目(由售楼处、样板间组成)
建设地点:邹平县黄山办事处醴泉五路东侧鹤伴六路北侧
建设单位:滨州极富房地产开发有限公司
建筑结构形式:售楼处为钢结构,样板间为框架结构
富力城展示区建筑总面积:2656.68㎡
富力城展示区抢工面积:2656.68㎡
建筑使用年限:50年
2、编制依据
2.1、根据地产方对工期的要求。
2.2、现场实际进度情况
2.3、施工图纸及相关设计文件
3、编制原则
邹平富力城售楼处和样板间按正常工期计划于2018年4月10日至2018年8月10日完成样板间和售楼处的全部工作内容,正常施工工期为122天。
但是建设单位未能在2018年4月10日之前提供具备开工条件场地,导致实际开工日期向后推迟,2018年4月30日为实际开工日期。
2018年8月10日必须完成售楼处和样板间工期节点不变。
施工工期节点仅102天。
工期压缩天数20天。
为完成目标任务,在确保工程质量、安全的前提下,严格控制工程成本,实现工程进度目标下,项目部调集各部门经过研商讨论,拟采用本案进行抢工。
第二章抢工关键节点表
1、富力城售楼处和样板间抢工建筑面积
第三章工程抢工保证措施
1、增加施工人员与作业台班
为提高现场施工进度,在确保质量、安全的前提下,尽最大可能的完成工期节点,根据单人产量定额的计算,合理、有效、科学的对施工操作人员与作业时间进行调配,以图达到满劳力最大功效的发挥。
1.1加大劳动力投入,保证所有工作面均有足劳动力,不让工作面因缺少劳动力而停工、待工。
1.2缺少劳动力时,采用提高劳动报酬、提供工人往返车费、提供食宿等的方式确保劳动力的充足。
1.3增加设备投入,售楼处和样板间各设置一台25T汽车吊,进行材料吊运。
由于施工场地道路受限,好多材料无法直接运抵指定位置,用50铲车将材料转运。
2、增加现场施工道路
由于展示区园建、电力、小市政与售楼处和样板间同时施工,前期仅办公区
北侧能使用一条施工道路,后期园建广告墙施工后可布置的场地更加狭窄。
为满足施工材料的正常需求,实现1#、2#楼施工材料正常供应,计划在办公区临建东侧设置一条临时道路,从工地主大门左转直到1#楼,宽度6米,长度约170米,用挖掘机整平压实,保证材料的运输通时吊装及运输。
3、后勤保障
由于本方案涉及的抢工时段短而急迫,劳动强度大,为保证预售节点按时完成,必须维护保持抢工节奏,因此所用费用支出巨大,除去正常施工人员外,其他均为抢工阶段突击人员,预计抢工阶段总共增加施工人员79人。
人员住宿按8人/间计算,项目管理人员增加5人,按3人/间计算,需增加6间板房,配备6台空调。
由于抢工突击工人来回路费和遣散费用500元/人。
雨季施工措施费(雨衣雨具)单人按50元/人。
夜间作业人员补贴30元/天/人。
4、穿插流水作业
施工资源最大功效的保证方式就是施工工序的合理安排,因此在抢工阶段做好各工序的穿插流水作业,做好本方案的施工组织设计是抢工节点最有力的保证方式,土方开挖与基坑边皮支护的进度协调、模板安装与钢筋帮扎穿插作业、室内吊顶与幕墙穿插进行、砌筑和抹灰穿插作业。
5、增加项目部管理人员
5.1由于本工程是全作业面同时施工,必须增加项目部管理人员,将质量、进度目标控制落实到各级施工管理人员。
5.2做好施工组织与安排,确保施工工序的穿插随时处于可控状态,同时,做好施工人员、材料、设备的组织与调配,尽量减少人员窝、停工,减少材料的组织时间和设备的使用的停顿时间,提高设备的使用效率。
6、夜间施工措施
合理安排夜间施工的项目,夜间施工将采取以下措施,确保工程质量和安全。
6.1建立夜间值班制度,做好周密的组织和技术交底,配备足够的资源,确保夜间施工顺利进行。
6.2在原有的结构脚手架上的4盏碘钨灯的基础上再增加5盏碘钨灯,对现场施工区域进行足够的照明亮度,确保现场吊装及施工人员的安全。
夜间施工时,必须配备若干手电筒,照明器材,强调施工作业面的整洁,不允许乱堆杂物,
不允许乱拉乱接线路。
7、增加钢筋加工等机械设备
8
试验必须在总包要求时间节点下进行。
9、抢工作业时间:抢工24小时不间断施工,需增加临水临电费用(临水临电设备、材料)。
10、抢工协调好外围关系,增加外联费用。
第四章施工人员需求统计
1、正常施工所需施工人员人数
2、抢工阶段所需施工人员人数
3、管理人员员需求统计
第五章水电材料进场时间节点控制
水电材料采购周期较长,以下材料需甲方协调供应部,必须在规定时间内进场,否则将影响工期,尤其是需要招投标材料,各种材料计划进场时间具体如下:
1、临电配电箱、电缆6月15日之前进现场。
2、消防泵、镀锌钢管、阀门等临时消防配套设备6月15日进场。
3、PVC、JDG穿线管6月20日到场。
4、水表6月15日到场(招投标)。
5、PVC防渗预埋立排、套管、PVC可调预埋地漏、排水侧地漏、排水简易地漏(内插)6月20日到场。
主楼水电各类材料从6月10日开始进场,6月20日全部进场完毕。
第六章各楼栋节点进度计划1、邹平富力城售楼处和样板间抢工进度计划
-!。
