电梯技术规范要求

电梯技术规范要求
电梯技术规范要求

厅、轿门技术要求

1.门扇与门套,门扇下端与地坎之间的间隙:客梯1~6mm ,货梯1~8mm 。2.开门刀与各层厅门地坎之间的距离:5~10mm 。

3.各层厅门门锁上的滚轮端面与轿厢地坎间的距离:5~10mm 。

4.各层厅门地坎的不水平度≤ 2/1000 。

5.各层厅门地坎应略高出装修后的地面2~5mm 。

6.各层在门地坎至轿门地坎的距离偏差均为0~+3mm 。

7.滚轮架上的偏心轮下导轨下端面的距离不应大于0.5mm 。

8.厅门门套立柱和框架立柱的不垂直度和横梁的不水平度不超过1/1000 。9.中分式门的门扇在对口处应平整,两扇门的不平度不应大于1mm ,门缝在整个可见高度上均不应大于2mm 。

10 .门在开足后,门扇不应凸出轿厢门套,应适当缩入5mm 左右。

11 .门在开、关过程中应平稳,不应有跳动、抖动现象。

12 .厅门门扇上应装有强迫关门装置。

13 .被动门应设有电气联装置。

14 .门锁门钩子钩进量大于7mm 。并开始与电锁联锁触点接触。

15 .关门阻止力应不大于150N 。

十一、导轨

1 .导轨支架的安装

l 连接方式:

A :对穿螺栓固定法

B :预埋螺栓固定法

C :预埋钢板焊接固定法

D :膨胀螺栓固定法。

E :直接埋入法

l 支架水平度:5mm

l 支架间距:

(1)一定要保证每根导轨有 2 只支架。

(2)间距不大于 2.5M 。

(3)与连接板不能垂直。

3.导轨安装

l 垂直度:轿厢侧小于1.2mm/5M ,不设安全钳的对重导轨:小于2mm/5M l 接头缝隙:轿厢导轨不大于0.5mm ,不设安全钳的对重导轨:不大于1mm l 接头台阶:不大于0.05mm ,不设安全钳的对重导轨:不大于0.15mm

l 修光长度:250~300mm

l 与支架的连接:不能用焊接方法。

l 导轨的最底端不能悬空。

l 轨距要求:轿厢0~+2mm ,对重:0~+3mm

整根用照导器修正其导距的间隙和偏斜。

十二、导靴

(1)固定式滑动导靴:适用于V ≤ 0.63m/s 。

(2)弹簧式滑动导靴:适用于V ≤ 2m/s 。

(3)滚动导靴:适用于V >2m/s 。

l 滚动导靴的水平移动量为1mm ,顶面移动量为2mm 。

电梯技术规范要求

厅、轿门技术要求 1.门扇与门套,门扇下端与地坎之间的间隙:客梯 1~6mm ,货梯 1~8mm 。 各层在门地坎至轿门地坎的距离偏差均为 0~+3mm 。 门锁门钩子钩进量大于 7mm 。并开始与电锁联锁触点接触。 一、导轨 1 .导轨支架的安装 l 连接方式: 2. 开门刀与各层厅门地坎之间的距离: 5~10mm 。 3. 各层厅门门锁上的滚轮端面与轿厢地坎间的距离: 5~10mm 。 4. 各层厅门地坎的不水平度w 2/1000 。 5. 各层厅门地坎应略高出装修后的地面 2~5mm 。 6. 7. 滚轮架上的偏心轮下导轨下端面的距离不应大于 0.5mm 。 8. 厅门门套立柱和框架立柱的不垂直度和横梁的不水平度不超过 1/1000 。 9. 中分式门的门扇在对口处应平整,两扇门的不平度不应大于 1mm,门缝在整个可见高度上均不应大于 2mm 。 10 . 门在开足后,门扇不应凸出轿厢门套,应适当缩入 5mm 左右。 11 . 门在开、关过程中应平稳,不应有跳动、抖动现象。 12 . 厅门门扇上应装有强迫关门装置。 13 . 被动门应设有电气联装置。 14 . 15 . 关门阻止力应不大于 150N 。

:对穿螺栓固定法 :预埋螺栓固定法 :预埋钢板焊接固定法 :膨胀螺栓固定法。 :直接埋入法 支架水平度: 5mm 支架间距: 1) 一定要保证每根导轨有 2 只支架。 2) 间距不大于 2.5M 。 3) 与连接板不能垂直。 3. 导轨安装 l 垂直度:轿厢侧小于 1.2mm/5M ,不设安全钳的对重导轨:小于 2mm/5M 轿厢导轨不大于 0.5mm ,不设安全钳的对重导轨:不 不 大于 0.05mm ,不设安全钳的对重导轨:不大于 与支架的连接:不能用焊接方法。 导轨的最底端不能悬空。 轨距要求:轿厢 0~+2mm ,对重:0~+3mm 整根用照导器修正其导距的间隙和偏斜。 l 接头缝 隙: 大于 l 接头台阶: 0.15mm 修光长度: 250~300mm

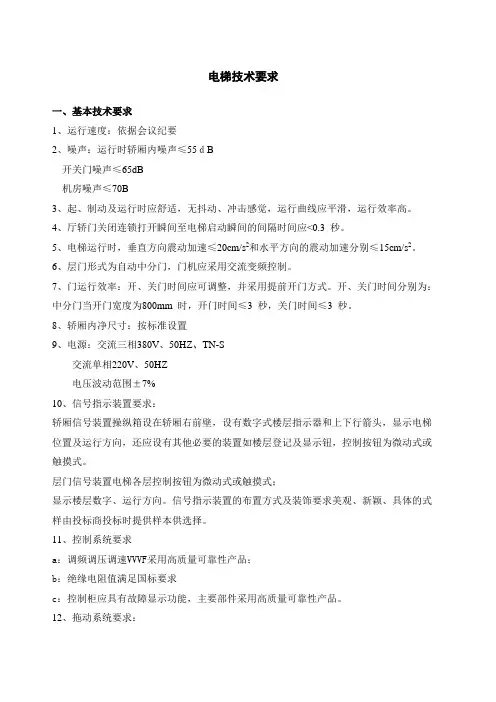

电梯技术要求

电梯技术要求 一、基本技术要求 1、运行速度:依据会议纪要 2、噪声:运行时轿厢内噪声≤55dB 开关门噪声≤65dB 机房噪声≤70B 3、起、制动及运行时应舒适,无抖动、冲击感觉,运行曲线应平滑,运行效率高。 4、厅轿门关闭连锁打开瞬间至电梯启动瞬间的间隔时间应<0.3 秒。 5、电梯运行时,垂直方向震动加速≤20cm/s2和水平方向的震动加速分别≤ 15cm/s2。 6、层门形式为自动中分门,门机应采用交流变频控制。 7、门运行效率:开、关门时间应可调整,并采用提前开门方式。开、关门时间分别为:中分门当开门宽度为800mm 时,开门时间≤3 秒,关门时间≤3 秒。 8、轿厢内净尺寸:按标准设置 9、电源:交流三相380V、50HZ、TN-S 交流单相220V、50HZ 电压波动范围±7% 10、信号指示装置要求: 轿厢信号装置操纵箱设在轿厢右前壁,设有数字式楼层指示器和上下行箭头,显示电梯位置及运行方向,还应设有其他必要的装置如楼层登记及显示钮,控制按钮为微动式或触摸式。 层门信号装置电梯各层控制按钮为微动式或触摸式; 显示楼层数字、运行方向。信号指示装置的布置方式及装饰要求美观、新颖、具体的式样由投标商投标时提供样本供选择。 11、控制系统要求 a:调频调压调速VVVF采用高质量可靠性产品; b:绝缘电阻值满足国标要求 c:控制柜应具有故障显示功能,主要部件采用高质量可靠性产品。

12、拖动系统要求: 采用变频变压调速拖动系统,无齿轮曳引方式,永磁式同步电动机(PMSM技术); a:电机具备过热过载保护功能,运行平稳,运行噪声《78dB; b:曳引机制动应可靠,在电梯整机上、下行时,平衡系数为0.45~0.5,轿厢内加上150%额定载重量,历时10min,制动轮与制动闸瓦间应无打滑现象, c:曳引机箱体分割面、窥视盖等处应紧密连接,不允许渗漏油。 13、门机系统要求:采用交流变频变压调速系统。 14、安全、可靠系统 a:限速器----操纵轿厢安全钳装置的限速器的动作速度不应低于电梯额定速度的115% b:安全钳装置----轿厢应装有仅能在下行时动作的安全钳装置。在达到限速器动作时,或在悬挂装置断裂的情况下,安全钳装置能夹紧导轨而使装有额定载重量的轿厢制停并保持静止状态,轿厢安全钳应装有一个电气安全装置,在安全钳动作之前或同时切断电动机供电电源。 c:缓冲器----采用蓄电能型缓冲器。 d:极限开关----当电梯超越上、下极限工作位置并在轿厢或对重接触缓冲器前,极限开关应起作用。 e:对重----如对重装有对重块,应防止他们移位。 f:钢丝绳----制绳用钢丝应符合GB8904-88《电梯钢丝绳用纲丝》的规定。 g:层门与轿厢门电气连锁装置----当层门或轿厢门没有关闭时,操作运行按扭,电梯应不能运行。电梯运行时,将层门或轿厢门打开,电梯应停止运行。当轿厢不在本层,开启的层门在外力消失后应自行关闭。 h:紧急操作装置----停电或电气系统发生故障时应有轿厢慢速移动的措施。 i:停止保护装置----机房、轿顶、底坑应装有停止保护开关。 j:整机可靠性----电梯起制动运行60000次中失效(故障)次数不应超过5次且每次修复时间不应超过1小时。 k:控制柜可靠性----被驱动与控制的电梯起制动运行60000次中,控制柜失效(故障)次数不应超过2次。 15、电梯机房、井道、底坑设置见设计图纸,设备数量及停层详见招标清单。

软件招标项目技术规格书

一、招标软件一览表 本次公开招标的内容为师大房网系统软件项目,具体内容如下表: 备注: 1、参加投标供应商需保证所提供产品符合本次招标要求及国家相关产品,符合ISO 质量体系认证、售后服务技术支持,具备知识产权保障的最新质量标准的产品软件。有产品质保书或产品合格证书和使用时所必须的各类相关使用操作、系统管理、培训等资料; 2、参加投标供应商须保证所有提供的产品软件包含系统分析、架构开发、安装调试、运维等所有费用。提供相关工程师的技术支持与软件的修改、定制。 3、参加投标供应商应充分考虑软件应具备先进、成熟、可靠、安全、开放、实 用、易扩展、性价比好的产品参加项目投标,确保软件使用的稳定性、安全性、后续升级架构可行性与扩展能力。 二、项目建设目标: 1、师大房网为买房者提供最新最准确的房价信息,使买房者在网上即可了解想要买的房子 的所处的地理位置、户型以及它周边的环境。同时能够查询浏览并取得房地产经纪人的联系2、师大房网为售房者提供了一个发布房屋出售信息的平台,能够浏览房地产经纪人的信息,选择专业的可信赖的经纪人帮助自己将写字楼或商铺顺利出售,经纪人可将楼房信息发布到网站上,能够被买房者查询浏览到,使更多买房者看到房子的信息,增大卖房的成功率 3、师大房网……………… 三、项目建设内容和技术要求: (一)软件架构

系统主体要求综合采用C/S +B/S(管理端采用C/S,利用端采用B/S形式)或B/S方式来进行软件部署,视档案管理业务、档案管理环境的不同采用其适用的系统软件版本与类型。包括全文检索无缝镶嵌在利用平台里,电子阅览室等。 软件架构要求具备开放性,提供完整规范的开发接口,能够满足主流平台和跨平台快速应用开发的需求。 (二)软件平台 (1)要求能够支持目前通用的各类操作系统环境,包括Windows NT, Windows 2000server,windows server 2003,Linux, Solaris, HP-UX, SCO Unix等主流操作系统;(2)Web应用服务器支持主流中间件产品,如IBM Websphere, BEA Weblogic, Oracle Application Server, T omcat等; (3)Web服务器支持MS IIS, NES, Apache等。 (5)数据库管理系统要求具备良好的数据和索引的压缩技术,具有较低的空间膨胀率;在系统硬件资源允许的条件下(如服务器内存不小于1G),对超大型数据库及结构化/非结构化复杂查询实现响应的时间能够达到亚秒级,并且不随文件数量增大而效率降低,数据库规模仅受硬件资源的限制。 (6)语言支持:简体(GBK)、繁体(BIG5)、西文(ASCII)、国际统一码(Unicode)。支持中西文混合检索。 (三)数据处理能力 (1)要求提供分布式和跨平台的灵活配置方案,支持对关系型数据库的文本数据和大对象类型数据检索能力。 (2)能够对各种格式文档进行辅助加工和标引,并完成自动入库。包括RTF, Microsoft Word, Excel, Powerpoint, PDF,DJVU,HTML, ISO2709等格式文档。支持Text, RTF,

电梯及自动扶梯技术规范书

第十九章电梯及自动扶梯 19.1总则 19.1.1本标准适用丁额定速度不大丁2.5m/s的乘客电梯。 19.1.2设备及器材到达现场后应及时按下列要求验收检查: 1包装及密封应完好; 2开箱检查活点,规格应符合设计要求,附件、备件齐全,外观应完好; 3下列文件应齐全: 1)装箱单 2)产品出厂合格证 3)电梯井道和轿厢平■面布置图 4)电梯使用、维护说明书 5)电梯电气原理图、符号说明及电气控制原理说明书 6)电梯电气接线图 7)电梯部件安装图 8)安装、调试说明书 9)备品、备件目录 19.2电梯 19.2.1 一般规定 19.2.1.1设备零部件应与装箱单容相符。 19.2.1.2 设备外观不应存在明显的损坏。 19.2.1.3 主电源开关必须符合下列规定: 1主电源开关应能够切断电梯正常使用情况下最大电流; 2开关应设置在井道外工作人员方便接近的地方,且应具有必要的安全防护。 19.2.1.4 井道必须符合下列规定: 1当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到 坚固地面上的实心桩墩上; 2电梯安装之前,所有层门预留孔必须设有高度不小丁 1.2m的安全保护围封,并应保证有足够的强度;

3当相邻两层门地坎间的距离大丁11m时,其间必须设置井道安全门,井道安全门严禁向井道开启,且必须装有安全门处丁关闭时电梯才能运行的电气安全装置。 4全封闭或部分封闭的井道,井道的隔离保护、井道壁、底坑底面和顶板应具有安装电梯部件所需要的足够强度,应采用非燃烧材料建造,且应不易产生灰尘。 5当底坑深度大丁2.5m且建筑物布置允许时,应设置一个符合安全门要求的底坑进口;当没有进入底坑的其他通道时,应设置一个从层门进入底坑的永久性装置,且此装置不得凸入电梯运行空间。 6井道应为电梯专用,井道不得装设与电梯无关的设备、电缆等。 7井道应设置永久性电气照明,井道最高点和最低点0.5m以应各装一盏灯,再设中间灯,并在底坑设置一控制开关。 8底坑应有良好的防渗、防漏水保护,底坑不得有积水。 19.2.2 驱动主机 19.2.2.1紧急操作装置动作必须正常。可拆卸的装置必须置丁驱动主机附近易 接近处,紧急救援操作说明必须贴丁紧急操作时易见处。 19.2.2.2当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm且支承长度不应小丁75mm 19.2.2.3制动器动作应灵活,制动间隙调整应符合产品设计要求。 19.2.2.4驱动主机、驱动主机底座与承重梁的安装应符合产品设计要求。 19.2.2.5 驱动主机减速箱(如果有)油量应在油标所限定的围。 19.2.3导轨 19.2.3.1 导轨安装位置必须符合土建布置图要求。 19.2.3.2 两列导轨顶面间的距离偏差应为:轿厢导轨0?+2mm对重导轨0 ?+3mm 19.2.3.3导轨支架在井道壁上的安装应固定可靠。预埋件应符合土建布置图要求。锚栓(如膨胀螺栓等)固定应在井道壁的混凝土构件上使用,其连接强度与承受振动的能力应满足电梯产品设计要求,混凝土构件的压缩强度应符合土建布置图要求。 19.2.3.4 每列导轨工作面(包括侧面与顶面)与安装基准线每5m的偏差均不应大丁下列数值:

乘客电梯技术要求

乘客电梯技术要求 一、基本情况: 本次采购的设备为客用电梯,安装在黄山万贯农贸市场有限公司,为6层6站6门。 l、采购内容:采购一台1000kg以上升降式乘客电梯; 2、交货地点:黄山万贯农贸市场有限公司 二、采购设备技术参数及功能配置服务要求: 说明:未明确要求的参数及功能按国家标准的规定结合现场实际。 1、电梯技术规格与要求: ①、电梯规格 (1)乘客电梯设备台数:1台 (2)井道平面尺寸:现场测量 (3)停靠层站:6层6站6门 (4)提升高度:22.9m (5)电梯门框:现场测量 (6)基坑深度:现场测量 说明:上述参数投标人应根据现场实际自行核对 ②、技术参数 (1)额定载荷:1000kg以上 (2)额定速度:1.0m/s (3)机房顶高度:现场测量

(4)平层精确度±5mm (5)噪声:国家标准范围内 ③、基本要求: 电梯应符合GBl0058—1997电梯技术条件3.1条的基本要求;电梯性能应符合GBl0058—1997电梯技术条件3.3条的优等品规定;电梯的安全设施应符合GBl0058—1997 《电梯技术条件》的规定;整机应符合GB7588—2003〈电梯制造与安装安全规范》的规定。 ④、外观要求: (1)外观质量要求应符合GB10058一1997《电梯技术条件》的要求; (2)厅门形式与装饰:中分门,各层厅门均采用发纹不锈钢厅门; (3)门套:采用发纹不锈钢门套; (4)轿厢壁:采用发纹不锈钢; (5)轿厢顶:要求有低噪音风扇。天花板装潢为标准装潢,轿厢照明吊顶为不锈钢镜面镂空板和白色有机板,柔光照明及应急照明。 (6)轿厢门:采用发纹不锈钢,中分门,门光电保护装置; (7)轿厢地板:钢板 (8)轿厢操纵板:操纵箱设在轿厢右前壁,面板采用发纹不锈钢;控制按钮为轻触摸式有楼层登记及显示按钮;有数字式电梯

电梯技术要求

技术分册 一、总则 本技术规格书是招标文件的重要组成部分,内容包括设备/材料的规格和技术要求。投标人所提供的设备应符合本技术规格书的要求。 1. 采用的标准 设备应按本技术规格书规定的标准和规范进行设计和制造。若在设计和制造中应用的某项标准或规范在按本技术规格书中没有规定,则投标人应详细说明其所采用的标准和规范,并提供该标准或规范的完整原件给招标人,国内标准应提供中文文本,国外标准应提供中、英文文本。只有当其采用的标准和规范是国际公认的、惯用的且等于或优于本技术规格书的要求时,此标准或规范才可能被接受。必须符合中国国家电梯标准GB7588、GB/T10058、GB10060、GB50182及相关现行规范标准。 投标人应详细列出所采用的上述标准和规范的名称、编号及版本号,这些标准和规范应是招标时已颁布实施的最新有效版本。 2.投标范围 2.1投标人须提供设备清单上标段内列明的全部设备及附件、内容包括电梯设计、制造、运输、交货、储存保管、安装、调试、试运行、检验与测试、操作维修人员培训、备品备件、随机资料、售后服务、维护保养,并负责通过质量技术监督局的验收等。 2.2投标人提供的设备应根据国家标准和规范进行设计和制造,必须是在其过去承接的工程中使用过的技术成熟可靠的,质量达到行业先进水平的全新产品,不允许使用未成熟的或新研制开发的产品。做到:结构合理,可靠性高,能

耗低,噪音低,不污染环境,操作及维护保养简便。本技术规格与要求(技术规格书)仅提供本项目所需机组主要的亦即最低限度的技术要求,并对机组设计制造所需的全部技术要求进行完整、详细的描述,投标人应以本技术规格书为基本条件,负责机组的设计,提供满足本技术规格书和有关标准规范的成熟产品。 2.3投标人应对投标内容所涉及的技术专利承担责任,并负责保护招标人的利益不受任何损害。一切由于文字、商标和技术专利侵权引起的法律裁决、诉讼和有关费用均与招标人无关。 2.4投标人必须对本技术标书提出的技术要求逐项做出实质性的应答,如有偏离应将偏离情况填入“技术规格偏离表”。 2.5投标人须提供产品的中文版样本。 2.6投标人须说明其在设备及系统的生产集成过程中,所采用的主要元器件、设备等的名称及制造厂家,并提供相应的技术说明书。 3. 附件、备件和消耗品 3.1投标人须提供保证正常运转所必需的附件、备件、工具和消耗品包括必须的附件、操作手册等,并在投标书中列出清单,提供名称、用途和制造厂,其价格含在总价中。 3.2投标人还须保证,在保修期满后终身以优惠价格供应维持设备正常运转所必需的附件、备件、工具和消耗品等。 4.检验与测试 4.1中标人的检验部门在制造过程中和完工后,应按本标书中所提出的标准和规范,对设备进行各项具体的检验和试验,提出检验报告,并对检验报告的准确性和完整性负责。 4.2法定(或授权)的检验机构将按国家有关法规或条例及本标书所采用的

旧楼加装电梯项目协议书精编版

既有住宅电梯增设项目协议书 根据《四川省既有建筑电梯增设指导意见》、《成都市既有住宅增设电梯管理办法》、《关于促进既有住宅自主增设电梯工作的实施意见(试行)》等国家有关法律法规,本梯间全体业主经过友好协商,就本梯间加装电梯项目达成如下协议: 一、本梯间的业主一致同意在省市县(市、区)楼(栋)单元(以下简称本梯间)加装载客电梯壹部,根据现场勘察,入户楼梯为左上行/右上行/Z 字形,转角休息平台为平面/弧面结构;针对本项目现场的特殊情况,设计出(三项选填:以楼梯间作为通道、以阳台作为通道、以业主房间内墙拆除作为通道)占地面积为(电梯平面尺寸)载重为KG 乘坐人的电梯通过方式与本楼相连; 二、加装电梯之后不会对原有楼梯间的格局、结构安全不产生任何影响。 三、业主民主推选出①、②、③、④、⑤等共人为本梯间加装电梯管理小组成员,其中为加装电梯项目总负责人;同时也是本次电梯加装项目在设计、申请以及对规划局、电力局、物业管理、维保服务等有关部门相关事务的业主代表。 四、参与加装电梯的全体业主民主推选出先生/女士,负责财务管理工作,负责本次电梯改造项目集资费、维保费、管理费、电梯使用费(即电费)、电梯维修基金等相关资金的收支管理并以其名义开设银行账户,其所有权属参与加装电梯出资的全体业主共同所有。该账户资金的各项收支必须经电梯管理小组审批,2人以上成员签名证明。经电梯管理小组审核后,每半年公布一次账户资金本息的使用情况,并提交一份电梯管理小组存档。 先生/女士受托开设的银行帐户信息: 户名: 银行帐号: 开户行:

五、电梯项目负责人主要职责 1、组织业主签订加装电梯项目书面协议书; 2、委托有关部门进行设计和项目报建工作; 3、负责建设资金的筹措; 4、监督资金收支情况,并定期公布; 5、参与该项目的招投标工作和有关经济合同的签订; 6、协助办理该项目的勘测、设计、施工、监理和竣工验收等事务; 7、协调处理业主关于加装电梯的意见。 六、选定电梯公司:电梯品牌:型号的乘客电梯,核定载重:KG 核定载客人数人。 七、电梯项目的建设资金和日常维护保养及管理费用按下列办法分摊 (一)、电梯建设资金费用初步预算为万,包含如下费用: 1、地勘、评估鉴定、消防、图纸规划设计等前期审批手续费用; 2、土建工程相关费用(包含管线迁改、装饰装修、相关检测费用); 3、钢结构井道、电梯设备和安装相关费用; 4、电梯运行相关费用(含电费、年检费、维保费、配件更换等); 5、补助申请中介机构费用; 6、对利益受损业主进行补偿费用; 7、其它相关费用、开支; (二)、各住户费用的分摊比例按以下办法执行,在完成电梯安装工作后按比例多退少补: 1、层住户无需支付电梯建设费,如使用电梯需支付电梯使用电费及维护费用; 2、层及层以上住户按如下(表1,表2)分摊原则支付电梯建设费; 3、费用的分摊方法按楼层系数法进行计算; 3.1、楼层系数计算方法: A、分摊基数=总集资费/参加户分摊系数之和; B、该层分摊系数之和=该层参加户数×该层分摊系数; C、层每户集资费=分摊基数×该层分摊系数;

电梯及自动扶梯技术规范书

第十九章电梯及自动扶梯 19.1 总则 19.1.1本标准适用于额定速度不大于2.5m/s的乘客电梯。 19.1.2设备及器材到达现场后应及时按下列要求验收检查: 1 包装及密封应完好; 2 开箱检查清点,规格应符合设计要求,附件、备件齐全,外观应完好; 3 下列文件应齐全: 1)装箱单 2)产品出厂合格证 3)电梯井道和轿厢平面布置图 4)电梯使用、维护说明书 5)电梯电气原理图、符号说明及电气控制原理说明书 6)电梯电气接线图 7)电梯部件安装图 8)安装、调试说明书 9)备品、备件目录 19.2 电梯 19.2.1一般规定 19.2.1.1 设备零部件应与装箱单内容相符。 19.2.1.2 设备外观不应存在明显的损坏。 19.2.1.3 主电源开关必须符合下列规定: 1 主电源开关应能够切断电梯正常使用情况下最大电流; 2 开关应设置在井道外工作人员方便接近的地方,且应具有必要的安全防护。 19.2.1.4 井道必须符合下列规定: 1 当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上; 2 电梯安装之前,所有层门预留孔必须设有高度不小于1.2m的安全保护围

封,并应保证有足够的强度; 3 当相邻两层门地坎间的距离大于11m时,其间必须设置井道安全门,井道安全门严禁向井道内开启,且必须装有安全门处于关闭时电梯才能运行的电气安全装置。 4 全封闭或部分封闭的井道,井道的隔离保护、井道壁、底坑底面和顶板应具有安装电梯部件所需要的足够强度,应采用非燃烧材料建造,且应不易产生灰尘。 5 当底坑深度大于2.5m且建筑物布置允许时,应设置一个符合安全门要求的底坑进口;当没有进入底坑的其他通道时,应设置一个从层门进入底坑的永久性装置,且此装置不得凸入电梯运行空间。 6 井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。 7 井道内应设置永久性电气照明,井道最高点和最低点0.5m以内应各装一盏灯,再设中间灯,并在底坑设置一控制开关。 8 底坑内应有良好的防渗、防漏水保护,底坑内不得有积水。 19.2.2 驱动主机 19.2.2.1 紧急操作装置动作必须正常。可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。 19.2.2.2 当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。 19.2.2.3 制动器动作应灵活,制动间隙调整应符合产品设计要求。 19.2.2.4 驱动主机、驱动主机底座与承重梁的安装应符合产品设计要求。 19.2.2.5 驱动主机减速箱(如果有)内油量应在油标所限定的范围内。19.2.3 导轨 19.2.3.1 导轨安装位置必须符合土建布置图要求。 19.2.3.2 两列导轨顶面间的距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm。 19.2.3.3 导轨支架在井道壁上的安装应固定可靠。预埋件应符合土建布置图要求。锚栓(如膨胀螺栓等)固定应在井道壁的混凝土构件上使用,其连接强度与承受振动的能力应满足电梯产品设计要求,混凝土构件的压缩强度应符合土建

电梯维修技术要求(北京市地方标准)

DB 北京地方标准 电梯维修技术要求 北京市技术监督局发布

电梯维修技术要求 1主要内容与适应范围 本标准规定了电梯维护保养项目与要求,修理工程技术要求。 本标准适用于住宅电梯,不适合于杂货梯和液压梯。其它用途的电梯也可参照行执。2引用标准 GB7588 电梯制造与安装安全规范 GBl0058 电梯技术条件 GBl0059 电梯试验方法 GBl0060 电梯安装验收规范 GB50182 电气装置安装工程电梯电气装置施工及验收规范 3电梯维修一般要求 3.1电梯维修分为:维护保养、日常检修,修理工程。 3.1.1电梯维护保养分为:周巡视保养,月保养、半年保养、一年保养。厂家有特殊要求的,应遵照厂家要求。保养时如发现设备不正常,应进行检查,待修理正常后再运行。3.1.2电梯日常检修是指:电梯在运行中发生一般故障的检查,修理,通过调整或更换零件使设备达到正常运行。在处理紧急故障时应严格遵守安全操作规程。 3.1.3正常运行频率的电梯修理工程,可分为中修和大修。当主机与电控设备磨损严重或性能全面下降时,应进行大修;当部分重要部件磨损严重,运行性能下降时应进行中修。中修宜定为3年一次,大修宜定为5—6年一次。中修根据检查结果可参照大修有关项目确定。电梯主要配套设备突发性损坏需立即更换时,此类工程亦属中修,不受时间限制,其技术要求同大修。若厂家有具体规定,以及对技术指标有特殊要求的可依厂家规定。中、大修后的电梯应符合安全达标要求。 3.2经保养和修理后的电梯运行性能应正常。各安全装置必须灵活可靠,符合标准要求。4维护保养的技术要求 4.1周巡视保养 周巡视保养主要是检查以下各部位工作是否正常、清洁、润滑。 4.1.1电源开关、安全开关 a.检查熔断器、熔丝接触情况,接点牢固,应无打火现象; b.急停、安全窗、井底安全开关应灵活可靠。 4.1.2减速机 a.运行时平稳应无异常振动; b.减速箱油面高度应保持在规定的油位线之内; c.减速箱油温不高于85℃。

电梯技术要求

电梯技术要求摘要 整理:马增清 一、电梯的分类 l 按用途分: 1 .乘客电梯 TK 2 .载货电梯 TH 3 .客货两用电梯 TL 4 .病床电梯 TB 5 .住宅电梯 TZ 6 .杂物电梯 TW 底面积≤ 1M2 ,深度≤ 1M ,每格高度≤ 1.2M 7 .船用电梯 TC 8 .观光电梯 TG 9 .汽车电梯 TQ l 按速度分: 1. 低速梯V ≤ 1.0m/s 2. 快速梯 1.0m/S <V ≤ 2.0m/s 3. 高速梯 V > 2.0m/s l 按曳引电动机供电电源分: 1.交流电梯:以交流电动机为驱动的电梯。 2.直流电梯:以直流电动机为驱动的电梯。 l 按有减速器分类 1.有齿轮电梯:用于低速和快速梯。

2.无齿轮电梯:用于高速梯。 l 按驱动方式分: 1.钢丝绳式 2.液压式 l 按机房位置分 l 按控制方式分: 1 .手柄开关控制、手动门 SS 2 .手柄开关控制、自动门 SZ 3 .按钮控制,手动门 AS 4 .按钮控制,自动门 AZ 5 .信号控制 XH 6 .集选控制 JX 7 .并联控制 BL 8 .梯群控制 QK 9 .微机处理,集选控制 JXW 二、电梯的曳引传动方式 1.曳引钢丝绳的绕法 (1) 1 ∶ 1 绕法轿厢的升降速度与钢丝绳线速度一样。钢丝绳所受力等于所悬挂重量的总和。 (2) 2 ∶ 1 绕法轿厢的升降速度是钢丝绳线速度的一半。钢丝绳所受力等于所悬挂重量总和的一半。 2.曳引钢丝绳的绕式 (1)全绕式每根钢丝绳在曳引轮上绕过二次,需要两个对应的绳槽。 (2)半绕式每根钢丝绳在曳引轮上只绕一次,只需一个对应绳槽。半绕

电梯大修技术规范书

电梯 大修项目 技术规范书 2016年03月10日

目录 附件1 技术规范 (1) 附件2 供货范围 (4) 附件3 设备、技术资料及交付进度 (5) 附件4 交货进度 (6) 附件5 设备检验和性能实验 (7) 附件6 技术服务、联络和培训 (12) 附件7 安健环协议书 (13)

附件1 技术规范 1 总则 注:1、技术规范书所称“甲方”即佛山恒益发电有限公司。 2、“乙方”工程方。 1、本技术规范适用于佛山市恒益发电有限公司#1、#2锅炉电梯及#1、#2卸船机电梯大修项目。 内容包括: 1.1、、#1、#2卸船机电梯大修项目工作,以及设计、供货及施工安装及工艺方面要求。 1.2、本技术规范提出的是最低限度的技术要求,并未对一切技术细节作出规定,也未充分引述有关电梯标准和规范的条文,但乙方保证必须按照其特种设备(电梯)标准提供全新的、优质的、符合本技术规范以及相关国家与行业标准的产品及工程质量。 1.3、乙方如对本技术规范的条文有偏差意见,无论多少或多微小,都必须清楚地表示在投标文件的差异表中,否则甲方可认为乙方提供的产品必须完全符合本技术规范的要求。 1.4、甲方如有本技术规范以外的要求,以书面形式提出,双方确认后作为技术规范的附件,具有与技术规范同等的效力。 1.5、在签订合同之后,到设备开始采购,未安装大修之前的时间内,甲方有权提出因标准和规程发生变化而产生的一些补充修改要求,乙方应满足并遵守这些要求且不另外增加费用。 1.6、本技术规范书所使用的标准,如遇到与乙方所执行的标准不一致时,按较高的标准执行,但不得低于最新国家标准或国际标准。如果本技术规范与现行使用的有关中国标准以及中国部颁或行业标准有明显抵触的条文,乙方须在合同中明确注明。 1.7、乙方对供货范围内的电梯设备及备件或成套系统的设备(含辅助系统与设备、附件等)负有全责,即包括分包(或对外采购)的产品。由乙方负责分包/外购的设备、产品制造商须由甲方确认。 1.8、合同签订后1个月内,按技术规范要求,乙方提供合同范围内设备的设计、制造、检验、工厂试验、装配、安装、调试、试运、验收、性能试验、运行和维护等标准及规范的清单给甲方。 1.9、投标文件以及在今后合同谈判及合同执行过程中的一切图纸、技术文件、设备

电梯技术规格书

第六部分技术规格书 1、概要 (1)此份技术规格书是招标文件的一部分,包括曳引电梯的详细规格、条款和资料。投标方须根据各自的技术和商务优势对全部项目进行投标。买方有权根据工程需要选择投标方的中标范围。 (2)招标范围: 此份规格书包括下列项目:23台电梯(其中客梯17台、3台消防电梯、3台消防物梯,具体可详前附表) 本次招标将从资格审查、认可、设计、制造、供货、运输、安装、调试、试运行、培训、备品备件、验收、售后服务、维修技术力量等各个方面,对投标方进行全方位的综合考核。 (3)说明及要求: 电梯三大部件(曳引机、门机、控制柜)要求总成进口或合资,并说明主要部件的品牌及产地。 1.1 工作范围 (1)供货方需按本技术规格书的要求完成设备的设计、制造、运输、装卸、安装、产品保护、调试试运行、培训及售后服务等工作。按工作顺序提交所需的资料,所有资料必须符合本技术规格书的要求。无论其是否被明细列在合同文件中。 ①提供的设备 提供的电梯须包括以下工作服务但不仅限于以下: a.投标商在投标时单独提供土建设计资料,包括土建需要预留、预埋的部件及尺寸,和轿厢平面图(此轿厢尽可能提供宽体轿厢平面图); b.按买方和设计需要完成设备的具体设计; c.提供详细构造图、设备样本和使用操作说明书; d.按买方认可的设计方案和材料进行加工、制造、供货; e.运输:设备运输至买方建设工地。 ②设备安装和调试 供货方需按买方的要求认可负责设备安装和调试及试运行,除总包配合费外,其他所需费用全部包括在报价内。 ③若供货方将设备安装委托他方作业,须提供安装单位的资质证明、文件及施工经历资料,经买方审查认可后方可进行施工。 ④设备安装验收合格,交付买方使用以前的设备保护由供货方负责。 (2)这份规格书只是对电梯一些原则性要求,并不是详尽的要求,投标方有责任对设计符合技术规范、标准负责。 (3)其主要部件的原产国家须明确地标明在投标文件中。在交货时应附上原产地国家的产地证明文件。 (4)在投标之前,投标方须仔细阅读招标文件,如发现有任何疑问、冲突或技术问题,投标方须向招标方咨询。 (5)投标方须对招标文件中的各个条款一一给予实质性答复。 (6)投标方须对招标文件中涉及到的专利负责,并保证不伤害买方的利益。在法律范围内,所有文字、商标和技术侵权造成的相关费用,买方概不负责。 1.2 技术资格和能力

电梯安装工程承包合同范本

电梯安装工程承包合同范本 委托方:(以下简称甲方) 承包方:(以下简称乙方) 甲、乙双方经充分协商,签订本合同,以资信守。 第一条、工程概况 1.1本工程是指:项目电梯安装工程。 1.2甲乙双方同意:由甲方委托乙方承包本工程的全部工作。 1.3工程地点:项目内。 第二条、承包方式及承包范围: 2.1承包方式:乙方以包设计、包工、包料、包质量、包安全、包文明施工、包配合费、包工期、包施工用水用电费、包验收合格、包保修、包税金、等进行大包干施工。 2.2具体的承包范围如下: 本工程属交钥匙工程,乙方按时按量保证合同电梯质量,包运输保管、安装调试、验收(包括乙方内部验收及质量技术监督局对电梯的验收并取得电梯准用证) 及售后服务的方式由乙方一次性包干并承担所有发生费用。 第三条、质量标准及乙方的质量保证 3.1本工程的施工应符合以下的质量标准: 《电梯安装验收规范(GB10060-93)》、《电梯技术条件(GB10058-88)》、《电梯制造与安装安全规范(GB7588-95)》、《电梯试验方法(GB10059-88)》。 3.2乙方必须严格按照本合同约定的质量标准及甲方确认的施工图纸和用料 进行施工,保证质量。 第四条、工期 4.1按以下第种方式确定工期: a.甲方提供符合电/扶梯土建布置图技术要求的井道、机房、电源后,乙方应在甲方通知进场安装之日起天内完成本工程的全部安装工作并将通过竣工验收合格的工程移交给甲方(含政府主管部门验收时间)。 4.2乙方在本工程的施工过程中必须按甲方的要求配合甲方建设工程的施工。 4.3在履约过程中,如果由于甲方设计变更等甲方责任所延误工期的,经甲、乙双方协商同意,可对工期进行调整。 第五条、合同大包干总价款 5.1本工程的大包干总价(含税)为:

电梯大修技术规范书范文

电梯大修技术规范 书

电梯 大修项目 技术规范书 03月10日

目录 附件1 技术规范 (1) 附件2 供货范围 (4) 附件3 设备、技术资料及交付进度 (5) 附件4 交货进度 (6) 附件5 设备检验和性能实验 (7) 附件6 技术服务、联络和培训 (12) 附件7 安健环协议书 (13)

附件1 技术规范 1 总则 注:1、技术规范书所称“甲方”即佛山恒益发电有限公司。 2、“乙方”工程方。 1、本技术规范适用于佛山市恒益发电有限公司#1、#2锅炉电梯及#1、#2卸船机电梯大修项目。 内容包括: 1.1、、#1、#2卸船机电梯大修项目工作,以及设计、供货及施工安装及工艺方面要求。 1.2、本技术规范提出的是最低限度的技术要求,并未对一切技术细节作出规定,也未充分引述有关电梯标准和规范的条文,但乙方保证必须按照其特种设备(电梯)标准提供全新的、优质的、符合本技术规范以及相关国家与行业标准的产品及工程质量。 1.3、乙方如对本技术规范的条文有偏差意见,无论多少或多微小,都必须清楚地表示在投标文件的差异表中,否则甲方可认为乙方提供的产品必须完全符合本技术规范的要求。 1.4、甲方如有本技术规范以外的要求,以书面形式提出,双方确认后作为技术规范的附件,具有与技术规范同等的效力。 1.5、在签订合同之后,到设备开始采购,未安装大修之前的时间内,甲方有权提出因标准和规程发生变化而产生的一些补充修改要求,乙方应满足并遵守这些要求且不另外增加费用。

1.6、本技术规范书所使用的标准,如遇到与乙方所执行的标准不一致时,按较高的标准执行,但不得低于最新国家标准或国际标准。如果本技术规范与现行使用的有关中国标准以及中国部颁或行业标准有明显抵触的条文,乙方须在合同中明确注明。 1.7、乙方对供货范围内的电梯设备及备件或成套系统的设备(含辅助系统与设备、附件等)负有全责,即包括分包(或对外采购)的产品。由乙方负责分包/外购的设备、产品制造商须由甲方确认。 1.8、合同签订后1个月内,按技术规范要求,乙方提供合同范围内设备的设计、制造、检验、工厂试验、装配、安装、调试、试运、验收、性能试验、运行和维护等标准及规范的清单给甲方。 1.9、投标文件以及在今后合同谈判及合同执行过程中的一切图纸、技术文件、设备信函等必须使用中文,如果乙方提供的文件中使用另一种文字,则需有中文译本,在这种情况下,解释以中文为准。 1.10、所有技术文件资料均采用国际单位制。 1.11、单独采购,但技术上均由乙方负责归口协调。 1.12、本技术规范书未尽事宜,双方协商确定。 2. 工程概况 2.1.工程技术要求 2.1.1本工程包括电梯大修拆除及安装,设备供货、安装、调试及设备附件的工艺处理。 2.1.2电梯大修工程、质量验收、必须按照国家有关特种设备(电梯)质

加装电梯工程费用预算

加装电梯工程计划 改善生活质量,提升物业价值 随着人口老年化及楼价的不断攀升,旧楼加装电梯是大势所趋,也是政府倡导和鼓励的民生工程,为此,省政府和市政府相继出台了相关政策文件。目前本楼已有业主自发倡议集资加装电梯,并得到广泛的支持,既然电梯迟早要装,当然是早装早享受。如今原料人工都在涨价,钱放在银行贬值,但投资加装电梯却有可观的增值利益。满堂红成交数据显示,越秀区二手电梯楼均价约11000元/m2,比楼梯楼高3000元/m2。有专业人士估计,加装电梯的楼梯楼二手均价将升值15%以上,在9000~10000元/m2之间,加装电梯后还可以增加房产建筑面积。以6号5五楼70平方米单位为例,加装电梯投资1.2万元,原价值70*8000元=56万,加装电梯后价值为72*9600元/平方米=69.12万元,升值13万元,十倍的投资回报率!在目前高通胀的时代,这是最明智的投资,重要的是电梯改善生活质量,提高工作效率,电梯是现代生活的基本需要。 加装电梯流程及周期 加装电梯的手续和流程几乎和房地产开发一样繁琐,首先是业主内部协调、筹资,这是一件繁琐的工作;接着找建筑设计院设计方案、规划局审批、批前公示、甚至听证、之后出建筑施工方案,申请建设

工程规划许可证、接着开始建设施工、报建、工程监理、装修、建设工程规划验收、电梯采购、订制、安装、单位开证明到供电局申请380V电源、委托有相关资质公司安装电缆电箱、申请施工许可、申请供电局验收、加装电表;加装电梯前要到质监局申请开工,竣工后申请办理电梯验收手续、还有建筑工程的监理、竣工验收等,还要派业主代表去质监局接受电梯维保的培训学习… 为了顺利解决上述一系列麻烦事情,明智的做法是授权委托一家有规模、信誉良好、有旧楼加装电梯工程经验并提供“一条龙服务”的电梯公司实施工程计划,只要做一个决定,所有问题由电梯公司处理解决。 电梯品牌的选择 一线品牌: 奥的斯 快意 三菱 日立 蒂森克虏伯 二线品牌: 广日 富菱达

电梯安装技术要求

电梯安装技术要求 一、导轨安装技术要求 1、导轨轨距校正要求+2 -0mm; 2、平行度校正要求±1 mm; 3、直线度校正:轿厢<0.6 mm/5 mm,对重<1.0 mm/5 mm; 二、电梯曳引机安装技术要求 1、曳引机水平度<2/1000,曳引机装置与曳引机间隙<1/2钢丝直径。 2、减速箱用油(N320))符合公司规定,油面应在转子中心线。 3、电动机用油(N62))符合公司规定,油面应在转子中心线。 4、绳头板中心应由轿顶轮和对重中心决定,绳头板固定架与水泥板之间应有缓冲橡皮。 5、制动器动作灵活,制动时两侧闸紧密,均匀贴合,两侧四用间隙平均值≤0.7 mm。 三、厅门安装要求 1、厅门框立柱,门套,厅门安装位置正确,牢固可靠,垂直度≤1/1000; 2、厅门地坎不水平度≤2/1000,高出地平面2~5mm; 3、门扇与门扇,门扇于门套,门扇与下端与地坎间隙2~5mm; 4、门刀与厅门地坎间隙50~10mm,门锁滚轮与与轿厢地坎间隙50~10mm; 5、门锁锁钩,锁臂及动接点动作灵活,锁紧元件齿合长度≥7mm 6、厅门收动开锁装置齿合正确,转动灵活. 7、厅门电气触电动作可靠,超行程3~4mm 8、厅门自动复位功能可靠,灵活. 9、厅门开关过程灵活,可靠,噪音≤65dB 四、召唤盒安装位置要求(并联与群控梯除外) 1、与地面高度控制在1.2-1.4米间。与层门边距0.2-0.3米间。 2、各楼层间高度偏差小于5mm,同一电梯厅高度偏差小于2mm。 五、电梯轿厢及附件安装要求 1、轿厢架安装位置正确、连接可靠、牢固、横梁水平度<3/1000,垂直度<1/1000; 2、安全钳牢固可靠、楔块动作灵活阻卡、间隙符合要求;

电梯规格书

北京首都国际机场扩建工程航空配餐楼电梯技术规格 北京首都国际机场扩建工程 配餐楼工程 电梯技术规格 (初稿) 2006-10-27

北京首都国际机场扩建工程航空配餐楼电梯技术规格 目录 1. 总贝U ............................................................................................................................. 1… 1.1 电梯设备清单................................................................仁 1.2 工作范围................................................................... 1… 2. 项目总体情况 .................................................................... 2.. 2.1 建设位置................................................................... 2.. 2.2 设计能力................................................................... 2.. 2.3 现场条件................................................................... 3.. 3. 技术规格 ....................................................................... 4.. 3.1 执行标准.................................................................. 4.. 3.2 电梯主要参数............................................................... 4.. 3.3 电梯装饰要求............................................................... 8.. 3.4 功能要求................................................................... 1.0 3.5 控制方式................................................................... 1.3 3.6 集中监控................................................................... 1.5

2019老旧楼加装电梯方案(含详细预算清单)

2019最新老旧楼加装电梯 方案(含详细预算清单) -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

2019最新老旧楼加装电梯方案(含详细预算清单) 一、电梯井道式样选择 1、钢结构观光井道 2、钢结构井道 3、钢筋混凝土井道 4、钢筋混凝土观光井道 二、结构改造 推荐方案:钢结构观光井道 优点: 1、不影响楼梯及周边业主的采光条件 2、实用美观,个性鲜明,为生活增添时尚。 三、本项目的宗旨:改善生活质量,提升物业价值。 随着人口老年化及楼价的不断攀升,旧楼加装电梯是大势所趋,也是政府倡导和鼓励的民生工程,为此,省政府和市政府相继出台了相关政策文件。 目前已有业主自发倡议集资加装电梯,并得到广泛的支持,既然电梯迟早要装,当然是早装早享受。如今材料和人工费用都在涨价,钱放在银行贬值,但投资加装电梯却有可观的增值利益。二手房产交易成交数据显示,越秀区二手电梯楼均价约11000元/m2,比楼梯楼高3000元/m2。有专业人士估计,加装电梯的楼梯楼二手均价将升值15%以上,在9000~10000元/m2之间,加装电梯后还可以增加房产建筑面积。以6号楼五楼70平方米单位为例,加装电梯投资万元,原价值70*8000元=56万,加装电梯后价值为72*9600元/平方米=万元,升值13万元,十倍的投资回报率!在目前高通胀的时代,这是最明智的投资,重要的是电梯改善生活质量,提高工作效率,电梯是现代生活的基本需要。 四、加装电梯流程及周期

加装电梯的手续和流程几乎和房地产开发一样繁琐,首先是业主内部协调、筹资,这是一件繁琐的工作;接着找建筑设计院设计方案、规划局审批、批前公示、甚至听证、之后出建筑施工方案,申请建设工程规划许可证、接着开始建设施工、报建、工程监理、装修、建设工程规划验收、电梯采购、订制、安装、单位开证明到供电公司申请380V三相电源、委托有相关资质公司安装电缆电箱、申请施工许可、申请供电局验收、加装电表;加装电梯前要到质监局申请开工,竣工后申请办理电梯验收手续、还有建筑工程的监理、竣工验收等,还要派业主代表去质监局接受电梯维保的培训学习… 为了顺利解决上述一系列麻烦事情,明智的做法是授权委托一家有资质、有实力、信誉好、有经验并提供“一条龙服务”的电梯公司实施工程计划,只要业主们做一个决定,所有问题均由电梯公司解决。 五、售后服务 尽可能选择本地品牌,价廉物美,经济适用,便于售后服务。 六、加装电梯工程费用预算:
