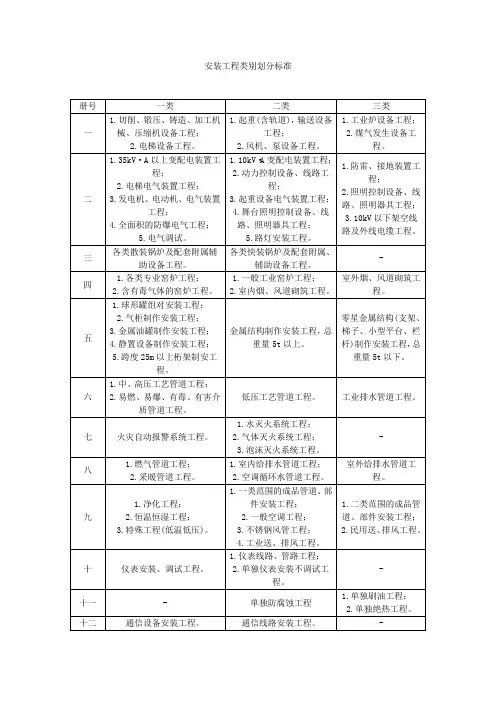

安装工程类别划分标准

安装工程类别划分标准

安装工程类别划分标准1.切削、锻压、铸造、加工机械、压缩机设备工程;2.电梯设备工程。

1.起重(含轨道),输送设备工程;2.风机、泵设备工程。

1.35kV·A以上变配电装置工程;2.电梯电气装置工程;3.发电机、电动机、电气装置工程;4.全面积的防爆电气工程;5.电气调试。

1.10kV·A变配电装置工程;2.动力控制设备、线路工程;3.起重设备电气装置工程;4.舞台照明控制设备、线路、照明器具工程;5.路灯安装工程。

1.防雷、接地装置工程;2.照明控制设备、线路、照明器具工程;3.10kV以下架空线路及外线电缆工程。

各类快装锅炉及配套附属、辅助设备工程。

1.各类专业窑炉工程;2.含有毒气体的窑炉工程。

1.一般工业窑炉工程;2.室内烟、风道砌筑工程。

1.球形罐组对安装工程;2.气柜制作安装工程;3.金属油罐制作安装工程;4.静置设备制作安装工程;5.跨度25m以上桁架制安工程。

1.中、高压工艺管道工程;2.易燃、易爆、有毒、有害介质管道工程。

1.水灭火系统工程;2.气体灭火系统工程;3.泡沫灭火系统工程。

1.燃气管道工程;2.采暖管道工程。

1.室内给排水管道工程;2.空调循环水管道工程。

1.净化工程;2.恒温恒湿工程;3.特殊工程(低温低压)。

1.一类范围的成品管道、部件安装工程;2.一般空调工程;3.不锈钢风管工程;4.工业送、排风工程。

1.仪表线路、管路工程;2.单独仪表安装不调试工程。

1.单独刷油工程;2.单独绝热工程。

建筑智能化系统安装工程:1.通讯设备系统安装工程;2.计算机网络系统安装工程;3.建筑设备监控系统安装工程;4.楼宇安全防范系统设备安装工程。

建筑智能化系统安装工程:1.有线电视系统设备安装工程;2.扩大、背景音乐系统设备安装工程;3.停车场管理系统设备安装工程;4.住宅小区智能化系统设备安装工程。

建筑智能化系统安装工程:1.电源与电子设备接地装置安装工程;2.一、二类工程外的其他安装工程。

某通信集团公司设备规范

某通信集团公司设备规范

某通信集团公司设备规范1. 引言本文档描述了某通信集团公司的设备规范。

这些规范的目的是确保设备的安全性、可靠性和一致性,以提供高质量的通信服务。

本规范适用于所有公司内部使用的设备,包括服务器、路由器、交换机、防火墙等。

2. 设备选择为了保证设备的性能和稳定性,公司应遵循以下准则来选择设备:•设备供应商必须有稳定的市场地位和良好的声誉。

•设备应满足公司的业务需求,并有足够的扩展性以应对未来的增长。

•设备应符合相关的国际标准和法规。

•设备必须经过适当的测试和认证。

3. 设备安装和布线在设备安装和布线过程中,应遵守以下规定:•设备必须安装在专门设计的机架或机柜中,以提供良好的通风和散热。

•所有设备必须正确接地,并符合相关的安全标准。

•设备之间的布线必须清晰并避免交织在一起,以减少干扰和故障的可能性。

•数据线必须正确连接,并经过必要的测试和验证。

4. 设备配置和管理设备的配置和管理是确保网络正常运行的关键。

公司应在设备配置和管理方面遵循以下准则:•设备的配置必须符合最佳实践,并遵循相关的安全策略和规定。

•设备的管理必须有专门的负责人,并定期进行审查和更新。

•配置更改必须经过授权并记录,以确保设备的完整性和安全性。

•设备的定期备份和恢复计划必须建立,并进行测试以确保可靠性。

•设备的固件和软件必须及时更新,以提供最新的功能和安全修复。

5. 设备监控和故障处理及时监控设备的状态和性能,并快速响应任何故障是确保网络连续运行的关键。

公司应采取以下措施来监控和处理设备故障:•设备必须配备监控工具和软件,以便实时监测设备的状态和性能。

•监控系统必须能够及时报警并提供相关的故障信息,以方便快速响应和排查故障。

•设备故障必须及时记录,并进行适当的故障排除和修复。

•对于重要设备,应建立冗余和备援机制,以确保连续的服务。

6. 设备退役和处理设备退役和处理是网络设备生命周期管理的重要环节。

公司应遵循以下准则来处理退役设备:•退役设备必须从网络中移除,并进行安全的清除和重置。

通信设备安装操作规程范文

通信设备安装操作规程范文

通信设备安装操作规程范文第一章总则第一条为了规范通信设备的安装操作,保证通信设备的正常运行和使用,提供安全保障,制定本规程。

第二条本规程适用于通信设备的安装操作,包括硬件和软件的安装流程。

第三条通信设备安装操作应遵循安全、准确、快速、高效的原则,并严格按照相关规定和标准进行操作。

第二章安装前的准备工作第四条在进行任何安装操作之前,必须全面了解通信设备的技术要求和相关规范,以确保安装操作的合理性和安全性。

第五条安装操作人员应熟悉通信设备的技术手册和操作指南,掌握安装所需的知识和技能。

第六条安装操作前应仔细检查和核对所需的安装工具、材料和设备,确保完整、无损、符合要求。

第七条安装操作前应清理安装环境,保持整洁,清除杂物和障碍物,确保安全。

第三章安装步骤第八条安装操作应先进行现场勘测,确保安装位置的合理性和适用性。

第九条安装操作应严格按照通信设备的安装图纸和安装要点进行操作,确保正确安装。

第十条安装操作应根据通信设备的要求,正确接线、固定和连接各部件,确保连接质量和稳定性。

第十一条安装操作应注意各种设备的放置和摆放,确保通信设备的空间充足,并且避免干扰和损坏。

第四章安装后的测试和调试第十二条安装操作完成后,应进行必要的测试和调试,确保通信设备的正常运行和使用。

第十三条安装操作完成后,应进行设备的功能测试和参数的校验,确保符合要求。

第十四条安装操作完成后,应进行设备的连接测试和信号的传输测试,确保连接畅通和信号正常。

第十五条安装操作完成后,应进行设备的防雷、防水、防热测试,确保设备的安全和稳定性。

第五章安装使用的注意事项第十六条安装操作完成后,应关注通信设备的日常维护和保养,及时处理各类故障和问题。

第十七条安装操作完成后,应建立完善的安全管理制度和安全提醒机制,确保安全生产。

第十八条安装操作完成后,应定期进行设备的检查和巡视,确保设备的正常使用和维修。

第十九条安装操作完成后,应加强培训和教育,提升安装操作人员的技术素质和安全意识。

井下通讯系统安装、维修制度

井下通讯系统安装、维修制度

井下通讯系统安装、维修制度井下通讯系统是煤矿生产中不可或缺的重要设备,它可以实现矿井内各个作业面和地面指挥中心之间的信息传递和通讯联络,起到了十分关键的作用。

因此,在矿井中安装和维护井下通讯系统至关重要,能够有效提高矿井的生产效率和安全性。

一、安装规范1、设备选择井下通讯系统的设备选择应当符合相应的技术标准和要求,在确保通讯质量和安全性的前提下选择性能稳定、耐用的设备。

设备应当具有防爆、防水、抗干扰等功能,能够适应煤矿恶劣的工作环境。

2、布线规划在安装井下通讯系统时,应当进行合理的布线规划,确保通讯信号的传输稳定可靠。

布线应当符合相关标准,确保设备之间的连接畅通、不会受到干扰或损坏。

3、设备安装设备的安装应当由专业人员进行,按照设备说明书和相关规范进行操作。

安装过程中应当注意设备的固定和防护,确保设备的稳定性和安全性。

4、设备调试设备安装后应当进行系统的调试和联调,确保系统的正常运行。

调试过程中应当注意系统的各项指标和功能,确保设备的正常工作。

二、维护制度1、定期检查定期检查是确保井下通讯系统正常运行的关键步骤,应当根据设备说明书和相关标准进行定期检查和维护。

检查内容包括设备的外观、接线、防水等,确保设备的正常运行。

2、故障排查一旦发现设备出现故障,应当及时进行排查和修复。

故障排查的过程中应当按照规范和流程进行,确保设备的正常运行。

3、备件储备应当及时准备好井下通讯系统所需的备件,以备不时之需。

备件的存放应当符合相关标准,确保备件的使用寿命和质量。

4、培训和维护对井下通讯系统的维护人员进行定期的培训和考核,确保其具有足够的维护和修理能力。

维护人员应当熟悉设备的使用说明和维护流程,能够独立完成设备的维护工作。

总之,井下通讯系统的安装和维护对于煤矿的生产安全和效率至关重要。

只有做好系统的安装和维护工作,才能保证设备的正常运行,确保矿井的生产和安全。

希望矿山单位能够加强对井下通讯系统的管理和维护,确保设备始终处于良好的状态,为矿井的安全生产做出贡献。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

通信系统设备安装设计及质量标准一、电源箱设计安装标准此安装标准包含通信系统、环网系统供电电源。

1、安装前准备工作(1)根据要求准备安装设备、确定安装位置和电缆长度。

(2)检查设备各部件应齐全、完整,电缆应无破口,相间绝缘及电缆导通应良好。

(3)按标准规定检查设备的防爆情况。

检查防爆壳内外有无锈皮脱落、油漆脱落及锈蚀严重现象,要求应无此类现象。

(4)清除设备内腔的粉尘和杂物。

(5)检查接线腔和内部电器元件及连接线,要求应完好齐全,各连接插件接触良好,各紧固件应齐全、完整、可靠,同一部位的螺母、螺栓规格应一致。

(6)稳压电源在下井安装之前必须在地面与关联设备进行通放电测试,对其功能逐一测试。

如:输出电压是否稳定,电池充放电是否正常,开关是否正常。

(7)编制采区设计、采掘作业规程或安全技术措施时,对系统设备的种类、数量、位置以及信号电缆、电源电缆的敷设做出明确规定,并初步绘制布置图。

2、安装设计矿用隔爆兼本质安全型电源箱交流供电宜采用以下方式:(1)通信系统设备电源箱安装在变电所内的使用专用综保或照明综保负荷侧,电压等级为127V。

(2)巷道内电源箱接上一级电源输出端,电压等级127V。

(3)其他地点使用胶带机头、固定配电点低压配电开关的负荷侧,电压等级通常选择127V。

(4)隔爆兼本质安全型防爆电源严禁设置在下列区域:低瓦斯和高瓦斯矿井的采煤工作面和回风巷内;煤与瓦斯突出矿井的采煤工作面、进风巷和回风巷;掘进工作面内;采用串联通风的被串采煤工作面、进风巷和回风巷;采用串联通风的被串掘进巷道内。

(5)严禁设置在断电范围内。

3、安装工序1)办理《煤矿电气安装、撤除、调整负荷申请表》和《停电申请单》;2)严格执行《停送电管理规定》进行停送电。

3)严格根据《矿井维修电工操作规程》进行电源接火操作。

4)绘制电源供电关系图。

3、安装质量标准(1)外部标准:1)电源箱安置在地面的,应放置在设备开关架,设备架离地约0.3米;需固定在巷道帮壁的,应上专用设备支架,支架安设位置要选择在支护良好、无淋水、周围无杂物、便于调校测试、不影响通车及行人、不被碰撞的地方。

2)安装膨胀螺栓应使锚固孔的钻深略大于胀管长度5-10mm,使胀管端面略凸出表面1-2mm再拧紧螺母,在螺栓可靠锚固的基础上卸下螺母、垫圈,安装设备构件并重复拧紧。

3)支架安装平稳牢固,并保持电源箱和电器设备在同一水平线上。

4)设备应使用专用阻燃电缆,电缆的敷设必须符合《煤矿安全规程》的有关规定。

5)正确连接电气设备接地线和接地极,接地线截面应采用不小于25mm2的铜线或不小于50mm2的镀锌线或扁钢,接地线两端采用铜线鼻子连接。

6)电源箱与电气设备间距约0.5米(两台设备喇叭嘴间距)。

7)凡有电缆压线板的电器,引入引出电缆必须用压线板压紧,电缆形变不低于电缆的1/10,但不得把电缆压扁。

8)紧固件应齐全、完整、可靠。

同一部分的螺母、螺栓其规格应要求一致。

螺杆裸楼部分一般为1-3丝。

凡用螺栓连接紧的部件,其间夹有弹性物者(如密封圈和橡套电缆)不允许加弹簧垫圈。

9)喇叭嘴压紧要有余量,余量不小于1mm,否则为失爆。

线嘴应平行压紧,两压紧螺丝入口之差应不大于5mm,否则为不完好。

10)隔爆接合面紧固螺栓应加装弹簧垫,用弹簧垫圈时其规格应与螺栓保持一致,紧固程度应以将其压平为合格。

11)密封圈的分层侧在接线时,应向里;密封圈内径与电缆外径的配合为±1毫米;密封圈刀削后应整齐圆滑,不得出现锯齿状。

12)稳压电源安装时,先确定交流输入电压等级,将变压器输入端抽头插座接在对应的电压等级插头上。

13)交流输入电缆线由本安输入大喇叭口引入,接入交流输入接线板对应的接线柱上,电源保护地接稳压电源的内接地螺柱。

14)粘贴基站、电源设备标识牌,设备完好标识牌,设备支架不可遮挡电源箱指示灯。

(2)内部标准:1)电缆护套伸入器壁的长度为10至15mm,大于15mm为不完好。

2)绝缘座完整无裂纹,接线螺栓和螺母的螺纹无损伤,无放电痕迹,接线零件齐全,有卡爪、弹簧垫、背帽等。

2)接线应整齐(不扭弯)、紧固、导电良好、无毛刺。

卡爪(或平垫圈)弹簧垫(双帽齐全)使用线鼻子时可不用平垫圈,接线后,卡爪(或平垫圈)不压绝缘胶皮或其他绝缘物,芯线裸露距卡爪(或平垫圈)不大于10mm。

3)接线腔地线长度应适宜,以松开线嘴卡兰拉动电缆后,三相火线拉紧或松脱,地线不掉为宜。

接地螺栓、螺母、垫圈不允许涂绝缘物。

4)接线柱螺丝、弹垫齐全和卡抓齐全,压线紧固。

5)接线腔内清洁无杂物,电源板盖好。

6)防爆面清洁无杂物,无锈迹,光滑无伤痕,必须涂凡士林。

7)密封圈内径与电缆外径差应小于1mm,密封圈无破损、不得割开使用。

电缆与密封圈之间不得包扎其它物件。

8)通常选择输入电压等级为127v,根据输入电压正确更换保险管(2A)。

二、基站安装设计、质量标准1、基站安装设计无线通讯基站安装地点:1)井下各主要运输巷道,实现无线通讯信号无缝覆盖。

2)采掘工作面辅助运输巷。

2、安装工序及质量标准1)根据现场环境(巷道拐角、坡度及高度等),合理设计基站安装数量、位置及电缆长度,基站之间采用级联的方式联接,应明确上一级通信连接关系(基站或交换机),并初步绘制设计图。

2)从上一级基站或交换机引出通讯线缆,至设备安装地点,需要就近接电的情况严格按照矿有关规定执行。

3)将专用支架使用∅6系列膨胀螺栓固定在巷道帮壁上,基站置于支架内固定,分配器置于基站一侧,保持稳固。

4)本安输出通过18V电源板输出插座经小喇叭口与基站连接,电压一般是红蓝为一路,白绿为一路,与四芯航插对应;信号接口接通信电缆;话机信号接口接无线通信天线。

5)天线放置在顶板离基站3米内,天线的前后不要有遮挡物,尽量靠近巷道中间放置。

6)天线放置在拐角或坡度大的位置时,应适当调节天线方向,尽量做到信号发射方向和巷道平行。

7)基站引入引出的线缆保持顺滑平整,留有相应的余量供基站下合页罩打开。

8)基站无线通信天线正向到手机通信模块的最大无线通信距离不小于200m。

9)专用支架不可遮挡基站指示灯。

三、调度通讯电话机安装设计、质量标准1、安装设计矿用本质安全型电话机设置地点:1)主要机电设备硐室和采区、水平最高点。

2)井下紧急避险设施内、井下主要水泵房、井下中央变电所和爆破时撤离人员集中地点、矿井地面变电所、地面通风机房以及重要联络场所。

3)距掘进工作面30-50米范围内,距采煤工作面两端10-20米范围内,采掘工作面巷道长度大于1000米时,应在巷道中部安设电话机。

2、安装工序1)根据调度需要,合理分配安装位置号码,2)从接线箱利用通讯线缆引出所需号码,线缆接头用接线盒连接,敷设至安装地点。

3)合理安装电话机保护壳,固定电话机。

4)连接通讯线缆,测试通讯是否正常。

3、安装质量标准1)设备应设置在便于观察、调试、检验和围岩稳定、支护良好、无淋水、无杂物的位置。

2)主拨、回拨测试,保证电话机线路通畅,语音清晰,振铃响亮。

3)电话机话筒线应破劲,自然下垂,不可打结、扭曲。

4)电话机应置于专用的保护壳内,保护壳设计有固定部件,可根据现场实际情况选择使用膨胀螺栓或扎带固定在帮壁上。

5)保护壳应达到醒目的作用,外罩上粘贴有“常用生产电话号码表”及白色反光背景、红色反光字体“生产电话”的反光贴纸。

电话线由外罩预留的孔进入。

6)电话机旁应安装铝塑板材质电话机标志牌,注明本机号码、安装位置等。

7)主通讯线缆应标明线缆型号、来向及去向。

8)接线箱内要安装正确的接线色谱顺序接入接线端内,子线路要成一定弧度排列整齐,并用纸张按照接线端顺序依次注明号码排列,置于接线箱内。

如有改动及时更新。

9)安装、撤除、移动或更改号码,需汇报登记,并及时修改矿调度电话号码表及调度通讯系统图纸。

四、无轨胶轮车指挥系统安装标准1、设计分站电源专用支架,支架离地约0.5米,使用φ14系列膨胀螺栓将支架四角锚固在帮壁上,支架平稳牢固,紧贴巷道帮壁。

2、分站电源置于支架内,分站置于电源之上,用特殊部件固定,位置居中,避免喇叭口引入引出的线缆挤在分站与支架之间造成扭曲损伤。

3、喇叭口处引入引出电缆必须用压线板压紧,不允许加弹簧垫圈,但不得把电缆压扁。

4、车辆所经巷道的巷道口安装读卡器,确定车辆的去向。

超过1KM的车辆运输巷道,可在巷道中间300、600米处安装读取器,获取车辆在井下的巷道中的位置。

5、井下的急弯道、狭窄不能错车会车的巷道、车辆多需要错错会车的叉路口等位置需要安装信号灯进行车辆调度的路段称为调度路段。

每个调度路段需要需要2个调度读卡器和2个信号灯。

a弯道为1个调度路段(2个信号灯,2个读卡器)如下图:b叉道口为3个调度路段(共需6个信号灯,6个读卡器)如下图:C两个错车硐室之间为1个调度路段(共需2个信号灯,2个读卡器)如下图:6、调度读卡器和信号灯接入分站,且分站和接入的读卡器或者信号灯的距离不能超过800M。

一个接口接入1个读卡器和1个信号灯(这样一台分站共可接入4个调度读卡器和4个信号灯)如下图所示:7、调度路段里的读卡器(2台)和信号灯(2个)必须接入同一台分站之上(如下图所示),避车硐室1和避车硐室2之间的读卡器和信号灯接在第一台分站,避车硐室2和避车硐室3之间的读卡器和信号灯接在第二台分站,避车硐室3和避车硐室4之间的读卡器和信号灯接在第二台分站。

信号灯的安装要注意正反,信号灯只有一面有指示,将信号灯正面和图中箭头相对(也就是从箭头方向看到信号灯的正面)8、同一台分站上面的读卡器和信号灯地址要按顺序编号,如下图所示,分站共调度了两个路段,共4个读卡器和4个信号灯,地址编码为R1、R2、R3、R4(Ri代表拨码地址为i的读卡器);L1、L2、L3、L4(Li代表拨码地址为i的信号灯)。

9、一般规定信号灯距离避车硐室5m,读卡器距离信号灯10m。

特殊情况,为满足需要,可适当调节其间距离。

如下图:L1离避车硐室1相距5m,R1离L1相距10m。

10、制作信号灯固定架,根据信号灯预留的固定孔长度确定固定架的安装孔。

然后将固定支架用膨胀螺丝固定在巷道壁,再使用螺丝将信号灯和固定支架绑定。

五、语音扩播系统安装质量标准1、系统覆盖主要辅助运输巷、猴车道,在系统覆盖区域,现场作业人员能够清晰听到调度台的广播声音。

2、在各主要皮带巷,通过将沿线电话接入的方式,实现广播系统的覆盖,现场工作人员通过联力或华宁扩播电话能够听到调度台的广播声音。

3、在掘进工作面迎头,安装扩播话站,迎头作业人员通过三恒话站可清晰听到调度台的广播声音。

4、在采煤工作面,将广播系统与工作面华宁扩播系统互联,使广播系统覆盖工作面,工作面人员通过华宁系统,可清晰听到调度台的广播声音。

5、井下各类安全语音广播系统的设备应安装在便于检查、调试的位置。

相关文档
最新文档
