采掘工作面开工验收标准.

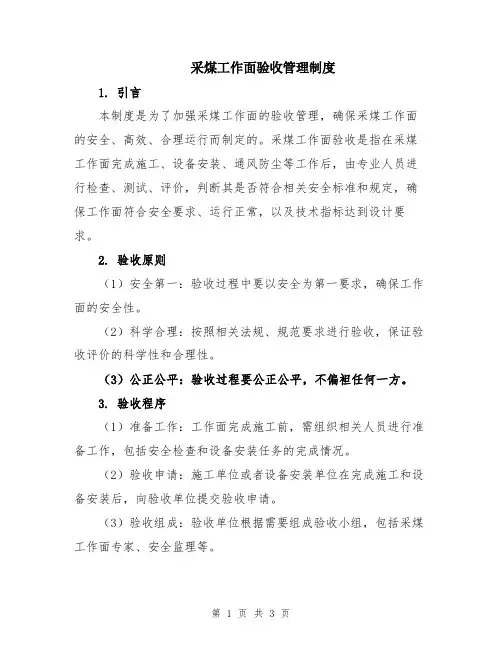

采煤工作面验收管理制度

采煤工作面验收管理制度1. 引言本制度是为了加强采煤工作面的验收管理,确保采煤工作面的安全、高效、合理运行而制定的。
采煤工作面验收是指在采煤工作面完成施工、设备安装、通风防尘等工作后,由专业人员进行检查、测试、评价,判断其是否符合相关安全标准和规定,确保工作面符合安全要求、运行正常,以及技术指标达到设计要求。
2. 验收原则(1)安全第一:验收过程中要以安全为第一要求,确保工作面的安全性。
(2)科学合理:按照相关法规、规范要求进行验收,保证验收评价的科学性和合理性。
(3)公正公平:验收过程要公正公平,不偏袒任何一方。
3. 验收程序(1)准备工作:工作面完成施工前,需组织相关人员进行准备工作,包括安全检查和设备安装任务的完成情况。
(2)验收申请:施工单位或者设备安装单位在完成施工和设备安装后,向验收单位提交验收申请。
(3)验收组成:验收单位根据需要组成验收小组,包括采煤工作面专家、安全监理等。
(4)验收检查:验收小组按照要求对工作面的各项设备、通风防尘设施及相关工作完成情况进行现场检查。
(5)测试评价:验收小组对工作面的通风、防尘、设备运行状态等进行测试,评价指标是否符合要求。
(6)验收报告:验收小组根据检查和评价的结果,编写验收报告,明确工作面的验收结论。
(7)验收结论:验收结论分为合格、不合格两种,如不合格,需提出整改要求,并重新进行验收。
4. 验收标准(1)安全标准:工作面的通风、防尘设施是否符合相关标准和要求,工作面安全设备是否完善、有效。
(2)技术指标:工作面的开采进度、煤炭质量、生产效率等指标是否达到设计要求。
(3)环保要求:工作面的防尘设施是否满足环保要求,矿井废弃物的处理是否符合相关规定。
5. 验收责任(1)施工单位:负责采煤工作面的建设和施工,按照相关要求完成工作面的准备和验收申请。
(2)设备安装单位:负责工作面的设备安装工作,按照相关要求完成设备安装和验收申请。
(3)验收单位:负责组织验收,对工作面的安全、技术指标等进行检查和评价,并作出验收结论。
掘进工作面工程质量检查验收管理制度范本

掘进工作面工程质量检查验收管理制度范本一、总则1. 为确保掘进工作面工程质量符合相关标准和要求,提高工程质量,保障人身安全和财产安全,制定本管理制度。
2. 本制度适用于所有掘进工作面的建设和施工过程中的质量检查验收工作。
3. 工程质量检查验收应按照相关法律法规和技术规范进行,以确保工程质量符合国家和行业标准。
4. 相关责任部门应配备专业人员,负责工程质量检查验收工作的组织和实施。
二、工程质量检查验收组织1. 工程质量检查验收组织设立依据项目需求以及技术要求进行确定,由相关责任部门负责人提出组织方案,并报经项目负责人批准。
2. 工程质量检查验收组织应包括检查验收组长、副组长以及成员等职务。
组长由相关责任部门负责人或其指定人员担任,副组长由专业技术人员担任。
3. 工程质量检查验收组应有明确的工作职责和权限,负责对掘进工作面工程质量的检查和验收,并制定整改措施。
三、工程质量检查验收程序1. 工程质量检查验收应按照一定的程序进行,以确保工程质量符合标准和要求。
2. 工程质量检查验收程序包括:提出申请、组织调查、检查评审、验收意见给出、整改和返工、最终验收等环节。
3. 工程质量检查验收程序的每个环节都应按照相关法规和技术规范执行,记录检查验收的重要信息。
四、工程质量检查验收内容1. 工程质量检查验收内容应包括但不限于以下几个方面:工程施工过程是否符合技术规范要求、材料是否符合质量标准、工程质量检测结果是否合格、工程实施是否存在安全隐患等。
2. 工程质量检查验收内容从工程施工前期到施工后期全过程,逐步进行,确保质量问题及时发现和解决。
五、工程质量检查验收报告1. 工程质量检查验收报告应根据实际情况和要求进行编写,包括但不限于以下几个方面:工程施工质量情况的描述、存在的问题和隐患、整改措施和时间、验收意见等。
2. 工程质量检查验收报告应由相关责任部门负责人或其授权人员签字,确保其真实性和有效性。
3. 工程质量检查验收报告应及时提交给项目负责人和相关部门,以便及时采取整改和返工措施。
集团公司规定掘进工作面开工现场验收的8条标准是什么?

1、集团公司规定掘进工作面开工现场验收的8条标准是什么?(答出4条不扣分)答:(1)双风机、双电源到位, 实现风电闭锁。
(2)风筒吊挂到位, 防炮崩风筒符合规定。
(3)瓦斯监测到位, 实现瓦斯电闭锁。
(4)消防尘管路到位, 实现正常供水。
(5)机电设备完好防爆, 安设稳固, 摆放整齐。
(6)保护好附近的设备、风筒、电缆和风水管路。
(7)有必要的支护材料和符合要求的临时支护。
(8)有完好的火药箱、电管箱, 并且上锁管理。
2、集团公司要求掘进质量标准化的“一巷、三点、六条线”的具体内容是什么?答:一巷是巷道中心腰线正, 规格够, 支护可靠。
三点指工具器材点、火工用品点、设备配电点整洁规范。
六条线是支护排列、水沟施工、运输线铺设和风筒、风水管、电缆吊挂成直线。
3、《质量标准》规定, 基岩掘进采用钻爆法施工的掘进工作面必须采用什么爆破工艺?答:光面爆破。
4、《质量标准》要求所有掘进工作面都必须采用光面爆破。
请说出光面爆破的五条标准是什么?(答出3条不扣分) 答:(1)眼痕率硬岩不小于80%, 中硬岩石不小于60%。
(2)软岩和煤巷周边成形符合设计要求。
(3)循环台阶尺寸, 循环小于3.0m时不大于150mm, 循环小于5.0m时不大于250mm。
(4)巷壁无明显炮震裂隙。
(5)巷道周边不欠挖, 平均线性超挖不大于200mm。
5、《煤矿安全规程》第46条规定, 下山施工的掘进工作面必须在下山的上口和掘进工作面的上方设置什么装置?什么装置与掘进工作面的距离必须在《作业规程》中做出明确规定?答:(1)下山的上口必须设防跑车装置。
(2)工作面上方必须设跑车防护装置。
(3)跑车防护装置与掘进面之间的距离必须在《作业规程》中做出明确规定。
6、《煤矿安全规程》第46条规定, 上下山巷道施工期间兼作行人道时,在人行道一侧必须每隔多少米设一个躲避所并设红灯?答:40米。
7、《煤矿安全规程》第47条规定, 掘进工作面上山施工坡度超过多少度时, 必须将溜煤(矸)道和人行道分开, 而且人行道应设扶手、梯子和信号装置。
采掘工程开工验收制度范本

采掘工程开工验收制度范本随着矿业资源的不断开发,采掘工程的规范化和标准化管理显得尤为重要。
一个科学合理的开工验收制度是确保采掘工程顺利进行的关键一步。
下面将提供一个采掘工程开工验收制度的范本,以供参考。
在制定采掘工程开工验收制度时,首先需要明确验收的目的与意义。
验收工作是为了确认工程项目在正式开工前是否满足所有技术、安全以及环保要求,从而保障施工过程的合规性及效率。
一、组织机构设置建立由项目负责人牵头,技术、安全、质量等部门参与的验收小组,负责具体的验收工作。
验收小组应具备相应的专业知识和经验,能够独立客观地开展验收工作。
二、验收程序1. 提交申请:项目部在自检合格后向验收小组提交开工验收申请,并提供相关材料。
2. 初步审查:验收小组对提交的材料进行初步审查,判断是否符合验收标准。
3. 现场检查:验收小组前往现场进行实地检查,包括设备安装、安全防护措施、环境保护措施等。
4. 整改与复验:如发现问题,项目部需按指导意见进行整改,并在整改完成后申请复验。
5. 发放开工许可:验收合格后,验收小组发放开工许可证明,工程方可正式开工。
三、验收内容1. 设计文件:确认工程设计文件齐全,符合国家及行业标准。
2. 施工准备:核实施工现场布局合理,施工机械、设备已到位并检验合格。
3. 安全生产:检查安全生产责任制落实情况,安全设施完备,应急预案已经制定并通过演练。
4. 环保措施:确认环境影响评估报告已审批,环保设施建设到位并能正常运行。
5. 质量控制:质量管理制度健全,质检人员到位,检测仪器校准有效。
四、验收标准验收标准应依据《矿山安全规程》、《建筑工程施工质量验收统一标准》等国家和行业的相关规定执行。
对于特殊工程或有特殊要求的工程,可结合实际情况适当调整验收标准。
五、责任与义务项目部负责提供真实、完整的工程资料,配合验收小组的工作;验收小组成员则应秉持客观公正的原则,认真履行验收职责。
任何违反制度的行为都将受到相应的处理。
巷道工程质量验收检查项目标准

掘进工作面、综采工作面检查验收标准一、掘进工作面:1、根据巷道的设计,巷道净宽0-+200mm,净高0-+200mm.2、巷道的支护必须符合设计要求,包括锚杆的间排距、允许偏差0-±100mm、锚杆外漏长度露出托盘≤50mm。
3、顶网、帮网间的压茬必须牢固,压茬不的小于20mm,顶网连接的联扣不得大于20cm。
4、锚杆、锚索的托盘必须要紧贴巷道的顶板及巷帮,不得出现托盘松动,帮锚杆的托盘必须要垂直巷帮,不得出现倾斜现象。
5、巷道必须确保顶底板平整,不得出现明显的凹凸现象,巷道内确保无淤泥、无积水(长5米,深0.1米)。
6、巷道的支护材料必须码放整齐,不得在巷道乱扔。
并有标志牌。
7、管路吊挂平直,行人侧高度不得低于0.7米。
8、临时支护必须安装可靠,封顶木紧贴顶板,杜绝出现前探梁滞后或虚设。
9、割煤完毕后必须将综掘机退出工作面,将截割头落地,闭锁开关。
10、所有的生产工具必须要码放整齐,并有标志牌,不得在巷道内乱仍乱放。
11、各转载点的喷雾装置必须完好。
12、采掘工作面必须要有敲帮问顶工具。
13、设备运行区域必须要设置标志牌。
14、有指定的交接班地点,并有标志牌。
15、支护与未支护界限有警示杆。
16、巷道内路标及安全出口标示牌板完整。
17、作业现场有,规范的符合现场实际施工的断面图、炮眼布置图三视图、爆破说明书及避灾路线图。
18、锚杆无漏打现象,失效锚杆必须及时补打。
19、巷道必须安装顶板离层仪观测顶板,测定必须要符合作业规程的规定,并有记录牌板。
20、工作面无空帮及空顶现象。
二、综采工作面:1、工作面控制范围内,顶底板移近量按采高≤100mm/m。
2、工作面顶板不出现台阶、下沉,液压支架前梁接顶严实。
3、机道梁端至煤壁顶板冒落高度不大于300mm.4、液压支架初撑力不低于规定值的80%,(立柱和平衡千斤顶梁有表显示)。
5、工作面支架要排成一条直线,其偏差不超过±50mm。
中心距按作业规程要求,偏差不超过±100mm.6、支架顶梁与顶板平行支护,其最大仰角<7度。
采掘工程开工验收制度

采掘工程开工验收制度一、目的和依据本制度旨在规范采掘工程的开工验收流程,确保工程符合国家安全生产法律法规和行业标准,保障人员安全和工程质量。
依据《中华人民共和国安全生产法》、《矿山安全规程》等相关法律法规,结合本行业特点和实际情况制定。
二、适用范围本制度适用于所有新建、改建、扩建的地下和露天采掘工程项目。
在工程开工前,必须按照本制度的要求进行严格的验收工作。
三、组织机构1. 成立专门的开工验收小组,由项目负责人、安全管理人员、工程技术专家等组成。
2. 开工验收小组负责制定验收计划,组织实施验收工作,并对验收结果负责。
四、验收内容1. 工程设计文件的合规性审查。
2. 工程施工方案的可行性评估。
3. 安全生产管理体系的建立与执行情况。
4. 施工现场的安全防护措施落实情况。
5. 特种作业人员的资质审核。
6. 环境保护措施的实施情况。
7. 应急预案的制定与演练情况。
五、验收程序1. 施工单位提交完整的工程资料和自检报告。
2. 开工验收小组对提交的资料进行初步审核。
3. 安排现场检查,对照验收内容逐项进行实地核查。
4. 对发现的问题进行记录,并要求施工单位限期整改。
5. 整改完毕后,再次进行复查,确保所有问题均已得到妥善解决。
6. 通过验收的项目,发放开工许可证;未通过的,禁止开工。
六、责任与处罚1. 施工单位必须按照验收小组的要求及时整改,不得擅自开工。
2. 对于未经验收或验收不合格而擅自开工的单位,将依法依规进行处罚。
3. 开工验收小组成员应当严格遵守职责,公正客观地开展验收工作。
七、附则1. 本制度自发布之日起实施,由公司安全生产部门负责解释。
2. 如有与国家法律法规相抵触之处,以国家法律法规为准。
采掘工程开工验收制度

采掘工程开工验收制度一、前言采掘工程是指为了开采地下的矿石或矿产资源而进行的工程活动。
在采掘工程开工前,需要进行严格的验收,以确保工程符合相关法规和标准,保证工程的安全性和有效性。
因此,制定采掘工程开工验收制度对于保障工程质量和安全起着至关重要的作用。
二、适用范围本制度适用于所有进行采掘工程的单位和个人,包括矿山企业、采矿厂家以及矿山开发者等。
三、验收内容1.工程设计文件的审查:对采掘工程的设计文件进行审查,包括施工图纸、工程方案、设计说明等,确保设计符合相关法规和标准。
2.施工单位的资质评估:对施工单位的资质进行评估,包括注册资金、人员素质、施工经验等,确保施工单位有足够的能力和资质进行采掘工程。
3.现场环境的检查:对采掘工程现场的环境进行检查,包括地质条件、地形地貌、水文地质等,确保工程施工的安全性和稳定性。
4.设备设施的检验:对采掘工程所使用的设备和设施进行检验,包括机械设备、电气设备、安全设备等,确保设备设施符合相关标准。
5.人员培训的考核:对从事采掘工程的人员进行培训和考核,包括安全培训、技术培训等,确保人员具备相关知识和技能。
6.施工方案的审查:对采掘工程的施工方案进行审查,确保施工过程符合相关法规和标准,保证施工质量和安全。
7.工程周期的规划:对采掘工程的工程周期进行规划,确定工程的开始和结束时间,确保工程按时完工。
四、验收程序1.申请验收:施工单位在完成相关准备工作后,向相关部门提交采掘工程开工验收申请书。
2.组织筹备:相关部门组织专家和技术人员进行现场调查和技术论证,评估施工单位的资质和工程设计的合理性。
3.验收方案制定:根据现场调查和技术论证结果,制定临时验收方案,确定验收的内容和标准。
4.现场验收:对采掘工程现场进行验收,检查工程设计文件、施工单位资质、环境条件、设备设施、人员培训、施工方案等,确保工程符合验收标准。
5.验收报告:完成现场验收后,相关部门编制验收报告,对验收结果进行总结和评价,确定是否通过验收。
掘进工作面工程质量检查验收管理制度

掘进工作面工程质量检查验收管理制度1. 引言本工程质量检查验收管理制度旨在规范掘进工作面工程质量的验收管理,确保工程质量符合相关标准和要求,保障工程安全、可靠、高效进行。
2. 适用范围本工程质量检查验收管理制度适用于掘进工作面的工程质量检查验收工作。
3. 质量检查验收责任与权限3.1 工程质量检查验收部门负责掘进工作面工程质量的检查验收工作,负责制定工程质量检查验收计划和方案。
3.2 工程质量检查验收部门具有对工程质量进行检查验收的权限,可以要求工作面相关负责人提供必要的文件和资料。
4. 工程质量检查验收流程4.1 工程质量检查验收部门根据工程进展情况,制定工程质量检查验收计划。
4.2 工程质量检查验收部门按计划对工程质量进行检查。
检查内容包括但不限于工程设计、施工方案、施工材料、施工质量等。
4.3 工程质量检查验收部门对检查结果进行评价。
如存在质量问题或不符合要求的情况,应及时提出整改要求。
4.4 工程质量检查验收部门根据评价结果,做出验收决定。
合格的工程可以进行下一步工作,不合格的工程应进行整改,并重新进行检查。
5. 工程质量检查验收记录5.1 工程质量检查验收部门将每次检查验收的结果记录下来,包括检查内容、评价结果和验收决定等。
5.2 工程质量检查验收部门应对记录进行整理和归档,以备后续的查阅和查询。
6. 工程质量检查验收的监督与跟踪6.1 工程质量检查验收部门应及时通报工程质量问题,并要求整改。
6.2 工程质量检查验收部门定期监督并跟踪整改情况,确保问题得到解决。
7. 工程质量检查验收的奖惩措施工程质量检查验收部门根据工程质量的检查结果,对质量问题的整改情况和工程质量的表现给予相应的奖惩措施,以激励优秀,惩戒不良。
8. 附则本工程质量检查验收管理制度的修订、解释权归工程质量检查验收部门所有,并经相关部门批准后实施。
以上就是掘进工作面工程质量检查验收管理制度的内容,希望对您有所帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
10.风门墙要用不燃性材料建筑,厚度不应小于0.5m(防突风门不应小于0.8m),周边应掏槽,掏槽深度符合规定要求,严密不漏风。墙面要平整、无 裂缝、重缝和空缝,并进行勾缝或抹面,每平方米内凹凸深度不大于10mm。
11.门框应包边沿口,有衬垫,四周接触严密,门扇平整不漏风;调节风窗正规可靠。 12.风门水沟应设反水池或挡风帘,通车风门应设底槛,电缆、管路孔应堵严。 13.局部通风风筒穿过风门墙体时,应在墙上安装与胶质风筒直径匹配的硬质风筒。 14.风门前后5m范围内巷道支护完好、无淋水、杂物、积水和淤泥。
5.局部通风机应安装开停传感器,且与监测系统联网;专人负责,实行挂牌管理。 6.风筒末端到工作面开口点的距离要符合作业规程规定。
7、风筒接头要严密(手距接头100mm处感觉不到漏风),无破口(末端20m除外),出现破口漏风时要及时粘补,粘补破口的补丁必须修剪成圆形或椭 圆形。无反接头,接头要双反压边(硬质风筒除外)。
掘进工作面开工验收标准明细表
单位 验收项目
验收内容
作业规程编制、审批、贯彻记录齐全完整
规程措施 五图一表(巷道断面图、巷道平面布置图、炮眼布置图、爆破说明书、正规作业循环图表、避灾路线图等(综掘截割示意图))及其他牌版齐全、清 晰规范,并正确悬挂;开准巷道超前探设施到位,并且钻探和超前探牌板、记录表齐全;巷道名称牌、巷道指向牌齐全
2.井下各油桶存放处配备不少于0.2立方米的灭火沙。
3.灭火沙存放处至少要有1把专用灭火沙锨,灭火沙沙粒直径不应大于2mm,沙粒应保持干燥、无杂质。
4.灭火器必须保证铅封、胶管完好,指针指在有效范围内,灭火器校验标签完好、清晰,并在有效期内使用,潮湿地点可以使用透明胶带对校验标签 进行防护。
5.灭火器和灭火沙箱要集中存放,距离防火使用地点不得超过20m,放置在使用地点的上风侧,不得放置在设备正上方,距离底板高度不得大于1.5 米,便于快速取用。
支护材料及备 现场备用支护材背顶大板、前探梁环、大链、木楔子、液压单体柱等备件规格、数量符合作业规程要求
产
监测工具 检测工具齐全完好:扭矩扳手、锚杆拉力计
科
顶板支护
巷道开口位置前后5m范围,巷道顶板无生产安全隐患 现场作业人员熟知作业规程巷道帮顶永久支护、避灾等内容
9.掘进机作业时,应使用内、外喷雾装置,内喷雾装置的使用水压不得小于3MPa,外喷雾装置的使用水压不得小于1.5MPa;如果内喷雾装置的使用水 压小于3MPa或无内喷雾装置,则必须使用外喷雾装置或除尘器。外喷雾装置不少于3个喷头,雾化能覆盖滚筒。
10.风流净化水幕安装应符合以下要求: (1)水幕雾化后应封闭巷道全断面,且喷头雾化效果好。 (2)水幕开关阀门布置在行人侧便于开关的位置,高度距离巷道底板约1.5m。 (3)水幕开关阀门灵敏可靠,不漏水(滴水不成线)。 (4)水幕要固定在顶板上,不得来回摆动。 (5)水幕安装位置距巷道顶板距离不得超过200mm(可根据巷道的实际形状加工相应的水幕)。 (6)水幕安装地点要远离电气设备、各类监测监控传感器,水幕附近的电缆要采取防淋水措施。 (7)水幕、高压水带、主供水管路之间连接处要使用正规U型卡,且不得出现漏水现象。
爆破管理
放炮警戒牌、警戒绳等数量齐全满足需要 炸药箱、雷管箱、雷管抽架数量齐全且满足生产需要
符合打√ 不符合打Ⅹ
其它
局部通风 设施
通风设施
1.局部通风机各部件齐全完好,主、备局部通风机必须同等能力,运转灵活,声音正常。
2.局部通风机由施工单位负责按照《作业规程》规定的位置正确安装,局部通风机要安设平稳、设备齐全,应装消音器(低噪声局部通风机和除尘风 机除外),吸风口有风罩和整流器,高压部位(包括电缆接线盒)有衬垫(不漏风);风机要吊挂或垫高,离地高度大于0.3m,且设置护栏,在护栏 处悬挂风机管理牌板。
1.施工单位编制开掘作业规程和安全技术措施时,必须对安全监测监控系统做出设计,内容包括:设备的种类、数量和位置、动力开关和被控开关的 安设地点、控制电缆和电源电缆的敷设、控制区域等,做出明确规定,并绘制监测设备布置图。
2.掘进工作面的甲烷传感器安装在距迎头不大于5m的位置,但不得悬挂在风筒出风口一侧,报警浓度≥0.5%、断电浓度≥0.5%、复电浓度﹤0.5%,断
防火、防尘设 施
8.掘进工作面刚开口时在开口位置的下风侧10~15m范围内设置一道全断面风流净化水幕。掘进工作面掘进长度超过50m不超过80m时,应在掘进巷道内 设置一道全断面风流净化水幕,水幕距迎头距离不得超过50m。工作面掘进长度超过80m时,应在该掘进巷道内增加一道全断面风流净化水幕,第一道 水幕距迎头距离不得超过50m,第二道水幕与第一道水幕间距不得大于20m,同时可以将开口位置下风侧10~15m范围内全断面风流净化水幕拆除。
电范围:掘进巷道内全部非本质安全型电气设备;掘进工作面回风流中的甲烷传感器设在该巷道内距第一个混合回风点10~15m处,报警浓度≥0.5%、
通
监控系统 断电浓度≥0.5%、复电浓度﹤0.5%,断电范围:掘进巷道内全部非本质安全型电气设备。
风
科
3.采用串联通风的掘进工作面,必须在被串掘进工作面风机前3~5m处安设一台甲烷传感器,报警浓度≥0.5%、断电浓度≥0.5%、复电浓度﹤0.5%,断
11.洒水设施开关要安装在有固定(或相对固定)人员作业地点附近,皮带巷洒水设施开关尽可能安设在行人侧,便于操作。
其它
中腰线 现场必须标定中腰线的具体位置
地 测 科
水文地质 排水能力 排水线路
巷道附近煤层位置明确,需要超前探水必须提前探明 下山掘进巷道现场必须备用风泵以上临时排水设备 正规水沟盖板必需完好齐全,按规定及时清理水仓、水沟、保证排水畅通;
电范围:被串掘进巷道内全部非本质安全型电气设备。
4.甲烷传感器应垂直悬挂在顶板坚固、无淋水处,距顶板(顶梁)不得大于300mm,距巷道侧壁不小于200mm,甲烷传感器数字屏幕面向便于人员观察 的位置。
1.距工作面迎头不小于120m处的躲炮地点设置一组压风自救装置,其数量应比该区域躲炮人员数量多2台,每台压风自救装置间距为0.5m。
其它
电缆
1、开掘巷道开口处左右各10米范围内的的电缆、风水管路及其它设备、设施必须掩盖严实,以免放炮崩坏。 2、开口施工单位所属范围内巷道沿线所有电缆钩应采用塑料电缆钩,电缆及电缆钩上应卫生清洁,无积尘,电缆排列整齐。电缆钩上不得悬挂其它任 何物件,严禁使用铁丝吊挂电缆钩。
3、电缆的悬挂应有适当的弛度,并能在意外受力时自由坠落。其悬挂高度应保证电缆在矿车掉道时不受撞击,在电缆坠落时不落在轨道或输送机上, 电缆同侧敷设时,其顺序:监测、通讯、信号、高压、低压电缆自上而下分档吊挂,电缆不准交叉悬挂。
11、井下巷道内的电缆,沿线拐弯或分支点以及连接不同直径电缆的接线盒两端、穿墙电缆的墙的两边都应设置注有编号、用途、电压和截面的标志 牌。
12、巷道内的信号、监测电缆,应同电力电缆分挂在井巷的两侧。如果受条件所限,信号、监测线应敷设在动力电缆的上方,并与动力电缆保持100mm 的间距。井下电缆应有标志牌.牌上应注明电缆编号、型号、电压等级及区段长度。沿电缆线路每隔一定距离,在每个拐弯处或分支点以及连接不同 直径电缆的接线盒两端都应悬挂标志牌。每个接线盒也应设一个标志牌,注明编号、型号规格。
2.煤(半煤岩)巷掘进工作面距迎头25~40m的距离设置一组压风自救装置,其数量应比该区域工作人员数量多2台;岩巷掘进工作面距迎头100~130m 安装一组压风自救装置,其数量应比该区域工作人员数量多2台,每台压风自救装置间距为0.5m。
紧急避险系统 3.压风自救系统阀门应安装齐全,阀门扳手要在统一方向,以保证系统正常使用。 4.压风自救装置应具有减压、节流、消噪声、过滤和开关等功能,零部件的连接应牢固、可靠,不得存在无风、漏风等现象。
4、电缆接线盒必须悬挂在巷帮上并张贴管理牌。 5、电缆穿过墙壁部分应用钢管保护,并严密封堵管口。 6、电缆不应悬挂在风管或水管上,不得遭受淋水。 7、在有瓦斯抽放管路的巷道内,电缆(包括通信、信号电缆)必须与瓦斯抽放管路分挂在巷道两侧。 8、电缆与压风管、供水管在巷道同一侧敷设时,必须敷设在管子上方,并保持0.3m以上的距离。 9、电缆悬挂点间距,在水平巷道或倾斜井巷内不得超过1.5m。 10、高、低压电力电缆敷设在巷道同一侧时,高、低压电缆之间的距离应大于100mm,高压电缆之间、低压电缆之间的距离不得小于50mm。
6.灭火器材存放点要悬挂“防灭火器材(设施)管理牌”,统一悬挂或张贴在灭火器箱侧面,没有灭火器箱的地点悬挂或张贴在灭火器存放点附近的 巷帮上。
7.运煤转载点都必须安装洒水降尘装置,每个运煤转载点洒水降尘装置的喷头数不得少于2个,悬挂在转载点的前上部约500mm处,喷雾直接对准落煤 点,责任人为转载点运输机司机,做到煤干洒水,煤湿不洒水。
8.风筒通过风门墙时必须使用铁质过墙风筒。 9.风筒末端必须使用风筒圈;风筒保证干净卫生,无积尘或喷浆灰。 10.风筒实行编号管理(末端30m除外),编号要醒目,一般为白底红字。 11.备用风筒必须上架、码放整齐,挂牌管理,牌板内容包括:管理单位、风筒直径、备用数量。 12.风筒直径要符合《作业规程》要求,风筒吊挂应平、直、稳,软质风筒逢环必挂,硬质风筒每节至少吊挂两点。 13.风筒不得被摩擦、挤压吊挂平直,逢环必吊。 14.拐弯处缓慢拐弯或设弯头,严禁拐死弯(折深超过100mm为死弯)。 15.异径风筒相接要用过渡节,先大后小,不准花接。 16.使用抗静电、阻燃风筒。 17.炮掘工作面应使用硬质风筒,并采用防摩擦起火的材料吊挂。 18.接头严密,无破口(末端20m除外),无反接头。 19.软质风筒接头应反压边,硬质风筒接头应加垫并拧紧螺钉。 1.用不燃性材料构筑,严密不漏风,墙体厚度不应小于0.5m 2.密闭前无瓦斯积聚。 3.设有统一规格的瓦斯检查牌板、施工说明牌板、栅栏和警标。 4.密闭前5m内支护完好,无片帮、漏顶、杂物、积水和淤泥。 5.密闭内有水时应设反风池或反水管,有自然发火煤层的采空区密闭应设观测孔、措施孔,且孔口设置阀门。 6.密闭周边掏槽(岩巷、锚喷、砌碹巷道除外),应掏至硬帮、硬底、硬顶,并与煤岩接实,四周要有不少于0.1m的裙边。 7.墙面要平整、无裂缝、重缝和空缝,并进行色缝抹面,每平方米内凹凸不应大于10mm。
