一、公路工程交工验收——组织
❖ 项目法人负责组织 ❖ 设计、施工、监理单位参加 ❖ 邀请有关单位参加
健全组织机构,明确职责与目标,制定办法 和要求,做好相关准备
一、公路工程交工验收——程序
❖ 施工单位完成全部工程内容且自检合格后,提出合 同段交工验收申请(附工程质量自检报告和施工总 结报告)报监理工程师审查
量问题的处理情况;对完工质量的评价 ❖ 四、施工进度控制
公路工程施工总结报告
❖ 五、施工安全与文明施工情况 ❖ 六、环境保护与节约用地措施 ❖ 七、施工中新技术、新材料、新工艺的应用情况 ❖ 八、对建设单位、设计单位和监理单位的评价 ❖ 九、施工体会
三、公路工程竣工文件编制
❖ 2、竣工文件收集整理归档的要求及原则 档案的定义 竣工档案质量要求 竣工文件收集整理归档的原则
一、公路工程交工验收—
交工验收证书各方意见要点
证书核心内容(对质量、合同执行情况评价,遗留、 缺陷问题处理意见及有关决定)由项目法人起草
❖ 施工单位:应明确是否同意交工验收结论以及存在 问题、遗留问题的处理意见等
❖ 监理单位:表明是否同意验收结论、有关问题的处 理意见和决定,是否存在其它问题并表明监理单位 的意见,简要说明工程质量是否达到合格标准,是 否完成合同规定的工作内容
二、公路工程质量评定
2、质量保证资料
❖ 所用原材料、半成品和成品质量检验结果; ❖ 材料配比、拌和加工控制检验和试验数据; ❖ 地基处理、隐蔽工程施工记录和大桥、隧道施工监
控资料; ❖ 各项质量控制指标的试验记录和质量检验汇总图表; ❖ 施工过程中遇到的非正常情况记录及其对工程质量
影响分析; ❖ 施工过程如发生质量事故,经处理补救后,达到设

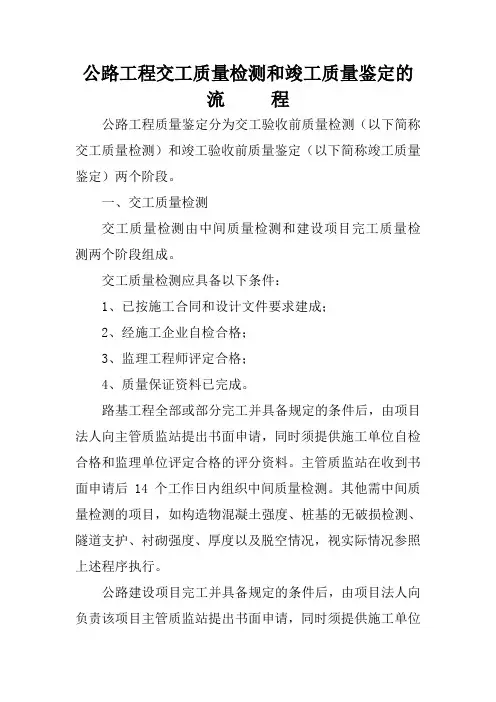

公路工程交工质量检测和竣工质量鉴定的流程

公路工程交工质量检测和竣工质量鉴定的流程

公路工程交工质量检测和竣工质量鉴定的流程公路工程质量鉴定分为交工验收前质量检测(以下简称交工质量检测)和竣工验收前质量鉴定(以下简称竣工质量鉴定)两个阶段。

一、交工质量检测交工质量检测由中间质量检测和建设项目完工质量检测两个阶段组成。

交工质量检测应具备以下条件:1、已按施工合同和设计文件要求建成;2、经施工企业自检合格;3、监理工程师评定合格;4、质量保证资料已完成。

路基工程全部或部分完工并具备规定的条件后,由项目法人向主管质监站提出书面申请,同时须提供施工单位自检合格和监理单位评定合格的评分资料。

主管质监站在收到书面申请后14个工作日内组织中间质量检测。

其他需中间质量检测的项目,如构造物混凝土强度、桩基的无破损检测、隧道支护、衬砌强度、厚度以及脱空情况,视实际情况参照上述程序执行。

公路建设项目完工并具备规定的条件后,由项目法人向负责该项目主管质监站提出书面申请,同时须提供施工单位自检合格和监理单位评定合格的评分资料。

主管质监站在收到书面申请后21个工作日内组织建设项目完工质量检测。

主管质监站在项目交工质量检测后,在7个工作日内向项目法人出具项目交工质量检测意见书,并按规定向交通主管部门备案。

主管质监站也可视工程的实际情况在中间质量检测后,向项目法人出具中间质量检测意见书。

二、竣工质量鉴定:对经过交工验收试运营2年的建设项目主管质监站将进行竣工质量鉴定。

竣工质量鉴定必须具备以下条件:1、对交工质量检测意见书和交工验收时提出的工程质量缺陷等遗留问题已经处理完毕,经监理工程师检验,项目法人已经验收合格;2、施工、监理、设计、建设等单位已编写完成工程总结材料;3、项目法人对2年试运营期内出现的新的质量问题或缺陷已组织施工、监理等单位处理完毕,并写出处理意见。

公路建设项目具备规定的条件后,由项目法人书面向主管质监站申请竣工质量鉴定,申请竣工质量鉴定时须提供项目交工验收报告及试运营期内质量问题整改落实情况总结。

工程项目竣工验收讲义(PPT 32页)

工程项目竣工验收讲义(PPT 32页)

二、项目的投产准备
1.组建投产准备管理机构 2.编制投产准备计划 • 计划内容应包括生产准备工作的全部内容。 3.生产人员的配备和培训 • 企业定员编制 • 人员培训 4.生产技术准备 • 参与设计审查;生产工艺准备;建立健全技术管
理制度。
5.物资准备 6.外部协作条件的准备 • 项目所需水、电、气、通信、交通运输等外部协
1.单位工程(或专业工程)竣工验收 • 以单位工程或某专业工程内容为对象,独立签订
建设工程施工合同的,达到竣工条件后,承包人 单独进行交工,发包人根据竣工验收的依据和标 准,按施工合同约定的工程内容组织竣工验收。
2.单项工程竣工验收
• 某个单项工程已按设计图纸规定的工程内容全部竣 工,能满足生产要求或具备使用条件,并符合其他 竣工验收条件要求,可由业主组织施工单位、监理 单位、设计单位及使用等有关部门共同进行验收。
四、竣工验收应达到的基本条件
• 设计文件和合同约定的各项施工内容已施工完毕 ; • 有完整并经核定的工程竣工资料,符合验收规定; • 有勘察、设计、施工、监理等单位签署确认的工程
质量合格文件; • 有工程使用的主要建筑材料、构配件、设备进场的
证明及试验报告。
五、竣工验收的依据
• 上级主管部门批准的各种文件、施工图纸及说 明书;
• 工程竣工验收报告还应附有下列文件:
– ①施工许可证; – ②施工图设计文件审查意见; – ③施工单位工程质量评估报告; – ④监理单位工程质量评估报告; – ⑤设计单位的设计变更通知书及有关质量检查单; – ⑥城市规划、消防监督、人防管理、环境保护等政府主管
部门验收合格的证明文件; – ⑦验收组人员签署的工程竣工验收意见; – ⑧市政基础设施工程应附有质量检测和功能性试验资料; – ⑨施工单位签署的工程质量保修书; – ⑩法规、规章规定的其他有关文件。

[PPT]公路桥梁交工验收常见质量问题及现场检测方法指导(142页 案例解读)经典版

[PPT]公路桥梁交工验收常见质量问题及现场检测方法指导(142页 案例解读)经典版

2. 桥梁工程实体检测
2、桥梁工程实体检测
2.1 抽检频率
1)小桥抽查不少于总数的20%且每种类型抽查不少于1座。 2)特大桥、大桥逐座检查;中桥抽查不少于总数的30%且每种桥 型抽查不少于1座。 3)桥梁下部工程抽查不少于墩台总数的20%且不少于5个,墩台 数量少于5个时全部检测。每种结构型式抽查不少于1个。 4)桥梁上部工程抽查不少于总孔数的20%且不少于5个,孔数少 于5个时全部检测。每种结构型式抽查不少于1个。
=12× 10+2× 30+1× 50=230
60
主桥测51个点,引桥测9个点; 测点总数=51+9=60
7 大桥
8
钢筋保护层厚度
伸缩缝与桥面高 差
9
桥面系 桥面铺装平整度
10
横坡
点 条 处 断面
11
桥面抗滑

66
主桥每孔测10处,引桥每孔测3 处;测量总数=3× 10+12× 3=66
5 逐条缝检测,共计5条
2. 桥梁工程实体检测
2.2 抽检项目
单 位 工 程
分部 工程 类别
抽查项目
权 值
备注
权 值

墩台砼强度
3
每墩台用回弹仪或超声波检测不少 于2个测区,测区总数不少于10个。
梁 下部 主要结构尺寸 1 每个墩台检测不少于2点。
2


钢筋保护层厚度 1 每墩台检测2~4处。

墩台垂直度 1 每个墩台测两个方向。
2.3 抽查要求
1)以上抽查项目均应在合同段交工验收前完成检测。竣工验收前, 应对带“*”的抽查项目进行复测,复测结果和其它抽查项目在交工 验收时的检测结果,作为竣工验收质量评定的依据。 2)未列出的检查项目、竣工验收复测项目以及技术复杂的悬索桥、 斜拉桥等工程,质量监督机构均可根据工程实际情况增加检测、复 测项目。 3)未明确规定抽查项目的规定值或允许偏差的,按照《公路工程质 量检验评定标准》执行。

公路工程交竣工验收质量鉴定内容和程序课件

公路工程交竣工验收质量鉴定内容和程序课件
公路工程交竣工验收质量鉴定内容和程序箱梁腹板沿预应力孔道纵向裂缝箱梁底板纵向裂缝桥梁工程桥梁工程公路工程交竣工验收质量鉴定内容和程序桥梁工程桥梁工程箱梁腹板沿预应力孔道纵向裂缝箱梁腹板沿预应力孔道纵向裂缝公路工程交竣工验收质量鉴定内容和程序箱梁腹板竖向裂缝箱梁腹板竖向裂缝桥梁工程桥梁工程公路工程交竣工验收质量鉴定内容和程序箱梁底板腹板部位纵向裂缝公路工程交竣工验收质量鉴定内容和程序34截面zn1管道内外侧纵向裂缝34l截面yn1内外侧纵向裂缝公路工程交竣工验收质量鉴定内容和程序箱梁腹板结构性裂缝个别腹板厚度小于设计值个别腹板厚度小于设计值公路工程交竣工验收质量鉴定内容和程序zn1管道破检后压浆料伴zn1管道距小里程50m处破检照伴有白色胶砂状物质预应力孔道压浆情况预应力孔道压浆情况公路工程交竣工验收质量鉴定内容和程序zn2管道破检后压浆料伴zn2zn2管道距小里程管道距小里程170m170m处箱梁外侧腹板破检照片处箱梁外侧腹板破检照片公路工程交竣工验收质量鉴定内容和程序混凝土构件麻面破损空洞露筋桥梁工程桥梁工程公路工程交竣工验收质量鉴定内容和程序泄水孔周围渗漏边梁未设置滴水槽边梁钢筋锈胀严重公路工程交竣工验收质量鉴定内容和程序支座垫石破损支座垫石破损支座变形支座变形支座脱空支座脱空桥梁工程桥梁工程支座脱空支座脱空公路工程交竣工验收质量鉴定内容和程序临时支撑未拆除公路工程交竣工验收质量鉴定内容和程序支座纵向横向移位严重支座上部梁体预埋钢板下部增设不锈钢钢板与设计严重不符上部楔形调平块设置质量较差公路工程交竣工验收质量鉴定内容和程序桩基外露桩基外露桥梁工程桥梁工程公路工程交竣工验收质量鉴定内容和程序公路工程交竣工验收质量鉴定内容和程序桥台锥护坡水毁掏空桥台锥护坡水毁掏空桥梁工程桥梁工程公路工程交竣工验收质量鉴定内容和程序公路工程交竣工验收质量鉴定内容和程序边梁与挡块间隙过小减震橡胶块未按设计安装现象较普遍

公路工程质量检验评定标准幻灯片课件

公路工程质量检验评定标准幻灯片课件

• 本标准适用于公路工程建设 • -质量监督部门对工程质量的检查鉴定 • -建设单位对工程的质量管理 • -工程监理单位对工程质量的检验评定 • -施工单位自检和分项工程的交接验收 • -质量检测机构对工程质量的检测评定 • 增加建设单位和检测单位两个对象
• 3、与相关规范关系:
公路工程质量检验评定应以本 标准为准。质量标准与其他规范不 一致时,宜以颁布年份最新者为准。
分,按实测项目采用加权平均法计 算,存在外观缺陷或资料不全时, 应予减分。
• 分项工程得分=Σ[检查项目得分
×权值]/Σ检查项目权值。
• 分项工程评分值=分项工程得
分-外观缺陷减分-资料不全减分。
• 将原实测项目规定分改为权值,
一方面与新的《公路工程竣(工) 工验收办法》保持一致,另一方面 解决了增加实测项目或实测项目不 全时的评分问题。
• 2、工程质量评定等级分为合格、
不合格,应按分项、分部、单位工 程、合同段和建设项目逐级评定。
• 工程质量评定等级为合格和不合
格两档,取消优良等级,与新颁布 《公路工程竣(交)工验收办法》 保持一致。
• 3、各相关部门职责
• 施工单位应对分项工程按本标
准所列基本要求、实测项目和外观 鉴定进行自检,按“分项工程质量 检验评定表”及相关施工技术规范 提交真实、完整的自检资料,对工 程质量进行自我评定。
• “技术标准”主要是质量标准、检
验方法和频率,质量评定还是一样
的。
• 从业各方和责任主体 • 直接责任--建设单位、监理单位、
施工单位、设计单位、材料厂站
• 工作责任--主管部门、监督机构
二、工程质量评定
• 1、工程质量检验评分以分项工程
为单元,采用100分制进行。在分 项工程评分的基础上,逐级计算各 相应分部工程、单位工程、合同段 和建设项目评分值。

交通部公路工程验收程序PPT演示

交通部公路工程验收程序PPT演示


质量控制
三 四 五
进度控制 投资控制 监理资料

廉政建设
竣工文件检查表
序号 项目与内容 检查情况

竣工文件的完整性:按照附件2“公路工程竣工文件档案目录” 检查;

归档文件材料符合标准性的要求;数据准确,图物相符;签字手 续完备;竣工图图面清晰,逐张加盖竣工图章;竣工图章中的内容 填写齐全,不得代签 项目档案各级类目分类清楚;组卷规范合理,遵循文件材料形 成规律,保持卷内文件材料的系统联系;案卷题名简明准确;卷内 文件排列有序,按要求编号;案卷封面、卷内文件目录、备考表填 写规范 归档文件应为原件,不得使用复制件代替;归档文件不得使用 复写纸、铅笔、圆珠笔、纯蓝墨水等不符合档案安全保管的制成材 料
• • •
公路工程交工检测申请
工程项目名称 合同段 申请交工质量检测内容:
表2-4
(附监理工程质量评定资料)
申请交工检测时间
施工单位意见: (盖章) 项目经理: 监理单位意见: (盖章) 总监理工程师: 项目法人意见: (盖章) 年 月 日 年 月 日



参加交工验收的各方
• • • • 项目法人:现场管理人员; 设计单位:派驻设计代表(邀请设计负责人或法人参加) 监理单位:总监、高级驻地、各专业监理工程师 施工单位:项目经理、总共、质量负责人及其配合人员
监督机构交工检测申请处理
• 质量监督机构在接到项目法人的检测申请 后28天内完成检测工作并出具检测意见。
监理单位对交工验收申请的审查方法及 出具的意见
• 1. 2. 审查的内容及方法 核实完成的工程数量 现场检查:工程实体检测、外观检查;需要恢复项目检 查。 3. 对工程质量进行初步评定。 4. 资料检查。 审查意见 1. 对与有关要求存在较大的申请报告,可不予接受,写明 审查意见及时退回。 2. 对符合合同有关规定的交工申请报告,予以接受,并必 须书面告知施工单位存在的问题及修改意见。

公路工程交工质量检测和竣工质量鉴定的流程

公路工程交工质量检测和竣工质量鉴定的流程

公路工程交工质量检测和竣工质量鉴定的流程公路工程质量鉴定分为交工验收前质量检测(以下简称交工质量检测)和竣工验收前质量鉴定(以下简称竣工质量鉴定)两个阶段。

一、交工质量检测交工质量检测由中间质量检测和建设项目完工质量检测两个阶段组成。

交工质量检测应具备以下条件:1、已按施工合同和设计文件要求建成;2、经施工企业自检合格;3、监理工程师评定合格;4、质量保证资料已完成。

路基工程全部或部分完工并具备规定的条件后,由项目法人向主管质监站提出书面申请,同时须提供施工单位自检合格和监理单位评定合格的评分资料。

主管质监站在收到书面申请后14个工作日内组织中间质量检测。

其他需中间质量检测的项目,如构造物混凝土强度、桩基的无破损检测、隧道支护、衬砌强度、厚度以及脱空情况,视实际情况参照上述程序执行。

公路建设项目完工并具备规定的条件后,由项目法人向负责该项目主管质监站提出书面申请,同时须提供施工单位自检合格和监理单位评定合格的评分资料。

主管质监站在收到书面申请后21个工作日内组织建设项目完工质量检测。

主管质监站在项目交工质量检测后,在7个工作日内向项目法人出具项目交工质量检测意见书,并按规定向交通主管部门备案。

主管质监站也可视工程的实际情况在中间质量检测后,向项目法人出具中间质量检测意见书。

二、竣工质量鉴定:对经过交工验收试运营2年的建设项目主管质监站将进行竣工质量鉴定。

竣工质量鉴定必须具备以下条件:1、对交工质量检测意见书和交工验收时提出的工程质量缺陷等遗留问题已经处理完毕,经监理工程师检验,项目法人已经验收合格;2、施工、监理、设计、建设等单位已编写完成工程总结材料;3、项目法人对2年试运营期内出现的新的质量问题或缺陷已组织施工、监理等单位处理完毕,并写出处理意见。

公路建设项目具备规定的条件后,由项目法人书面向主管质监站申请竣工质量鉴定,申请竣工质量鉴定时须提供项目交工验收报告及试运营期内质量问题整改落实情况总结。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新规定下的交工验收程序及相关要求
1、交工验收质量核验的申请与受理
3、竣工验收质量鉴定
竣工验收质量鉴定是指竣工验收前质监站对项目 进行工程实体检测、外观检查、内业资料审查及 鉴定评分,综合评价公路工程项目质量状况,判 定工程项目是否符合竣工验收条件。
四、交工验收程序及相关要求
交工验收共分为5部分:一是交工验收质量检测 评定的申请与受理;二是交工验收检测工作方案 的制定与审查;三是交工验收质量检测工作的实 施;四是交工验收工程质量检测结果的处理与反 馈;五是交工验收检测意见的出具。
交工验收
检查施工合同的执行情况、组织对工程质量进行 验收,出具交工验收报告----项目建设单位 审核建设单位提交的资料,并组织进行验证性检 测,出具交工质量核验意见----质监站 对各参建单位进行初步评价----项目建设单位
一、交竣工验收所包含的主要内容和负责对象 1、交工验收
前两项内容是最后一项的必要前提,只有具备前两个条件,才 能召开交工验收会,否则属于无效验收。质监站2014年1号、 2015年130号文件对此进行了明确:建设单位在交工验收准备阶 段应审查交工验收质量检测工作是否完成,是否具有工程质量 检测报告和厅质监站工程质量检测意见,无交工验收检测报告 不得组织交工验收。无交工检测报告组织的交工验收属于无效 验收,无效验收项目在通车运营后如发生重大安全事故应由组 织验收单位和主持验收的有关人员承担责任。
四、交工验收程序及相根据我省检测工作与项目建设进度同步进行的原则, 项目建设单位应当在认为路基合同段满足交工验收 条件后,路面单位进场前向质监站提出工程质量检 测申请;机电工程应在项目通车后3至6个月内提出 交工验收检测申请。包括以下几个方面:工程概况、 主要工程数量、项目建设计划安排、第三方外委检 测情况以及后附各合同段工程数量表、外委检测统 计表等内容。
四、交工验收程序及相关要求
5、交工验收检测意见的出具
公路工程各合同段交工验收合格后,质监站出具交 工验收检测意见(报告),主要包括:检测结果及 工程质量的基本评价,工程质量存在的主要问题和 缺陷,工程质量是否具备交工验收条件。
新规定下的交工验收程序及相关要求
交工验收共分为3个步骤:一是交工验收质量核 验的申请与受理;二是核验工作的开展;三是交 工验收质量核验意见的出具。
三、三个阶段之间的关系
2、试运营期间质量监督(质量核验)
试运营期间质量监督是指公路工程缺陷责任期内 质监站对项目试运营期工程质量、交工验收报告 和交工验收委员会提出的工程质量缺陷问题和整 改情况的监督检查。 交工质量核验是指对建设单位提交的报告材料进 行审核,并对工程质量进行验证性检测。
三、三个阶段之间的关系
一、交竣工验收所包含的主要内容和负责对象
1、交工验收
检查施工合同的执行情况----项目建设单位 评价工程质量----质监站 对各参建单位进行初步评价----项目建设单位
交工验收
新的交工验收管理规定
依据--《公路水运工程质量监督管理规定》(中华 人民共和国交通运输部令2017年第28号 第二十五、 二十六和二十七条)
四、交工验收程序及相关要求
2、交工验收检测工作方案的制定与审查
方案的制定主要是由受委托的检测单位来制定,由 建设管理处和质监站共同完成审查,认可该检测工 作方案能不能起到实际的指导作用。方案必须有以 下内容:工程概况、项目的特点、难点、检测内容、 方法和抽检频率、检测依据及评定体系、检测人员 和设备(要求附检测人员证书和设备编号)、主要 联系人信息及电话、安全保证措施等基本信息。
公路工程交竣工验收质量鉴 定内容和程序
二零一八年八月
主要内容
本次主要对公路工程质量鉴定内容、 程序以及交竣工鉴定工作验收过程 中,现场检测过程存在的问题及缺 陷问题的处理进行交流。
交工验收
评价工程质量是否符合技术标准、 规范及设计要求,判定工程是否符 合交工验收条件,并为竣工验收质 量鉴定提供基础资料和评定依据
一、交竣工验收所包含的主要内容和负责对象
2、竣工验收
项目执行报告、交工遗留问题处理和试运营期间 存在问题处理情况和验收报告、设计核查报告---项目建设单位 竣工验收前的质量鉴定工作、发放各参建单位工 作综合评价等级证书----质监站 组织召开竣工验收会----交通运输厅
二、质量鉴定工作的三个阶段
根据《公路工程竣(交)工验收办法》 的要求,我省公路工程质量鉴定工作分 为三个阶段:
1、交工验收质量检测
2、试运营期间质量监督(新规定后交工验收质量核验)
3、竣工验收质量鉴定
三、三个阶段之间的关系
1、交工验收质量检测
交工验收质量检测是指交工验收前质监站(建设单 位)对项目的单位工程和分部工程进行工程实体检 测、外观检查和内业资料审查。 控制条件:实施细则、公路工程检验评定标准等
质监站根据检测结果组织现场核查,印发通报要求 建设管理处进行整改和落实,并将结果进行反馈。 在建设管理处反馈的基础上,质监站再组织现场核 查,确认问题处理效果。
交工验收程序及相关要求
需要提交的资料
1.项目执行报告; 2.外观缺陷(含设计核查报告中指出的问题)处理后的设计 单位认可意见、监理单位的验收合格报告和建设单位的确 认意见,其中建设单位的意见必须明确,即缺陷是否处理 完成,是否经设计单位认可、监理单位验收合格,是否满 足设计要求及结构安全的需要,必要时可附相关结构安全 方面的论证材料。 3.设计单位的设计核查报告,监理单位的工程数量核对报告。 4.桩基、桥梁荷载试验检测报告和隧道检测报告的审查意见, 对报告的准确性、合理性及报告结论是否满足设计和规范 要求应有明确的意见。
四、交工验收程序及相关要求
3、交工验收质量检测工作的实施
检测实施主要包括现场检测、质监站核查,发现问 题处理的程序以及报告提交的要求。 1.提前通知 2.当天完成的工作当天报告 3.核查内容 4.发现问题上报方式 5.报告提交的一些要求
四、交工验收程序及相关要求
4、交工验收工程质量检测结果的处理与反馈
