钢结构工程冬雨季施工防护措施详细版
雨季施工方案钢结构施工防锈与防腐措施

雨季施工方案钢结构施工防锈与防腐措施雨季施工方案:钢结构施工防锈与防腐措施在雨季进行钢结构施工是一项相当具有挑战性的任务。
雨水会对钢结构的正常施工进程以及后续使用产生严重影响。
为了保证施工进度和工程质量,必须采取适当的防锈与防腐措施。
本文将针对雨季钢结构施工过程中的相关问题和合理解决方案进行探讨。
1. 雨季施工带来的挑战雨季施工对钢结构施工的挑战主要体现在以下几个方面:1.1 施工进程的延误:降雨会导致施工进程的延误,无法按时完成任务。
1.2 钢结构的防锈与防腐问题:雨水会给钢结构带来锈蚀和腐蚀的风险,降低结构的使用寿命。
1.3 施工现场安全隐患:雨季有可能导致施工现场积水,增加安全隐患。
2. 防锈与防腐措施为了解决雨季施工中的防锈与防腐问题,我们可以采取以下的措施:2.1 防水措施:在施工前,对施工现场进行适当的排水处理,确保施工区域没有积水。
可以使用排水沟、水泵等设备进行有效的雨水排除。
2.2 表面处理:在施工前,对钢结构表面进行彻底的清洁和除锈处理。
可以使用喷砂、喷丸等方法,彻底清除锈蚀和附着物,保持钢结构表面的光洁度。
2.3 防护涂层:施工前,需要在钢结构表面涂覆防护涂层。
防护涂层可以有效地防止雨水对钢结构的侵蚀,并延长结构的使用寿命。
可以根据具体需求选择适合的涂料类型,如环氧涂料、聚氨酯涂料等。
2.4 施工计划优化:根据天气情况合理安排施工进度,尽量避免雨水对施工造成影响。
在施工过程中,及时监测天气预报,根据情况调整施工计划。
2.5 质量监控:在雨季施工中,需加强对防锈与防腐措施的质量监控。
对涂层厚度、附着力、涂层均匀性等参数进行检测,确保防锈与防腐效果符合要求。
3. 施工现场安全管理为了确保施工现场的安全,应采取下列措施:3.1 安全警示标志:在施工现场设置明显的安全警示标志,提醒工作人员注意潜在的安全风险。
3.2 建立安全责任制度:明确工作人员的安全责任,并进行相关的安全培训,提高员工的安全意识和操作技能。
钢结构工程冬雨季施工措施

钢结构工程冬雨季施工措施随着工业化进程的不断发展,钢结构工程在现代建筑中的应用越来越广泛。
但在冬雨季,施工面临很多挑战,如材料质量下降、施工时间受限、施工环境变差等问题。
因此,本文将详细介绍钢结构工程在冬雨季施工的措施。
1. 材料保障在冬雨季节,材料的质量容易下降,尤其是钢材。
为了保障建筑质量,应严格执行钢制品质要求和现场质量控制制度,从采购、储存和送货等环节把控好每一个步骤。
在储存时应做好材料的保温措施,采用质量合格的防水材料。
同时,施工现场应保持车间温度不低于5℃,避免因温度过低引起材料的变形、开裂等情况。
2. 安全管理在冬雨季节,因为气温较低,施工环境较为恶劣,容易出现滑倒、摔伤等事故。
因此,在施工现场应加强安全管理,配备足够的安全设施,为工人提供安全保护措施,减少事故发生。
在雨雪天气下,应加强现场安全检查,及时处理好雪水和积水等安全隐患。
3. 现场加热在严寒的冬季,对于施工现场采取加热措施也是非常必要的。
适当加热不仅可以提高工作效率,还可以保证施工完成的质量。
对于大型场所,可选用空气源热泵或防爆电热管进行加热,而在仓库等小型场所可以采取灯泡等热源进行加热,以满足施工需要。
4. 加强防水措施冬雨季节雨水多,对于钢结构工程来说,铁件上容易积水。
如果不及时清除,不仅会对建筑物的结构造成影响,还会造成施工难度加大。
因此,在施工现场应加强防水、防雨处理,及时清除施工场地积水,以确保工地干燥。
5. 施工节奏的调整在冬雨季节,由于天气变化不稳定,施工时间会受到很大的限制。
因此,在施工前应根据天气情况制定详细的施工计划,合理安排施工工期和工序,确保施工进度。
在施工过程中,如遇突发天气恶劣情况,要及时调整施工节奏,确保施工的安全性和完成质量。
6. 施工人员的培训和指导在冬雨季节,施工条件较差,对施工人员的要求也越来越高。
建筑企业应重视施工人员的培训和指导,加强对施工人员的安全教育和技术培训,做好人员职业技能情况的记录,提高施工人员的安全意识和技术素质。
钢结构冬季施工安全措施

钢结构冬季施工安全措施钢结构是一种常用的建筑结构体系,其施工安全是保障工人生命和财产安全的关键。
在冬季施工中,由于恶劣的天气条件,施工安全风险更加突出。
为了确保钢结构冬季施工的安全性,需要采取以下措施:1. 预先评估风险:在冬季施工前,要进行全面的风险评估,分析可能存在的风险和安全隐患,并制定相应的应对措施。
确保施工人员明确了解施工过程中的风险,并采取相应的安全防护措施。
2. 加强安全教育和培训:在施工前进行全员的安全教育和培训,使所有工人熟悉施工现场的安全规章制度和操作规程。
培训内容包括工人个人防护用品的正确使用、高空作业的安全操作、气候变化对施工安全的影响等。
3. 提供合适的个人防护用品:确保所有参与施工的工人都配备适合冬季施工的个人防护用品,如防寒服、防滑鞋、防寒手套等。
工人应正确佩戴和使用这些防护用品,以减少因天气原因导致的意外伤害。
4. 加强危险区域的警示标识:在施工现场设置明显的警示标识,标示出危险区域的位置和注意事项。
这些标识应该清晰可见,以提醒工人注意安全,并遵循相应的操作规程。
5. 定期检查施工设备和工具:确保施工设备和工具的安全性能良好。
定期检查设备和工具的使用状况,及时修理或更换有问题的设备和工具,以减少由于设备故障引起的安全事故。
6. 监测天气情况:密切关注天气预报,特别是冰雪、大风等极端天气的预警信息。
在极端天气来临前,应提前做好相应的准备工作,暂停施工并采取必要的安全措施,以保障施工人员的安全。
钢结构冬季施工安全至关重要,需要全面的准备和注意事项。
通过预先评估风险、加强安全教育、提供个人防护用品、警示标识、定期检查设备和工具,以及监测天气情况等措施,可以最大程度地减少冬季施工的安全风险,保障工人的安全和健康。
钢结构工程冬雨季施工措施

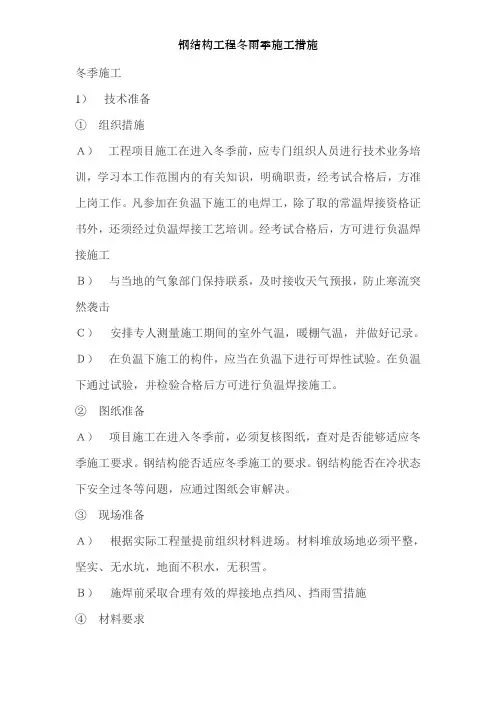

冬季施工1)技术准备①组织措施A)工程项目施工在进入冬季前,应专门组织人员进行技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。
凡参加在负温下施工的电焊工,除了取的常温焊接资格证书外,还须经过负温焊接工艺培训。
经考试合格后,方可进行负温焊接施工B)与当地的气象部门保持联系,及时接收天气预报,防止寒流突然袭击C)安排专人测量施工期间的室外气温,暖棚气温,并做好记录。
D)在负温下施工的构件,应当在负温下进行可焊性试验。
在负温下通过试验,并检验合格后方可进行负温焊接施工。
②图纸准备A)项目施工在进入冬季前,必须复核图纸,查对是否能够适应冬季施工要求。
钢结构能否适应冬季施工的要求。
钢结构能否在冷状态下安全过冬等问题,应通过图纸会审解决。
③现场准备A)根据实际工程量提前组织材料进场。
材料堆放场地必须平整,坚实、无水坑,地面不积水,无积雪。
B)施焊前采取合理有效的焊接地点挡风、挡雨雪措施④材料要求A)钢结构制作和安装用的钢尺、量具,应和土建单位用的钢尺、量具,用统一的精度级别进行鉴定。
并制定土建施工单位和钢结构的不同验收标准和不同温度膨胀系数差值的调整措施。
B)在负温下施工的钢结构工程,在满足设计要求的前提下,应选择屈服强度较底,冲击韧性较好的低氢型或钛钙型焊条。
C)高强度螺栓、普通螺栓应有产品合格证,高强度螺栓应在负温下进行扭矩系数、轴力的复检工作,符合要求后方可施工。
D)碱性焊条在使用前必须按照产品出厂证明书的规定进行烘培,烘培合格后,存放在80~100度的烘箱内,使用时取出放在保温筒内,随用随取。
负温下焊条外露超过2h的应重新烘培。
焊条的烘培次数不宜超过3次。
E)焊剂在使用前必须按照产品出厂证明书的规定进行烘培,其含水量不能大于0.1%,在负温下焊接时,焊剂重复使用不得超过2h,否则必须重新烘培。
F)气体保护焊用的二氧化碳,纯度不宜低于99.5%(体积比),含水率不得超过0.005%(重量比)。
钢结构工程冬雨季施工措施

钢结构工程冬雨季施工措施1.1钢结构工程季节性施工措施1.1.1冬施钢结构制作要点:(1)钢结构在负温下放样时,其切割、铣刨的尺寸,要考虑钢材在负温下收缩的影响。
(2)端头为焊接接头的构件下料时,应根据工艺要求预留收缩量,焊接收缩量和压缩变形量必须和钢材在负温下产生的收缩变形量相协调。
(3)在负温度下施工的钢材,宜采用平炉或氧气转炉Q235钢、16Mn、15mnV、16Mnq和15MnVq钢。
钢材应保证冲击韧性。
Q235钢应具备-20ºC,其它应具备-40ºC合格的保证。
(4)在负温度下焊接接头的板厚大于40㎜时,节点的约束力较大,且当承受板厚方向的拉力作用时,还要求钢材板厚伸长率的保证,以防出现层壮撕裂。
(5)形状复杂和要求在负温下弯曲加工的构件,应按制作工艺规定的方向取料。
弯曲构件的外侧不应有大于1mm的缺口和伤痕。
(6)普通碳素结构钢工作地点温度低于-20ºC,低合金钢工作地点温度低于-15ºC时不得剪切、冲孔,,普通碳素结构钢工作地点温度低于-16ºC,低合金钢结构工作地点温度低于-12ºC时不得进行冷矫正和冷弯曲。
(7)零件组装必须把接缝两侧各50mm内的铁锈、毛刺、泥土、油污、冰雪等清理干净,并保持接缝干燥,没有残留水分。
(8)在负温度下构件组装定型后进行焊接时,应严格按焊接工艺规定进行,由于焊接的起始点和收尾点比常温更易产生未焊透和积累各种缺陷,因此,单条焊缝的两端必须设置引弧板和熄弧板。
引弧板和熄弧板的材料应和母材一致。
严禁在母材上引弧。
(9)在负温度下制作的钢构件进行检查验收时,其外形尺寸应考虑当时温度的影响。
等强度接头和要求焊透的焊缝必须100%超声波检查,其余焊缝按30%-50%超声波抽样检查。
负温度下超声波探伤仪用的探头,与钢材接触面间应使用不冻结的油基耨合剂。
不合格的焊缝应铲除重焊。
(10)钢结构使用的涂料应符合负温下涂刷的性能要求,禁止使用水基涂料。
钢结构季节性施工措施(雨、夏、冬)

钢结构季节性施工措施(雨、夏、冬)为了确保钢结构施工质量和安全,在不同季节中,需要采取特定的施工措施以应对雨季、夏季和冬季的环境变化。
雨季施工措施在雨季,降雨可能给钢结构施工带来一些挑战。
以下是雨季施工的一些措施:1. 保护钢材:在存放和运输钢材时,需要采取防水措施,以免雨水导致腐蚀和损坏。
- 使用防水塑料布或帆布覆盖钢材。
- 定期检查和清理覆盖物,确保钢材始终保持干燥。
2. 排水管理:确保施工现场的良好排水,避免积水对施工造成影响。
- 清理并保持排水沟道畅通,以便顺利排走雨水。
- 定期检查施工区域,及时清理和处理积水。
3. 安全措施:根据雨季的气候特点,采取适当的安全措施以确保工人和设备的安全。
- 提供防滑鞋和雨具给施工人员。
- 建立紧急撤离计划,以应对突发的恶劣天气。
夏季施工措施夏季的高温和日照可能会对钢结构施工造成不利影响。
以下是夏季施工的一些措施:1. 解决热膨胀:钢材在高温下容易发生热膨胀,因此需要采取相应的措施来解决这个问题。
- 在设计阶段考虑热膨胀的影响。
- 注意放置和固定钢材的位置,以避免因热膨胀引起的不良效应。
2. 防晒和降温:对施工人员和钢材进行适当的防晒和降温处理,以减少暑热对施工的不利影响。
- 设置临时遮阳棚或帐篷,保护施工人员免受阳光直射。
- 使用散热设备或喷淋系统来降低施工区域的温度。
3. 小心火源和易燃物:夏季干燥,易燃物的使用需要格外小心。
- 管控火源和明火,确保施工现场的安全。
- 储存和处理易燃物品时,严格按照规定进行操作。
冬季施工措施冬季的低温和极端天气对钢结构施工构成挑战。
以下是冬季施工的一些建议措施:1. 保暖和防冻:采取措施确保施工人员和钢结构的保暖和防冻。
- 为施工人员提供充足的保暖设备,如保暖衣物、手套和帽子。
- 在施工现场使用临时加热设备,避免钢材因低温变脆。
2. 注意结冰:冬季可能出现结冰现象,需要采取预防措施。
- 清理并保持施工区域的道路和通道畅通。
钢结构工程冬雨季施工防护措施

钢结构工程冬雨季施工防护措施钢结构工程是一种高空、大跨度构筑物,其建设往往需要在户外进行,因此,在冬雨季施工时,特别需要注意施工安全以及钢结构本身的保护。
本文将介绍一些钢结构工程冬雨季施工的防护措施。
一、施工过程中的安全防护措施1.1 保护好施工现场在施工现场设定防护栏杆,减少外来人员进入施工区域,防止误伤或其他意外发生。
同时防护栏杆也能保护施工现场的材料和机械设备的安全。
1.2 冬季加强防滑措施沉积在地面的冰雪会给施工人员带来滑倒等安全隐患,为了防止安全事故的发生,施工现场应加强防滑措施,可在施工区域布置一些防滑垫或铺设防滑板,减少施工人员走动时的滑倒风险。
1.3 安装冬季专用的安全设备冬季施工存在的隐患,如风雪、霜冻、雾气等天气环境的影响,出现突发状况时,冬季专用的安全设备能及时救援。
这些安全设备包括:冬季定向风机、雾霾天专用口罩、安全绳索、急救药品等。
二、钢结构的保护及施工注意事项2.1 清理钢材表面的冰雪在冬天,钢材表面会沾上冰雪,如果直接进行焊接,会导致焊接不牢定,出现质量问题。
因此,施工人员应该事先用手动工具或机械设备将冰雪清理干净。
2.2 加强钢结构的防锈措施在冬天,空气湿度大,容易导致钢结构生锈。
因此,施工过程中要加强钢材的防锈处理工作,如涂防锈漆、覆盖保护膜等。
2.3 控制焊接的温度钢结构的焊接需要满足一定的温度要求,温度过高或过低都会影响焊接效果。
在冬季施工中,施工人员应该加强对焊接温度的控制,并使用专业的焊接设备。
2.4 加强钢结构的保护在雨季施工时,要加强钢结构的保护措施,防止因雨水侵蚀而导致的钢结构损坏。
施工人员可以在钢结构表面覆盖一层防水布或涂上防水涂料等。
2.5 控制施工现场的温度在冬季施工中,为了保证施工人员的作业安全,需要控制施工现场的温度,通常可以采用加装暖风设备等方式,将温度控制在一定的范围内。
三、结论通过对钢结构工程冬雨季施工防护措施的介绍,我们可以看到,钢结构施工的安全问题和钢结构保护问题都是需要重视的。
钢结构工程冬季施工安全措施

钢结构工程冬季施工安全措施随着冬季的来临,钢结构工程施工安全成为关注的焦点。
在寒冷的气候条件下,需要采取一系列的安全措施,以确保施工人员的安全并提高施工效率。
本文将介绍一些钢结构工程冬季施工的安全措施。
1. 管理措施- 在施工现场设立冬季施工安全管理机构,明确责任和权限,并制定相关安全管理制度和操作规范。
- 建立健全的安全生产体系,配备相应的安全保障设施和设备,定期进行安全检查和隐患排查。
2. 施工人员安全-补充2.1 行人通道和施工区域的划分及标识在施工现场设置好行人通道,将施工区域与行人区域明确划分,并进行明显的标识。
禁止非施工人员进入施工区域。
- 强化施工人员的安全教育培训,提高他们对冬季施工的安全意识,掌握相关的安全操作技能。
- 配备合适的个人防护装备,如防护手套、防护鞋、护目镜等,并保证其使用合格。
3. 施工设备安全- 对施工设备进行定期检修和维护,在冬季之前要确保所有设备处于良好的工作状态。
- 根据气温和天气变化,合理调整设备的使用方式和施工工艺,并确保设备的安全性能。
- 做好施工设备的防冻保温工作,特别是暴露在冷风中的设备,采取适当的保温措施。
4. 施工材料安全- 对于易受冻的施工材料,如水泥、混凝土等,采取相应的防冻措施,保证其质量和施工效果。
- 对于可能受潮或结冰的材料,采取适当的存放和保护措施,防止其变质或损坏。
- 严格按照规定的使用方法和存放要求使用施工材料,杜绝使用过期或不合格的材料。
5. 施工现场管理- 做好施工现场排水工作,防止积水和结冰现象的发生。
- 采取防滑措施,如铺设防滑垫、清雪除冰等,确保施工现场的安全通行。
- 加强现场巡查和安全监督,及时发现并排除安全隐患。
- 做好应急准备工作,如配备应急照明设备、救援工具等,以应对突发情况。
综上所述,钢结构工程冬季施工安全措施涵盖了管理措施、施工人员安全、施工设备安全、施工材料安全和施工现场管理等方面。
只有采取了充分的安全措施,才能够在冬季施工中保持良好的安全状况,并确保施工任务的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号:GD/FS-4186
(解决方案范本系列)
钢结构工程冬雨季施工防
护措施详细版
A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.
编辑:_________________
单位:_________________
日期:_________________
钢结构工程冬雨季施工防护措施详
细版
提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
(一).冬季施工措施
1.钢结构制作和安装冬季施工严格依据有关钢结构冬季施工规定执行。
2.钢构件正温制作负温安装时,应根据环境温度的差异考虑构件收缩量,并在施工中采取调整偏差的技术措施。
3.参加负温钢结构施工的电焊工应经过负温度焊接工艺培训,考试合格,并取得相应的合格证。
4.负温下使用的钢材及有关连接材料须附有质量证明书,性能符合设计和产品标准的要求。
5.负温下使用的焊条外露不得超过2小时,超过
2小时重新烘焙,焊条烘焙次数不超过3次。
6.焊剂在使用前按规定进行烘烤,使其含水量不超过0.1 %。
7.负温下使用的高强螺栓须有产品合格证,并在负温下进行扭矩系数、轴力的复验工作。
8.负温下钢结构所用的涂料不得使用水基涂料。
9.构件下料时,应预留收缩余量,焊接收缩量和压缩变形量应与钢材在负温度下产生的收缩变形量相协调。
10.构件组装时,按工艺规定的顺序由里往外扩展组拼,在负温组拼时做试验确定需要预留的焊缝收缩值。
11.构件组装时,清除接缝50mm内存留的铁锈、毛刺、泥土、油污、冰雪等杂物,保持接缝干燥无残留水分。
12.负温下对9mm以上钢板焊接时应采用多层焊接,焊缝由下向上逐层堆焊,每条焊缝一次焊完,如焊接中断,在再次施焊之前先清除焊接缺陷。
严禁在焊接母材上引弧。
13.钢结构现场安装时,如遇雪天或风速在
6m/s以上,搭设防护棚。
14.不合格的焊缝铲除重焊,按照在负温度下钢结构焊接工艺的规定进行施焊。
15.环境温度低于0℃时,在涂刷防腐涂料前进行涂刷工艺试验,涂刷时必须将构件表面的铁锈、油污、毛刺等物清理干净,并保持表面干燥。
雪天或构件上有薄冰时不得进行涂刷工作。
16.冬季运输、堆放钢结构时采取防滑措施,构件堆放场地平整坚实无水坑,地面无结冰。
同一型号构件叠放时,构件应保持水平,垫铁放在同一垂直线
上,并防止构件溜滑。
17.钢结构安装前根据负温条件下的要求,对其质量进行复验,对制作中漏检及运输堆放时产生变形的构件,在地面上进行修理矫正。
18.使用钢索吊装钢构件时应加防滑隔垫,与构件同时起吊的节点板,安装人员需用的卡具等物用绳索绑扎牢固。
19.根据气温条件编制钢构件安装顺序图表,施工时严格按规定的顺序进行安装。
20.编制钢结构安装焊接工艺,一个构件两端不得同时进行焊接。
21.安装前清除构件表面冰、雪、露,但不得损坏涂层。
22.负温安装的柱子、主梁立即进行矫正,位置校正正确立即永久固定,当天安装的构件要形成稳
定的空间体系。
23.高强螺栓接头安装时构件摩擦面不得有积雪结冰,不得接触泥土、油污等赃物。
24.负温下钢结构安装质量除遵守《钢结构工程施工及验收规范》(GB50250-95)要求外,还应按设计要求进行检查验收。
(二).雨季施工措施
1.雨天施工时,宜搭设临时防护棚,雨水不得飘落在炽热的焊缝上.如焊接部位比较潮湿, 必须用干布擦净并在焊接前用氧炔焰烤干,保持接缝干燥,没有残留水分。
2.吊装时,构件上如有积水,安装前应清除干净,但不得损涂层,高强螺栓接头安装时,构件摩擦面应干净,不能有水珠,更不能雨淋和接触泥土及油污等脏物。
3.雨天天气构件不能进行涂刷工作。
4.雨天及五级以上大风不能进行屋面保温的施工。
5.雨天由于空气比较潮湿,焊条储存应防潮并进行烘烤,同一焊条重复烘烤次数不宜超过两次,并由管理人员及时做好烤记录。
6.如遇上大风天气,柱、主梁、支撑等大构件应立即进行校正,位置校正正确后立即进行永久固定,以防止发生单侧失稳.当天安装的构件,应形成空间稳定体系。
