国家发改委印发预算内投资项目概算管理办法(2015版)
预算内直接投资项目管理办法

省发展改革委关于印发《湖北省预算内直接投资项目管理办法》和《湖北省预算内投资补助项目管理办法》省发展改革委关于印发《湖北省预算内直接投资项目管理办法》和《湖北省预算内投资补助项目管理办法》的通知鄂发改规〔2015〕2号各市、州、直管市和神农架林区发展改革委,省直各部门,省政府出资企业:《湖北省预算内直接投资项目管理办法》和《湖北省预算内投资补助项目管理办法》业经省发展改革委主任办公会讨论通过,现予以发布,自2015年5月1日起实施。
请遵照执行。
附件:1.湖北省预算内直接投资项目管理办法2.湖北省预算内投资补助项目管理办法湖北省发展和改革委员会2015年5月4日附件1:湖北省预算内直接投资项目管理办法第一章总则第一条为切实加强和进一步规范省预算内直接投资项目管理,健全科学、民主的投资决策机制,提高投资效益,参照《中央预算内直接投资项目管理办法》(国家发展改革委令第7号),制定本办法。
第二条本办法所称省预算内直接投资项目(以下简称直接投资项目或者项目),是指省发展改革委安排省预算内投资建设的省本级(包括省直部门及其派出机构、省以下垂直管理单位、所属事业单位)非经营性固定资产投资项目。
党政机关办公楼建设项目按照党中央、国务院及省委、省政府有关规定严格管理。
第三条直接投资项目实行审批制,应依次审批项目建议书、可行性研究报告、初步设计。
经省政府、省发展改革委批准的专项规划中已经明确、前期工作深度达到项目建议书要求、建设内容简单、投资规模较小的项目,可以直接编报可行性研究报告,或者在编报可行性研究报告时合并编报项目建议书。
第四条所有省预算内直接投资项目,均应报省发展改革委审批,其中特别重大项目由省发展改革委核报省政府批准。
按照规定权限和程序批准的项目,省发展改革委在编制年度计划时统筹安排省预算内投资。
第五条省发展改革委审批直接投资项目时,应当对项目建议书、可行性研究报告和初步设计进行咨询评估。
对于估算总投资300万元以下的项目,可以直接组织专家评估论证;对于估算总投资300万元以上的项目,应当委托具备相应资质的乙级(含)以上工程咨询机构进行评估论证。
CECA/GC1-2015建设项目投资估算编审规程

中国设工程造价管理协会标准建设项目投资估算编审规程CECA/GC 1-2015主编部门:中国设工程造价管理协会批准部门:中国设工程造价管理协会执行日期: 2 0 1 6 年 6 月 1 日中国设工程造价管理协会中价协[2015]86号各省、自治区、直辖市建设工程造价管理协会及中价协各专业委员会:为提高工程投资效益,加强行业自律,规范建设项投资估算制办法,依据目前行业新的发展形势和要求,在原规程的基础上,我协会组织有关单位和专家对该规程进行了补充、完善和修汀,形成了2015版《建设项目投资估算审规程》CECA/GC 1—2015。
现该规程予以正式发布,自2016年6月1日起实行。
原《建设项目投资估算审规程》CECA/GC 1—2007同时废止。
本规程由中国计划出版社出版发行。
中国建设工程造价管理协会 2015年12月31日前言为加强行业的自律管理,提高工程造价咨询成果质量,规范建设项目投资估算成果编制办法和深度要求,中国建设工程造价管理协会<以下简称中价协)组织有关单位编制了《建设项目投资估算编审规程》CECA/GC 1—201 5(以下称本规程)。
本规程的主要内容包括:总则、术浯、一般规定、费用构成、编制依据、编制办法、格式要求、质量管理等。
各工程造价咨询单位和工程造价人员在承担工程造价咨询业务时应参照本规程的有关要求执业和从业,各地方工程造价协会和中价协各工作委员会可依据本规程对投资估算咨询成果进行检查。
本规程是结合现行国家标准《工程造价术语标准》GB/T50875—2013、《建设工程工程量清单计价规范》GB 50500—2013、《建设工程造价咨询规范3GB/T 51095—2015等文件对《建设项目投资估算编审规程》CECA/GC 1-2007的修订。
因行业的特殊性和投资估算的编审习惯等原因,难免会有疏漏和不足之处,欢迎各有关单位和工程造价人员提出宝贵意见,以便在修订时补充与完善。
国家发改委印发预算内投资项目概算管理办法(2015版)

发改委印发预算内投资项目概算管理办法国家发展改革委关于印发《中央预算内直接投资项目概算管理暂行办法》的通知发改投资[2015]482号国务院各部委、直属机构,中直管理局:为进一步加强中央预算内直接投资项目概算管理,提高中央预算内投资效益和项目管理水平,依据《国务院关于投资体制改革的决定》、《中央预算内直接投资项目管理办法》和有关法律法规,我委制定了《中央预算内直接投资项目概算管理暂行办法》,现印发你们,请按照执行。
特此通知。
附件中央预算内直接投资项目概算管理暂行办法第一章总则第一条为进一步加强中央预算内直接投资项目概算管理,提高中央预算内投资效益和项目管理水平,依据《国务院关于投资体制改革的决定》、《中央预算内直接投资项目管理办法》和有关法律法规,制定本办法。
第二条中央预算内直接投资项目,是指国家发展改革委安排中央预算内投资建设的中央本级(包括中央部门及其派出机构、垂直管理单位、所属事业单位)非经营性固定资产投资项目。
国家发展改革委核定概算且安排全部投资的中央预算内直接投资项目(以下简称项目)概算管理适用本办法。
国家发展改革委核定概算且安排部分投资的,原则上超支不补,如超概算,由项目主管部门自行核定调整并处理。
第二章概算核定第三条概算由国家发展改革委在项目初步设计阶段委托评审后核定。
概算包括国家规定的项目建设所需的全部费用,包括工程费用、工程建设其他费用、基本预备费、价差预备费等。
编制和核定概算时,价差预备费按年度投资价格指数分行业合理确定。
对于项目单位缺乏相关专业技术人员或者建设管理经验的,实行代建制,所需费用从建设单位管理费中列支。
除项目建设期价格大幅上涨、政策调整、地质条件发生重大变化和自然灾害等不可抗力因素外,经核定的概算不得突破。
第四条凡不涉及国家安全和国家秘密、法律法规未禁止公开的项目概算,国家发展改革委按照政府信息公开的有关规定向社会公开。
第三章概算控制第五条经核定的概算应作为项目建设实施和控制投资的依据。
国家发展改革委关于《中央预算内投资资本金注入项目管理办法(征求意见稿)》公开征求意见的公告

国家发展改革委关于《中央预算内投资资本金注入项目管理办法(征求意见稿)》公开征求意见的公告文章属性•【公布机关】国家发展和改革委员会,国家发展和改革委员会,国家发展和改革委员会•【公布日期】2021.01.21•【分类】征求意见稿正文关于《中央预算内投资资本金注入项目管理办法(征求意见稿)》公开征求意见的公告为加强和规范中央预算内投资资本金注入项目管理,更好发挥中央预算内投资的引导和撬动作用,提高投资效益,激发全社会投资活力,国家发展改革委在深入开展调研、广泛听取意见、反复修改完善的基础上,起草了《中央预算内投资资本金注入项目管理办法(征求意见稿)》,现向社会公开征求意见。
请登录国家发展改革委门户网站()首页“互动交流版块”,进入“意见征求”专栏,就《中央预算内投资资本金注入项目管理办法(征求意见稿)》提出宝贵意见建议。
相关建议请以电子邮件方式反馈至*************.cn。
此次公开征求意见的截止时间为2021年2月23日,感谢您的参与和支持!附件:中央预算内投资资本金注入项目管理办法(征求意见稿)国家发展改革委2020年1月21日附件中央预算内投资资本金注入项目管理办法(征求意见稿)第一章总则第一条【立法目的】为加强和规范中央预算内投资资本金注入项目管理,更好发挥中央预算内投资的引导和撬动作用,提高投资效益,激发全社会投资活力,根据《政府投资条例》等有关法律法规,制定本办法。
第二条【适用内涵】中央预算内投资资本金注入项目的决策、建设实施和监督管理等活动,适用本办法。
本办法所称中央预算内投资资本金注入项目,是指安排中央预算内投资作为项目资本金的经营性固定资产投资项目。
前款规定的经营性固定资产投资项目,是指实行独立核算、自负盈亏,由企业、事业单位等作为项目法人,项目建成后能够产生经营性收入的项目。
第三条【适用外延一】采取资本金注入方式安排的中央预算内投资,应主要投向《政府投资条例》第三条规定的项目,并通过发挥中央预算内投资的引导和带动作用,促进社会投资。
中央预算内直接投资项目管理办法发改投资[2015]482号
![中央预算内直接投资项目管理办法发改投资[2015]482号](https://img.taocdn.com/s3/m/6939af6d8e9951e79b892760.png)

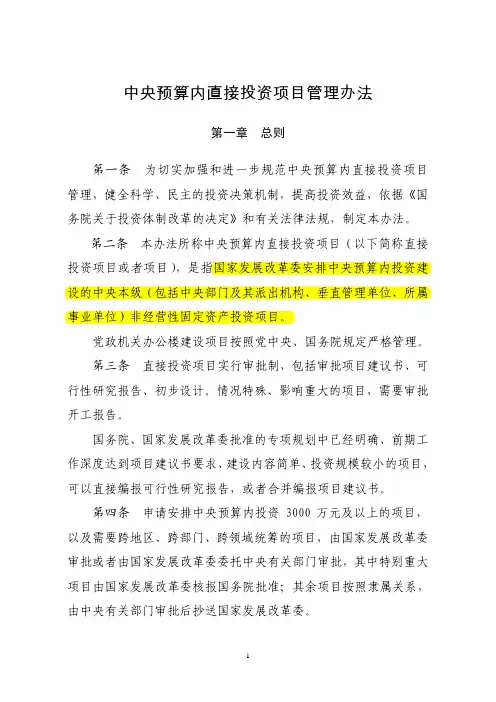

中央预算内直接投资项目管理办法第一章总则第一条 为切实加强和进一步规范中央预算内直接投资项目管理,健全科学、民主的投资决策机制,提高投资效益,依据《国务院关于投资体制改革的决定》和有关法律法规,制定本办法。
第二条 本办法所称中央预算内直接投资项目(以下简称直接投资项目或者项目),是指国家发展改革委安排中央预算内投资建设的中央本级(包括中央部门及其派出机构、垂直管理单位、所属事业单位)非经营性固定资产投资项目。
党政机关办公楼建设项目按照党中央、国务院规定严格管理。
第三条 直接投资项目实行审批制,包括审批项目建议书、可行性研究报告、初步设计。
情况特殊、影响重大的项目,需要审批开工报告。
国务院、国家发展改革委批准的专项规划中已经明确、前期工作深度达到项目建议书要求、建设内容简单、投资规模较小的项目,可以直接编报可行性研究报告,或者合并编报项目建议书。
第四条 申请安排中央预算内投资3000万元及以上的项目,以及需要跨地区、跨部门、跨领域统筹的项目,由国家发展改革委审批或者由国家发展改革委委托中央有关部门审批,其中特别重大项目由国家发展改革委核报国务院批准;其余项目按照隶属关系,由中央有关部门审批后抄送国家发展改革委。
按照规定权限和程序批准的项目,国家发展改革委在编制年度计划时统筹安排中央预算内投资。
第五条 审批直接投资项目时,一般应当委托具备相应资质的工程咨询机构对项目建议书、可行性研究报告进行评估。
特别重大的项目实行专家评议制度。
第六条 直接投资项目在可行性研究报告、初步设计及投资概算的编制、审批以及建设过程中,应当符合国家有关建设标准和规范。
第七条 发展改革委与财政、城乡规划、国土资源、环境保护、金融监管、行业管理等部门建立联动机制,实现信息共享。
凡不涉及国家安全和国家秘密、法律法规未禁止公开的直接投资项目,审批部门应当按照政府信息公开的有关规定,将项目审批情况向社会公开。
第二章项目决策第八条 适宜编制规划的领域,国家发展改革委和中央有关部门应当编制专项规划。
CECA/GC1-2015建设项目投资估算编审规程

中国设工程造价管理协会标准建设项目投资估算编审规程CECA/GC 1-2015主编部门:中国设工程造价管理协会批准部门:中国设工程造价管理协会执行日期: 2 0 1 6 年 6 月 1 日中国设工程造价管理协会中价协[2015]86号各省、自治区、直辖市建设工程造价管理协会及中价协各专业委员会:为提高工程投资效益,加强行业自律,规范建设项投资估算制办法,依据目前行业新的发展形势和要求,在原规程的基础上,我协会组织有关单位和专家对该规程进行了补充、完善和修汀,形成了2015版《建设项目投资估算审规程》CECA/GC 1—2015。
现该规程予以正式发布,自2016年6月1日起实行。
原《建设项目投资估算审规程》CECA/GC 1—2007同时废止。
本规程由中国计划出版社出版发行。
中国建设工程造价管理协会 2015年12月31日前言为加强行业的自律管理,提高工程造价咨询成果质量,规范建设项目投资估算成果编制办法和深度要求,中国建设工程造价管理协会<以下简称中价协)组织有关单位编制了《建设项目投资估算编审规程》CECA/GC 1—201 5(以下称本规程)。
本规程的主要内容包括:总则、术浯、一般规定、费用构成、编制依据、编制办法、格式要求、质量管理等。
各工程造价咨询单位和工程造价人员在承担工程造价咨询业务时应参照本规程的有关要求执业和从业,各地方工程造价协会和中价协各工作委员会可依据本规程对投资估算咨询成果进行检查。
本规程是结合现行国家标准《工程造价术语标准》GB/T50875—2013、《建设工程工程量清单计价规范》GB 50500—2013、《建设工程造价咨询规范3GB/T 51095—2015等文件对《建设项目投资估算编审规程》CECA/GC 1-2007的修订。
因行业的特殊性和投资估算的编审习惯等原因,难免会有疏漏和不足之处,欢迎各有关单位和工程造价人员提出宝贵意见,以便在修订时补充与完善。
投资项目预算管理办法

投资项目预算管理办法第一章总则第一条根据《中华人民共和国预算法》《投资预算管理办法》《投资预算管理办法实施细则》等有关规定,为加强投资项目预算管理,提高投资效益,防范投资债务风险,结合我县实际,制定本办法。
第二条本办法所称投资项目预算管理,是指对本县范围内用于投资项目建设的性资金所进行的预算安排、执行和监督管理等活动。
本办法所称投资项目,是指按照《投资项目管理办法》的规定,采取直接投资、资本金注入、投资补助、贴息等方式,全部或者部分使用性资金的固定资产建设项目。
性资金的范围依照国家和省有关规定确定。
包括:一般公共预算、性基金预算、国有资本经营预算中安排的建设资金。
财政专户资金比照性资金管理。
自筹资金的范围依照国家和省有关规定确定。
包括:各类投资者投入资金、事业单位提取的修购基金等。
第三条县财政部门主管投资项目预算管理工作,县发改、监察、审计等有关部门依照各自职责,负责投资预算管理的相关工作。
项目主管部门负责所属单位的投资项目预算管理和监督工作,指导和督促项目建设单位做好项目预算管理的基础工作。
项目建设单位具体负责本单位投资项目的预算管理基础工作。
包括:建立健全本单位基建财务管理制度和内部控制制度,按照规定编制项目资金预算,按项目单独核算,及时编报概算、预算(招标控制价)、工程结算、项目竣工财务决算和进行资金支付,进行绩效管理,办理资产交付及其他工作。
第二章预算安排第四条投资项目必须纳入预算安排;未经预算安排,性资金不得用作投资项目支出。
第五条投资项目预算安排应当符合下列要求:(一)符合国家宏观调控等政策的规定;(二)符合本地区国民经济和社会发展规划;(三)坚持量入为出、统筹兼顾、控制风险、有效约束、绩效优先原则。
第六条投资项目预算是本级预算草案的组成部分,应在参考上一年预算执行情况和本年度收支预测的基础上进行编制,其组织编制应当符合下列程序和要求:(一)财政部门应当会同发改部门就下一年度的投资预算和投资计划沟通衔接,具体包括项目情况、年度项目投资安排、年度投资预算安排及其他事项等。
项目超概的处理

当下,对政府方、对社会资本方、对第三方咨询机构、对律师事务所等切身相关的各方而言,尤其是已经落实或正在执行PPP项目的政府方和社会资本方/SPV公司,鉴于前期实施方案、PPP项目合同的先天缺陷,PPP政策频发,执行阶段的经验缺乏,如何提前识别可能会发生的各类风险、如何平稳实施绩效考核、如何对项目各方予以专业指导、如何使项目顺利健康的、平稳高效的、合法合规的推进,则成了目前各方最为重要的任务。
在传统工程项目模式中,建设方一般都是在施工图纸出来后,通过工程量清单来进行招标,其项目范围比较精准,后期实施中即便有所变更、签证或索赔,一般也很难出现超概的问题(超出概算10%以上)。
但是PPP项目模式下,由于实施机构的前期准备工作一般都比较短,很难准确界定项目的范围、内容和标准,再加上PPP模式前端识别阶段、准备阶段和采购阶段的程序相对冗长,所以留给规划和设计的时间周期几乎会压缩到极致,这就直接导致了总投资的不准确,于是超概问题成了PPP项目中最为典型的高频问题之一。
由于超概的后果相对严重,超概后的处理流程相对比较复杂,所以我们应当认真应对,在条件允许的情况下,应提前规避,尽量避免发生超概事实。
从样本项目的统计来看,超概的原因主要在于政府方实施机构的需求发生变化,增加硬件设备、增加项目范围、提高质量标准,或此前在项目体量确定过程中,人为的减少了部分子项(为了符合财政承受能力论证的要求,人为减少了部分实施中必不可少的子项,从而降低总投)等。
这是实践中出现频率非常高,但往往在项目开始实施时容易被忽略的问题,应如何去处理?以什么为依据?在现行PPP相关政策文件中,并没有出台专门的关于PPP项目超概算的处理办法,故实践中依然采用传统工程项目超概算的相关管理规定。
国务院《企业投资项目核准和备案管理条例》(第673号令)第三条规定:“对关系国家安全、涉及全国重大生产力布局、战略性资源开发和重大公共利益等项目,实行核准管理”(详细目录参见国发【2016】72号,《国务院关于发布政府核准的投资项目目录(2016年本)的通知》)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
发改委印发预算内投资项目概算管理办法

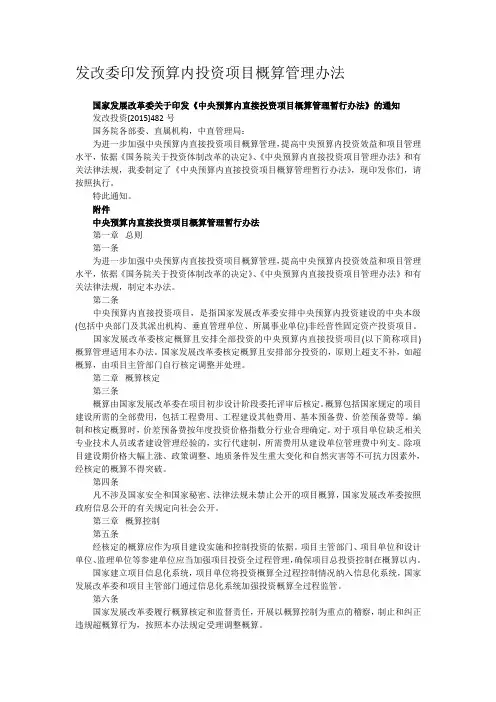

国家发展改革委关于印发《中央预算内直接投资项目概算管理暂行办法》的通知
发改投资[2015]482号
国务院各部委、直属机构,中直管理局:
为进一步加强中央预算内直接投资项目概算管理,提高中央预算内投资效益和项目管理水平,依据《国务院关于投资体制改革的决定》、《中央预算内直接投资项目管理办法》和有关法律法规,我委制定了《中央预算内直接投资项目概算管理暂行办法》,现印发你们,请按照执行。
特此通知。
附件
中央预算内直接投资项目概算管理暂行办法
第一章总则
第一条
为进一步加强中央预算内直接投资项目概算管理,提高中央预算内投资效益和项目管理水平,依据《国务院关于投资体制改革的决定》、《中央预算内直接投资项目管理办法》和有关法律法规,制定本办法。
第二条
中央预算内直接投资项目,是指国家发展改革委安排中央预算内投资建设的中央本级(包括中央部门及其派出机构、垂直管理单位、所属事业单位)非经营性固定资产投资项目。
国家发展改革委核定概算且安排全部投资的中央预算内直接投资项目(以下简称项目)概算管理适用本办法。
国家发展改革委核定概算且安排部分投资的,原则上超支不补,如超概算,由项目主管部门自行核定调整并处理。
第二章概算核定
第三条
概算由国家发展改革委在项目初步设计阶段委托评审后核定。
概算包括国家规定的项目建设所需的全部费用,包括工程费用、工程建设其他费用、基本预备费、价差预备费等。
编制和核定概算时,价差预备费按年度投资价格指数分行业合理确定。
对于项目单位缺乏相关专业技术人员或者建设管理经验的,实行代建制,所需费用从建设单位管理费中列支。
除项目建设期价格大幅上涨、政策调整、地质条件发生重大变化和自然灾害等不可抗力因素外,经核定的概算不得突破。
第四条
凡不涉及国家安全和国家秘密、法律法规未禁止公开的项目概算,国家发展改革委按照政府信息公开的有关规定向社会公开。
第三章概算控制
第五条
经核定的概算应作为项目建设实施和控制投资的依据。
项目主管部门、项目单位和设计单位、监理单位等参建单位应当加强项目投资全过程管理,确保项目总投资控制在概算以内。
国家建立项目信息化系统,项目单位将投资概算全过程控制情况纳入信息化系统,国家发展改革委和项目主管部门通过信息化系统加强投资概算全过程监管。
第六条
国家发展改革委履行概算核定和监督责任,开展以概算控制为重点的稽察,制止和纠正违规超概算行为,按照本办法规定受理调整概算。
项目主管部门履行概算管理和监督责任,按照核定概算严格控制,在施工图设计(含装修设计)、招标、结构封顶、装修、设备安装等重要节点应当开展概算控制检查,制止和纠正违规超概算行为。
第八条
项目单位在其主管部门领导和监督下对概算管理负主要责任,按照核定概算严格执行。
概算核定后,项目单位应当按季度向项目主管部门报告项目进度和概算执行情况,包括施工图设计(含装修设计)及预算是否符合初步设计及概算,招标结果及合同是否控制在概算以内,项目建设是否按批准的内容、规模和标准进行以及是否超概算等。
项目单位宜明确由一个设计单位对项目设计负总责,统筹各专业各专项设计。
第九条
实行代建制的项目,代建方按照与项目单位签订的合同,承担项目建设实施的相关权利义务,严格执行项目概算,加强概算管理和控制。
第十条
设计单位应当依照法律法规、设计规范和概算文件,履行概算控制责任。
初步设计及概算应当符合可行性研究报告批复文件要求,并达到相应的深度和质量要求。
初步设计及概算批复核定后,项目实行限额设计,施工图设计(含装修设计)及预算应当符合初步设计及概算。
第十一条
监理单位应当依照法律法规、有关技术标准、经批准的设计文件和建设内容、建设规模、建设标准,履行概算监督责任。
第十二条
工程咨询单位对编制的项目建议书、可行性研究报告内容的全面性和准确性负责;评估单位、招标代理单位、勘察单位、施工单位、设备材料供应商等参建单位依据法律法规和合同约定,履行相应的概算控制责任。
第四章概算调整
第十三条
项目初步设计及概算批复核定后,应当严格执行,不得擅自增加建设内容、扩大建设规模、提高建设标准或改变设计方案。
确需调整且将会突破投资概算的,必须事前向国家发展改革委正式申报;未经批准的,不得擅自调整实施。
第十四条
因项目建设期价格大幅上涨、政策调整、地质条件发生重大变化和自然灾害等不可抗力因素等原因导致原核定概算不能满足工程实际需要的,可以向国家发展改革委申请调整概算。
第十五条
申请调整概算的,提交以下申报材料:
(一)原初步设计及概算文件和批复核定文件;
(二)由具备相应资质单位编制的调整概算书,调整概算与原核定概算对比表,并分类定量说明调整概算的原因、依据和计算方法;
(三)与调整概算有关的招标及合同文件,包括变更洽商部分;
(四)施工图设计(含装修设计)及预算文件等调整概算所需的其他材料。
第十六条
申请调整概算的项目,对于使用预备费可以解决的,不予调整概算;对于确需调整概算的,国家发展改革委委托评审后核定调整,由于价格上涨增加的投资不作为计算其他费用的取费基数。
申请调整概算的项目,如有未经国家发展改革委批准擅自增加建设内容、扩大建设规模、提高建设标准、改变设计方案等原因造成超概算的,除按照第十五条提交调整概算的申报材料外,必须同时界定违规超概算的责任主体,并提出自行筹措违规超概算投资的意见,以及对相关责任单位及责任人的处理意见。
国家发展改革委委托评审,待相关责任单位和责任人处理意见落实后核定调整概算,违规超概算投资原则上不安排中央预算内投资解决。
第十八条
对于项目单位或主管部门可以自筹解决超概算投资的,由主管部门按有关规定和标准自行核定调整概算。
第十九条
向国家发展改革委申请概算调增幅度超过原核定概算百分之十及以上的,国家发展改革委原则上先商请审计机关进行审计。
第五章法律责任
第二十条
国家发展改革委未按程序核定或调整概算的,应当及时改正。
对直接负责的主管人员和其他责任人员应当进行诫勉谈话、通报批评或者给予党纪政纪处分。
第二十一条
因主管部门未履行概算管理和监督责任,授意或同意增加建设内容、扩大建设规模、提高建设标准、改变设计方案导致超概算的,主管部门应当对本部门直接负责的主管人员和其他责任人员进行诫勉谈话、通报批评或者给予党纪政纪处分。
国家发展改革委相应调减安排该部门的投资额度。
第二十二条
因项目单位擅自增加建设内容、扩大建设规模、提高建设标准、改变设计方案,管理不善、故意漏项、报小建大等造成超概算的,主管部门应当依照职责权限对项目单位主要负责人和直接负责的主管人员以及其他责任人员进行诫勉谈话、通报批评或者给予党纪政纪处分;两年内暂停申报该单位其他项目。
国家发展改革委将其不良信用记录纳入国家统一的信用信息共享交换平台;情节严重的,给予通报批评,并视情况公开曝光。
第二十三条
因设计单位未按照经批复核定的初步设计及概算编制施工图设计(含装修设计)及预算,设计质量低劣存在错误、失误、漏项等造成超概算的,项目单位可以根据法律法规和合同约定向设计单位追偿;国家发展改革委商请资质管理部门建立不良信用记录,纳入国家统一的信用信息共享交换平台,作为相关部门降低资质等级、撤销资质的重要参考。
情节严重的,国家发展改革委作为限制其在一定期限内参与中央预算内直接投资项目设计的重要参考,并视情况公开曝光。
第二十四条
因代建方、工程咨询单位、评估单位、招标代理单位、勘察单位、施工单位、监理单位、设备材料供应商等参建单位过错造成超概算的,项目单位可以根据法律法规和合同约定向有关参建单位追偿;国家发展改革委商请资质管理部门建立不良信用记录,纳入国家统一的信用信息共享交换平台,作为相关部门资质评级、延续的重要参考。
第六章附则
第二十五条
由主管部门核定概算的中央预算内直接投资项目,参照本办法加强概算管理,严格控制概算。
省级发展改革部门可以参照本办法制订本地区的概算管理办法。
第二十六条
本办法由国家发展改革委负责解释。
第二十七条
本办法自发布之日起施行。
此前有关概算管理的规定,凡与本办法有抵触的,均按本办法执行。
