楼层止水施工策划方案
楼层止水施工策划方案

THANK YOU !
THE END
卫生间和厨房预留洞口通 过逐层安装的污水管进行排 水。
材料洞口周边底部设置高 度10cm砂浆档水反坎, 上 部设置可靠牢固防挪动的盖 板进行止水。
电气井洞口周边底部设置 高度10cm水泥砂浆档水反 坎,并上部设置可靠牢固防 挪动的盖板进行止水。
风井洞口支模层上覆盖盖 板,止水层均设置可靠牢固 防挪动的的盖板,盖板与周 边墙体缝隙设置档水砂浆收 口进行止水。
电梯井平面洞口采用防水 帆布+软管止水措施将水引 至周边卫生间污水排水管排 水。
阳台部位通过地漏和安装 的永久雨水管进行排水,操 作层通过软管和地漏将雨水 引至雨水管。
结构临边采用设置高度 10cm水泥沙浆挡水返坎, 竖向张挂固定防水帆布。公 共部位走道外墙临边可以参 考此做法施工。
泵管洞口使用完毕后逐层 封堵,止水层设置高10cm 水泥沙浆挡水返坎并上覆盖 盖板止水。
阳 台:利用阳台地漏及周边外墙安装的排水管直 接将水排出
洞口周边设置砂浆挡水返 坎,底部设置接水盘,通过 软管引至卫生间污水管,上 部设置可靠牢固防挪动的盖 板,每5层封闭一次。消防 管预留洞口参照施工
烟道洞口周边底部设置高 度20cm混凝土反坎,并上部 设置可靠牢固防挪动的盖板 进行止水。烟道逐层安装。
楼梯操作层平面洞口采用 防水帆布+软管;止水层采 用安装独特设计的排水管+ 水槽均引至周边卫生间排水 止水。
外墙操作层采用彩料布 +海绵防污染和进行止水 。采光井临边参考此做法 施工。(混凝土浇筑外墙 及洞口临边时需施工人员 用板挡住,防止混凝土下 漏。)
设置于爬架体内,墙体四 周,引水排向每个阳台。
室内:完成楼层内烟道洞口 、消防管预留洞口、布料机 洞口、材料传递等施工洞口 的吊洞封堵。 (放线洞口5层一封闭)
楼层止水施工方案.

0.2m 1m 0.3m 0.88m 0.2m 1.4m 8m金域揽峰花园1-7栋及室外环境工程 编号:FA-28楼层止水施工方案编制:初审:审核:批准:深圳市鹏城建筑集团有限公司金域揽峰花园1-7栋项目部二○一四年六月四日目录第一节工程概况 (1)第二节施工准备 (3)2.1技术准备 (3)2.2材料准备 (3)第三节施工方法 (4)3.1预留洞口止水 (4)3.2卫生间、阳台降板止水 (4)3.3电梯井道止水 (5)3.4楼梯间止水 (7)第四节施工工艺 (9)4.1工艺流程 (9)4.2施工工艺 (9)第五节安全文明措施 (10)5.1安全文明施工措施 (10)5.2环境保护措施 (10)第一节工程概况工程名称:金域揽峰花园1-7栋及室外环境工程建设地点:深圳市龙岗区布龙路与吉华路交汇处(上水径地铁口)建设单位:深圳市万联嘉投资发展有限公司设计单位:深圳市筑博工程设计有限公司施工单位:深圳市鹏城建筑集团有限公司监理单位:深圳市邦迪工程顾问有限公司本工程位于深圳市龙岗区,东面为规划小学,南临松石路,西面是自然山体公园,北面为G06101-0227号宗地,项目总用地面积38997.16m2,建筑面积97493m2。
地块呈长方形,南北最长约为231米,东西最宽约为189米,属低山丘陵地貌,地块内部高差明显,南高北低,高差约15米。
本工程包括六栋高层住宅(1-6栋),一栋垃圾收集站(7栋),附设一层架空层或商业,地下设一层地下室;其中6栋塔楼部分为住宅,下设商业、社区健康服务中心、管理用房、社区居委会、社区服务站、社区警务室、文化活动室、公厕。
1栋、2栋、3栋、层数均为32层,建筑高度95.25米;6栋层数为33层,建筑高度98.15米;4栋、5栋层数均为30层,建筑高度89.45米;7栋层数为1层,建筑高度5米。
结构类型采用钢筋混凝土剪力墙结构,局部设框支梁转换。
本工程体量巨大,在满足运营的前提下,为实现高效率、短工期的目标。
止水排水方案及技术措施

止水排水方案及技术措施一、止水方案:1.材料选择:选择具有良好抗渗漏性能的材料,例如高强度橡胶止水带、防水涂料等。
根据具体需求,选择合适的材料进行止水处理。
2.止水带安装:在排水管道的连接部位、接缝处等容易渗漏的部位,使用橡胶止水带进行密封。
止水带应正确安装,保证紧密贴合,且与管道表面无松动。
3.防水涂料施工:在排水管线表面,使用防水涂料进行涂覆,形成一层防水层,防止水分透过管道表面渗漏出来。
防水涂料应遵循施工规范,保证涂层的平整、均匀。
4.密封胶填充:在管道穿越楼板、墙体等部位,使用密封胶进行填充,防止水分渗入建筑物内部。
密封胶应经过充分固化,并保持良好的粘结性能。
5.地埋管道防渗漏:对于埋地排水管道,可以采用加强型防渗透材料进行包覆,提高管道的抗渗漏能力。
此外,还可以在管道附近进行防渗墙的施工,形成一道相对封闭的防水层。
二、技术措施:1.排水管道的质量控制:在排水管道的制造和安装过程中,严格控制材料的质量和管道的加工精度,确保管道的密封性。
2.压力测试:在排水系统的完工验收阶段,进行压力测试,以验证管道系统的抗压能力和密封性能。
测试压力和时间应根据具体要求进行设置,通常要求不得出现压力下降或泄漏。
3.定期维护检查:建立定期维护检查制度,对排水系统进行定期检查和维护,及时发现并处理可能存在的问题,确保系统的正常运行。
4.管道腐蚀防护:采用防腐材料对排水管道进行涂覆,防止管道因酸碱介质的侵蚀而导致泄漏。
5.设备监控:对于大型排水系统,可以安装监控设备,实时监测管道的运行状况,及时发现并处理异常情况。
通过上述止水排水方案及技术措施的实施,可以有效预防和解决排水系统的泄漏和渗漏问题,保证排水设施的运行安全和可靠性。
然而,具体的方案和技术措施仍需根据工程的实际情况进行设计和调整。
穿插施工保证措施(楼层止水)

穿插施工保证措施(楼层止水)一、穿插施工1、主体混凝土结构施工至6层时,施工电梯安装完成,砌筑工程开始施工。
2、本工程高层分二段组织结构验收,1~10层为第一段,11~17层为第二段。
3、第一次主体结构验收完成后,立即开始地下室~10层内墙抹灰、水暖管线安装、室内地面等工程,强弱电单位进场开始地下室~10层强弱电安装工程。
4、第二次结构验收完成后,立即开始11~17层内墙抹灰、水暖管线安装、室内地面、强弱电安装等工程,组织消防、电梯、智能化等单位进场施工,对已验收的主体部分进行大面积施工,并展开屋面工程施工。
5、结构层1层、5层、10层、15层设置为止水层,防止雨水及施工用水对下层装修施工产生影响。
6、外墙穿插施工二、穿插施工保证措施1、设计前置:图纸先行,进行土建、水电、装修图纸会审,将结构、装修、水电等问题汇总,由设计单位统一下发设计变更。
2、图纸深化:提前完善砌体排版图、安装固化图、铁艺栏杆固化图、保温固化图(含涂料分色图)、防水固化图等。
减少后期工序及整改问题。
3、采购管理:甲分包、甲供材单位与总包签订管理协议,便于总包统筹协调。
4、楼层工序:每层楼安排工序尽量做到互补干扰,每道工序施工时间固定、人员固定,形成等循环流水施工。
5、交通组织:在不同工序交接楼层(按分段结构验收楼层为界),楼梯间进行隔断,确保各阶段施工作业相对独立,互不干扰。
竖向交通通过施工电梯实现。
三、楼层止水本工程穿插作业楼层止水以排水为主、堵水为辅,对止水层平面内预留洞口、竖向洞口、外墙结构临边等设计实效的排水措施进行排水。
1、止水措施①烟道:烟道洞口周边底部设置高度20cm混凝土反坎,并上部设置可靠牢固防挪动的盖板进行止水。
烟道逐层安装。
②厨卫间、阳台预留洞:在止水层完成排水管安装直接将水排出。
阳台部位通过永久雨水管进行排水厨卫间通过污水管进行排水③放线孔:在止水层施工反坎将盖板止水,移交装修时浇砼封闭。
洞口周边设置砂浆挡水反坎,底部设置接水盘,通过软管引至卫生间污水管,上部设置可靠牢固防挪动的盖板。
止水支护工程施工方案

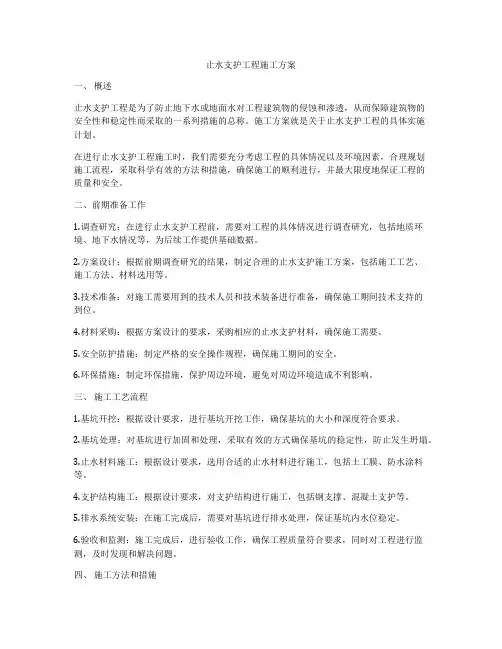

止水支护工程施工方案一、概述止水支护工程是为了防止地下水或地面水对工程建筑物的侵蚀和渗透,从而保障建筑物的安全性和稳定性而采取的一系列措施的总称。
施工方案就是关于止水支护工程的具体实施计划。
在进行止水支护工程施工时,我们需要充分考虑工程的具体情况以及环境因素,合理规划施工流程,采取科学有效的方法和措施,确保施工的顺利进行,并最大限度地保证工程的质量和安全。
二、前期准备工作1.调查研究:在进行止水支护工程前,需要对工程的具体情况进行调查研究,包括地质环境、地下水情况等,为后续工作提供基础数据。
2.方案设计:根据前期调查研究的结果,制定合理的止水支护施工方案,包括施工工艺、施工方法、材料选用等。
3.技术准备:对施工需要用到的技术人员和技术装备进行准备,确保施工期间技术支持的到位。
4.材料采购:根据方案设计的要求,采购相应的止水支护材料,确保施工需要。
5.安全防护措施:制定严格的安全操作规程,确保施工期间的安全。
6.环保措施:制定环保措施,保护周边环境,避免对周边环境造成不利影响。
三、施工工艺流程1.基坑开挖:根据设计要求,进行基坑开挖工作,确保基坑的大小和深度符合要求。
2.基坑处理:对基坑进行加固和处理,采取有效的方式确保基坑的稳定性,防止发生坍塌。
3.止水材料施工:根据设计要求,选用合适的止水材料进行施工,包括土工膜、防水涂料等。
4.支护结构施工:根据设计要求,对支护结构进行施工,包括钢支撑、混凝土支护等。
5.排水系统安装:在施工完成后,需要对基坑进行排水处理,保证基坑内水位稳定。
6.验收和监测:施工完成后,进行验收工作,确保工程质量符合要求,同时对工程进行监测,及时发现和解决问题。
四、施工方法和措施1. 整体施工:在进行止水支护工程时,需要统一规划、统一指挥、统一施工,确保施工的整体性和协调性。
2.分段施工:根据基坑的情况,分段进行止水支护工程施工,确保施工过程中的安全和稳定。
3.安全防护:在进行止水支护工程时,各个岗位的工作人员需要严格遵守操作规程,加强安全防护,确保施工中的安全。
止水施工方案范文

止水施工方案范文一、工程概述止水施工是指在建筑物或水利工程中,为了防止地下水或水源渗漏而采取的一系列措施。
止水施工方案的综合设计和施工工艺对于工程的质量和安全至关重要。
本文将详细介绍止水施工方案的相关内容。
二、前期准备工作1.方案设计:根据工程的实际情况和需要,制定相应的止水方案,明确施工范围和技术要求。
2.材料准备:根据方案设计要求,准备所需的止水材料,包括止水胶、止水带、止水管等。
3.施工队伍:组建专业的施工队伍,确保施工人员具备相应的技术和经验。
4.设备准备:准备所需的施工设备和工具,包括混凝土搅拌机、钢筋切割机等。
三、施工工艺1.打钻:先按设计要求,在需要施工的位置打钻孔,孔的直径和深度根据工程的不同而定。
2.清理孔洞:将打钻的孔洞清理干净,确保孔壁光滑无杂物。
3.止水胶涂抹:将止水胶均匀涂抹在孔洞内部和周边,确保与混凝土或砖石墙面贴合牢固。
4.止水带的安装:根据需要,在施工位置围绕止水部位安装止水带,确保止水效果。
5.止水管的安装:根据需要,在施工位置安装止水管,确保及时排出地下水。
6.加固处理:对已安装的止水带和止水管,进行加固处理,确保其稳固牢固。
四、质量控制1.工艺控制:严格按照施工工艺进行操作,确保每个步骤的质量。
2.材料控制:对所选用的止水材料进行质量检测,确保符合国家标准。
3.现场检验:对施工工艺和质量进行现场检查,并进行记录。
五、安全防护1.施工现场要进行严格的安全防护措施,确保施工人员的安全。
2.施工人员要佩戴相应的安全用具,如安全帽、手套等。
3.施工现场要设置警示标志,并保持通畅的消防通道。
六、施工记录1.施工过程中要及时记录工程进展情况,包括施工时间、施工工艺和质量等。
2.施工完成后要进行验收,确保止水效果符合要求。
七、注意事项1.施工过程中要严格遵守相关的施工规范和标准。
2.施工前要认真检查施工场地的地质条件,确保施工的可行性。
3.施工人员要具备相关的技术和安全意识,以确保施工质量和安全。
止水工程施工方案

止水工程施工方案一、项目背景与概况止水工程是为了防止水的渗漏和透漏,保障建筑物结构的安全和稳定而进行的工程。
止水工程施工的主要内容包括建筑物的基础、地下室、沉箱、水池、隧洞、堤坝和水坝等结构的防水处理。
而本方案主要针对地下室的止水工程,通过精细的施工方案和可靠的工程技术,保障地下室的防水效果。
本工程项目位于市中心的商业综合体内,地下室面积约为20000平方米,主要用于商业设施、停车场和储藏室等。
地下室结构复杂,包括桩墙基础、梁柱结构、地下管道等。
地下水位较深,地下室周围水土含水量大。
由于建筑物周围的地基环境和地下水位的影响,地下室防水工程成为了必然需求。
二、工程施工方案1. 施工前期准备(1)组建专业施工队伍:由具有丰富止水工程经验的专业施工队伍进行施工,确保施工质量和安全。
(2)制定施工方案:根据地下室具体的结构和环境情况,制定详细的施工方案,包括施工工艺、防水材料选择、施工工期等。
(3)提前采购防水材料:提前采购符合国家标准的防水材料,包括防水卷材、防水涂料、防水胶等。
(4)租赁必要设备:根据施工需要,租赁必要的施工设备和机械,如挖掘机、打桩机、混凝土搅拌机等。
2. 施工工艺(1)清理基础表面:在进行地下室止水工程前,必须首先清理基础表面的杂物和污物,确保防水材料能够贴合基础表面。
(2)进行基础处理:对基础表面进行处理,包括填平沟槽、修补破损和孔洞等,确保基础表面平整光滑。
(3)铺设防水卷材:在基础表面铺设防水卷材,采用宽幅重叠方式,确保卷材之间的接缝紧密,无漏水破损。
(4)涂刷防水涂料:对防水卷材进行底涂和面涂,确保防水涂料能够完全渗透到卷材内部,形成均匀致密的保护层。
(5)封堵裂缝和孔洞:对地下室结构中的裂缝和孔洞进行封堵处理,确保整个结构的密封性和防水性。
(6)进行二次检查:施工完成后,对地下室止水工程进行二次检查和测试,确保防水效果满足设计要求。
3. 施工注意事项(1)保障施工环境:施工期间严格保护地下室周围的环境,避免破坏周边建筑和设施。
止水+支护专项施工方案

止水+支护专项施工方案一、施工概况本施工方案是针对某工程项目中止水和支护工程的特殊要求制定的。
止水和支护是保障工程安全、提高工程质量的重要环节,本方案旨在有效实施止水和支护工程,确保工程顺利进行。
二、设计原理1.止水设计原理止水工程是为防止土壤侵蚀和水流侵袭而设计的工程措施。
本方案将采用橡胶止水带和防水涂料结合的方式进行止水处理,确保工程在地下水位较高时不受水的侵蚀。
2.支护设计原理支护工程是为防止土体塌方和保护施工人员安全而设计的工程措施。
本方案将采用钢支撑和混凝土梁结合的方式进行支护处理,确保工程施工时土体稳定。
三、材料及设备准备1.止水材料–橡胶止水带–防水涂料2.支护材料–钢支撑–混凝土梁四、施工步骤1.止水施工步骤1.准备止水材料2.在地基中央位置设置橡胶止水带3.涂抹防水涂料4.压实止水带,确保密封2.支护施工步骤1.准备支护材料2.设置钢支撑3.浇筑混凝土梁4.检验支护结构五、施工质量控制1.止水质量控制–确保橡胶止水带无损伤–防水涂料均匀涂抹2.支护质量控制–钢支撑垂直度检查–混凝土梁强度测试六、安全与环保措施1.安全措施–施工现场设置警示标识–施工人员佩戴安全帽和防护装备2.环保措施–合理利用材料,减少浪费–处理废弃物,做到资源回收利用七、施工进度计划•第1周:施工准备和现场布置•第2周:止水施工•第3周:支护施工•第4周:施工质量检验和收尾工作八、总结本施工方案合理利用止水和支护工程的设计原理和材料设备,通过严格的施工步骤和质量控制,确保了工程的顺利进行。
同时,加强了安全与环保措施的实施,保障了施工过程中人员和环境的安全。
希望该方案能够为止水和支护工程的实施提供参考,促进工程施工的质量和效率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
穿插作业前置施工策划--楼层止水(A1版)时代花生苑
2017
项目
p穿插施工作业介绍
p穿插施工前置条件p楼层止水策划方案p楼层止水施工方案
p穿插施工作业介绍p穿插施工前置条件
p楼层止水策划方案p楼层止水施工方案
穿插施工介绍
穿插施工,即是要在主体施工后将后续工序分层合理
安排,实现主体——外围——公共——户内各工种分段分
层施工完成,从而达到提高效率、缩短工期的目的。
时代
花生苑项目基于工业化建造理念,采用”全混凝土外墙+铝
模+精装+爬架+外墙砖”的穿插施工体系,尤其外墙爬架
贴砖工艺属于行业创新。
目录
p穿插施工作业介绍
p穿插施工前置条件
p楼层止水策划方案
p楼层止水施工方案
穿插施工前置条件
内装进入前外立面及公共部位完成,隔水措施完成
外围装修进入前无湿作业
穿插施工前置条
件
楼层止水类别
设备管道、排水管、放线孔、预留孔洞 楼梯间、电梯井、通风井
、水电井
采光井口、百叶、外墙临边、
目录
p穿插施工作业介绍
p穿插施工前置条件
p楼层止水策划方案
p楼层止水施工方案
本工程穿插作业楼层止水方案策划思路是基于以排水为主,以堵水为辅的主导思想,对止水层平面内预留洞口、竖向洞口、外墙结构临边等设计实效的排水措施进行排水。
洞口止水按洞口大小采用“排、堵”相结合的方法,在卫生间、厨房等洞口相对多且集中的部位采用封堵小洞口,设置排水点的方法,排放点设置的方法。
并优先考虑利用卫生间和外墙的永久的雨污水管进
行排水。
支模层水源
浇筑板封堵水流厨卫降板水
流楼梯水流管道、洞口
水流
楼层内水流各种井道、
洞口
排水管道系统
市政管网
楼层预留
外墙:操作层采用彩料布+海绵防污染和进行止水。
室内:完成楼层洞口防护、地
漏安装。
室内:楼层完成清理管理动作后进行楼层内烟道、厨卫间及阳台预留洞、放线孔、传料孔、水井预留洞、电井预留洞、泵管洞、楼梯间、电梯井止水作业,上述位置水源均引至N-2层周边
卫生间污水管或者外墙雨水管。
室内:完成楼层内烟道、厨卫间及阳台预留洞、放线孔、传料孔、水井预留洞、电井预留洞、泵管洞、楼梯间、电梯井止水作业;并完成室内卫生间污水管和楼梯平台处
消防立管安装、烟道安装。
室内:完成楼层内烟道洞口、消防管预留洞口、布料机洞口、材料传递等施工洞口的吊洞封堵。
(放线洞口5层一封闭)
传料孔 :采用盖板和档水砂浆止水,反坎施工时浇筑封闭
厨卫间、阳台预留洞:在止水层完成排水管安装直接将水排出
放线孔:在止水层施工反坎盖板止水,移交装修时浇砼封闭
烟道:
在止水层施工反坎盖板钉死止水
水井预留洞:在止水层完成排水管安装直接将水排
出
电梯井 :电梯井止水层同时设置防水帆布+软管将水汇集引至周边卫生间污水管。
泵管洞 :在止水层施工反坎确保水沿泵管周边流下楼梯间 :设置防水帆布+软管,中间缝截水槽、梯梁截水沟排至止水层周边卫生间污水管。
电井预留洞 :
在止水层施工反坎盖板钉死止水阳 台:利用阳台地漏及周边外墙安装的排水管直
接将水排出
止水层工序分解
电梯井 :电梯井止水层同时设置防水帆布+软管将水汇集引至周边卫生间污水管。
泵管洞 :在止水层施工反坎确保水沿泵管周边流下楼梯间 :设置防水帆布+软管,中间缝截水槽、梯梁截水沟排至止水层周边卫生间污水管。
电井预留洞 :
在止水层施工反坎盖板钉死止水阳 台:利用阳台地漏及周边外墙安装的排水管直
接将水排出
洞口周边设置砂浆挡水返坎,底部设置接水盘,通过软管引至卫生间污水管,上部设置可靠牢固防挪动的盖
板,每5层封闭一次。
消防管预留洞口参照施工
烟道洞口周边底部设置高度20cm混凝土反坎,并上部设置可靠牢固防挪动的盖板进行止水。
烟道逐层安装。
楼梯操作层平面洞口采用防水帆布+软管;止水层采用安装独特设计的排水管+水槽均引至周边卫生间排水止水。
外墙操作层采用彩料布+海绵防污染和进行止水。
采光井临边参考此做法施工。
(混凝土浇筑外墙及洞口临边时需施工人员用板挡住,防止混凝土下漏。
)
设置于爬架体内,墙体四周,引水排向每个阳台。
电梯井平面洞口采用防水帆布+软管止水措施将水引至周边卫生间污水排水管排水。
阳台部位通过地漏和安装的永久雨水管进行排水,操作层通过软管和地漏将雨水引至雨水管。
结构临边采用设置高度10cm水泥沙浆挡水返坎,竖向张挂固定防水帆布。
公共部位走道外墙临边可以参考此做法施工。
泵管洞口使用完毕后逐层封堵,止水层设置高10cm 水泥沙浆挡水返坎并上覆盖盖板止水。
卫生间和厨房预留洞口通过逐层安装的污水管进行排水。
材料洞口周边底部设置高度10cm砂浆档水反坎, 上部设置可靠牢固防挪动的盖板进行止水。
电气井洞口周边底部设置高度10cm水泥砂浆档水反
坎,并上部设置可靠牢固防
挪动的盖板进行止水。
风井洞口支模层上覆盖盖板,止水层均设置可靠牢固防挪动的的盖板,盖板与周边墙体缝隙设置档水砂浆收口进行止水。
THANK YOU !THE
END。
