天井施工方案

合集下载

建筑玻璃天井施工方案

建筑玻璃天井施工方案

建筑玻璃天井施工方案建筑玻璃天井施工方案一、项目背景与目的:玻璃天井是一种透明的建筑结构,旨在提供自然采光和通风,同时增加建筑的美观性。

本项目旨在为室内空间增加自然光线,改善室内环境,并为建筑增添独特的设计元素。

本方案将介绍玻璃天井施工的详细步骤和注意事项,确保施工的质量和安全。

二、施工准备工作:1. 设计与规划:确定天井的大小,形状和位置,与建筑师和设计师进行沟通,确保符合设计和安装要求。

2. 材料准备:购买适用的玻璃,支撑结构和安装需要的其他材料,确保品质符合标准。

3. 设备准备:准备需要的基本工具和设备,如钢筋切割机,电动螺丝刀和吊车等。

三、施工步骤:1. 基础施工:根据设计图纸确定天井的位置和形状,先进行基础施工,确保地基稳固和平整。

2. 搭建支撑结构:根据设计要求,搭建天井的支撑结构,包括梁和柱等。

确保支撑结构坚固稳定。

3. 安装玻璃:根据支撑结构搭建完成后,开始安装玻璃。

先将玻璃切割成适当的尺寸,然后将其固定在支撑结构上,通过螺丝和密封胶进行固定。

确保玻璃安装牢固并且无缝隙。

4. 密封处理:使用防水胶和密封胶对玻璃与支撑结构之间的缝隙进行密封处理,确保天井的防水性能和结构稳定性。

5. 清洁和修整:施工完毕后,对天井进行清洁和修整,确保玻璃表面干净透明,没有污渍和破损。

四、安全措施:1. 周边安全:在施工现场周围设置警示标识和围栏,确保行人和工人的安全。

2. 个人防护:所有工人必须佩戴安全帽,安全鞋和手套等个人防护装备。

3. 玻璃处理:玻璃在搬运和安装过程中易碎,必须小心操作,避免碰撞和摔落。

4. 工具使用:使用工具时必须注意安全操作,避免造成伤害和事故。

5. 确保施工质量:在施工过程中,应定期进行质量检查和整改,确保天井的质量和安全性。

五、施工管理和监督:1. 施工计划:制定详细的施工计划,包括施工时间表、人员调配和材料供应等,确保施工过程的顺利进行。

2. 施工队伍:指定专业施工队伍,包括工程师、技术人员和施工人员等,确保施工质量和效率。

天井保温安装施工方案

天井保温安装施工方案

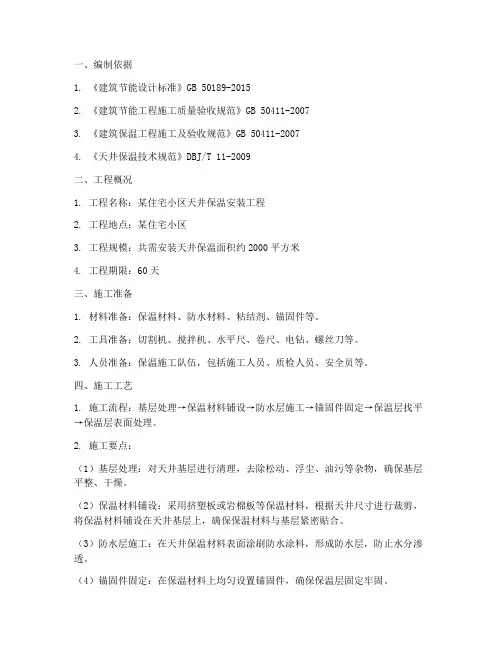

一、编制依据1. 《建筑节能设计标准》GB 50189-20152. 《建筑节能工程施工质量验收规范》GB 50411-20073. 《建筑保温工程施工及验收规范》GB 50411-20074. 《天井保温技术规范》DBJ/T 11-2009二、工程概况1. 工程名称:某住宅小区天井保温安装工程2. 工程地点:某住宅小区3. 工程规模:共需安装天井保温面积约2000平方米4. 工程期限:60天三、施工准备1. 材料准备:保温材料、防水材料、粘结剂、锚固件等。

2. 工具准备:切割机、搅拌机、水平尺、卷尺、电钻、螺丝刀等。

3. 人员准备:保温施工队伍,包括施工人员、质检人员、安全员等。

四、施工工艺1. 施工流程:基层处理→保温材料铺设→防水层施工→锚固件固定→保温层找平→保温层表面处理。

2. 施工要点:(1)基层处理:对天井基层进行清理,去除松动、浮尘、油污等杂物,确保基层平整、干燥。

(2)保温材料铺设:采用挤塑板或岩棉板等保温材料,根据天井尺寸进行裁剪,将保温材料铺设在天井基层上,确保保温材料与基层紧密贴合。

(3)防水层施工:在天井保温材料表面涂刷防水涂料,形成防水层,防止水分渗透。

(4)锚固件固定:在保温材料上均匀设置锚固件,确保保温层固定牢固。

(5)保温层找平:使用水平尺对保温层进行找平,确保保温层表面平整。

(6)保温层表面处理:在保温层表面涂刷保护层,提高保温层的使用寿命。

五、质量控制1. 保温材料质量:保温材料应符合国家标准,确保保温效果。

2. 施工质量:保温层铺设平整,无空鼓、裂缝、脱落等现象。

3. 防水层质量:防水层涂刷均匀,无漏涂、漏刷等现象。

4. 锚固件固定:锚固件固定牢固,无松动、脱落等现象。

六、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。

2. 施工现场应设置警示标志,确保施工安全。

3. 严禁酒后作业,确保施工质量。

4. 施工过程中,应遵守相关安全操作规程,确保施工安全。

天井防护改造工程施工方案

天井防护改造工程施工方案

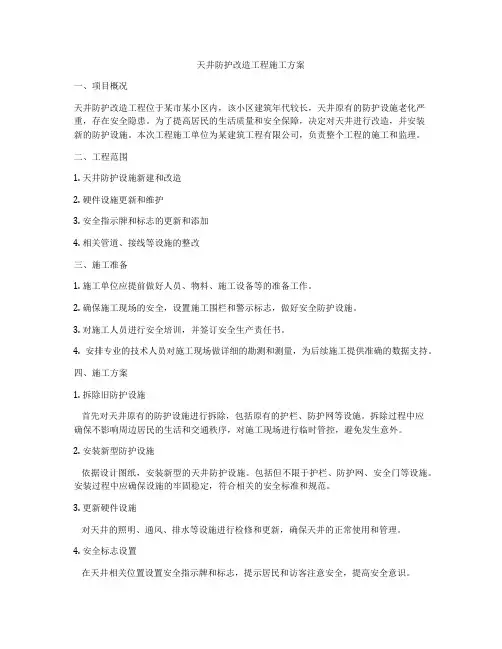

天井防护改造工程施工方案一、项目概况天井防护改造工程位于某市某小区内,该小区建筑年代较长,天井原有的防护设施老化严重,存在安全隐患。

为了提高居民的生活质量和安全保障,决定对天井进行改造,并安装新的防护设施。

本次工程施工单位为某建筑工程有限公司,负责整个工程的施工和监理。

二、工程范围1. 天井防护设施新建和改造2. 硬件设施更新和维护3. 安全指示牌和标志的更新和添加4. 相关管道、接线等设施的整改三、施工准备1. 施工单位应提前做好人员、物料、施工设备等的准备工作。

2. 确保施工现场的安全,设置施工围栏和警示标志,做好安全防护设施。

3. 对施工人员进行安全培训,并签订安全生产责任书。

4. 安排专业的技术人员对施工现场做详细的勘测和测量,为后续施工提供准确的数据支持。

四、施工方案1. 拆除旧防护设施首先对天井原有的防护设施进行拆除,包括原有的护栏、防护网等设施。

拆除过程中应确保不影响周边居民的生活和交通秩序,对施工现场进行临时管控,避免发生意外。

2. 安装新型防护设施依据设计图纸,安装新型的天井防护设施。

包括但不限于护栏、防护网、安全门等设施。

安装过程中应确保设施的牢固稳定,符合相关的安全标准和规范。

3. 更新硬件设施对天井的照明、通风、排水等设施进行检修和更新,确保天井的正常使用和管理。

4. 安全标志设置在天井相关位置设置安全指示牌和标志,提示居民和访客注意安全,提高安全意识。

5. 管道、接线整改对天井相关的管道、接线等设施进行检修和整改,确保设施的正常运行和使用。

五、施工要求1. 施工期间,必须严格按照施工方案和设计要求进行施工,确保施工质量。

2. 施工单位必须有相关施工资质,并由专业的技术人员进行施工监理。

3. 施工过程中,必须遵守相关的安全生产法规和规定,确保施工安全。

六、保障措施1. 施工现场必须设置警示标志和安全围栏,确保施工区域与周边区域的分隔。

2. 临近施工区域的居民应提前做好相关安全防范措施,确保居民的生活安全。

玻璃天井工程施工方案

玻璃天井工程施工方案

玻璃天井工程施工方案一、项目概述玻璃天井工程是为了提供一个能够采光通风的空间而设计的。

它可以让室内的阳光直射到地面上,同时还能够有效地防水防风,提供一个舒适的环境。

本方案将对玻璃天井工程的施工过程进行详细规划和设计。

二、施工前准备1. 确定施工方案:根据设计方案和现场实地情况,确定玻璃天井的具体形状、尺寸和材料。

2. 设计并购买材料:根据确定的方案,设计玻璃天井的结构和材料,并购买所需的玻璃、支撑结构等材料。

3. 施工团队准备:确定施工团队人员和工作安排,确保有足够的人力和技术支持。

4. 现场踏勘:对施工现场进行踏勘,了解周边环境和地形情况,做好施工前的准备工作。

5. 安全措施:制定施工安全计划,做好施工现场的安全设施和警示标识。

三、施工流程1. 地基基础施工:根据玻璃天井的具体位置和尺寸,在施工现场进行基础的开挖和浇筑。

2. 支撑结构制作:根据设计图纸制作支撑结构和固定架,确保能够牢固地支撑玻璃天井。

3. 玻璃安装:将购买的玻璃按照设计方案进行切割和处理,并在支撑结构上进行安装。

4. 密封胶条处理:在玻璃天井的接缝处进行密封胶条的处理,确保能够有效地防水和防风。

5. 通风与采光设计:根据玻璃天井的设计要求,做好通风与采光的设计和安装。

6. 安全保护:进行玻璃天井的安全保护处理,加装防护设施,确保人员的安全。

7. 清理与保养:施工结束后,对玻璃天井进行清理和保养,确保其质量和使用寿命。

四、质量与安全责任1. 施工质量:严格按照设计方案进行施工,确保玻璃天井的质量和稳固性。

2. 安全责任:施工现场要做好安全警示标识,避免人员和设施的意外伤害。

3. 监督检查:项目负责人和监理人员对施工过程进行监督检查,确保施工质量和安全。

五、施工注意事项1. 施工人员要配戴好安全帽和安全鞋,确保人身安全。

2. 高空作业时要做好安全防护措施,防止坠落。

3. 玻璃天井的施工现场要做好围挡和防护措施,避免施工过程中的风险。

天井工程施工(3篇)

天井工程施工(3篇)

第1篇一、地质勘探在施工前,首先要进行地质勘探,了解施工地点的地质情况。

地质勘探包括钻探、取样、试验等,以便确定基础施工方案。

地质勘探结果将直接影响到天井工程的质量和安全性。

二、基础施工1. 基坑开挖:根据地质勘探结果,确定基坑的开挖深度和宽度。

在开挖过程中,要注意保持坑壁稳定,防止坍塌。

2. 基坑支护:针对不同的地质条件,选择合适的基坑支护方式,如土钉墙、锚杆支护等。

支护结构要满足施工安全和质量要求。

3. 基础垫层:在基坑底部铺设一层厚度适宜的垫层,如碎石垫层、素土垫层等,以保证基础结构的稳定性。

4. 基础混凝土浇筑:按照设计要求,浇筑基础混凝土,确保混凝土强度和密实度。

三、主体结构施工1. 模板工程:根据设计图纸,制作并安装模板,确保模板的尺寸和位置准确。

2. 钢筋工程:绑扎钢筋,确保钢筋间距、形状和尺寸符合设计要求。

3. 混凝土浇筑:按照设计要求,浇筑混凝土,保证混凝土的强度和密实度。

4. 主体结构验收:主体结构施工完成后,进行验收,确保符合设计要求和规范标准。

四、防水处理1. 防水材料选择:根据天井工程的实际情况,选择合适的防水材料,如防水卷材、防水涂料等。

2. 防水层施工:按照设计要求,施工防水层,确保防水层的连续性和严密性。

3. 防水试验:防水层施工完成后,进行防水试验,检测防水效果。

五、天井工程施工注意事项1. 施工现场管理:施工现场要保持整洁,确保施工安全。

2. 施工进度控制:合理安排施工进度,确保工程按期完成。

3. 质量控制:严格按照设计要求和规范标准进行施工,确保工程质量。

4. 施工安全:加强施工现场安全管理,预防安全事故的发生。

5. 环保措施:在施工过程中,采取有效的环保措施,减少对环境的影响。

总之,天井工程施工是一项复杂而重要的工程。

在施工过程中,要充分了解地质情况,严格按照设计要求和规范标准进行施工,确保工程质量和安全。

同时,加强施工现场管理,提高施工效率,为我国建筑事业做出贡献。

天井防护改造工程施工方案

天井防护改造工程施工方案

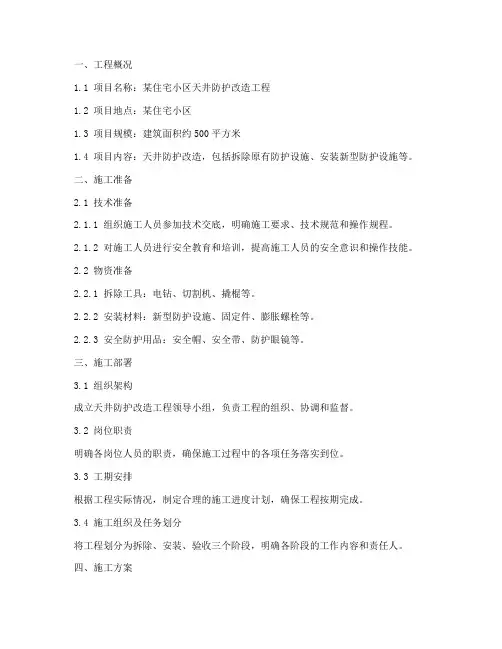

一、工程概况1.1 项目名称:某住宅小区天井防护改造工程1.2 项目地点:某住宅小区1.3 项目规模:建筑面积约500平方米1.4 项目内容:天井防护改造,包括拆除原有防护设施、安装新型防护设施等。

二、施工准备2.1 技术准备2.1.1 组织施工人员参加技术交底,明确施工要求、技术规范和操作规程。

2.1.2 对施工人员进行安全教育和培训,提高施工人员的安全意识和操作技能。

2.2 物资准备2.2.1 拆除工具:电钻、切割机、撬棍等。

2.2.2 安装材料:新型防护设施、固定件、膨胀螺栓等。

2.2.3 安全防护用品:安全帽、安全带、防护眼镜等。

三、施工部署3.1 组织架构成立天井防护改造工程领导小组,负责工程的组织、协调和监督。

3.2 岗位职责明确各岗位人员的职责,确保施工过程中的各项任务落实到位。

3.3 工期安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。

3.4 施工组织及任务划分将工程划分为拆除、安装、验收三个阶段,明确各阶段的工作内容和责任人。

四、施工方案4.1 拆除阶段4.1.1 拆除原有防护设施:根据现场实际情况,采用切割机、撬棍等工具进行拆除。

4.1.2 清理现场:拆除过程中产生的废料应及时清理,保持现场整洁。

4.2 安装阶段4.2.1 安装新型防护设施:按照设计要求,选用合适的材料进行安装。

4.2.2 固定件安装:将固定件与新型防护设施连接,确保其牢固可靠。

4.2.3 膨胀螺栓安装:根据现场情况,合理布置膨胀螺栓,确保新型防护设施稳固。

4.3 验收阶段4.3.1 对安装完成的新型防护设施进行验收,确保其符合设计要求。

4.3.2 验收合格后,进行试运行,观察新型防护设施的使用效果。

五、安全措施5.1 施工人员必须佩戴安全帽、安全带等防护用品。

5.2 施工现场设置安全警示标志,确保施工安全。

5.3 严格遵守施工操作规程,避免因操作不当导致安全事故。

六、环保措施6.1 施工过程中产生的废料应及时清理,避免对环境造成污染。

天井防护改造工程施工方案

天井防护改造工程施工方案

天井防护改造工程施工方案一、工程概况随着城市建设的不断完善,越来越多的建筑物在城市中拔地而起。

在建筑物中,天井作为一种常见的建筑设计元素,被广泛应用于各种建筑中,如商业建筑、公共建筑、住宅建筑等。

然而,天井也存在一定的安全隐患,特别是在高层建筑中,天井的防护问题备受关注。

为了提高天井的安全性,保障建筑物使用者的安全,我们制定了这份天井防护改造工程施工方案。

本方案将对需要改造的天井进行详细的工程设计、材料采购、施工工艺等方面进行说明,以确保改造工程能够顺利进行并取得良好的效果。

二、工程内容1. 工程范围:本次工程将对建筑物中存在的天井进行改造,包括但不限于天井栏杆的增高、防护网的安装等工作。

2. 工程地点:本次工程的施工地点为xx市xx区xx路xx号xx大厦。

3. 工程要求:本次工程需要满足国家建筑安全规范的相关要求,确保改造后的天井能够达到安全使用的标准。

三、工程设计1. 天井栏杆增高:栏杆是天井防护的重要组成部分,通过增高栏杆的高度可以有效提高天井的安全性。

根据现场实际情况,我们计划对天井栏杆进行加高处理,确保栏杆高度满足相关安全要求。

2. 防护网安装:在天井栏杆增高的同时,我们还将在栏杆上方安装防护网,以防止任何物体从天井中坠落,确保天井的安全性。

3. 施工材料:我们将选用抗腐蚀、耐磨损的材料进行施工,以确保改造工程的质量和耐久性。

四、施工方案1. 施工前准备:在正式施工前,我们将对天井周边进行临时围挡和警示标示的设置,确保施工现场的安全性。

2. 施工工艺:栏杆加高和防护网安装是本次工程的核心内容,我们将采用焊接、固定等工艺进行施工,并严格按照相关规范进行操作,以确保工程的质量和安全性。

3. 施工时间:基于现场实际情况,我们计划在夜间进行施工,以避免对建筑使用者的影响,并确保施工人员的安全。

五、安全管理1. 施工人员安全:施工人员将严格遵守安全操作规范,佩戴好相关个人防护用品,确保施工过程中的安全。

中心天井改造工程施工方案

中心天井改造工程施工方案

中心天井改造工程施工方案一、工程概况为改善办公大楼中心天井环境,提高办公楼整体形象和环境质量,经过规划设计与深化,决定对办公大楼中心天井进行改造工程。

本次改造工程的施工单位为XX建筑工程有限公司,工程总造价为XX万元,工程工期为XX个月。

二、工程范围1. 中心天井改造范围包括办公大楼中心庭院区域、楼梯通道和设施设备。

2. 中心天井改造内容主要包括地面铺装、植物绿化、景观雕塑、喷泉水景、照明设施等。

3. 中心天井改造范围不包括办公大楼主体结构及其它外部设施的改造。

三、施工组织设计1. 项目部设立(1)项目经理:负责项目的管理和协调工作,负责工程质量、安全和进度的控制。

(2)技术负责人:负责工程技术、施工方案、工程质量等方面的控制。

(3)安全员:负责安全生产管理工作,保障施工安全。

2. 施工队伍组织(1)主要施工队伍包括土建施工队、园林绿化队、电气施工队、设备设施安装队等。

(2)确保施工队伍人员素质及技术水平符合要求,配备专业技术人员和熟练工人。

3. 安全管理(1)严格遵守《建筑施工安全生产法规》,建立健全安全管理制度,落实好安全生产责任制。

(2)提前做好施工现场的安全防护工作,加强现场人员的安全教育和技术培训。

四、施工方案1. 地面铺装(1)清理原有地面材料,进行修补和整平处理。

(2)铺设装饰石材,利用花纹设计增加地面美观度。

(3)进行地面防滑处理,确保行人安全。

2. 植物绿化(1)选用本地区适应性强的植物进行绿化,确保植物成活率。

(2)结合办公大楼整体风格和天井环境,进行植物配置和园林设计。

(3)定期进行植物养护,保持植物健康生长。

3. 景观雕塑(1)根据天井空间,选用适宜尺寸的景观雕塑进行布置。

(2)与植物绿化相结合,增加天井环境的艺术气息。

(3)保证景观雕塑的稳固性和造型美观。

4. 喷泉水景(1)根据天井环境和功能需求,设置中央喷泉和地面喷泉。

(2)调试喷泉系统,保证喷泉效果良好,水质清澈。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章工程概况本工程设计共布置15 条人行通风天井,天井均与各中段水平贯通。

天井掘进断面规格为X;高度为52-60m,掘进工程量825m/2675m3建成后主要任务是通风行人,作为采场及中段安全出口。

天井分布于花岗闪长岩、矽卡岩、大理岩和铜钼矿石中,围岩稳定性一般。

第二章地质概况水文地质概况矿区含水岩组单一, 主要有碳酸盐岩溶蚀裂隙含水岩组。

碎屑岩类构造裂隙含水岩组、岩浆岩含水体及松散岩类孔隙含水岩组。

1)含水岩组及富水程度(一)松散岩类孔隙含水岩组(Q)分布矿区坡麓及沟谷地带,为第四系残坡积物和冲洪积物组成,厚度〜米,岩性为粘土、亚粘土、粘土夹碎石,富水性差,靠近芙蓉河底部为粗砂及含砾粘土,富水性中等。

地下水水化学属HCO3-Ca 型水。

(二)碎屑岩类构造裂隙含水岩组(S1g)分布F i、F2断层两侧,为志留系下统高家边组,厚度大于200米,在矿区未揭穿,岩性为粉砂岩、粉砂质页岩、泥质页岩,局部蚀变为角岩化粉砂岩、角岩化粉砂质页岩,表层易于风化。

据区域资料该层单位涌水量为升/秒•米,富水程度极弱。

(三)碳酸盐岩溶蚀裂隙含水岩组(O1h)分布F i〜F2断层之间及矿区北西部,为奥陶系下统红花园组,厚度大于米,岩性为条带状灰岩、薄层状灰岩、似瘤状灰岩,蚀变后为条带状大理岩、条带状矽卡岩、矽卡岩化大理岩,地表局部见溶沟、溶槽和泉水出露,地下水水化学属HC— Ca型水。

(四)岩浆岩含水体(丫3)分布矿床西部,岩性为花岗闪长岩,近地表风化强度高具高岭土化、绿泥石化和碳酸盐化,含风化裂隙水,深部钻孔内岩石新鲜,裂隙不发育,呈块状,为相对隔水体,地下水水化学属HCOCa型水。

2)矿区地下水补给、径流、排泄条件本矿床地下水主要靠大气降水补给,以龙王庙地表分水岭为界,大气降水沿南西坡排泄,流境矿区,沿碳酸盐岩岩溶裂隙入渗,浅部以垂向径流,中深部以层流,部分地下水在沟谷沿溶蚀裂隙、断层附近以泉水的形式向地表排泄。

工程地质概况按岩(矿)石成因、岩性、岩石组合,物理力学性质,矿区共划分3 个建造类型,3 个工程地质岩性综合体和1 个土体类型。

其特征如下:(一)岩体工程类型1)岩浆岩建造(I):坚硬的花岗闪长岩综合体(I 1Y J:主要分布于矿区及矿区西部,为青阳岩体组成部分,岩性为花岗闪长岩,地表均强烈风化,风化厚度一般20〜50米,具强烈蚀变,具高岭土化、绿泥石化、碳酸盐化,靠近接触带具矽卡岩化、黄铁矿化、黄铜矿化,属半坚硬〜坚硬岩石。

2)碳酸盐岩建造(U):坚硬的大理岩、矽卡岩综合体(U oih),主要分布于F i、F2断层之间,为奥陶系下统红花园组,厚度大于150米,岩性为中厚层灰岩、薄层灰岩,蚀变后为大理岩、条带状大理岩、矽卡岩化大理岩、条带状矽卡岩,岩心完整,裂隙不发育,均属坚硬岩石。

3)碎屑岩建造(川):半坚硬〜坚硬的粉砂岩综合体(川2),分布碳酸盐岩建造的两侧,为志留系下统高家边组,厚度大于500米,岩性为粉砂岩、细砂岩、粉砂质页岩、泥质粉砂岩、泥质页岩,局部具角岩化,岩石呈片状、薄层状、页片状,靠近F l、F2断层岩石完整性差,属半坚硬岩石。

(二)土体类型及特征主要分布在麓坡及小溪两侧,为第四系残坡积和冲洪积层,厚度〜25 米,岩性为淤泥质粘土、亚粘土、亚砂土、含砾砂土、含砾砂石土及粘土夹碎石土,很湿〜稍湿,呈软塑〜硬塑,具高压缩性〜低压缩性土。

其中在水溪两侧具“二元结构”,富水性较好。

(三)结构面及结构体1 )结构面矿区内发育有U、川、W、V级结构面。

U级结构面有两组,川级结构一组,W、V级结构面包括岩层层面、节理裂隙面,侵入接触面、次生裂隙面2)结构体岩体的结构和结构面的发育程度决定了结构体的特征。

本矿区结构面自U〜V级均有发育,U级结构面控制矿区块体、山体规模的结构面,川、w、v级结构面是控岩块体的形态大小,降低岩石完整性。

总体矿区东部为层状块体,西部为块状岩块为特征。

第三章施工方法测量定位根据各中段井下坐标控制点,由测量人员用全站仪准确测放出天井、硐室及钻孔中心位置,用红油漆标记。

施工人员必须严格按测量位置施工。

、硐室掘进钻机硐室的规格尺寸根据中心孔的方位、倾角确定,本次中心孔倾角主要是65 度左右下斜孔,因此硐室规格为XX。

、中心孔钻凿米用地质钻机钻凿,中心孔直径米用90mr p偏斜率不超过2%凿岩爆破压气设施米用一台3LG1-10/10 的空压机,供气量为10 m3/min 一台为V-6/8-1的空压机,供气量6 m3/min的空压机。

主管上每隔200-250m分装闸阀;并每50m加设一个三通接头备用,管道前端至掘进工作面距离宜保持在30m左右,并用高压软管接至凿岩机,管道敷设在电缆的另一侧,并与运输轨道保持安全距离,压风管道总管上必须安装总闸阀以便控制和维修管道。

3.4.1 掘进排眼时要考虑利用中心孔作爆破自由面,米用直线掏槽,掏槽眼必须与中心孔平行。

天井掘进使用YSP-45凿岩机,耗气量约为5m3/min,采用?20mm空心六角钎钢,长度1.5米、2.5米、2.0米,?38mm“一”字形式钻头。

为保证爆破效果,应严格执行爆破作业要求,每次凿岩前,施工人员应根据岩石性质确定掏槽眼距中心孔的距离,硬岩石米用较小距离,软岩中较大。

具体方法为:利用带吊环倒锲式锚杆架设简单工作平台,首层工作平台距挡头面,作为凿眼平台,布置一台YSP-45型凿岩机凿眼,直眼掏槽;辅助平台与首层平台间距为一茬炮进尺,作为施工保护平台。

随掘进面升高,两层平台交替向上循环架设。

掘进时在井筒内按正方形的四周凿4个锚杆眼,眼深0.8m,向下成10o〜15。

夹角。

放炮后,安装好12号槽钢,槽钢上密铺50mm厚木板,放炮时,拆除铺板堆于一侧,并用铁丝绑牢。

1、掘进施工自下而上进行即反掘。

掘进高度超过6-8m以后井筒内设梯子间和溜碴间,二者之间用木板隔开。

木板用钢筋和铁丝固定在横梁上。

2、掘进时每2m设一作业平台,作业人员在平台上操作,采用上向式凿岩机打炮眼,一次点火爆破,每一循环进尺-2.0m.。

3、随着进尺的延伸,作业平台上的木板交替往上翻,支托平台的横梁保留不动。

每隔6-8m要保留一层作业平台作为安全(梯子)平台,该层平台的横梁和梯子间的木板都不能折除。

相邻两层安全平台之间架设人行梯,可用50X 50 X 5角钢焊制。

人行梯倾角不大于80度,梯子上部高出平台1m下部置于平台的横梁上,并焊牢。

4、平台横梁、托梁的架设。

两根平台横梁均为长约2m的14号槽钢。

槽钢两端带园钢(16伽)煨焊成的钢环,在井壁上打眼插入直径30-32伽的带钩园钢,园钢与孔壁之用倒楔楔紧,横梁上的钢环套在带钩园钢上,园钢与钢环之间用倒楔楔紧,横梁、托梁上再敷设厚50伽的木板,用8号铁丝将木板逐块捆扎在横梁上,即为作业平台。

5、放炮前要把最上一层的平台木板折下,斜铺于梯子间上方,用来挡爆碴,爆碴可顺斜面溜进溜碴间。

6、掘进施工完工后,溜井井筒内设施的折除自上而下进行,折除作业时封闭上部井口,防止高处坠物伤害作业人员。

3.4.2爆破一炮孔布置及空网参数:井下岩石主要为矽卡岩、大理岩、花岗闪长岩等岩石,布眼时根据不同类型岩石选择合适的孔网参数,爆破相对困难的其排距、眼距取小值,尽可能本着多打眼,少装药,弱爆破的原则进行爆破。

1、巷道规格本次施工天井规格为:1.8m*1.8m 、断面布眼21个,装药眼数17 个(详细情况见爆破说明书)2 、掘进巷道布置原则(1)、掏槽眼比其它眼超深15~20cm,眼距为10~20cm(2)、辅助眼与周边眼落在统一平面上,眼距为~0.8 米。

二装药量本矿使用2#岩石铵梯炸药,炸药形状为条形,长20cm,直径32mm重0.15kg , 炮眼孔径为38~42mm系不偶合装药。

掘进巷道装药系数:掏槽眼装满,小夹85%,大夹75%,周边眼60%;三爆破器材领取及装药准备1 、按眼数及装药量领取爆破器材,严禁一人同时领取雷管、炸药;2、认真检查炮眼,及时清除眼内泥水、碎石和杂物;3、装药开始前必须停止作业面的其它作业,严禁边打眼边装药,照明灯泡等电器设施必须离作业面5 米以外。

四装药及爆破整个作业面按照爆破顺序装药,单个炮眼依据眼深及导爆管长度用木、竹质炮棍装药。

一般情况下先装2~6 支药再装起爆药包,再压药。

1 掘进巷道爆破顺序掏槽眼一扩槽眼一周边眼2.填塞孔口每个炮孔均需用炮泥填塞且要保证填塞质量3.连线要仔细检查,防止漏连,同时要防止禁电。

4.验炮用放炮器检验爆破网络是否正常。

5.连接起爆电源6.设置警戒放炮前所有工具及设备均要撤至安全地带,危险区边缘所有路口均需警戒。

7.放炮在规定时间由爆破员在中段大巷安全的地方合闸起爆8. 解除警戒炮响15 分钟以后,解除爆破警戒信号。

9. 放炮结束后,多余的爆破器材如数及时退还炸药库,同时认真填写爆破纪录。

、通风防尘主回风井安设了一台FBCZN09/11型轴流式主通风机,其主要技术特征为:风量18-30 m3/s,最大静压820Pa,配用电机11KW风机房面积30 m2。

采用对角抽出式通风系统,新鲜风流由主平硐(盲竖井)进入,清洗工作面后,通过主回风井排出地表。

防尘方法主要是喷雾洒水和湿式凿岩。

利用中心孔加强通风,在上中段通过中心孔下放胶皮管、水管(10米左右),通高压风和高压水,将炮烟自上而下吹洗,同时在下中段天井口附近安设局部通风机将炮烟向外抽出。

经中段回风巷,通过主回风井排出地表。

另外,为缩短时间,可采用在上中段中心孔上端安装高压离心式风机利用中心孔进行抽风,也可以将炮烟排净。

、排险每次放炮通风除尘后,由排险工对巷道顶板及边帮危石、险石进行排除,排险必须双人作业,选好站位,一人检撬,一人监护。

井下除凿岩和爆破外的作业地点,每周由安全检查员检查一遍。

井下潜在的或已发生的危及作业人员健康或安全的危险状态,当班作业结束前,来不及消除时,由当班负责人书面记录并签字,记录内容包括:危险状况,所采取的整改措施情况。

下一班负责人在本班作业人员开始进行位于危险区的作业前,阅读上班记录内容,提醒可能受到危险状态影响的作业人员,提出整改措施,彻底消除危险状态。

、出渣为缩短出渣时间,出渣与凿岩平行作业。

根据井下实际生产情况,在作业面通风完毕后,经相关有毒有害气体检测仪对作业面进行检测,确认作业面有毒有害气体浓度符合要求后,由安全人员对工作面进行一次全面检查,排险工对存在的浮石险石彻底排除,在确保安全的情况下开始采用ZLZY60/M渣机装岩,矿车(人工推车)运输,各中段矿车推至竖井提升罐笼,由提升机提升至盲竖井井口,人工倒入矿仓,矿车上大块要摆放平稳,不得超高超宽。

第四章劳动组织及主要设备劳动力生产计划表本工程施工人员采用动态管理,由项目部统一调配,项目经理负责对内组织指挥生产,对外协调业主等部门关系。
