天井层间封修专项施工方案

合集下载

层间封修

层间封修
技术交底

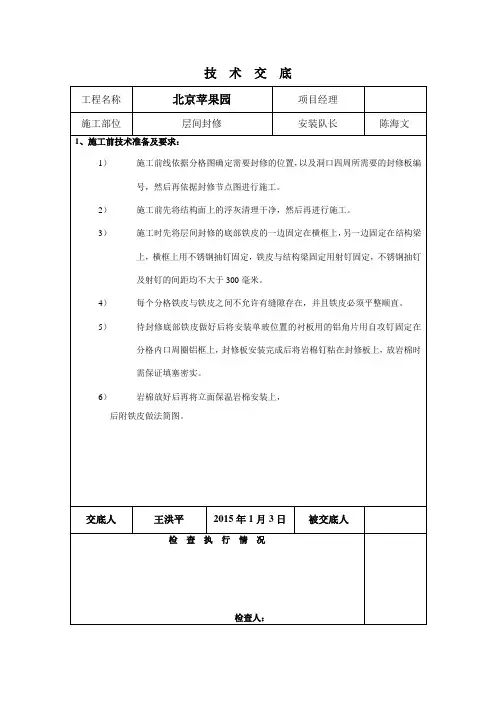

工程名称
北京苹果园
项目经理
施工部位
层间封修
安装队长
陈海文
1、施工前技术准备及要求:
1)施工前线依据分格图确定需要封修的位置,以及洞口四周所需要的封修板编号,然后再依据封修节点图进行施工。
2)施工前先将结构面上的浮灰清理干净,然后再进行施工。
3)施工时先将层间封修的底部铁皮的一边固定在横框上,另一边固定在ห้องสมุดไป่ตู้构梁上,横框上用不锈钢抽钉固定,铁皮与结构梁固定用射钉固定,不锈钢抽钉及射钉的间距均不大于300毫米。
被交底人
检查执行情况
检查人:
技术交底
工程名称
北京苹果园
项目经理
施工部位
层间封修
安装队长
陈海文
注意;上部铁皮的高度不允许超过横框中心。
4)每个分格铁皮与铁皮之间不允许有缝隙存在,并且铁皮必须平整顺直。
5)待封修底部铁皮做好后将安装单玻位置的衬板用的铝角片用自攻钉固定在分格内口周圈铝框上,封修板安装完成后将岩棉钉粘在封修板上,放岩棉时需保证填塞密实。
6)岩棉放好后再将立面保温岩棉安装上,
后附铁皮做法简图。
交底人
王洪平
2015年1月3日

层间封堵工程施工(3篇)

层间封堵工程施工(3篇)

第1篇一、工程背景层间封堵施工是指对建筑物中的层间缝隙、孔洞、裂缝等进行封闭处理,以达到防止水分、空气、灰尘等侵入,提高建筑物的保温、隔热、隔声等性能的目的。

层间封堵施工是建筑工程中的一项重要环节,对于提高建筑物的使用寿命和居住舒适度具有重要意义。

二、施工准备1. 工程资料:熟悉设计图纸、施工规范、施工方案等相关资料,确保施工质量。

2. 施工人员:组织施工队伍,明确各工种人员职责,进行技术交底。

3. 施工材料:准备好施工所需的各种材料,如密封胶、泡沫板、玻璃纤维布等。

4. 施工设备:检查施工设备,确保其正常运行。

三、施工工艺1. 清理基层:对层间缝隙、孔洞、裂缝等部位进行清理,去除污垢、杂物等。

2. 防水处理:在基层表面涂刷防水涂料,提高层间封堵的防水性能。

3. 设置密封材料:选用合适的密封材料,如密封胶、泡沫板等,对层间缝隙、孔洞、裂缝等进行填充。

4. 压力测试:在层间封堵完成后,进行压力测试,确保密封效果。

5. 表面处理:对层间封堵部位进行表面处理,如抹灰、贴砖等,恢复原貌。

四、施工质量控制1. 材料质量:选用符合国家标准的施工材料,确保施工质量。

2. 施工工艺:严格按照施工规范和施工方案进行施工,确保施工质量。

3. 施工过程:加强施工过程的质量监控,及时发现并解决质量问题。

4. 验收标准:按照设计要求和施工规范,对层间封堵施工进行验收。

五、施工安全措施1. 施工人员安全:加强施工人员的安全教育,提高安全意识。

2. 施工现场安全:合理布置施工现场,确保施工区域安全。

3. 施工设备安全:定期检查施工设备,确保其安全运行。

4. 环境保护:在施工过程中,注意环境保护,减少对周围环境的影响。

六、施工进度根据工程实际情况,制定合理的施工进度计划,确保层间封堵施工按时完成。

总之,层间封堵工程施工是一项重要的建筑工程活动,对于提高建筑物的使用寿命和居住舒适度具有重要意义。

在施工过程中,要严格按照施工规范和施工方案进行施工,确保施工质量,同时注重施工安全,为用户提供优质的服务。

天井墙面改造工程施工方案

天井墙面改造工程施工方案

天井墙面改造工程施工方案一、工程概述天井墙面改造工程是指对建筑物天井内墙面进行改造和装饰的工程。

天井墙面改造的目的是提升建筑物的美观性和舒适度,同时增加墙面的防水、隔热和隔音性能,以提高建筑物的整体品质。

本次工程施工范围包括对天井内墙面的清理、修补、涂装和装饰等工作。

二、施工准备1. 工程前期准备(1)确定工程范围和施工方案,编制施工计划和施工组织设计;(2)组织专业人员对天井墙面进行勘察和测量,了解原墙面情况、尺寸和材质;(3)根据勘察和测量结果,制定施工图纸和材料清单;(4)准备所需的施工设备和工具,包括扫帚、梯子、刮刀、刷子、滚筒、涂料桶等;(5)购买和储备所需的施工材料,如涂料、填缝剂、防水材料等。

2. 安全防护(1)制定安全生产方案,明确各项安全管理措施和防护措施;(2)布置施工现场警示标志和安全警戒线,确保施工现场的安全通行;(3)提供施工人员必须的安全防护装备,包括安全帽、安全鞋、安全带等;(4)进行施工现场的安全检查和隐患排查,及时处理安全隐患。

3. 施工人员培训(1)对施工人员进行安全生产教育和培训,提高施工人员的安全意识和操作技能;(2)指定专业人员负责施工现场的安全管理和指导,确保施工人员严格按照施工规范和安全操作规程进行作业。

三、施工流程1. 清理墙面(1)清理天井内墙面上的陈旧涂料、灰尘和杂物,保持墙面干净;(2)修补墙面上的裂缝和鼓包,确保墙面平整和结实;(3)清理墙面后,用清水洗刷墙面,使其达到干净和平整的要求。

2. 防水处理(1)对墙面进行防水处理,使用防水涂料或防水材料进行涂抹和覆盖;(2)确保防水处理的涂料或材料与墙面结合紧密,形成坚固和完整的防水保护层;(3)对已经进行防水处理的墙面进行检查和测试,确保其达到防水要求。

3. 粉刷涂装(1)选择适当的涂料进行墙面涂装,根据设计要求和施工图纸,确定涂装的颜色和涂刷方法;(2)对墙面进行底漆处理,提高墙面的附着力和涂装效果;(3)进行墙面的第一次涂装,确保涂层均匀和充分覆盖;(4)进行墙面的第二次涂装,使其颜色饱满、光泽度好,达到设计和装饰要求。

老旧天井改造工程方案

老旧天井改造工程方案

老旧天井改造工程方案背景老旧住宅小区的天井广场通常存在很多问题,比如,年久失修的地面不平整、设施陈旧、外观不美观、绿化不够等等问题。

为了提升住户的生活质量,提高小区的整体美观度,改造老旧天井广场是必要的。

目标此次改造的主要目的是提升老旧住宅小区的整体美观度,改善居住环境,满足居民日常休闲娱乐需求。

具体的目标如下:•为天井广场增加绿化,提高空气品质;•对原有地面进行重新铺设,打造整洁美观的地面;•更换老化的设施,增加新型健身器材和儿童游乐设施;•设计新型座椅和遮阳设施,为居民提供舒适的休息环境;•设计灵活多样的功能区域,适合多种不同活动需求。

方案改造方案主要分为以下五个部分:绿化改造为天井广场增加绿化,提升小区的整体美观度和空气品质。

具体的绿化方式和措施包括:•选种品种适宜、抗逆性强的植物,如阳台花卉、草坪等;•在合适的地方设置花坛和绿化带,增加景观效果;•增加小型湖泊或人工喷泉水景,增加水的元素;•适当增加松树等常绿植物,增加节日气氛。

地面改造对天井广场原有的不平整和破损的地面进行重新铺设,增加场地通畅性,打造整洁美观的地面。

具体措施如下:•对地面进行全面平整处理,铺设环保材料的地面砖;•在游玩区、走道等地面设置防滑凸起条,防止滑倒;•颜色选择上,采用深色系或冷色系,方便休息区域营造舒适的环境感。

设施改造更换老化的设施,增加新型健身器材和儿童游乐设施。

具体措施如下:•合理安排健身器材和儿童游乐设施的布局位置,增加使用频率;•设计多功能健身器材,满足不同人群的健身需求;•设计舒适人性化的座椅和遮阳设施,让居民舒适休息。

功能区域改造设计灵活多样的功能区域,满足多种不同活动需要。

具体措施如下:•开辟可伸缩休息区域,可根据需要改变形状和面积大小;•设计供休息和聊天的区域、阅读区域、儿童游玩区域;•布置小型广场和开放式的活动场地,可举办小型文艺演出等。

景观改造设计新型美观的围墙和栅栏,并增加景观灯光布置,营造良好的夜间居住氛围。

景观天井施工方案

景观天井施工方案

吴中路10号线停车场天井施工工艺一、施工前准备天井脚手架满铺搭起。

(满铺活动脚手架每个天井大概需100付活动脚手架,每个天井需用时40天)二、施工工艺流程钢管、连墙件、模板等进行切除f爆模高出墙面的混凝土进行打凿f变形缝盖板安装固定一成品保护一清除墙面浮灰一修正补平,堵洞一洒水湿润基层f做灰饼并冲筋f必要部位挂网处理f使用专用界面剂作基面处理或1:1水泥砂浆或建筑用胶水泥浆拉毛墙面f抹灰f养护三、施工及其注意事项1)对天井内的所有钢管、连墙件、模板等进行切除作业。

2)对天井内捣混凝土时爆模高出墙面的混凝土进行人工或机械打凿处理;对原先的钢管洞进行封堵。

3)对天井内所有未安装变形缝盖板的部位进行盖板安装(每个天井均有四个伸缩缝盖板未安装)。

对每个天井已安装伸缩缝盖板的已经损坏脱落的进行更换及加固。

变形缝中间采用L型扣压,两边使用锚栓固定。

对需修复的变形缝只采取固定措施。

4)抹灰的时间应控制在砌筑顶砖完成后不少于7天以后进行,如遇到雨季施工时,砌筑完成和抹灰之间的间隔时间要视墙面的干燥程度适当延长;5)抹灰前应先将墙面满刷清理一遍,清除影响砂浆与墙面粘附力的松散物、浮灰和污物(务必将混凝土墙面混凝土渣、各类铁钉铁线、松散砂浆等清理干净, 对于结构上外墙上的螺杆套管内必须采用泡沫发泡剂填堵密实做好防水措施),随后浇水润湿墙面,将剩余的粉状物冲掉;6)抹灰前应检查墙面低凹处修正补平,将饱满度不够的墙面刮平补满。

刮平布满后应开始打灰饼,灰饼厚度市内宜控制在25mm内,外墙抹灰灰饼厚度宜控制在35mm以内。

对于不同材料交接处(混凝土结构构件与砖墙处)均应采用挂网措施,钢丝网宽度宜为250mm 〜300mm,中部位于交接处中部。

7)抹灰前墙面应保持湿润,含水率保持在10〜15%左右,抹灰前可先隔夜对墙面淋水2〜3次,具体情况要视当时的气候来定,一般来说春季湿度大,墙体本身含水率高,只需稍为淋湿墙面即可,遇到高温和干燥的天气,则要适当加大淋水量;8)抹灰砂浆的选用应与加气混凝土砌块材质相适应,保水性要好,宜选用加气混凝土专用抹灰砂浆,也可选用水泥石灰砂浆,有条件的工地可在砂浆中添加有机或无机塑化剂,以增加砂浆的保水性和粘结能力。

天井工程施工(3篇)

天井工程施工(3篇)

第1篇一、地质勘探在施工前,首先要进行地质勘探,了解施工地点的地质情况。

地质勘探包括钻探、取样、试验等,以便确定基础施工方案。

地质勘探结果将直接影响到天井工程的质量和安全性。

二、基础施工1. 基坑开挖:根据地质勘探结果,确定基坑的开挖深度和宽度。

在开挖过程中,要注意保持坑壁稳定,防止坍塌。

2. 基坑支护:针对不同的地质条件,选择合适的基坑支护方式,如土钉墙、锚杆支护等。

支护结构要满足施工安全和质量要求。

3. 基础垫层:在基坑底部铺设一层厚度适宜的垫层,如碎石垫层、素土垫层等,以保证基础结构的稳定性。

4. 基础混凝土浇筑:按照设计要求,浇筑基础混凝土,确保混凝土强度和密实度。

三、主体结构施工1. 模板工程:根据设计图纸,制作并安装模板,确保模板的尺寸和位置准确。

2. 钢筋工程:绑扎钢筋,确保钢筋间距、形状和尺寸符合设计要求。

3. 混凝土浇筑:按照设计要求,浇筑混凝土,保证混凝土的强度和密实度。

4. 主体结构验收:主体结构施工完成后,进行验收,确保符合设计要求和规范标准。

四、防水处理1. 防水材料选择:根据天井工程的实际情况,选择合适的防水材料,如防水卷材、防水涂料等。

2. 防水层施工:按照设计要求,施工防水层,确保防水层的连续性和严密性。

3. 防水试验:防水层施工完成后,进行防水试验,检测防水效果。

五、天井工程施工注意事项1. 施工现场管理:施工现场要保持整洁,确保施工安全。

2. 施工进度控制:合理安排施工进度,确保工程按期完成。

3. 质量控制:严格按照设计要求和规范标准进行施工,确保工程质量。

4. 施工安全:加强施工现场安全管理,预防安全事故的发生。

5. 环保措施:在施工过程中,采取有效的环保措施,减少对环境的影响。

总之,天井工程施工是一项复杂而重要的工程。

在施工过程中,要充分了解地质情况,严格按照设计要求和规范标准进行施工,确保工程质量和安全。

同时,加强施工现场管理,提高施工效率,为我国建筑事业做出贡献。

中心天井改造工程施工方案

中心天井改造工程施工方案

中心天井改造工程施工方案一、工程概况为改善办公大楼中心天井环境,提高办公楼整体形象和环境质量,经过规划设计与深化,决定对办公大楼中心天井进行改造工程。

本次改造工程的施工单位为XX建筑工程有限公司,工程总造价为XX万元,工程工期为XX个月。

二、工程范围1. 中心天井改造范围包括办公大楼中心庭院区域、楼梯通道和设施设备。

2. 中心天井改造内容主要包括地面铺装、植物绿化、景观雕塑、喷泉水景、照明设施等。

3. 中心天井改造范围不包括办公大楼主体结构及其它外部设施的改造。

三、施工组织设计1. 项目部设立(1)项目经理:负责项目的管理和协调工作,负责工程质量、安全和进度的控制。

(2)技术负责人:负责工程技术、施工方案、工程质量等方面的控制。

(3)安全员:负责安全生产管理工作,保障施工安全。

2. 施工队伍组织(1)主要施工队伍包括土建施工队、园林绿化队、电气施工队、设备设施安装队等。

(2)确保施工队伍人员素质及技术水平符合要求,配备专业技术人员和熟练工人。

3. 安全管理(1)严格遵守《建筑施工安全生产法规》,建立健全安全管理制度,落实好安全生产责任制。

(2)提前做好施工现场的安全防护工作,加强现场人员的安全教育和技术培训。

四、施工方案1. 地面铺装(1)清理原有地面材料,进行修补和整平处理。

(2)铺设装饰石材,利用花纹设计增加地面美观度。

(3)进行地面防滑处理,确保行人安全。

2. 植物绿化(1)选用本地区适应性强的植物进行绿化,确保植物成活率。

(2)结合办公大楼整体风格和天井环境,进行植物配置和园林设计。

(3)定期进行植物养护,保持植物健康生长。

3. 景观雕塑(1)根据天井空间,选用适宜尺寸的景观雕塑进行布置。

(2)与植物绿化相结合,增加天井环境的艺术气息。

(3)保证景观雕塑的稳固性和造型美观。

4. 喷泉水景(1)根据天井环境和功能需求,设置中央喷泉和地面喷泉。

(2)调试喷泉系统,保证喷泉效果良好,水质清澈。

户外天井防水施工方案

户外天井防水施工方案

一、工程概况本工程位于某小区户外天井,天井面积约为100平方米。

由于长时间暴露在外,天井存在漏水现象,严重影响小区居民的生活质量。

为确保天井防水效果,特制定本施工方案。

二、施工准备1. 材料准备:防水涂料、防水卷材、基层处理剂、密封膏、砂浆等。

2. 工具准备:滚筒、刷子、剪刀、切割机、水平尺、墨线等。

3. 人员准备:专业防水施工队伍,具备相关资质和经验。

三、施工步骤1. 基层处理(1)清除基层表面的灰尘、油污、疏松物等,确保基层坚实、平整。

(2)对基层进行打磨、修补,使基层达到平整、无裂缝、无孔洞的要求。

(3)涂抹基层处理剂,提高基层与防水涂料的粘结强度。

2. 防水涂料施工(1)根据设计要求,在天井四周设置排水坡度,确保排水顺畅。

(2)按照施工顺序,先涂刷水平面,再涂刷立面。

(3)涂料涂刷均匀,厚度一致,不得出现漏涂、积聚现象。

(4)涂刷两遍涂料,间隔时间根据产品要求确定。

3. 防水卷材施工(1)根据设计要求,在天井四周设置排水坡度,确保排水顺畅。

(2)按照施工顺序,先铺设水平面,再铺设立面。

(3)卷材搭接处应重叠,搭接宽度根据产品要求确定。

(4)卷材粘贴牢固,不得出现空鼓、翘边现象。

4. 防水层保护(1)在防水层上铺设保护层,如细石混凝土、砂浆等。

(2)保护层厚度根据设计要求确定,确保防水层不受损坏。

(3)保护层表面平整,无裂缝、无孔洞。

四、施工要求1. 施工过程中,严格控制施工质量,确保防水效果。

2. 施工现场保持整洁,不得污染周围环境。

3. 施工过程中,注意安全,遵守操作规程。

4. 施工完成后,进行验收,确保防水效果达到设计要求。

五、施工进度1. 基层处理:2天2. 防水涂料施工:3天3. 防水卷材施工:2天4. 防水层保护:1天总计:8天六、质量保证措施1. 选用优质防水材料,确保防水效果。

2. 严格控制施工工艺,确保施工质量。

3. 加强施工过程中的质量控制,及时发现并解决质量问题。

4. 施工完成后,进行严格验收,确保防水效果达到设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

天井层间封修技术交底专项方案
编制:
审核:
审批:
编制单位:上海智富企业发展(集团)有限公司装饰园林事业部编制编制日期:2014年6月1日
天井层间封修施工技术交底专项方案
目录
一、编制依据 (3)
二、施工准备 (3)
三、工艺流程 (3)
四、操作工艺 (4)
五、质量标准 (7)
六、附主要节点图(1-14图) ........................................................................................
天井层间封修施工方案
一、编制依据
1 <<建筑地面工程施工质量验收规范>> GB 50209-2002
2 《建筑工程施工质量验收统一标准》(GB50300—2001)
3 《建筑装饰装修工程质量验收规范》GB50210-2001
4 本项目工程的天井封修施工工艺及做法
二、施工准备
(一)材料要求
1 纸面石膏板:12厚
2 不锈钢板:1.0厚拉丝不锈钢
3 玻璃:15厚钢化玻璃、6厚钢化烤漆玻璃
4 不锈钢扶手:Φ51拉丝不锈钢管
5 多层板:9厚优质多层板、18厚优质多层板
6 镀锌角钢:50*50*5冷镀锌角钢、100*63*5冷镀锌角钢、75*75*5冷镀锌角钢
7 镀锌钢方管:40*60*2.0冷镀锌钢方管
8 轻钢龙骨:50*18轻钢副龙骨
9 膨胀螺栓:M10*110
10 石膏线:订制250*250阴角石膏线
(二)主要机具
锤子、钢尺、角尺、鲁班尺、气泵、气钉枪、电焊机、冲击电钻、手提切割机、手电钻、电动无齿锯、红外线水平仪等。

(三)作业条件
l 柱面四周弹好 +100cm 水平线;
2 地面清理完成;
3 施工前,应绘制施工大样图,并做出样板,经检查合格后,方可大面积施工。

三、工艺流程
(一)层间上部玻璃护栏安装流程
地面清理→定位弹线→角钢骨架夹槽固定→安装护栏玻璃→打中性硅酮胶密封→安装不锈钢收边条→不锈钢扶手安装→玻璃清洁及成品保护
(二)层间下部造型施工流程
1 石膏线与花篮造型方案
基层清理→定位放线→固定基层骨架→安装基层底板→安装面层石膏板及石膏线→面层刮白刷乳胶漆
2 玻璃饰面造型方案
基层清理→定位放线→固定基层骨架→安装玻璃→玻璃上下口收边安装→收边条刮白刷乳胶漆→玻璃清洁及成品保护
四、操作工艺
(一)层间上部玻璃护栏安装流程
1 地面清理:
1.1 将基层表面的浮土或建筑残留物铲掉,清扫干净;
1.2 根据 +100cm水平线和设计图纸找出地面水平标高。

2 定位弹线
2.1 根据装饰图纸,确定护栏玻璃的定位线,同时兼顾消防卷帘滑道位置,保证滑道能够下落。

2.2 弹出每个天井控制成活尺寸线,保证楼层面每个天井南北通线,保证一至四层间天井层间造型垂直通线。

3 角钢骨架夹槽固定
3.1 骨架安装在楼板或粱体内的
据楼板外沿50mm安装100*63*5的冷镀锌角钢夹槽,用M10*110膨胀螺栓固定与楼板上。

3.2 骨架安装在楼板或粱体外的
用75*75*5冷镀锌角钢焊接牛腿, M12*160化学锚栓锚固牛腿于建筑粱体上,牛腿上部焊接100*63*5的冷镀锌角钢夹槽。

4 安装护栏玻璃
天井周边的15厚钢化玻璃,根据合理尺寸加工后运抵现场,由专业工人用专业工具进行安装。

玻璃安装时,应保证玻璃的垂直度与水平度达到规范要求标准。

5 打中性硅酮胶密封固定
玻璃安装落位后,校正平整度与垂直度,然后满注中性硅酮胶进行密封固定。

6 安装不锈钢收边条
用粘接胶条结合中性硅酮胶粘接1.0厚拉丝不锈钢收边条,固定于角钢夹槽上。

7 不锈钢扶手安装
待固定玻璃护栏的硅酮胶达到强度后,依据玻璃上孔洞,安装Φ51的不锈钢扶手。

安装扶手,应保证扶手据玻璃的距离一致,扶手距离地面在一个高度线上。

8 玻璃清洁及成品保护
玻璃护栏安装完成后,用棉纱和清洁剂清洁玻璃表面的胶迹和污痕,然后用粘贴不干胶纸条等办法做出醒目的标志,以防止碰撞玻璃等意外发生。

(二)层间下部造型施工流程
石膏线与花篮造型方案:
1 基层清理
将建筑粱体与楼板侧面,影响层间造型生根点的建筑残留物清理干净。

2 定位放线
根据图纸放出层间造型成活面的尺寸线,包括横竖两个方向的尺寸线。

保证一至四层天井层间造型垂直通线。

3 固定基层钢骨架
层间封修造型处横竖向龙骨,均采用50*50*5冷镀锌角钢,龙骨中心距均为1200。

角钢龙骨与固定建筑生根点处50*50*5冷镀锌角钢焊接,建筑生根点处冷镀锌角钢采M10*110膨胀螺栓锚固。

4 安装基层底板
基层钢骨架龙骨安装完成,校正其平整度与垂直度,然后进行基层多层板安装。

4.1 50*18轻钢副龙骨内衬9mm多层板条,内侧与角钢竖龙骨用燕尾钉固定连接,外侧安装12厚纸面石膏板,用自攻钉拧固。

4.2 石膏线部位及其以下造型部位,基层均采用18mm多层板加固,加固后与横向角钢龙骨连接。

4.3 防火卷帘轨道收口处,基层也采用18mm多层板加固,加固后用30*30*5冷镀锌角钢与横向角钢龙骨焊接成一个整体。

5 安装面层石膏板及石膏线
基层多层板安装牢固后,进行面层石膏板的安装,此流程应重点控制其平整度与垂直度。

待石膏板安装结束后,在石膏板面层上,安装250*250订制成品阴角石膏线。

6 面层刮白刷乳胶漆
6.1 工艺流程:
基层处理→修补腻子→刮腻子→施涂第一遍乳液薄涂料→施涂第二遍乳液薄涂料→施涂第三遍乳液薄涂料
6.2质量标准
6.2.1 水性涂料涂饰工程应涂饰均匀、粘贴牢固,不得漏涂、透底、起皮和掉粉。

6.2.2 涂料的涂饰质量和检验方法,应符合质量验收规范中高级涂刷标准的规定。

6.2.3 涂层与其他装修材料和设备衔接处应吻合,界面应清晰。

玻璃饰面造型方案:
1 基层清理
将影响层间造型生根点的建筑残留物清理干净。

2 定位放线
根据图纸放出层间造型成活面的尺寸线,包括横竖两个方向的尺寸线。

保证一至四层天井层间造型垂直通线。

3 固定基层钢骨架
层间封修造型处横竖向龙骨,均采用50*50*5冷镀锌角钢,龙骨中心间距均为750。

角钢龙骨与固定建筑生根点处50*50*5冷镀锌角钢焊接,然后用M10*110膨胀螺栓锚固于建筑粱体与楼板处。

为增加角钢骨架强度,在其底部下端采用50*50*5冷镀锌角钢进行斜拉加固,斜拉角钢与50*50*5冷镀锌角钢焊接,用M10*110膨胀螺栓锚固于粱体底端。

4 安装玻璃
基层钢骨架龙骨安装完成,校正其平整度与垂直度,然后进行上下端头基层多层板夹玻璃槽的安装。

4.1 上部端头木基层采用9mm与18mm多层板,用燕尾钉拧固于25*25*2冷镀锌方钢管上。

4.2 下部端头木基层也采用9mm与18mm多层板,用燕尾钉拧固于40*60*2.0冷镀锌钢方管上。

4.3 上下端头木基层多层板夹玻璃槽内,放置防碰撞胶垫,用来夹住6厚钢化烤漆玻璃。

5 玻璃上下口收边条安装
玻璃安装牢固后,进行面层12厚石膏板收边条的安装,采用自攻钉按规范要求拧固。

6 上下口收边条刮白刷乳胶漆
6.1 上下口收边条安装完成后,进行基层检查处理
6.2 调整其平整度与垂直度,进行腻子修补
6.3 满刮三遍腻子
6.4 施涂三遍乳液涂料
7 玻璃清洁及成品保护
7.1 烤漆玻璃安装完成后,用棉纱和清洁剂清洁玻璃表面的胶迹和污痕
7.2 在玻璃面层用粘贴不干胶纸条等办法,做出醒目的标志,以防止碰撞玻璃等意外发生。

五、质量标准
(一)主控项目
1 面层所有材料的品种、质量必须符合设计要求。

2 基层的钢骨架及木基层必须牢固,骨架及木基层安装符合设计要求。

(二)一般项目
面层的允许偏差应符合《建筑装饰装修工程质量验收规范》表的规定。

表面平整度:3mm;
缝格平直:2mm;
接缝高低:1mm;
17
18
19
20
21。
