门窗安装施工方案

合集下载

建筑门窗安装工程施工方案

建筑门窗安装工程施工方案

一、工程概况本工程为某住宅小区住宅楼门窗安装工程,共涉及100套住宅的门窗安装。

门窗类型包括铝合金门窗、木门窗、塑钢门窗等,门窗总面积约为5000平方米。

施工工期为60天。

二、施工准备1. 技术准备(1)熟悉门窗设计图纸,了解门窗的类型、规格、数量及安装要求。

(2)查阅相关规范、标准,掌握门窗安装的施工工艺和质量要求。

(3)组织施工人员进行技术交底,明确施工工艺、操作要点和质量标准。

2. 材料准备(1)门窗:按设计要求采购铝合金门窗、木门窗、塑钢门窗等。

(2)辅料:密封胶、玻璃胶、螺丝、膨胀螺丝、防锈漆等。

(3)工具:手电钻、扳手、螺丝刀、水平尺、钢卷尺等。

3. 人员准备(1)成立施工队伍,明确各岗位人员职责。

(2)组织施工人员进行岗前培训,确保施工人员具备相应的技能和素质。

三、施工工艺流程1. 施工测量(1)根据设计图纸,对门窗洞口进行测量,确保尺寸准确。

(2)在洞口四周画出标高线,便于后续施工。

2. 洞口处理(1)检查洞口尺寸,如有偏差,及时进行调整。

(2)清除洞口内的杂物,确保洞口清洁。

3. 门窗安装(1)根据设计要求,选择合适的门窗安装位置。

(2)安装铝合金门窗、木门窗、塑钢门窗等,确保门窗安装牢固、平整。

(3)调整门窗开启度,确保门窗开关灵活。

4. 门窗密封(1)检查门窗密封胶、玻璃胶等辅料的质量,确保合格。

(2)按照规范要求,对门窗进行密封处理。

5. 验收(1)对安装完成的门窗进行检查,确保质量符合要求。

(2)对不符合要求的门窗进行整改,直至合格。

四、质量控制措施1. 严格控制材料质量,确保所用材料符合设计要求。

2. 严格按照施工工艺进行操作,确保施工质量。

3. 加强施工过程中的监督检查,及时发现并解决质量问题。

4. 对安装完成的门窗进行验收,确保质量合格。

五、安全措施1. 施工现场设置安全警示标志,确保施工安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 加强施工现场的消防安全管理,确保施工安全。

建筑安装门窗施工方案

建筑安装门窗施工方案

一、工程概况本工程为XX建筑项目,门窗安装工程包括铝合金门窗、塑钢门窗及木门窗的安装。

门窗安装工程是建筑工程的重要组成部分,直接影响建筑物的整体美观和使用功能。

为确保门窗安装工程的质量和进度,特制定本施工方案。

二、施工准备1. 技术准备(1)熟悉、了解施工图纸、土建图纸和有关的设计资料,确保施工人员对设计要求有充分的认识。

(2)组织施工人员学习门窗安装技术规范,提高施工人员的专业技能。

2. 材料准备(1)铝合金门窗、塑钢门窗、木门窗及五金配件等材料应满足设计要求,具有出厂合格证。

(2)施工前对材料进行验收,确保材料质量符合规范要求。

3. 施工机具准备(1)门窗安装工具:水平尺、线锤、电钻、螺丝刀、锤子等。

(2)辅助工具:切割机、电焊机、切割机等。

三、施工工艺1. 安装前的施工准备(1)对洞口进行测量,确保洞口尺寸符合设计要求。

(2)清理洞口,去除杂物,确保洞口干净、平整。

2. 门窗安装(1)铝合金门窗安装:采用预留洞口法,先将窗框固定在洞口,调整水平、垂直度,然后进行固定。

安装玻璃时,注意玻璃与窗框的密封性。

(2)塑钢门窗安装:与铝合金门窗安装方法类似,注意塑钢门窗的保温、隔音性能。

(3)木门窗安装:采用预留洞口法,先将门框固定在洞口,调整水平、垂直度,然后进行固定。

安装门扇时,注意门扇与门框的密封性。

3. 五金配件安装(1)安装五金配件前,检查配件是否完好,符合设计要求。

(2)按照设计要求,将五金配件安装到位,确保使用功能。

四、施工进度计划1. 施工前进行详细的施工进度计划,明确各工序的施工时间。

2. 加强现场管理,确保施工进度按计划进行。

五、质量控制及质量保证体系1. 严格执行国家及行业相关技术规范和质量标准。

2. 加强施工过程中的质量检查,确保施工质量。

3. 建立质量保证体系,对施工过程进行全程监控。

六、安全生产、文明施工1. 严格执行国家及行业相关安全生产法规。

2. 加强施工现场安全管理,确保施工安全。

门窗安装工程施工方案

门窗安装工程施工方案

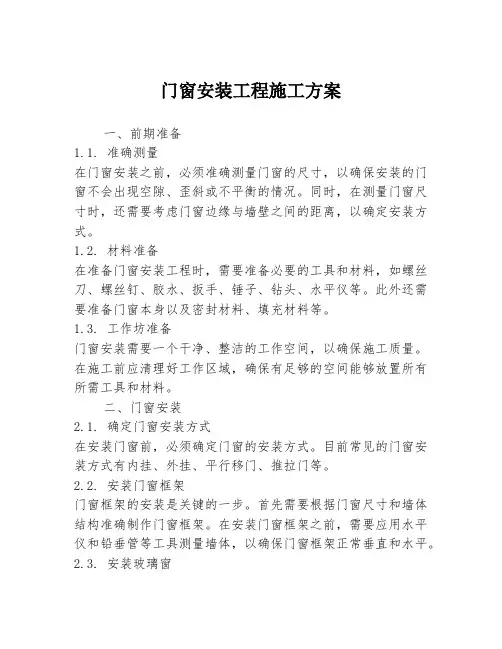

门窗安装工程施工方案一、前期准备1.1. 准确测量在门窗安装之前,必须准确测量门窗的尺寸,以确保安装的门窗不会出现空隙、歪斜或不平衡的情况。

同时,在测量门窗尺寸时,还需要考虑门窗边缘与墙壁之间的距离,以确定安装方式。

1.2. 材料准备在准备门窗安装工程时,需要准备必要的工具和材料,如螺丝刀、螺丝钉、胶水、扳手、锤子、钻头、水平仪等。

此外还需要准备门窗本身以及密封材料、填充材料等。

1.3. 工作坊准备门窗安装需要一个干净、整洁的工作空间,以确保施工质量。

在施工前应清理好工作区域,确保有足够的空间能够放置所有所需工具和材料。

二、门窗安装2.1. 确定门窗安装方式在安装门窗前,必须确定门窗的安装方式。

目前常见的门窗安装方式有内挂、外挂、平行移门、推拉门等。

2.2. 安装门窗框架门窗框架的安装是关键的一步。

首先需要根据门窗尺寸和墙体结构准确制作门窗框架。

在安装门窗框架之前,需要应用水平仪和铅垂管等工具测量墙体,以确保门窗框架正常垂直和水平。

2.3. 安装玻璃窗门窗安装完毕后,需要安装玻璃窗。

在安装玻璃窗之前,需要测量玻璃窗的尺寸,在窗框内填入适当的密封材料和填充材料,然后再固定玻璃窗。

安装后必须要用密封材料密封环形,以防水、隔音和保温。

2.4 安装门窗五金件安装玻璃窗之后,需要安装五金件,包括锁具、轨道、手柄等。

不同的门窗五金件安装方式不同,根据五金件的型号和规格进行安装。

三、施工注意事项3.1. 安全措施门窗安装时必须遵守安全规定,如佩戴安全帽、手套、保护眼镜等。

在安装门窗时,避免施工过程中发生意外,特别是在使用电动工具时更应该小心谨慎。

3.2. 施工质量门窗安装的重点是保证施工质量。

在安装门窗时,所有的连接件都必须要紧固,以确保门窗不会出现松动或变形。

同时门窗的安装位置,与墙体之间的密封效果都需要特别注意。

3.3. 清洁工作门窗安装完成后,务必清理施工现场并依拍照留存,把所有材料和工具归纳整理好。

只有这样,才能形成良好的现场安装条件,使施工质量达到最佳状态。

门窗安装工程施工方案

门窗安装工程施工方案

门窗安装工程施工方案一、前期准备阶段:1.准备工具和材料:将所需的施工工具、材料提前准备好,确保施工过程中所需的材料和工具齐全。

2.测量和设计:在施工前,对门窗的尺寸进行测量,并根据测量结果进行设计,确保门窗的尺寸合适,并能与建筑物的结构相符。

3.准备施工区域:将施工区域清理干净,并确保区域内没有障碍物和需要移动的物体。

二、基础处理阶段:1.门窗位置确定:根据设计图纸确定门窗的位置,标明门窗的安装方向和开启方式,并在墙面上标记出门窗的尺寸和位置。

2.基础处理:清理门窗位置周围的墙面,修补破损的部分,并进行必要的防水处理,确保门窗安装后不会出现漏水问题。

三、门窗安装阶段:1.门窗安装:将门窗放入预定的位置,并使用螺丝固定在墙体上。

确保门窗的安装方向和开启方式正确,并且与墙体紧密贴合,没有间隙。

2.封缝处理:对门窗的周边进行封缝处理,使用密封胶填补门窗与墙体之间的间隙,确保门窗的密封性和防水性能。

3.调整和固定:检查门窗的开启和关闭是否灵活,调整门窗的位置和角度,确保门窗的平整和稳固。

4.玻璃安装:将玻璃安装到门窗上,使用密封胶或其他固定材料固定玻璃,并确保玻璃的安装牢固,不易松动和破碎。

5.铰链或滑轮安装:根据门窗的开启方式,安装适配的铰链或滑轮,确保门窗的开启和关闭顺畅。

四、尾收阶段:1.清理施工区域:将施工区域的垃圾和杂物清理干净,保持施工现场的整洁。

2.查验门窗质量:检查门窗的外观和功能,确保门窗的质量符合要求。

3.整理施工资料:整理施工过程中的资料和文档,包括设计图纸、施工记录和材料清单等,以备后期参考和审核。

五、安全措施:1.施工人员应佩戴安全帽、工作服等个人防护用品,确保自身的安全。

2.施工过程中注意防止墙体倒塌和门窗掉落等意外事故的发生,避免对人员造成伤害。

3.施工现场设置安全警示标志,提醒他人注意施工区域,确保施工过程中无人员闯入。

本施工方案可适用于门窗的安装工程,详细内容根据实际情况可能会有所调整,但整体流程和安全措施需要保持一致。

门窗安装施工方案(3篇)

门窗安装施工方案(3篇)

第1篇一、项目概述项目名称:XX住宅小区门窗安装工程项目地点:XX市XX区XX路XX号项目规模:共计XX栋住宅,每栋楼门窗安装面积约为XX平方米。

项目工期:XX个月项目质量要求:符合国家相关标准,确保门窗安装质量,达到美观、耐用、安全的要求。

二、施工准备1. 技术准备(1)熟悉门窗安装施工图纸,了解门窗型号、规格、数量及安装要求。

(2)组织施工人员学习门窗安装技术规范和操作规程。

(3)制定详细的施工方案,明确施工工艺、质量标准和安全措施。

2. 材料准备(1)门窗:根据设计图纸要求,选择合适的门窗品牌和型号,确保门窗质量。

(2)辅料:密封胶、螺丝、膨胀螺丝、防水胶、木塞等。

(3)工具:电钻、扳手、螺丝刀、水平尺、钢卷尺、线锤等。

3. 人员准备(1)项目经理负责整个项目的施工管理,确保施工进度和质量。

(2)技术负责人负责技术指导和现场监督。

(3)施工班组由经验丰富的门窗安装工组成,确保施工质量。

4. 施工现场准备(1)施工现场应平整、清洁,确保施工安全。

(2)搭建临时施工平台,方便施工人员进行高空作业。

(3)设置安全警示标志,提醒施工人员注意安全。

三、施工工艺1. 门窗安装前的准备工作(1)检查门窗及配件是否齐全、完好,符合设计要求。

(2)检查墙体、地面是否平整,如有凹凸不平,需进行修复。

(3)清理门窗安装部位,确保无灰尘、油污等杂物。

2. 门窗安装步骤(1)安装窗框:将窗框与墙体连接,使用膨胀螺丝固定,确保窗框垂直、水平。

(2)调整窗框:使用水平尺、线锤等工具,调整窗框至垂直、水平、方正,确保窗框与墙体间隙均匀。

(3)安装玻璃:将玻璃放入窗框,使用密封胶进行密封,确保玻璃与窗框紧密连接。

(4)安装五金配件:安装合页、铰链、把手等五金配件,确保其牢固、灵活。

(5)检查门窗:检查门窗开关是否顺畅,密封是否良好,确保门窗安装质量。

3. 门窗安装注意事项(1)安装过程中,注意保护门窗及配件,避免损坏。

(2)安装密封胶时,注意胶体均匀,避免气泡产生。

门窗安装施工方案通用版

门窗安装施工方案通用版

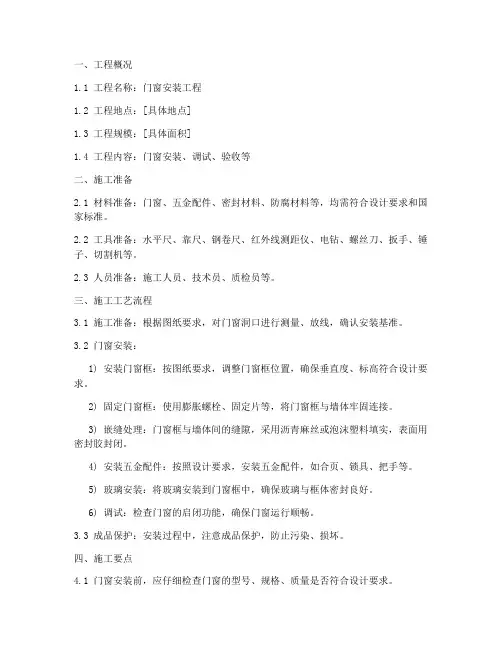

一、工程概况1.1 工程名称:门窗安装工程1.2 工程地点:[具体地点]1.3 工程规模:[具体面积]1.4 工程内容:门窗安装、调试、验收等二、施工准备2.1 材料准备:门窗、五金配件、密封材料、防腐材料等,均需符合设计要求和国家标准。

2.2 工具准备:水平尺、靠尺、钢卷尺、红外线测距仪、电钻、螺丝刀、扳手、锤子、切割机等。

2.3 人员准备:施工人员、技术员、质检员等。

三、施工工艺流程3.1 施工准备:根据图纸要求,对门窗洞口进行测量、放线,确认安装基准。

3.2 门窗安装:1) 安装门窗框:按图纸要求,调整门窗框位置,确保垂直度、标高符合设计要求。

2) 固定门窗框:使用膨胀螺栓、固定片等,将门窗框与墙体牢固连接。

3) 嵌缝处理:门窗框与墙体间的缝隙,采用沥青麻丝或泡沫塑料填实,表面用密封胶封闭。

4) 安装五金配件:按照设计要求,安装五金配件,如合页、锁具、把手等。

5) 玻璃安装:将玻璃安装到门窗框中,确保玻璃与框体密封良好。

6) 调试:检查门窗的启闭功能,确保门窗运行顺畅。

3.3 成品保护:安装过程中,注意成品保护,防止污染、损坏。

四、施工要点4.1 门窗安装前,应仔细检查门窗的型号、规格、质量是否符合设计要求。

4.2 安装门窗框时,注意调整垂直度、标高,确保门窗安装牢固、美观。

4.3 嵌缝处理要密实,防止雨水渗入。

4.4 安装五金配件时,注意拧紧螺丝,确保五金配件的使用寿命。

4.5 安装玻璃时,注意玻璃的密封性,防止玻璃破碎。

五、质量保证措施5.1 施工过程中,严格执行施工规范和质量标准。

5.2 加强施工过程中的质量控制,确保施工质量。

5.3 对施工人员进行技术培训,提高施工技能。

5.4 对施工过程进行全程跟踪检查,确保施工质量。

六、安全文明施工措施6.1 施工现场设置安全警示标志,确保施工安全。

6.2 施工过程中,严格遵守操作规程,防止安全事故发生。

6.3 施工现场保持整洁,及时清理垃圾,防止环境污染。

工地上安装门窗的施工方案

一、工程概况本工程为某住宅小区,共需安装门窗1000套,包括铝合金门窗、塑钢门窗和木门窗。

为确保施工质量和进度,特制定以下施工方案。

二、施工准备1. 材料准备(1)铝合金门窗:门窗框、门窗扇、玻璃、密封胶、螺丝等;(2)塑钢门窗:门窗框、门窗扇、玻璃、密封胶、螺丝等;(3)木门窗:门窗框、门窗扇、玻璃、密封胶、螺丝等;(4)辅助材料:膨胀螺丝、胶带、扳手、电钻等。

2. 工具准备(1)电钻、扳手、螺丝刀、钢卷尺、水平尺等;(2)切割机、磨边机、打胶机等。

3. 人员准备(1)门窗安装工:熟练掌握门窗安装工艺,具备一定的安全意识;(2)质检员:负责监督施工质量,确保施工符合规范要求。

三、施工步骤1. 施工前检查(1)检查门窗框、门窗扇、玻璃等材料是否齐全、完好;(2)检查门窗洞口尺寸是否符合要求;(3)检查墙体是否平整、垂直。

2. 门窗安装(1)铝合金门窗安装1)测量洞口尺寸,调整门窗框位置;2)用膨胀螺丝固定门窗框,确保垂直、水平;3)安装门窗扇,调整门窗扇与门窗框的间隙;4)安装密封胶,确保密封性能;5)安装玻璃,调整玻璃与门窗框的间隙;6)检查门窗开关是否顺畅。

(2)塑钢门窗安装1)测量洞口尺寸,调整门窗框位置;2)用膨胀螺丝固定门窗框,确保垂直、水平;3)安装门窗扇,调整门窗扇与门窗框的间隙;4)安装密封胶,确保密封性能;5)安装玻璃,调整玻璃与门窗框的间隙;6)检查门窗开关是否顺畅。

(3)木门窗安装1)测量洞口尺寸,调整门窗框位置;2)用膨胀螺丝固定门窗框,确保垂直、水平;3)安装门窗扇,调整门窗扇与门窗框的间隙;4)安装密封胶,确保密封性能;5)安装玻璃,调整玻璃与门窗框的间隙;6)检查门窗开关是否顺畅。

3. 施工后检查(1)检查门窗安装位置是否正确;(2)检查门窗开关是否顺畅;(3)检查密封胶是否饱满;(4)检查玻璃安装是否牢固。

四、施工安全措施1. 门窗安装过程中,操作人员必须佩戴安全帽、安全带等防护用品;2. 高处作业时,必须设置安全防护设施,确保施工安全;3. 严禁酒后作业、疲劳作业;4. 严格遵守施工规范,确保施工质量。

门窗工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:某住宅小区门窗工程2. 工程地点:某市某区某住宅小区3. 工程规模:本工程共计门窗安装工程量为1000平方米,包括门窗制作、安装、调试等。

4. 工程内容:门窗制作、安装、调试、验收等。

5. 工程期限:60天二、施工准备1. 人员准备(1)项目经理:负责全面协调、组织、指挥施工,确保工程顺利进行。

(2)技术负责人:负责技术指导和监督施工质量。

(3)施工人员:根据工程需求,配备熟练的门窗制作、安装、调试人员。

2. 材料准备(1)门窗材料:选用符合国家标准的门窗型材、玻璃、密封胶等。

(2)辅助材料:膨胀螺丝、螺丝、垫片、密封胶等。

3. 工具准备(1)门窗制作工具:切割机、焊接机、打磨机、钻孔机等。

(2)门窗安装工具:水平尺、线锤、电钻、扳手、螺丝刀等。

(3)调试工具:测试仪器、调试设备等。

4. 施工现场准备(1)施工现场清理:确保施工现场整洁、安全。

(2)施工道路:铺设临时道路,方便材料运输。

(3)临时设施:搭建临时办公室、休息室、仓库等。

三、施工工艺流程1. 施工准备(1)根据设计图纸,进行门窗制作、安装、调试等方案的编制。

(2)组织施工人员、材料、工具进场。

2. 门窗制作(1)根据设计图纸,进行门窗型材切割、焊接、打磨等。

(2)制作门窗框、扇、配件等。

3. 门窗安装(1)测量门窗洞口尺寸,确保尺寸准确。

(2)清理洞口,去除杂物。

(3)安装门窗框、扇,调整水平、垂直度。

(4)固定门窗,调整密封性。

4. 调试(1)检查门窗开关、密封性、隔音性等。

(2)调整门窗,确保各项性能符合要求。

5. 验收(1)组织验收人员,对门窗安装工程进行验收。

(2)验收合格后,填写验收报告。

四、施工质量控制措施1. 材料质量控制(1)选用符合国家标准的门窗型材、玻璃、密封胶等。

(2)对进场材料进行验收,确保材料质量。

2. 施工过程质量控制(1)严格按照施工工艺流程进行施工。

(2)加强施工过程中的监督检查,确保施工质量。

门窗施工方案范本(3篇)

第1篇一、工程概况1. 工程名称:XX住宅小区门窗工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:本项目共计XX栋住宅,共计XX户,门窗工程量约XX平方米。

4. 工程内容:门窗安装、玻璃安装、密封条安装、门窗配件安装等。

5. 工程质量要求:符合国家相关标准和规范,确保工程质量、安全、环保、节能。

二、施工组织设计1. 施工队伍(1)项目经理:负责整个项目的施工组织、协调、管理,对工程质量、安全、进度全面负责。

(2)技术负责人:负责施工方案的编制、技术交底、施工过程中的技术指导、质量监督。

(3)施工员:负责施工过程中的具体实施,确保施工质量、安全、进度。

(4)质检员:负责施工过程中的质量检查,确保工程质量符合要求。

2. 施工进度计划(1)施工准备阶段:1周(2)施工阶段:XX周(3)验收阶段:1周(4)总结阶段:1周总计:XX周三、施工工艺及施工方法1. 施工工艺(1)门窗安装工艺:先测量门窗洞口尺寸,然后根据门窗尺寸进行加工,加工完成后进行现场安装。

(2)玻璃安装工艺:先对玻璃进行清洗、除污,然后根据门窗尺寸进行切割、加工,加工完成后进行现场安装。

(3)密封条安装工艺:先对门窗洞口进行清理,然后根据门窗尺寸进行切割、加工,加工完成后进行现场安装。

(4)门窗配件安装工艺:先对门窗配件进行清洗、除污,然后根据门窗尺寸进行安装。

2. 施工方法(1)门窗安装1)测量门窗洞口尺寸,确保尺寸准确无误。

2)根据门窗尺寸进行加工,确保加工精度。

3)现场安装,先安装门窗框,然后安装门窗扇,最后进行门窗玻璃安装。

(2)玻璃安装1)清洗、除污,确保玻璃表面清洁。

2)根据门窗尺寸进行切割、加工,确保加工精度。

3)现场安装,先将玻璃安装到门窗扇上,然后进行固定。

(3)密封条安装1)清理门窗洞口,确保洞口表面平整。

2)根据门窗尺寸进行切割、加工,确保加工精度。

3)现场安装,先将密封条安装到门窗框上,然后进行固定。

门窗安装工程施工方案

门窗安装工程施工方案一、施工前准备工作1、了解工程要求:在正式开工前,施工团队需要对工程的要求进行充分的了解,包括设计图纸、施工规范以及相关技术要求等。

2、准备施工材料:根据设计图纸和施工要求,准备好所需的门窗材料和配件,确保数量和质量符合要求。

3、确定施工方案:根据实际情况确定施工方案,包括施工步骤、施工顺序、施工方法等,以确保施工进度和质量。

4、安全防护准备:在施工前需对现场进行安全检查,确保施工现场安全无隐患,并做好相应的安全防护措施。

5、人员培训:对施工团队进行专业培训,提高他们的施工技能和安全意识,确保施工质量。

6、施工设备准备:准备好所需的施工设备和工具,并进行检查和保养,确保施工设备正常使用。

二、施工步骤1、测量定位:根据设计图纸和施工要求,利用测量工具对门窗的安装位置进行精确测量和定位,确保门窗的安装位置准确无误。

2、准备安装基础:对安装基础进行清理和修整,确保基础表面平整牢固,有利于门窗的安装和固定。

3、安装门窗框架:根据设计要求,先安装门窗框架,确保框架的平整和垂直度,使用专业工具和技术进行固定。

4、安装门窗扇:将门窗扇安装在框架上,确保扇与框之间的密封性和平整度,使用专用配件进行固定和调整。

5、调试检验:安装完成后进行门窗的调试和检验,包括打开和关闭、密封性和平整度等,确保门窗正常使用和符合设计要求。

6、清理整理:施工完成后对施工现场进行清理整理,清除杂物和垃圾,保持施工现场干净整洁。

7、验收交接:当施工完成后,由工程负责人对门窗安装工程进行验收,确认符合设计要求和质量标准后,进行交接。

三、质量控制1、严格按照设计要求施工,确保门窗的安装位置准确无误,大小尺寸合适。

2、选用优质的门窗材料和配件,确保门窗的质量稳定和耐用。

3、注意施工现场的清洁和整洁,保证施工过程中不产生杂物和垃圾,避免对施工质量造成影响。

4、采用合理的施工工艺和方法,确保门窗的安装牢固和平整,使用专业工具和技术进行安装。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

门窗安装施工方案(1)材料及主要机具1)门窗:规格、型号应符合设计要求,且应有出厂合格证。

2)门窗所用的五金配件应与门窗型号相匹配。

所用的零附件及固定件最好采用不锈钢件,若用其它材质,必须进行防腐处理。

3)防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证。

4)325号以上水泥;中砂按要求备齐。

5)与结构固定的连接铁脚、铁接铁板,应按图纸要求的规格备好。

并做好防腐处理。

6)焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证。

7)嵌缝材料、密封膏的品种、型号应符合设计要求。

8)防锈漆、铁纱(或铝纱)、压纱条等均应符合设计要求,且有产品的出厂合格证9)密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂合格证。

10)主要机具:切割机、手电钻、圆锉刀、半圆锉刀、十字螺丝刀、划针、铁脚、圆规、钢尺、钢直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊条等。

(2)作业条件1)门窗洞口按照施工图纸要求进行加固,结构质量经验收后达到合格标准,工种之间办理了交接手续。

2)按图示尺寸弹好窗中线,并弹好+50cm水平线,校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。

3)检查门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净。

4)门窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。

5)认真检查门窗的保护膜的完整,如有破损的,应补粘后再安装。

(3)操作工艺1)工艺流程弹线找规矩→门窗洞口处理→门窗洞口内埋设连接铁件→门窗拆包检查→按图纸编号运至安装地点→检查保护膜→门窗安装→门窗口四周嵌缝、填保温材料→清理→安装五金配件→安装门窗密封条→质量检验→纱扇安装弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。

建筑可用经纬仪找垂直线。

门窗口的水平位置应以楼层+50cm水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上。

墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定门窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以同一房间窗台板外露尺寸一致为准,窗台板应伸入窗下5mm为宜。

安装窗披水:按设计要求将披水条固定在窗上,应保证安装位置正确、牢固。

2)防腐处理门窗框两侧的防腐处理应按设计要求进行。

如设计无要求时,可涂刷防腐材料,如橡胶型防腐涂料或聚丙烯树脂保护装饰膜,也可粘贴塑料薄膜进行保护,避免填缝水泥砂浆直接与门窗表面接触,产生电化学反应,腐蚀门窗。

门窗安装时若采用连接铁件固定,铁件应进行防腐处理,连接件最好选用不锈钢件。

3)就位和临时固定:根据已放好的安装位置线安装,并将其吊正找直,无问题后方可用木楔临时固定。

4)门窗与墙体固定有三种方法:沿窗框外墙用电锤打ф6孔(深60mm),并用型ф6钢筋(40mm ×60mm)粘107胶水泥浆,打入孔中,待水泥浆终凝后,再将铁脚与预埋钢筋焊牢。

连接铁件与预埋钢板或剔出的结构箍筋焊牢。

混凝土墙体可用射钉枪将铁脚与墙体固定。

不论采用哪种方法固定,铁脚至窗角的距离不应大于180mm,铁脚间距应小于600mm。

5)处理门窗框与墙体缝隙:门窗固定好后,应及时处理门窗框与墙体缝隙。

如设计未规定填塞材料品种时,应采用矿棉或玻璃棉毡条与层填塞缝隙,外表面留5~8mm深槽口填嵌嵌缝膏,严禁用水泥砂浆填塞。

在门窗框两侧进行防腐处理后,可填嵌设计指定的保温材料和密封材料。

待窗和窗台板安装后,将窗框四周的缝隙同时填嵌,填嵌时用力不应过大,防止窗框受力后变形。

6)门框安装将预留门洞按门框尺寸提前修理好。

在门框的侧边固定好连接铁件(或木砖)。

门框按位置立好,找好垂直度及几何尺寸后,用射钉或自攻螺丝将其门框与墙体预埋件固定。

用保温材料填嵌门框与砖墙(或混凝土墙)的缝隙。

用密封膏填嵌墙体与门窗框边的缝隙。

7)门扇安装门框扇的连接是用铝角码的固定方法,具体作法与门框安装相同。

8)安装五金配件待浆活修理完,交活油刷完后方可安装门窗的五金配件,安装工艺要求详见产品说明,要求安装牢固,使用灵活。

9)安装纱门窗绷铁砂(或钢纱、铝纱)、裁纱、压条固定,其施工方法同钢纱门窗的绷砂。

挂纱扇。

装五金配件。

(4)质量标准1)保证项目门窗及其附件质量,必须符合设计要求和有关标准的规定。

门窗的安装位置、开启方向必须符合设计要求。

门窗安装必须牢固,预埋件的数量、位置、埋设连接方法,必须符合设计要求。

门窗框与非不锈钢紧固件接触面之间,必须做防腐处理;严禁用水泥砂浆作门窗框与墙体之间的填塞材料。

2)基本项目平开门窗扇关闭严密,间隙均匀,开关灵活。

推拉门窗扇关闭严密,间隙均匀,扇与框搭接量应符合设计要求。

门窗附件齐全,安装位置正确、牢固、灵活适用,达到各自的功能,端正美观。

门窗框与墙体间缝隙填嵌泡满密实,表面平整、光滑,无裂缝,填塞材料、方法符合设计要求。

门窗表面洁净,无划痕、碰伤,无锈蚀;涂胶表面平滑、平整,厚度均匀,无气孔。

(5)成品保护门窗应入库存放,下边应垫起、垫平,码放整齐。

对已装好披水的窗,注意存放时支垫好,防止损坏披水。

门窗保护膜应检查完整无损后再进行安装,安装后应及时将门框两侧用木板条捆绑好,并禁止从窗口运送任何材料,防止碰撞损坏。

若采用低碱性水泥或豆石混凝土堵缝时,堵后应及时将水泥浮浆刷净,防止水泥固化后不好清理,并损坏表面的氧化膜。

门窗在堵缝前,对与水泥砂浆接触面应涂刷防腐剂进行防腐处理。

抹灰前应将门窗用塑料薄膜保护好,在室内湿作业未完成前,任何工种不得损坏其保护膜,防止砂浆对其面层的侵蚀。

门窗的保护膜应在交工前撕去,要轻撕,且不可用开刀铲,防止将表面划伤,影响美观。

门窗表面如有胶状物时,应使用棉丝沾专用溶剂擦试干净,如发现局部划痕,可用小毛刷沾染色液进行涂梁。

架子搭拆、室内外抹灰、钢龙骨安装,管道安装及建材运输等过程,严禁擦、砸、碰和损坏门窗樘料。

建立严格的成品保护制度。

(6)应注意的质量问题门窗采用多组组合时,应注意拼装质量,接缝应平整,拼樘框扇不劈楞,不窜角。

地弹簧及拉手安装不规矩,尺寸不准:应在安装前检查预留孔眼尺寸是否正确。

面层污染咬色:施工时不注意成品保护,未及时进行清理。

表面划痕:应严防用硬物清理表面的污物。

漏装披水:外窗没按设计要求装披水,影响使用。

8、金属门安装(1)工艺流程:划线定位→金属门就位→金属门固定→五金配件安装1)划线定位安装位置线为准,用线坠或经纬仪将顶层分出的门边线标划到各楼层相应位置。

从各楼层室内+50cm水平线量出门的水平安装线。

依据门窗的边线和水平安装线做好各楼层门的安装标记2)金属门就位按图纸中要求的型号、规格及开启方向等,将所需要的钢门窗搬运到安装地点,并垫靠稳当。

将金属门立于图纸要求的安装位置,用木楔临时固定,将其铁脚插入预留孔中,然后根据门窗边线、水平线及距外墙皮的尺寸进行支垫,并用托线板靠吊垂直。

金属门就位时,应保证金属门上框距过梁要有20mm缝隙。

框左右缝宽一致,距外墙皮尺寸符合图纸要求。

3)金属门固定金属门就位后,校正其水平和正、侧面垂直,然后将上框铁脚与过粱预埋件焊牢,将框两侧铁脚插入预留孔内,用水把预留孔内湿润,用1:2较硬的水泥砂浆或C20细石混凝土将其填实后抹平。

终凝前不得碰动框扇。

三天后取出四周木楔,用1:2水泥砂浆把框与墙之间的缝隙填实,与框同平面抹平。

若为金属门时,应将合页焊到墙中的预埋件上。

要求每侧预埋件必须在同一垂直线上,两侧对应的预埋件必须在同一水平位置上。

4)五金配件的安装检查金属门扇开启是否灵活,关闭是否严密,如有问题必须调整后再安装。

在开关零件的缧孔处配置合适的螺钉,将螺钉拧紧。

当拧不进去时,检查孔内是否有多余物。

若有,将其剔除后再拧紧螺丝。

当螺钉与螺孔位置不吻合时,可略挪动位置,重新攻丝后再安装。

金属门锁的安装按说明书及施工图要求进行,安好后锁应开关灵活。

(2)质量要求1)主控项目金属门的品种、类型、规格、性能、开启方向、安装位置、连接方式应符合设计要求。

金属门窗的防腐处理及嵌缝、密封处理应符合设计要求。

金属门必须安装牢固,并应开关灵活、关闭严密,无倒翘。

必须有防脱落措施。

金属门配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。

2)一般项目金属门表面应洁净、平整、光滑、色泽一致,无锈蚀。

大面应无划痕、碰伤。

漆膜或保护层应连接。

金属金门推拉门窗扇开关力应大于l00N。

金属门框与墙体之间的缝隙应填嵌饱满,并采用密封胶密封。

密封胶表面应光滑、顺直、无裂纹。

金属门扇的橡胶密封条或毛毡密封条应安装完好,不得脱槽。

有排水孔的金属门,排水孔应畅通,位置和数量应符合要求。

9、防盗门安装(1)操作工艺1)工艺流程:划线定位→门洞口处理→门框内灌浆→门框就位和临时固定→门框固定→门框与墙体间隙间的处理→清理→门扇安装→五金配件安装2)弹线定位:按设计要求尺寸、标高和方向,画出门框框口位置线。

3)门洞口处理:安装前检查门洞口尺寸,偏位、不垂直、不方正的要进行剔凿或抹灰处理。

4)门框内灌浆:对于钢特种门,需要在门框内填充水泥素浆或C20细石混凝土。

填充前应先把门关好,将门扇开启面的门框与门扇之间的防漏孔塞上塑料盖后,方可进行填充。

填充水泥不能过量,防止门框变形影响开启。

5)门框就位和临时固定:先拆掉门框下部的固定板,将门框用木楔临时固定在洞口内,经校正合格后,固定木楔。

凡框内高度比门扇的高度大于30mm者,洞口两侧地面须设留凹槽。

门框一般埋入±0.OOm标高以下20mm,须保证框口上下尺寸相同,允许误差<1.5mm,对角线允许误差<2mm。

6)门框固定:钢质门采用1.5mm厚镀锌连接件固定。

连接件与墙体固定可采用膨胀螺栓、射钉或与预埋或后置的铁件焊接的方式进行。

不论采用何种连接方式,每边均不应少于3个连接点,且应牢固连接。

7)门框与墙体间隙间的处理:门框周边缝隙,用1:2的水泥砂浆或强度不低于C20的细石混凝土嵌缝牢固,应保证与墙体结成整体;经养护凝固后,再粉刷洞口及墙体。

门框与墙体连接处打建筑密封胶。

8)门扇及五金配件安装:粉刷完成后,安装门扇、五金配件及有关特种门装置。

门扇关闭后,门缝应均匀平整,开启自由轻便,不得有过紧、过松和反弹现象。

(2)质量标准1)主控项目特种门的质量和各项性能应符合设计要求。

特种门的品种、类型、规格、尺寸、开启方向、安装位置及防腐处理应符合设计要求。

相关文档
最新文档
