监理工作总结范文【十篇】

监理工作总结范文【十篇】监理工作总结范文篇一我项目监理部自20XX年3月承接北桥。

山景苑工程项目,监理部工作在建设单位的大力支持下、在施工单位的用心配合下顺利开展,就本年度的监理工作状况作出书面总结如下:一、工程概况:1、北桥。

山景苑1#、6#、7#、8#楼,桩基础,框剪结构,2#、3#楼为框架/砖混结构,3:7灰土基础。

1#楼由山东正通建设工程有限公司承建,建筑面积69884。

8m2,2#、3#楼由山东泰兴建筑安装工程有限公司承建,建筑面积6037。

4m2,6#、7#、8#楼由山东东泰建筑工程有限公司承建,6#楼建筑面积23852。

29m2,7#楼建筑面积17145。

18m2,8#楼建筑面积41552。

64m2,设计单位为山东纬剑工程设计有限公司,建设单位是济南市市中区陡沟办事处北桥村民委员会新农村建设办公室,地址在济微路66号,市中交警支队济微路中队以西,北桥村北。

该项目工程2#、3#楼于20XX年3月31日开工,8#楼于20XX年5月30日开工,7#楼于20XX。

9月8日开工,6#楼于20XX年11月19日开工。

二、监理合同履行状况本监理部现场工作认真负责,认真按照有关工程建设的法律法规、监理规范、监理委托合同及公司的要求开展监理业务工作,能够处理好与项目业主的关联以及承包商的关联,能够做好“三控、四管、一协调”工作。

为了更好地履行监理合同目标值,根据工程特点设置了项目监理组织机构:配置总监理工程师1人、土建工程师1人、给排水暖通专业工程师1人、安全工程师1人、监理员4人,资料员1人。

于20XX年3月1日进场,对本工程开展监理工作。

项目监理部严格执行监理程序,坚持“诚信、守法、公正、科学”的宗旨,以“认真、严谨、一丝不苟”的工作作风实施监理并完成本年度监理任务。

编制了详细的工程监理规划及监理实施细则,建立了完善的监理规章制度,如岗位职责、内部监督管理制度、监理人员工作守则、监理程序等,使监理人员的岗位职责明确,工作用心,以高度的职责感和过硬的专业技能投入到监理工作中去,力争为建设单位带给高素质的服务。

三、本年度监理工作评价与分析:本年度监理工作顺利开展,没有产生重大安全事故及质量事故,投资控制贴合合同要求,进度控制在合同及计划范围内并完成预定目标,资料齐全,与建设单位、设计单位、施工单位及建设行政主管部门等建立良好合作关联使工程得以顺利进展。

㈠工程质量状况评价与控制本年度没有出现工程质量事故,各分项工程质量能够到达合格标准,贴合合同目标要求。

为确保工程质量,总监理工程师确立了以预控为主、跟踪监控、监帮结合、强化验收的方法对工程质量进行控制,主要体现为:1。

严把预控关熟悉图纸、承包合同、技术规范、验收标准等,严格审核施工组织设计与方案,个性是质量保证体系、安全保障措施及人、材、机的配置是否满足工程施工的需求,并在施工过程中督促实施,如模板支架体系高度超过8米属于危险性较大的分项,施工前就认真按照施工方案施工,并实施全过程监督,在贴合要求后才允许进入下一工序的施工,确保了施工安全及工程质量。

再如,为了确保砼冬季施工质量,在进入冬施以前要求施工单位编制并上报了冬季专项施工方案,及时将冬施材料进场。

2。

实施过程监督严把进场原材料、半成品、成品质量关,确保合格材料用在工程中,材料进场时除严格审核合格证外,按规定的频率进行现场证明取样,并证明送检,对不贴合要求的材料坚决作退场处理,如:φ6、φ10钢筋抽检不合格对该批次钢筋作退场处理,有效地保证了原材料品质;再如钢筋加工从下料长度、成型尺寸、直螺纹套丝长度以及绑扎质量等实行过程监管,模板严格预检,避免“死后验尸”现象从而确保了工程质量。

3。

健全旁站制度建立健全旁站制度,对关键部位实施旁站监理,确保工序质量,施工过程中对各工序进行严格检查,如马凳筋务必用Φ12钢筋焊接,不允许私自更换钢筋,监更换并整改;再如模板拆除后出现烂根、蜂窝、麻面、漏筋现象,监理发现后及时要求整改,并监督施工单位的试块制作与留置,从而确保施工到达设计及规范要求。

4。

监帮结合多手段运用为了使工程质量及安全到达预期目标,各方建立良好合作关联使之各项工作顺利开展,除了按照正常的监理程序严格监理,监理部还以帮忙的心态做好监理工作,如天气状况有变及时通知施工单位做好预防控制工作,下一步施工就应注意的质量及安全问题会在会议及日常工作中加以提醒,对施工单位不能确定或是模凌两可的事项用心带给技术及经验支持,透过这种工作方法,提高了工作效率到达“事半功倍”的效果。

5。

强化工程验收管理严格实行工程施工的报验制度,对每一工序、分项分部工程完成后,要求施工单位自检合格后,申报监理工程师验收,监理工程师对检验批、分项、分部工程进行验收,规范工程验收制度。

严格检测、试验制度,原材料钢筋、防水卷材等经检测其质量均到达合格要求,结构性能检测如工程桩经高低应变动力试验和静载试验、砼试件试压、砂浆试件试压等,试验结果均满足设计及验收规范的要求。

透过从点及面的细致验收,有效地保证了工程质量,以促使该项目完成后到达合同要求标准及规范要求。

㈡进度状况分析与控制本年度施工进度在控制范围内,实际施工形象进度基本贴合总进度计划,略有滞后,主要影响进度的因素为结构前期施工人员少等。

本年度按照建设单位要求完成了本年度预期目标。

目前实际进度状况为:1#楼1-15轴地下室钢筋绑扎、支模阶段,2#、3#楼已透过质检站验收主体,进入装饰阶段,准备窗户制作,6#楼桩芯已浇筑完成,准备防水施工,7#楼6层砼已浇筑完成,8#楼十七层1-38轴已浇筑完成。

1。

预控与过程控制相结合各分项工程施工前,严格审核施工组织设计及方案中人、材、机的配置是否满足本项目施工要求,以及审核进度计划安排是否满足合同工期要求,是否切实可行,并将审核意见与建设单位、施工单位进行交流,取得共识后由施工单位进行调整,施工时严格按调整后的进度计划进行。

2。

搜集信息、实施过程控制施工过程中,及时检查对照施工进度是否按计划进行,每当实际进度比计划值滞后时,及时分析原因,重点分析劳动力、材料、机械设备的数量是否满足本阶段施工需要,找出原因及采取相应应对措施,详细记录每一天天气影响状况,每一天在施人数记录,以及其它影响进度的状况等详细报告建设单位。

每月(周)认真核对计划完成状况及原因分析以及采取应对措施,严格审批下月(周)计划并监督实施。

3。

组织协调多专业立体施工,避免互相阻滞影响施工每周组织召开监理例会进行协调进度施工,根据各专业施工顺序用心协调,对各专业工艺搭接、穿插施工提前作出部署和安排,减少各专业施工互相拖后腿现象,并及时进行各专业中间验收,确保工程总进度计划。

由于本项目监理人员配置合理、有针对性,处理问题及时恰当,有效保证了工程施工的顺利进行。

㈢安全礼貌施工状况评价用心做好安全礼貌施工管理的监管工作,目前施工过程中,没有出现安全事故,工程进展顺利,基本到达济南市礼貌施工要求的有关规定。

“安全第一,预防为主”,在监理过程中,项目监理组始终把安全监理作为工作重点,贯穿于监理工作的全过程。

结合工程实际状况,督促施工单位建立安全生产职责制,做好安全生产、礼貌施工教育,定时组织施工单位进行安全生产检查,对存在的安全隐患,及时发文要求施工单位限期整改。

同时做好每一天的口头指令记录及跟踪。

每周的监理例会针对安全问题进行协商与要求。

总之,在建设单位的大力支持下,本年度没有出现安全事故。

自接到质检站下发的关于?济南市建筑工程施工现场礼貌施工管理暨扬尘治理指导手册?后,监理单位和施工单位及时编制了?治理扬尘方案?,督促施工单位按方案落实扬尘防治措施。

四、监理工作成效根据本工程施工的特点,监理工作实施的同时依次编制了相应施工项目监理细则。

在质量方面,严格按照国家现行有关规范、标准以及本公司的贯标要求,依照事前预控、事中监控、事后核验和旁站、巡视跟踪检查的监理程序进行层层把关、严格管理。

并协助、指导施工单位做好施工组织设计编制、工程施工技术资料的收集、整理、归档等工作。

在每周的工地例会上,监理将施工现场出现(存在)的问题及处理方法等状况向业主进行汇报,督促施工单位加强施工现场的质量、安全管理,并及时将新的规范、标准以及通知精神向与会各方说,为该工程能够高质量、高标准的完成带给了科学的依据。

同时,在工程监理过程中也得到业主、设计单位、施工单位的大力支持和明白,各方合作较为默契。

在目前监理过程中,共发出工程暂停2份,监理通知46份,监理工作联系单18份,安全检查记录及整改19份,会议纪要33份,监理月报9份。

在工程实施过程中针对工程质量、造价、进度、安全、合同管理等事宜每周召开工地例会。

在监理过程中,监理单位遵循公正、独立、自主的原则,严格按照工程监理合同的有关条款进行操作,对业主带给科学、优质的监理服务,并用心做好业主与施工单位的协调工作。

五、结束语透过建设单位、设计单位、承包单位、监理单位的共同发奋,在政府相关部门的指导和监督下,该工程基本按合同在顺利进行施工。

工程技术资料按要求整理,工程质量满足设计、规范及使用功能要求,未发生安全事故。

虽然本年度监理工作取得了必须的成绩,但是还存在许多不足,在新的一年里,我监理部将认真总结经验,去伪存真,为建设单位带给更优质的服务,交一个满意答卷。

在此,对建设单位领导的大力支持表示衷心感谢,同时预祝北桥。

山景苑顺利施工并竣工。

监理工作总结范文篇二春去冬来,在冷冽北风的追赶下这一年又到了年关,回首过去,我来到监理公司一年半了,但仍感觉恍若昨日,时刻就像流星划过,还没来得及仔细品味就已经一晃而过,从初出校门到参加工作,到此刻一切都过的太快了,去年的此刻我还在沙河项目部懵懂的和同事们整理着资料,今年我已经来到了北京,异地而处各方面都有了变化,心中的体会也有了变化,“孔子曰:温故而知新,不亦乐呼!”。

工作不就是吗,总结过去,查漏补缺,是自己的潜质更上一步下方我把自己一年的工作进行一个总结,也期望领导能对我的不足之处进行批评指导。

今年一月至六月我在沙河项目部,在哪由于工程处于收尾阶段下场没有了什么具体施工项目,因此呢我主要负责整理土建专业的相关资料,由于以前没有接触过此类工作,开始无从下手,因此我就不耻下问,一旦有不懂的地方就去问同事们,在资料整理及平常工作中综合组崔会山、苏晓斌及张萱等同事给予了我很大的帮忙,也教会了我很多,让我很幸运能有这么好的同事,使我的监理生涯在那里得到了丰富。

20XX年6月11日因工作需求被公司安排至神华国华燃气热电工程监理部。

之前在沙河项目部由于主要负责资料整理工作,且沙河电厂已处于收尾阶段,因此对施工的一些事情并不太了解,到了北京监理部后我首先对本工程的基本信息进行了了解。

这个工程是一个燃气热电工程,场地相对来说不算宽阔,前期主要施工的有临时办公楼工程、五通一平、主厂房等地基的处理工作。

合集下载

监理的工作总结范本10篇

监理的工作总结范本10篇

监理的工作总结范本10篇难忘的工作生活已经告一段落了,过去这段时间的辛苦拼搏,一定让你在工作中有了更多的提升!是时候抽出时间写写工作总结了。

先来看看范文,下面是小编给大家带来的关于监理的工作总结10篇,欢迎大家前来参阅!监理的工作总结10篇120年是工程建设关键的一年,该工程楼栋多、面积大、任务重、人员少、事情多。

回顾一年来的工作,在各方的统一协调下,在全体监理人员的辛勤工作和努力下,我们的监理工作得到了施工方的尊重和甲方的肯定,工程质量在监理的控制下通过质监站检测和验收结论,工程质量均符合设计要求,达到合格标准。

做到了整体工作稳步进行,施工中未发生过任何质量事故及安全事故,没有人员伤亡,圆满完成了监理过程中的各项工作,并荣获了“双文明”工地称号,给公司获得了荣誉。

节约了经费,取得了比较好的成果。

工程质量监督施工单位建立健全质量保证体系,认真检查“三检”。

人员资质及岗位证书,落实现场施工“三检制”,现场监理程序报检和检验批审查签认。

对监理人员按岗位要求进行分工,突出重点、协调工作,认真落实合同要求和质量标准,发现问题及时处理解决,保证现场管理有序,对于发生的问题,要求进行严格整改。

对甲方检查发现的问题,整改措施必须到位。

深刻理解,抓质量不是只抓工程完成后的最后检查和检测,而是重点放在施工过程中,使施工质量问题消失在萌芽状态。

质量不是空洞的,如同进度一样,可以通过数字化、量化来加以控制。

在质量控制中,不能只相信任何人的口头保证,而应相信完整的质量体系。

工程进度认真审查施工单位提供的开工报告和编制的施工进度计划,并根据设备情况,人员情况和甲方的要求,对进度计划提出了具体意见,经常检查实际进度和计划进度的差距,并依此督促施工单位增加人员和设备,调整进度,随时掌控节点和工程量,坚持实事求是,不多报,不少报,维护合同双方的利益。

四、投资控制整体投资控制正常有序,任何时候必须以设计为依据,不做任何的改动,必须改动时要申报材料得到设计单位和甲方的批准实施。

监理工作总结怎么写范文10篇

监理工作总结怎么写范文10篇

监理工作总结怎么写范文10篇时光荏苒,白驹过隙,一段时间的工作已经结束了,过去这段时间的辛苦拼搏,一定让你在工作中有了更多的提升!这时候,最关键的工作总结怎么能落下!下面是小编给大家带来的关于监理工作总结,欢迎大家前来参阅!监理工作总结120__年,在单位的正确领导下,___码头工程监理部坚持以“诚信、严谨、科学、公正”的企业宗旨为指导思想,牢固树立“以人为本、规范管理、持续改进、顾客满意”的工作质量方针,严格遵守“爱国守法、明礼诚信、团结互助、勤奋自强、尊业奉献”的道德准则。

监理部依据施工监理合同规定,认真开展___工程的监理工作,做好“三控、三管、一协调”服务,进一步强化监理人员服务意识,提高监理人员的自身素质。

驻地监理人员廉洁自律,恪尽职守,对___工程项目的质量、安全、工期、费用进行了有效监管和控制。

较好地完成了20__年的各项指标和监理工作任务。

现将20__年的监理工作总结如下:一、工程概况及完成情况1、码头泊位:通过技术改造,将原来1#万吨级泊位(浮码头)改造为3万吨级散货码头泊位,设计码头平台及栈桥各一座,采用高桩梁板式结构,离岸式布置,平面呈“T”型,码头面高程为+5.1米(黄零)。

码头平台长74m,宽18m,采用Φ1800mm灌注桩基础,共设8个排架,排架间距10.0米,每个排架3根桩,桩端持力层为微风化岩。

上部现浇C40钢筋砼桩帽、横梁,横梁上安装预制C40钢筋砼纵梁。

纵梁上搁置预制C40钢筋砼面板,上部再现浇C40砼面层和C35砼磨耗层。

码头附属设施布置有:DA-A600H橡胶护舷、爬铁梯、1000KN系船柱、护轮坎、水电箱、灯杆等辅助设施。

栈桥长10.0米,宽12米,顶面高程+5.1米(黄零),采用嵌岩灌注桩基础,共设2个排架,有6根Φ1000mm灌注桩组成,上部结构为现浇钢筋混凝土横梁,安装钢筋混凝土空心大板、现浇钢筋混凝土护轮坎和面层、磨耗层。

2、驳岸修复工程:由于码头岸坡滑塌造成后方驳岸局部垮塌,发现原驳岸未经正规施工,存在严重安全隐患,业主遂委托___设计研究院补充设计驳岸修复工程。

监理年度工作总结范例10篇

监理年度工作总结范例10篇

【导语】⼀段忙碌的⼯作在不经意间结束了。

这对我们来说是宝贵的⼯作时间。

我们收获颇丰。

让我们认真梳理⼀下,写⼀篇完美的⼯作总结。

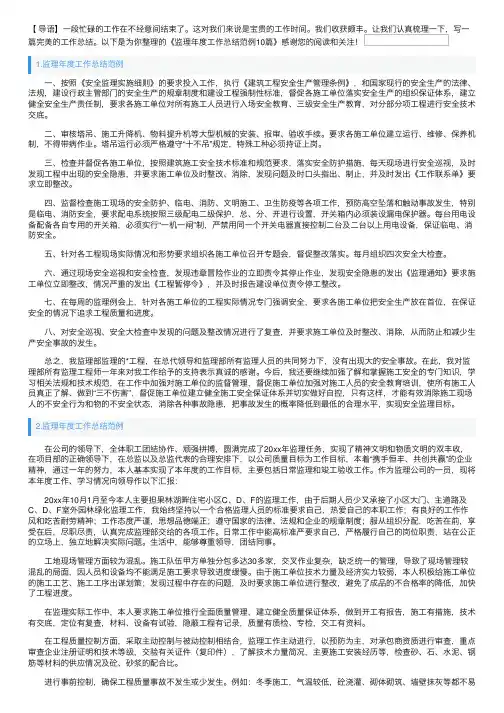

以下是为你整理的《监理年度⼯作总结范例10篇》感谢您的阅读和关注!1.监理年度⼯作总结范例 ⼀、按照《安全监理实施细则》的要求投⼊⼯作,执⾏《建筑⼯程安全⽣产管理条例》,和国家现⾏的安全⽣产的法律、法规,建设⾏政主管部门的安全⽣产的规章制度和建设⼯程强制性标准,督促各施⼯单位落实安全⽣产的组织保证体系,建⽴健全安全⽣产责任制,要求各施⼯单位对所有施⼯⼈员进⾏⼊场安全教育、三级安全⽣产教育,对分部分项⼯程进⾏安全技术交底。

⼆、审核塔吊、施⼯升降机、物料提升机等⼤型机械的安装、报审、验收⼿续。

要求各施⼯单位建⽴运⾏、维修、保养机制,不得带病作业。

塔吊运⾏必须严格遵守“⼗不吊”规定,特殊⼯种必须持证上岗。

三、检查并督促各施⼯单位,按照建筑施⼯安全技术标准和规范要求,落实安全防护措施,每天现场进⾏安全巡视,及时发现⼯程中出现的安全隐患,并要求施⼯单位及时整改、消除,发现问题及时⼝头指出、制⽌,并及时发出《⼯作联系单》要求⽴即整改。

四、监督检查施⼯现场的安全防护、临电、消防、⽂明施⼯、卫⽣防疫等各项⼯作,预防⾼空坠落和触动事故发⽣,特别是临电、消防安全,要求配电系统按照三级配电⼆级保护,总、分、开进⾏设置,开关箱内必须装设漏电保护器。

每台⽤电设备配备各⾃专⽤的开关箱,必须实⾏“⼀机⼀闸”制,严禁⽤同⼀个开关电器直接控制⼆台及⼆台以上⽤电设备,保证临电、消防安全。

五、针对各⼯程现场实际情况和形势要求组织各施⼯单位召开专题会,督促整改落实。

每⽉组织四次安全⼤检查。

六、通过现场安全巡视和安全检查,发现违章冒险作业的⽴即责令其停⽌作业,发现安全隐患的发出《监理通知》要求施⼯单位⽴即整改,情况严重的发出《⼯程暂停令》,并及时报告建设单位责令停⼯整改。

七、在每周的监理例会上,针对各施⼯单位的⼯程实际情况专门强调安全,要求各施⼯单位把安全⽣产放在⾸位,在保证安全的情况下追求⼯程质量和进度。

监理员个人工作总结15篇

监理员个人工作总结15篇

监理员个人工作总结15篇【第1篇】2023年监理员年度个人个人工作总结范文本人来公司从事监理工作已经九个多月了,在这九个多月里,我可以说是有得有失。

不过,对于我个人来说,收获最大的还是在工作当中学到了新的知识和技术,积累了一定的工作经验。

从去年的十月份开始,我在长沙绕城高速j1监理处工作。

从今年三月份开始,我被监理处领导安排在a2合同段担任现场监理员,负责四工区的现场监理旁站工作。

我所负责的四工区起止桩号为k7+141.6~k9+000,桥梁有青山分离桥和黄霞中桥,涵洞均已完工,路基填筑已到94区顶。

作为一名现场监理员,我一定加强学习施工规范和标准,认真做好每一个施工部位的旁站工作,并做好旁站记录。

对xx年的工作,主要有以下感悟一、我在学校里是学生干部,觉得能够学习好、能力好、沟通好等就是一个总体优势。

其实,我觉得现在的自己能够看得到学校与社会、生活与工作,这就是一种成长,而我现在能够从心理上认识到这一点,这就是真正的长大。

二、做了监理员,我从心底觉得它是足够神圣的,起码它是阻止施工单位搞出豆腐渣工程的一个拦路虎。

我将以我的,以一个真正监理的职责和原则继续下去,走下去,继续未来。

三、谈到工作,我懂得了监理所应该做的,细到资料的整理,大到对整个工程的管控,这些都是我要去慢慢学,慢慢巩固的。

四、当然,我也有不足之处。

因为年轻,所以有时候太自我,这个是我需要好好更改的。

有些时候对施工单位出现的情况上报过慢,这个我是需要好好改正的。

以后我一定以一个态度良好的监理员,面对每一个人;以一个做事不拖拉,以《监理细则》为标准对待每一件事。

这样才不愧对自己,不愧对公司。

xx年,在即将开始的工作中,我要总结前期工作中的不足之处,争取在今后的工作中做得更好!2023年监理员年度个人个人工作总结范文【第2篇】2023年监理员个人工作总结我站农机监理工作在上级党委和政府的正确领导下,在县农机监理站的关心指导下,认真践行“xxxx”重要思想,坚持科学发展观;以保障农机安全生产为中心,认真抓好农机安全生产各方面的工作;坚持依法行政,进一步加强规范管理;积极开展“文明监理、优质服务”活动,不断提高农机监理队伍水平,较好地完成了各项工作任务。

监理工作总结优秀范文10篇

监理工作总结优秀范文10篇

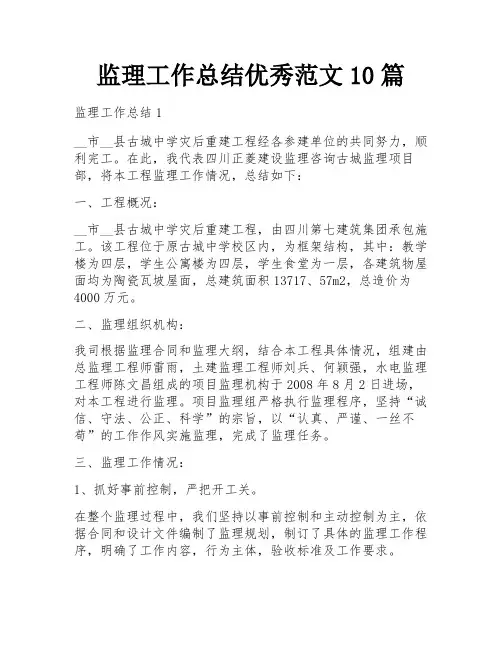

监理工作总结优秀范文10篇监理工作总结1__市__县古城中学灾后重建工程经各参建单位的共同努力,顺利完工。

在此,我代表四川正菱建设监理咨询古城监理项目部,将本工程监理工作情况,总结如下:一、工程概况:__市__县古城中学灾后重建工程,由四川第七建筑集团承包施工。

该工程位于原古城中学校区内,为框架结构,其中:教学楼为四层,学生公寓楼为四层,学生食堂为一层,各建筑物屋面均为陶瓷瓦坡屋面,总建筑面积13717、57m2,总造价为4000万元。

二、监理组织机构:我司根据监理合同和监理大纲,结合本工程具体情况,组建由总监理工程师雷雨,土建监理工程师刘兵、何颖强,水电监理工程师陈文昌组成的项目监理机构于2008年8月2日进场,对本工程进行监理。

项目监理组严格执行监理程序,坚持“诚信、守法、公正、科学”的宗旨,以“认真、严谨、一丝不苟”的工作作风实施监理,完成了监理任务。

三、监理工作情况:1、抓好事前控制,严把开工关。

在整个监理过程中,我们坚持以事前控制和主动控制为主,依据合同和设计文件编制了监理规划,制订了具体的监理工作程序,明确了工作内容,行为主体,验收标准及工作要求。

本工程开工前,依据监理规范要求,我们审查了施工单位的资质,现场质量管理、技术管理组织机构、人员、制度及特殊工种操作人员的资格、上岗证等。

依据承包单位报送的施工组织设计方案报审表,对施工组织设计进行了审查,并相应编制了《监理规划》对工程的测量、定位放线,包括轴线尺寸、水平标高进行了现场复核,进一步明确了监理目标和要求,为监理工作的顺利开展创造了条件。

2、严把原材料、半成品进场关凡是进场原材料、半成品首先要进行书面检查,即查验合格证、准用证、质保单等,符合要求后进行外观检查,没有异常情况后监理见证取样送市检测中心复检,做到材料进场先复检后使用,不合格的材料拒绝用于工程上。

本工程建筑材料合格证、质保单齐全,对钢材、水泥、石子、黄沙等主要建筑结构性材料都进行了进场后的抽检复验,全部达到合格要求。

监理工作总结汇总九篇

监理工作总结汇总九篇

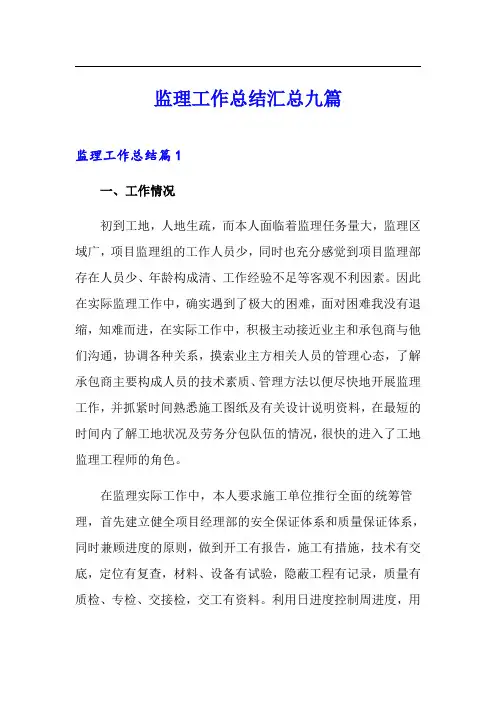

监理工作总结汇总九篇监理工作总结篇1一、工作情况初到工地,人地生疏,而本人面临着监理任务量大,监理区域广,项目监理组的工作人员少,同时也充分感觉到项目监理部存在人员少、年龄构成清、工作经验不足等客观不利因素。

因此在实际监理工作中,确实遇到了极大的困难,面对困难我没有退缩,知难而进,在实际工作中,积极主动接近业主和承包商与他们沟通,协调各种关系,摸索业主方相关人员的管理心态,了解承包商主要构成人员的技术素质、管理方法以便尽快地开展监理工作,并抓紧时间熟悉施工图纸及有关设计说明资料,在最短的时间内了解工地状况及劳务分包队伍的情况,很快的进入了工地监理工程师的角色。

在监理实际工作中,本人要求施工单位推行全面的统筹管理,首先建立健全项目经理部的安全保证体系和质量保证体系,同时兼顾进度的原则,做到开工有报告,施工有措施,技术有交底,定位有复查,材料、设备有试验,隐蔽工程有记录,质量有质检、专检、交接检,交工有资料。

利用日进度控制周进度,用周进度保证月进度,再用月进度保季进度、年进度、总进度的原则。

在工程质量控制方面,采取事前提醒、事中控制、事后强化验收的原则,监理工作主动进行,以预防为主,对承包商资质进行审查,重点审查企业注册证明和技术等级,交验有关证件(复印件),了解技术力量简况,主要施工经历等,检查水泥、钢筋等原材料和商品砼的供应情况,同时在分部分项工程开工前以监理例会、监理工作联系单等形式提示承包商应该注意的问题。

根据工程特点及影响工程质量的关键部位,审核承包人提交的施工组织设计,并针对其不足之处提出改进意见,核查进厂材料的原始凭证、检测报告等质量证明文件。

进行事前控制,确保工程质量事故不发生或发生在萌芽状态,是我们监理工作的重中之重。

例如:冬季施工前,对砼浇灌、钢筋焊接等不易保证工程质量的分项工程,我们提前要求施工单位提供冬季施工方案,我们根据天津地区的历史资料和相关规范、标准以及施工组织设计进行认真审查,做到符合要求并全面、完善、切实可行的原则审批后交总监办再审。

监理的工作总结(通用12篇)

监理的工作总结(通用12篇)监理的工作总结一、什么是工作总结工作总结,以年终总结、半年总结和季度总结最为常见和多用。

就其内容而言,工作总结就是把一个时间段的工作进行一次全面系统的总检查、总评价、总分析、总研究,并分析成绩的不足,从而得出引以为戒的经验。

总结是应用写作的一种,是对已经做过的工作进行理性的思考。

总结与计划是相辅相成的,要以工作计划为依据,订计划总是在总结经验的基础上进行的。

其间有一条规律:计划——实践——总结——再计划——再实践——再总结。

二、监理的工作总结(通用12篇)时间不知不觉,我们后知后觉,辛苦的工作已经告一段落了,回想起这段时间的工作,一定取得了很多的成绩,让我们对过去的工作做个梳理,再写一份工作总结。

那么写工作总结真的很难吗?以下是小编为大家收集的监理的工作总结(通用12篇),仅供参考,大家一起来看看吧。

监理的工作总结120xx年XX区农机安全监理站在市农机监理所的帮助指导下,在区农林局党委、行政的领导下,全体干部职工以“安全第一、预防为主、综合治理”为方针,紧紧围绕“安全发展、预防为主”的主题,以十八大精神为指导,认真践行党的群众路线,广泛深入开展农机安全宣传教育培训,安全生产检查,“打非治违”、隐患排查治理等专项行动,增强广大农机驾驶操作人员的安全意识、自觉遵守安全生产法律法规,确保我区农机安全生产形势稳定,现将20xx年农机安全生产工作总结如下:一、目标任务完成情况截止10月31日,共办理拖拉机年度检验590台,变更、转籍过户32台、补换牌证65台、注册登记14台,拖拉机驾驶员驾驶证期满换证179人,参检拖拉机交强险投保率100%,清理脱检两年以上拖拉机68台,目前我区拖拉机在册数667台,拖拉机检验率90.3%、挂牌率95 %、驾驶人持证率95%,已达市级目标任务责任书要求,预计12月底拖拉机检验数可达605台;对拖拉机、微耕机及其驾驶操作人员进行摸底排查,共建立453台拖拉机690台微耕机及驾驶操作人员监督管理台账;举办农机安全生产集中教育培训班9期,培训人数463人,完成计划数350人的132%;组织车辆75车次,农机安全监管人员329人次,开展农机安全宣传检查105次,制作农机安全宣传展板(宣传栏)17个,通过三农通短信发送宣传短信31条,发放宣传资料4810份,受益群众15580余人,检查农业机械163台,纠正违法行为9起,排查农机事故隐患9项,已整改9项;完成50名新训拖拉机驾驶员培训资格审查、理论及实际操作培训考试工作,参考学员50人,合格50人,全部获领中华人民共和国拖拉机驾驶证。

工程监理工作总结报告(10篇)

工程监理工作总结报告(10篇)工程监理工作总结报告篇1一、概况xx区xx区xx路位于xx路路长为xx米,宽x为xx米,工程结构形式为路基稳定层,砼路面及附属工程。

占地面积为㎡,工程造价为万元,合同工期为2x年x月30日——200x 年x月30日。

本工程路面砼强度等级为C30。

二、理组织机构、监理人员和投入的监理设施监理机构及人员配备情况根据委托监理合同约定的服务内容、服务期限、工程类别、工程规模、技术复杂程度、工程特点等因素,确定以盛为总监理工程师的工程监理机构。

还明确了监理机构的工作目标、监理人员的职责分工和考核标准、工作流程。

根据监理合同并随着工程的进展,配备了满足工程需要的监理人员,配备了计算机、打印机、回弹仪、水准仪、经纬仪、质检仪器、坍落度筒、钢卷尺等监理设施,满足了办公和质检的需要。

三、监理合同履行情况(一)目标控制情况1.工程质量目标控制情况1、首先根据本工程的特点,编制了监理规划、专业监理细则和旁站监理方案,以此来指导规范监理工作的实施。

2、开工前组织现场监理人员,熟悉工程施工图及相关验收规范,参加图纸会审,认真听取设计人员技术交底,做好图纸会审纪要。

3、审查总分包单位的质量管理体系、质量保证体系、技术管理体系、现场质量管理制度和管理人员的岗位资格证书,符合才同意开工;对特种作业人员有上岗证符合要求才允许上岗。

4、审查施工单位进场的施工机械,对经纬仪和水准仪检查计量合格证书,对大型机械检查合格证且安装合格后才同意使用;5、复测施工单位引测到现场的坐标控制点和高程水准点,符合要求才同意使用;6.审查承包商提交的施工组织设计和安全施工方案,监督承包商按照批准的施工方案进行作业。

7、审查施工单位进场的材料是否符合设计要求,对按规定复试的材料进行见证取样,复试合格后才同意使用。

8.加强施工过程中的检查和抽查频率,发现问题尽快通知施工单位整改。

9、加强钢筋绑扎安装的检查,对规格、品种、数量、间距等全部检查,逐一检查是否符合设计和规范要求。

监理工作总结范文十篇

监理工作总结范文十篇监理工作总结范文十篇【一】弹指瞬间,20__年已经如白驹过隙般的接近尾声了,回首这一年里的工作、生活,感触良多。

进入公司到如今已经一年半多的时间,过去的一年多里,通过各位领导及同事的关心和指导下,不仅监理业务才能有了长足的开展,个人的综合素质也潜移默化的有了很大的进步。

在公司“立业于人,尊客于心”核心价值观的指引下,圆满完成了公司交付的各项工作任务,经过一年的监理工作,更加深化的认识到公司“专家级的效劳,可信赖的伙伴”效劳理念的含义:为客户提供专业的解决方案,专家式的指导意见。

从信任到信赖,这不仅是对客户的承诺,也对我们自己提出了更高的效劳标准。

在20__年的各项监理工作中:我认真的落实了公司及工程部领导对我工作的要求,参与了公司发文的各种建议、活动,也经历了了很屡次工程部自行组织的培训学习工作。

加强日常工作管理,严格执行各种规章制度和考勤制度,落实现场监理检查工作制度和监理日志填写。

同时兼郑州挪动无线专业信息接口人。

经常保持与建立方,施工方联络与沟通,征求意见亲密配合、效劳于挪动。

按照建立工程委托监理详细执行文件及甲方详细要求,根据监理标准、技术验收标准标准、设计文件,完成了无线专业__年全年工程信息管理的监理工作。

一、__年全年度完成工程概况:郑州挪动无线专业__年的主要工程建立工程为TD六期二阶段及LTE一期的建立工作:其中TD六期二阶段共___个站点,LTE一期共___个无线宏基站。

在全体人员的共同努力下,积极配合甲方的建立要求,制定出科学合理的建立流程,于8月底完成了TD六期二阶段的建立任务,并根本完成验收工作。

9月份LTE建立开工,面对郑州挪动时间紧任务重的4G 网络建立工程,工程部领导高度重视,积极响应,安排了一批有经历的监理人员驻扎郑州挪动成立的合署办公,而我也有幸是其中的一份子,在大家的共同努力下截止目前完成了___个站点的建立及开通工作,按照整体工程分期年终可根本完成4G一阶段的建立工作。

监理工作总结范文(推荐十一篇)

监理工作总结范文(推荐十一篇)监理工作总结范文(篇一)作为一名有着多年工作经验的施工员,多年来,我不断丰富自己的专业知识,凭着求真务实、踏实肯干的工作态度,在实践中摸索、在经验中积极发展创新、不断提高自己的工作能力。

在多个项目完成的同时,我也完善了自身,也在一定程度上成就了自我。

现在,我总结了一系列自身的成长以及不足,希望在未来的工作中更严格的要求自己,以更新、更强的面貌迎接以后的工作生活。

一、执行岗位职责作为项目部的管理人员,我重视控制工程的施工质量、与建设单位和监理单位的协调以及班组的.管理协调、自动配合安全科完成各项安全管理工作,狠抓材料管理以节俭工程成本。

重要以下几个方面阐明:1、工程质量管理。

以要求高标准、高起点要求每一个施工项目。

施工前期,重视对班组的技巧交底,给班组人员在思想上给予重视,在技巧上懂得本工程的质量和进度、安全要求,为后期施工奠定良好的基础。

在每个项目的实施中,以其中一处为点,严格要求木工、钢筋工、泥工班组按图纸施工,并且预留下影象材料(照片等),要求其他单体的班组负责人上来观看,提出自己意见,并且要求其他班组按照此点的要求施工。

此方法取得良好作用,也为项目后期的施工质量带来的良好的功效。

2、班组的管理协调工作(1) 在日常工作中,不管走到哪里,施工管理员都是最基层的管理者,既是指挥员又是战斗员,是领导意志、意见的体现,也是基层问题的反馈者,因此更要建立起良好的自身形象,在工作中成为同事的模范,在感情上成为同事信任伙伴。

要求大家加班自己必定第一个到,要求大家建立高质量的标准,必须对每一个发现问题的排查都亲历亲为,重视过程控制,对一些质量通病控制在萌芽状况。

(2) 关心同事:遇到同事有事,自动帮忙替班并组织全班一起关心,慰劳,形成一种大家庭气氛。

(3) 重视每个班组负责人的培训,在每次的会议上,针对施工配合存在的问题,我尽量使每个同志至少占主导地位一次,以增加其经验,使每个同志都能独当一面,处置各种问题,使全部班组的业务技巧水平有了整体的提升。
