建筑消防设施检测工作标准
建筑消防设施检测技术规程

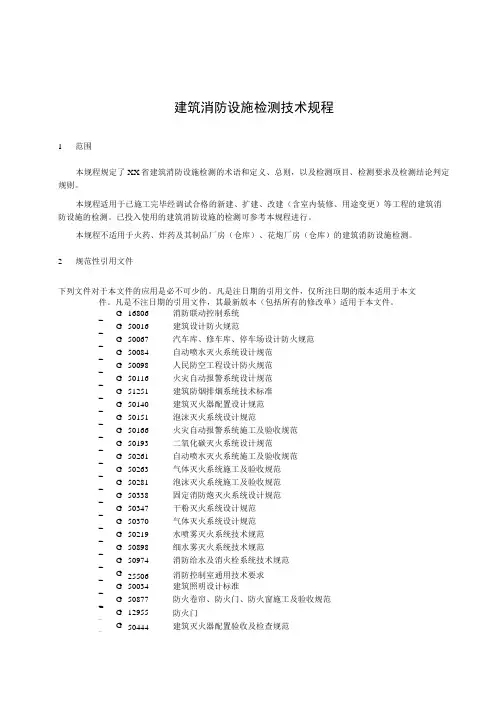

建筑消防设施检测技术规程1范围本规程规定了XX省建筑消防设施检测的术语和定义、总则,以及检测项目、检测要求及检测结论判定规则。
本规程适用于已施工完毕经调试合格的新建、扩建、改建(含室内装修、用途变更)等工程的建筑消防设施的检测。
已投入使用的建筑消防设施的检测可参考本规程进行。
本规程不适用于火药、炸药及其制品厂房(仓库)、花炮厂房(仓库)的建筑消防设施检测。
2规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅所注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
G B 16806消防联动控制系统G B 50016建筑设计防火规范G B 50067汽车库、修车库、停车场设计防火规范G B 50084自动喷水灭火系统设计规范G B 50098人民防空工程设计防火规范G B 50116火灾自动报警系统设计规范G B 51251建筑防烟排烟系统技术标准G B 50140建筑灭火器配置设计规范G B 50151泡沫灭火系统设计规范G B 50166火灾自动报警系统施工及验收规范G B 50193二氧化碳灭火系统设计规范G B 50261自动喷水灭火系统施工及验收规范G B 50263气体灭火系统施工及验收规范G B 50281泡沫灭火系统施工及验收规范G B 50338固定消防炮灭火系统设计规范G B 50347干粉灭火系统设计规范G B 50370气体灭火系统设计规范G B 50219水喷雾灭火系统技术规范G B 50898细水雾灭火系统技术规范G B 50974消防给水及消火栓系统技术规范G B 25506消防控制室通用技术要求G B 50034建筑照明设计标准G B 50877防火卷帘、防火门、防火窗施工及验收规范G B 12955防火门GB50444建筑灭火器配置验收及检查规范GA836-2016建设工程消防验收评定规则GA503-2004建筑消防设施检测技术规程GA588-2012消防产品现场检查判定规则GA95-2015 灭火器维修CECS263:2009大空间智能型主动喷水灭火系统技术规程3术语和定义下列术语和定义适用于本文件。
建筑消防检测方案

建筑消防检测方案建筑消防检测方案是指针对建筑物消防设施和安全状况进行全面检测,以确保建筑物的消防安全性。
本文将针对建筑消防检测方案进行详细介绍。
一、检测目标和内容1. 消防设施的完好性检测:包括灭火器、消防栓、消火栓、喷淋系统等消防设施的数量、型号、位置、标识等是否符合要求,是否完好有效。
2. 疏散通道和出口的检测:包括楼梯、走廊、门窗等疏散通道的畅通性、宽度是否符合标准,出口的标识是否清晰明确。
3. 火灾自动报警设施的检测:包括烟感、手动报警按钮、声光报警器等是否安装到位,功能是否正常可靠。
4. 防烟排烟设施的检测:包括排烟通道、排烟风机、防烟门的开启、关闭是否灵活,排烟扇的工作是否正常。
5. 电气火灾隐患的检测:包括电线电缆的穿越、接头处是否完好,电器设备的过载、短路等隐患是否存在。
6. 应急照明和疏散指示系统的检测:包括应急照明灯、疏散指示灯是否正常亮起,照明系统是否可靠。
二、检测方法1. 目视检测:通过观察建筑内外的消防设施和安全情况,是否符合相关法规标准。
2. 环境检测:通过使用专业仪器检测建筑内的温度、氧气浓度、烟雾浓度等指标,以评估火灾风险程度。
3. 设备检测:通过对消防设备进行测试、试验,检查其工作是否正常,如灭火器的压力是否正常,喷淋系统的灵敏度是否合格等。
三、检测步骤1. 收集建筑物的相关资料,包括消防设施图纸、使用手册、维护记录等。
2. 开展目视检测,检查消防设施的配备、布置、安装是否符合要求。
3. 进行环境检测,在建筑物内相应位置设置检测仪器,记录温度、氧气浓度、烟雾浓度等数据。
4. 对消防设备进行测试,包括灭火器压力测试、喷淋系统灵敏度测试等。
5. 编写检测报告,汇总检测结果,提出问题和建议,并列出整改措施和时间表。
四、检测周期和意义1. 建筑消防检测应每年进行一次,对于高风险建筑物,如高层建筑、商场等,可以每半年进行一次检测,以确保消防安全。
2. 检测可以及时发现和解决消防设施的故障和隐患,提高建筑物的火灾安全性。
消防设施检查标准

消防设施检查标准1.消防水系统检查标准:检查消防水池、水泵、水管、喷淋头等消防水系统的完好性和正常运行情况。
检查水池是否有裂纹或渗漏现象,水泵是否正常运行和有足够的水压。
2.消防气体灭火系统检查标准:检查气体灭火系统的气瓶是否正常充装、密封性是否良好,灭火装置是否能正常启动和工作。
此外,还需检查气体浓度是否达标、喷头方向是否正确。
3.消防报警系统检查标准:检查火灾报警主机、各类传感器、探测器、报警装置等是否完好可用,以及与应急照明、应急广播、排烟等其他消防设施的联动性。
4.消防演练和疏散通道检查标准:检查建筑内是否有合适的疏散通道,并确保通道畅通无阻,灯光和标志牌是否能够清晰指示疏散方向和出口位置。
5.室内消防器材检查标准:检查灭火器和灭火器箱是否摆放在易于取用并明显的位置,灭火器是否正常充装和密封,消防器材的有效期是否过期。
6.建筑外部消防设备检查标准:检查建筑外的消防栓、消防水炮、紧急出口等设备是否完好有效,并确保消防车辆能够顺利接近建筑。
7.消防电气设备检查标准:检查配电箱、配电线路、应急照明、火灾自动报警系统的电气设备是否正常工作,是否存在电气火灾隐患。
8.消防安全标示检查标准:检查建筑内外是否有清晰易懂的消防安全标识,如消防通道标识、灭火器标识、疏散指示标识等。
9.消防设施维护记录检查标准:检查消防设施维护记录是否完整、准确,并核实相关维护保养工作是否按期进行。
10.建筑结构和防火间隔检查标准:检查建筑的结构和防火间隔是否符合消防安全要求,并确保防火门、消防墙、防火卷帘等设施正常运行。
通过按照以上标准进行消防设施的检查评估,可以确保建筑物内外的消防设施和设备处于良好状态,提高火灾防范和应急处理的能力,保障人员生命财产安全。
山东建筑消防设施检测技术规程

山东建筑消防设施检测技术规程
山东建筑消防设施检测技术规程包括以下方面:
1. 消防控制室:消防控制室应满足相关规定要求,具备监控和控制消防设备的能力,且应有相应的消防控制室管理制度和值班制度。
2. 火灾自动报警系统:应定期对火灾自动报警系统进行检测,确保其正常工作。
报警探测器应保持清洁,无遮挡物,并定期进行试验。
3. 自动喷水灭火系统:应定期对自动喷水灭火系统进行检测,确保其正常工作。
喷头、管道、阀门等应无损坏,无堵塞,无渗漏。
4. 消火栓系统:消火栓、水枪、水带等应保持完好无损,无堵塞,无渗漏。
消火栓箱门应能正常打开,箱内设备齐全。
5. 消防水泵:消防水泵应能正常启动,无异常声音和振动。
水泵控制柜应能正常控制水泵的启动和停止。
6. 消防电梯:消防电梯应能正常工作,无异常声音和振动。
电梯门应能正常打开,电梯设备应齐全。
7. 应急照明和疏散指示标志:应急照明和疏散指示标志应能正常工作,无损坏、脱落等现象。
8. 灭火器:灭火器应保持完好无损,压力正常,无泄漏现象。
灭火器箱门应能正常打开,箱内设备齐全。
9. 其他消防设施:其他消防设施如气体灭火系统、泡沫灭火系统等也应定期进行检测,确保其正常工作。
以上内容仅供参考,具体检测技术规程应以相关法律法规和行业标准为准。
山东省消防设施检测标准

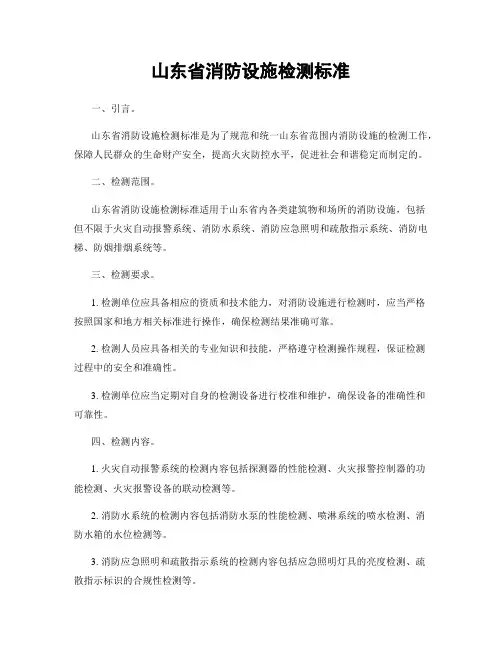

山东省消防设施检测标准一、引言。
山东省消防设施检测标准是为了规范和统一山东省范围内消防设施的检测工作,保障人民群众的生命财产安全,提高火灾防控水平,促进社会和谐稳定而制定的。
二、检测范围。
山东省消防设施检测标准适用于山东省内各类建筑物和场所的消防设施,包括但不限于火灾自动报警系统、消防水系统、消防应急照明和疏散指示系统、消防电梯、防烟排烟系统等。
三、检测要求。
1. 检测单位应具备相应的资质和技术能力,对消防设施进行检测时,应当严格按照国家和地方相关标准进行操作,确保检测结果准确可靠。
2. 检测人员应具备相关的专业知识和技能,严格遵守检测操作规程,保证检测过程中的安全和准确性。
3. 检测单位应当定期对自身的检测设备进行校准和维护,确保设备的准确性和可靠性。
四、检测内容。
1. 火灾自动报警系统的检测内容包括探测器的性能检测、火灾报警控制器的功能检测、火灾报警设备的联动检测等。
2. 消防水系统的检测内容包括消防水泵的性能检测、喷淋系统的喷水检测、消防水箱的水位检测等。
3. 消防应急照明和疏散指示系统的检测内容包括应急照明灯具的亮度检测、疏散指示标识的合规性检测等。
4. 消防电梯的检测内容包括电梯本体的性能检测、紧急救援装置的功能检测等。
5. 防烟排烟系统的检测内容包括排烟风机的性能检测、排烟口的疏通情况检测等。
五、检测报告。
检测单位应当及时向委托单位出具检测报告,报告内容应当真实准确地反映消防设施的检测结果,对于存在的安全隐患和问题应当提出相应的整改意见。
六、监督管理。
相关部门应当加强对消防设施检测单位的监督管理,对于违规操作和检测不合格的单位,应当及时进行处罚和整改,确保检测工作的规范和有效性。
七、结语。
山东省消防设施检测标准的制定和实施,对于提高山东省的消防安全水平,保障人民群众的生命财产安全具有重要意义。
希望各相关单位和个人共同遵守和执行这一标准,共同为消防安全事业做出贡献。
建筑消防设施检验规程

建筑消防设施检验规程建筑消防设施检验规程第一章总则第一条为规范建筑消防设施的检验工作,提高建筑消防设施的安全性能,保障人民群众的生命财产安全,根据国家有关法律法规,结合实际情况制定本规程。
第二条本规程适用于各类建筑消防设施的周期性检验工作,包括建筑消防水系统、建筑自动喷水灭火系统、建筑灭火器系统、建筑排烟系统、建筑泡沫灭火系统等。
第三条建筑消防设施检验工作应按照国家有关标准进行,严格按照本规程执行。
第四条建筑消防设施检验机构应具备相应的资质和技术能力,检验人员应具备相关专业知识和经验。
第五条施工单位、物业管理单位和使用单位应按照规定对建筑消防设施进行定期检验,确保其正常运行。
第二章检验内容第六条建筑消防水系统包括室内消火栓系统、室内消防水泵和室外消防接水设备等。
检验内容包括消防水源、供水管道、消火栓、消防泵、阀门等的检测和试验。
第七条建筑自动喷水灭火系统包括水幕、喷洒管道、控制器和喷头等。
检验内容包括喷头灵敏度、管道泄漏、泵站运行情况等的检测和试验。
第八条建筑灭火器系统包括灭火器和灭火器架等。
检验内容包括灭火器是否完好、有效期是否到期、灭火器架是否牢固等的检测和试验。
第九条建筑排烟系统包括排烟通风管道、排烟机组和控制系统等。
检验内容包括排烟通风口是否通畅、排烟机组运行情况等的检测和试验。
第十条建筑泡沫灭火系统包括泡沫发生器、泡沫管道和控制器等。
检验内容包括发生器喷射范围是否覆盖全部区域、泡沫管道是否通畅等的检测和试验。
第三章检验标准第十一条建筑消防设施检验应严格按照国家有关标准执行,包括《建筑消防设备检验评定标准》、《建筑消防设施维护与使用管理规定》等。
第十二条建筑消防水系统的检验标准应符合《建筑消防设备检验评定标准》中的相关要求,保证消火栓正常供水、管网不泄漏、泵站正常运行等。
第十三条建筑自动喷水灭火系统的检验标准应符合《建筑消防设备检验评定标准》中的相关要求,保证控制器正常、喷头灵敏、管道不泄漏等。
消防设施设备检测标准

消防设施设备检测标准本文介绍了消防设施设备的检测标准及要求,详细说明了对消防设施设备进行定期检测的重要性,并列举了一些常见的检测项目及其标准要求,旨在提高消防设施设备的安全性和可靠性。
2. 背景消防设施设备是保障人们生命财产安全的重要设备,其性能和可靠性直接关系到火灾事故的防范和扑救效果。
因此,对消防设施设备进行定期检测和维护至关重要,以确保其正常运行和有效性。
3. 检测标准及要求(1)消火栓系统- 检测项目:水压测试、喷水测试、管道连接处检查- 标准要求:水压测试应符合消防设计要求,喷水测试应达到一定的喷水长度和范围,管道连接处不得渗漏或破损。
(2)消防水带和喷水器- 检测项目:喷雾范围测试、水龙带水压测试- 标准要求:喷雾范围应达到一定距离,水龙带应能承受一定的水压。
(3)灭火器- 检测项目:灭火剂充装量测试、阀门和喷嘴检查- 标准要求:灭火剂充装量应符合标准要求,阀门和喷嘴不得有损坏或堵塞现象。
(4)疏散通道和应急照明- 检测项目:通道畅通性检查、应急照明亮度测试- 标准要求:疏散通道不得有堆放物品或障碍物,应急照明亮度应达到一定标准。
4. 结论消防设施设备的定期检测是确保其正常运行和有效性的关键举措,各项检测项目均需符合相应的标准要求,以保障设备的安全性和可靠性。
同时,也需要加强对检测人员的培训和监督,确保检测工作的专业性和准确性。
通过加强对消防设施设备的检测和维护,可以最大限度地提高其防火防灾的效果,保障人们的生命财产安全。
5. 消防设施设备的定期检测和维护消防设施设备的定期检测和维护工作是确保其正常运行和有效性的重要举措。
定期检测可以发现设备存在的问题和隐患,及时进行修复和维护,从而保障其安全性和可靠性。
具体而言,定期检测主要包括对消防设施设备的外观、功能、连接部位、标识和定位等方面进行全面检查,以确保其在火灾发生时能够发挥应有的作用。
消防设施设备的维护工作主要包括清洁、保养、维修和更换等,旨在延长设备的使用寿命,保证其性能稳定和有效性。
建筑消防设施检测

建筑消防设施检测1. 引言建筑消防设施检测是评估和检查建筑物的消防设备和系统的有效性和可靠性的过程。
消防设施是保护建筑物和其内部人员免受火灾和其它紧急情况影响的重要组成部分。
该检测过程确保建筑物的消防设备能够在火灾或紧急情况下正常运作,以最大程度地减少潜在的人员伤亡和财产损失。
2. 消防设施的类型消防设施包括自动喷水灭火系统、消防泵、消防水池、喷火泵、室内消火栓、烟雾探测器、火灾报警系统、紧急照明系统等。
这些设施在预防火灾和控制火灾蔓延方面起着重要作用。
3. 检测方法与标准建筑物的消防设施检测需要根据一系列的国家和地区标准进行。
主要的检测方法包括外观检查、功能性测试和性能评估。
外观检查查看设备的外部状况,包括存在任何可见的破损、污染或阻塞等。
功能性测试是确保设备和系统能够在火灾或紧急情况下正常工作的关键部分。
性能评估是通过模拟真实火灾和紧急情况的测试来评估设备的性能。
4. 建筑消防设施检测的重要性建筑消防设施检测对于确保建筑物的安全性和合规性至关重要。
合格的消防设施能够及时检测和报警火灾,并提供适当的灭火手段,以最小化火灾造成的损害。
如若漏检或不合格,一旦发生火灾,它可能无法被及时控制或扑灭,从而导致人员伤亡和财产损失。
5. 检测的时间和频率建筑消防设施检测应定期进行,以确保消防设备和系统一直保持在良好的工作状态。
检测的时间和频率应根据建筑物的类型、规模和用途来确定。
一般来说,大型公共建筑和工业建筑需要更频繁的检测,而住宅和小型商业建筑可以更灵活地安排检测时间。
6. 检测过程中的问题和解决方案在进行建筑消防设施检测时,可能会出现一些问题,如设备老化、部件磨损、电气故障等。
针对这些问题,需要制定相应的解决方案。
这可能包括修理或更换损坏或过时的设备、定期维护和保养、更新防火措施等。
7. 检测结果和报告完成建筑消防设施检测后,相关部门会提供一份详细的检测报告。
该报告包括对检测结果的综合分析和评估,建议任何必要的改进和更新,并提供设备的使用和维护指导。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术人员检测工作需提交的资料1检测方案(需根据工作人员和项目实际情况编写);附件一:检测方案模板2、准确完整的原始记录2.1要求原始记录根据现场情况按照《检测工作法》(附件二)进行检测,按照公布的原始记录模板和填写细则(具体详见附件三:新版现场记录表填写细则、附件四:原始记录填写模版文件)填写。
22检测过程要求全数检测,检测实施组长负责制。
检测标准就是广东省标准DBJ/T 15-110-2015《建筑防火及消防设施检测技术规程》2.3原始记录包括初检的原始记录和复检的原始记录(若初检不合格)。
原始记录填写完毕后,附上现和报警打印记录。
2.4 原始记录要求每页签名完整(检测组长、检测人员、甲方或施工方负责人),检测时间要填写完整,以(XXXX年XX月XX日或者XXXX.XX.XX的形式填写。
2.5 检测完成填写完毕后检测组长负责审核,按照单项和子项顺序装订汇总统一编号,在第一个系统的封面写好该项目所设置的单项和子项具体编号;原始记录后面要附照片页(分公司提供word电子版);各系统2.6 分公司项目原始记录封面需要分公司负责人检查资料的完整性并在分系统原始记录封面签字确认。
2.7原始记录当面交接时,检测组长与报告部信息管理人员直接对接,发现不合格情况不予交接。
通过电子文档交接时,原始记录通过扫描件进行传递,须按照编好顺序(且已经标记页码)进行扫描、传递,发送邮件时标注好项目的分公司名称、项目名称以及特殊情况。
信息管理人员收到信息后,需要对资料的完整性和准确性进行审核,发现不合格情况立即打回上报的分公司或业务部门, 全程跟踪,直至解决。
2.8 项目初检合格或复检合格后才出具合格检测报告,不具备条件不出具合格检测报告。
3、照片:各种照片要按照项目分类打包,标注好项目的名称、面积等重要信息。
3.1现场的工作照片和项目全景外观照片(公司业绩宣传用);3.2现场检测的重要定量、定性检测照片,如消火栓的静压和动压、风速以及充实水柱等(做成word文档打印,同原始记录一起存档,备查);详细如下:3.2.1水泵控制柜的自动和手动切换照片;3.2.2室外消火栓的供水压力;3.2.3室内消火栓最有利点的静压和动压;3.2.4室内消火栓最不利点的消火栓静压、充实水柱以及消火栓栓口压力;3.2.5气体灭火储存容器的充装量和充装压力;3.2.6火灾报警控制器的外观及自检正常显示;3.2.7加压送风口的风速;3.2.8排烟口的风速;3.2.9灭火器的压力及有效期检查;3.2.10双电源装置切换试验。
3.3现场整改的视频和照片,存在重大缺陷的项目是复检时由检测人员拍摄,问题不是很严重且比较直观的项目可以由甲方拍照发给业务部或分公司,由其传到报告部信息收集人员手中,作为项目的整改和复检档案存档备查。
4、备好报警主机打印纸,将检测过程中的主机动作情况完整记录,并将打印纸随原始记录一并带回(或寄回)存档。
5、整改意见书:5.1现场签到表或(和)现场整改意见书:现场出具的简要说明现场检测过程中发现的不合格想、现场的特殊情况。
需要特别注意的是在最后加一句“以上为检测现场的基本情况,随后我司会及时出具正式的电子版整改意见书。
”5.2检测完毕后,回公司后出具整改意见书,检测组长负责组织编写,编写完毕后发送到洪钊炯(包括深圳、佛山分公司)处,广州(含广州分管的其他区域)发至聂建英处。
由他们组织人员修订定稿后,以电子版形式发送到业务或分公司相关人员。
6、检测的基本程序:6.1业务提供有效完整的图纸和消防部门的批文(业务部门需要检查批文的有效性和完整性)6.2查看项目资料,确定项目的系统(填写检测项目系统和子系统确认表)和点位数(出具点位统计表),做好原始记录表格的准备,做好检测设备的准备。
6.3现场按照检测工作法和地规要求进行全数检测,按照要求填写原始记录,打印报警记录,用执法记录仪记录检测过程(内容详见执法记录仪要求)。
6.4整理原始记录表格、照片、打印记录,签字完成后,统一整理完毕,分析,合格交于报告组出具报告,不合格出具整改意见书。
同时按照项目建立检测文件夹,将检测的电子资料、图纸、整改意见书、消防验收批文等归类、存档、保存6.5报告出具后,完善档案,建立台账。
附件一:检测方案模板检测方案检测项目名称:广州大蓝网络科技有限公司室内装修工程项目时间:2017年9月23日检测人员:XXX XXXX XXX XXX XXX检测内容:消火栓系统、火灾自动报警系统、自动喷淋系统、应急照明及疏散指示系统、防排烟系统、建筑灭火器等检测方法:根据广东省标准DBJ/T 15-110-201《建筑防火及消防设施检测技术规程》及GA503-2004《建筑消防设施检测技术规程》进行检测并填写原始检测记录表。
检测工作安排:分成三组进行检测,一组负责火灾自动报警系统,一组负责水系统,一组负责防火门、防火窗、防火卷帘及疏散指示。
先进行单项检测,单点合格后进行消防联动功能测试,最后整理检测原始记录,完成检测报Xxxxxxxxxxxxxxxxx2017年9月23日附件二:消防设施检测现场五人工作法组长在消防控制中心组员甲、乙为一组,点烟感为主组员丙、丁为一组检测其它系统各组员首先消防控制室集合:1、重点查看打印机、多线盘、总线盘,可了解主机可对哪些设备进行远程控制。
2、安装打印纸,注意打印机正面(指甲划过有痕迹的为正面)。
3、各组员带好仪器,表格,对讲机和甲方配合的人去各自的现场检测。
分工:一人留在消控室,组员甲、乙二人去点烟感,组员丙、丁二人去水泵房。
探消防控制中心组,检测内容:消防控制室,报警主机等具体操作略,填【16.1 16.2 16.4 16.4 16.5 16.16 16.15 和7.5 8.6 17.8 和其他系统联动表格】探烟感组,组员甲、乙带烟枪,带表格16.7多张具体操作略% 泵房组,组员丙、丁带7.1、8.1、8.4表格去水泵房第一步:先查看压力表,将管网压力通知小组各成员,再查看超压措施(7.1.23 )并通知。
如无防超压措施,严禁长时间试开消防泵,防止管网超压。
第二步:查看"双电源箱”【19.1.7】,在备注中记录(因不带这表格,回控制室再填)第三步:查看控制柜(箱),仪表和指示灯正常,填写【7.1.3】;对讲机通知中心,准备就地起泵---打手动----按起动按钮(按钮)绿色----泵应起动(绿色指示灯亮)---中心应收到反馈信号【7.1.8 7.1.7 7.1.9 7.1.13 7.1.14 】;对讲机通知中心一远程启泵---打“ 1主2备”一中心"手动盘”按下---泵应起动---中心应收到反馈信号---中心停泵---反馈信号---打“ 2主1备”---重复刚才的步骤【7.1.12 7.1.4 】;起泵时,观察管网压力,时间约10秒,严禁超压。
(查喷淋泵控制柜方法相同,填8.1表格类似的项目)第四步:查看消火栓泵、管网和附件,填写【7.1.1 7.1.2 7.1.5 7.1.6 7.1.16 7.1.177.1.18 7.1.19 7.1.20 7.1.217.1.22】;第五步:查湿式报警阀(一般在水泵房),填写【8.4】1、检查外观、间距、各组件状况,填【8.4.18.4.2 8.4.3 8.4.4 8.4.5 8.4.7 8.4.88.4.9 8.4.10 8.4.13 】2、检杳水源控制阀,填【8.4.118.4.128.4.20 】3、通知中心---控制柜打自动---关闭报警阀出水阀---开启试验阀一湿式报警阀开启---压力开关动作---喷淋泵启动---信号反馈给中心。
填【8.4.16 8.4.15 8.4.17】4、8.4.18去天面查高位水箱时填。
第六步:就地启停稳压泵(如在天面,则在天面完成这项工作)。
电接点压力表控制稳压泵的起停检测:使用一字‘一字螺丝刀‘调节电接点压力表上下限值,启动停止稳压泵,填【7.1.10 7.1.11】调试完成后,将电接点压力表数值调回原处(此项功能最好由维保施工单位人员完成)第七步:检查气压罐,填【7.1.24 7.1.25 7.1.26】第八步:检查水泵吸水方式(一般为自罐式),填【7.1.15】第九步、检查消火栓泵自动启动功能,步骤类似于8,通过调节电接点压力表的上下限指针启动消防泵但不能停泵。
填【7.5.2】第十步、在水泵房观察,填写【8.2.6 8.2.7】。
水泵房如有减压阀,则检测并填写【8.2.158.2.16 8.2.17 】第十一步、检查消防水池(如有液位显示装置,需与中心确认),回消防控制中心填写【6.2】泵房检查完后,回控制中心完成表格,如烟感组未完成工作,那么这组2个人检查完泵房并填写完整检查现场表单后,直接转入第二项工作(检测消火栓、手报等)。
探消火栓、手报组:检测内容:室内消火栓(破玻)、手报、灭火器、警铃、广播。
带复位钥匙、仪器,带表格【7.4 16.12 16.13 16.14 21.1】第一步、消火栓观察外观、标志【7.4.1 7.4.2 7.4.3】第二步、打开消火栓门观察、测量高度、转动手轮【7.4.4 7.4.5 7.4.6 7.4.14 7.4.157.4.16 7.4.17 7.4.18 】第三步、按下消火栓按钮(破玻)----中心报编码----填表——复位钥匙复位第四步、激光测距仪测量两个栓之间距离,【7.4.8 7.4.9】二选一第五步、测最有利点静压(用测试仪)拍照,7.5.4第六步、检测灭火器,填写【21.1】第七步、消防电梯前室消火栓【7.4.19】,要在表格中做标记,如“△”第八步、屋顶消火栓【7.4.20】要在表格中注明,测静压,拍照。
(在天面完成)本组逐层检查完后,回控制中心完成表格,如烟感组未完成工作,那么这组2个直接转入第三项工作(检测管网、水流指示器、喷头等)探管网、喷头组:检测内容:查管网、水流指示器、喷头、末端试水装置,带表格7.2 8.2 8.5 &3,带手电筒,每个楼层(防火分区)最少查2处1、无吊顶遮挡,观察管网有无渗漏,锈蚀,管道颜色,连接方式,填写【8.2.1 8.2.2 8.2.18】,如有吊顶,用楼梯打开吊顶查看。
2、每个楼层,从水流指示灯处走到末端试水3、检查水流指示灯,填【8.5.1 8.5.2 8.5.3 8.5.6 8.5.7 8.2.14 】4、检查立管、干管、配水管的固定支架,管径,喷头数量、穿楼板防火封堵,填【8.2.3 8.2.48.2.5 8.2.8 8.2.9 8.2.10 8.2.19 8.2.20】重点:管径不应小于25mm,单侧不超过8个。
5、到末端试水装置,填【8.2.11 8.2.12 8.2.13】6、沿途观察喷头外观及安装质量,填【8.3.2】,观察与楼板距离,填【8.3.7】,统计8.3.4 8.3.58.3.6的数量本组逐层检查完后,回控制中心完成表格,如烟感组未完成工作,那么这组2个直接转入第四项工作(检测防火门,卷帘,疏散,应急照明,系统布线等)探疏散,应急照明组:检测内容:防火门、防火卷帘、疏散指示标志、应急照明、系统布线,切非消防电源,带表格18.1 18.2 18.4 18.5 16.6 20.1 20.2防火卷帘的检测:18.4 18.51、通知中心----就地降卷帘---到地面---信号反馈至中心---报编码填表格--升卷帘2、中心远程降卷帘---信号反馈至中心一现场升卷帘各层沿途检测其它项目,过程略。
