热力管网土建工程施工方案
室外热力管网施工方案

室外热力管网施工方案室外热力管网施工方案是指在室外进行热力管道的敷设和安装工作的详细计划和方法。
它包括了工程前期准备、施工组织设计、管线敷设、管道安装、管道保护等各个环节和具体措施的安排。
下面是一份针对室外热力管网施工的方案,共计1200字左右。
一、工程前期准备1.安全准备:提前组织人员参加相关安全培训,并购买必要的安全防护装备和工具。
2.施工设备准备:调查研究施工场地的情况,购买或租赁必要的施工设备,如挖掘机、压缩机等。
3.材料采购:根据设计需要和实际情况,准备各项管道材料、连接器材、绝缘材料等。
二、施工组织设计1.组织结构:设立项目部,明确项目经理、施工队长、安全员、质量员等岗位,并确定各岗位的职责和权限。
2.工期计划:根据工程量和人力资源,编制详细的施工工期计划,并确保施工进度的可行性和合理性。
3.质量控制:明确质量控制的要点和流程,并建立相应的监测和纠正机制。
4.安全管理:制定详细的安全管理方案,包括安全培训、安全防护、事故应急预案等。
5.人员需求:根据工程量和施工进度,确定所需施工人员的数量和岗位需求,进行人员招聘和培训。
三、管线敷设1.地质勘察:对施工场地进行详细的地质勘察,了解地下管线和地质情况,确定敷设方案。
2.挖掘施工:根据设计要求和实际情况,进行挖掘施工,确保管道的准确位置和埋深。
3.管道敷设:根据管道设计图纸和要求,进行管道敷设,包括主管道和支管道的敷设。
4.管道连接:采用焊接、夹持或螺纹连接等方式,确保管道的连接牢固、密封性良好。
5.填埋工作:在管道敷设完成后,进行填埋工作,保护管道免受外界影响和损坏,同时进行管道标识和标志。
四、管道安装1.设备选型:根据设计要求和实际情况,选择合适的热力设备,包括锅炉、热交换器、阀门和泵等。
2.设备安装:按照设备安装图纸和说明书,进行设备的安装和连接,确保设备的正常运行和良好的工作状态。
3.调试试运行:在设备安装完成后,进行调试试运行,检查设备的运行情况和性能参数,确保设备的正常使用。
热力管网施工组织设计方案

热力管网施工组织设计方案一、项目背景热力管网是城市供热系统的重要组成部分,是将热能从供热厂源头输送到用户终端的关键环节。
热力管网施工组织设计方案的目的是确保热力管网的安全、高效、稳定运行,最大限度地满足用户的供热需求。
本项目旨在对城市的热力管网进行改造施工,并制定合理的组织设计方案,以确保施工进度和质量。
二、项目目标1.确保施工期间不影响正常的供热服务,最大限度地减少用户的不便。
2.保证施工过程中的安全,有效预防事故的发生。
3.确保施工质量,减少管道漏水、漏热等问题。
1.施工前准备工作在施工前,需进行详细的勘察和设计,包括温度、压力等参数的测量、管网的布置和设备的安装等。
同时,还需做好与用户的沟通工作,告知他们施工期间可能出现的影响和解决办法。
2.施工队伍组建和培训成立专业施工队伍,并组建由工地经理、技术负责人、安全负责人等构成的项目组。
对施工人员进行相关的培训,确保其熟悉施工流程和操作规范。
同时,要加强安全生产教育和培训,提高施工人员的安全意识和应急处置能力。
3.施工管理与协调制定详细的施工计划,并合理安排施工队伍的工作任务和时间节点。
与相关部门进行协调,确保施工过程中的顺利进行。
同时,关注施工现场的安全管理,加强巡查和监督,及时处理施工中的问题。
4.施工设备和材料采购优质的施工设备和材料,确保其符合相关的标准和要求。
在施工过程中,严格按照施工图纸和规范进行操作,保证施工质量。
对使用的设备和材料进行定期维护和检查,确保其正常运行和使用寿命。
5.安全管理施工过程中,要严格遵守安全操作规程,做好施工现场的安全防护工作。
设置必要的安全警示标志和警戒线,保障人员和设备的安全。
加强施工人员的安全培训,提高其安全意识和安全操作技能。
6.施工质量控制对施工过程进行严格的质量控制,包括管道的焊接、连接、密封等工艺操作的检验和验收。
采用先进的无损检测技术,对管道进行检测,确保其无漏水、无破损和安全牢固。
7.施工验收与交接工作施工完成后,进行全面的验收工作,确保施工质量符合相关标准和要求。
热力管网铺设工程施工方案

热力管网铺设工程施工方案一、施工前期准备在施工开始之前,需要进行充分的前期准备工作,包括:项目调研与评估:对施工现场进行详细的调研,了解地形、地质、气象等条件,评估施工难度和风险。
技术准备:制定施工方案,明确施工流程和技术要求,进行必要的技术交底和培训。
资源准备:根据施工方案,提前采购所需的材料、设备,并确保其质量满足要求。
人员组织:组建施工团队,明确各岗位职责,确保人员配备满足施工需求。
安全准备:制定安全管理制度和应急预案,进行安全教育和培训,确保施工安全。
二、施工场地布置为确保施工顺利进行,需要对施工场地进行合理布置,包括:临时设施搭建:根据施工需要,搭建临时设施,如办公区、仓储区、生活区等。
材料堆放:按照材料性质和使用顺序,合理堆放材料,确保材料不受损坏和污染。
施工道路布置:合理规划施工道路,确保施工车辆和人员通行安全。
排水与防水:设置排水系统,防止积水影响施工质量和进度。
三、材料与设备选择根据工程需求和规范,选择合格的材料和设备,确保工程质量。
管道材料:选择耐高温、耐腐蚀、密封性能好的管道材料,如无缝钢管、焊接钢管等。
保温材料:选择导热系数低、保温性能好的保温材料,如岩棉、玻璃丝棉等。
防腐材料:选择耐腐蚀、耐磨损的防腐材料,如油漆、涂料等。
施工设备:选择高效、安全的施工设备,如挖掘机、焊机等。
四、管道设计与选材根据工程需求和现场条件,进行管道设计和选材。
管道布置:根据热力需求和地形条件,合理布置管道走向和间距。
管道选材:根据介质温度、压力等参数,选择合适的管道材料和规格。
管道支撑:根据管道长度和跨度,设计合理的管道支撑结构,确保管道稳定可靠。
五、管道铺设与安装按照施工方案和技术要求,进行管道的铺设和安装。
管道预制:根据设计图纸和规范要求,进行管道预制和加工。
管道安装:按照设计要求,进行管道安装和连接,确保管道密封性和稳定性。
管道固定:采用合适的固定方式,确保管道在安装过程中不发生位移和变形。
热力管网工程施工方案

热力管网工程施工方案一、项目概况热力管网工程是指用于输送热能的管道系统,包括供热管网和供热站建设,以及与之相关的设备和系统。
热力管网的施工涉及到土建、管道安装、设备安装、电气和自控等多个方面,属于综合性的工程项目。
本项目位于某城市新区,总面积约100平方公里,计划建设热力管网总长度100公里,供热站5座,供热面积达到500万平方米。
热力管网工程具有较强的复杂性和技术性,需要结合地质、环保、交通等多方面因素进行综合考虑,确保施工质量和工期进度。
二、施工方案1. 土建工程热力管网的土建工程主要包括供热站房建设、管道沟槽开挖和支架基础的施工等。
供热站房的建设采用钢筋混凝土结构,地基处理采用承载力强、抗渗强的地基处理方式,保证供热站房的安全稳定。
管道沟槽开挖时要考虑到管道的敷设深度和支架基础的稳固性,选择合适的挖掘机具备较强的挖掘能力和灵活性。
2. 管道安装热力管网管道安装工程主要包括管道敷设、焊接和保温等工序。
管道敷设时要根据设计要求进行合理的管道布置和连接方式选择,充分考虑地形、建筑物、交通等因素,确保管道的稳固性和安全性。
焊接工艺要求高,要求操作者具备一定的焊接经验和技术技能。
保温工程要选用优质的保温材料,确保管道的导热性和长期稳定的供热效果。
3. 设备安装热力管网工程中的设备主要包括供热泵、换热器、阀门和控制系统等。
设备安装施工要求要严格按照设备供应商的要求和设计要求进行,确保设备的稳定性和安全性。
设备安装需要考虑到设备之间的连接和协调,避免设备之间的冲突和影响,保证整个设备系统的正常运行。
4. 电气和自控热力管网工程中的电气和自控系统主要包括电缆敷设、控制柜安装及调试等工程。
电缆敷设需要根据设计要求进行合理的布置,避免电缆之间的交叉和干扰。
控制柜的安装和调试需要结合设备和管道的实际情况进行,确保自控系统的正常运行和安全性。
三、施工组织和管理1. 施工组织热力管网工程施工组织要合理布置施工现场,确保施工作业区域的清晰和安全,避免施工作业人员之间的冲突和影响。
热力管网施工设计方案

襄垣县泰瑞达供热热电联产二线集中供热管网土建工程(城外供热管网)六标施工组织设计嘉泰建设发展目录第一章编制说明:第二章工程概述:第三章工程特点及难点:第四章主要施工方案:第五章施工质量保证措施:第六章安全施工保证措施:第七章文明施工保证措施:第八章施工进度保证措施:第九章环境保护、降低成本措施:第十章附件:第十一章附表:(一)拟投入本标段的主要施工设备表(二)拟配备本标段的试验和检测仪器设备表(三)劳动力计划表(四)计划开、竣工日期和施工进度网络图(五)施工总平面图(六)临时用地表施工组织设计第一章编制说明第一节编制说明:为能保质保量、安全、按期完成此项工程任务,确保运行使用时的安全性、可靠性,借鉴我公司以往工程的施工管理经验和人力及机械资源配备情况,进行编制。
第二节编制依据:一、招标文件《城市热电网设计规》(CJJ34-2002)《建筑地基基础设计规》(GB50007-2002)《砌体结构设计规》(GB50003-2001)《工程测量规》GBJ50026-93;《城镇直埋供热管道工程技术规程》(CJJ/T81-98)《城镇供热管管网工程施工及验收规》(CJJ28-2004)《工业设备及管道防腐蚀工程施工及验收规》(HGJ229-91)《建筑防腐蚀工程质量检验评定标准》(GB50224-95)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88)《施工现场临时用电安全技术规》(JGJ46-2005)现行《建筑安装工程施工质量验收统一标准》《公司常用吊车性能表》;第二章工程概况第一节建设规模:直埋预制保温管敷设。
第二节建设地点:襄垣县县城第三节建设工期:2016年7月15日开工,2016年9月1日交工验收,总工期48天。
第四节工程概况简述:该标段位于襄垣县县城长安大道南侧K4+825-K5+900段,工程容包括:室外热力管线铺设及路面清理、沟槽开挖、余土外运、土方回填、路面恢复等。
第六节主要工程量:新铺室外管线:聚氨酯硬质泡沫预制管DN900、DN32管线第七节施工组织机构:第三章工程特点及难点第一节施工工序流程:沟槽测量放线→沟槽围路面清理→测量复合→ 沟槽开挖→基础施工→垫层施工→管道敷设→混凝土检查井施工→管道试压及冲洗→土方回填→沟技术负责人 技术员 设备员 质量检查员 计划员 安全员材料员 施工员 木工班 混合班 管工班 混凝土班 钢筋班 瓦工班起重班班 项目经理槽围路面恢复→交工验收第二节工程特点、难点:1.开工晚,工期紧,地下障碍多。
(完整)供热管网土建施工方案

1、工程概况1。

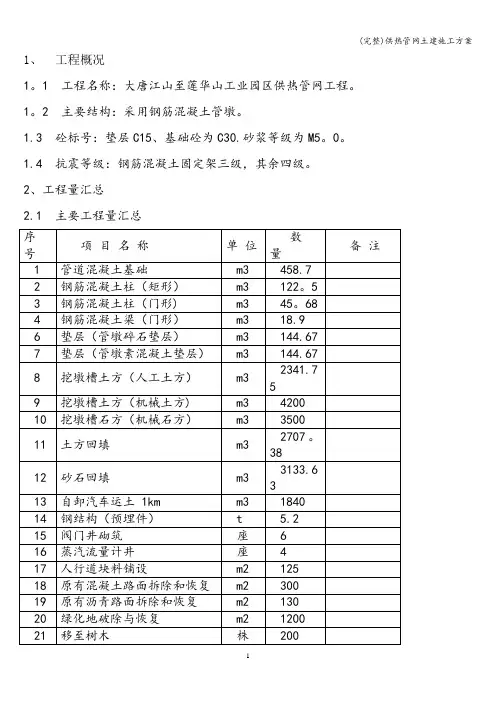

1 工程名称:大唐江山至莲华山工业园区供热管网工程。
1。
2 主要结构:采用钢筋混凝土管墩。
1.3 砼标号:垫层C15、基础砼为C30.砂浆等级为M5。
0。
1.4 抗震等级:钢筋混凝土固定架三级,其余四级。
2、工程量汇总2.1 主要工程量汇总3、编制依据3.1 《大唐江山天然气热电联产项目集中供热工程施工组织总设计》3。
2 《地基与基础工程施工质量验收规范》(GB50202-2002)3.3 《施工现场临时用电安全技术规范》JGJ46—88日3.4 《建筑施工手册》(上,中,下三册)3。
5 《电力建设安全施工管理规定》、《电力建设安全规程》;3.6 GB50204—2002 《混凝土结构工程施工质量验收规范》3。
7 GB50011—2010 《建筑抗震设计规范》;3.8 《电力建设施工质量验收及评定规程》(第1部分土建工程);执行的标准规范不仅限于上述。
如有新版本,以最新的版本为准。
4、参加作业人员的资格、要求和数量4。
1 参加作业人员需经过三级安全教育,并经考试合格。
4。
2 施工班组长、施工技术员应具有较强的识图能力和施工组织能力并且具有丰富的现场施工经验。
4.3 参加施工人员要求体质良好,并具有较高的安全施工意识.4.4 参加施工人员要求有良好的职业道德,做到安全文明施工。
4。
5 劳动力组织4.5.1 参加作业人员的数量(见表4—1)表4—15、施工中工器具、仪表的规格要求5。
1 施工中所用到的工器具、仪表在使用前应全面清点,并经检验合格,试用良好方可使用.5.2 施工工器具一览表(见表5—1)表5-16、施工准备及条件6。
1 施工作业人员应配备齐全.6。
2 施工用机、工器具应提前准备好。
6.3 施工用材料应齐备,确保到时使用。
6.4 开工前应办好开工手续,并提前组织施工安全技术交底。
7、作业程序、方法和要求7。
1 基础墩施工作业程序7.1。
1 作业流程定位放线→绿化移植→基础开挖→垫层浇筑→基坑模板安装→钢筋安装→混凝土浇筑→混凝土养护→基础验收→回填7.1。
热力管网工程专项施工方案

热力管网工程专项施工方案一、施工前的准备工作热力管网工程是指为满足城市热力需求而进行的管道安装、维护和改造工程。
在进行热力管网工程施工前,需进行充分的准备工作,包括方案设计、现场勘察、材料准备、人员培训等。
1.方案设计方案设计是热力管网工程施工的基础,它的质量直接影响到工程的施工进展和质量。
在进行方案设计时,需要充分考虑现场情况、施工要求和相关法律法规,保证方案的合理性和可行性。
2.现场勘察在进行热力管网工程施工前,需要先进行现场勘察,了解施工地点的地形、地貌、地下管线情况以及周边环境等,为后续施工工作提供必要的数据支持。
3.材料准备热力管网工程所需材料较多,包括管道、阀门、管件、保温材料、支架等。
在进行施工前,需要做好材料的选购、储备和检验工作,保证施工所需材料的质量和数量。
4.人员培训热力管网工程施工需要具备一定的专业知识和技能,因此在施工前需要对施工人员进行岗前培训,包括施工安全知识、技术要求和施工规范等,确保施工人员能够胜任工作。
二、施工过程的具体安排1.施工队伍的组织在进行热力管网工程施工时,需组织一支具备相关专业知识和技能的施工队伍,包括施工队长、技术人员、作业人员等,并根据工程的实际需要进行编组和分工,确保施工队伍的有序施工。
2.施工方案的制定在施工过程中,需要根据方案设计和现场情况制定施工方案,包括施工工艺、施工顺序和安全措施等,确保施工过程的顺利进行。
3.施工现场的管理施工现场的管理是热力管网工程施工中的重点工作,需要严格按照相关法律法规和施工要求进行管理,包括施工安全、材料堆放、占道施工、环境保护等,确保施工现场的安全和秩序。
4.施工质量的监控在进行热力管网工程施工时,需要对施工质量进行严格的监控,包括施工过程的验收、质量检测、返工处理等,确保施工质量符合要求。
5.施工安全的保障施工安全是热力管网工程施工的首要任务,需要严格按照相关法律法规和安全标准进行施工,包括施工现场的安全设施、施工人员的个人防护和安全培训等,确保施工过程的安全。
热力管网铺设工程施工方案

热力管网铺设工程施工方案一、工程概况本工程为某城市热力管网铺设工程,主要包括热力管网的设计、施工和验收。
热力管网覆盖区域为城市东部地区,全长约50公里,管径范围为DN200-DN1000。
管网采用直埋敷设方式,高温水管道采用有补偿方式,低温水管道采用无补偿全埋技术。
工程内容包括管网铺设、阀门安装、补偿器设置、管道防腐等。
二、施工准备1. 技术准备:根据工程设计图纸和相关规范,编制详细的施工方案和施工流程,明确施工工艺和质量标准。
2. 人员准备:组织具有相应资质的施工队伍,包括管道工、电焊工、防腐工等,并对施工人员进行技术培训和安全教育。
3. 材料准备:根据工程需求,提前采购合格的管道、阀门、补偿器等设备材料,并进行检验合格。
4. 设备准备:准备足够的施工设备,包括挖掘机、推土机、管道铺设机、电焊机、防腐设备等。
5. 施工现场准备:对施工区域进行清理,排除障碍物,确保施工场地平整、宽敞。
三、施工过程1. 管网铺设:按照设计图纸和施工方案,采用直埋方式进行管网铺设。
先进行管沟开挖,然后进行管道铺设,最后回填土层。
在施工过程中,严格控制管道铺设的直线度和管道的水平度,确保管道质量。
2. 阀门安装:在管道适当位置安装阀门,阀门安装应符合设计要求和规范。
阀门安装后,进行试压试验,确保阀门密封性能良好。
3. 补偿器设置:根据设计要求,在管道直线段上设置补偿器,以补偿管道因温度变化而产生的热伸长。
补偿器设置应符合规范,确保管道系统的稳定运行。
4. 管道防腐:对管道进行内外防腐处理,防腐层应均匀、连续,无脱落、裂纹等现象。
防腐质量应符合规范要求。
5. 施工验收:施工完成后,组织验收人员进行现场验收,验收内容包括管道铺设质量、阀门安装、补偿器设置、防腐质量等。
验收合格的工程应及时提交相关资料,办理验收手续。
四、施工进度及质量保证1. 施工进度:本工程计划工期为6个月,施工进度按照施工方案和施工流程合理安排,确保工程按时完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
热力管网土建工程施工方案
1主要施工方案及技术措施
按照设计图纸及有关规定的要求,结合本工程特点,在施工方法和技术措施上,按以下程序进行控制,即:土方工程、管道支墩工程、其他构筑物工程、土方回填等其他零星工程。
结构部分包括
钢筋砼管道支架、砼基础支墩、钢结构桁架、各类检查井等分部分项工程。
2 测量控制网的建立
施工前,根据业主所给的控制点,以书面资料和总平面图,建立场区平面控制网和高程控制网,控制网点应依据总平面图和施工总布置图设计,建立后,及时绘出成果图,请监理工程师复核后方可正式启用。
2.1 场区平面控制
根据本工程场区的特点和建筑物布置情况,布设一级导线精度的平面控制图,或者一级建筑方格网。
具体待见作业设计。
2.2 建筑物平面控制
在场区平面控制网的基础上,利用各主要建筑物进行控制,即按其形状特点根据现场情况进行控制。
(1)控制网等级:一级;
(2)加密指示桩标准:混凝土固定桩作长久保护;
(3)仪器标准:选择DJ1、DJ2和T2型经纬仪。
2.3 高程控制
场区的高程控制网,布设成闭合环线,符合中线或结点网形。
水准点尽可能引入距离建筑物30m左右地方,并建立在各自建筑物平面
控制网的标桩上。
(1)高程控制等级:一级;
(2)水准仪标准:选择DS1型水准仪。
3土石方工程
3.1土方开挖及回填
(1).土方开挖前应做好以下准备工作
协助业主做好施工青苗补偿过其他拆迁补偿工作。
拆除障碍物:将施工区域内旧有构筑物、道路、沟渠、管道、电线电杆、树木等拆除或搬迁。
作好设备试运转:对进场挖土、运输车辆及各种辅助设备进行维修检查、试运转。
(2).由于本工程地下情况较为复杂,为避免其他地下设施不遭受破坏,土方工程采用人工开挖的施工方法,开挖应分段进行,并及时作好基础尽量防止对基土的扰动,挖出的土不得堆放在边坡顶上,随时运出市区。
(3).基槽开挖过程中,应对土质情况,地下水位和标高等的变化经常检查,作好原始记录。
如发现基底土质与设计不符时,需经有关设计人员研究处理,并作出隐蔽记录。
(4)基槽两边回填土采用人工夯填,井室周围及固定支墩周围用三七灰土夯填。
制作三七灰土的石灰和黄土均需过筛,用手推车送土,人工用铁锹摊平。
回填前,应将模板、支撑及沟内垃圾等清理完毕。
填土应分层进行,分层厚度不宜大于250mm,人工打夯前应将回填土初步整平,人工夯打要按一定方向,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉、分层夯打。
基坑内应在相对两侧或四周同时进行回填与夯实。
(5)质量控制与检验
①回填土不得掺用杂填土,耕土及有机物含量大于5%的土,素土回填时要均匀回填,分层夯实,压实系数λC≥0.95。
②基坑和室内填三七灰土,每层按100--500m2取一组环刀试样,取样部位在每层压实后的下半部。
3.2 钢筋砼工程
本次招标工程的管道支架基本为钢筋砼管道支架,其埋深较大,截面尺寸也设计较大,模板采用建筑施工清水砼专用模板。
(1)经勘察、设计、监理验槽合格后方可进行垫层施工,施工过程应尽量缩短工期,以防止基坑遭雨淋或曝晒,影响土壤承载力。
(2)垫层施工时,清除表面浮土,如果土层过于干燥则应洒水湿润,施工过程中不得对土壤结构进行破坏(如架子车不得直接行驶土壤上,如要做为道路必须使用木板或架板铺在土壤上)。
(3)地沟施工按常规的施工方法进行,模板采用建筑施工清水砼专用模板。
模板厚18mm,配以50mm*100mm木方作为加强筋,水平及垂直间距为400mm。
外支设斜撑进行顶固。
(4)砼采用现场搅拌砼送至浇灌部位直接浇灌。
砼浇注终凝后要按规定进行浇水养生。
(5)质量验收执行GB50204-2002、GBJ107-87、GB50200-2001进行。
施工流程:放线开挖→垫层施工→砼施工→养生、土方回填。
3.3 钢筋工程
钢筋工程质量保证图
(1)钢筋配料根据配筋图,绘出各种形状和规格的单根钢筋图并加以编号,然后分别计算钢筋的下料长度和根数,填写配料单,申请加工。
(2)配料计算注意事项
①在设计图纸中,钢筋配置的细节问题无注明时,一般可按构造要求处理。
②配料计算时,要考虑钢筋的形状和尺寸,在满足设计要求的前提下有利于加工和绑扎。
③配料时,要考虑施工需要的附加钢筋。
(3)配料和料牌
钢筋配料完毕后,填写配料单。
列入计划的配料单。
将同一编号的钢筋制作一块料牌作为钢筋加工的依据,并在绑扎中作为区别工程项目、构件和各种编号的标志。
①钢筋制作
a.钢筋除锈:本工程采用新购钢筋,有锈钢筋不得进入现场。
b.钢筋弯曲成型:
一级钢筋末端作180°弯钩,其圆弧弯曲直径D不应小于钢筋直径d的2.5倍,平直部分长度不宜小于钢筋直径d的3倍。
预留柱箍筋做成135°弯钩,直线段长度不小于10d。
二级钢筋末端做90°或135°弯曲时,弯曲直径D不宜小于钢筋直径d的4倍。
c.钢筋对焊
对焊前应将端头150mm范围内清除干净,钢筋端头有弯曲,应予以调直或切除。
夹紧钢筋时,应使两钢筋端面的凸出部分相接,以利于均匀受热。
