2011年二级建造师市政工程案例分析(8)

合集下载

2011二建建造师市政公用工程管理与实务案例精选.doc

2011二建建造师市政公用工程管理与实务案例精选.doc

二建建造师市政公用工程管理与实务案例精选一、成本管理案例1 背景资料(06试题)A公司承建某城市跨线立交桥工程,该桥上部结构为三跨钢一混凝土组合梁,墩台下部为双排钻孔灌注桩,施工合同规定工期为184天,工程质量为合格。

项目经理为提高公司声誉,将工期定为160天,质量标准定为优良。

开工前,项目部对成本进行了预测,编制了成本计划,并依据计划指标进行了成本控制。

施工过程中该项目发生了以下事件增加了工程成本:情况一:针对合同已发生的变更未能及时办理索赔手续;情况二:受租用的钻孔机械型号的限制,钻孔桩成孔进度缓慢,以致延误工期造成机械和人工费用的增加;情况三:当桥台混凝土浇筑完成后,拆模时发现局部混凝土表面在模板的拼缝处漏浆、错台超差现象,由于未能通过验收,需进行表面修补处理。

问题情况一、二、三分别属于项目部哪个岗位人员的管理责任?参考答案:情况一属于预算、计划、统计、合同人员的责任情况二属于机械设备人员的责任情况三属于工程技术人员的责任二、合同索赔案例2 背景资料(07考点)某道路工程总承包单位为A公司,合同总工期为180天。

A公司把雨水管工程分包给B公司。

B公司根据分包项目工程量、施工方案及计划投入的工料机,编制了管线施工的进度计划。

工程实施后,由于分包单位与总承包单位进度计划不协调,造成总工期为212天。

路基工程施工时,A公司项目部发现某里程处存在一处勘察资料中没有提及的大型暗浜。

对此,施工单位设计了处理方案,采用换填法进行了处理。

施工后,A公司就所发生事件向建设单位提出索赔要求,建设单位要求A公司提供索赔依据。

问题:1、补充B公司编制雨水管施工进度计划的依据,并指明A、B两公司处理进度关系的正确做法。

2、承包商处理暗浜做法是否妥当?应按什么程序进行?3、施工单位可索赔的内容有哪些?根据索赔内容应提供哪些索赔依据?参考答案:1、补充如下:A公司总体进度计划;A B两公司处理进度的正确做法是:分包人的进度计划必须依据承包人的施工进度计划编制;承包人应将分包的施工进度纳入总进度计划的控制范畴,总分包之间要相互协调;总包人要经常检查分包人的进度情况,对分包人的进度提出建议。

2011年二建《市政公用工程管理与实务》案例分析题和答案

2011年二建《市政公用工程管理与实务》案例分析题和答案

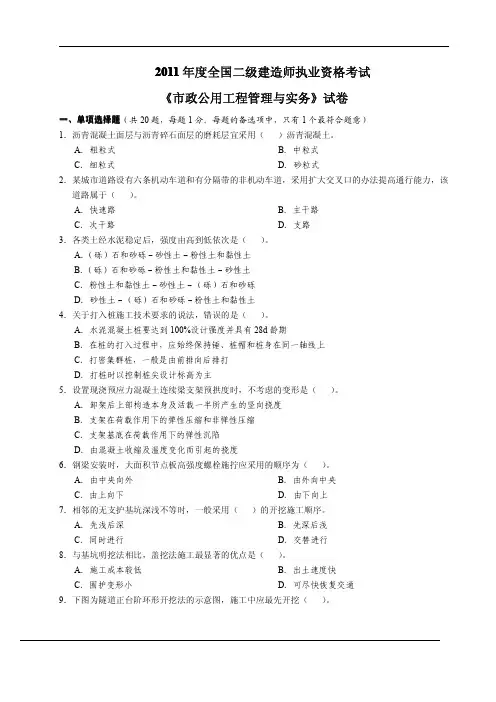

2011年度全国二级建造师执业资格考试《市政公用工程管理与实务》试卷一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.沥青混凝土面层与沥青碎石面层的磨耗层宜采用()沥青混凝土。

A.粗粒式B.中粒式C.细粒式D.砂粒式2.某城市道路设有六条机动车道和有分隔带的非机动车道,采用扩大交叉口的办法提高通行能力,该道路属于()。

A.快速路B.主干路C.次干路D.支路3.各类土经水泥稳定后,强度由高到低依次是()。

A.(砾)石和砂砾-砂性土-粉性土和黏性土B.(砾)石和砂砾-粉性土和黏性土-砂性土C.粉性土和黏性土-砂性土-(砾)石和砂砾D.砂性土-(砾)石和砂砾-粉性土和黏性土4.关于打入桩施工技术要求的说法,错误的是()。

A.水泥混凝土桩要达到100%设计强度并具有28d龄期B.在桩的打入过程中,应始终保持锤、桩帽和桩身在同一轴线上C.打密集群桩,一般是由前排向后排打D.打桩时以控制桩尖设计标高为主5.设置现浇预应力混凝土连续梁支架预拱度时,不考虑的变形是()。

A.卸架后上部构造本身及活载一半所产生的竖向挠度B.支架在荷载作用下的弹性压缩和非弹性压缩C.支架基底在荷载作用下的弹性沉陷D.由混凝土收缩及温度变化而引起的挠度6.钢梁安装时,大面积节点板高强度螺栓施拧应采用的顺序为()。

A.由中央向外B.由外向中央C.由上向下D.由下向上7.相邻的无支护基坑深浅不等时,一般采用()的开挖施工顺序。

A.先浅后深B.先深后浅C.同时进行D.交替进行8.与基坑明挖法相比,盖挖法施工最显著的优点是()。

A.施工成本较低B.出土速度快C.围护变形小D.可尽快恢复交通9.下图为隧道正台阶环形开挖法的示意图,施工中应最先开挖()。

A.a B.bC.c和d D.e10.地铁区间隧道的建筑限界应考虑()。

A.设备和管线安装尺寸、厚度B.施工误差C.测量误差D.结构沉降11.沉井井壁最下端做成刀刃状,其主要功用是()。

二级市政案例(09年~11年真题)

二级市政案例(09年~11年真题)

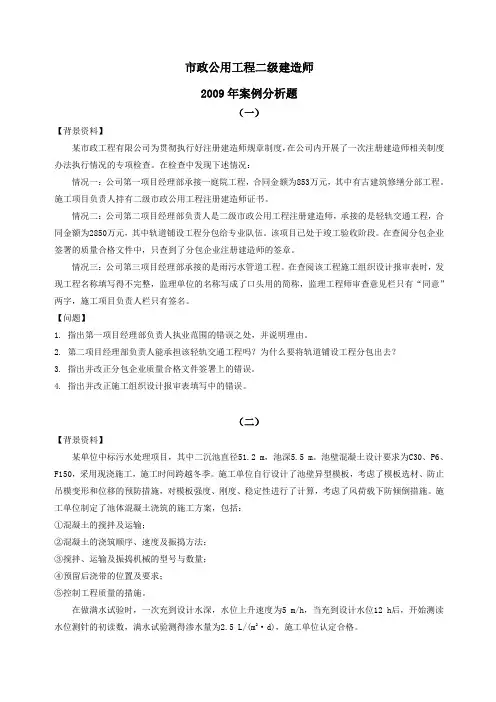

市政公用工程二级建造师2009年案例分析题(一)【背景资料】某市政工程有限公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造师相关制度办法执行情况的专项检查。

在检查中发现下述情况:情况一:公司第一项目经理部承接一庭院工程,合同金额为853万元,其中有古建筑修缮分部工程。

施工项目负责人持有二级市政公用工程注册建造师证书。

情况二:公司第二项目经理部负责人是二级市政公用工程注册建造师,承接的是轻轨交通工程,合同金额为2850万元,其中轨道铺设工程分包给专业队伍。

该项目已处于竣工验收阶段。

在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。

情况三:公司第三项目经理部承接的是雨污水管道工程。

在查阅该工程施工组织设计报审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审查意见栏只有“同意”两字,施工项目负责人栏只有签名。

【问题】1. 指出第一项目经理部负责人执业范围的错误之处,并说明理由。

2. 第二项目经理部负责人能承担该轻轨交通工程吗?为什么要将轨道铺设工程分包出去?3. 指出并改正分包企业质量合格文件签署上的错误。

4. 指出并改正施工组织设计报审表填写中的错误。

(二)【背景资料】某单位中标污水处理项目,其中二沉池直径51.2 m,池深5.5 m。

池壁混凝土设计要求为C30、P6、F150,采用现浇施工,施工时间跨越冬季。

施工单位自行设计了池壁异型模板,考虑了模板选材、防止吊模变形和位移的预防措施,对模板强度、刚度、稳定性进行了计算,考虑了风荷载下防倾倒措施。

施工单位制定了池体混凝土浇筑的施工方案,包括:①混凝土的搅拌及运输;②混凝土的浇筑顺序、速度及振捣方法;③搅拌、运输及振捣机械的型号与数量;④预留后浇带的位置及要求;⑤控制工程质量的措施。

在做满水试验时,一次充到设计水深,水位上升速度为5 m/h,当充到设计水位12 h后,开始测读水位测针的初读数,满水试验测得渗水量为2.5 L/(m2·d),施工单位认定合格。

最新二级建造师市政工程案例分析汇总

最新二级建造师市政工程案例分析汇总

2011二级建造师市政工程案例分析[背景材料]1.某桥梁施工公司,在甲、乙两处桥梁工地施工,在安排施工时将一套张拉设备先由甲工地使用七个月,后交由乙工地进行混凝土梁的张拉工作。

[问题]乙工地应如何使用这一套张拉设备?[分析]本案例应从预应力张拉设备的准确性、可靠性以及人员与相关技术要求角度考虑:(1)应注意按规定对设备进行有权威性的校验;(2)应注意为使张拉设备的系统性误差最小,必须成套设备一起校验;(3)应注意人员培训,熟悉张拉工艺、安全措施、混凝土强度等方面的技术要求与规定。

[背景材料]2.某新建预制构件厂,拟生产一批30m有黏结的后张预应力混凝土工字形梁。

[问题]如何进行后张法预应力张拉的全过程质量控制。

[分析]本案例背景条件为新建厂,问题是全过程质量控制,因此在本案例的分析中要注意本条大纲的后张法要点和预应力质量控制的总体要点,为此,对一个新建厂,应从以下几个方面考虑后张法预应力的全过程质量控制。

(1)人员控制:应注意预应力施工操作人员资格的要求;(2)安装孔道的过程控制:管材、接头、压浆孔、排气孔、绑扎成形;(3)穿预应力筋的过程控制:钢材、下料、编束、初张拉、锚头、穿束时间、穿束;(4)预应力张拉的过程控制:设备校验、张拉时混凝土的强度、张拉次序、张拉程序、张拉控制、事故处理;(5)孔道灌浆的过程控制:设备校验、浆料的配制、灌浆时机、灌浆方法、饱满度的评定。

[背景材料]1.某污水处理厂设计有一座长28m,宽22m混凝土贮泥池,墙厚为400mm.墙体混凝土施工在5月初进行,一次浇筑完成。

墙体混凝土采用现场搅拌站供应,混凝土中水泥、砂、碎石、外加剂质量和用量符合有关国家标准要求。

混凝土入模温度29℃,在墙体拆模时气温为6℃,事后发现有数条纵向宽0.2mm左右的裂缝。

[问题]试分析产生裂缝的原因。

[分析](1)从提供的背景看,有关原材料质量及配合比中水泥、砂、碎石、外加剂用量符合有关国家标准要求,说明出现裂缝与原材料质量和混凝土配合比无直接关系。

最新二级建造师市政工程案例分析4汇总

最新二级建造师市政工程案例分析4汇总

2011年二级建造师市政工程案例分析42011年二级建造师市政工程案例分析(4)[背景材料]1.某市政工程道路总长1867.9m,DN600给水管道3736m,DN1600给水管道1991m,雨水管道5186m,道路108563㎡.道路结构组合是:9%石灰处理土基15cm,12%石灰土底基层17cm,石灰粉煤灰砂砾基层40cm,粗粒式沥青混凝土(AC-30)底面层7cm,AC-25中面层6cm,细粒式沥青混凝土(AC-13)上面层5cm.[问题]道路施工正值雨期,土基、基层、面层如何控制质量?[分析]雨期施工,沟槽怕泡槽,回填怕含水量过高,土基和基层怕含水量过高、怕达不到压实度,沥青面层施工怕有水作业。

所有这些的根源就是雨水,为此,该工程雨期施工的质量控制的核心是防雨、挡水、排水。

此案例应从以下几方面分析:(1)根据雨期施工特点,做好施工组织设计,做到思想重视,物质准备充分,组织健全。

掌握天气预报和施工主动权,是在雨水侵袭干扰的间隙中控制质量、完成工程的基础。

(2)要从采取防、排水措施入手,准备好施工方案和组织与器材,来考虑雨季施工的质量控制。

(3)应注意沟槽回填和处理土基施工要集中力量安插在无雨的时段,施工一段完成一段。

尽量当天拌完、铺完,连续作业,一气呵成。

土基施工要留有一定横坡,以利排水。

(4)该工程为城市道路,施工无机结合料稳定材料,一定要求厂拌,注意防雨,严格检验含水量以及施工时快节奏安排,做一段完一段。

(5)应抓住沥青面层需在无水条件下施工才能保质量的关键,据天气预报安排面层沥青混合料施工。

施工时若下层潮湿,应晒干后再铺上一层。

缩短施工长度,力争摊铺一段、碾压一段、完成一段。

其间加强与沥青拌合厂联系。

遇大雨时,应尽快将已铺完的压实,未铺的料应遮盖,不再施工。

[背景材料]2.某道路为新建道路,全线经过农田,腐殖土厚0.3m,部分路段有鱼塘,需清除腐殖土和淤泥。

设计资料是:路基为2~3m的填土,上部有9%石灰处理土20cm,重型标准压实度95%;路面结构为:12%石灰土底基层15cm,石灰粉煤灰砂砾基层35cm,沥青混凝土上、中、下面层15cm,共计65cm.管线工程有DN1500上水管道工程和D1150排水管道工程。

二级建造师市政公用工程精选案例分析

二级建造师市政公用工程精选案例分析

精选案例分析【精选案例1】(道路基层结构施工)背景资料:某道路扩建工程属城市次干路,长3800m,路宽16. 5m,位于城市环路以内,设计结构为:30cm厚9%石灰土处理土基,12%石灰土底基层,35cm水泥稳定碎石基层,12cm 沥青混凝土面层。

施工项目部入场后编制了施工组织设计,做了一些必要的技术准备工作,经技术交底后开始道路施工。

受城市交通管制和环境保护要求,水泥稳定碎石基层拌合站设在郊区,采用夜间运输,白天摊铺方式,碾压成型后发现水泥稳定基层局部表面松散。

由于拆迁延期,有一段沥青混凝土路面延至十二月上旬摊铺,项目部选择白天气温较高,约在6~8℃时段,采取提高沥青混凝土出厂温度到180℃,运输中覆盖保温等措施,摊铺碾压沥青混凝土成型。

沥青混凝土面层竣工后,施工单位进行了外观检查,沥青表面平整,没有脱落、推挤等现象,经过检测弯沉值、平整度、中线高程、横坡项目,合格率达到98%,施工单位认为工程质量检验合格。

项目部在工程施工全部完成后,依据施工进度计划和施工进度计划调整资料编制了进度控制总结,并上报公司工程管理部。

问题:见分析表中内容。

【精选案例2】(工程项目管理)背景资料:某城市快速路工程长1. 8km,主路宽40m,两侧辅路各宽10m;其中约1km路段现况为农田。

招标文件规定工期150日历天,质量为合格,并提供工程量清单。

A公司为增加中标机会,投标书将工期提前10d,质量标准定为优质。

采用施工图预算法计算各分部分项工程工作量和费用后;项目经理为增加中标机会又把总价降低25个百分点作为最终投标报价。

在编制投标施工组织设计时,为节省时间,借用项目部以前类似道路施工方案,更改了工程概况、工程数量表和部分方案图,但农田地内有关池塘淤泥处理措施未能体现。

问题:见分析表中内容。

【精选案例3】(桥梁吊装)背景资料:某城市环路立交桥长2. 8km ,其中跨越主干道路路口处设计采用钢混组合梁,跨径 52m ,分为3个吊装段进行现场拼装。

2008至2011年二级市政案例真题及答案解析

2008至2011年二级市政案例真题及答案解析

2008年三、案例题(每题20 分,共60 分)「案例1」背景材料:某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅路宽9m.项目部应业主要求,将原计算安排在次年 4 月初施工的沥青混凝土面层,提前到当年11 月上、中旬,抢铺出一条快车道以缓解市交通。

问题:1、为保证本次沥青面层的施工质量应准备几台摊铺机,如何安排施工操作? 2、在临近冬季施工季施工的低温情况下,沥青面层采用的“三块一及时”方针是什么? 碾压温度和碾压终了温度各控制在多少温度(℃)? 3、沥青混凝土按矿料最大粒径可分哪四种? 4、沥青混凝土配合比设计中采用的马歇尔试验技术指标有哪五项内容?「案例2」背景材料:某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W 建筑公司中标施工。

其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22.50m,低点顶面标高22.10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40.沉淀池现况原地下水位标高26.50m.问题: 1.为保证壁板缝施工质量,从安装模板、混凝土浇筑、混凝土振动、混凝土养护几个工序简述如何操作。

2.在浇筑壁板缝混凝土前,工长在现场查看壁板缝混凝土供应单时见有如下内容:使用部位:沉淀池壁板缝;混凝土名称:普通混凝土;强度等级:C40,该批混凝土能否用于浇筑壁板缝?为什么? 3.本工程中,沉淀池何时进行满水试验?满水试验是否要测蒸发量? 4.在沉淀池四周回填土时前,除约请监理单位参加外,是否还要通知其他单位参加?「案例3」背景材料:某城市道路改造工程,随路施工的综合管线有0.4MPa 的DN500 中压燃气、DN1000 给水管并排铺设在道路下,燃气管道与给水管材均为钢管,实施双管合槽施工。

热力隧道工程采用暗挖工艺施工。

承包方 A 公司将工程的其中一段热力隧道工程分包给B 公司,并签了分包合同。

2011年二级建造师《建筑工程》考试真题及答案

2011年二级建造师《建筑工程》考试真题及答案

2011年二级建造师考试《建筑工程》考试真题与答案一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.影响钢筋混凝土梁斜截面破坏形式的因素中,影响相对较大的因素是()。

A.截面尺寸B.混凝土强度等级C.配箍率D.弯起钢筋含量2.建筑物高度相同、面积相等时,耗热量比值最小的平面形式是()。

A.正方形B.长方形C.圆形D.1型3.关于建筑石膏技术性质的说法,错误的是()。

A.凝结硬化快B.硬化时体积微膨胀C.硬化后空隙率高D.防火性能差4.水泥强度等级根据胶砂法测定水泥()的抗压强度和抗折强度来判定。

A.3d和7dB.3d和28dC.7d和14dD.7d和28d5.水准测量中,A点为后视点,B点为前视点,A点高程为ha,后视读数为a,前视读数为b,则B点高程()。

A.ha-a+bB.ha+a-bC.a+b-haD.a-b-ha6.最适合泵送的混凝土坍落度是()。

A.20mmB.50mmC.80mmD.100mm7.立面铺贴防水卷材适应采用()。

A.空铺法B.点粘法C.条粘法D.满粘法8.根据相关规范,门窗工程中不需要进行性能复测的项目是()。

A.人造木门窗复验氨的含量B.外墙塑料窗复验抗风压性能C.外墙金属窗复验雨水渗漏性能D.外墙金属窗复验复验空气渗透性能9.关于建筑幕墙防雷构造要求的说法,错误的是()。

A.幕墙的铝合金立柱采用柔性导线连通上、下柱B.幕墙立柱预埋件用圆钢或扁钢与主体结构的均压环焊接连通C.幕墙压顶板与主体结构屋顶的防雷系统有效连接D.在有镀膜层的构件上进行防雷连接应保护好所有的镀膜层10.厕浴间蒸压加气混凝土砌块200mm高度范围内应做()坎台。

A.混凝土B.普通透水墙C.多孔砖D.混凝土小型空心砌块11.脚手架定期检查的主要项目不包括()。

A.杆件的设置和连接是否符合要求B.立杆的沉降和垂直度C.地基是否有积水,底座是否松动D.安装的红色警示灯12.关于外用电梯安全控制的说法,正确的是()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2011年二级建造师市政工程案例分析(8)
[背景材料]
1.某地区雨水工程,施工过程中承包单位为争取工期,未对雨水管加工厂家进行考察,在没有任何手续的情况下私自将该厂家的雨水管用于本工程,最终导致验收不合格。

[问题]
该工程施工过程中混凝土管材的质量控制存在什么问题?
[分析]
施工过程中材料的质量控制应从以下几方面进行考虑:
(1)项目经理部是否在质量计划指导下确定合格供应商,并按计划招标采购。

(2)项目经理部是否对管材建立台账,进行标识。

(3)是否执行了材料进入施工现场的有关检验规定。

(4)是否经过监理工程师的验证了。

[背景材料]
2.某热力工程,承包方为A单位,A将热机工程分包给B单位,在试运行过程中,发现热机安装出现严重质量问题。

[问题]
热机安装质量问题是否由分包方对发包方负责?
[分析]
本案例应从承包方对项目质量和质量保修工作向发包方负责,分包工程的质量应由分包方向承包方负责。

承包方应对分包方的工程质量向发包方承担连带责任的原则去分析。

他要求也要进行环境与资源调查。

[背景材料]
1.某路是城市次要放射线,连接市区和高新技术开发区,为规划城市主干路。

规划红线外有多个住宅区,现况路界外有某大学、某国家机关培训中心、部队等单位和村庄。

现况路宽12m,机非混行,通行7条公交线路和货车,交通流量大,经常发生堵塞。

现况有一条φ400天然气管线,2条电信,一条D400雨水管线。

该路地质情况:表层为人工堆积层,厚0.5~
2.0m,主要为杂填土,其中有低液限黏土、粉土填土和房渣土,地下水埋深5m.土基属于中湿~干燥类型。

路北端有5棵古槐树。

该路改建设计资料:南接公路某环高速路立交,北接某路,全长2400m,沿线与6条道路平交。

在3个主要过街路口设置人行过街天桥。

横断面为四幅路,中间隔离带3.5m,两侧主路为三上三下各宽11.5m,分隔带各宽4.75m,辅路各宽7m,外侧步道为5m,红线范围60m.路拱横坡1.5%,纵坡0.3%~0.5%.
该路结构为:上面层4cmSMA-13,中面层5cmAC-25,下面层6cmAC-30,基层51cm石灰粉煤灰砂砾,总厚66cm,路基为9%石灰处理土20cm,要求机械化施工。

人行步道结构,防滑彩色方砖,镶嵌0.5m宽盲道砖。

增建D1600雨水管道、D1150污水管道各一条。

[问题]
该城市主干路施工前应做好哪些现场准备和技术准备?
[分析]
(1)现场准备
①应充分注意该路是旧路改造,道路宽从12m增加到60m,需拆迁大量民房、商铺、机关。

要以人为本,依据政策、法规办事,做好拆迁居民、单位的动员、安置工作。

②根据施工现况,在不影响道路、管道施工以及水、电、热供应方便的地域较宽处搭建施工管理用临时设施(或租借现房)。

③现况交通与改建工程是个矛盾,应合理建好施工便线,做好导行交通方案,管制好交通,做到施工、市民出行两照顾,并要注意施工与交通安全。

(2)技术准备
①应首先充分掌握设计文件(说明、图纸)意图。

②保护好现况管线。

该路地下水位低,新雨、污水管线施工要抓紧在雨季前完成,保证沟槽回填量,尤其应注意沥青面层施工季节的安排。

③人行天桥和防滑盲道的设置,体现了人文关怀和交通安全。

路北端5棵古槐树要保护好。

以上各点实际是编制施工组织设计(施工方案)前必须考虑的。

④对施工技术人员和工人做好技术交底,讲清设计意图、施工难点和重点以及采取的技术措施。

⑤该路与公路某环高速路相接,又与6条道路平交。

为接顺各路口,不造成积水,并与周围环境景观相协调,整条道路测量放样和重要点位的高程控制很重要。

[背景材料]
2.某城市主干路道路工程地质条件良好,地下水埋深在12m以下。

施工道路部分通过农田,部分位于现况路上。

为保证路基稳定,必须置换腐殖土,刨除旧路,采用塑性指数10~18的素土填筑。

碾压密实。

设计的路面底基层、基层结构是:12%石灰土基底层30cm,石灰粉煤灰砂砾基层40cm.无机结合料稳定材料不允许现场拌合。

[问题]
控制石灰粉煤灰砂砾基层施工质量的要点有哪些?
[分析]
(1)石灰粉煤灰砂砾基层是该路的承重层。

根据背景条件,该路的石灰粉煤灰砂砾基层所处的工程条件较理想,重点在该基层自身质量控制。

要使材料强度达标,即主干路R7为0.8~1.1MPa.首先一个要点应注意基层原材料,应采用符合质量要求的石灰、粉煤灰、砂砾。

(2)应注意配合比。

必须掌握该材料中的石灰、粉煤灰含量及混合料的最佳含水量和最大干密度等质量要素及相互间的关系。

(3)城市道路中的无机结合料稳定材料必须工厂化集中拌合。

为保证质量,应注意使用不同原材料均需分开堆放、防雨,严格控制含水量、运输及混合料堆放时间要求。

(4)注意摊铺碾压环节。

摊铺时掌握摊铺杜铺系数,碾压时掌握最佳含水量(±1%~±2%)和机型配套、碾压工艺等。

(5)注意养生期控制要求。

(6)注意质量控制全过程的质量检验报告,不要缺项。

[背景材料]
1.某市政工程道路总长1867.9m,DN600给水管道3736m,DN1600给水管道1991m,雨水管道5186m,道路108563㎡.道路结构组合是:9%石灰处理土基15cm,12%石灰土底基层17cm,石灰粉煤灰砂砾基层40cm,粗粒式沥青混凝土(AC-30)底面层7cm,AC-25中面层6cm,细粒式沥青混凝土(AC-13)上面层5cm.
[问题]
道路施工正值雨期,土基、基层、面层如何控制质量?
[分析]
雨期施工,沟槽怕泡槽,回填怕含水量过高,土基和基层怕含水量过高、怕达不到压实度,沥青面层施工怕有水作业。

所有这些的根源就是雨水,为此,该工程雨期施工的质量控制的核心是防雨、挡水、排水。

此案例应从以下几方面分析:
(1)根据雨期施工特点,做好施工组织设计,做到思想重视,物质准备充分,组织健全。

掌握天气预报和施工主动权,是在雨水侵袭干扰的间隙中控制质量、完成工程的基础。

(2)要从采取防、排水措施入手,准备好施工方案和组织与器材,来考虑雨季施工的质量控制。

(3)应注意沟槽回填和处理土基施工要集中力量安插在无雨的时段,施工一段完成一段。

尽量当天拌完、铺完,连续作业,一气呵成。

土基施工要留有一定横坡,以利排水。

(4)该工程为城市道路,施工无机结合料稳定材料,一定要求厂拌,注意防雨,严格检验含水量以及施工时快节奏安排,做一段完一段。

(5)应抓住沥青面层需在无水条件下施工才能保质量的关键,据天气预报安排面层沥青混合料施工。

施工时若下层潮湿,应晒干后再铺上一层。

缩短施工长度,力争摊铺一段、碾压一段、完成一段。

其间加强与沥青拌合厂联系。

遇大雨时,应尽快将已铺完的压实,未铺的料应遮盖,不再施工。

[背景材料]
2.某道路为新建道路,全线经过农田,腐殖土厚0.3m,部分路段有鱼塘,需清除腐殖土和淤泥。

设计资料是:路基为2~3m的填土,上部有9%石灰处理土20cm,重型标准压实度95%;路面结构为:12%石灰土底基层15cm,石灰粉煤灰砂砾基层35cm,沥青混凝土上、中、下面层15cm,共计65cm.管线工程有DN1500上水管道工程和D1150排水管道工程。

计划工期是第一年的10月到第二年的5月。

[问题]
在第一年10月到次年3月,除安排管线施工及清除腐殖土、淤泥外,还安排土基和基层施工,应采取哪些积极措施以保证施工质量?
[分析]
本案例中的管道工程主要为管基和管道安装工程、少量管道构筑物工程。

这些管道工程均在沟漕内进行,冬期施工措施较为容易控制,而道路路基、基层的冬期避害措施是重点。

(1)应注意天气预报、密切关注气温变化、尽量将土方、路基一类工程安排在上冻前完成等科学安排,一旦进入冬期,应按冬期施工组织设计进行施工,提出防冻、挡风、保温、加热等到措施。

(2)应严密注意控制负温下填土施工的限制高度物严禁回填冻土,执行规范,保证质量。

(3)应考虑在基层材料使用防盐外掺剂,以利在负温下防冻、利于强度增长的措施。
