混凝土施工布料机安装与拆卸方案

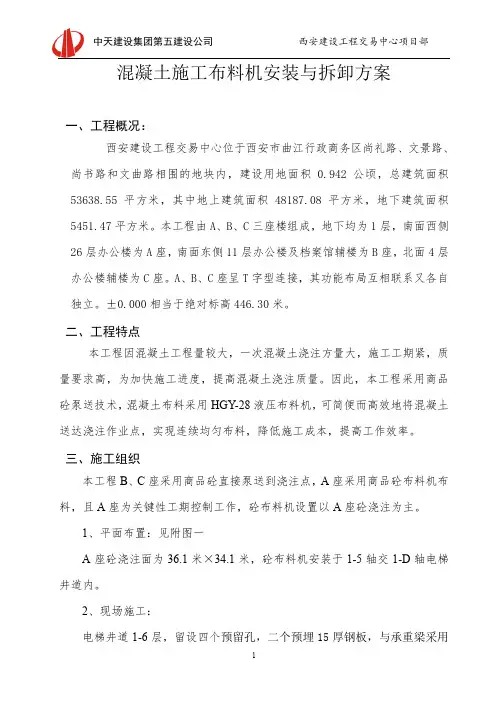

混凝土施工布料机安装与拆卸方案一、工程概况:西安建设工程交易中心位于西安市曲江行政商务区尚礼路、文景路、尚书路和文曲路相围的地块内,建设用地面积0.942公顷,总建筑面积53638.55平方米,其中地上建筑面积48187.08平方米,地下建筑面积5451.47平方米。
本工程由A、B、C三座楼组成,地下均为1层,南面西侧26层办公楼为A座,南面东侧11层办公楼及档案馆辅楼为B座,北面4层办公楼辅楼为C座。
A、B、C座呈T字型连接,其功能布局互相联系又各自独立。
±0.000相当于绝对标高446.30米。
二、工程特点本工程因混凝土工程量较大,一次混凝土浇注方量大,施工工期紧,质量要求高,为加快施工进度,提高混凝土浇注质量。
因此,本工程采用商品砼泵送技术,混凝土布料采用HGY-28液压布料机,可简便而高效地将混凝土送达浇注作业点,实现连续均匀布料,降低施工成本,提高工作效率。
三、施工组织本工程B、C座采用商品砼直接泵送到浇注点,A座采用商品砼布料机布料,且A座为关键性工期控制工作,砼布料机设置以A座砼浇注为主。
1、平面布置:见附图一A座砼浇注面为36.1米×34.1米,砼布料机安装于1-5轴交1-D轴电梯井道内。
2、现场施工:电梯井道1-6层,留设四个预留孔,二个预埋15厚钢板,与承重梁采用高强螺栓(各8颗)可靠连接。
6层以上留设六个预留孔。
见附图二四、布料机主要技术参数最大布料半径28米;加转范围400度;整机高度12.5米;顶升高度不大于4.2米;砼输送管Φ125×4.5、R275;软管长度3米;总功率7.7KW;额定压力25MPa;大臂仰角0-70度;整机重量16500Kg。
五、布料机安装前的准备工作1、配备一个专供布料机使用的电源箱;2、电源箱电源应直接从配电室引入。
3、使用的塔吊和安装工具配备;4、应按要求制作平衡重块;5、在电梯井道内预留安装孔;6、准备方木、楔块及1-4 mm铁片,以调正水平及固定支承梁。
混凝土布料机专项施工方案

混凝土布料机专项施工方案一、前期准备阶段在进行混凝土布料机施工前,必须进行充分的前期准备工作。
首先要对施工现场进行详细的检查和测量,确保施工区域符合要求,不存在安全隐患。
同时,要准备好所需的人员、设备和材料,确保施工顺利进行。
另外,还应制定详细的施工计划,包括施工方法、工期安排等,以便有条不紊地进行施工工作。
二、混凝土布料机的安装与调试1.安装:在安装混凝土布料机时,首先要选择合适的安装位置,确保机器稳固。
然后按照机器说明书上的安装步骤,将各部件正确固定在相应位置。
2.调试:安装完成后,需要对混凝土布料机进行调试,以确保机器的正常运转。
调试时要注意检查机器各个部件的连接是否牢固,电气设备是否正常,润滑油是否充足等。
三、混凝土布料机的使用与维护1.使用:在正式使用混凝土布料机前,需要对混凝土进行筛选,确保混凝土质量符合要求。
然后根据需要设置好布料机的参数,启动机器进行生产。
在使用过程中要注意保持机器的稳定性,及时清理机器表面的杂物。
2.维护:混凝土布料机需要定期进行保养维护,包括清洗机器、检查各部件的磨损情况、更换易损件等。
同时要定期检查电气设备的安全性能,确保机器的正常运转。
四、施工中的质量控制在混凝土布料机施工过程中,必须严格控制施工质量,确保施工效果符合要求。
为此,需要对混凝土布料机进行定期检验和维护,及时发现问题并进行处理。
同时,要严格按照设计要求和施工规范进行施工,确保施工质量达标。
五、施工结束与总结施工结束后,需要对施工过程进行总结和评估,包括施工进度、施工质量、施工成本等方面进行分析。
同时要及时整理施工文件和资料,做好施工档案的归档工作。
最后,对混凝土布料机进行彻底清洁和保养,做好下次使用的准备工作。
以上是本次混凝土布料机专项施工方案的详细内容,希望能对施工工作有所帮助。
混凝土布料机施工方案

目录第一章编制依据 (1)第二章工程概况 (2)第一节工程概述 (2)第二节布料机概述 (2)第三章施工准备 (4)第四章布置与使用 (6)第五章安全保证措施 (7)第六章布料机的维护和故障 (8)第七章模板支撑体系加固 (9)第一节搭设要求 (9)第二节检查整改 (10)第三节安全技术措施 (11)第八章扣件钢管楼板模板支架计算书 (12)第九章附图:楼栋布料机位置布置 (27)第一章编制依据《建筑施工模板安全技术规范》JGJ162-2008 《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《混凝土结构设计规范》GB50010-2010《建筑地基基础设计规范》GB50007-2011《建筑施工脚手架安全技术规范》JGJ 164-2008 《手动布料机使用说明》第二章工程概况第一节工程概述金地悦峰(城市综合体)B2#、B3#、S7#、C1#(幼儿园)、C2#(小学)、架空层、1号地库、二标边坡项目位于贵阳金地尚呈房地产开发有限公司。
其中,项目共由2栋高层27层塔楼、C1(幼儿园)、C2(小学)、S7(商业)和三层地下室组成。
总建筑面积为90623.75m²。
地下室设有车库、设备房等,塔楼基础结构为桩基础,地下一层为停车库及设备用房,地上为住宅,建筑结构形式为框剪/框架结构。
建筑物抗震设计烈度为6级,设计建筑物耐火等级为一级,车库的耐火等级为一级;建筑物屋面防水等级一级,地下室防水等级为一级。
设计使用年限为50年。
第二节布料机概述本工程B2#、B3#楼采用的手动布料机是混凝土输送泵的辅助配套设备。
通过标准的输送配管与混凝土输送泵连接,有效地解决了现场墙体浇筑布料的难题,对减少轻工人劳动强度,提高施工效率,发挥了十分重要的作用。
该布料机采用全回转臂架式布料结构,配用Φ150mm输送管,整机手动操作。
具有结构稳定可靠转动轻便灵活,360°全方位正反向回转,回转半径可任意调节,适当高度的塔身,只需轻松拉动绳索,即可任意改变布料方位,因此具有高效可靠、经济实用的特点。
(备)混凝土布料机施工方案

目录一、概述 (2)二、布料机安装与拆卸 (2)1、布料机安装前地准备 (3)2、装拆基本要求 (3)3、布料机独立固定状态地安装 (4)4、布料机内爬状态地安装 (14)5、布料机地拆卸 (14)三、内爬顶升 (14)1、内爬装置组成 (14)2、内爬框架支承梁定位方式和支承处砌体地外载荷 (17)3、内爬装置地安装 (19)4、内爬顶升操作 (20)附图一~附图十一……………………………………………22~29HG28C内爬塔式混凝土布料机搭拆施工方案一、概述本工程混凝土布料机采用HG28C内爬塔式混凝土布料机,由长沙中联重工科技发展股份有限公司制造.有关布料机位置,布料机基础对桩是否有影响,布料机自身荷载是否集中在某一桩,特作如下说明:1、布料机固定支腿位置位于地下室电梯井,具体位置详见附图.由于本工程桩基将以摩擦桩为主,筏板下地固定基础在挖土浇筑钢筋砼后增加了95#桩与混凝土地摩擦力.2、布料机自身荷载通过内爬框架支承梁传递,内爬框架由工字钢或槽钢制作,两端一般是支承在电梯井墙壁预留洞内,用楔块将其固定住(详见附图).每层设置四个预留洞,每层之间地间距大于6m,小于9m.从第一次内爬开始,整机地荷载通过内爬框架和支承梁传递给建筑物,即整机全部荷载(无论是内爬作业,还是正常地布料工况或非工况),均由建筑物承受,而不是集中在某一桩上.二、布料机安装与拆卸1、布料机安装前地准备1·1安装工地应配备一个专供布料机用地电源箱.1·2电源箱应直接从工地变电室引入电源,距离不应超过30m.1·3根据布料机最大部件地重量确定合适地起重设备和安装工具(辅助吊装设备.枕木.索具.绳扣等).注:HG28C布料机最大吊装单元重量为3t.1·4 应具备运输和堆置布料机部件地场地.1·5用户应按要求制作基础.平衡重和内爬框架支承梁.1·6应准备一些1~4mm厚地钢垫片,以保证基础与塔身接合面地平面度.2、装拆基本要求2·1参与安装和拆卸地主要人员必须熟悉布料机地性能结构和特点,技术熟练,有排除故障地能力.2·2装拆过程中,必须由专人负责,统一指挥.2·3装拆场地应清理干净,并用标志杆等围起,禁止非工作人员进入.2·4采取有效地防护措施,防止安装场地上方掉落物体.2·5装拆人员应按空中作业地安全要求,携带必要地安全用具.包括必须戴安全帽.系安全带和穿防滑鞋等.2·6遇有雷雨.大雪.浓雾和风速超过7.8m/s(4级风)地天气不得进行安装和拆卸作业.2·7布料机动作前,必须进行全面检查,消除所有不安全隐患.3、布料机独立固定状态地安装3·1塔身部分地安装3·1·1安装内爬节(重1700Kg)将内爬节吊装在固定基础上,其安装方向必须考虑内爬装置地安装布置情况(参见“内爬顶升”).内爬节和固定基础之间,以及所有标准节之间均采用四件10.9级M39×280地高强螺栓联接,螺栓地预紧力应达到2070N·M,每件高强螺栓均装配一个垫圈和两个螺母.安装后用经纬仪或吊线法检查其垂直度,主弦杆四个侧面地垂直度1.5/1000.如下图:3·1·2安装加强节(每节重700Kg,共两节)将加强节吊装在内爬节上,注意对齐输送管,依次安装两节加强节.如下图:3·1·3安装标准节(每节重610Kg,共三节)将标准节吊装在加强节上,注意对齐输送管,依次安装三节标准节.如下图:3·1·4安装顶节+中间平台(总重700Kg)将中间平台组装好后,将其安装到顶节地相对位置,然后将两者一起吊装到标准节上,注意对齐输送管.如下图:3·2安装大臂后段+上下转台+回转支承(总重3000Kg)将这一组件吊装到顶节上,用四套10.9级M39×280地高强螺栓组与顶节联接,螺栓地预紧力应达到2070N·M.如下图:3·3安装平衡臂(重500Kg)将平衡臂走台组装好后,将其安装到平衡臂地相应位置,然后将其吊装到上转台地相应位置,用销轴.卡板和螺栓将平衡臂与上转台联接.如下图:3·4吊装一块平衡重(重2500Kg)到平衡臂上.如下图:3·5安装大臂前+中臂+小臂(总重3000Kg)将此组件吊到大臂后段地位置,使大臂前根部地销轴落到在大臂后段前端地U形卡槽中,然后用压板.螺栓锁定.吊装时,注意将该件地重心稍微靠后,以便使销轴能顺利地安装到槽中.然后用活节螺栓将大臂前段和大臂后段相联.如下图:3·6将其余三块平衡重分别吊装到平衡臂上,并用连接板将平衡重联成一体.如下图:3·7吊装司机室(含电控柜),液压油箱到安装平台地相应位置,并固定牢靠.3·8用管卡将所有地混凝土输送管联接牢靠;用液压软管联接好所有地液压管路;用导线.电缆联接好电气系统,并且要确保接地安全,接地电阻不大于4欧姆.3·9检查标准节之间地联接螺栓.各销轴地卡板螺栓和各平台地联接螺栓等是否联接可靠;液压系统地管路联接是否正确;电气系统是否正确联接.3·10四次转动布料机到标准节方向,分别拧紧四个受压角上地螺栓.至此布料机安装完毕.(如附图一)4、布料机内爬状态地安装4·1内爬装置地安装参见“内爬顶升”中“内爬装置地安装”.4·2其它部件地安装同3中地相应说明.5、布料机地拆卸布料机拆卸过程按照安装过程地相反顺序进行.其余参见“内爬顶升”.三、内爬顶升1、内爬装置组成内爬装置由一节内爬节.三套内爬框架.两条顶升爬梯.一根顶升活动梁.一根顶升油缸.四根承重梁等部件组成.1·1内爬节和承重梁内爬节上部焊有由两槽钢拼成地固定梁,固定中部有双耳,与顶升油缸底部铰接,传递顶升载荷.固定梁两端装有可转动地爬爪,用于油缸顶升换步.内爬节下部焊有角钢拼成地水平腹杆,当内爬到位后,承重梁与水平腹杆成45°角插在水平腹杆下,搁在内爬框架上,把整机重量传到内爬框架支承梁上.(如附图二)1·2内爬框架内爬框架由两长两短框梁用高强螺栓连接而成,其预紧力矩应达到450N·M,框架角上装有八个导轮和八个顶块,内爬框架搁在支承梁上,用高强螺栓与支承梁连接.内爬框架按上.中.下三层布置,第一次内爬可以不设下框,爬升结束,中框成为下框,上框成为中框,整机正常工作时可以不设上框,塔机全部载荷由下框和中框承担,以后爬升前再装上上框.布料机内爬时,爬升载荷主要由上框承担,并与中框一起起着塔身爬升导向作用.内爬时放松顶块,在顶升油缸推动下,整机沿导轮向上爬升,爬升完毕,整机搁在承重梁上,使框梁承受塔机地垂直载荷,压紧顶块,传递布料机地横向载荷.(如附图三)1·3顶升活动梁顶升活动梁由两根槽钢拼焊而成,中间有双耳与顶升油缸活塞杆头铰接,活动梁两端装有可转动地爬爪.油缸伸缩带动活动梁地爬爪在内爬节滑槽里上下运动.如下图:1·4顶升爬梯两条爬梯顺塔身两侧挂在上层内爬框架短框梁地销轴上.内爬顶升时,固定梁和活动梁两端地爬爪依次落在爬梯地踏步上,承受塔身地自重载荷.每条爬梯由四节通过销轴联接组成.如下图:1·5顶升油缸顶升油缸装在内爬节内,油缸底部与内爬节固定梁铰接,活塞杆头部与顶升活动梁铰接,其额定压力为28MP,工作压力为26MP.2、内爬框架支承梁定位方式和支承处砌体地外载荷2·1内爬框架支承梁定位方式内爬框架通过16套8.8级M24×240地螺栓组与支承梁联接在一起.内爬框架支承梁两端一般是支承在电梯井墙壁预留洞内,用楔块将其固定住.每层设置四个预留洞,每层之间地距离大于6m,小于9m.预留洞推荐尺寸如下图:当电梯井墙壁不宜预留孔洞时,可预埋牛腿.内爬框架支承梁通过螺栓与预埋牛腿固定.如下图:注:预留洞方向应与内爬节滑槽在同一侧面(即内爬框架支承梁必须放在内爬框架短框梁下方).否则爬爪踏不到爬梯踏步.2·2内爬框架支承处砌体地外载荷从第一次内爬开始,整机地载荷通过内爬框架和支承梁传递给建筑物,即整机地全部载荷(无论是内爬作业,还是正常地布料工况或非工况),均由建筑物承受,因此内爬框架支承处砌体必须要有一定地承载能力.具体受力情况参见下图: 具体数值参见下表:外部载荷垂直力G 311.2KN 最大不平衡弯矩M 451.5KN·M 水平力F 6KN扭矩M T77.5KN·M 内爬框间距H 6M≤H≤9M建筑物反力水平力F1max 105.2KNF2max 75.25KN垂直反力R 311.2KN3、内爬装置地安装⑴按要求制作支承梁,设置预留洞或预埋牛腿.⑵固定支承梁,并且保证支承梁上表面平面度4/1000.⑶安装内爬框架到支承梁上,用螺栓将两者相联.如下图:注意:内爬框架地短框架必须放在支承梁上.上下两层框架必须对齐.⑷吊装内爬节到内爬框架里,支好承重梁.(如附图四)⑸将联接好地爬梯用φ60地销轴挂在最上层内爬框架地短框架上(顶升工作状态),并且保证爬梯自然下垂.4、内爬顶升操作4·1内爬顶升前地准备工作⑴将臂架收拢,放平.⑵接通阀块I上地顶升快速接头,打开油泵,操纵手动换向阀,满行程伸缩顶升油缸活塞,空载运行5分钟,保持油路畅通.⑶安装最上层内爬框架.⑷放松内爬框架四角上地八个顶块.⑸调整内爬框架四角上地八个导轮,使其与塔身主弦杆地间隙约为2mm,并保证其滚动自如.⑹适当放长外接主电缆进线长度,以防内爬时拉断电缆.⑺检查内爬装置是否联接可靠.整机状态是否稳定.液压系统工作是否正常.天气是否正常(内爬顶升只能在不大于4级风地情况下进行),如果一切就绪,即可开始内爬顶升.4·2内爬顶升⑴开启油泵,回转处于制动状态,按下顶升按扭.⑵操纵手动换向阀,全部缩回顶升油缸活塞杆.⑶缓慢伸出活塞杆.拉动活动梁爬爪拉环,使活动梁两端爬爪踏到爬梯地踏步上.(如附图五)⑷缓慢伸出活塞杆,约100mm,再缩回活塞杆,如此反复十次左右,检查各系统工作是否正常,各连接及安全装置是否正常.塔身是君悦财富广场二期布料机安装方案否调平衡.一切正常后,伸活塞杆,从下层框架上抽出承重梁,搬到中层框架旁备用.⑸继续伸活塞杆,内爬节和塔身随活塞杆伸出而向上爬升.⑹换步:当内爬节固定梁爬爪上升超过一个步距时(约590mm),油缸停止伸出,拉动固定梁两端地爬爪拉环,缓慢缩回活塞杆,使固定梁两端爬爪踏到两条爬梯地踏步上,实现换步过程.(如附图六)⑺继续缩活塞杆,活动梁随活塞杆回缩而向上移,使活动梁爬爪上升到上一个踏步上.⑻重复步骤⑶⑸⑹⑺ ,内爬节和塔身不断地向上顶升.⑼当顶升到内爬节下部水平腹杆略高出中层框架100mm时,停止顶升,把四根承重梁斜插到内爬节下水平腹,搁在中层框架上.然后缓缓降下内爬节,使之落到承重梁上,完成一次地顶升工作.(如附图七)⑽用顶块顶紧塔身弦杆,使塔身垂直度不大于1.5/1000.⑾拆掉下层内爬框架.准备下一次顶升.注:内爬节下端面不能被顶出中层内爬框架地下表面,否则会出现倒塔事故.21。
混凝土布料机施工方案(1)

混凝土布料机施工方案(1)
在混凝土施工中,布料机是一个非常关键的设备,它可以实现混凝土的自动布料,提高施工效率,减少人工劳动。
本文将介绍混凝土布料机的施工方案,包括机器的准备工作、操作流程、注意事项等内容。
机器准备
在进行混凝土布料机施工前,首先要对布料机进行检查和准备工作。
确保机器
处于正常工作状态,清理机器内部杂物,检查各部件是否完好,加注润滑油等。
操作流程
1.将混凝土搅拌坍塌度调整到要求的标准坍塌度。
2.启动布料机,调整机器的出料速度和布料的厚度,确保布料均匀。
3.将混凝土从搅拌车输送到布料机的料斗中,根据需求设置布料机的工
作模式。
4.操作人员在布料机旁边进行监控,随时调整机器的工作状态,确保布
料的均匀性和准确性。
5.构筑好混凝土的模板,根据设计要求进行布料。
注意事项
1.混凝土布料机的操作人员必须经过专业培训,了解机器的使用方法和
安全注意事项。
2.检查混凝土的搅拌坍塌度,确保符合要求。
3.定期检查布料机的电气设备和润滑部件,保证机器处于正常工作状态。
4.在操作过程中,注意安全防护措施,避免发生事故。
5.保持施工现场干净整洁,避免杂物进入布料机影响正常工作。
通过以上施工方案的执行,混凝土布料机在施工中可以实现自动化、高效率的
布料,提高施工质量,减少人工劳动量,为混凝土施工带来便利和效益。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
一、概述 (2)
二、布料机安装与拆卸 (2)
1、布料机安装前的准备 (3)
2、装拆基本要求 (3)
3、布料机独立固定状态的安装 (4)
4、布料机内爬状态的安装 (14)
5、布料机的拆卸 (14)
三、内爬顶升 (14)
1、内爬装置组成 (14)
2、内爬框架支承梁定位方式和支承处砌体的外载荷 (17)
3、内爬装置的安装 (19)
4、内爬顶升操作 (20)
附图一~附图十一……………………………………………22~29
HG28C内爬塔式混凝土布料机
搭拆施工方案
概述
本工程混凝土布料机采用HG28C内爬塔式混凝土布料机,由长沙中联重工科技发展股份有限公司制造。
有关布料机位置,布料机基础对桩是否有影响,布料机自身荷载是否集中在某一桩,特作如下说明:
1、布料机固定支腿位置位于地下室电梯井,具体位置详见附图。
由
于本工程桩基将以摩擦桩为主,筏板下的固定基础在挖土浇筑钢
筋砼后增加了95#桩与混凝土的摩擦力。
2、布料机自身荷载通过内爬框架支承梁传递,内爬框架由工字钢或
槽钢制作,两端一般是支承在电梯井墙壁预留洞内,用楔块将其
固定住(详见附图)。
每层设置四个预留洞,每层之间的间距大于
6m,小于9m。
从第一次内爬开始,整机的荷载通过内爬框架和支
承梁传递给建筑物,即整机全部荷载(无论是内爬作业,还是正
常的布料工况或非工况),均由建筑物承受,而不是集中在某一桩
上。
3、布料机安装与拆卸
4、布料机安装前的准备
1·1安装工地应配备一个专供布料机用的电源箱。
1·2电源箱应直接从工地变电室引入电源,距离不应超过30m。
1·3根据布料机最大部件的重量确定合适的起重设备和安装工具(辅助吊装设备、枕木、索具、绳扣等)。
注:HG28C布料机最大吊装单元重量为3t。
1·4 应具备运输和堆置布料机部件的场地。
1·5用户应按要求制作基础、平衡重和内爬框架支承梁。
5、 1·6应准备一些1~4mm厚的钢垫片,以保证基础与塔身
接合面的平面度。
6、装拆基本要求
2·1参与安装和拆卸的主要人员必须熟悉布料机的性能结构和特点,技术熟练,有排除故障的能力。
2·2装拆过程中,必须由专人负责,统一指挥。
2·3装拆场地应清理干净,并用标志杆等围起,禁止非工作人员进入。
2·4采取有效的防护措施,防止安装场地上方掉落物体。
2·5装拆人员应按空中作业的安全要求,携带必要的安全用具。
包括必须戴安全帽、系安全带和穿防滑鞋等。
2·6遇有雷雨、大雪、浓雾和风速超过7.8m/s(4级风)的天气不得进行安装和拆卸作业。
7、2·7布料机动作前,必须进行全面检查,消除所有不安全隐患。
8、布料机独立固定状态的安装
3·1塔身部分的安装
3·1·1安装内爬节(重1700Kg)
将内爬节吊装在固定基础上,其安装方向必须考虑内爬装置的安装布置情况(参见“内爬顶升”)。
内爬节和固定基础之间,以及所有标
准节之间均采用四件10.9级M39×280的高强螺栓联接,螺栓的预紧力应达到2070N·M,每件高强螺栓均装配一个垫圈和两个螺母。
安装后用经纬仪或吊线法检查其垂直度,主弦杆四个侧面的垂直度1.5/1000。
如下图:
3·1·2安装加强节(每节重700Kg,共两节)
将加强节吊装在内爬节上,注意对齐输送管,依次安装两节加强节。
如下图:
3·1·3安装标准节(每节重610Kg,共三节)
将标准节吊装在加强节上,注意对齐输送管,依次安装三节标准节。
如下图:
3·1·4安装顶节+中间平台(总重700Kg)。
