根据工期安排,我矿井下安装临时变电所,需在副斜井下放两趟MYJV22 3×95高压交联电缆,用于井下10KV高压供电。

为保证安全可靠下放,特制定如下安全技术措施。

一、劳动组织:施工总负责人:现场施工负责人:现场技术负责人:现场安全负责人:二、准备工作:1、提前在副斜井中躲避硐侧按设计要求打眼并挂好电缆挂钩;2、把高压电缆运到副井井口;3、加工一个长6m,宽1.5m,高1m的架子,下放时盘放电缆;4、把加工好的盘电缆架焊接在两辆平板车上,焊接要牢固;5、准备好线皮、钢丝绳,下放时在井口固定电缆。

三、下放方法和步骤:1、把高压电缆按8字型盘放在平板车上的架子中,上井口预留200电缆不盘,直接从井口拉到10KV变电站;2、用钢丝绳、线皮在井口固定好电缆(保证电缆外皮不受损伤)防止电缆下放过程中下窜;3、采用副斜井JK-2提升绞车(钢丝绳直径φ21.5mm)进行慢速下放(速度小于0.5m/s);4、从井口开始,人工从平板车上把电缆一点一点卸下,摆放在巷道中靠躲避硐一侧;5、两趟电缆全部拉到预定位置时,分别把两趟高压电缆挂在电缆钩上;6、按照事先设计的供电系统图接线。

四、安全技术措施:1、绞车运输安全技术措施:(1)绞车司机必须经过专业培训,持证上岗。

(2)上井口电缆要采取可靠措施固定,防止下放过程中电缆下窜。

(3)提升信号由专人负责,不得随意乱发指令。

提升绞车的操作必须由专人负责。

(4)慢速下放(速度1m/s),下放过程中,由现场负责人统一指挥,遇到紧急情况要立即打点停车,严禁损伤电缆。

煤矿下放电缆安全技术措施

煤矿下放电缆安全技术措施

煤矿下放电缆安全技术措施
姓名:XXX
部门:XXX
日期:XXX
煤矿下放电缆安全技术措施
1102工作面机电硐室安装移动变压器,现需下放730M铠装高压电缆,在电缆下放和敷设过程中,必须注意人身和设备的安全,特制定安全技术措施。

1、做好准备工作,检查运输用平板车安全状况,检查两车之间的连接装置是否牢固,准备充足的捆绑绳。

2、电缆盘放到平板车的过程中,必须保证不可划伤电缆外皮,盘放必须整齐,保证运输过程中不会散落。

3、盘放完毕,不可用铁丝,必须用软绳将电缆捆绑牢固,并仔细检查。

4、检查两车及电缆的整体高度,宽度,保证不超过主绞车提升下放三超限制。

5、下放前,检查绞车钢丝绳及保险绳是否连接可靠。

6、绞车司机在下放过程中,注意控制速度,特别是在接近挡车栏位置和下部车场终点位置。

7、电缆敷设过程中,登高人员必须有保护人员看护。

8、保证电缆平直,顺畅,不扭曲,不和其他电缆或者钢管交结,转角位置必须自然美观,
9、由于电缆自身重量较大,按挂设的过程中,不可单人强行抬举或下扯电缆,避免电缆横甩伤人。

10、整个敷设过程中,不可划伤电缆外皮,不可将电缆搁置在尖锐物体上面,施工过程必须有专人负责。

第 2 页共 3 页
感谢您的浏览!整理范文,仅供参考。

第3 页共3 页。

超高压电缆线路的敷设安全技术(三篇)

超高压电缆线路的敷设安全技术(三篇)

超高压电缆线路的敷设安全技术1、敷设前的安全准备工作(1)施工前安排足够的时间召开站班会进行工作及安全交底。

(2)检查施工所有的工器具设备,保证其具备良好的工作状态。

校核敷设中使用的钢丝绳的机械强度。

检查使用的滚轮有无破损、尖角。

(3)检查电缆敷设路径是否畅通。

检查工井、隧道内敷设电缆时的通风措施,并测量有害气体浓度符合规定数值。

工井及竖井开孔口四周应设置遮拦和安全网防止坠落。

(4)在敷设现场所有施工范围内设好遮拦,挂警示带和醒目的警告牌。

夜间施工时还必须挂示警信号灯。

敷设施工现场要做好防火措施,配备足够的灭火材料和器具。

(5)敷设范围内如有其他运行电缆,则施工时还要切实做好邻近运行电缆的保护措施。

2、敷设时的安全要求(1)建立准确、可靠的安全通信系统。

需要就近操作电源开关,随时暂停电缆牵引,保证电缆设备不受损失。

1)在电缆盘、卷扬机及其关键部位位置摇铃开关、电铃、无线电对讲机等设备,并派专人操作和监视。

2)制定统一的指挥信号和行动规则,信号要简单,控制要迅速可靠,在电缆敷设之前应将控制信号系统安装及调试并将信号装置的使用方法向所有敷设电缆的人员交代清楚。

(2)采取必要的安全技术措施。

1)采用制动装置控制线盘的转动。

2)利用防捻器消除扭转应力。

3)安装张力计监视牵引力大小。

敷设时在卷扬机及电缆盘两端装设张力机,当电缆敷设中的牵引力超过允许值时,可迅速通过控制接点的设备来切断电源。

(3)其它应注意的安全事项。

1)敷设前接临时电源箱时要用固定插头,电源箱外壳必须可靠接地。

2)电缆拖动时,严禁用手搬动电缆,以防压伤。

电缆牵引时,所有人员严禁在牵引内角停留,施工人员应站在安全位置,精神集中地听从统一指挥。

3)在竖井、隧道等较复杂的敷设地方,施工中如遇到现场突然停电,应立即刹紧线盘并收紧所有抛锚绳。

超高压电缆线路的敷设安全技术(二)主要涉及线路规划、材料选择、施工技术及设备保护等方面。

以下将详细介绍超高压电缆线路敷设安全技术的相关内容。

高压电线路下方施工安全措施

高压电线路下方施工安全措施

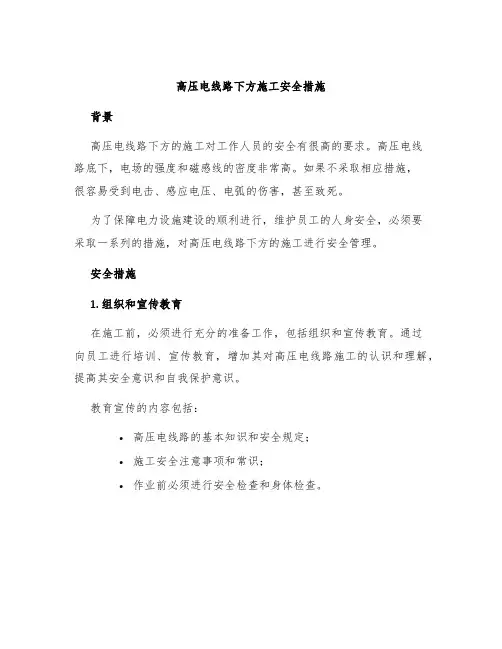

高压电线路下方施工安全措施背景高压电线路下方的施工对工作人员的安全有很高的要求。

高压电线路底下,电场的强度和磁感线的密度非常高。

如果不采取相应措施,很容易受到电击、感应电压、电弧的伤害,甚至致死。

为了保障电力设施建设的顺利进行,维护员工的人身安全,必须要采取一系列的措施,对高压电线路下方的施工进行安全管理。

安全措施1. 组织和宣传教育在施工前,必须进行充分的准备工作,包括组织和宣传教育。

通过向员工进行培训、宣传教育,增加其对高压电线路施工的认识和理解,提高其安全意识和自我保护意识。

教育宣传的内容包括:•高压电线路的基本知识和安全规定;•施工安全注意事项和常识;•作业前必须进行安全检查和身体检查。

2. 确定安全区域在高压电线路下方设立安全区域,限制施工人员的活动范围。

在高压电线路底下,建立安全警戒线,标志清晰,以确保工作人员和公众的安全。

3. 使用防护设备必须配备齐全的防护设备,对工作人员进行全面的防护。

一般应该配备防静电鞋、绝缘手套、绝缘靴、安全带、耳塞、防毒面罩等器具。

4. 使用绝缘材料在高压电线路下方施工,必须使用绝缘材料。

施工时接地、接零、接中性点,使用绝缘脚手架、绝缘工具等,避免接触带点电势的设备构件,防止感应电流、电磁辐射等对人体造成危害。

5. 施工汇报和监察在施工时务必进行汇报,对施工计划、安排和每日施工情况进行记录,做到实时监察。

对发现的问题、问题的解决过程和结果进行记录,对下一次施工的计划进行调整和完善。

6. 应急处理在施工中,必须考虑到应急处理措施。

一旦发生意外事故,必须立即启动救援预案,组织专业人员进行事故处理。

同时,根据规范要求,必须开展安全事故的调查和分析,及时总结经验,提高安全管理水平。

结论高压电线路下方施工安全措施的制定和执行对于保障电力设施的建设以及员工的人身安全都是至关重要的。

在施工前充分准备,做好宣传教育、确定安全区域、使用防护设备和绝缘材料、施工汇报和监察、应急处理等措施,可以有效降低事故的发生风险。

下放高压电缆安全技术措施详细版

下放高压电缆安全技术措施详细版

文件编号:GD/FS-8239(解决方案范本系列)下放高压电缆安全技术措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________下放高压电缆安全技术措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。

,文档所展示内容即为所得,可在下载完成后直接进行编辑。

根据工期安排,我矿井下安装临时变电所,需在副斜井下放两趟MYJV22 3×95高压交联电缆,用于井下10KV高压供电。

为保证安全可靠下放,特制定如下安全技术措施。

一、劳动组织:施工总负责人:现场施工负责人:现场技术负责人:现场安全负责人:二、准备工作:1、提前在副斜井中躲避硐侧按设计要求打眼并挂好电缆挂钩;2、把高压电缆运到副井井口;3、加工一个长6m,宽1.5m,高1m的架子,下放时盘放电缆;4、把加工好的盘电缆架焊接在两辆平板车上,焊接要牢固;5、准备好线皮、钢丝绳,下放时在井口固定电缆。

三、下放方法和步骤:1、把高压电缆按8字型盘放在平板车上的架子中,上井口预留200电缆不盘,直接从井口拉到10KV变电站;2、用钢丝绳、线皮在井口固定好电缆(保证电缆外皮不受损伤)防止电缆下放过程中下窜;3、采用副斜井JK-2提升绞车(钢丝绳直径φ21.5mm)进行慢速下放(速度小于0.5m/s);4、从井口开始,人工从平板车上把电缆一点一点卸下,摆放在巷道中靠躲避硐一侧;5、两趟电缆全部拉到预定位置时,分别把两趟高压电缆挂在电缆钩上;6、按照事先设计的供电系统图接线。

井下高压电缆敷设安全技术措施

井下高压电缆敷设安全技术措施
《安规》第44条
6.火灾
动火电焊作业时应先配备必要消防器材防止油室起火
《安规》第486条
6.封入口门
工具和人员遗留在筒体中
工作负责人应清点人员和工具,检查确实无人或工具留在设备内,方可封入口门
《安规》第290条
7.其他
1.劳动保护配备
2.落物伤人
3.试运行中伤人
1.工作人员应戴好安全帽并系好帽带。
2.检查作业现场上部有无落物可能,必要时加设保护装置并设人监护。
铺设钢瓦前应对磨煤机筒体采取必要的制动措施,防止筒体转动伤人
《安规》第43条
4.气体中毒
进入筒体前必须有良好通风,清除有害气体,防止气体中毒事故发生
《安规》第384条
5.甩钢球时砸坏设备
1.决不允许电火焊同时在筒体内作业,另外焊线气带保证无破损,无漏气现象发生,防止中毒及触电。
2.甩钢球工作中应对电机等设备加强保护,以免损坏设备
2.不可随意开动或使用起重机械和工具。
3.作业人员站位准确,防止坠落伤人,必要时设置围栏
《安规》第666条、661条、293条
5.更换筒体及端部衬板
1.人身触电
进入筒体作业不得少于3人,另有2人在外监护
《安规》第287条

《安规》第383条
3.机械转动
3.试转工作中,作业人员应检查各部防护装置,保证其牢固,否则不准起动。
4.运行起动时,作业人应先远离站在机械的轴向位置,防止飞出伤人
《安规》第32条、583条、291条、293条
井下高压电缆敷设安全技术措施
作业内容
危 险 点
控 制 措 施
依 据
1.办理工作票
措施未执行
办理工作票,确认安全措施执行完善,组织人员宣读,签字方可开工

高压电缆安装安全技术规程(三篇)

高压电缆安装安全技术规程(三篇)

高压电缆安装安全技术规程高压电缆的安装安全技术规程是为了确保高压电缆的安全运行而制定的一系列规定和措施。

以下是一些常见的高压电缆安装安全技术规程:1. 施工前的准备工作:在进行高压电缆安装之前,必须进行充分的准备工作。

包括对现场环境的评估,确认施工区域是否符合安全要求,检查电缆和配件的质量和规格等。

2. 施工现场的安全措施:在电缆安装现场,必须设置明显的安全警示标志,确保施工区域的安全。

同时要保证现场通风良好,防止电缆因过热而损坏。

3. 安全用具的使用:在安装高压电缆的过程中,必须使用符合规范的安全用具。

例如,使用绝缘手套和绝缘靴来防止触电,使用安全帽和护目镜来防止物体的伤害等。

4. 正确的电缆布线方式:在安装高压电缆时,必须采取正确的布线方式。

电缆应该放置在专用的电缆桥架或沟槽中,避免与其他设备或管线交叉或重叠。

5. 电缆的安装和连接:在安装高压电缆时,必须按照正常的安装程序进行。

包括正确进行电缆的剥皮和接头的连接,确保连接牢固可靠,并避免电缆损坏或短路。

6. 安全测试和验收:在安装完高压电缆后,必须进行相关的安全测试和验收工作。

例如,进行电线充分通电测试、绝缘测试和接地测试,确保电缆安装的质量和安全性。

7. 周期性检查和维护:在电缆安装完成后,必须进行定期的检查和维护工作,以确保电缆的正常运行和安全性。

这包括检查电缆的绝缘状况、接头的连接状态以及附近的安全措施等。

总之,高压电缆安装安全技术规程是为了确保高压电缆的安全运行而制定的一系列规定和措施。

遵守这些规程能够有效预防事故的发生,保障工程的顺利进行。

高压电缆安装安全技术规程(二)第一章:总则第一条为了保证高压电缆安装过程中的安全性,制定本技术规程。

第二条高压电缆安装安全技术规程适用于高压电缆的安装过程,包括电缆的敷设、连接、绝缘及接地等。

第三条电缆安装施工必须按照国家标准和相关规程进行操作,并由具备相应资质的专业施工人员执行。

第四条施工单位必须制定详细的施工方案,并进行必要的技术交底和安全教育,确保施工人员具有足够的安全意识和操作技能。

电缆下放安全措施

电缆下放安全措施

35KV变电站到副立井变电所电缆敷设安全技术措施为保证副立井场地及井下双回路供电,根据安排,从公司35KV 变电站到副立井场地敷设两趟YJV22 3*185 8.7/10KV高压交联聚乙烯绝缘钢带铠装聚氯乙烯护套电力电缆,用于副立井场地变电所及井下双回路的正常供电。

为保证本次电缆的安全可靠敷设,特制定本安全技术措施,内容如下:一、施工组织施工总负责人:潘太宁现场施工负责人:张振山、钮纪云现场安全负责人:孙志勇电缆拖运人员:250人所有参与施工人员,于7月18日早8:00于调度楼点名集合。

二、准备工作1、把高压电缆从设备库运到35KV变电站外场地,电缆两盘,一盘783m,一盘762m。

2、加工直径2.5m的电缆支撑架,利用变电站的基础,用钢丝绳固定,下放前将电缆整盘吊放在架子上。

3、将加工好的盘电缆架子加固,焊接牢固。

4、准备两根圆木,两道木板,下放前置于电缆架旁,便于电缆下放时能及时有效制动。

三、下放路线35KV变电站静压水仓电缆涵洞旧炸药库涵洞办公楼区涵洞副立井场地四、电缆下放方法和步骤:1、把第一盘高压电缆整盘吊放在电缆架子上,预留出电缆头。

2、下放派一人在前面引领,引领人下达停止或前进口令时,后面人员必须及时逐个往后传达口令,直至电缆到位。

转动电缆线盘人员下达口令时,后面人员必须及时逐个往前传达口令。

3、下放时由人工缓慢转动电缆盘,同时人工拖运电缆下放,直至电缆到达副立井,下放过程中如发现电缆下放速度开始加速时,必须马上操作制动装置,严格控制下放速度,以确保人员安全。

4、由人工肩运电缆沿变电站下放,每隔3米左右安排一人肩运电缆。

5、待电缆下放到制定位置后,所有人员原地不动,等候口令,统一动作,一齐将电缆挂在电缆沟上。

五、安全注意事项1、所有参与施工人员必须听从统一指挥。

2、所有施工人员穿戴好劳动防护用品。

3、在拖运电缆时,所有拖运人员,要时刻注意脚下,以免摔伤。

4、电缆拐弯处,不准人员站在内圈,以防将人挤伤。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.高压电缆下放安装安全技术措施正式版
高压电缆下放安装安全技术措施正式

下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。

文档可以直接使用,也可根据实际需要修订后使用。

由中煤一建二处承建的中天合创葫芦素煤矿风井井筒掘砌工程已经完成,目前正在进行清淤施工,至20xx年9月17日,此项工程进入尾声,随后将进入由立井掘砌转平巷施工阶段,按计划将增设一台MD155-67×10排水泵,配套电机为
450/500KW,原高压卧泵使用电缆也将更换为YJV32 3×95 6/10KV,故将下放两条YJV32 3×95 6/10KV高压电缆,为保证电缆下放、固定安全顺利,特编制本措施,参与施工人员必须学习签字并严格遵照执行。

一、设计概况:
葫芦素煤矿回风立井大泵动力电缆设计为随1#、4#模板绳下放,用电缆卡固定,下放期间利用提前加工好的电缆滚轮放置于1#模板绳侧,每隔5-6米使用一副卡子固定,固定时人员必许绷紧电缆,两卡之间不得留有余绳,1#模板绳电缆下放完毕后,下放4#模板绳绑扎的电缆。

二、下放注意事项:
(一)电缆绑扎操作由电工专人负责。

(二)绑扎采用专用扎丝。

(三)绑扎时将电缆拉紧,不得有余缆、打圈现象。

(四)绑扎点为6m,扎丝在钢丝绳和
电缆上的绑扎圈数不少于15圈。

(五)对井下绑扎的电缆状况进行检查。

(六)电缆下放前应有有资质的单位进行打压试验,合格后方可入井。

(七)下放前应详细检查电缆表面破损情况并对破损严重的部位认真修补。

(八)两电缆连接处使用铜套管压实,实施错位包扎,保证其绝缘良好。

(九)井壁上加装牛腿,每隔50米用铁丝牢固固定一次。

(十)电缆下放到马头门处,应注意将电缆放置在实现准备好的电缆卡上,电缆卡设置在巷道面向迎头的右侧,要求整齐美观,每隔0.5米放置一个电缆卡。

(十一)井口指挥员与集控室用对讲机沟通。

三、起落吊盘时注意事项:
井下翻矸平台计划使用3个月,3个月后,将起落吊盘,动吊盘时应注意以下事项:
(一)吊盘起落前井口把勾工应通知值班机修、电工、集控操作司机、二平台把勾工、封口盘看护人员、固定盘看护人员就位,打开电缆盖门,拿掉封皮,做好准备工作。

(二)吊盘起落由吊盘把勾工负责指挥,提前将起落的高度告诉井口信号工,上、中、下盘各有两人看守,将折页翻起,木楔拔出在吊盘上放稳。

(三)吊盘上不得有无根之物。

(四)确认在吊盘运行区域内无障碍。

(五)吊盘短距下落时,二平台把勾工根据吊盘下落高度提前将电缆从电缆架架中放出,一般多放出1~2m,然后将后面的电缆用压卡压好,再用棕绳留住。

吊盘长距下落应分次放出电缆。

(七)需绑扎的电缆电工负责每2米绑扎一次,每次扎丝在钢丝绳和电缆上绑扎不少于15圈,需卡固的电缆每6m一次,螺栓需拧紧,保证电缆不下滑,卡子不下滑。

(八)起吊盘时,如短距起(不大于15米)时,电缆不需解扎丝。

长距起时,
应将扎丝解开,收上来的电缆及时盘好,分次用电缆压卡、棕绳固定住。

(九)各处看守人员需严密观察绳和电缆的运行情况,以防刮伤、刮断电缆。

(十)各盘、台施工人员应按规定配戴保险带,且生根牢固。

(十一)吊盘起落结束后需将电缆盖门盖好,封好封皮,将二平台盘放的电缆固定好。

(十二)吊盘各盘人员配合将吊盘调正(调时将吊桶放在下喇叭口处),将木楔楔死,将折页放下,巡视吊盘各处无异常时,向信号工发出信号,由信号工向井口发信号,通知吊盘起落完毕,可进行下一步施工。

四、安全注意事项:
(一)电缆下放要提前通知甲方、监理、井口、集控室、调度室;
(二)井上井下施工人员正确佩带和使用劳动保护用品;
(三)班前8小时内不得饮酒,一旦发现以“三违”行为严肃处理;
(四)遵守劳动纪律,服从带班人指挥;
(五)井上、下要有专人统一指挥;
(六)固定电缆所使用的卡子要有有资质的人员检查,合格后方可投入使用;
(七)井口要设专人负责指挥;
(八)电缆下放到工作面时,所有施工人员要集中精力、目迎目送;
(九)井口卡电缆人员工具必须生根牢固,以免坠物伤人。
