C13勤业南路工程监理细则(道路、管线、桥梁)内容提要:监理目标关键控制点监理措施其它项目监理部(章):专业监理工程师:总监理工程师:日期:江苏省建设厅建设监理处监制第一章工程概况一、基本情况工程名称:勤业南路工程业主:常州市市政工程管理处设计单位:常州市市政工程设计院施工单位:常州先达路桥工程有限公司二、工程概况1、本工程为新建道路,实施范围自勤业西路路口起,至规划勤花路路口止,道路全长741.7m,宽度30m。

2、管线有:雨水、污水、给水、燃气、综合管线等。

3、本工程设计原场地浮土及杂草用推土机推除平整后,再用压土机压实,回填素土至设计标高,然后实施结构层,最后铺青混凝土7cm。

第二章质量控制第一节道路工程一、建筑原材料、半成品、构件1、建筑材料的优劣,关系整个工程质量,且材料成本占整个工程费用比重很大。

因此把好材料关,加强原材料的监理十分重要。

监理部派实验工程师负责材料检测工作,其主要有,1-l控制材料来源施工单位在开工前应报验材料商资质备监理核查,材料进场后,施工单位应及时通知监理检查和测试;1-2加强材料监督材料监理贯穿施工全过程,监理在巡查工程时应随时抽检材料使用情况,发现问题及时解决;l-3施工单位应分类、分批堆放材料,并注意材料防水,并及时报验材料各类证、表。

2、各种材料监理方案如下2-1素土素土是填方、拌和灰土的主要原料,用量较大。

其质量要求是:不得使用腐殖土、生活垃圾等有害土,土中不含草根、树皮等杂物,土粒粉碎,lOCM以上直径的需打碎。

2-2石灰石灰技术标准参照有关技术标准严格执行,石灰报验除附有合格证,还需检测其有效钙镁含量,石灰土检测应有含灰量;2-3三渣基层、10%的石灰土应按设计文件要求,做无侧限抗压强度检测。

检测频率为:每2020平方米或每一工作台班做一组。

2-4水泥,水泥应报验出厂合格证,如为复印件,必须注明原件存在何处,复印件上应注明本工程用量和供货单位签名盖章。

城市道路工程监理实施细则

城市道路工程监理实施细则

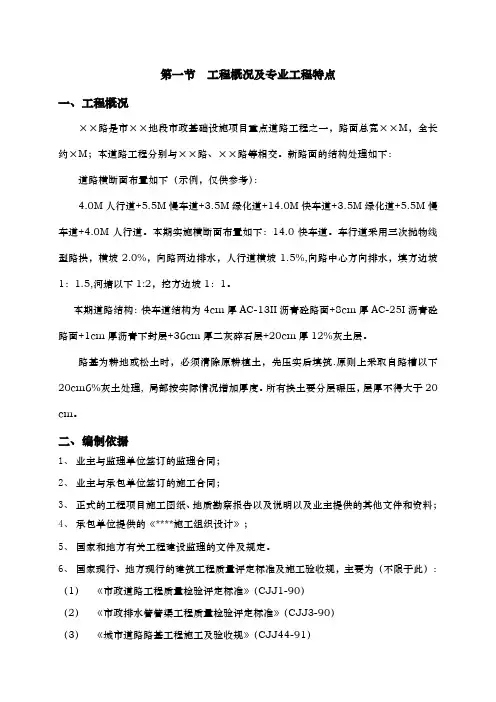

第一节工程概况及专业工程特点一、工程概况××路是市××地段市政基础设施项目重点道路工程之一,路面总宽××M,全长约×M;本道路工程分别与××路、××路等相交。

新路面的结构处理如下:道路横断面布置如下(示例,仅供参考):4.0M人行道+5.5M慢车道+3.5M绿化道+14.0M快车道+3.5M绿化道+5.5M慢车道+4.0M人行道。

本期实施横断面布置如下:14.0快车道。

车行道采用三次抛物线型路拱,横坡2.0%,向路两边排水,人行道横坡1.5%,向路中心方向排水,填方边坡1:1.5,河塘以下1:2,挖方边坡1:1。

本期道路结构:快车道结构为4cm厚AC-13II沥青砼路面+8cm厚AC-25I沥青砼路面+1cm厚沥青下封层+36cm厚二灰碎石层+20cm厚12%灰土层。

路基为耕地或松土时,必须清除原耕植土,先压实后填筑.原则上采取自路槽以下20cm6%灰土处理, 局部按实际情况增加厚度。

所有换土要分层碾压,层厚不得大于20 cm。

二、编制依据1、业主与监理单位签订的监理合同;2、业主与承包单位签订的施工合同;3、正式的工程项目施工图纸、地质勘察报告以及说明以及业主提供的其他文件和资料;4、承包单位提供的《****施工组织设计》;5、国家和地方有关工程建设监理的文件及规定。

6、国家现行、地方现行的建筑工程质量评定标准及施工验收规,主要为(不限于此):(1)《市政道路工程质量检验评定标准》(CJJ1-90)(2)《市政排水管管渠工程质量检验评定标准》(CJJ3-90)(3)《城市道路路基工程施工及验收规》(CJJ44-91)(4)《给水排水管道工程施工及验收规》(GB50268-97)(5)《沥青路面施工及验收规》(GB50092-96)(6)《公路沥青路面施工技术规》(JTJ032-94)三、专业工程特点我监理单位根据建设单位提供的技术设计文件,并针对本工程特点进行了认真细致的分析,认为本工程的重点、难点有以下一些方面(仅供参考,根据实际情况编写):1、道路全程、高程控制网的建立与控制本项目工程路线较长、工程地形比较复杂、施工必须建立一个全程统一的平面和高程控制网,对施工单位的正确放样具有重要的作用。

市政道路改造工程《监理实施细则》范本

市政道路改造工程《监理实施细则》范本

市政道路改造工程《监理实施细则》范本1. 引言该文档旨在规范市政道路改造工程监理实施的各项细则和要求。

通过明确监理工作的职责和流程,确保市政道路改造工程能够按照规划和设计要求顺利进行。

2. 监理工作范围监理工作覆盖市政道路改造工程的各个阶段,包括但不限于项目前期准备、施工过程、验收及竣工等。

3. 监理工作职责3.1 前期准备阶段- 审查并确认市政道路改造工程的设计方案;- 提供监理意见和建议,包括合理化建议等;- 参与编制监理计划。

3.2 施工过程阶段- 监督施工单位的施工进度和质量;- 检查施工现场,确保安全措施的有效实施;- 协调解决施工过程中的问题和纠纷;- 检查材料和设备的质量。

3.3 验收及竣工阶段- 参与验收工作,包括程序的规范和验收标准的制定;- 检查工程竣工情况,确保符合规划和设计要求;- 提供竣工报告和验收报告。

4. 监理流程监理流程包括以下几个主要环节:1. 前期准备:监理单位收到委托书后,与相关单位进行沟通和会议,明确各方责任和义务。

2. 施工过程:监理单位每天(或周期性)巡查工地,记录施工情况和问题,及时协调解决。

3. 验收及竣工:监理单位参与工程的验收过程,确保工程质量和规范。

4. 报告和总结:监理单位应编制监理报告和总结报告,记录监理过程和结果。

5. 备注本范本仅供参考,实际执行时需根据具体项目情况进行调整和补充。

以上是市政道路改造工程《监理实施细则》的范本内容,旨在为市政道路改造工程的监理工作提供指导和参考。

具体实施时,请结合实际情况进行调整和补充。

市政道路工程监理实施细则模板

市政道路工程监理实施细则模板

市政道路工程监理实施细则模板1、适用范围:本细则适用于市政道路工程的施工和验收的监督管理。

2、编制依据:2.1《市政道路工程质量检验评定标准》CJJ1-902.2《水泥混凝土路面施工及验收规范》GBJ97-872.3《公路路面基层施工技术规范》JTJ034-;2.4《公路沥青路面施工技术规范》JTJ032-942.5《公路工程质量检验评定标准》JTJ071-982.6《建设工程监理规范》GB50319-;2.7本工程《建设监理规划》;2.8本工程《施工组织设计》;2.9本工程设计图纸及有关技术文件等。

3、项目特点及质量目标3.1专业工程特点:3.2质量目标:4、监理工作的流程总监委派专业监理工——图纸消化、细则编写、细不同意同意5.1准备工作控制要点5.1.1熟悉合同文件、设计文件及有关技术资料,组织或协助业主组织图纸会审和设计技术交底;5.2 审查承包人的施工组织设计,提出审查意见,审核、检查进度计划及质量目标控制计划,签返《施工组织设计(方案)报审表》;5.3 审查承包人现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,审核其组织机构、管理制度、人员的资格证和上岗证是否能确保工程项目的施工质量;5.4检查施工机具进场情况,审查施工机具性能和数量是否满足施工要求,签返《进场设备报验单》;5.5审查承包人报送的《分包单位资格报审表》和分包单位有关资质资料,符合有关规定后,签返《分包单位资格报审表》;5.6 复核承包人报送的测量放线控制成果,检查控制桩的保护措施,审查专职测量人员的资格及设备检定情况,符合要求后签返《施工测量放线报验单》;5.7 核查承包人各类材料的进场数量、质量(含质保书)及检测报告,签返《工程材料/构配件/ 设备报审表》;5.8 检查承包人施工准备情况,批复《工程开工报审表》。

6、控制目标值6.1 路基工程6.1.1 土石方工程:一、基本要求:1)清除地表腐植土0.3 米并压实,当松土厚度超过0.3 米时,应翻挖土后再回填分层压实。

市政道路施工监理细则范文(三篇)

市政道路施工监理细则范文(三篇)

市政道路施工监理细则范文以下是市政道路施工监理的一般细则范本:1. 施工监理人员的资格要求:市政道路施工监理人员应具备相关专业背景知识,具有相关的从业经验并取得相应的资格证书。

2. 施工监理人员的职责:a. 监督施工单位按照相关设计文件、施工方案以及合同要求进行施工,确保施工质量符合规定标准;b. 监控施工进度,确保施工按照合同要求按时完成;c. 检查施工现场安全措施的落实情况,确保施工过程中的安全;d. 监督施工单位的材料采购和使用,确保符合质量要求;e. 记录并报告施工过程中的问题和事故,并及时采取措施进行解决;f. 协助建设单位与施工单位进行沟通和协调,解决施工中的技术和质量问题。

3. 施工监理的工作流程:a. 施工前,监理人员应对施工方案、技术方案和相关材料进行审查,并与建设单位和施工单位进行技术交底;b. 施工中,监理人员应对施工过程进行现场监督,并定期检查施工质量和安全措施的执行情况;c. 施工结束后,监理人员应进行竣工验收,并出具竣工验收报告。

4. 施工监理人员的权力和责任:a. 监理人员有权随时进入施工现场进行检查;b. 监理人员有权要求施工单位配合完成技术交底和资料提供;c. 监理人员有权提出合理的建议和要求,要求施工单位进行整改;d. 监理人员应当记录并及时报告施工过程中的问题和事故,并参与处理过程。

5. 施工监理的报告和决策:监理人员应及时向建设单位提供施工过程和质量的监督报告,并参与相关决策过程。

6. 施工监理的费用支付:建设单位应按照合同约定支付监理费用,并按照合同规定的工作量和标准进行结算。

以上是一般的市政道路施工监理细则范本,具体的细则还需要根据具体项目的条件和要求进行适当的调整和完善。

市政道路施工监理细则范文(二)是针对市政道路施工过程进行监督和管理的细则。

以下是一些常见的市政道路施工监理细则:1. 监理资质要求:监理单位必须具备相应的资质和经验,且监理人员必须具备相应的专业知识和技能。

市政道路监理实施细则范本

市政道路监理实施细则范本

市政道路监理实施细则范本一、监理实施细则的目的与范围市政道路监理实施细则旨在规范市政道路工程监理的实施程序和要求,确保工程质量,保障工程进展顺利,最大程度地保障公众的安全和利益。

本细则适用于城市市政道路工程监理的全过程,包括前期准备、施工阶段和竣工验收等各个阶段。

同时,本细则还涉及到监理工程师的职责和权益、监理机构的评审与资质要求等内容。

二、监理实施细则的基本原则1. 安全第一:市政道路监理实施必须以确保公共安全为首要目标,监理工程师需时刻关注施工过程中可能存在的安全隐患,并及时采取措施予以解决。

2. 资质要求:监理机构在承接市政道路监理工程时,必须符合相关法律法规和行业标准的资质要求,并配备具备相应经验和技能的监理工程师。

3. 独立公正:市政道路监理应独立于施工单位和业主,始终保持公正客观的态度,依法履行监理职责,维护社会公众和工程主体的利益。

4. 透明公开:监理实施过程需要进行及时、准确、全面的记录与报告,并确保相关信息公开透明,接受社会各界的监督。

三、监理实施步骤及要求1. 前期准备阶段(1)开展监理机构评审:业主在招标阶段应组织对潜在监理机构进行评审,确保选取具备资质和实力的监理机构。

(2)编制监理实施计划:监理机构按照项目需求和施工进度,编制监理实施计划,包括工作任务、监理周期、人员配备等内容。

2. 施工阶段(1)监理进场:监理工程师按照约定时间进场,与施工单位进行协调,确保监理工作的正常进行。

(2)监理记录和报告:监理工程师需要及时记录施工过程中的关键节点、质量问题等情况,并向业主提交监理报告,报告内容包括工期进展、质量评估、经济合同执行、安全管理等方面。

(3)现场巡查和检验:监理工程师应根据施工合同和相关规范要求,定期进行现场巡查和检验,发现问题及时提出整改建议,并监督整改工作的落实情况。

3. 竣工验收阶段(1)竣工资料审查:监理工程师对施工单位提交的竣工资料进行审查,确保完整、准确、合规。

道路工程监理细则标准范本

道路工程监理细则标准范本

(工程名称打印)道路工程(施工)监理实施细则编写:(编写人员签名)审批:(项目总监签名)(监理单位名称打印)(项目监理机构名称打印、盖项目章)(打印)年(打印)月(打印)日目录1 道路工程概况与特点 (1)2 监理细则编制依据 (4)3 监理工作的流程 (5)4 监理工作的控制要点 (5)5 监理工作方法与措施 (25)6 安全、文明施工管理 (26)1 道路工程概况与特点1.1道路工程概况1、工程名称:*****************2、工程地点:*****************3、建设单位:*****************1.2工程内容与特点学贤路东段:本工程起点为南华工商学院前,桩号K0+000,止点为规划教育局园区的环路,桩号K1+600,全长1600米。

为城市主干路,设计行车速度50公里/小时。

道路基本成东西走向。

规划红线为45米,双向六车道。

具体组成为:4.5米(人行道+树穴)+1.5米(非机动车道)+5米(侧绿化带)+11.5米(车行道)+11.5米(车行道)+5米(侧绿化带)+1.5米(非机动车道)++1.5米(非机动车道。

K0+630~K0+740为鱼塘,K0+100~K0+230右幅为山塘,需进行清淤换填处理。

K1+050~K+600为竹林、鱼塘与农田。

本工程填挖基本平衡。

主线道路机动车道结构:4cm细粒式改性沥青混凝土AC-13C+6CM中粒式沥青混凝土AC-20C+8CM粗粒式沥青混凝土AC-25C+1CM乳化沥青下封层+34CM5%水泥稳定级配碎石基层+20CM4%水泥稳定级配碎石下基层。

人行与非机动车道结构:5CMC40人行道砖+2CM M10混合砂浆卧底+15CM5%水泥稳定碎石基层。

人行道采用30*30*5灰白色仿花岗岩人行道砖,自行车道采用30*15*5cm红色仿花岗岩人行道砖,盲道采用30*30*5cm中黄色仿花岗岩砖。

本工程设置两对公交站,暂不设置为港湾式公交站。

道路工程监理实施细则模板

道路工程监理实施细则模板

一、前言为确保道路工程顺利进行,保障工程质量、安全、进度,根据国家相关法律法规、行业标准和工程实际情况,特制定本监理实施细则。

本细则适用于本工程道路工程的建设、施工、监理等全过程。

二、工程概况1. 工程名称:XXX道路工程2. 工程地点:XXX3. 工程规模:XXX4. 工程概况:本工程主要包括道路路基、路面、排水、照明、交通工程等。

三、监理工作范围1. 路基工程:对路基填筑、压实、排水、防护等施工过程进行监理。

2. 路面工程:对路面基层、面层、标线等施工过程进行监理。

3. 排水工程:对排水管道、检查井、雨水口等施工过程进行监理。

4. 照明工程:对路灯、电缆、电缆沟等施工过程进行监理。

5. 交通工程:对交通标志、标线、隔离设施等施工过程进行监理。

6. 附属工程:对绿化、照明、交通等附属工程进行监理。

四、监理工作内容1. 施工前准备(1)审查施工组织设计、施工方案、施工图纸等文件。

(2)检查施工单位资质、人员、设备等条件。

(3)审查施工单位的施工方案、施工进度计划、施工安全措施等。

2. 施工过程监理(1)路基工程监理①路基填筑:检查填料质量、压实度、施工工艺等。

②路基压实:检查压实度、施工工艺等。

③路基排水:检查排水沟、涵洞等排水设施施工质量。

④路基防护:检查防护设施施工质量。

(2)路面工程监理①基层施工:检查基层材料、施工工艺、压实度等。

②面层施工:检查面层材料、施工工艺、厚度等。

③标线施工:检查标线材料、施工工艺、位置等。

(3)排水工程监理①排水管道施工:检查管道材料、施工工艺、接口等。

②检查井施工:检查检查井材料、施工工艺、尺寸等。

③雨水口施工:检查雨水口材料、施工工艺、尺寸等。

(4)照明工程监理①路灯施工:检查路灯材料、施工工艺、安装高度等。

②电缆施工:检查电缆材料、施工工艺、埋设深度等。

③电缆沟施工:检查电缆沟材料、施工工艺、尺寸等。

(5)交通工程监理①交通标志施工:检查标志材料、施工工艺、位置等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

都市道路工程监理实行细则渭南市建设工程监理中心富平监理部二〇一五年九月十八日目录一、工程概况:二、监理根据及执行原则、法规:三、监理内容:(一)专业特点(二)监理流程(三)监理工作控制要点及原则值(四)监理工作办法及办法一、工程概况:二、监理根据及执行原则、法规:1、监理根据:已批准监理规划。

与专业工程有关原则,设计文献和技术资料。

施工组织设计2、执行原则和法规:工程建设规范《都市道路工程质量验收规范》等原则。

中华人民共和国建筑法、国家建设工程质量管理条例及建设部监理文献和建设政策、法规。

国家现行关于技术规范、规程、原则和强制性条文。

工程监理规范,省市主管部门颁发关于质量监督文献。

三、监理内容:(一)专业工程特点:(二)监理工作流程(附表)(三)监理工作控制要点及目的值(四)监理工作办法及办法:1、施工准备阶段监理工作:⑴督促承建单位建立工程项目质量保证体系,承建单位是工程详细实行者,在项目开工前规定承建单位依照工程特点和质量目的规定,建立质量保证体系,明确质量管理目的和质量管理职责,以及完善质量管理程序和办法。

⑵为了掌握工程状况,获得良好监理工作效果,监理人员要充分熟悉图纸,并对施工图进行审核,同步,参加设计技术交底与图纸会审,发现问题及时向设计单位提出。

⑶审查施工单位施工组织设计,并规定施工单位对重要施工办法或工程核心部位,分别编制施工技术方案。

⑷施工前应会同勘测设计部门到现场交接中线控制桩和设计指定水准点,并应对控制桩加以保护。

暂时水准点设立距离不不不大于200M,测量过程中,若发现实际状况与设计不符,应向设计部门提出,不得任意更改。

⑸在施工前准备阶段,要事先做好各工序工种质量控制,检查各工序工种配合状况及相应技术办法。

⑹本工程所采用原材料都必要有质保单,并按规定进行复试,禁止使用未经复试原材料或复试不合格原材料,所有进场材料使用前须书面报监理工程师审核承认后方能使用。

⑺成品、半成品等指外购材料。

送至施工现场材料,施工单位按验收原则进行验收,供货单位提供质保单或合格证等质保资料,应涉及规格、数量、制造日期、砼强度检测报告等。

施工单位应向监理单位提供原材料复试、检测报告及成品、半成品质保单和检查报告。

⑻加强工序控制,对核心部位核心工序实行重点监控,进行中间检查和技术复核。

⑼督促和检查承建单位严格按照施工规范、验收原则和设计图纸进行施工。

⑽及时对各分项分部工程进行检查验收,对符合原则规定项目进行签认,不合格项目责令承建单位返工,直至合格,必要时发出停工指令。

⑾检查承建单位管理人员上岗证、特种作业人员上岗操作证。

2、路基监理细则:⑴路基应均匀,密度和稳定,在重复荷载作用和水,温度环境因素影响下,路基施工期间,必要采用排水办法。

⑵路基挖土按设计断面自上而下,由进到中循序进行。

保持一定坡度以利排水,若有超挖,应用和挖方相似土弥补。

⑶原地面如下,在开挖过程中遇软弱地层或障碍物,应进行解决或清理后分层回填压实。

⑷填土时依照设计断面分层填筑压实,每层土松散厚度不适当超过30CM,若填上工程分几种作业段施工,无填地段应分层台阶。

⑸穿越河浜池塘路基,在路基边坡坡脚外筑围堰抽干积水,清除淤泥,然后铺上隔离层,并左边坡处挖成台阶后,进行分层填筑。

⑹桥台等与路基构造所有填土,应分层填筑压实,每层松铺厚度不适当不不大于20CM,坡度略向桥外方倾斜,以利排水。

压路机无法压到部位,用小型机械或人力压实。

⑺路基压实前先整平,作出坡度、路拱,压路机展压先轻后重,先路边后路中,先慢后快和轮迹重叠原则。

⑻当路基填土过湿或地下水位过高,施工时无法达到规定压实度规定期,应采用换土、原地翻晒,间隔填土,石灰土解决,开挖盲沟等解决办法。

⑼路基压实后无翻浆、起皮、波浪、弹簧、积水现象。

边坡坡面平顺、稳定、曲线、圆滑、边坡上口线整洁,顺直、沟底平整、排水畅通。

路基质量检查原则及容许偏差应符合规定。

路基质量检查原则及容许偏差注:1、主干路和其她道路与否进行弯沉检查,按设计文献规定;2、横坡20为绝对高差值。

3、垫层监理细则⑴垫层施工前对路基进行复验,凡质量不符合路基技术规定进行整修,路基排水设施应完好。

⑵砂砾应具备一定粗细粒料级配、透水性良好,质地坚硬,不含杂质,标称尺寸0~75(80)MM。

⑶砂砾摊铺应采用平地机或其他合用机械。

在人工整平或摊铺时,禁止用多齿耙。

摊铺后砂砾层无明显粗细粒料分离现象。

⑷松铺系数由实践拟定,普通可先试用1.2松铺系数试压,若压实层厚度不不大于20CM,应分层摊铺、分层压实。

⑸砂砾层压实宜采用轻型双轮压路机自路边向路中碾压,碾压轮迹应重叠,重叠宽度不不大于30CM,砂砾垫层压实验收后,宜及时铺筑基层。

⑹压实后垫层表面应平整、坚实、无粗细粒料明显分离现象。

10T以上压路机碾压后无明显轮迹及推移等现象。

垫层质量检查原则及容许偏差应符合规定规定。

垫层质量检查原则及容许偏差4、基层监理细则⑴基层普通采用石灰土、石灰粉煤灰土,级配碎石,水泥稳定碎石,石灰粉煤灰稳定碎石及沥青稳定碎石等六类构造。

但普通采用石灰、粉煤灰稳定碎石基层。

⑵粉煤灰三渣采用体积水即熟石灰:粉煤灰:碎石=1:2:3。

⑶外观质量规定:表面平整、密实、无坑洼、松散等现象;石灰、粉煤灰,碎石混合料拌和均匀,色泽一致,无明显粗细颗粒离析现象。

⑷运到工地混合料应及时摊铺,及时碾压。

不能及时摊铺时,在工地堆放时间不应超过2d(早强混合料不应超过1d)。

⑸三渣基层每层压实厚度为15-20CM,不得超过25CM;不不大于25CM 时应分层施工,其上下层联结良好,摊铺时尽量做到一次整平,禁止在已碾压成型三渣上加薄层。

⑹三渣混合料应在接近最佳含水量时压实,碾压时先轻后重,自路边压向路中,用震动压路机时,应“先静后振”进行碾压。

⑺三渣基层碾压后应湿润养生,其保持湿润时间至少二周,干热天应每天洒水湿润,但不得用水管直冲三渣层表面;湿冷天可待基层表面干燥泛白时补充洒水。

⑻三渣基层不适当直接开放交通。

需暂时开放交通路段,应满足设计构造强度为前提,并作适当沥青封层保护表面。

⑼压实后三渣基层平整、结实、结成整体,无松散现象。

用12T压路机碾压后轮迹深度≯5MM,指定龄期刀弯沉值应达到设计指定规定,弯沉值指标不合格者,不得铺筑面层。

三渣基层质量原则及容许偏差5、面层监理细则:1)水泥混凝土面层:⑴混合料应以抗折强度为重要指标选定配合比并满足相应抗压强度。

⑵现场拌和混凝土坍落度不不不大于2.5CM,坍落度不大于1.0CM时,需加测维勃工作度,维勃时间应符合10-30规定。

路用商品混凝土是指坍落度为6-8CM塑料性混凝土,系在工厂集中拌和,由搅拌车运送到工地,送到工地后尚需距初凝时间不应不大于1.5h。

⑶半干硬性现场拌和混凝土一次最大铺筑厚度为24CM,如超过24CM 时,应分二次铺筑和振实,一次抹平,两层铺筑间隔时间不得超过30Min,铺筑、振实、整平全套工序应必要在混凝土初凝前完毕。

⑷水泥混凝土路面做毛后应及时湿治养生,可采用草包覆盖或塑料成膜液养生。

⑸水泥混凝土路面应在混凝土强度达到设计强度,并封缝完毕,才干开放交通,特殊状况需提前开放交通者,混凝土强度应达到设计强度90%以上,并限制车辆荷载。

⑹混凝土路面外观质量应边角整洁,无蜂窝、麻面、裂缝、印痕、积水等现象;伸缩缝垂直、直顺、灌缝饱满、密实,缝面整洁;路面横坡顺直、无凹坑、积水现象,拉毛或刻痕构造深度符合设计规定。

水泥混凝土面层质量检查原则及容许偏差注:横坡±10为绝对高差值。

2)沥青混凝土面层:⑴沥青混和料技术规定,见下表:生产厂家负责严格控制各种矿料和沥青用量。

对拌沥青混合料各原材料和混合料定期进行质量检查和检测,并向订料施工单位提供如下检测资料:①每台班使用有石油沥青针入度、延度和软化点;②每台班每品种沥青混合料成品马歇尔稳定度,流值、空隙率(名饱合率);③生产时每台班混合料矿料级配,混合料抽提分析沥青用量和矿料级配;④混合料设计配比、密度。

施工单位及监理要在工地抽样复测合料,有疑问时,也可在生产厂内抽样复测。

热拌沥青混合料面层质量检查原则及容许偏差注:横坡±10绝对高差值⑵沥青砼施工:①三渣基层经检测合格且清扫后,方能摊铺粗粒式沥青砼混合料。

②沥青混合料宜采用摊铺机摊铺,铺多层混合料时,下层受污染时,应清扫干净,并宜浇洒沥青粘层后铺上层,上下层横向接缝应错开1M以上。

③要控制好摊铺和碾压温度。

混合料送到工地温度不低于140℃,摊铺温度不低于120℃,开始碾压温度不低于110℃,碾压终了温度不低于70℃。

④沥青混合料摊铺厚度应为沥青砼层设计厚度乘以松铺系数(即抛高)。

沥青混合料松铺系数可以参照下表采用。

注:细粒式沥青混合料取上限,粗粒式沥青混合料取下限。

⑤混合料碾压:压路机碾压应自弯道内侧向外侧,自路边向路中;三轮压路机每次重叠宜为后轮宽1/2,双轮压路机每次重叠宜为30MM;碾压机型轻重选取普通为初压轻型→复压重型→终压轻型,初压时用6-8T双轮压路机或6-8T振动压路机(关闭振动装置)静压2遍。

初压后检查平整度、路拱或招高横坡,必要时予以修政。

如在碾压时浮现推移,可待温度稍低时再压;如浮现横向细纹,应检查因素及时采用办法予以纠正。

复压时用10-12T三轮压路机、轮胎压路机或10T 振动压路机(振动)碾压,宜压至稳定和无明显轮迹。

压路机应匀速行驶、不得在碾压层上调头、转向或突然刹车。

对雨水进水口及各种检查井旁等压路机不易压实或压实不到倍位,应用人工夯实烫平。

碾压成型新铺沥青面层上要注意不得停放摊铺机,压路机及其她易滴漏机械或车辆,以免沥青被溶解、路面松散成坑遭破坏。

6、人行道监理细则:⑴人行道由土基、垫层、基层、整平层和铺面等层次构成。

⑵水泥混凝土预制块或预制板铺面外观质量规定,铺面平整、稳固、无空鼓、翘动,断块等缺陷;铺面边角整洁,纵横顺直、灌缝饱满、缝宽均匀;铺面横坡平顺、无积水、反坡缺陷,与盖框、盲道,构筑物衔接和顺,铺面边角补缺某些现浇水混凝土应分格整洁,表面平整。

⑶现浇水泥混凝土铺面外观质量规定,表面平整,横坡顺直、分格规划、线角整洁;缝隙均匀,滚花清晰、无麻面、浮浆、脱皮,印痕等缺陷,并不得有不不大于0.3MM裂缝铺面应与公用管线等设施衔接和顺,不得有积水,仅坡现象。

⑷人行道质量检查原则及容许偏差应符合DGJ08-118-表8.6.5、8.7.5。

表8.6.5 水泥混凝土预制板铺面质量检查原则及容许偏差注:独立人行道,应增长高程指标,容许偏差为±10mm。

表8.7.5 水泥混凝土预制块铺面质量检查原则及容许偏差注:独立人行道,应增长高程指标,容许偏差为±10mm。

7、附属设施:1)侧平石⑴侧平石抗压强度应符合设计规定,预制水泥混凝土侧平石抗压强度不低于30MPa。
