TPO防水施工方案

合集下载

TPO防水施工方案样本

TPO防水施工方案样本

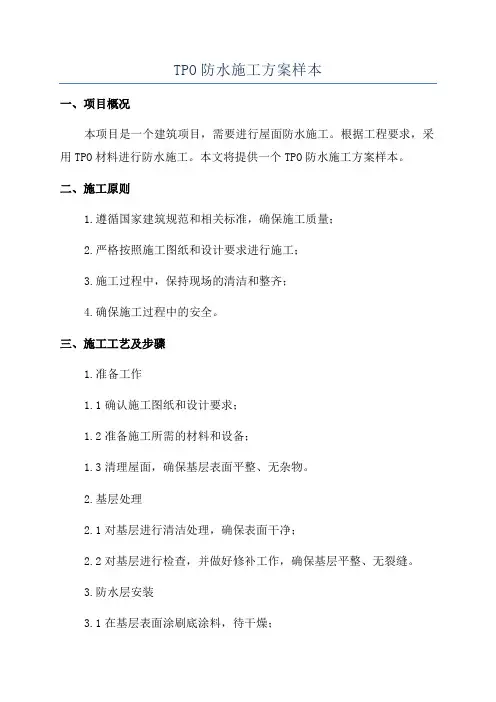

TPO防水施工方案样本一、项目概况本项目是一个建筑项目,需要进行屋面防水施工。

根据工程要求,采用TPO材料进行防水施工。

本文将提供一个TPO防水施工方案样本。

二、施工原则1.遵循国家建筑规范和相关标准,确保施工质量;2.严格按照施工图纸和设计要求进行施工;3.施工过程中,保持现场的清洁和整齐;4.确保施工过程中的安全。

三、施工工艺及步骤1.准备工作1.1确认施工图纸和设计要求;1.2准备施工所需的材料和设备;1.3清理屋面,确保基层表面平整、无杂物。

2.基层处理2.1对基层进行清洁处理,确保表面干净;2.2对基层进行检查,并做好修补工作,确保基层平整、无裂缝。

3.防水层安装3.1在基层表面涂刷底涂料,待干燥;3.2在底涂料上,涂刷TPO胶水;3.3铺设TPO防水卷材,将卷材辊压固定;3.4将卷材之间的接缝处用热风枪进行热熔处理,确保接缝处牢固可靠;3.5做好排水斗的处理,确保排水的顺畅。

4.防水层修补4.1对已安装的防水层进行检查,如有损坏或漏水的地方,及时进行修补处理;4.2对防水层表面进行涂刷面涂料,增加防水层的耐候性和抗老化能力。

5.施工验收5.1施工完成后,对施工质量进行自检和互检,并记录检查结果;5.2邀请相关责任人进行最终验收,确保安全和质量符合要求;5.3整理施工档案,包括施工图纸、工程记录等。

四、施工安全措施1.工作人员必须戴好个人防护装备,包括安全帽、防滑鞋等;2.切割机、热风枪等施工设备必须经过专人操作,并采取防护措施;3.施工现场必须设置警示标识,提醒他人注意安全;4.施工区域周围设置安全防护网,确保施工过程中的安全。

五、施工质量要求1.基层表面必须平整、无杂物;2.防水层必须牢固、无损坏和漏水;3.接缝处必须牢固可靠,无裂缝;4.表面涂料必须均匀、平整,保证美观;5.施工记录和档案必须齐全,方便工程验收。

六、工期安排根据工程量和施工条件,合理安排工期,确保按时完成施工。

以上是一个TPO防水施工方案样本,具体施工方案应根据实际情况进行调整和优化。

TPO防水施工方案样本

TPO防水施工方案样本

TPO双面自粘复合防水卷材地下防水施工方案(空铺法)一、材料选用及工程做法材料选用:2.0mm双面TPO自粘复合防水卷材(附加层选用1.5mm无胎双面自粘聚合物改性沥青防水卷材)工程做法:空铺法产品特点:⑴防水卷材刚(TPO)柔(蠕变型橡胶自粘材料)相济。

完全吸取了TPO卷材高弹、高强、耐老化、可焊接长处和橡胶沥青自粘卷材具备高延伸、抗裂性强、自愈性及蠕变特性。

⑶施工以便、工法丰富、节约工期,依照工程状况不同可采用干铺法、湿铺法、预铺反粘法、空铺法等各种施工工法。

⑷搭接方式灵活,选取冷自粘“胶粘胶”方式,效果十分抱负,施工速度快捷。

⑸施工过程无需溶剂或燃料,避免环境污染和消防隐患,节约能源,安全环保,符合鲁班奖工程材料规定,避免了火灾等安全事故发生。

⑹产品具备很强耐热性、耐低温性能(柔度)及防腐性能。

⑺运用产品高延伸、自愈性及蠕变特性,解决满粘防水层在浮现建筑裂缝(基层干缩缝、沉降裂缝、温差变形缝等)时“零延伸”导致渗漏难题。

⑻运用产品高强、高弹、耐穿刺、耐腐蚀、抗老化(TPO采用进口原料,不含增塑剂,没有增塑剂迁延、渗出、老化问题,被世界防水界公以为能抗老化50年以上)等特性解决防水材料使用年限难题。

(9)双面自粘TPO复合防水卷材为两层自粘层与一层TPO层复合体,复合而成卷材一层防水等同于三层有效防水。

如图所示:二、编制根据《地下工程防水技术规范》GB50108-《地下防水工程质量验收规范》GB50208-《建筑工程质量验收统一原则》GB50300-《国家建筑原则图集—地下建筑防水构造》10J301三、施工条件1、基面条件:1)基层表面应平整、坚实、清洁、并不得有空鼓、起砂、凹凸面和开裂等缺陷。

2)基面无明水即可施工。

3)基层阴阳角及转角处应做成半径±50mm圆弧形。

2、环境规定:1)铺贴卷材禁止在雨天、雪天施工;五级风及以上天气不适当施工。

2)施工气温不适当低于-10°C。

TPO防水卷材木结构屋面施工方案

TPO防水卷材木结构屋面施工方案

TPO防水卷材木结构屋面施工方案1.引言本文档旨在介绍TPO防水卷材在木结构屋面施工中的方案。

TPO防水卷材是一种具有优良的防水和耐候性能的材料,适用于各种建筑屋面的防水施工。

本方案将详细介绍施工前的准备工作、材料选用及施工步骤,确保施工过程中的质量和安全。

2.施工前准备在进行TPO防水卷材施工前,需要进行以下准备工作:2.1 预施工检查在施工开始之前,需要对屋面进行详细的检查,确认木结构屋面的平整度和结构稳定性,确保木结构屋面符合施工要求。

2.2 清洁与修复清理屋面表面的灰尘和杂物,并修复破损的木结构。

确保屋面表面干净、平整。

2.3 防水层设计根据具体需求和屋面结构,进行防水层的设计,确定TPO防水卷材的铺设方案、孔洞位置和排水斜度等。

2.4 材料准备准备需要的TPO防水卷材、胶水、焊接剂、隔离膜等工具和材料。

确保材料的质量、数量和规格符合要求。

3.施工步骤TPO防水卷材在木结构屋面的施工步骤如下:3.1 清洁屋面使用清洁工具将屋面表面的灰尘和杂物清除干净,确保屋面表面光滑、干燥。

3.2 胶接处理使用胶水将TPO防水卷材的边缘和接缝处固定牢固,确保防水层的密封性。

3.3 卷材铺设将TPO防水卷材根据设计方案进行铺设,在铺设过程中保持卷材的平直,并确保卷材之间的接缝牢固、密封。

3.4 管道和天窗处理对于管道和天窗等特殊部位,使用隔离膜或焊接剂进行处理,确保这些部位的防水性能。

3.5 热风焊接使用专业设备进行热风焊接,将不同卷材的接缝牢固焊接在一起,确保接缝处的防水性能。

3.6 排水斜度设置根据设计要求,在TPO防水卷材的铺设过程中设置适当的排水斜度,保证屋面的排水顺畅。

3.7 施工检查在施工完成后,对施工质量进行检查,确保每个步骤的施工质量和安全性。

4.安全注意事项在TPO防水卷材木结构屋面施工过程中,需要注意以下安全事项:使用合适的个人防护装备,包括手套、防护眼镜和防滑鞋等。

施工现场要设置警示标志,确保施工区域安全。

tpo防水外墙施工方案

tpo防水外墙施工方案

TPO防水外墙施工方案1. 引言本文档旨在提供一种TPO(热塑性聚烯烃)防水外墙施工方案。

TPO防水材料具有优异的耐候性、抗老化性能和防水性能,广泛应用于建筑物外墙的防水工程中。

本文档将详细介绍TPO防水外墙施工方案的步骤和要点。

2. 施工步骤2.1. 表面准备在施工TPO防水层之前,需要对外墙表面进行充分的准备工作,以确保防水层能够牢固地附着在墙面上。

具体步骤如下:•清除墙面上的尘土、油污和松散的材料。

•处理墙面上的粗糙表面,如填平裂缝和凹陷。

•清理墙面上的锈蚀部分,并做必要的防锈处理。

2.2. 底层防水膜的铺设在表面准备完成后,需要先铺设一层底层防水膜,以提供额外的防水屏障。

具体步骤如下:•在墙面上涂抹底层防水膜粘结剂,确保粘结剂均匀且完全覆盖墙面。

•将底层防水膜铺设在墙面上,并将其固定在墙面上。

•确保底层防水膜的接缝处密封良好,以防止水分渗漏。

2.3. TPO防水层的铺设在底层防水膜铺设完成后,需要铺设TPO防水层,以提供主要的防水保护层。

具体步骤如下:•在底层防水膜上涂抹TPO防水层粘结剂,确保粘结剂均匀且完全覆盖底层防水膜。

•将TPO防水层铺设在底层防水膜上,并将其固定在墙面上。

•确保TPO防水层的接缝处密封良好,并使用热风枪对接缝处进行热焊接,以确保接缝处的完全密封。

2.4. 保护层的安装为了保护TPO防水层免受外部环境的侵害,需要安装一层保护层。

具体步骤如下:•在TPO防水层上涂抹保护层粘结剂,确保粘结剂均匀且完全覆盖TPO防水层。

•将保护层材料铺设在TPO防水层上,并将其固定在墙面上。

•检查保护层的表面是否平整,修复可能存在的缺陷。

3. 注意事项在进行TPO防水外墙施工时,需要注意以下几点:•施工人员应严格按照相关规范和安全操作流程进行操作。

•施工前应检查TPO防水材料是否完好无损,如有损坏应及时更换。

•在施工过程中应注意防水层的完整性和接缝处的密封性,以防止水分渗漏。

•底层防水膜、TPO防水层和保护层的材料选择应符合相关标准和要求。

TPO防水专项施工方案 (20170717)

TPO防水专项施工方案 (20170717)

中国电子系统工程第二建设有限公司China Electronics System Engineering No.2 Construction Co., Ltd. 系统工程解决之道System Engineering Solution仙乐健康科技马鞍山生产基地建设项目屋面防水专项施工方案2017年7月17日目录目录 (1)一、工程概况 (4)二、屋面结构特征 (4)三、编制依据 (4)四、卡莱CCW-525单组份聚氨酯防水系统介绍 (5)五、聚氨酯施工机具 (5)六、聚氨酯涂膜施工工艺及流程 (6)6.1 涂膜防水系统的一般构成及要求 (6)6.2 基层准备 (7)6.3 前期密封处理 (7)6.4 底涂施工 (7)6.5 附加涂膜防水层施工 (7)6 .6 涂膜防水层施工 (8)6.7 节点的密封处理: (8)6.8 涂膜防水层的保护 (9)6.9 闭、淋水试验: (9)6.10 注意事项: (9)七、 TPO卷材施工流程和顺序 (10)7.1 屋面基层的准备 (10)7.2 材料运输、卸货、堆放及吊装 (11)7.3 铺设固定TPO防水卷材 (14)7.4 TPO防水卷材焊接施工 (14)7.5 屋面节点细部处理 (15)7.6 临时封闭 (20)7.7 检测和实验 (21)7.8 TPO屋面成品保护 (21)八、施工过程中的预防措施 (23)8.1 消防灭火器 (23)8.2 梯子 (23)8.3 夏季防护 (24)九、卡莱Sure-Weld TPO屋面系统 (24)9.1 卡莱卷材介绍 (24)9.2 TPO卷材物理性能指标 (26)9.3专业的配套材料 (28)一、工程概况工程名称:仙乐健康科技马鞍山生产基地建设项目建设地点:安徽马鞍山二、屋面结构特征根据设计要求,典型屋面构造为:➢40mm厚细石混凝土保护层➢无纺布隔离层➢ 1.5mm厚TPO防水卷材➢铺设一层XPS保温板➢单组份聚氨酯涂料➢砂浆找平层➢现浇混凝土顶板本方案主要针对其中的美国进口卡莱公司生产的单组份聚氨酯涂料的施工、以及美国进口卡莱1.5mm厚TPO防水卷材的施工。

TPO卷材防水维修施工方案

TPO卷材防水维修施工方案

TPO防水系统施工方案一、编制依据1.1《屋面工程技术规范》GB50345-20041.2《屋面工程质量验收规范》GB50207-20021.3《墙体建筑构造(三)含压型铝合金板》08j925-31.4《建筑结构荷载规范》GB50009-20011.5《企业TPO防水屋面系统技术指南》二、防水工程施工概况本工程为厂房屋面防水工程,钢板上铺设聚乙烯膜隔汽层,然后铺设50㎜厚的挤塑聚苯板保温层,保温板上安装1.5厚单层TPO防水卷材。

施工方法为机械固定法。

2.1垂直运输:本工程屋面防水卷材材料需用吊车进行运输。

2.2施工保护:因本工程施工面积大,工作面较多,施工工期紧,施工时需要进行紧密的配合施工,要保证完工面的成品保护工作。

2.3施工环境:用于本工程的施工机具均为小型工具,能耗低,噪音小,不会对周围环境造成大的影响。

2.4气候条件:由于屋面防水工程施工高峰期(7、8月)雨天较多,需要在施工工期中充分考虑到雨天的影响。

防水工程在雨雪天气和大风等恶劣天气情况下无法施工。

三、屋面系统施工工艺3.1TPO防水系统材料主体材料——TPO卷材增强1.5mm厚热塑性聚烯烃(TPO),主要有白色、灰色二种颜色。

宽幅卷材尺寸为3m和2.4m宽、30m长的卷材,用于屋面大面施工。

周边片材的尺寸为1.5m和1.2m宽、30m长,主要用于屋面的四周及雨蓬等处施工。

1.5mm厚卷材重约1.7Kg/m2。

3.2配套材料TPO切边密封膏、TPO基层胶粘剂、TPO卷材清洁剂、密封膏、TPO非增强泛水片材、TPO预制附件、固定螺钉和垫片、其他配套材料可焊接金属板及填充材料3.3施工机具自动热空气焊接机焊接速度:焊接机的速度不得快于产生一个热空气焊接所需的速度,并随温度环境而变化。

温度推荐:焊机压力为5O0-550N左右,温度为500-550℃,焊接速度为1.5-2m/min,具体情况视现场条件(温度、湿度)而定。

工作温度约为538℃,TPO卷材将不会“渗出”(卷材开始流出边外)。

TPO 防水卷材施工方案

TPO 防水卷材施工方案

TPO 防水卷材施工方案一、基层要求基层清洁、表面无尖锐物。

基层验收完毕。

二、工艺流程基面清理—→铺聚乙烯薄膜—→铺设保温板—→预铺 TPO 防水卷材—→紧固件固定TPO 防水卷材—→热风焊接TPO 防水卷材—→节点部位加强处理—→检查、修整—→组织验收三、TPO 防水卷材施工步骤1、清除基层表面杂物、碎屑。

2、铺聚乙烯薄膜一层,聚乙烯薄膜搭接采用自粘胶条粘结。

3、铺设挤塑泡沫保温隔热板,采用专用紧固件固定保温板。

4、预铺TPO 防水卷材:将TPO 防水卷材按弹线控制位置布置在保温层上,卷材铺设方向与压型钢板波纹方向垂直,把自然疏松的卷材按轮廓布置在保温层上。

卷材保持平整顺直,不得扭曲,搭接宽度 120mm,并进行适当的剪裁。

5、TPO 防水卷材固定:紧固件和垫片沿标记线所示的距卷材边缘 30mm 处固定卷材。

6、卷材搭接:一副卷材搭接于另一幅卷材上,使紧固件和垫片覆于防水层之下。

采用焊接机焊接每一个搭接边,如采用双焊缝需进行充气检测。

7、节点处理:裁剪适合相应节点的卷材片材,采用手持式焊枪将片材焊接于大面卷材上。

8、TPO 防水卷材收头:收头部位采用压条固定,并使用密封胶密封。

四、验收标准1、保证项目:防水卷材、紧固件、压条的材质、性能、规格、必须符合设计要求和施工规范的规定。

检验方法:观查检查和检查产品出厂合格证、试验报告、现场取样试验。

2、基本项目:按卷铺设防水卷材,搭接宽度不小于 120mm,接缝密贴、牢固、无张口、虚贴、空鼓等现象。

焊接宽度符合规范要求,无漏焊、无假焊、无烤焦熔淌痕迹。

焊缝充气检查加压时间不少于 2 分钟,压力不小于0.15Mpa,压力下降不大于20%。

手持焊枪焊缝检测采用目测及机械检测(即采用平头螺丝刀进行检测)SBS 改性沥青防水卷材施工方案一、底板防水施工(一)工艺流程基层清理、验收→涂刷基层处理剂→铺贴 3.3+3mm 厚耐超低温型SBS 改性沥青防水卷材→卷材收边和搭接边的封边处理→卷材收边和搭接边的处理→20 厚1:2.5 水泥砂浆保护层。

tpo防水卷材施工方案

tpo防水卷材施工方案

TPO防水卷材施工方案1. 简介TPO防水卷材是一种高分子合成材料,常用于建筑物的屋面、地下室以及其他需要防水的场所。

本文档将介绍TPO防水卷材的施工方案,以确保施工质量和防水效果。

2. 施工准备在开始施工之前,需要做好以下准备工作:•检查施工现场,确保基层结构牢固、无杂物和污垢;•清理准备防水层表面,确保无油污、灰尘和其他杂质;•准备好所需的工具和材料,包括刷子、滚筒、刮刀、聚合物膨胀胶、丁基胶等;•检查天气状况,确保施工期间无降雨。

3. 施工步骤3.1 清洁基层在开始铺设TPO防水卷材之前,需要确保基层表面干净且平整。

首先,清除基层表面的油污、灰尘和杂物,可以使用刷子和刮刀进行清理。

然后,将基层表面进行打磨,以确保平整一致。

3.2 铺设底层防水卷材在清洁基层之后,可以开始铺设底层的TPO防水卷材。

先将卷材展开,并将其对准基层的一侧,然后逐步铺设开来。

在铺设过程中,需要确保卷材的边缘与墙体或其他结构对齐,并保持卷材的平整。

3.3 粘贴卷材铺设底层卷材后,需要使用聚合物膨胀胶将其粘贴在基层上。

将聚合物膨胀胶均匀地涂抹在卷材的背面,然后将卷材贴合在基层上。

在粘贴过程中,需要确保卷材与基层的贴合紧密,并排除空气泡。

3.4 接缝处理在铺设和粘贴卷材的过程中,可能会出现接缝的情况。

为了确保防水效果,需要对接缝进行处理。

首先,使用刀片或刮刀将接缝处的卷材切割成平整的边缘,并清除卷材与基层之间的杂质。

然后,使用热风枪或其他加热设备将卷材加热,使其软化,并将接缝处的卷材覆盖在一起,确保接缝紧密。

3.5 安装配件在完成卷材铺设和接缝处理后,需要安装相应的配件,如雨水口、排水管等。

安装配件时,需要确保其与卷材的贴合紧密,使用丁基胶或类似材料进行密封。

3.6 检查和修复在施工完成后,需要对防水层进行检查,确保没有破损或缺陷。

如发现漏水或其他问题,需要及时进行修复。

修复时,可以使用聚合物膨胀胶或修补材料进行处理。

4. 施工质量控制4.1 施工人员培训为确保施工质量和工艺的一致性,施工人员需要接受专业的培训,掌握TPO防水卷材的施工技巧和注意事项。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

TPO双面自粘复合防水卷材地下防水施工方案(空铺法)一、材料选取及工程做法材料选取: 2.0 mm 双面TPO自粘复合防水卷材(附加层选用1.5㎜无胎双面自粘聚合物改性沥青防水卷材)工程做法:空铺法产品特点:⑴防水卷材刚(TPO)柔(蠕变型橡胶自粘材料)相济。

完全吸收了TPO卷材高弹、高强、耐老化、可焊接的优点和橡胶沥青自粘卷材具有的高延伸、抗裂性强、自愈性及蠕变特性。

⑶施工方便、工法丰富、节省工期,根据工程情况不同可采用干铺法、湿铺法、预铺反粘法、空铺法等各种施工工法。

⑷搭接方式灵活,选择冷自粘的“胶粘胶”方式,效果十分理想,施工速度快捷。

⑸施工过程无需溶剂或燃料,避免环境污染和消防隐患,节约能源,安全环保,符合鲁班奖工程材料要求,避免了火灾等安全事故的发生。

⑹产品具有很强的耐热性、耐低温性能(柔度)及防腐性能。

⑺利用产品的高延伸、自愈性及蠕变特性,解决满粘防水层在出现建筑裂缝(基层干缩缝、沉降裂缝、温差变形缝等)时“零延伸”导致的渗漏难题。

⑻利用产品的高强、高弹、耐穿刺、耐腐蚀、抗老化(TPO采用进口原料,不含增塑剂,没有增塑剂的迁延、渗出、老化问题,被世界防水界公认为能抗老化50年以上)等特性解决防水材料的使用年限难题。

(9)双面自粘TPO复合防水卷材为两层自粘层与一层TPO层的复合体,复合而成的卷材一层防水等同于三层有效防水。

如图所示:二、编制依据《地下工程防水技术规范》GB 50108-2008《地下防水工程质量验收规范》GB 50208-2011《建筑工程质量验收统一标准》 GB 50300-2001《国家建筑标准图集—地下建筑防水构造》 10J301三、施工条件1、基面条件:1) 基层表面应平整、坚实、清洁、并不得有空鼓、起砂、凹凸面和开裂等缺陷。

2)基面无明水即可施工。

3)基层阴阳角及转角处应做成半径≥50mm的圆弧形。

2、环境要求:1)铺贴卷材严禁在雨天、雪天施工;五级风及以上天气不宜施工。

2)施工气温不宜低于-10℃。

3)当施工环境温度较低时,可适当对卷材进行加热处理。

四、施工流程基层验收----基层表面清理----阴阳角涂刷基层处理剂----附加层施工----弹线比毡----铺贴卷材层 ----质量验收----现场清理----防水保护层----后续施工。

五、施工方法1、施工准备:1.1、工具的准备:施工工具:铁锹、扫帚、裁纸刀、盒尺、滚刷、钢丝刷、小平铲、锤子等。

防护工具:工作服、安全帽、手套、平底橡胶鞋等。

1.2、人员和材料准备:根据工程量大小提前做好材料计划和人员安排,确保工程进度。

2、操作步骤:2.1、基层验收:提前检查基层,基层表面应平整、坚实、清洁、并不得有空鼓、起砂、凹凸面和开裂等缺陷。

若基面不符合以上情况,应及时与土建方进行结合、处理。

2.2、基面清理将基面上的石块、灰快、尘土等杂物清理干净,使基面平整,洁净。

2.3、涂刷基层处理剂:只在阴阳角或拐角需要做附加层施工的部位涂刷基层处理剂,大平面不涂刷,基层处理剂干燥后即可粘贴附加层。

如图所示:阴阳角涂刷基层处理剂2.4、附加增强层处理:在转角、阴阳角及接缝等部位要增贴1.5mm厚水闭锁系列无胎自粘橡胶防水卷材作为附加增强层。

方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,先撕掉一半的隔离膜,卷材粘贴于基面之后再将卷材的另一半的隔离膜撕掉,将卷材粘贴于基面上。

整个过程由2人操作。

如图所示:阴阳角粘贴附加层附加层宽度:阴阳角(500mm宽)、后浇带(后浇带宽度+500mm宽满做)。

附加层施工完毕,在预留翻边阴阳角拐角部位曾贴100mm宽,300mm长的卷材条,作为拐角节点防水的弥补与增强。

如图所示:2.5、弹线比毡:根据施工位置确定卷材的铺贴方向, 在基层上弹出基准线作为卷材铺贴的控制依据,然后展开卷材按铺贴位置对不规则的部位进行适当剪裁。

大面卷材铺贴时不得拉紧卷材,应成自然平整状对准弹好的基准线。

2.6 卷材粘铺:1)先把卷材对准基准线摆正,进行比毡,长、短边搭接宽度均为为100mm;揭掉卷材搭接边部位的隔离膜后,用手或脚压实卷材搭接边。

使搭接边粘接牢固。

若搭接部位受污染或施工环境温度较低影响搭接边粘接时,可适当用火对卷材搭接边加热后再粘接。

2)卷材层铺设至阴阳角的附加层部位时,卷材在阴阳角附加层部位应与附加层粘贴在一起。

如图所示:3)立面与平面的搭接应留在平面上,距离立面不小于600mm。

相临两幅卷材的短边应错开至少500mm宽。

4)大面积分段施工的底板防水,在段与段的交接处应将相邻防水卷材的甩槎应错开300mm。

5)防水导墙应预留与立墙防水相连接的卷材,预留宽度为250mm。

预留卷材用临时保护墙保护起来,且两面隔离纸必须保留。

如图所示:预留翻边(预留甩槎)6)有电梯井、基础坑、集水坑的底板,应先做电梯井、基础坑、集水坑部位防水层,再做大面防水层。

如图所示:搭接边粘接效果检查如图所示:7)当施工环境温度较低时,可对卷材搭接边进行加热后再粘贴,以提高卷材搭接边的粘接效果。

8)有桩头的底板防水,应采取特殊防水处理,详细做法见“细部处理”。

2.7、细部处理:1)阴阳角处理:阴阳角是结构变形比较敏感的部位,此处防水层易被拉裂,由于三面交接,施工比较麻烦,稍有不慎就易发生渗漏。

为此在屋面阴阳角处,曾铺1.5mm厚“水闭锁”系列无胎双面自粘橡胶防水卷材作为附加增强层。

阴阳角裁剪方法如图所示:2)后浇带处理:后浇带是为解决建筑间的差异沉降、减小钢筋砼的温差应力而设置的。

由于该部位的沉降率较大,对防水的做法要求较高,因此后浇带处附加层为满做,后浇带附加宽度为:后浇带宽度+500mm宽(两边各250mm)。

后浇带混凝土现浇砼时,后浇带必须设置中埋式雨水膨胀止水带。

⑴、基础筏板后浇带处理如图:后浇带附加层铺设1 后浇带附加层铺设效果图3)预留避雷扁铁处理:防雷接地扁铁处必须设置500mm×500mm的增强层,以扁铁根部为中心向外直径250mm范围内卷材进行空铺且褶皱50mm,(空铺部位的隔离膜不撕掉)以方便避雷扁铁活动。

避雷扁铁包裹长度不低于150mm。

避雷扁铁防水构造图4)桩头处理:应先用水泥基渗透结晶防水涂料对桩头顶面、侧面及桩头四周500mm 范围内满涂刷3遍,再在桩壁和垫层平面100mm 宽部位涂刷1.0mm 厚非固化橡胶沥青防水涂料,然会再将卷材直接粘贴在非固化橡胶沥青防水涂料上,最后安装止水条。

桩头防水处理如下图所示: 渗透结晶防水涂料非固化橡胶沥青防水涂料TPO自粘卷材防水层止水条500mm100mm桩头立面及顶面水泥基渗透结晶防水涂料涂刷前必须对桩头进行充分湿润,否则水泥基渗透结晶无法渗入砼毛细缝隙,达不到很好的防水效果。

每遍涂刷完后应进行湿润养护,否则易出现干裂、起粉或起皮现象。

);渗透结晶涂刷如图所示:基面湿润(1)涂刷渗透结晶(2)四周涂刷宽度500mm(3)涂刷完后进行湿润保养(4)六、质量验收标准1、按防水面积每100㎡抽查一处,每处10㎡,且不得少于3处。

2、搭接边牢固性和密封性检查,每50m抽查一处,每处5m,且不得少于3处。

3、细部构造应全部进行检查。

4、长短边搭接宽度为100mm,最多允许出现—10mm的误差。

5、卷材铺设应平整顺直,搭接尺寸准确,不得扭曲。

卷材的搭接边应清扫干净,无滴水、油污及附着物。

6、预留翻边卷材应整齐,预留卷材翻边宽度为25、0mm,且不得揭掉隔离膜。

7、底板施工时,预留甩茬卷材的阴阳角拐角处应粘贴100mm*300mm的无胎双面自粘卷材条,防止给后期立墙施工时留下渗水隐患。

8、后浇带附加层施工应满做,宽度为:后浇带宽度+500mm(两边各250mm)。

9、桩头涂刷渗透结晶前必须进行湿润,涂刷后进行湿润保养,使渗透结晶涂料渗入混凝土内部形成密实的刚性防水结构,非固化橡胶沥青防水涂料应与TPO自粘卷材应粘接牢固、且密封严密,卷材与桩头之间的缝隙不得超过10mm。

七、安全保证措施工人进入施工现场严格执行《建筑工程施工现场安全规程》,严格按安全规程要求施工,必须戴好安全帽,现场专业施工队队长在施工前做好安全技术交底;施工人员要佩戴防护用具,施工现场严禁吸烟。

八、质量保证措施质量验收重点在搭接边的粘接效果,若出现开口等现象,则说明铺设卷材时搭接边没有压实。

开口的处理方法是用喷枪加热开口处卷材,再粘接牢固即可;若开口处出现反复开口现象(卷材长期暴露在阳光下所致),可直接在开口处粘贴1.5mm厚100mm宽的无胎自粘卷材条。

防水层施工结束应立即进行保护层施工,保护层采用细石混凝土,保护层施工部位只局限于大平面和斜坡式的侧面,对垂直于地板的侧面则不打保护层。

实行技术交底制度,对所有施工人员进行有针对性质量教育。

施工中落实自检、互检和专检制度,施工员、技术员及质检员施工中随时巡回检查,发现问题及时解决、纠正,杜绝不合格品流入下道工序;认真学习、领会施工图、施工方案及技术交底内容,施工前做好认真准备工作;防水施工队伍将施工区段落实到各施工人员,进行挂牌施工,责任到人;九、成品保护措施指定成品保护负责人,明确责任范围,必要时派专人巡视现场;防水施工人员、物料进场,必须遵守轻拿轻放的原则,严禁尖锐物体撞击防水层;防水层施工完毕后,不能在防水层上开洞或钻孔安装机器设备。

如不得已必须在防水层上开洞、钻孔的,应先做好记录,并安排修补。

在施工过程中,如发现防水层遭到破损,应尽快组织维修;每日防水施工完毕要做到“活完、料净、现场清”,避免隔离膜到处乱飞,污染环境;防水层施工结束应立即进行保护层施工,保护层采用细石混凝土,保护层施工部位只局限于大平面和斜坡式的侧面,对垂直于地板的侧面则不打保护层。

保护层施工期间应派遣两名防水施工人员现场揭掉卷材隔离膜,卷材隔离膜应随打随揭掉,不得出现一次性大面积揭掉隔离膜再打保护层的现象。

在防水层施工中或防水层已完成,而保护层未完成时,是成品保护的关键时期。

在此期间,禁止撕掉卷材上表面隔离膜,禁止任何无关人员进入现场,严禁穿带铁钉、铁掌的鞋进入现场,以免扎伤防水层。
