火电厂黑启动应急预案讲课讲稿
火电厂黑启动应急预案

二级响应
火电厂黑启动事故未威胁 到人员安全和重要设备安 全,但需要采取相应措施 防止事故扩大。
三级响应
火电厂黑启动事故已得到 有效控制,但仍需保持警 惕,防止类似事故再次发 生。
处置措施
切断电源
在确认安全的前提下,迅速切断事故 区域的电源,防止事故扩大。
启动应急电源
立即启动应急电源,确保重要设备和 关键岗位的电力供应。
应急指挥机构下设办公 室,负责日常应急管理 和协调工作。
应急支持保障部门
通信保障组
负责火电厂内外通信联络,确保信息畅通。
交通保障组
负责现场交通管制和运输工作,确保救援队 伍和物资及时到达。
物资保障组
负责储备和调配应急物资,满足现场需求。
后勤保障组
负责现场后勤保障工作,如餐饮、住宿等。
应急救援队伍
信息平台
建立火电厂黑启动应急信 息平台,整合相关信息资 源,提高信息处理和共享 效率。
物资与装备保障
物资储备
储备足够的应急物资,包括燃料 、润滑油、备品备件等。
装备维护
定期检查和维护应急装备,确保其 处于良好状态。
调配机制
建立应急物资和装备的调配机制, 确保在需要时能够迅速调配到位。
交通运输保障
火电厂黑启动应急预案
汇报人: 2023-12-23
目录
• 黑启动概述 • 火电厂黑启动应急预案编制 • 火电厂黑启动应急组织与职责 • 火电厂黑启动应急响应与处置 • 火电厂黑启动应急保障与恢复 • 火电厂黑启动应急预案演练与
培训
01
黑启动概述
黑启动定义
• 黑启动定义:黑启动是指火电厂在全厂停电的情况下,依靠 自身电源进行启动,逐步恢复厂用电、并网发电的过程。
电厂黑启动应急预案

一、编制目的为提高电厂在电力系统全停情况下快速恢复供电的能力,确保电网安全稳定运行,保障电力供应,特制定本预案。
二、编制依据1. 《电力行业安全生产法规》2. 《电力系统黑启动技术规程》3. 《电厂应急预案编制规范》4. 企业实际情况三、适用范围本预案适用于电厂在电力系统全停情况下,由电厂内部自行启动恢复供电的应急行动。
四、组织机构及职责1. 成立电厂黑启动应急指挥部,由电厂厂长担任总指挥,分管生产、安全、技术等领导担任副总指挥,各部门负责人为成员。
2. 设立应急办公室,负责预案的组织实施、协调和监督。
3. 各部门职责:(1)生产部门:负责黑启动方案的制定、实施和设备调试;负责黑启动期间的生产调度和运行管理。
(2)安全部门:负责黑启动期间的安全监督、检查和事故处理;负责应急预案的宣传、培训和演练。
(3)技术部门:负责黑启动设备的维护、检修和技术支持;负责黑启动方案的优化和改进。
(4)设备管理部门:负责黑启动设备的采购、安装、调试和运行管理。
五、黑启动方案1. 黑启动原则:按照先主设备、后辅助设备,先关键设备、后非关键设备的顺序进行黑启动。
2. 黑启动步骤:(1)启动发电机组:按照黑启动方案,启动发电机组,恢复机组运行。
(2)恢复厂用电:启动厂用电,确保生产、生活设施正常运行。
(3)恢复外送电:按照黑启动方案,逐步恢复外送电。
(4)恢复负荷:按照黑启动方案,逐步恢复负荷。
六、应急响应1. 事故发生时,立即启动应急预案,各相关部门按照预案要求,迅速行动。
2. 生产部门负责黑启动方案的执行,确保设备正常运行。
3. 安全部门负责黑启动期间的安全监督和事故处理。
4. 技术部门负责黑启动设备的维护、检修和技术支持。
5. 设备管理部门负责黑启动设备的运行管理。
七、应急保障1. 设备保障:确保黑启动设备完好,具备启动条件。
2. 人员保障:加强黑启动人员培训,提高应急响应能力。
3. 资金保障:确保黑启动所需资金及时到位。
火电厂黑启动应急预案

火电厂黑启动应急预案随着我国能源需求的不断增加,火力发电站作为重要的能源供应者,对于保障国家能源安全发挥着至关重要的作用。
然而,在火电厂运行过程中,由于各种原因导致的停电现象时有发生。
为应对这种紧急情况,火电厂黑启动应急预案应运而生,以确保火电厂能够在最短时间内恢复发电,保障能源供应的连续性和稳定性。
一、黑启动概念及必要性黑启动,指的是火电厂在停电状态下采用自有能源启动,恢复电网供电的一种技术。
火电厂黑启动应急预案是指为了应对火电机组遭遇各种原因导致的意外停机,保证火电厂在短时间内完成黑启动,尽快恢复电网供电,避免对整个电网造成不可预测的损失。
黑启动应急预案对于火电厂而言是必须制定的,原因如下:1、保证电网供电的连续性当电网出现故障或者受到自然灾害影响等操作不当情况时,黑启动技术可以帮助火电厂在最短时间内恢复供电,避免停电对社会生产和生活带来的严重影响。
2、保障能源供应的稳定性电力是当今社会最基本的能源供应,黑启动预案的制定可以帮助火电厂在遇到非常规情况时,迅速恢复供电,保证电力供应的可靠性和稳定性。
3、提高电网的安全性黑启动是一种采用火电厂内部自生自足的能源来启动发电机组便能恢复电网供电的技术,有效降低了对外部电网的依赖性,使电网的运行更加安全可靠。
二、黑启动应急预案的要点黑启动应急预案是保证火电厂黑启动的重要保障,它是保证黑启动顺利进行的关键,正常实施的重要保证。
黑启动预案应该明确故障原因和恢复方案,明确责任部门和责任人,制定详细的实施流程和时间表,确保黑启动能够顺利进行。
黑启动应急预案的要点如下:1、预案的编制黑启动应急预案应由企业的技术管理部门根据火电厂内部运行情况,结合电力行业黑启动标准制定,坚持灵活性、可操作性和科学性原则,制定全面、详细、可行的预案。
2、责任部门和责任人的规定黑启动应急预案应规定责任部门和责任人,明确各责任人的职责,确保黑启动依照方案的规定实施,并防止漏洞。
3、实施流程和时间表的制定黑启动应急预案应制定详细、可操作的黑启动实施流程和时间表,明确各操作的顺序、时限和步骤。
黑启动现场应急预案

一、预案背景为应对可能出现的全厂停电或厂用电消失等紧急情况,确保生产设备的安全稳定运行,提高运维人员的应急处置能力,特制定本黑启动现场应急预案。
二、预案目标1. 确保在黑启动过程中,各设备、系统运行正常,满足生产需求。
2. 确保人员安全,减少财产损失。
3. 提高运维人员的应急处置能力,提高应急预案的实用性和可操作性。
三、应急预案1. 组织机构(1)成立黑启动应急指挥部,负责统一指挥、协调、监督和调度。
(2)应急指挥部下设以下小组:a. 技术保障组:负责现场技术指导、设备操作和故障排除。
b. 人员保障组:负责现场人员调配、安全培训和应急物资保障。
c. 通讯保障组:负责现场通讯联络、信息传递和应急广播。
d. 安全保障组:负责现场安全检查、防护措施落实和事故处理。
2. 应急响应流程(1)发现全厂停电或厂用电消失情况,立即启动应急预案。
(2)应急指挥部接到报告后,立即召开应急会议,分析停电原因,制定黑启动方案。
(3)技术保障组根据黑启动方案,指导现场人员进行设备操作和故障排除。
(4)人员保障组负责现场人员调配和安全培训,确保人员安全。
(5)通讯保障组负责现场通讯联络和信息传递,确保信息畅通。
(6)安全保障组负责现场安全检查和防护措施落实,确保现场安全。
3. 黑启动步骤(1)检查柴油发电机状态,确保其处于备用状态。
(2)检查相关设备,确保其处于正常运行状态。
(3)启动柴油发电机,并连接至厂用电系统。
(4)逐级合上各级开关,实现柴油发电机带全厂厂用电运行。
(5)进行1号机组对1号主变零起升压的操作,确认1号主变升压状态正常。
(6)模拟向110kV母线及母线PT充电、向110kV顺谟线送电等操作项目。
4. 应急结束(1)黑启动完成后,应急指挥部召开会议,总结经验教训。
(2)对应急人员进行表彰和奖励。
(3)完善应急预案,提高应急响应能力。
四、预案培训与演练1. 定期组织应急预案培训,提高运维人员的应急处置能力。
黑启动应急预案演练

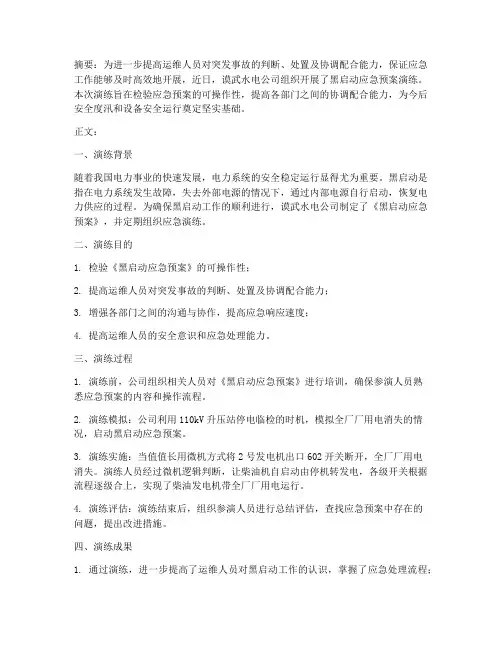

摘要:为进一步提高运维人员对突发事故的判断、处置及协调配合能力,保证应急工作能够及时高效地开展,近日,谟武水电公司组织开展了黑启动应急预案演练。
本次演练旨在检验应急预案的可操作性,提高各部门之间的协调配合能力,为今后安全度汛和设备安全运行奠定坚实基础。
正文:一、演练背景随着我国电力事业的快速发展,电力系统的安全稳定运行显得尤为重要。
黑启动是指在电力系统发生故障,失去外部电源的情况下,通过内部电源自行启动,恢复电力供应的过程。
为确保黑启动工作的顺利进行,谟武水电公司制定了《黑启动应急预案》,并定期组织应急演练。
二、演练目的1. 检验《黑启动应急预案》的可操作性;2. 提高运维人员对突发事故的判断、处置及协调配合能力;3. 增强各部门之间的沟通与协作,提高应急响应速度;4. 提高运维人员的安全意识和应急处理能力。
三、演练过程1. 演练前,公司组织相关人员对《黑启动应急预案》进行培训,确保参演人员熟悉应急预案的内容和操作流程。
2. 演练模拟:公司利用110kV升压站停电临检的时机,模拟全厂厂用电消失的情况,启动黑启动应急预案。
3. 演练实施:当值值长用微机方式将2号发电机出口602开关断开,全厂厂用电消失。
演练人员经过微机逻辑判断,让柴油机自启动由停机转发电,各级开关根据流程逐级合上,实现了柴油发电机带全厂厂用电运行。
4. 演练评估:演练结束后,组织参演人员进行总结评估,查找应急预案中存在的问题,提出改进措施。
四、演练成果1. 通过演练,进一步提高了运维人员对黑启动工作的认识,掌握了应急处理流程;2. 检验了《黑启动应急预案》的可操作性,为今后黑启动工作的顺利开展提供了有力保障;3. 增强了各部门之间的沟通与协作,提高了应急响应速度;4. 提高了运维人员的安全意识和应急处理能力,为今后安全度汛和设备安全运行奠定了坚实基础。
五、总结本次黑启动应急预案演练取得了圆满成功,达到了预期目标。
今后,谟武水电公司将继续加强应急管理工作,提高应急响应能力,确保电力安全稳定运行,为我国电力事业的发展贡献力量。
电网黑启动应急预案

电网黑启动应急预案一、应急背景和目标随着社会的快速发展和电力需求的日益增长,电网作为能源的血脉,其稳定运行对整个社会的正常运转至关重要。
然而,由于自然灾害、意外事故或恶意破坏等原因,电网可能发生黑启动情况,即全部或部分断电后需重新启动。
为了应对这种情况,保障电网运行和人民生活的安全,制定电网黑启动应急预案具有重要意义。
二、应急组织和责任1.应急组织体系:根据应急管理的原则,建立电网黑启动指挥部。
2.指挥部成员:指挥部的职责包括:制定应急预案、组织应急演练、调度应急资源、协调各部门、汇报上级、督导执行等。
3.责任分工:建立明确的责任分工和任务分工,各岗位要明确职责,做好齐抓共管,互相协调,保障电网的稳定运行。
三、应急资源保障1.应急物资:建立应急物资储备系统,包括电力设备、备用电源、应急发电设备、照明设备、通信设备等,确保在黑启动时能够提供足够的物资支持。
2.应急队伍:组建应急抢修队伍,进行专业化培训,提高应急抢修技能和能力,保障电网设备的快速修复和恢复供电。
3.应急设备:建立应急设备储备库,包括电力维修车辆、电力机械设备等,以便于快速调配和使用。
四、应急预案的主要内容1.应急级别划分:根据供电范围、断电程度、影响面积等划分应急级别,以便于合理调度应急资源。
2.应急流程:制定电网黑启动的流程,包括报警、启动应急电源、增加电压、恢复供电等具体步骤,确保各项工作有序进行。
3.应急通信:建立灵活高效的应急通信系统,确保各部门之间的及时沟通和指挥调度。
4.应急演练:定期组织电网黑启动应急演练,测试应急预案的可行性和有效性,提高应急处理的能力。
5.应急指挥与协调:指挥部要负责调度和协调各部门的工作,确保各项任务得到有效完成。
6.应急评估和总结:每次应急事件结束后,要对整个应急过程进行评估和总结,及时发现问题和改进措施,提高应急预案的质量和适应性。
五、应急预案的运行监控1.建立应急预案的监控机制,确保预案的执行和运行符合要求。
火电厂应急预案演练稿件

正文:为深入贯彻落实安全生产责任制,进一步提高火电厂应对火灾事故的应急处置能力,确保在火灾发生时能够迅速、有序、有效地进行救援,最大限度地减少人员伤亡和财产损失,近日,我国某火电厂组织开展了火灾应急预案演练。
本次演练旨在检验应急预案的实用性和可操作性,提高员工的安全意识和应急技能。
一、精心策划,周密部署为确保演练顺利进行,火电厂成立了演练指挥部,由厂长担任总指挥,各部门负责人为成员。
指挥部制定了详细的演练方案,明确了演练目的、时间、地点、人员、程序和注意事项。
同时,对参演人员进行分工,确保每个环节都有专人负责。
二、实战演练,检验预案本次演练模拟了火电厂主厂房发生火灾的场景。
随着火警信号的响起,演练正式开始。
消防报警系统自动启动,火警联动装置迅速启动,消防水泵、喷淋系统等消防设施全部进入工作状态。
演练分为两个阶段:第一阶段为火警报警、初期火灾扑救;第二阶段为火灾蔓延、紧急疏散和人员搜救。
在第一阶段,消防队员迅速到达火灾现场,使用灭火器、消防水带等消防器材进行灭火。
同时,消防中控室人员启动消防水泵、喷淋系统,确保消防设施正常运行。
在第二阶段,随着火势蔓延,火电厂立即启动应急预案,组织员工进行紧急疏散。
各岗位员工按照预案要求,迅速撤离到安全地带。
同时,救援小组展开人员搜救,确保无人员滞留。
三、总结经验,改进提升演练结束后,指挥部组织参演人员召开总结会,对演练过程中发现的问题进行梳理和总结。
厂长对演练进行了点评,对演练取得的成绩给予了肯定,同时也指出了演练中存在的不足。
厂长强调,要充分认识火灾事故的危害性,高度重视消防安全工作。
一是要加强消防安全教育培训,提高员工消防安全意识和应急处置能力;二是要完善应急预案,确保预案的实用性和可操作性;三是要定期开展应急演练,检验预案的可行性,提高应急处置能力。
四、持续改进,确保安全针对本次演练中发现的问题,火电厂将采取以下措施进行改进:1. 完善应急预案,针对演练中发现的问题,对预案进行修订和完善,确保预案的实用性和可操作性。
火力发电厂黑启动应急方案汽机部分

汇报人:
2023-11-16
CATALOGUE
目 录
• 汽机部分黑启动应急预案概述 • 汽机部分黑启动应急组织与职责 • 汽机部分黑启动应急预案启动条
件 • 汽机部分黑启动应急处置措施
CATALOGUE
目 录
• 汽机部分黑启动应急资源与保障 • 汽机部分黑启动应急,应立即对相关部分进行修订。
修订内容与范围
修订内容
预案的修订应包括汽机部分的启动和应急处置的全部内容。
修订范围
从应急电源的启动,到汽轮机的安全停运和相关设备的维护和检修。
更新发布与执行
更新发布
每次修订完成后,应立即以正式文件的形式发布。
执行
所有相关人员必须接受修订后的预案培训,确保每个人都了解最新的应急方案。
根据培训计划,准备相应的培训材料,包 括教材、课件、教具等。
组织培训
培训评估
按照培训计划,组织相关人员进行培训, 确保培训过程有序、有效。
在培训结束后,对培训效果进行评估,分 析存在的问题和不足,提出改进措施。
07
CATALOGUE
汽机部分黑启动应急预案修订 与更新
修订周期与频率
修订周期
建议每年进行一次全面修订。
应急指挥部
负责全面指导、协调和组 织汽机部分黑启动应急工 作。
应急指挥办公室
负责日常应急管理工作, 包括制定应急预案、组织 培训和演练等。
应急指挥小组
负责现场应急指挥和协调 ,包括启动应急预案、协 调救援队伍、调配资源等 。
应急岗位职责与分工
应急指挥部职责
负责全面领导和协调应急工作,对重大应急决策进行审批和决策 。
编制依据与原则
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
火电厂黑启动应急预案大唐许昌龙岗发电有限责任公司大唐许昌禹龙发电有限责任公司目录1 总则2 概况3 应急预案内容3.1 应急指挥机构及其职责3.2 危急事件的预防3.3 应急预案的启动3.4 危急事件的应对3.5 生产、生活维持或恢复方案火电厂黑启动应急预案1 总则遵循“安全第一,预防为主”的方针,坚持防御和救援相结合的原则,以危急事件的预测、预防为基础,以对危急事件过程处理的快捷准确为核心,以全力保证人身、电网和设备安全为目标,以建立危急事件的长效管理和应急处理机制为根本,提高快速反应和应急处理能力,将危急事件造成的损失和影响降低到最低程度。
2 概况2.1黑启动是指“黑状态”下的启动,所谓“黑状态”指:系统瓦解造成电网大面积停电,龙岗升压站母线失压,机组全部跳闸,交、直流电源消失,输电线路全部失压,电网对所有用户停止供电,调度通信中断。
2.2 大唐许昌龙岗发电有限责任公司机组标准运行方式及所处电网状况:#1、2机组为单元接线、总装机700MW,有三条220KV线路接入系统。
#3、4机组为单元接线,总装机1230MW,分别通过我公司500KV开关站岗花I回线、岗花II回线直接接至花都变电站500KV I母、II母上,机组正常运行,每台机厂用电由各自的高厂变供电,电源取自各自发电机出口封闭母线。
事故状态或停机检修状态下,机组厂用电由220KV系统#02启备变供电,#2启/备变电源取至龙岗变电站220KV母线。
2.2.1 220KV龙岗变电站正常运行方式2.2.1.1 220KV母线运行方式安排原则:龙岗电厂220KV东母元件:V岗钧1、启备1、Ⅰ岗钧1、岗221 龙岗电厂220KV西母元件:Ⅱ岗钧1、启备2、岗2222.2.1.2 220KV系统中性点接地方式:#1或#2主变和01、02号启备变中性点全部接地。
3应急预案内容3.1 应急指挥机构及其职责3.1.1 应急指挥机构总指挥:李遂甫副总指挥:魏泽理付晖成员:韦松伟于松峰朱江张心东李锦贤、李滇、张国平、赵万宝、刘永伟、李刚、王正文、韩国强、沈洪波、李绍卿、郭世豪、各值值长。
本预案日常管理机构为发电部,日常管理机构负责人:付晖3.1.2专业应急小组:1、运行应急组:李刚2、继电保护应急组文战友职责:负责黑启动中继电保护工作。
3、电气专业应急组俎永强职责:组织协调电气检修工作,确保电气设备安全恢复投运。
4、化学专业应急组刘付德职责:负责制水设备安全恢复投运。
5、燃料专业应急组李绍卿职责:负责输煤系统安全恢复投运。
6、汽机专业应急组胡慧军职责:组织协调汽机检修工作,确保汽机设备安全恢复投运。
7、锅炉专业应急组王朝民职责:组织协调锅炉检修工作,确保锅炉设备安全恢复投运。
8、热控专业应急组丁拥职责:组织协调热工检修工作,确保热工设备安全恢复投运。
9、物资保障组赵万宝职责:组织协调确保物资及时供应,确保满足生产需要。
10、车辆、后勤、医疗组李滇职责:负责车辆、后勤、医疗工作,确保满足生产需要。
11、保安、消防救援组张志伊职责:负责保安、消防救援工作。
12、安全保障组韦松伟职责:负责安全监督工作,确保黑启动中的安全。
13、通讯保障组袁帅职责:负责通讯工作,确保黑启动中通讯系统畅通。
各小组成员受上一级主管领导的指挥,负责各预案的执行实施。
3.1.3职责1、“黑状态”发生后,根据事故报告立即按本预案规定的程序,组织全厂力量赶赴现场进行事故处理,使损失降到最低限。
尽快使黑启动机组并网运行恢复对外供电,使系统稳定运行。
同时,要根据电网接线及运行方式的变化及时修改本预案,修改后的方案仍需上报批准;2、负责向中国大唐集团公司报告本厂的事故情况和事故处理进展情况;3、各应急小组人员在“黑状态”发生后,应立即按职责分工赶赴现场,坚守岗位组织事故处理。
要在保障安全的前提下,迅速恢复我厂直流电源,满足受电条件,联系调度尽早恢复厂用电,尽快“黑状态”后首台机组并网运行;4、黑启动处理期间,要求各岗位尽职尽责,联络渠道要明确畅通,联络用语规范,认真做好有关情况的记录工作;5、全公司所有生产单位,对事故发生的现象、设备损坏情况和事故处理经过一定要记录清楚;6、负责宣布本预案的启动和结束;7、组织和提供事故恢复所需要的备品备件。
组织事故恢复所必需的生产车辆。
组织实施事故恢复所必须采取的临时性措施;8、协助完成黑启动(发生原因、处理经过、设备损坏和经济损失情况)调查报告的编写和上报工作;9、负责组织每年对本预案进行一次演习;10、各专业应急小组成员受上一级主管领导的指挥,负责预案的执行实施。
3.2 危急事件的预防3.2.1产生黑启动事件的原因分析:3.2.1.1电网崩溃、电厂出线线路跳闸造成全厂停电后,仅有的备用厂用电也可能停电。
3.2.1.2 当一条出线线路停电检修或线路故障而只有一条线路运行时,如到遇有检修工作发生运行线路事故时,将会造成全厂黑启动。
3.2.2预防发生黑启动事件的措施:3.2.2.1增设备用保安电源(柴油发电机);3.2.2.2 合理安排厂用系统的检修;钧州变单母线运行时制定好厂用电运行方案,确保厂用电源。
3.3 应急预案的启动3.3.1值长及时汇报生产副总经理和主管运行的领导,由生产副总经理汇报上级主管部门。
同时还要汇报上级调度部门;3.3.2该预案由生产副总经理宣布启动;3.3.3各运行岗位人员按照事件的预案进行处理;3.3.4各应急小组人员立即到岗履行自己的职责;3.3.5本预案的结束条件是:机组并网带50%负荷稳定运行,厂用备用电源恢复正常。
满足条件后由生产副总经理宣布结束本预案,进入正常的运行管理轨道。
3.3.6本预案的启动条件:(1)龙岗220KV升压站系统失压,#1、#2机组停运。
(2)龙岗550KV升压站系统失压,#3、#4机组停运。
02启备变失电。
3.4 危急事件的应对3.4.1 机构及危急小组成员必须清楚本预案的启动条件。
3.4.2 生产领导、生产管理人员及运行人员必须掌握本预案。
3.4.3 我公司黑启动机组选定为#1机组。
3.4.4 黑启动机组所需最低启动负荷统计。
3.4.5柴油发电机及各蓄电池组的容量,以及各蓄电池组得到外部电源供给后至恢复正常使用所需的时间(见表2)。
3.4.6 从“01号启备变开始受电”至“黑启动机组并网运行”所需时间为10小时。
3.4.7 注意事项3.4.7.1当我厂进入“黑状态”后,首先迅速启动柴油发电机运行,建立交流电源,用充电器给蓄电池充电,恢复直流系统,尽快满足受电条件。
3.4.7.2 龙岗升压站母线满足受电条件后,要迅速与调度部门取得联系,尽快恢复对我厂01号启备变供电,尽快恢复厂用电。
3.4.7.3 厂用电恢复后,由于此时系统薄弱,黑启动过程中严格遵守调度命令,启动高压转机时都要与调度部门联系,经调度同意后方可启动,防止系统稳定再次破坏。
3.4.7.4 厂用电恢复后,先恢复循环水等辅助系统。
3.4.8 黑启动机组的启动步骤3.4.8.1 #1柴油发电机通过#1机保安段供#1机110V充电器、220V充电器对蓄电池充电,将脱硫保安段切至主机保安段带,恢复脱硫保安负荷的运行,注意不得使柴油发电机过负荷。
3.4.8.2龙岗升压站受电后,汇报调度尽快恢复对我厂01号启备变充电。
3.4.8.301号启备变投运后,对#1机6KV工作1、2段送电。
3.4.8.4对#1机380V各工作段及MCC段送电。
3.4.8.5我公司通讯系统失去交流电源后,直流电源可维持运行4h 左右,在全厂处于黑启动状态下时,除保留我厂与省调、地调、当地政府、生产领导、各生产岗位通讯外,停止一切不重要通讯设备。
我公司在通讯中断情况下,要充分发挥移动电话、人工、车辆等联络手段的作用。
3.4.8.6我公司处于黑启动状态时,无自身启动能力,需获得外来电源实现“黑启动”。
我公司获得外来电源的途径为钧州变至我厂220KV母线。
3.4.8.7我公司机组“黑启动”恢复顺序为:#1、#2机。
3.4.8.9我公司获得6KV厂用电后,开始实施#1机组“黑启动”方案。
1、启动消防水泵运行。
2、启动#1机循环水泵运行。
3、启动#1机开冷水系统运行。
4、启动#1机闭冷水系统运行。
5、启动#1机压缩空气系统运行。
6、投运#1机凝结系统运行。
除氧器上水。
7、启动供油泵运行。
8、#1启动锅炉点火,投入#1机辅汽系统运行。
投入#1机除氧器加热。
9、投入#1机给水系统运行,锅炉上水。
10、投入#1机轴封,启动真空系统运行。
11、启动#1炉风、烟系统运行。
12、#1炉吹扫,点火。
13、#1炉蒸汽品质合格,达到冲转条件,汽机冲转。
加热器随机投入。
14、#1机3000RPM,#1发电机并网。
15、启动#1炉一次风机,投入制粉系统。
16、#1机厂用电切换为工作电源带。
17、#1机辅汽倒为冷再供。
18、#1小机冲转。
19、#1机给水切为汽泵运行。
逐渐加负荷。
20、#1机加负荷至额定值。
3.4.9 每年进行一次本预案的演习工作。
3.5 生产、生活维持或恢复方案3.5.1各部门生产人员在全厂停电事故发生后,在人身安全不受危害的情况下要坚守本职岗位,使生产、生活稳定进行。
3.5.2根据实际情况恢复对办公区供电,粉煤灰公司要及时与值长联系,做好恢复工作,防止损坏设备,并注意操作中的安全。
3.5.3通达公司要及时做好宣传工作,采取必要的措施保障商品供应和食品供应。
3.5.4安监部要布置安排好人力,做好安全保卫工作,并组织消防人员随时准备进行救险工作。
