砂石基础换填方案

合集下载

砂石级配换填施工方案

砂石级配换填施工方案

砂石级配换填施工方案1. 引言砂石级配换填施工是土地工程中常用的一项工程技术,其主要目的是通过合理配置砂石材料,保证填筑土体的均匀性和稳定性。

本文将介绍砂石级配换填施工方案的具体步骤和注意事项。

2. 施工前准备在进行砂石级配换填施工之前,需要进行充分的准备工作。

首先是对填筑区域进行勘察,确定地基状况和土体特性。

其次是准备所需的砂石材料,确保质量符合相关标准要求。

还需要购置或租赁相应的机械设备,如推土机、挖掘机等。

3. 施工步骤3.1 清理场地在进行砂石级配换填之前,需要对填筑区域进行清理,清除杂物、碎石等杂物,确保填筑土体的纯净度。

#### 3.2 砂石材料测量根据设计要求,对所需的砂石材料进行测量,并按照一定比例进行级配混合。

#### 3.3 挖掘土体利用挖掘机将现有土体挖出,确保挖掘深度和坡度符合设计要求。

#### 3.4 摊铺砂石材料将经过混合的砂石材料均匀地摊铺在填筑区域内,并利用压路机进行夯实,确保填筑土体的均匀性和密实度。

#### 3.5 防护措施在填筑土体夯实完成后,需要加设防护措施,如设置警示标志、围栏等,确保填筑土体的安全。

4. 施工注意事项在进行砂石级配换填施工时,需要注意以下几点: - 严格按照设计要求进行施工,不得擅自更改填筑土体的类型和厚度。

- 确保砂石材料的质量符合标准要求,不得使用受污染或劣质材料。

- 施工过程中要注意安全,穿戴好安全防护用具,严禁在夯实土体上行走。

- 施工完成后,对填筑土体进行验收,确保质量合格。

5. 结论砂石级配换填施工是土地工程中重要的一项技术,其施工质量直接影响到土体的使用效果和稳定性。

通过本文介绍的施工方案和注意事项,希望能为相关从业人员在实际工作中提供参考和指导。

地基砂石换填施工方案

地基砂石换填施工方案

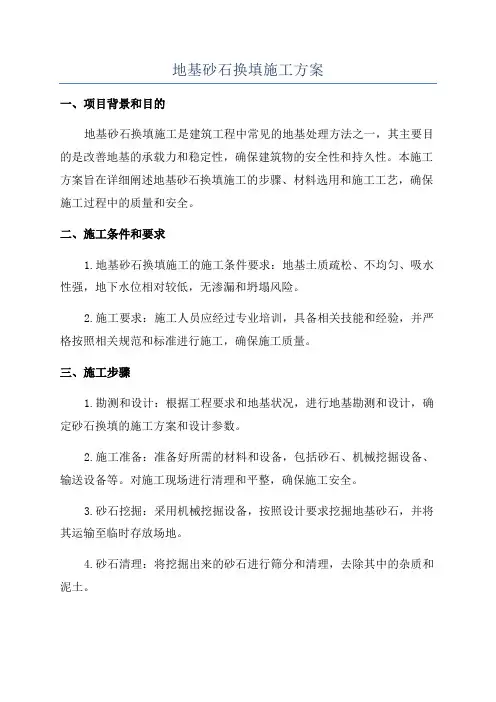

地基砂石换填施工方案一、项目背景和目的地基砂石换填施工是建筑工程中常见的地基处理方法之一,其主要目的是改善地基的承载力和稳定性,确保建筑物的安全性和持久性。

本施工方案旨在详细阐述地基砂石换填施工的步骤、材料选用和施工工艺,确保施工过程中的质量和安全。

二、施工条件和要求1.地基砂石换填施工的施工条件要求:地基土质疏松、不均匀、吸水性强,地下水位相对较低,无渗漏和坍塌风险。

2.施工要求:施工人员应经过专业培训,具备相关技能和经验,并严格按照相关规范和标准进行施工,确保施工质量。

三、施工步骤1.勘测和设计:根据工程要求和地基状况,进行地基勘测和设计,确定砂石换填的施工方案和设计参数。

2.施工准备:准备好所需的材料和设备,包括砂石、机械挖掘设备、输送设备等。

对施工现场进行清理和平整,确保施工安全。

3.砂石挖掘:采用机械挖掘设备,按照设计要求挖掘地基砂石,并将其运输至临时存放场地。

4.砂石清理:将挖掘出来的砂石进行筛分和清理,去除其中的杂质和泥土。

5.砂石运输:采用输送设备将清理好的砂石从临时存放场地运输至施工现场。

6.砂石填充:按照设计要求将砂石均匀填充至地基内,通过升降机等设备进行分层压实,确保填充的砂石密实度和稳定性。

7.秩排和验收:完成砂石填充后,对填充层进行秩排,保证填充层的平整度和水平度。

最后进行验收,确保施工质量符合要求。

四、材料选用和质量控制1.砂石选用:砂石的选用应符合相关标准和规范要求,具备一定的承载能力和稳定性。

同时,砂石应具备一定的排水性,以避免水分的滞留和引起地基沉降。

2.质量控制:在施工过程中,应进行定期的质量检查和监测,以确保砂石填充的质量和稳定性。

对于填充层的密实度和厚度等参数,应进行抽样检验和实地检查,及时采取措施进行调整和修正。

五、安全措施和环境保护1.安全措施:施工人员应佩戴好安全帽、防护鞋和口罩等个人防护用品,确保施工人员的人身安全。

同时,机械设备的使用应符合相关安全规定,防止发生事故。

级配砂石换填方案

级配砂石换填方案

级配砂石换填方案一、工程概述在本次工程中,由于原地基的承载能力不足,无法满足建筑物的设计要求,需要采用级配砂石换填的方法对地基进行处理。

换填区域位于建筑物基础下方,面积约为_____平方米,深度为_____米。

二、编制依据1、《建筑地基基础工程施工质量验收规范》(GB 50202-2018)2、《建筑地基处理技术规范》(JGJ 79-2012)3、工程地质勘察报告4、设计图纸及相关文件三、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解地基的地质情况和设计要求。

编制施工方案,向施工人员进行技术交底。

2、材料准备选用质地坚硬、级配良好的中粗砂和碎石,砂石的含泥量不得超过5%。

对进场的砂石材料进行检验,确保其质量符合要求。

3、主要机具准备装载机、挖掘机、自卸汽车、压路机、水准仪、全站仪等。

4、作业条件准备清除换填区域内的杂物、积水和淤泥。

设置好控制换填厚度的标志桩。

四、施工工艺流程1、测量放线根据设计图纸,使用全站仪放出换填区域的边界和控制桩。

测量原地面高程,计算出换填的深度。

2、开挖基槽采用挖掘机按照设计要求的深度和坡度开挖基槽。

在开挖过程中,随时测量槽底的高程和坡度,确保符合设计要求。

3、验槽基槽开挖完成后,通知建设单位、监理单位、勘察单位和设计单位进行验槽。

检查槽底的地质情况、高程和尺寸是否符合设计要求,如有不符合要求的地方,应及时进行处理。

4、铺设砂石分层铺设级配砂石,每层厚度一般为 300mm 左右。

铺设时应先铺大粒径的碎石,再铺中粗砂,保证砂石的级配良好。

5、洒水夯实在铺设每层砂石后,应适量洒水,使砂石湿润。

采用压路机进行夯实,碾压次数不少于 6 遍,碾压速度不宜过快,以保证压实效果。

6、检验验收每铺设完一层砂石,应进行检验,检查砂石的压实度和厚度是否符合要求。

采用环刀法进行压实度检测,压实度不应小于 95%。

7、表面平整换填完成后,使用水准仪测量表面高程,对表面进行平整,确保平整度符合设计要求。

砂石换填施工方案

砂石换填施工方案

砂石换填施工方案砂石换填施工是土方工程中常见的一种处理方法,通常用于填筑土地场地。

其施工方案需要根据具体工程情况进行定制,以下是一个700字的砂石换填施工方案:一、工程概况该项目是一处工地场地填筑工程,面积约1000平方米,场地旁边有河流,地下水位较高。

由于该地区地基情况差,需要进行填筑和强化处理,以确保工地稳定和安全施工。

二、施工准备1. 清理场地:先清除场地上的杂物和障碍物,清理干净后再进一步施工。

2. 地下水处理:考虑到地下水位较高,需挖掘排水沟并进行排水工作,以降低地下水位,确保施工的稳定性。

3. 砂石准备:检查砂石的质量和规格是否符合要求,确认无问题后运输到施工现场,并进行堆放。

三、施工步骤1. 剥离原土层:首先需要将场地上的原土层剥离到规定的标高,以便后续施工。

2. 石子填筑:在剥离原土层后,将石子进行堆放填筑,并采用铺设机等专业设备进行压实,确保填筑层均匀、牢固。

3. 砂土填筑:在石子填筑层之上,进行砂土填筑,同样采用专业设备进行压实,确保填筑层平整、坚实。

4. 压实处理:在填筑完成后,进行整体压实处理,以提高填筑层的紧密度和稳定性。

可采用振动夯等设备,根据实际情况进行压实处理。

5. 排水沟处理:在填筑完成后,进行排水沟的施工,以引导场地和周边地区的地下水流,确保排水畅通,避免影响到施工安全。

四、安全措施1. 工程现场设置警示标志,提醒周边人员注意安全。

2. 施工过程中,所有工人必须佩戴安全帽、工作服等防护装备。

3. 施工现场应保持整洁,杂物、废弃物及时清理。

4. 施工设备和机械应符合标准,定期检查,并进行日常维护。

5. 施工过程中应注意用电安全,防止电器设备触电等事故发生。

五、环境保护1. 砂石换填施工过程中要防止水土流失,避免造成环境污染。

2. 施工现场应设置防尘网和防喷沙网,避免对周边环境造成污染。

3. 施工过程中的废弃物要分类处理,保证环保要求。

六、验收标准1. 场地填筑层平整、均匀、牢固,能够满足后续施工的要求。

砂石换填施工方案

砂石换填施工方案

砂石换填施工方案砂石换填施工方案是土地平整和基础工程中常用的一种施工方式,本文将就砂石换填施工方案的基本步骤、施工流程以及施工注意事项进行详细介绍。

1. 砂石换填施工方案的基本步骤(1) 施工前准备:了解工程地形、地貌、土质等情况,制定施工方案。

同时做好施工准备工作,包括人员组织、材料采购、机械设备调配等。

(2) 地面清理:清理工程现场,将杂物、废渣等物质清除干净,保持施工场地整洁。

(3) 紧固法支护:施工过程中,根据地质情况,对施工现场进行支护。

常见的支护方式有钢支撑、预埋钢筋、冻土法等。

(4) 砂石填充:选用适量的高质量砂石材料进行填充。

填充时应注意控制砂石的含水率,严格按照设计要求进行施工。

(5) 压实处理:砂石填充完毕后,采用合适的机械设备进行压实处理。

常见的压实设备有振动压路机、平板振动器等。

(6) 清扫整平:压实完成后,对施工现场进行清扫整平,确保地表平整、光滑。

2. 砂石换填施工流程(1) 总体布置:根据工程要求规划施工现场,设置固定的施工区域。

(2) 试验室检测:将砂石材料送至试验室进行检测,确保材料质量符合施工要求。

(3) 材料采购:向正规的砂石材料供应商购买所需的砂石材料。

(4) 调配机械:根据施工方案,调配合适的机械设备,包括挖掘机、压路机等。

(5) 施工现场布置:根据施工方案将机械设备、砂石料等准备好,确保施工现场整洁有序。

(6) 施工操作:按照步骤进行施工,包括清理地面、支护、砂石填充、压实处理等。

(7) 定期检测:在施工过程中,要定期进行质量检测,确保施工质量符合设计要求。

(8) 施工完工:施工完成后,对施工现场进行清扫整理,保持施工区域清洁。

3. 砂石换填施工注意事项(1) 严格按照设计要求进行施工,包括砂石的选用、含水率的控制、压实度的要求等。

(2) 注意施工现场安全,做好安全防护工作,确保工人和设备的安全。

(3) 施工过程中要与周边的其他施工工程协调配合,保证整体工程的顺利进行。

砂石级配换填施工方案

砂石级配换填施工方案

砂石级配换填施工方案1.目标2.施工原理(1)合理选择填料:根据填土工程的设计要求,选择适合的砂石材料作为填料。

填料应具有均匀性和稳定性,具备一定的密实度、排水性能和抗剪强度。

(2)砂石级配处理:对原土进行砂石级配处理,即将填料按不同颗粒大小进行分类,使填料的级配曲线符合要求。

砂石级配处理可以提高填料的密实度和排水性能,增加填土的稳定性。

(3)更换填料:根据原土的物理力学性质和设计要求,可以适当更换填料,以改善原土的承载力和稳定性。

更换填料可以提高填土工程的密实度和抗剪强度,减少沉降和变形。

3.施工步骤(1)现场勘察:对填土工程的场地进行详细勘察,了解原土的情况和设计要求。

(2)选择填料:根据填土工程的设计要求和现场勘察结果,选择合适的砂石材料作为填料。

(3)砂石级配处理:将选择的填料按不同颗粒大小进行分类,使填料的级配曲线符合要求。

(4)更换填料:根据原土的物理力学性质和设计要求,适当更换填料。

更换填料时,需要先将原土挖空,然后将新的填料倒入挖空区域,并进行密实处理。

(5)密实处理:使用合适的机械设备对填料进行密实处理,使填料达到设计要求的密实度。

(6)控制测量:在施工过程中,根据设计要求进行测量,控制填土的厚度和均匀性。

(7)质量验收:施工完成后,对填土工程进行质量验收,检查填料的密实度、排水性能和抗剪强度是否满足设计要求。

4.施工注意事项(1)施工过程中需注意安全:在施工过程中,需要合理安排作业流程,确保工人的安全。

同时,操作人员需要熟悉操作规程,正确使用工具和设备。

(2)施工时需注意环境保护:在施工过程中,需要遵守环境保护要求,合理利用土地资源,减少挖掘和破坏原土的程度。

(3)严格按照设计要求施工:施工过程中,需要严格按照设计要求进行施工,确保填土工程的稳定性和耐久性。

(4)施工质量控制:施工过程中,需要进行测量和控制,确保填料的密实度、排水性能和抗剪强度满足设计要求。

(5)施工记录:施工过程中,需要做好施工记录,包括施工资料、测量数据和质量验收报告等,以备以后的参考和评估。

基础连砂石换填施工方案(DOC)

基础连砂石换填施工方案(DOC)

基础连砂石换填施工方案
一、前言
基础工程是建筑工程的重要组成部分,而连砂石换填作为基础施工中的一种关
键技术方案,对工程质量起着至关重要的作用。

本文将重点介绍基础连砂石换填的施工方案。

二、施工准备
1.地面准备:施工前需对工程现场地面做好整平、清理等准备工作;
2.材料准备:保证所需砂石及填充材料的质量和数量满足施工需求;
3.设备准备:确保使用的施工设备完好,并对施工人员进行相关技术培
训。

三、施工步骤
1.基础清理:清除地基表面的杂物和渣土,确保基础表面清洁;
2.挖掘基坑:根据设计要求,在机械挖掘的情况下,挖掘基础开挖坑;
3.填充砂石:在基础坑内依次填充砂石,并进行夯实,确保填充均匀
密实;
4.换填施工:在填充砂石过程中,逐步进行砂石的换填;
5.振实处理:对已换填的砂石进行振实处理,保证填充的坚实稳固;
6.验收:完成施工后,进行基础连砂石换填的质量验收,确保达到设
计要求。

四、质量控制
1.施工过程中需严格按照设计图纸和规范要求操作,保证施工质量;
2.定期检查施工现场,发现问题及时处理;
3.注重施工过程中的安全控制,确保施工人员安全。

五、施工注意事项
1.确保填充的砂石质量符合要求;
2.施工现场要保持干燥,避免雨水等外界环境影响施工进度及质量;
3.严格控制施工过程中的振实操作,避免振实不到位导致填充不均匀。

六、结语
基础连砂石换填作为基础施工的一项关键技术,对于工程的稳定性和安全性至
关重要。

通过本文对基础连砂石换填的施工方案的介绍,希望可以为相关施工人员提供一定的参考和指导,确保施工质量和工程安全。

级配砂石换填方案

级配砂石换填方案

级配砂石换填方案早晨的阳光透过窗帘,洒在我的工作台上,一股清新的气息弥漫在空气中。

我泡了杯咖啡,准备开始今天的方案写作。

这个项目是关于级配砂石换填的,我已经有了十年的经验,这次我要用意识流的方式,把我的思路和想法流畅地表达出来。

一、项目背景及目标这次项目位于我国某大型基础设施建设现场,由于地质条件复杂,需要进行级配砂石换填处理。

我们的目标是确保换填后的地基承载力满足设计要求,同时提高工程质量和施工效率。

二、级配砂石选材1.砂石来源:选择当地优质的砂石资源,保证原材料的质量和供应。

2.级配要求:按照设计要求,确保砂石的级配合理,满足地基承载力的需求。

3.质量控制:对砂石进行严格的质量检测,确保其物理、化学性能符合国家标准。

三、施工方案1.施工准备:对施工现场进行清理,确保施工环境整洁;对施工人员进行技术培训,提高施工技能。

2.施工方法:(1)挖除原土:根据设计要求,将原土挖除,直至达到设计深度。

(2)铺设砂石:按照级配要求,将砂石铺设到指定位置,确保铺设厚度均匀。

(3)压实处理:采用振动压路机对砂石进行压实处理,确保地基承载力满足设计要求。

(4)质量检测:在施工过程中,对砂石的质量进行实时检测,发现问题及时整改。

3.施工工艺:(1)测量放线:根据设计图纸,进行测量放线,确保施工位置准确。

(2)挖除原土:采用挖掘机进行挖除,确保挖除深度符合设计要求。

(3)铺设砂石:采用人工配合机械进行铺设,确保铺设厚度均匀。

(4)压实处理:采用振动压路机进行压实,确保地基承载力满足设计要求。

四、施工质量控制1.原材料质量控制:对砂石原材料进行严格的质量检测,确保其符合国家标准。

2.施工过程控制:对施工过程进行实时监控,发现问题及时整改。

3.质量验收:在施工完成后,对换填后的地基进行质量验收,确保其满足设计要求。

五、施工安全及环保措施1.安全措施:(1)对施工现场进行封闭管理,防止无关人员进入。

(2)为施工人员配备安全帽、安全鞋等防护用品。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

小海路1#安置房基础砂石回填方案
一、工程概况。

开挖面积为3669.85㎡,总的回填方量约为8807.64m³。

二、设计要求
1、应按地质勘查报告应挖至粉质粘土层,并请相关单位进行验收;验
收过后才能进行回填。

2、基础超深部分应以级配碎石作换填材料回填至标高1467.600m。

3、回填的平均厚度为2.4m,每隔0.3m分层碾压密实,并分层做质量检测;质量检测应由具有相应资质单位负责。

4、换填材料应采用砂石:砂为40%,碎石为60%(砂为青石中粗砂,
石子的最大粒径不大于50mm),级配砂石应分层回填压实,每铺
一层400m-500mm厚砂石垫层后用16吨以上振动式压路机压实,
压实系数不小于0.97,承载力fak不应小于200KPa,压缩模量
E0不应小于15MPa。

5、砂石铺摊到地基外的尺寸为伸出独立基承台边沿1.6m外。

由于
回填较深,应设置挡墙,挡墙的定位及做法详见挡墙定位图。

6、施工单位应做好相应的施工组织设计,确保回填后均满足以上要
求。

7、回填后的承载力与压缩模量应由检测单位确定。

三、技术要求
1)级配砂石填入基坑前,应基坑表面进行处理,清除表面的浮土和杂物,平整基坑;
2)坑底挖至粉质粘土层后,采用直径小于30cm的块石全部经过铺填,其厚度控制在50cm左右,碾压密实后方可进行级配砂石的回填;
3)级配砂石虚铺厚度为400~500mm,采用16t以上振动压路机压实,一般先用压路机静压两遍,再振动8遍,压实碾压速度拟定为40m/min,压路机碾压轮迹应重叠1/3~1/2,边缘或转角处(碾压不到位),用蛙式打夯机补振和平板振动器振平。

四、施工方法
1)砂石级配的确认
级配砂石采用设计配合比:碎石:中粗砂 = 3:2,由我公司技术负责人确定最大干容重后进行换填,级配砂石在现场按配比采用挖机与装载机配合拌制后直接铺摊碾压。

2)级配砂石的要求:
中粗砂:选用坚硬的人工青石砂(粒径2≥d≥0.25mm),含泥量≤5%, 碎石:选用粒径粒径50≥d≥20mm,含泥量≤5%,
砂石材料进场时,要注意按比例控制车数;避免发生二次转运或造成拌合不均等现象出现。

以上材料均要求级配良好,不含植物残体、垃圾等杂质。

3)操作工艺:
验槽---砂石拌和---分层铺筑砂石料---洒水---反复碾压最少10遍---取样试验---下层砂石铺摊---找平验收---密实度检测---静载试验---验收合格
砂石级配按试验确定的最优配比,最优含水量,满足《建筑基础处理技术规范》JGJ79-2012规定。

②砂石料由砂石料场运到工地现场拌制后直接铺摊。

③铺摊砂石料每层400-500mm厚,控制方法可采用基坑边坡上每1-4m 钉标高桩。

拉线测量控制虚铺厚度,要求每层虚铺厚度均匀平展。

④铺摊:采用挖机与装载机配合铺摊,如果个别地方铺不到位,可采用人工配合,换填砂石四周必须达到坑壁边线。

⑤如分段施工时,接槎处应做成45度斜坡,保证充分压实;每层接槎处的水平距离应错开0.5-1.0m。

⑥铺筑的砂石应级配均匀,如果发现砂窝或石子集中现象,应将该处的砂子或石子挖出,分别填入级配良好的砂石。

⑦洒水:铺筑级配石在碾压前或碾压过程中,应根据其干湿程度和气候条件,适当洒水以保证砂石的最佳含水量。

最佳含水量一般控制在8-12%之间(最佳含水率由试验确定)。

⑧碾压:级配砂石采用16T振动压路机反复碾压,每层最少10遍(如果达不到设计要求,应适当增加碾压遍数,直到试验合格)。

⑨检测试验:每层碾压合格后,由委托检测单位采用灌水法进行取样试验,每100平方米取样一个点。

找平验收:分层试验合格,铺摊碾压达到设计标高要求后,进行表面找平验收。

⑩最后一层砂石辗压时,测量工应在基坑底跟班作业,每1米设置一个高程控制点,应严格控制标高。

另外最后一层砂石虚铺厚度及压路机辗压次数,当班施工人员应严格控制。

五、质量要求及注意事项
1)质量标准
2)应注意的质量问题
①大面积下沉,主要原因是未严格按要求施工,分层的砂石过厚,碾压遍数不够,碾压遍数不够,洒水不足等。

②局部下沉,边缘和转角处夯压不实,接槎没按规定搭接和夯实。

③级配不良。

应配专人及时处理砂窝、石堆问题,做到砂石级配良好。

④密实度不符合要求。

坚持分层检查砂石地基的质量。

每层干砂石的重力密度必须符合规定,否则不能进行上层的施工。

六、施工安全技术措施
1)开工前要做好各级安全交底工作,根据本工程施工机械多,配合工种多的特点,由现场专职安全员对职工进行安全教育。

2)现场专职安全员进行跟班作业,对发现的安全事故隐患应随即予以排除。

3)现场出入口要设安全岗,配备专人指挥车辆,汽车司机要遵守交通法规有关规定,要按指定路线行驶,按指定地点卸料。

4)现场施工机械,配合工种多,各类机械、各工种要遵守安全操作规程,注意相互间的安全距离。

5)由于本工程基坑较深,为保证现场工作人员的人身安全,应沿基坑上口开挖线1.5m外设置涂黑、黄漆的钢管支架护栏,钢管护栏高度不小于1.1m。

(资料素材和资料部分来自网络,供参考。

可复制、编制,期待你的好评与关注)。

相关文档
最新文档
