二级建造师《水利水电》工程进度案例分析题
二级建造师《水利水电工程》案例分析题3-2

二级建造师《水利水电工程》案例分析题3-2【案例1】1.背景某项目部承揽一土石坝工程施工任务。
为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。
已知各专业施工队在各施工段上的工作持续时间如表2F320000一l:施工队在各施工段的工作持续时间表2F320000一12.问题(1)编制水利水电工程施工进度计划主要包括等步骤。
A.研究设计资料和施工条件B.选择质量检验方法C.计算工程量和工作持续时间D.选择施工方法并确定施工顺序(2)该坝面作业,各项工作正确的工艺逻辑关系是。
A.铺料为整平的紧前工作,压实为整平的紧后工作B.铺料为压实的紧后工作,整平为压实的紧前工作C.整平为压实的紧前工作,铺料为整平的紧前工作D.压实为整平的紧后工作,铺料为整平的紧前工作(3)各施工队在三个施工段上的施工安排属于逻辑关系。
A.组织B.工艺(4)根据工作的逻辑关系绘制该项目进度计划的双代号网络图。
(5)根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。
(6)在“施工段2”整平时突降暴雨,造成工期延误7d,试分析其对施工工期的影响程度。
3.分析与答案(1)A、C、D。
编制施工进度计划时,主要工作步骤应是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序等。
质量检验方法是质量控制应考虑的内容,不属于编制施工进度计划步骤内容。
(2)A、C、D。
坝面各项工作施工工艺逻辑关系应是先铺料、后整平、再压实。
(3)A。
各项作业在各施工段的施工顺序,充分考虑利用现有的人力、物力以及作业场地等因素,从施工组织上作出安排。
(4)双代号网络图应根据各项工作的工艺逻辑关系、组织逻辑关系,按双代号网络图绘制的基本原则正确绘制。
该项目的双代号网络计划如图2F320000一1:(5)应从以下几个方面进行分析计算:1)计算工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。
二建水利-典型-实务操作和案例分析题—进度管理(九)

一、阅读理解
1.背景:
津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图如下:
施工过程中发生如下事件:
事件1.项目部第12天末组织了进度检查,检查结果以进度前锋线表示在上图中。
事件2.为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果如下:
<1>.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。
正确答案:关键线路C→D→F→H→Q→J→M→N
(或①→②→④→⑤→⑥→⑦→⑨→⑩→?)
工作L实线长度表示L工作的持续时间(或实际工作天数、或完成工作时间)为5天;波浪线长度表示其自由时差(或总时差)为11天。
<2>.根据图示进度前锋线,说明进度检查时D、E、G三项已完成多少天工作量、推迟或提前天数以及对计划工期的影响。
正确答案:D工作已完成5天工作量,延误3天,推迟(或影响)工期3天。
E工作已完成4天工作量,延误5天,不影响工期。
G工作已完成5天工作量,延误4天,不影响工期。
<3>.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。
正确答案:根据增加费用最小的原则,首先选择J工作(或钢筋安装),压缩2天(或工作时间从9天调整为7天);其次选择M 工作(或预埋件安装),压缩1天(或工作时间从5天调整为4天),增加费用为7万元。
二级建造师《水利水电》案例分析练习题(2)

二级建造师《水利水电》案例分析练习题(2)2017年二级建造师《水利水电》案例分析练习题2、背景资料:某堤防工程总长为15.30km,其中新建堤防2km,起始桩号为K10+500,终止桩号为K12+500,堤身高度6.5m,按三十年一遇的防洪标准设计,主要建设内容有堤身清表、老堤加高培厚、新堤身土方填筑、填塘固基等。
施工过程中发生如下事件:事件一:工程开始前,施工单位对土料场进行了充分调查,选择具有代表性的黏性土进行碾压试验,选取三种不同的土料含水量,根据选定的碾压机械确定了含水量等土料填筑压实参数。
事件二:为加快工程进度,施工单位对新建堤防分两个作业段同时进行分层施工,每个工作面长度为1km,与老堤防接坡坡比按1:2控制。
事件三:监理机构根据料场土质情况、本工程设计标准和相关规定,分别提出新堤身土方填筑、老堤加高培厚施工土料填筑压实度、压实度合格率控制标准。
事件四:应项目法人申请,竣工验收主持单位组织了工程竣工验收会议。
竣工验收委员会由竣工验收主持单位、有关地方人民政府和部门、有关水行政主管部门、质量和安全监督机构、项目法人、勘测、设计、监理、施工、主要设备制造商、运行管理等单位的代表以及有关专家组成。
1.根据事件一,说明应选取哪三种不同的土料含水量进行碾压试验?除给定的碾压参数外,还主要包括哪些?2.指出事件二的不妥之处,并改正。
两个作业段同时进行分层施工应注意哪些要点?3.根据事件三,分别指出新堤身土方填筑、老堤加高培厚施工土料填筑压实度、压实度合格率控制标准分别是多少?并说明理由。
4.指出事件四的不妥之处,并说明理由。
参考解析:黏性土料压实含水量可取ω1=ωp+2%、ω2=ωp、ω3=ωp-2%三种进行试验。
ωp为土料塑限。
土料填筑压实参数除含水量外,还主要包括碾压机具的重量、碾压遍数及铺土厚度等。
【考点解析】这是一道施工技术题,主要考核考生在土方填筑前应进行哪些技术工作。
在确定土料压实参数前必须对土料场进行充分调查,全面掌握各料场土料的物理力学指标,在此基础上选择具有代表性的料场进行碾压试验,作为施工过程的控制参数。
二级建造师《水利水电》案例分析练习题及答案

二级建造师《水利水电》案例分析练习题及答案案例分析题背景材料1:某水闸项目经理单位批准的施工进度网络图如图1F400000-4所示(单位:天),合同约定:工期提前奖励标准为10000天/元,逾期违约金标准10000元/天。
图1F400000-4事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。
事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。
事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。
事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。
事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。
(1)指出施工进度计划的计划工期,确定其关键线路。
(2)分别说明事件1~事件4的责任方以及对计划工期的影响。
(3) 综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿,可获得的工期提前的奖励或支付逾期违约金为多少。
『参考答案』(1)计划工期为225天,关键线路为①-②-③-④-⑤-⑥-⑦-⑧-⑨。
(2)事件1责任方为业主,因“基坑开挖”为关键工作,故影响计划工期10天。
事件2责任方为施工单位,因“闸墩浇筑”为关键工作,故影响计划工期5天。
事件3责任方为施工单位,因“闸门安装”为关键工作,故影响计划工期2天。
事件4责任方为业主,因“上下游连接段施工”为非关键工作,原有总时差25天,故不影响计划工期。
(3)该项目的实际工期为234天,应获得10天的工期补偿,可获得工期提前奖励为10000元。
背景材料2:某城市围堰堤为1级堤防,在原排涝西侧200M新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980KW,合同工期为16个月,自2002年11月至2004年2月。
该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。
二级建造师《水利水电》案例分析题及答案

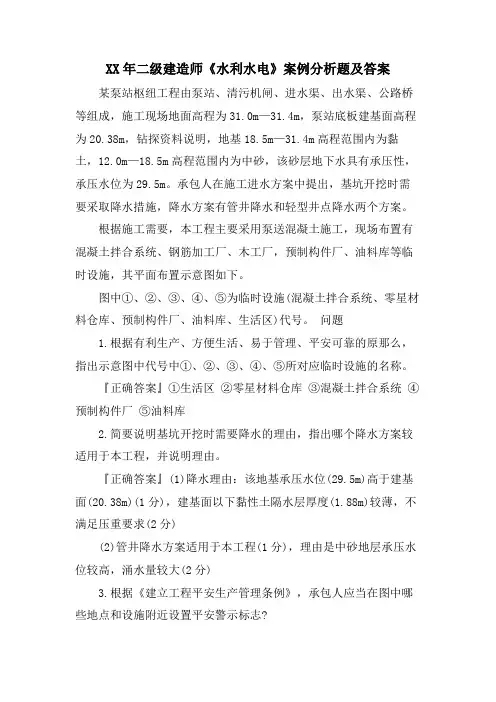

XX年二级建造师《水利水电》案例分析题及答案某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为31.0m—31.4m,泵站底板建基面高程为20.38m,钻探资料说明,地基18.5m—31.4m高程范围内为黏土,12.0m—18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。
承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。
根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意图如下。
图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。
问题1.根据有利生产、方便生活、易于管理、平安可靠的原那么,指出示意图中代号中①、②、③、④、⑤所对应临时设施的名称。
『正确答案』①生活区②零星材料仓库③混凝土拌合系统④预制构件厂⑤油料库2.简要说明基坑开挖时需要降水的理由,指出哪个降水方案较适用于本工程,并说明理由。
『正确答案』(1)降水理由:该地基承压水位(29.5m)高于建基面(20.38m)(1分),建基面以下黏性土隔水层厚度(1.88m)较薄,不满足压重要求(2分)(2)管井降水方案适用于本工程(1分),理由是中砂地层承压水位较高,涌水量较大(2分)3.根据《建立工程平安生产管理条例》,承包人应当在图中哪些地点和设施附近设置平安警示标志?『正确答案』施工现场入口、原料库、配电房、基坑边缘(或下基坑道路)、塔机、脚手架等。
4.根据《特种作业人员平安技术考核管理规那么》和本工程施工的实际情况,本工程施工涉及哪些特种作业?『正确答案』本工程特种作业包括:电工作业、起重机械操作、金属(或钢筋)焊接作业、高处作业等。
(1) 适用于该大坝填筑作业的压实机械有什么。
A.羊脚碾B.振动平碾C.气胎碾D.夯板E.振动羊脚碾(2) 该大坝填筑压实标准应采用什么控制?填筑压实参数主要包括哪些?(3) 料场含水量偏高,为满足上坝要求,此时可采取哪些措施?(4) 坝面压实后的黏性土料干密度的检测采用什么测定。
2020二级建造师《水利水电工程》真题及详解

2020二级建造师《水利水电工程》真题及详解一、单项选择题(共20题,每题一分,每题的备选项中,只有一个最符合题意)1.沿渗流方向分层设置反滤,其反滤料粒径按()排列。
A.中→大→小 C.大→中→小B.中→小→大 D.小→中→大2.某水闸闸室建筑物级别为3级,其工作闸门合理使用年限为()年。
A.20B.30C.40D.5013.水泵梁的钢筋混凝土保护层厚度是指混凝上表面到()之间的距离。
A.箍筋公称直径外边缘B.受力纵向钢筋公称直径外边缘C.箍筋中心D.受力纵向钢筋中心4.目前我国采用的高程起算统一基准是()国家高程基准。
A.1985B.1995C.2000D.20055.计算普通混凝土配合比时,集料的含水状态基准一般为()。
A.干燥状态B.气干状态C.饱和面干状态D.湿润状态6.常用于坡面防护的材料是()。
A.土工格栅B.土工网C.土工管D.土工合成材料黏土垫层7.首先从龙口两端下料,保护戗堤头部,同时施工护底工程并抬高龙口底槛高程到一定高度,再从龙口两端抛投块料截断河流的截流方法是()。
A.平堵B.立堵C.混合堵D.抬高底槛8.人工开挖土方时,预留建基面保护层厚度一般为()。
A.0.2-0.3mB.0.3-0.4mC.0.4-0.5mD.0.5-1.0m9.混凝土浇筑层间间歇超过初凝时间可能会出现()。
A.冷缝B.横缝C.纵缝D.温度缝10.在建筑物和岩石之间进行灌浆,以加强两者之间的结合程度和基础整体性的方法是()A.固结灌浆B.帷幕灌浆C.接触灌浆D.回填灌浆2020二级建造师《水利水电工程》真题及详解11.模板设计时,新浇筑混凝土重量通常按()计算。
A.21-22kN/mB.24-25kN/m³C.27-28kN/mD.29-30kN/m³12.钢筋图中的符号表示的是()钢筋。
A.1级B.Ⅱ级C.Ⅲ级D.Ⅳ级13.混凝土正常养护时间一般为()天。
A.7B.14C.21D.2814.下列文件中,不属于水利水电工程注册建造师施工管理签章文件的是()。
xx二级建造师《水利水电》案例分析题及答案
xx二级建造师《水利水电》案例分析题及答案1、背景资料:某平原区拦河闸工程,设计流量860m3/s,校核流量1050m3/s,闸室结构如下图所示。
本工程施工采用全段围堰法导流,上、下游围堰为均质土围堰,闸基为轻粉质砂壤土,基坑采用深井降水。
施工过程中突然发现上游围堰后(基坑侧)有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随着上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的闸室底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。
事故发生后,施工单位按"四不放过原则",组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。
问题:1.说明该拦河闸工程的等别及闸室和围堰的级别;指出图中建筑物部位1和2的名称。
2.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。
3.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。
4.根据水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[xx]581号),说明背景材料中"四不放过原则"的具体内容。
1.【参考答案】工程等别为Ⅱ等;闸室级别为2级;围堰级别为4级。
图中:1为铺盖、2为消力池。
【考点解析】此题考察考生对水利水电工程等级划分及水闸工程布置的掌握情况。
根据《水利水电工程等级划分及洪水标准》SL252--2000和《水闸设计规范》SL265--xx的规定,本工程等别为Ⅱ等;闸室级别为2级;围堰级别为4级。
图中铺盖、消力池为水闸工程布置的常识。
2.【参考答案】施工单位采用黏性土对管涌群进行封堵不妥。
管涌的抢护原则是:制止涌水带砂,而留有渗水出路。
本工程的正确抢护措施:用透水性较好的砂、石、土工织物、梢料等反滤材料在管涌群出口处进行压盖。
二级建造师《水利水电》案例分析题及答案(一)_331
二级建造师《水利水电》案例分析题及答案(一)案例题是二级建造师最难的部分,是实务考试的关键。
“得实务者得二建”,想顺利拿下二级建造师水利水电科目,案例题一定要重点复习,今日继续为大家整理了二建水利水电资料:二级建造师《建筑工程》案例分析题(一)。
特别:二级建造师的通过率预测最低7%?二级建造师《水利水电》案例分析题及答案解析(一)背景资料:某河道工程项目法人按照《水利水电工程标准施工招标文件》(2009年版)编制了施工招标文件,招标文件规定不允许联合体投标。
某投标人递交的投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、投标保证金、项目管理机构、施工组织设计、资格审查资料、拟分包情况表、已标价工程量清单组成。
投标文件拟将渠道混凝土砌块衬砌项目分包,填报了拟分包情况表。
经评标委员会评审,该投标人中标,并签订合同。
施工期第一个月完成的项目和工程量(或费用)如下:(1)80m3/h挖泥船施工,河道疏浚(5km,断面积48m2);(2)施工期自然回淤清除(断面积2m2);(3)河道疏浚超挖断面积(4m2);(4)排泥管安装拆除,费用10万元;(5)开工展布,费用4万元;(6)施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程,费用50万元。
问题:1.渠道混凝土砌块衬砌项目分包中,拟分包人须提供的证明材料有哪些?2.根据《关于建立水利建设工程安全生产条件市场准入制度的通知》(水建管[2005]80号),投标文件中资格审查资料须提供的企业和人员证书有哪些?3.根据背景资料,施工期第1月不能另行计量和支付的项目有哪些?4.若80m3/h挖泥船单价为12元/m3,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。
参考解析:1.【参考答案】分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料(包括聘用合同、合法工资关系的证明材料、社会保险关系证明或其他有效证明其为本单位人员的身份文件)。
二建水利-典型-实务操作和案例分析题—进度管理(四)
一、阅读理解1.背景:某工程建设项目,网络计划如图(a)所示:在施工过程中,由于业主原因,不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果如下表(正数为延长工作天数,负数为缩短工作天数),网络计划工期为84天。
图(a)初始网络计划图由于工作的持续时间的变化,网络计划的实际工期为89天,如图(b)示。
图(b)实际网络图表各项工作延长的工作天数<1>.分析网络计划图(a)、图(b)的关键路线。
正确答案:网络计划图(a)的关键路线是B→C→E→G或①→③→④→⑥→⑦。
网络计划图(b)的关键路线是B→C→F→H或①→③→④→⑤→⑦。
<2>.承包商要求延长合同工期18天和按实际工程延长合同工期5天是否合理?为什么?正确答案:要求延长工期18天不合理,因业主原因和不可抗力因素对工作持续时间的影响不是都在关键路线上。
要求延长工期5天也不合理,因其中包含了施工单位自身原因所造成的工作持续时间的延长和缩短。
<3>.索赔延长合同工期为几天合理?为什么?(用网络计划图表示)正确答案:由非施工单位原因造成的工期延长应给予延期。
图络计划图如下:签证顺延的工期为90-84=6天。
<4>.工期提前一天奖励2万元/天,滞后罚金2万元/天。
承包商因工期提前(滞后)奖励(处罚)的金额是多少?正确答案:实际工期89天,调整后的合同工期为90天,即承包商提前一天完工,奖励2万元/天×1天=2万元。
2.背景:承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:①场内道路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥基坑开挖,⑦地基处理,⑧办公、生活用房等。
监理工程师批准了该施工总进度计划。
其中部分工程施工网络进度计划如下图所示(单位:天)。
施工中发生如下事件:事件一:工程初期排水施工中,围堰多处滑坡。
承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。
2021年二级建造师考试《水利水电》案例分析试题(一)
2021年二级建造师考试《水利水电》案例分析试题(一)某堤防加固工程,全长1600m,堤防等级为2级,建设内容为:背水III1高培厚;迎水侧浆砌石挡墙拆除;迎水侧预制块护坡重建;堤顶原泥结碎石路面拆除;新建堤顶沥青防汛道路;混凝土防浪墙。
料场土质为粉质黏土。
工程施工中发生了如下事件。
事件一:项目开工前,监理单位组织设计、施工单位共同研究确定项目划分。
本项目共划分为2个单位工程,并报质量监督机构确认。
事件二:工程开工前,施工单位对料场进行了核查。
事件三:堤防工程填筑施工前,施工单位进行了土料碾压试验。
事件四:某段防浪墙施工完成后,拆模时发现有局部蜂窝和麻面等质量缺陷,施工单位组织有关人员填写了工程施工质量缺陷备案表,并上报项目法人备案。
问题:1.事件一中有何不妥之处?堤防工程单位工程项目划分的原则是什么?2.事件二中料场核查的内容有哪些?3.事件三中碾压试验场地应如何布置?4.事件四中有何不要之处?并写出正确做法。
水利工程建设中出现哪些质量问题属于质量缺陷?参考解析:1.【参考答案】(1)事件一中的不妥之处:项目开工前,监理单位组织设计、施工单位共同研究确定项目划分。
根据《水利水电工程施工质量检验与评定规程》SL176—2007,应由项目法人组织监理、设计、施工等单位进行工程项目划分。
(2)堤防工程单位工程项目划分的原则是按招标标段及工程结构划分单位工程,规模较大的交叉连接建筑物及管理设施以每座独立的建筑物为一个单位工程。
【考点解析】这是一道质量管理方面的题目,考核考生对工程开工前进行项目划分原则、程序的掌握。
(1)项目划分程序项目划分应由项目法人组织监理、设计、施工等单位进行。
这里应注意的是,在《水利水电工程施工质量评定规程(试行)》SL176—1996中,项目划分是由建设(监理)单位组织设计及施工单位共同研究确定,与《水利水电工程施工质量检验与评定规程》SL176—2007的规定稍有不同。
(2)堤防单位工程项目划分原则按招标标段及工程结构划分单位工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二级建造师《水利水电》工程进度案例分析题
背景
某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。
合同约定:
(1)合同总价420万元;
(2)工程2008年9月25 日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。
监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。
施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。
监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2 :2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3 :2009年9月6 日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请。
后,监理单位主持进行了验收。
问题:
1.计算工程预付款。
2.计算11月份的工程进度款、保留金预留、预付款扣回和实际付款金额。
3.指出事件1中关于变更处理的不妥之处,并说明正确做法。
4.指出事件3 中的不妥之处并改正。
【答案解析】:
1.工程预付款:420*10%=42 (万元)。
2.11月份:工程进度款为50+ 10=60(万元) ;保留金预留为
60*5%=3(万元);预付款扣回为42/ 12=3.5 (万元);实际付款金额为60-3-3.5=53.5(万元) 。
3.不妥之处有:监理单位要求施工单位提交处理方案;监理单位确定处理方案。
正确的做法是:勘察单位进行补充勘察,提交勘察资料;设计单位据此提交设计变更(处理方案);监理单位发出变更通知。
4. 向监理单位提出验收申请不妥,应向项目法人提出验收申请;监理单位主持验收不妥,应是项目法人主持验收。
本案例第1问
主要考查预付款的拨付问题。
由于承包单位与项目法人之间签订了施工承包合同,合同中约定工程预付款按10%计,故预付款为
420*10%=42(万元)。
本案例第2 问
主要考查工程进度款、工程预付款扣回、保留金预留和实际付款金额的计算方
法。
由事件2可知,在11月份工程进度款共计为50+ 10=60(万元),按照合同约定,保留金按当月工程进度款5%的比例预留,为
60*5%=3(万元)。
关于预付款扣回,在合同中约定工程预付款在各月工程进度款内平均扣回,每月的扣回金额为42/ 12=3.5(万元),所以实际的付款金额为工程进度款除去保留金预留金额和预付款扣回金额,即60-3-3.5=53.5(万元)。
本案例第3 问
主要考查方案变更权利问题。
发包人和监理人均可以提出变更。
变更指示均通过监理人发出,监理人发出变更指示前应征得发包人同意。
承包人收到经发包人签认的变更指示后,方可实施变更。
未经许可,承包人不得擅自对工程的任务部分进行变更。
涉及设计变更的,应由设计人提供变更后的图纸和说明。
如变更超过原设计标准或批准的建设规模时,发包人应及时办理规划、设计变更等审批手续。
本案例第4 问
主要考查合同工程完工验收的基本要求。
合同工程具备验收条件时,施工单位应向项目法人提出验收申请报告。
项目法人应在收到验收申请报告之日起20个工作日内决定是否同意进行验收。
合同工程完工验收应由项目法人主持。
验收工作组应由项目法人以及与合同工程有关的勘测、设计、监理、施工、主要设备制造 (供应)商等单位的代表组成。
