雨、污水管闭水试验专项方案

一、工程概况1.1污水管管线说明平面布置:污水管道沿道路双侧布置,污水管中心距路中心线均为17.5m,污水管径为DN400-DN800。
1.2雨水管管线说明平面布置:雨水管道沿道路双侧布置。
雨水管布置于非机动车道下,雨水管中心距路中心线13.5m,雨水管径DN400-DN2000。
二、编制依据2.1《给水排水管道工程施工及验收规范》 GB50268-20082.2工程设计文件2.3我单位施工现场实际状况。
三、主要材料及设备要求3.1梯子一部,用于检查井段水位下降的状况。
3.2带刻度的铁通两只,用于检查补水状况。
3.3 3m3洒水车两台,用于试验供水。
潜水泵两台(套),设备功率1.5KW,配备消防水带Φ100,长度为500m。
用于试验期间抽水用。
3.4试验水源为自来水,从旁边民房内购买。
3.5污水管道、雨水管道依据《给水排水管道工程施工及验收规范》(GB50268-2008)抽样选取试验段。
3.6水位标尺六把,用于观测检查井内水位下降状况。
四、闭水试验具备的条件4.1管道闭水试验时,试验管段应具备下列条件:(1)管道及检查井外观质量已检查合格;(2)管道已填土且沟槽无积水;(3)全部预留孔洞已封堵且不漏水;(4)除预留进出水管外,应封堵坚实,不得漏水;(5)现场三通一平工作已完成,并设置了排水沟。
由于雨污水管道沟槽回填运用中粗砂,回填水密缺水,试验用水可以抽出利用;(6)各种设备已购置,材料已备齐,并已加工和配套完成;(7)试验井段井口脚手架已搭设完毕,并符合平安规定。
4.2试验水源确定,可以运用。
五、闭水试验程序施工打算→清理检查管内壁→堵管口→分段灌注水浸泡24小时→检查管外壁及接口渗水状况→补水→测量渗水量→检查验收。
六、闭水试验方法闭水试验从上游往下游分段进行,上游段试验完毕,可往下游倒水,以节约用水。
6.1闭水试验方法按设计要求和试验方案进行。
6.2试验分段按井间距分隔,抽样选取,长度不应大于500m,带井试验。
排水管道闭水试验方案

排水管道闭水试验方案排水管道闭水试验方案是对排水系统进行测试和验证的重要步骤。
闭水试验旨在确认管道连接的密封性和系统运行的稳定性,以确保水流畅通,防止漏水和破裂问题的发生。
以下是一份典型的排水管道闭水试验方案:1. 准备工作:- 检查排水管道的设计图纸和规格要求,确保测试工作符合相关标准和规范要求。
- 检查所有管道连接部位的密封垫,确保其完好无损。
- 确保试验设备和工具的准备充分,包括压力表、水泵、管道堵头等。
2. 管道封堵:- 先以胶圈封堵主排水管道的出水口。
- 在排水系统的所有进水口接口处,使用专用堵头将其封堵。
3. 试验流程:- 用水泵将水缓慢注入管道系统,开始试验。
此时,应记录注水的压力。
- 在管道系统产生全面液压力之前,需逐渐增大注水压力。
- 确保给水压力适中,既能确保系统正常运行,又不会对管道系统造成过大的压力。
- 测试期间,需要观察管道系统的泄漏现象,并及时记录泄漏点的位置。
4. 试验结果:- 如果整个系统在试压期间保持稳定,没有明显的泄漏现象,那么试验结果被视为合格。
- 如发现泄漏现象,需要记录并定位泄漏点,并及时进行修复或更换。
- 完成试验后,需要排水并将管道恢复至正常使用状态。
5. 安全要求:- 在试验过程中,需要确保工作区域的安全,尤其是防止人员滑倒或其他意外伤害的发生。
- 对于需要注水的系统,应注意控制水量,避免水压超出系统设计承受能力。
排水管道闭水试验方案是确保排水系统可靠性和安全性的关键步骤。
按照以上步骤执行试验,可以及时发现并修复潜在问题,确保管道系统的正常运行和使用。
污水处理工程闭水试验施工方案

污水处理工程闭水试验施工方案1. 概述本方案旨在介绍污水处理工程的闭水试验施工方案,确保施工过程严格按照相关规范和要求进行。
2. 试验目的闭水试验旨在检验污水处理设施的密封性和工艺性能,确保设施能够有效地处理污水,达到预定的处理效果。
3. 试验步骤闭水试验的步骤如下:3.1 准备工作在进行闭水试验前,需要做好以下准备工作:- 停止原有的进水供应,使处理设施完全处于静态状态。
- 将处理设施内的污水排空或转移至其他处理设施。
- 清理处理设施内的杂物和积存物,并检查设施是否完好无损。
- 准备试验所需的仪器设备和试验液。
3.2 密封试验密封试验旨在检测处理设施的密封性能,具体步骤如下:- 关闭处理设施的进出水管线,并封闭进出水阀门。
- 将试验液注入处理设施,并增加相应的压力。
- 观察处理设施的密封性能,确保无漏水现象。
3.3 工艺性能试验工艺性能试验旨在检测处理设施的工艺性能,具体步骤如下:- 按照预定操作流程,启动处理设施的运行。
- 监测处理设施的运行参数,包括进出水水质、处理效果等。
- 定期对处理设施进行检查,确保设施正常运行。
4. 试验记录和报告在闭水试验过程中,应详细记录试验的各个步骤和结果,并编制试验报告。
试验记录和报告应包括以下内容:- 试验的日期、地点和施工人员。
- 试验步骤和操作过程的详细描述。
- 试验中观察到的现象和问题。
- 试验结果的数据和分析。
- 问题的处理和改进措施。
5. 安全措施在进行闭水试验时,需遵守以下安全措施:- 严格按照相关规范和要求进行操作。
- 确保试验液的安全使用,避免对环境和人员造成危害。
- 佩戴必要的个人防护装备,如手套、面罩等。
6. 结论通过闭水试验,可以评估污水处理工程的密封性和工艺性能,为后续的正式运行提供参考和依据。
同时,根据试验结果和记录,可以及时发现和解决问题,确保设施的正常运行和处理效果。
以上是污水处理工程闭水试验施工方案的简要介绍,详细的操作流程和要求应根据具体情况进行进一步制定。
污水管道闭水试验专项施工方案

污水管道闭水试验专项施工方案一、项目概述1.1 背景污水管道闭水试验是污水管道施工中必不可少的环节,通过此项试验可以检验管道系统的密封性和稳定性,确保管道工程质量。
1.2 目的本文档旨在制定污水管道闭水试验施工方案,明确施工流程、操作要点,保证试验过程安全、高效进行,最终取得可靠的试验结果。
二、施工准备2.1 材料准备•闭水试验设备:包括闭水试验泵、压力表等;•密封胶带、密封胶水等密封材料;•测量工具:尺子、量角器等。
2.2 人员准备•项目经理•现场主管•闭水试验人员2.3 设备准备确保闭水试验设备的完好,按照安全操作规程进行设备检查和试运转。
三、施工流程3.1 准备工作1.确认管道已完工并通水。
2.清理管道表面,清除污垢、杂物。
3.2 密封处理1.使用密封胶带和胶水对管道接口、法兰等处进行密封处理,确保密封性。
3.3 试验操作1.将闭水试验设备连接至管道系统。
2.开启试验泵,逐渐增加试验压力至设计压力。
3.关闭试验泵,记录试验时间和压力值。
3.4 试验结束1.观察管道系统是否有漏水现象。
2.如无漏水,试验合格;如有漏水,检查漏水点并进行修补。
四、安全注意事项4.1 闭水试验时需谨慎操作,避免试验设备过载或操作失误。
4.2 在操作过程中需保持通风良好,避免产生有毒气体。
4.3 出现异常情况时应立即停止试验,并通报相关人员处理。
五、总结通过污水管道闭水试验专项施工方案的制定,能够有效规范试验过程,提高试验操作的安全性和准确性,确保管道系统的质量和稳定性。
希望本方案能够为后续的污水管道施工工作提供有益的参考和指导。
以上为污水管道闭水试验专项施工方案的内容,具体实施时应根据具体情况做出适当调整。
工程现场闭水试验方案范本

工程现场闭水试验方案范本一、试验目的本次试验旨在验证工程现场给排水系统的密闭性能,以确保施工完成后管道系统的正常运行及安全可靠。
具体试验内容包括给排水管道的密闭试验和水位稳定试验,以保障系统正常使用。
二、试验范围本次试验范围涵盖了工程现场所有给排水管道系统,包括:排水管、雨水管、污水管、污水检查井、雨水检查井等相关管道和设施。
三、试验方法1. 密闭试验:将给排水系统与进水管道进行连接,通过充水、封闭系统的方法进行密闭试验。
试验要求管道系统在设定时间内保持一定压力,以验证其密闭性能。
2. 水位稳定试验:利用排水系统进行水位稳定试验,通过观测系统内水位变化来验证系统的密封性能和稳定运行情况。
四、试验装备1. 水泵:用于给排水系统注水和排水,保证系统正常运行。
2. 压力表:用于监测给排水系统的压力变化情况。
3. 水位计:用于测量给排水系统内水位的变化情况。
4. 密闭工具:用于封闭系统,确保试验的有效进行。
五、试验步骤1. 准备工作:确认系统已经安装完毕,与进水管道连接良好,排除任何可能导致试验失效的因素。
2. 密闭试验:对给排水系统进行密闭试验。
首先关闭所有进出水阀门,进行排水管道和雨水管道的分别密闭试验。
使用水泵将水注入系统,并监测系统的压力变化情况,确保在设定时间内系统能够保持一定的压力。
3. 水位稳定试验:密闭试验完成后,进行水位稳定试验。
逐渐加大系统排水量,观察系统内水位的稳定情况,确保系统能够快速稳定水位,排水通畅。
4. 试验结果记录:记录密闭试验和水位稳定试验的过程和结果,包括系统的压力变化曲线和水位变化曲线等相关数据。
六、试验效果评估根据试验结果记录,分析给排水系统的密闭性能和水位稳定情况,评估系统的运行情况及安全性能。
对于发现的问题和缺陷,提出改进措施,并重新进行试验,直到系统达到设计要求为止。
七、试验安全要求1. 严格遵守施工现场安全规定,确保操作人员的安全。
2. 在试验过程中,注意监测系统压力和水位变化情况,及时采取措施对系统进行调节,防止出现意外。

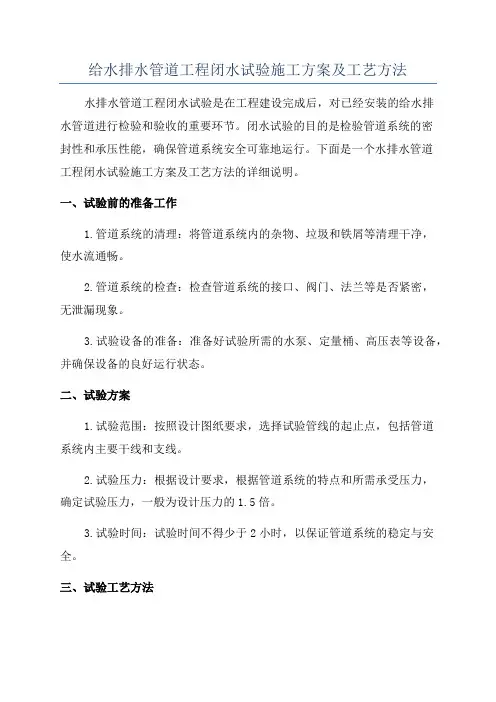

给水排水管道工程闭水试验施工方案及工艺方法

给水排水管道工程闭水试验施工方案及工艺方法水排水管道工程闭水试验是在工程建设完成后,对已经安装的给水排水管道进行检验和验收的重要环节。
闭水试验的目的是检验管道系统的密封性和承压性能,确保管道系统安全可靠地运行。
下面是一个水排水管道工程闭水试验施工方案及工艺方法的详细说明。
一、试验前的准备工作1.管道系统的清理:将管道系统内的杂物、垃圾和铁屑等清理干净,使水流通畅。
2.管道系统的检查:检查管道系统的接口、阀门、法兰等是否紧密,无泄漏现象。
3.试验设备的准备:准备好试验所需的水泵、定量桶、高压表等设备,并确保设备的良好运行状态。
二、试验方案1.试验范围:按照设计图纸要求,选择试验管线的起止点,包括管道系统内主要干线和支线。
2.试验压力:根据设计要求,根据管道系统的特点和所需承受压力,确定试验压力,一般为设计压力的1.5倍。
3.试验时间:试验时间不得少于2小时,以保证管道系统的稳定与安全。
三、试验工艺方法1.封堵法:对于短距离的管段,可以采用封堵法进行试验。
首先关闭管道的进口和出口阀门,然后在进口管段设置阻力堵头,通过水泵将管道内充满水,观察一段时间,检验是否有漏水现象。
2.循环试验法:对于长距离的管段,可以采用循环试验法。
将水泵与管道系统相连,通过水泵将水源引入管道系统内,通过高压表检测管道的压力变化,观察一段时间,检验是否有压力下降或泄漏现象。
3.多点试验法:对于复杂的管道系统,可以采用多点试验法。
选取多个监测点,分别在不同位置安装高压表,用水泵将水源引入管道系统,观察各监测点的压力变化,检验是否有泄漏现象。
四、试验过程控制1.确保试验设备的稳定运行,及时检查和调整设备的压力和流量。
2.观察试验期间管道系统的压力变化情况,记录试验数据。
3.对发现的漏水、泄漏等问题,及时进行修补和处理。
五、试验结束处理1.试验结束后,将试验所用的水排空并进行处理。
2.记录试验数据,包括试验压力、试验时间、试验结果等。
污水管道闭水试验施工方案(未改)

污水管道闭水试验施工方案一、试验目的对污水管道进行闭水试验,验证管道系统的密封性能,确保管道运行安全。
二、施工准备•工程图纸、设计要求和相关技术规范•闭水试验设备、工具及材料•施工人员和监督人员配备•安全防护措施准备三、施工步骤1.准备工作:–检查管道系统的安装情况,确保管道连接完整密封。
–准备好用于试验的水源以及相应的试验设备。
2.试验准备:–关闭管道的进水和出水阀门,确保管道系统完全隔离。
–检查试验设备的连接情况,确保试验管道与设备连接牢固。
3.试验操作:–逐渐注入试验水至管道系统中,注意监测管道系统内压力变化。
–维持管道系统中的试验水静置一段时间,以观察是否存在漏水情况。
4.压力测试:–对管道系统施加一定压力,观察管道是否存在异常现象,如渗漏或管道变形。
5.试验结束:–试验完成后,排放试验水并恢复管道的正常运行状态。
–记录试验过程中的压力变化和试验结果,制定相应的处理措施。
四、施工注意事项•确保试验设备和管道系统的安全性和可靠性。
•试验过程中要密切监测管道系统的压力变化及水位变化。
•严格遵守施工安全规程,做好现场安全防护工作。
•若发现管道系统存在漏水等问题,及时采取措施进行修复。
五、施工总结污水管道闭水试验是确保管道系统运行安全性的重要环节,通过严格按照施工方案进行试验操作,可以有效验证管道的密封性能,最大程度减少管道运行过程中的风险。
在施工过程中要严格执行操作规程,准确记录试验数据,并结合试验结果进行必要的维修和改进,以提升管道系统的稳定性和可靠性。
排水管道闭水试验方案

排水管道闭水试验方案
背景
在完成排水管道安装后,为了确保管道系统的正常工作,需要进行闭水试验。
闭水试验是指在排水管道系统尚未与其他设备连接前,以水泵为动力源将水注入管道中,达到一定压力和流量,以检测管道系统存在的漏水点。
试验流程
1. 确保管道系统内部清洁干净
2. 阀门设置:
* 关闭所有排水管道和附属设备的阀门
* 开启进水口阀门,至全开
* 开启出水口阀门,至全开
* 监测进水口、出水口的压力表和水泵电流表,确保水泵可正
常工作
3. 增压:
* 慢慢打开水泵电源开关,增压至试验压力
* 检查阀门、管道系统及连接部位是否有泄漏,如有泄漏需要
及时处理
4. 保持:
* 维持试验压力,观察压力表和水表的读数,确保稳定
* 将试验持续时间保持在规定时长后,逐渐减少水泵电源开关,停止增压
5. 清理:
* 关闭出水口阀门,至全关
* 关闭进水口阀门,至全关
* 打开管道中央放水口,排水,清理管道系统
* 关闭放水口
注意事项
1. 试验过程中需有专人监测管道系统的工作状态,确保实验过程的安全与科学
2. 试验前需要排除管道系统内存在杂物、异物的可能性,避免增加管道系统的不必要污染
3. 关闭进、出水口阀门时,需要安全正确操作,避免造成人员伤害和管道系统的损坏
4. 试验完成后,需要仔细清理管道系统的残留物,避免日后使用时的堵塞等问题
以上即为排水管道闭水试验方案,实验前需要准备充分,实验过程需严格按照规定流程进行操作,实验后需要仔细清理系统,确保系统畅通。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.
******工程
管道闭水试验方案
*************工程有限公司
2017年3月
一、工程概况
1.工程名称:**********工程
2.工程地点:************开发区
3.闭水试验思路:本工程闭水试验为污水管道闭水试验,试验桩号K0+000-K3+116,共计3116m,应建设中心要求需全段进行闭水试验,根据现场实际情况,因没有检查井作为观察井,拟采用加压注水来检测管道的密闭性,用多级加压泵将管道加压至0.05Mpa,如果在规定时间内压力无损失或者渗水量在规定的范围内,则为合格。
本标段管道根据完成情况划分为两段进行试验,分别为K0+000-K2+222、K2+222-K3+116。
首先选取已完成段(桩号K2+222-K3+116)作为试验段。
起点在104国道东侧玻璃钢夹砂管上安装钢制盲板,终点在荆山地涵处的跌水井里安装钢制盲板,桩号K2+900处的排气井同时作为注水口为加压口,桩号
K2+750处排气井进行排气。
其余管道等104穿桥管施工完毕后,一次进行闭水试验。
该段水源直接用污水处理厂内水泵注水,始点为荆马河污水处理厂内,终点在桩号K2+222处,始点以阀门作为盲板,终点用钢制盲板封堵,104国道处排气井同时作为注水口和加压口,中水厂南排气井进行排气。
4、编制依据:
1)《给排水管道工程施工及验收规范》(GB50268-2008)
2)************工程施工图纸
二、主要材料
1、大功率潜水泵、胶管(要用于闭水试验时抽水用);
2、多级加压泵含流量计(主要用于补水和加压);
3、压力表(观察压力变化情况);
三.闭水试验应具备条件
1、闭水试验应在下列条件下进行:
1)管道及检查井外观质量已验收合格;
2)管道未回填且沟槽内无积水;
3)全部预留孔应封堵,不得渗水;
4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
2、闭水试验前,应做好下列检查工作:
1)外观质量检查合格;
2)管道内清理完毕,无杂物积水现象;
3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;
4)闭水试验所需材料设备进场,人员到位;
四.闭水试验程序
施工准备----清理管道内杂物-----封堵管口-----灌水浸泡------检查沿线管道外壁及接头处渗水情况------计算渗水量-----验收
五、闭水试验方法
首先将被试验的管段起点及终点的管子两端用钢制盲板堵好,在桩号
K2+900排气井上设置进水口,将进水管接至堵板的一侧。
管道应严密,并从荆马河抽取河水向管内充水,管道充满水后浸泡24小时,然后再用多级加压泵加压至0.05Mpa。
同时不断注水使压力稳定在0.05Mpa,并记录注水量,观察管口接头处是否严密不漏,观察30分钟,测量渗水量应满足规范要求。
闭水试验完成后及时将水排出。
1、准备工作
灌水之前首先将管内清理干净,以免充水后管内浮渣漂浮水面,影响测试精度。
对于预留孔洞,预埋管口及进出口等都要加以临时封堵,同时还必须严格检查充水及排水闸口,不得有渗漏现象发生。
2、灌水
水源直接用潜水泵从荆马河处抽取,当管内基本充满水后,将管内气体排净后用多级加压泵注水加压,达到0.05Mpa时停止加压,直至观测结束。
若发生渗漏严重的情况,应不断地向试验管段内补水,保持试验段压力恒定,以便更好地查找渗漏的地方并做标注。
渗水量的观测时间不得小于半小时。
试水合格后即可缓慢放水,水直接从K2+222接口处拆除盲板,然后挖导流沟直接将水放至荆马河内。
(注放水前导流沟铺设彩条布防止水土流失),闭水试验应填写试验记录,格式应符合《给排水管道工程施工及验收规范》(GB50268-2008)附录D中附表D.0.2表的规定。
检查井内不得有漏水现象,渗水量按以下标准检测是否合格,
闭水试验合格后,应及时进行下一道的工序及回填,不合格应缓慢放水并重新处理再做闭水试验检测,直至合格。
六、安全
1、做好安全技术交底,严格执行安全技术操作规程,严禁违章指挥违章操作;
2、施工范围内的过路口,以及沟、槽等危险部位,必须设置护栏,加盖等防护措施,并设置警示标志,夜晚要挂红灯;
3、各机电设备应由专人看管,电气必须一机一闸,严格接地、接零和安漏电保护器,水泵和部件检修时必须切断电源,严禁带电作业;
七、施工注意事项
1、闭水试验是对各管道施工质量总检验的重要环节之一,必须引起足够的重视。
渗水量的合格与否与施工过程中每一工序都有一定关系。
2、试验前对检查每一个检查井及管道连接处的全面检查和整修。
3、试验合格后,所堵管道口要在全线完工前打开,避免留下隐患。
4、试验过程中,如遇较大面积的渗水或漏水,应及时将管内水抽出,进行处理,待处理强度达到要求时,再次灌水试验,直至合格为准。
表D.0.2 管道闭水试验记录表
施工单位:试验负责人:监理单位:设计单位:
建设单位:记录员:。
