12米层高模板支架专项施工方案
高大模板工程专项施工方案

高大模板工程专项施工方案一、工艺流程及施工方法准备工作一定位放线,确定立杆位置一放置通长垫座一搭设支撑架T安装梁底次主龙骨T安装底模一底模预检、起拱控制T绑扎梁钢筋并经验收合格T安装侧模T侧模次主龙骨一对拉螺栓T安装板底模板-全面检查安装质量验收二.一般构造1模板支架的构造要求:立杆之间必须按步距满设双向水平杆,确保两方向足够的设计刚度;梁和楼板荷载相差较大时,应采用不同的立杆间距,但只宜在一个方向变距、而另一个方向不变。
2、立杆的设计:当立杆支承在地面时,地面必须做好分层回填夯实,并浇捣好C15地骨IOO 厚;当立杆支承在楼面上的,该楼层以下相应位置保留原支模体系作回顶。
3、整体性构造层的设计:1)水平加强层应以每3-6米沿水平结构层设置水平斜杆或剪刀撑,且须与立杆连接,设置斜杆层数要大于水平框格总数的1/3;2)在任何情况下,高支撑架的顶部和底部必须设水平加强层。
3)水平拉杆的杆需加长时,必须采用搭设长度不得小于IOOOmm z用三个扣件进行扣紧;4、剪刀撑的设计:1)在高大支模区域外围设置由下至上封闭的竖向连续式剪刀撑;2 )中间在纵横向每隔IOm左右设由下至上的竖向连续式剪刀撑,其宽度为4〜6m;3 )在支模架体顶部和扫地杆处设置水平剪刀撑,中间每隔1~2步设置一道水平剪刀撑;4)剪刀撑的杆需加长时,必须采用搭设长度不得小于IOOOmm,用三个扣件进行扣紧。
5、顶部支撑点的设计:1)顶部支撑点位于顶层横杆时,应靠近立杆,且不应大于200mm;6、支撑架搭设的要求:1)严格按照设计尺寸搭设,立杆和水平杆的接头均应错开在不同的框格层中设置;2)确保立杆的垂直偏差和横杆的水平偏差小于要求,各立杆整个高度≥8m 的垂直度控制在15mm以内,整个高度<8m的立杆垂直度控制在IOmm以内;3)确保每个扣件和钢管的质量是满足要求的,每个扣件的拧紧力矩都要控制在40~65N.m,钢管不能选用已经长期使用发生变形的;4)地基支座的设计要满足承载力的要求。
模板及支架工程专项施工方案

模板及支架工程专项施工方案目录一、工程概况 (4)二、编制依据 (5)三、施工准备 (5)(一)技术准备 (5)(二)机具准备 (5)(三)材料准备 (6)四、支模架形式的选用及设计 (6)五、施工部署 (10)六、水平拉接的布置与构造 (11)七、模板支架构造要求 (11)八、模板支架材料要求 (13)九、模板安拆操作工艺 (14)(一)模板安装前准备工作 (14)(二)模板支设 (14)(三)模板拆除 (16)十、模板及其支撑总要求 (17)十一、质量保证措施 (18)十二、安全保证措施 (19)十三、文明施工措施 (20)十四、模板检查和验收要求 (21)十五、支撑体系检查和验收 (22)十六、应急预案 (24)(一)应急组织 (24)(二)材料准备 (24)(三)模板工程易发生事件及处理方法 (24)十七、模板及支撑体系计算(计算钢管采用Φ48×3.0钢管). 24(一)600×600柱模板支撑计算书 (24)(二)300mm厚墙模板计算书 (32)(三)500×900梁木模板与支撑计算书 (41)(四)500×900梁模板扣件钢管高支撑架计算书(支架高度4.9m) (44)(五)300×600梁木模板与支撑计算书 (55)(六)300×600梁模板扣件钢管高支撑架计算书(支架高度4.9m) (59)(七)250×550梁木模板与支撑计算书 (70)(八)250×550梁模板扣件钢管高支撑架计算书(支架高度3.5m) (74)(九)250mm厚楼板模板扣件钢管高支撑架计算书(支架高度4.9m) (85)(十)130mm楼板模板扣件钢管高支撑架计算书(支架高度3.5m) (95)十八、附图 (104)模板工程专项施工方案一、工程概况本工程总建筑面积约26万m2,共包括1#-9#楼、11#楼、15#楼、商铺S1-S3、局部地下室,地下一层,地上二十四至三十四层,其中地下室面积约47000 m2,商铺面积约12200 m2,住宅面积约200800 m2。
高大模板专项施工方案

目录第一节编制依据 (1)第二节工程概况 (2)第三节模板及支架方案选择 (2)第四节模板及支架材料选择 (3)第五节模板安装 (3)第六节模板拆除 (5)第七节模板技术措施 (6)第八节模板计算书 (11)第九节模板工程施工安全专项方案 (22)第十节混凝土施工专项方案 (33)超高模板(支架)专项施工方案第一节编制依据第二节工程概况1、厦门市公路局道路研发中心工程;工程建设地点:厦门市莲前西路;属于框剪结构;地上22层;地下1层;建筑高度:89.7m;标准层层高:3。
8m ;总建筑面积:27722平方米;总工期:540天。
2、本工程由厦门市公路局投资建设,上海市政工程设计研究总院设计,厦门地质工程勘察院地质勘察,厦门象屿工程咨询管理公司监理,厦门中铁建设有限公司组织施工;由高添桂担任项目经理,刘春富担任技术负责人.3、本工程E~D轴地下室坡道位置的顶板结构板面标高为4。
1m,支撑净高度为9.1 m;在一层4~6轴及F~G轴间至四层板面标高为12。
05m,支撑净高度为12.5 m;在十四层板面4~6轴及F~G轴间至屋面标高为88.1m,支撑净高度为38.1 m;以上三处支撑高度均超过8米,属超高模板工程支撑体系,施工危险性较大,所以模板及支撑体系按38.1米高度设计,其他两处可参考本设计方案施工。
第三节模板及支架方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性.3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,模板及模板支架的搭设,还必须符合JGJ59-99检查标准要求,要符合省文明标化工地的有关标准。
6、结合以上模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下模板及其支架方案:板模板(扣件钢管高架)。
高大模板施工专项方案

高大模板施工技术方案目录1 编制说明 (3)1.1 编制依据 (3)1.2 编制人员 (3)1.3 发放范围 (3)2 工程概况 (4)2.1 工程概况 (4)2.2 高大模板概况 (5)3 高大模板及支架设计 (11)3.1 模板及其支架选材 (11)3.2 模架系统构造设计 (11)3.4 模板工程施工图 (17)4 施工部署 (17)4.1 施工准备 (17)4.2 施工安排 (18)4.3 资源配置 (21)5 施工流程及方法 (21)5.1施工流程 (21)5.2 施工方法 (22)5.3 混凝土浇筑方式 (28)5.4 模板工程验收 (30)5.5 模板拆除 (39)6 质量标准与控制措施 (40)6.1 质量验收标准 (40)6.2 质量控制措施 (41)6.3模板施工常见质量问题及其防治方法 (42)7 安全文明施工措施 (43)7.1 安全保证措施 (43)7.2 文明施工措施 (43)7.3 监测措施 (44)8 计算书 (48)8.1 主要材料参数及荷载标准值 (48)8.2 主要荷载取值 (49)8.3梁、板及其支架计算 (49)9 附图........................................................................................ 错误!未定义书签。
1 编制说明1.1 编制依据1.2 编制人员1.3 发放范围2 工程概况2.1 工程概况2.2 高大模板概况(2)高大模板区域构件表3 高大模板及支架设计3.1 模板及其支架选材3.2 模架系统构造设计(1)梁模架构造构造详图(根据具体构造参数进行调整,补充详图):立面图平面图平面图构造详图(根据具体构造参数进行调整,补充详图):立面图平面图3.4 模板工程施工图结合设计参数和构造图,绘制出模板工程施工图,详见附图。
4 施工部署4.1 施工准备(1)技术准备(2)现场准备4.2 施工安排(1)施工区段划分本工程地下室设计有后浇带,根据后浇带的设置将整个地下室划分为十一块区:插图-1地下室块区划分示意图主体施工阶段,因本工程只有两个单体,且一层相接,按施工需要将其划分为若干施工区段,以便施工组织及材料流水周转。
高大模板专项施工方案

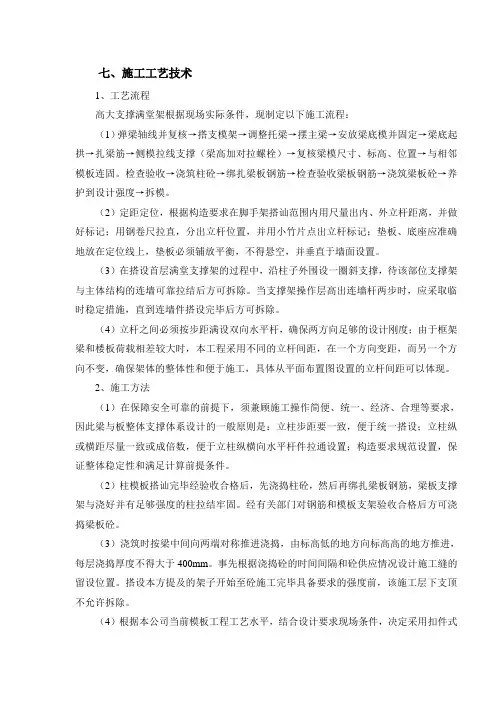

七、施工工艺技术1、工艺流程高大支撑满堂架根据现场实际条件,现制定以下施工流程:(1)弹梁轴线并复核→搭支模架→调整托梁→摆主梁→安放梁底模并固定→梁底起拱→扎梁筋→侧模拉线支撑(梁高加对拉螺栓)→复核梁模尺寸、标高、位置→与相邻模板连固。
检查验收→浇筑柱砼→绑扎梁板钢筋→检查验收梁板钢筋→浇筑梁板砼→养护到设计强度→拆模。
(2)定距定位,根据构造要求在脚手架搭讪范围内用尺量出内、外立杆距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平衡,不得悬空,并垂直于墙面设置。
(3)在搭设首层满堂支撑架的过程中,沿柱子外围设一圈斜支撑,待该部位支撑架与主体结构的连墙可靠拉结后方可拆除。
当支撑架操作层高出连墙杆两步时,应采取临时稳定措施,直到连墙件搭设完毕后方可拆除。
(4)立杆之间必须按步距满设双向水平杆,确保两方向足够的设计刚度;由于框架梁和楼板荷载相差较大时,本工程采用不同的立杆间距,在一个方向变距,而另一个方向不变,确保架体的整体性和便于施工,具体从平面布置图设置的立杆间距可以体现。
2、施工方法(1)在保障安全可靠的前提下,须兼顾施工操作简便、统一、经济、合理等要求,因此梁与板整体支撑体系设计的一般原则是:立柱步距要一致,便于统一搭设;立柱纵或横距尽量一致或成倍数,便于立柱纵横向水平杆件拉通设置;构造要求规范设置,保证整体稳定性和满足计算前提条件。
(2)柱模板搭讪完毕经验收合格后,先浇捣柱砼,然后再绑扎梁板钢筋,梁板支撑架与浇好并有足够强度的柱拉结牢固。
经有关部门对钢筋和模板支架验收合格后方可浇捣梁板砼。
(3)浇筑时按梁中间向两端对称推进浇捣,由标高低的地方向标高高的地方推进,每层浇捣厚度不得大于400mm。
事先根据浇捣砼的时间间隔和砼供应情况设计施工缝的留设位置。
搭设本方提及的架子开始至砼施工完毕具备要求的强度前,该施工层下支顶不允许拆除。
高支模专项施工方案

FA(蚌埠)-模板2398 .....................项目.........高支模专项施工方案审批:审核:编制:............有限公司年月目录第一章工程概况 (2)一、项目概况 (2)二、高支模概况 (2)三、高支模区域梁板概况及搭设方法 (7)四、施工要求 (7)五、技术保证条件 (8)第二章编制依据 (8)第三章施工计划 (10)一、施工进度计划 (10)二、材料与设备计划 (10)三、劳动力计划 (12)第四章施工工艺技术 (13)一、机修车间梁板技术参数 (13)二、消防水池梁板技术参数 (14)三、工艺流程 (15)四、模板的配制与安装 (15)五、模板安装检查、验收 (19)六、混凝土浇筑施工方案 (21)七、模板拆除 (24)第五章施工安全保证措施 (26)一、模板工程施工安全组织保障措施 (26)二、模板工程施工技术管理措施 (26)三、模板支撑系统监测监控措施 (31)第六章施工管理及作业人员配备和分工 (34)一、高支模支撑系统施工管理 (34)二、作业人员配备和分工 (34)第七章验收要求 (36)一、高支模支撑系统质量验收标准 (36)二、验收程序 (37)三、验收内容 (37)四、验收人员 (38)第八章应急处置措施 (39)一、危险性因素的辨识(详见附件) (39)二、应急组织机构及职责 (39)三、应急措施 (40)第九章计算书及相关施工图纸 (46)第十章附图 (100)附件:危险性因素的辨识 (104)第一章工程概况一、项目概况二、高支模概况1、根据《危险性较大的分部分项工程安全管理规定》建质【2018】37号及关于实施37号文有关问题的通知【建办质【2018】31号,施工总荷载超过15KN/㎡,集中线荷载超过20KN/m的梁、板模板工程属超过一定规模的危险性较大的分部分项工程范围;且按照住房和城乡建设部办公厅关于印发“危险性较大的分部分项工程专项施工方案编制指南”的通知【建办质【2021】48号文,该专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施搭设。
12米层高模板支架专项施工方案

局部高支架专项施工方案工程名称:九三管理局青少年宫施工单位:垦区鹤山宏利建筑安装有限公司监理单位:九三天诚监理有限责任公司目录1. 编制依据--------------------------------------------------------------- 32. 工程概况--------------------------------------------------------------- 33. 组织机构设置----------------------------------------------------------- 44.材料要求-------------------------------------------------------------------------- 45搭设技术要求 ---------------------------------------------------------------------- 5 6.脚手架搭设施工准备------------------------------------------------------ 6立杆垫板高出自然地坪100MM,自然地坪经人工夯实,达到回填要求。
------------- 6 7、脚手架搭设施工--------------------------------------------------------- 6(1)纵向扫地杆应用直角扣件固定在距底座上皮100MM的立杆上。
---------------- 6(2)横向扫地杆用直角扣件锁定在紧靠纵向扫地杆下方的立杆上。
---------------- 6(3)当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的结合不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向做开的距离不宜小于500MM。
隔接头中心至主节点的距离不宜大于步距的三分之一。
12米层高模板支架专项施工方案

12米层高模板支架专项施工方案目录1. 编制依据--------------------------------------------------------------- 32. 工程概况--------------------------------------------------------------- 33. 组织机构设置----------------------------------------------------------- 44. 支撑系统布置----------------------------------------------------------- 4 4.1荷载参数------------------------------- 4 4.2设计参数------------------------------- 44.3材料要求------------------------------- 55. 搭拆技术要求----------------------------------------------------------- 5 5.1搭设技术要求--------------------------- 55.2拆除技术要求--------------------------- 66. 安全管理措施----------------------------------------------------------- 7 6.1技术交底------------------------------- 7 6.2支模架施工检查------------------------- 7 6.3模架验收------------------------------- 8 6.4砼浇捣要求----------------------------- 86.5支模架搭拆管理------------------------- 97. 危险源辨识及应急预案-------------------------------------------------- 10 7.1潜在的事故及可能产生的后果------------ 10 7.2急救组织构成-------------------------- 117.3应急措施------------------------------ 118. 计算书---------------------------------------------------------------- 11 8.1梁支架计算书-------------------------- 11 8.2板支架计算书-------------------------- 198.3梁侧模板计算书------------------------ 268.4地基承载力计算------------------------ 319. 附图------------------------------------------------------------------ 321.编制依据(1)本工程的施工图纸;(2)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001);(3)《混凝土结构工程施工质量验收规范》(GB50204-2002);(4)《建筑施工手册》(第四版);(5)《建筑地基基础设计规范》(GB50007-2002);(6)《建筑施工扣件式钢管模板支架技术规程》(DB33/1035-2006)(7)《建筑施工模板安全技术规程》(JGJ162-2008);2.工程概况长兴安科舒橡胶科技有限公司办公楼工程位于长兴经济开发区,建筑面积约2203m2。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
局部高支架专项施工方案工程名称:九三管理局青少年宫施工单位:垦区鹤山宏利建筑安装有限公司监理单位:九三天诚监理有限责任公司目录1、编制依据2、工程概况3、组织机构4、材料要求5、搭设技术要求6、搭设准备7、搭设施工8、计算书9、安全管理1.编制依据(1)本工程的施工图纸;(2)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);(3)《混凝土结构工程施工质量验收规范》(GB50204-2002);(4)《建筑施工手册》(第四版);(5)《建筑施工钢管安全技术规程》(JGJ162-2008);2.工程概况九三管理局青少年宫位于九三局直一马路,建筑面积约10000m2。
本工程地上七层,高31米,层高4.2m。
其中恐龙石化展厅2~4轴交A~B轴局部层高12.6m,面积为198.9㎡礼仪大厅4-7轴交A-C 轴局部层高12.6m,面积为312.48.㎡。
中华人民共和国建设部在2004年发布的《危险性较大工程安全专项施工方案编制及专家论证审查办法》(建质[2004]213号)中明确规定,高大模板工程中,水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于15kN/m2,或集中线荷载大于20kN/m的模板支撑系统,建筑施工企业要组织专家组对高大模板专项施工方案进行论证和审查;在实施过程中,施工企业要严格按专项施工方案组织施工。
经研究决定采用以下方法施工。
3.组织机构设置为保证施工安全,现场成立钢管支架施工安全领导小组。
组长:徐艳军副组长:郭树槐组员:杨春雷、何学全、张文、穆宪明在搭设、使用、拆除施工过程中,严格按照施工规范及搭设方案施工,完善管理制度,定期和不定期检查,密切注意使用安全,确保实用稳固。
4.材料要求钢管直径48mm、壁厚不小于3.5mm。
(1)、支模架材质。
支模架钢管选用外径48mm,壁厚不小于3.5mm的A3钢管,其材质应符合国家的技术要求,每100毫米重量3.84千克,钢管表面平整光滑,无裂纹,分层和硬弯。
支模架搭设使用的扣件应符合建设部《钢管脚手架扣件标准》要求,规格与钢管匹配,采用可锻铸铁,不得有裂纹,气孔,缩松,砂眼等锻造缺陷,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于50mm。
进场使用的钢管、扣件需有出厂合格证,对质量有怀疑的钢管、扣件应送检做试验。
(2)、木钢管表面平整,在使用前先上好脱模油。
(3)、方木应无断疤,樟节,腐烂而影响方木强度。
5搭设技术要求(1)搭设顺序:放置纵向扫地杆→立杆→第一步纵向水平杆→横向扫地杆→第一步横向水平杆→第二步纵向水平杆→第二步横向水平杆……(2)立杆在搭设时纵横向的距离要均匀,要拉通线对齐,立杆柱脚均为60mm厚落叶松木跳板。
(3)支架立杆应竖直搭设,全高度的垂直度允许偏差为20 mm。
(4)立杆、水平杆要采用对接,对接扣件应交错布置,两根相邻纵向水平杆的接头不设置在同跨内或同步内;不同步或不同跨的两个相邻接头错开的距离不小于500mm;各接头至最近主节点的距离不大于步距或纵距的1/3。
(5)立杆之间必须按步距满设双向水平拉杆,确保两个方向有足够的刚度。
(6)支撑架的水平剪刀撑加强层须与立杆连接。
(7)主节点的两个直角扣件的中心距不大于150mm。
(8)每个扣件的拧紧力矩控制在65N·M。
(9)支撑横杆与立杆的连接扣件采用双扣件。
(10)每个水平杆与立杆交汇处必须用直角扣件扣紧。
(11)严禁将上段的钢管立柱与下段钢管立柱错开固定在水平拉杆上。
(11)搭架子前,钢管及扣件须进行检验,不得使用不合格的构配件。
(12)未经原审批部门同意,任何人不得变更技术方案,(13)验评合格后方可使用。
(14)满堂脚手架搭设高度不宜超过36m;满堂脚手架施工层不超过1层。
(15)底座、垫板均应准确地放在定位线上;(16)垫板宜采用长度不少于2跨、厚度不小于50mm宽度不小于200mm的木垫板。
6.脚手架搭设施工准备脚手架搭设前,应按专项施工方案向施工人员进行交底。
应按本规范规定和脚手架专项施工方案要求对钢管、扣件、脚手板、可调托撑等进行检查验收,不合格产品不得使用。
经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。
应清除搭设场地杂物,平整搭设场地,并使排水畅通。
立杆垫板高出自然地坪100mm,自然地坪经人工夯实,达到回填要求。
7、脚手架搭设施工(1)纵向扫地杆应用直角扣件固定在距底座上皮100mm的立杆上。
(2)横向扫地杆用直角扣件锁定在紧靠纵向扫地杆下方的立杆上。
(3)当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的结合不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向做开的距离不宜小于500mm。
隔接头中心至主节点的距离不宜大于步距的三分之一。
立杆间距1.0×1.0,脚手架开始搭设时应每隔6跨搭设一个抛撑,直至连墙件安稳厚方可拆除,当架体搭设至有连墙件的主节点时,在搭设完该处的立杆,纵向水平杆厚,立即设置连墙杆件。
4、连墙件采用菱形布置,距离不大于4米,连墙件的连墙杆成水平设置。
脚手架搭设纵向水平杆,应随立杆按部搭设,并用直角扣件,与立杆固定。
纵向水平杆应设置在立杆内侧。
当根杆长度不应少于3跨,2根相邻纵向水平杆的接头,不设在同步和同跨内,当不同步和不同跨的两个相邻接头,在水平方向错开的距离不应小于500mm。
5、横向水平杆应根据支撑脚手板等间距设置,最大间距应小于纵距的二分之一。
主节点处必须设置一个横向水平杆,用直角扣件锁定。
(4)脚手架体横向每隔5米由底至上设置连续竖向剪刀撑,剪刀撑宽度在58米范围内。
在水平剪刀撑至架底平面距离不宜超过8m。
恐龙石化展厅与礼仪大厅(5)在搭设圆弧恐龙石化展厅外围护时,因造型要求底面小上面宽呈水桶型状,在搭设要求立杆间距1m,扫地杆距地100mm,因搭设是双排脚手架,其内层立杆间距为0.8m,在完成第一层高4.2时,在其双排架外侧,再次重新搭设脚手架,立杆间距继续保持1m,其横向水平杆将4根立杆用扣件锁定,因造型为圆筒形,其纵向水平杆用3米短杆连接,在4根纵向立杆之间,设置菱形水平剪刀撑,其横向水平杆根据跳板的长度设置。
使其跳板两端均有横向水平杆,防止飞跳。
在搭设完成8.4米层高后,继续向外延伸2根立杆,使其高度达到12.6米,满足施工要求高度,其搭设方法同一至二层相同,当外围搭设完成12.6米后,每隔5米设置垂直剪刀撑,其间隔5米,宽度5米。
将圆弧周边包围。
为保证架体稳定,在横向水平杆、纵向水平杆与立杆设置30°斜杆,纵向横向固定。
以保证架体在X方向与Y方向受外力及风荷载时,具有足够的刚度和稳定性,保证施工安全。
(6)2-4轴交A-B轴恐龙石化展厅与4-7轴交A-C轴礼仪大厅内侧局部层高12.6m,具体施工方法如下:落地搭设:根据本工程的具体情况和场地条件,采用落地式搭设满堂红脚手架。
搭设脚手架前,应按照本工程的设计图纸要求及满足施工需要进行布置搭设。
脚手架的基础:落地搭设的高层施工用脚手架,脚手架的自重及其上部的施工荷载均由脚手架基础传至地基。
故此要使脚手架保持稳定,牢固和安全,必须首先要有一个牢固的脚手架基础。
地基承载力特征值为220KPA,回填压实系数为0.94。
(1)立杆垫板高出自然地坪100mm,自然地坪经人工夯实,达到回填要求。
扣件式钢管脚手架的搭设高层建筑施工用的满堂红钢管脚手架搭设的要求是:横平竖直,整齐清晰,图形一致,平竖通顺,连接牢固,受荷安全,有安全操作空间,不变形,不摇晃。
满堂红钢管脚手架搭设的施工顺序:(1)脚手架的步距为0.9米,离底部100mm处设置一道扫地杆,以保持脚手架底部的整体性,底部的立柱应间隔交叉用不同长度的钢管,将相隔立柱的对接接头位于不同高度上,使立柱受荷的薄弱截面错开,满堂红脚手架搭设时先立立柱,立柱架设时先按图纸梁位的分布进行定位分布立柱,立立柱时要临时固牢。
固牢的方法可与建筑物结构临时连接,也可设临时斜撑(例如与框架柱连接).立柱每条隔距按照尺寸,立好柱后,架设大,小横杆,当第一步的大小横杆架设完毕后,做好固定件,以方便操作者上去架设第二步脚手架;同时在立柱之间的规定位置及时设置剪力撑,以防止脚手架纵向倾倒,剪力撑的搭设必须与架体的向上搭设同步进行。
(2)立柱接杆、接长应用对接扣件,不能采用旋转扣件;横杆与立柱连接采用直角扣件,剪力撑和斜撑与立杆和大横杆的连接应采用旋转扣件,剪力撑的纵向接长应采用旋转扣件,不能采用对接扣件,所有的扣件紧固要求用力矩板手实测达到65N.m,在安装扣件时,所有的扣件的开口必须向外。
在搭设满堂红脚手架时;每完成一步都要及时校正立柱的垂直度和横杆的标高和水平度,使脚手架的横距,纵距上下始终保持一致。
(3)满堂红脚手架搭设完毕后应进行验收,验收合格并办妥验收手续方可使用。
(4)满堂红脚手架应在架体外侧四周及内部纵、横向没6m至8m由底至顶设置连续竖向剪刀撑。
当架体搭设在8米及以上时,应在架体底部及竖向间隔不超过8m分别设置连续水平剪刀撑。
水平剪刀撑宜在竖向剪刀撑斜相交平面设置。
剪刀撑宽度应为6m-8m。
剪刀撑应用旋转扣件固定在与之相交的水平杆或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
(6)当立杆纵、横间距为0.9m×0.9m时,在架体外侧周边及内部纵、横向每4跨(且不大于5m),应由低至顶至顶设置连续竖向剪刀撑,剪刀撑宽度应为4跨。
(7)竖向剪刀撑斜杆与地面的倾角应为45°~60°,水平剪刀撑与支架纵(或横)向夹角应为45°~60°。
(8)满堂支撑架的可调底座、可调托撑螺杆伸出长度不宜超过300mm,插入立杆内的长度不得小于150mm。
(9)脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm(图6.3.3)。
图6.3.2 纵、横向扫地杆构造1―横向扫地杆;2―纵向扫地杆(10)立杆伸出顶层水平杆中心线至支撑点的长度a不应超过0.5m。
满堂支撑架搭设高度不宜超过30m。
(11)满堂脚手架的高宽比不宜大于3,当高宽比大于2时,应在架体的外侧四周和内部水平间隔6m-9m、竖向间隔4m-6m设置连墙件与建筑结构拉结,当无法设置连墙件时,应采取设置钢丝绳张拉固定等措施。
(12)单排、双排与满堂脚手架立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。
1、模板施工a、据梁、板的几何尺寸结合现场实际情况配制拼装。
b、按规定起拱:当跨度L>4m时,按L/600起拱,悬挑结构跨度大于2m时,按L/300起拱。
c、梁侧模采用方木背竖楞@250,竖楞上背方木横楞,采用Ф12螺栓@400对拉螺栓加固。
