爆破技术交底书
爆破施工安全技术交底

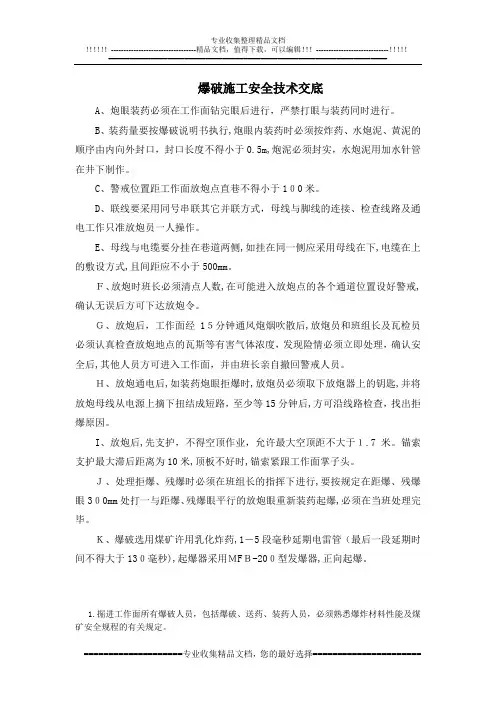

爆破施工安全技术交底A、炮眼装药必须在工作面钻完眼后进行,严禁打眼与装药同时进行。
B、装药量要按爆破说明书执行,炮眼内装药时必须按炸药、水炮泥、黄泥的顺序由内向外封口,封口长度不得小于0.5m,炮泥必须封实,水炮泥用加水针管在井下制作。
C、警戒位置距工作面放炮点直巷不得小于100米。
D、联线要采用同号串联其它并联方式,母线与脚线的连接、检查线路及通电工作只准放炮员一人操作。
E、母线与电缆要分挂在巷道两侧,如挂在同一侧应采用母线在下,电缆在上的敷设方式,且间距应不小于500mm。
F、放炮时班长必须清点人数,在可能进入放炮点的各个通道位置设好警戒,确认无误后方可下达放炮令。
G、放炮后,工作面经15分钟通风炮烟吹散后,放炮员和班组长及瓦检员必须认真检查放炮地点的瓦斯等有害气体浓度,发现险情必须立即处理,确认安全后,其他人员方可进入工作面,并由班长亲自撤回警戒人员。
H、放炮通电后,如装药炮眼拒爆时,放炮员必须取下放炮器上的钥匙,并将放炮母线从电源上摘下扭结成短路,至少等15分钟后,方可沿线路检查,找出拒爆原因。
I、放炮后,先支护,不得空顶作业,允许最大空顶距不大于1.7米。
锚索支护最大滞后距离为10米,顶板不好时,锚索紧跟工作面掌子头。
J、处理拒爆、残爆时必须在班组长的指挥下进行,要按规定在距爆、残爆眼300mm处打一与距爆、残爆眼平行的放炮眼重新装药起爆,必须在当班处理完毕。
K、爆破选用煤矿许用乳化炸药,1-5段毫秒延期电雷管(最后一段延期时间不得大于130毫秒),起爆器采用MFB-200型发爆器,正向起爆。
1.掘进工作面所有爆破人员,包括爆破、送药、装药人员,必须熟悉爆炸材料性能及煤矿安全规程的有关规定。
2.井下爆破工作必须由专职爆破工担任,并严格按作业规程及爆破说明书要求进行爆破作业。
爆破作业必须执行“一炮三检”制度(装药前、爆破前、爆破后检查瓦斯浓度)。
3.爆破作业必须严格执行“三遍哨子制”(一响撤人、二响爆破、三响解除)、“三保险”制度(拉线、设置警标、吹哨)和“三人连锁”制度。
隧道爆破施工技术交底

3、安全员岗位职责
1)、负责爆破工作的具体实施,发现问题和安全隐患及时向工地负责人汇报.监督工地的安全工作,对爆破员、警戒员进行监督。
2)、检查、审核本工点火工品每日领用、使用、退库数量、认真填写“爆炸物品安全监督日记”并签名,做到“三清楚"(即:领出物品清楚、炮眼数和药量清楚、剩余物品退库数量清楚).
3)各种爆破作业应符合国家或部颁标准及有关规定、规程。
4)从事爆破物品保管、使用、安全检查等都必须经过公安部门培训,考试合格并持有合格证的人员承担。
2、领取爆破器材规定:
1)领取爆破器材,必须是持有公安机关发给爆破作业证的爆破员,按当班用量,经持有公安机关发给安全监炮证的安全监炮员(或项目经理部审核批准的施工安全员)开具的爆破物品领用单并经工程负责人核准签字后方可领取、使用;并由取证的爆破员负责爆破器材清退、返库及记录工作。
7)、剩余的爆破物品,经核实由领料人签字退回仓库,不得带回家中或随便存放它处,
编制者:
复核者:
工区负责人:
接收人:
安 全技 术 交 底 书
主送单位
日期
工程名称
根据图纸
严防丢失、被盗,严禁私藏过夜。
5、火工品值班人员职责:
1)、认真学习和执行《中华人民共和国民用爆炸物品管理条例》,各级地方制定的法律及公安部门的规定.
5)、积极协助领导对职工开展安全教育和安全技术知识的陪训。对本单位(工程)的安全要认真检查,对不安全情况和不符合安全规定的方面及时以书面形式向本单位(工程)负责人提出改正措施。
4、爆破员岗位职责:
1)、必须认真学习民爆物品有关规定,宣传和严格执行《中华人民共和国民用爆炸物品管理条例》,严格遵守各级政府和公安部门的有关规章制度。
静态爆破安全技术交底

九、装填炮孔时,操作人员要戴防护眼镜,在灌浆到裂缝出现前,不得在近距离直视孔口,以防发生喷出现象,伤害眼睛。
十、在药剂灌入钻孔到岩石开裂前,不可将面部直接面对已装药的钻孔。药剂灌装完成后,盖上麻袋或棕垫,远离装灌点。观察裂隙发展情况时应更加小心。此外施工现场应专门准备好请水和毛巾,冲孔时入药剂溅入眼内和皮肤上,应立即用请水冲洗。亲光严重者立即送医院洁洗治疗。
静态爆破安全技术交底
施工单位:
工程名称
分部分项
工 程
工种
一、进入施工现场必须遵守安全操作规程和安全生产纪律。
二、特种作业人员必须持证上岗,无关人员不得进入施工现场。
三、进入现场,必须戴好安全帽,扣好帽带,并正确使用防护眼镜、穿好劳保工作吸等个人劳动防护用具。
四、用手风钻打眼时,手不得离钻机风门,严禁采用骑马式作业。
十一、破碎剂浆体稍具腐蚀性,工作完毕后应及时洗手洗脸,严防碱性刺激皮肤。
十二、现场补充交底内容:
交底人签字:
日期:
接受人(全员)签字:
注:本交底一式三份,班组、交底人、资料保管员各一份。
五、使用凿岩机,胶皮管不准缠绕和打结,不得用折弯气管的方法制止通气。凿岩时钎杆与孔必须保持在一直线上,更换钻头应先关风门。
六、应按实际施工的环境温度选择破碎剂的以免雨水侵入,发生喷出、炸裂伤人。
七、膨胀剂在允许和存放过程中应防潮、防暴晒。开封后应立即使用。如依次未使用完,应立即扎紧袋口,需要时再开封。使用膨胀剂前请确认操作人员对说明书已仔细阅读并理解。
爆破工程技术交底记录

爆破工程技术交底记录时间:20XX年XX月XX日地点:爆破工程现场一、现场情况本次爆破工程位于XX地XX区,主要任务是拆除一栋老旧建筑。
经过勘察,该建筑为钢筋混凝土结构,共有五层。
附近有教育机构、居民区、商业街、公交车站等敏感场所,因此必须严格遵守安全规定,尽量避免对周边环境造成影响。
二、爆破方案1.爆破方法:采用非震感爆破方法,即采用冲击波速度低于音速的爆炸药物,以减小冲击、震动和噪音对周边环境的影响。
2.确定爆破参数:根据建筑结构和周边环境,并结合爆破设计单位提供的建议,确定了爆破参数如下:- 爆破药量:采用炸药DC-5,总质量为XXXkg;- 爆破孔:采用直径为XXmm的孔眼,布置方式为网状,爆破孔与建筑物边缘距离为X米;-爆破时间:选择了夜间进行,以减少人员密集度。
三、爆破措施和安全预防1.施工方案:详细制定施工方案,包括爆破作业区域的划定、人员疏散通行路线等,明确各个工作步骤及责任人。
2.安全警示标志:在施工区域周围设置明显的安全警示标志,警示非作业人员不得进入爆破作业区域。
3.爆破区域封控:在爆破作业前,对爆破区域进行封控,确保无人员滞留,并采取防护措施,以防止碎片和尘埃飞溅。
4.现场警示员:设置现场警示员,负责引导非施工人员绕行,提醒附近居民等相关人员注意安全。
5.人员疏散:规定爆破时间前一小时,需完成现场人员疏散,避免人员伤亡事故发生。
6.应急救援预案:制定应急救援预案,明确应对各种突发情况的处理措施,配备相应的救援设备和人员。
7.监测和评估:使用合适的监测设备对爆破作业进行实时监测,如噪音、震动等,确保不超过国家规定的标准限值。
四、工程进度和质量控制1.工程进度:制定合理的工程进度计划,确保施工和爆破作业按计划进行,并根据实际情况进行相应调整。
2.质量控制:严格按照国家相关标准进行工程质量控制,确保所有爆破孔的布置符合设计要求,并对施工质量进行检查和评估。
3.施工记录:在工程进行过程中,及时记录施工情况和爆破作业情况,以备后续验收和总结使用。
路基爆破施工安全技术交底书

路基爆破施工安全技术交底书一、安全意识与预防措施1.1 安全意识作为路基爆破施工人员,我们不能忽视安全问题,必须时刻保持高度警惕。
在施工过程中,要认真听从指挥,服从管理,不得擅自行动,以确保施工过程安全。
1.2 预防措施在施工前,应对施工现场进行勘察,了解施工区域的地质状况、地下管线布局、周边居民情况等重要信息。
在施工过程中,要注意控制爆破造成的震动和噪声,以避免对周围环境造成不良影响。
此外,施工过程中必须保证工人的安全,所有施工人员必须佩戴好相应的安全装备和防护用品。
二、爆破前准备2.1 爆破物料准备为确保施工效果,需要准备好爆破物料和相应的工具装备。
在爆破物料的选择上,要注意选择符合当地环保标准的产品,并遵循国家相关法律法规的规定。
在使用爆破物料前,需对其进行质量检验和安全审核,以确保其品质和安全性。
2.2 周边环境清理在施工前,必须对周边环境进行清理工作,确保施工区域的周围没有可燃易爆物,没有人员和车辆等障碍物,以保证施工过程中的安全。
在施工前应清理掉垃圾并进行消毒杀菌,避免出现不必要的危险。
三、工艺流程3.1 爆破钻孔爆破前需进行钻孔作业。
在进行钻孔时,应根据现场情况安排合理的孔段长度和孔距,以确保爆破效率和安全性。
钻孔前需根据爆破物料的性质进行相应的配比,保证其爆破效果。
3.2 填充爆破物料爆破钻孔完成后,需要进行爆破物料的填充工作。
在填充爆破物料之前,应先磨合搅拌好爆破物料,以确保其均匀性和稳定性。
填充爆破物料时,应保证其填充密实,并在填充完成后进行巡视和检查,确保其填充质量合格。
3.3 安装起爆器具在完成爆破物料的填充工作后,需进行起爆器具的安装工作,以便在后续爆破工作中实现爆破效果。
在安装起爆器具时,要注意对器具的数量和功率进行合理的安排,以确保实现预期的爆破效果。
四、爆破后善后工作4.1 爆破产物清理在完成爆破工作后,需要对爆破产生的碎石、灰尘等产物进行及时清理,以保证周围环境干净整洁。
路基土石方工程施工技术交底(爆破工程)

路基土石方工程施工技术交底(爆破工程)路基土石方工程施工技术交底(爆破工程)引言概述:路基土石方工程是道路建设中非常重要的一部分,而爆破工程是其中的关键环节之一。
正确的施工技术交底对于保障工程质量和安全至关重要。
本文将从爆破工程的角度,详细介绍路基土石方工程施工技术交底的相关内容。
一、爆破设计方案交底1.1 确定爆破参数:包括爆破孔的深度、孔距、孔径、药量等参数,根据地质条件和工程要求进行合理设计。
1.2 安全措施:交底爆破现场的安全措施,包括区域封闭、安全警示、人员疏散等,确保施工过程中不发生意外。
1.3 环境保护:交底爆破工程对周边环境的保护措施,包括噪音、振动、扬尘等的控制,减少对周边居民和自然环境的影响。
二、爆破方案实施交底2.1 爆破孔的布置:根据设计方案,交底爆破孔的布置方式,确保爆破效果和安全性。
2.2 药包装填:交底药包装填的方法和注意事项,保证药量准确、均匀。
2.3 爆破时间:交底爆破时间的选择,避免对周边环境和交通造成不必要的影响。
三、爆破实施过程交底3.1 爆破前检查:交底爆破前的检查工作,确保爆破条件符合要求。
3.2 爆破实施:交底爆破实施的步骤和方法,保证爆破效果和安全性。
3.3 爆破后清理:交底爆破后的清理工作,包括清理碎石、填埋爆破孔等,保持施工现场整洁。
四、爆破效果评估交底4.1 爆破效果检查:交底爆破效果的检查方法和标准,确保爆破效果符合设计要求。
4.2 质量验收:交底爆破工程的质量验收标准和程序,保证工程质量符合要求。
4.3 效果评价:对爆破效果进行评价和总结,为后续工程提供经验和参考。
五、安全管理交底5.1 安全教育:交底爆破工程人员的安全教育和培训,提高员工的安全意识和技能。
5.2 安全监督:交底爆破工程的安全监督措施和机制,确保施工过程中的安全性。
5.3 事故处理:交底爆破工程事故处理的程序和应急措施,保障工程的安全和顺利进行。
结语:路基土石方工程施工技术交底是保障工程质量和安全的重要环节,爆破工程作为其中的关键部分,需要严格按照规定程序进行交底和实施。
土石方爆破工程安全技术交底

土石方爆破工程安全技术交底1. 概述本文档旨在对土石方爆破工程的安全技术进行交底,确保工程施工过程中的安全性和顺利进行。
土石方爆破工程是一项重要的基础工程,但由于涉及到爆破作业,安全风险较高。
因此,严格的安全措施和技术要求是必不可少的。
2. 作业前准备工作2.1. 爆破设计在进行土石方爆破工程前,必须进行详细的爆破设计。
爆破设计包括爆破范围、爆破参数、起爆顺序等内容。
爆破设计应由专业爆破设计师完成,并根据地形、工程要求以及安全考虑进行合理设计。
2.2. 安全区域划定在进行爆破作业前,必须将安全区域划定清楚,并设置明显的标识。
安全区域应包括爆破区域以及周边可能受到冲击和飞溅物影响的区域。
只有经过授权和特殊培训的人员才能进入安全区域。
2.3. 安全设备准备在爆破作业前,所有参与作业的人员都必须佩戴合适的安全设备,包括防护眼镜、耳塞、安全帽和防护服等。
爆破作业现场还需要准备灭火器和急救箱等应急设备,以应对突发事件。
3. 爆破作业流程3.1. 安全会议在进行土石方爆破工程前,必须召开安全会议,对整个作业流程进行交底和安全警示。
会议内容应包括爆破设计、安全措施、紧急情况处理等。
参会人员应全程参与并签署安全责任书。
3.2. 爆破装药爆破装药是整个爆破作业的关键步骤之一。
装药前,必须确认装药设备和器材的状态良好,并进行通风检查以确保作业环境的安全。
装药时,应按照爆破设计要求进行布药,并注意药量和药包的准确性。
3.3. 线路布置爆破线路布置应按照爆破设计要求进行,确保引爆系统和线路的可靠性。
线路敷设时,应注意与其他设备的隔离,避免受到外界电磁干扰。
同时,线路应固定良好,防止外力造成的松动或断裂。
3.4. 爆破作业实施在确认所有准备工作完成且安全的情况下,可以开始进行爆破作业。
按照爆破设计规定,严格执行起爆顺序和时间要求。
爆破期间,所有人员必须远离爆破区域,并严禁观看或录像。
3.5. 安全检查爆破结束后,必须进行安全检查,确保没有未爆炸的药包和引线。
开挖爆破安全技术交底书

开挖爆破安全技术交底开挖爆破(1)爆破安全①爆破作业,必须由合格的爆破工提供。
②装药填塞期间,禁止与爆破作业无关的人员进入现场。
在爆破危险区边界上应设立明显的警戒标志。
起爆前30min,进入爆破危险区的所有通道必须有专人看守。
③进行爆破作业时,必须遵守爆破安全操作规程。
要有专人负责指挥;在危险区的边界,设置警戒哨岗和标志;在爆破前发出信号,危险区域内的人员撤至安全地点后,方准爆破。
爆破后,必须对现场进行检查,确认安全后,才能发出解除警戒信号。
④爆破员领取爆破器材,必须经现场负责人批准,收到的数量不得超过当班使用的数量,剩余的要当天退回。
炸药和雷管要分别运送洞内,相隔距离要大于50米,并派专人护送。
⑤禁止非爆破工进行爆破作业。
⑥爆破作业中出现下列情况之一:,禁止进行放炮:a、有坍塌危险时;b、通道不安全或堵塞时;c、工作面瓦斯超限、异常炮孔温度或涌水风险;d、危及设备或建筑物的安全、无有效防护措施的;e、危险区域边界未设置警告;f、缺少光线或照明;g、雷雨或猛烈风暴;h、员工穿化纤服装。
(2)爆破作业安全1)爆破器材按《火工品管理办法》领用,按一次需用量提取,随用随取。
放炮后的剩余材料,经专人检查后,应及时退回仓库。
2)装药前,非充电人员应撤离充电地点;装药区内禁止烟火,装药完毕,应检查并记录装炮个数、位置。
不得使用金属器皿装药。
3)隧道内的爆破作业必须在统一指挥下进行。
4)洞内爆破时,所有人员必须撤离,疏散的安全距离不得小于500m:5)在以下情况下,严禁装药爆破:a、照明不足;c、开挖面围岩破碎,未支护;d、出现流沙、未经处理的流泥;e、有大量溶洞水和高压水涌出,尚未治理;f、没有警告好的。
6)隧道内不得使用产生大量有害气体的炸药进行爆破。
7)隧道内的爆破不得使用明火。
8)爆破后必须通风排烟,20min开挖后,检查人员可进入开挖面进行检查。
检查内容包括:a、是否缺火;b、是否有残留炸药或雷管;c、拱顶及两侧是否有松动围岩;d、支架是否损坏或变形。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市松桃至玉屏城际快速道路建设项目
技术交底
ZJSJ-第二项目分部
工程项目:
编号:
记录者:(签字)
交底者:(签字)
技术负责:(签字)
技术部门:(盖章)
日期:
交底记录
爆破施工工艺流程图
四、施工技术要求
4.1根据地形、地质、开挖断面及施工机械配备等情况,采用能保证边坡稳定的方法施工。
4.2组织爆破作业人员学习《爆破安全规程》(GB6722-2014)和《中华人民国民用爆炸物品管理条理》等有关法规和规定,爆破工程技术人员和爆破操作人员必须持有公安局认可的上岗证书。
4.3爆破施工单位必须有相应爆破资质并经政府部门注册、审查认可,并在石方爆破作业的14天前,应将施工方案(包括防护及安全措施)报监理工程师审批。
爆破设计方案须经政府职能部门批准,并经总监理工程师审查认可。
对环境复杂区域爆破要专项爆区设计,每次爆破前施工队应向监理上报爆破报表。
4.4采用控制爆破方式,孤石、大块石禁止采用爆破的方式二次破碎,如果需要破碎清理,一律采用机械破碎法破碎大块石。
1)实行一批一报制度,每次爆破都要进行书面申请,确定时间、深度、围、石方量、炸药用量及布孔起爆方式,申报得到政府职能部门认可,对哑炮的处理方法也须得到职能部门的批准。
2)严格爆破时间管理。
施工队须严格按市有关政府职能部门规定的爆破时间爆破,其它时间一律禁止爆破。
3)应配合业主作好拆迁工作,但在进行石方爆破时,应按场地围及周围建筑物暂时无法拆迁的情况考虑爆破防护措施。
4)如果爆区与周围建筑物的爆破安全距离达不到安全规程的要求,施工队要特别重视钻爆参数控制和爆破防护,采取有效措施保证周围建筑物安全及其人员工作和生活的正常进行,同时协调好周围相邻单位的关系,签订安全协议,建立相邻单位联系制度,经常进行爆破后回访。
5)尽管爆破方案及有关爆破申请得到批准,并不解除或减轻对爆破产生危害的责任;尽管安全措施已一一得到落实,但还是要注意爆破产生的噪音、地震、飞石、冲击波、
接底单位及签字。
