施工程序工程监理细则一、引言施工程序工程监理是指在建设工程的施工过程中,监理师按照相关法律法规和标准规范的要求对施工程序进行监督和指导的工作。

本文将从施工前准备、施工过程和施工结束三个方面,详细介绍施工程序工程监理的细则要求。

二、施工前准备1. 确定施工程序计划在施工前,监理师应与建设单位和施工单位共同制定施工程序计划,明确工程的施工顺序、工序和时间节点,确保施工程序的合理性和可行性。

2. 审核施工图纸和设计方案监理师应对施工图纸和设计方案进行审核,确保其符合相关法律法规和标准规范的要求,避免在施工过程中出现设计缺陷或不合理之处。

3. 确定施工技术措施监理师应与施工单位一起确定施工过程中的关键技术措施,如基坑开挖、混凝土浇筑等,确保施工质量和安全。

三、施工过程1. 施工现场管理监理师应定期到施工现场巡查,核查施工单位的施工记录、质量检测报告等,确保施工过程的规范性和合规性。

2. 现场质量控制监理师应对施工单位采取的质量控制措施进行审核和监督,确保施工质量符合相关规范和合同要求。

3. 安全环保监管监理师应对施工单位的安全管理和环境保护措施进行监督,确保施工过程中无事故发生,并保护环境不受污染。

4. 施工变更管理如施工过程中需要进行施工变更,监理师应对变更事项进行评估和审核,并及时通知建设单位和施工单位进行调整和处理。

四、施工结束1. 施工竣工验收监理师应参与施工竣工验收,核查施工单位提交的相关资料和验收报告,确认工程质量符合合同要求,提供必要的支持和意见。

2. 缺陷整改如施工过程中存在质量缺陷或不符合规范要求的情况,监理师应指导施工单位进行整改,并与建设单位一起确认整改结果。

3. 施工资料归档监理师应对施工过程中产生的各类文件和资料进行整理和归档,以备后期工程管理和维护使用。

五、总结施工程序工程监理细则的制定和执行,对保障工程质量、安全和环保起到至关重要的作用。

监理师应主动履行职责,严格执行相关规定和要求,确保施工过程的合规性和规范性,促进工程的顺利进行和圆满完成。

施工工程监理实施细则

施工工程监理实施细则

施工工程监理实施细则一、总则1.1监理单位:监理单位应具备相关资质,并有丰富的施工工程监理经验和技术力量。

1.2监理人员:监理人员应具备相关专业知识和技术能力,熟悉施工工程监理的各项规定,并遵守职业道德和行为准则。

1.3审核监理计划:监理单位应在施工前提交监理计划,并经业主审核通过后方可实施。

1.4监理费用:监理费用由业主支付,具体金额由监理单位和业主协商确定。

二、施工前准备2.1确定监理目标:根据工程特点和业主要求,确定监理目标,明确监理要求和工程质量标准。

2.2编制监理计划:监理单位应根据工程进度安排和施工任务,编制详细的监理计划,包括监理工作内容、监理时间节点和监理方法等。

2.3会议组织:监理单位应组织施工前的会议,邀请业主、设计单位和施工单位参加,共同讨论并确认施工方案和工程细节。

三、施工过程监理3.1施工现场巡视:监理人员应定期巡视施工现场,检查施工进度、质量和安全措施等,及时发现和处理问题。

3.2验收材料:监理人员应对施工单位提供的材料进行验收,确保质量和数量符合合同要求,并填写相应的材料验收记录。

3.3检查施工质量:监理人员应检查施工单位操作规范和工艺要求,对不合理的做法进行纠正,并及时向业主反馈。

3.4管理施工进度:监理人员应监督施工单位按照进度计划进行施工,确保施工进度符合合同要求,并及时处理施工延误和变更等问题。

3.5安全监督:监理人员应对施工单位的安全措施和用电用气等安全设施进行检查,确保施工过程中的安全。

四、施工结束后的相关工作4.1编制施工备忘录:监理人员应编制施工备忘录,记录施工过程中的问题、处理方式和结果等重要信息,供后续参考和交接。

4.2进行竣工验收:监理人员应组织竣工验收,按照工程质量标准和合同要求对施工结果进行检查,确认符合要求后才能办理竣工手续。

4.3施工资料归档:监理人员应整理并保存施工图纸、合同文件、质量检验记录等相关资料,便于日后查阅和维权。

五、监理单位责任5.1监理技术支持:监理单位应提供施工工程技术支持,包括解答相关技术问题和提供专业建议等。

施工监理细则范本

施工监理细则范本

施工监理细则范本
1. 前言
本细则旨在规范施工监理人员的行为,保障监理服务质量,确保建设工程的安全、质量、进度和投资的合理使用。

2. 监理人员的职责和权利
- 监理人员应当遵守法律法规和职业道德规范。

- 监理人员应当保持独立客观,做到公正、公平、公开。

- 监理人员应当按照合同约定的监理范围、任务书及标准进行监理工作。

- 监理人员有权要求施工单位按照法律、法规、工程标准及设计文件等要求进行施工。

- 监理人员有权要求施工单位出具施工材料、设备、工程质量等相关证明文件。

3. 建设工程施工监理工作内容和要求
建设工程施工监理工作内容包括但不限于以下内容:
- 施工过程监理
- 工程质量监理
- 施工图审查及变更处理
- 合同、预算、支付等监理
建设工程施工监理工作要求包括但不限于以下方面:
- 协助建设单位组织开展施工前的相关准备工作,保证施工开始前的各项准备工作的顺利进行;
- 对施工过程中的技术技能进行监督和检查,及时发现和解决问题;
- 根据工程实际情况,对变更申请进行审查并提出审核意见;
- 对施工单位提出的工程款支付申请进行审核等。

4. 总结
本细则的实施,能够规范施工监理人员的行为,确保建设工程的安全、质量、进度和投资的合理使用,达到了预防建设工程质量事故、保证工程施工质量、加强建设工程管理、促进工程经济合理使用的目的。

以上内容仅为一份范本,实际实施时需视情况进行具体调整。

施工工程监理细则

施工工程监理细则

施工工程监理细则一、总则施工工程监理细则是为确保施工工程质量、进度和安全,规范施工工程监理工作的执行。

本细则适用于各类施工工程监理业务。

二、监理责任1. 监理单位应具备相应的资质,并派遣经验丰富、技术过硬的监理工程师进行监理工作。

2. 监理单位要与建设单位、施工单位保持密切的沟通和协调,做好每个阶段的监理工作。

3. 监理单位应对施工图纸、施工方案、施工合同等进行审核,并及时提出合理的修改和建议。

4. 监理单位应按照合同和法律法规的要求,对施工单位的施工质量、进度和安全进行全面监督和检查,及时发现和解决问题。

5. 监理单位要与建设单位、施工单位一起制定施工工程质量验收规范,确保施工工程符合国家标准和相关规定。

三、监理程序1. 前期准备阶段在施工前,监理单位要与建设单位一起制定详细的施工方案,并对施工图纸进行审核和确认。

此外,还要检查施工场地的平整度和地基的稳定性,确保施工的可行性和安全性。

2. 施工阶段2.1 施工质量监督:监理单位要定期对施工现场进行巡查,检查施工质量是否符合设计要求和相关标准。

如发现问题,要及时提出整改意见,并监督施工单位按要求进行改进。

2.2 施工进度监督:监理单位要定期检查施工进度,并核实施工单位的进度计划是否合理。

如出现延误,要追究责任,并及时采取措施加快工程进度。

2.3 安全管理监督:监理单位要确保施工现场的安全环境,要求施工单位采取相应的安全措施,预防和减少安全事故的发生。

如果发生安全事件,要立即通知建设单位和有关部门,并配合调查处理。

3. 竣工验收阶段3.1 监理单位要对施工工程进行全面的验收,检查工程质量是否符合合同要求和国家标准。

3.2 监理单位要编制详细的竣工验收报告,包括施工质量、施工进度、安全管理情况等,并提出合理的整改和完善建议。

3.3 监理单位要与建设单位一同进行最终的验收和交接,并办理相关手续,确保工程的顺利竣工。

四、监理报告监理单位要按照约定的时间和要求,向建设单位提交监理报告。

四项软基处理施工质量控制要点

四项软基处理施工质量控制要点

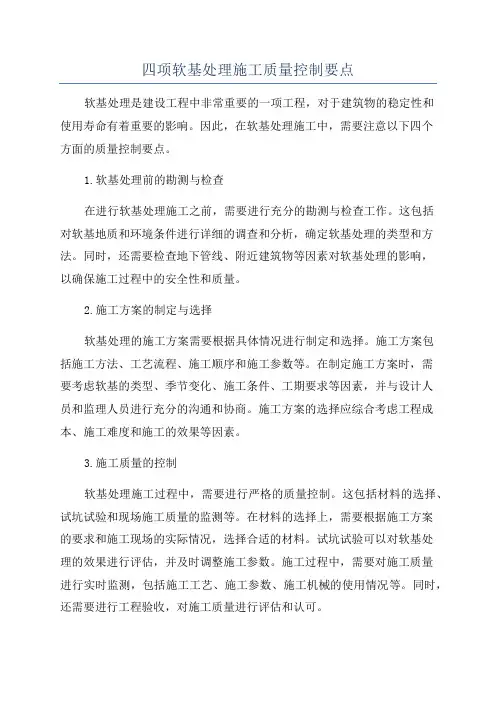

四项软基处理施工质量控制要点软基处理是建设工程中非常重要的一项工程,对于建筑物的稳定性和使用寿命有着重要的影响。

因此,在软基处理施工中,需要注意以下四个方面的质量控制要点。

1.软基处理前的勘测与检查在进行软基处理施工之前,需要进行充分的勘测与检查工作。

这包括对软基地质和环境条件进行详细的调查和分析,确定软基处理的类型和方法。

同时,还需要检查地下管线、附近建筑物等因素对软基处理的影响,以确保施工过程中的安全性和质量。

2.施工方案的制定与选择软基处理的施工方案需要根据具体情况进行制定和选择。

施工方案包括施工方法、工艺流程、施工顺序和施工参数等。

在制定施工方案时,需要考虑软基的类型、季节变化、施工条件、工期要求等因素,并与设计人员和监理人员进行充分的沟通和协商。

施工方案的选择应综合考虑工程成本、施工难度和施工的效果等因素。

3.施工质量的控制软基处理施工过程中,需要进行严格的质量控制。

这包括材料的选择、试坑试验和现场施工质量的监测等。

在材料的选择上,需要根据施工方案的要求和施工现场的实际情况,选择合适的材料。

试坑试验可以对软基处理的效果进行评估,并及时调整施工参数。

施工过程中,需要对施工质量进行实时监测,包括施工工艺、施工参数、施工机械的使用情况等。

同时,还需要进行工程验收,对施工质量进行评估和认可。

4.隐蔽工程和质量记录的管理与控制软基处理施工后,还需要进行隐蔽工程的管理与控制。

这包括软基处理施工后的回填、压实和喷浆灌注等工作的控制。

这些工作需要根据施工方案和施工图纸进行操作,并进行相应的质量检测和记录。

在隐蔽工程的管理过程中,需要统一施工规范,做好材料、设备和施工方案的备案,严格按照施工要求进行施工。

综上所述,软基处理施工的质量控制要点包括:勘测与检查、施工方案的制定与选择、施工质量的控制和隐蔽工程和质量记录的管理与控制。

通过严格按照这些要点进行质量控制,可以确保软基处理施工的效果和质量,提高建筑物的稳定性和使用寿命。

公路路基工程监理实施细则(范本)

公路路基工程监理实施细则(范本)

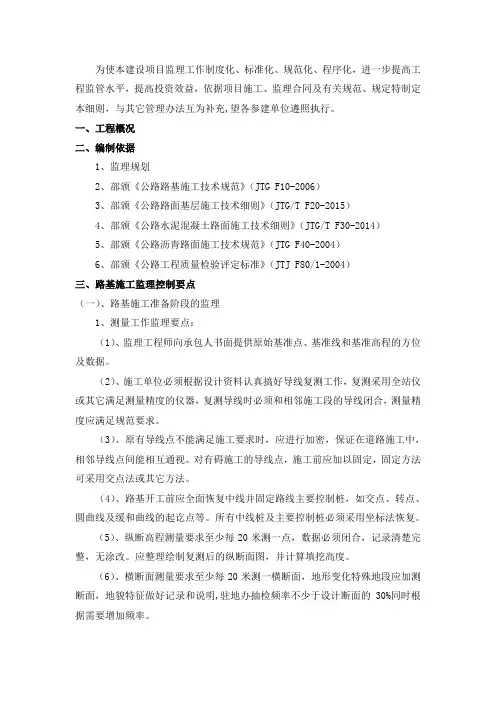

为使本建设项目监理工作制度化、标准化、规范化、程序化,进一步提高工程监管水平,提高投资效益,依据项目施工、监理合同及有关规范、规定特制定本细则,与其它管理办法互为补充,望各参建单位遵照执行。

一、工程概况二、编制依据1、监理规划2、部颁《公路路基施工技术规范》(JTG F10-2006)3、部颁《公路路面基层施工技术细则》(JTG/T F20-2015)4、部颁《公路水泥混凝土路面施工技术细则》(JTG/T F30-2014)5、部颁《公路沥青路面施工技术规范》(JTG F40-2004)6、部颁《公路工程质量检验评定标准》(JTJ F80/1-2004)三、路基施工监理控制要点(一)、路基施工准备阶段的监理1、测量工作监理要点:(1)、监理工程师向承包人书面提供原始基准点、基准线和基准高程的方位及数据。

(2)、施工单位必须根据设计资料认真搞好导线复测工作,复测采用全站仪或其它满足测量精度的仪器,复测导线时必须和相邻施工段的导线闭合,测量精度应满足规范要求。

(3)、原有导线点不能满足施工要求时,应进行加密,保证在道路施工中,相邻导线点间能相互通视。

对有碍施工的导线点,施工前应加以固定,固定方法可采用交点法或其它方法。

(4)、路基开工前应全面恢复中线并固定路线主要控制桩,如交点、转点、圆曲线及缓和曲线的起讫点等。

所有中线桩及主要控制桩必须采用坐标法恢复。

(5)、纵断高程测量要求至少每20米测一点,数据必须闭合,记录清楚完整,无涂改。

应整理绘制复测后的纵断面图,并计算填挖高度。

(6)、横断面测量要求至少每20米测一横断面,地形变化特殊地段应加测断面,地貌特征做好记录和说明,驻地办抽检频率不少于设计断面的30%同时根据需要增加频率。

(7)、水准点的测量应按精度要求全部测量一遍,若不符合精度要求,应在书面报告中说明。

水准点必须设置在永久建筑物上,且不易损坏、不下沉、不受自然侵蚀。

2、审查承包人的人员组织机构、自检体系是否完善、机械设备配置情况等。

基础工程施工监理细则

基础工程施工监理细则

基础工程施工监理细则一、监理人员资质要求1. 监理人员应具有相关工程专业的本科或以上学历,并具备相应的注册监理工程师资格证书。

2. 监理人员应具有丰富的基础工程施工监理经验,熟悉施工现场管理和质量控制要求。

3. 监理人员应具有较强的沟通能力和团队合作精神,能够与施工单位和设计单位有效沟通,协调解决问题。

二、监理组织与管理1. 监理单位应建立完善的管理制度和规章制度,明确监理组织结构和责任分工。

2. 监理单位应派驻专业技术人员定期进行现场检查和检测,及时发现和处理各类问题。

3. 监理单位应定期向建设单位和设计单位汇报施工进度和质量情况,及时提出整改意见。

三、施工方案审查1. 监理单位应对基础工程施工方案进行审查,确保方案符合相关规范和标准要求。

2. 监理单位应对基础工程施工过程中的关键环节进行跟踪和监督,及时发现并纠正问题。

3. 监理单位应对基础工程施工过程中出现的变更进行审查和确认,确保变更与设计文件一致。

四、施工质量控制1. 监理单位应对基础工程的质量控制进行全程监督,确保施工符合规范和标准要求。

2. 监理单位应对基础工程材料的采购和使用进行抽查和检测,确保材料符合要求。

3. 监理单位应对基础工程施工工艺和施工质量进行检查和评估,及时发现和整改问题。

五、安全生产管理1. 监理单位应对基础工程施工现场进行安全检查和整改,确保施工安全可靠。

2. 监理单位应对施工人员进行安全教育和培训,提高他们的安全意识和操作技能。

3. 监理单位应制定施工安全管理制度和应急预案,妥善应对突发安全事件。

六、工程竣工验收1. 监理单位应参与基础工程的竣工验收工作,评定工程质量和安全性。

2. 监理单位应向建设单位和设计单位提交工程竣工验收报告,提出验收意见和建议。

3. 监理单位应跟踪整改工程竣工验收中发现的问题,并验收整改措施的效果。

综上所述,基础工程施工监理是建筑工程中至关重要的一环,监理单位应认真履行监理职责,确保施工质量和安全。

湿喷桩监理细则(管理实施细则)

湿喷桩监理细则(管理实施细则)

湿喷桩软基施工监理实施细则江六高速公路JL-JL-1标部总监办所辖四个标段湿喷桩软基处理工程量总计为263万延米,其中JD1标86万延米,JD2标44万延米,HJ1标109延米和GL1标24延米。

本监理标段湿喷桩呈现量大,处理路段多,地质层以粉砂层和淤泥质粉砂层和粘土层为主,含水量偏高,地下水丰富等特点。

为保证湿喷桩软基处理施工内在质量,规范现场监理工作,特制定湿喷桩软基施工监理实施细则如下:一、施工准备阶段的监理内容(1)检查承包人是否严格按照湿喷桩招标结果来确定施工单位,并签定施工合同。

(2)检查进入场地的机械及其配套设备的型号、性能、设备的数量。

严禁承包人使用非定型产品或自行改装设备,承包人进场设备必须配备电流表、压力表、水泥浆量检测记录仪、水泥浆密度记录仪等控制设备,且须经计量部门检验评定合格。

计量标定时总监办中心试验室全过程参与,所有仪器标定完成后全部现场进行铅封。

承包人所用的搅拌机必须经监理审查发放许可证后方可用于施工。

钻机的钻头应与设计湿喷桩直径一致,不宜大于设计直径的3cm。

承包人所用的搅拌机必须经监理审查发放许可证后方可用于施工。

(3)检查承包人进场水泥的质量、规格。

承包人拟用于湿喷桩施工中的水泥应为42.5#国家普通硅酸盐水泥,承包人经对水泥的性能、强度、细度模数、安定性等自检合格后,报监理复查验收后方可使用,同时,总监办中心试验室要求承包人选择典型的地段钻探取土样,送到有资质的试验室进行外委试验,以确定水泥、软土天然重的最佳配比。

湿喷桩除固化剂采用水泥浆液外,还根据工程需要选用具有早强、缓凝等作用的石膏作为外掺剂,掺入量取水泥用量的 2.0%,应优先采用纯净的生石膏粉作为添加剂,要求通过0.075mm的方孔筛>85%.(4)检查施工现场的清理与准备。

要求承包人在湿喷桩施工前,对场地进行整平,清除场地内的一切障碍物。

场地低洼时,必须要求承包人先回填粘性土,压实度达到90%。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

S26公路东延伸新建工程JL1软基处理施工监理实施细则建设单位:上海沪申高速公路投资建设发展有限公司设计单位:上海城市建设设计研究院同济大学建筑设计研究院施工单位:中国中铁四局集团有限公司监理单位:上海浦桥工程建设管理有限公司编制人:审批人:2013年4月软基处理施工监理细则一、编制依据(1)《S26公路东延伸新建工程施工图》;(2)《S26公路东延伸新建工程1标施工招标文件》;(3)沪公投[2012]34 号《公路施工标准化指南》;(4)《公路工程质量检验评定标准》(JTG F80-2004);(5)《公路工程施工安全技术规程》(JTJ076-95);(6)《工程测量规范》(GB50026—2007);(7)上海市《公路工程施工质量验收规范》(DGJ08-119-2005);(8)《施工现场临时用电安全技术规范》(JGJ46-2005)。

(9)《软基处理施工专项方案》(10)《监理计划》二、工程概况S26工程位于G2京沪高速公路与G50沪渝高速公路之间,西起G1501上海绕城高速公路,东至G15沈海高速公路,途径青浦区香花桥街道、重固镇与华新镇。

主线高架采用高速公路标准,全长10、6km,道路红线宽为60m;沿线设置G1501立交、赵重立交、嘉松立交、G15立交,共四座互通立交。

地面道路包含高速道路、匝道道路及乡村联络道路。

地面系统为K2+167、071~K2+387主线道路为双向6车道,另外还有四条匝道路。

其余为乡村联络通道。

本标段水泥稳定碎石基层、桥面处理、桥面防水层及以上路面工程、小箱梁预制及场外运输均不属于本标段工程量,水泥混凝土路面属本标段工程。

1、主要工程数量表软基处理工程数量表工程部位工程项目单位数量1、1标主线道路软土地基处理水泥搅拌桩m 14671 高压旋喷桩m 510 PTC桩(NE) m 10504 PTC桩(NW) m357802、主要技术标准(1)道路等级及设计速度S26主线:高速公路,设计速度取100km/h。

立交匝道:设计速度40~60km/h。

地面道路:二级公路,设计时速60Km/h、(2)路面计算荷载:BZZ-100型标准车。

(3)路面设计基准期:15年。

台后最大填土高度:立交匝道、跨线桥、跨越高等级通航河道2、5m左右,一般跨河小桥及地方联络道(等外公路)3、0~3、5m左右。

水泥搅拌桩施工拟采用GPP-5型及SJBF37型水泥深层搅拌桩机组与灰浆搅拌机等设备进行施工。

旋喷桩施工配置旋喷桩基,高压旋喷注浆泵。

PTC桩施工配置振动打拔桩机。

浜塘处理:淤泥埋深(淤泥顶面至原地面高差)大于3m得暗浜,清表后同一般路基填筑;淤泥埋深小于3m得暗浜开挖后根据不同得淤泥情况分别处理,若淤泥固结较高(≥85%),采用明浜处理方法进行换填;若淤泥固结度较差(<85%),采用30cm~50cm得大块石进行抛填挤密,底部抛石挤淤至淤泥顶面以上50cm后用二灰填筑至原地面,分层填筑、分层碾压至相应得压实度。

三、施工过程监理质量控制1、水泥搅拌桩施工1)、工艺流程2)5级~1、5cm203)、放样定位(1)按设计图示尺寸,以已经通过复核得轴线控制为基准点,用全站仪结合尺量,放出桩位,桩位得允许偏差为50㎜。

(2)桩位上用长约30㎝得、边长5cm得方木桩,插入土中,露出地表2-4㎝,露出部分用红油漆涂刷。

(3)桩位测放结束立即自检,通过自检后,报请监理工程师复核确认。

4)、水泥搅拌桩机就位水泥搅拌法施工得第一道就就是将使用得钻机安置在设计桩位上,使钻杆头对准桩位中心。

同时为保证钻孔达到设计要求得垂直度,钻机就位后,进行水平较正,使搅拌桩机底盘得水平与导向架得竖直,搅拌桩得垂直偏差不得超过1%;桩位得偏差不得大于50mm。

5)、配制水泥浆按设计确定得配合比拌制水泥浆,使用水泥都应过筛,制备好得浆液不得离析,泵送必须连续。

拌制水泥浆液得灌数、水泥与外加剂用量以及泵送浆液得时间等应有专人记录。

6)、预搅下沉至设计加固深度待搅拌机得冷却水循环正常后,启动搅拌机电机,放松起重机钢丝绳,使搅拌机沿导架搅拌切土下沉,切土下沉得速度可由电机得电流监测表控制,搅拌机下沉时开启灰浆泵将水泥浆压入地基中,边喷浆边旋转下沉。

搅拌机预搅拌下沉时,不宜冲水,当遇到较坚硬得表土层而使下沉速度过慢时,可适当冲水下沉。

但应考虑冲水成桩对桩身强度得影响。

7)、提升喷浆搅拌搅拌机下沉到达设计深度后,应座底喷浆搅拌30s,在浆液与桩端土体充分搅拌后,再开始提升搅拌头,边喷浆、边旋转、边提升。

搅拌机喷浆提升得速度、喷浆量与喷浆压力必须符合施工工艺得要求,并应有专人记录。

施工时如因故停浆,宜将搅拌机下沉至停浆点以下0、5m处,待恢复供浆时再喷浆搅拌提升。

若停机时间超过3小时,为防止浆液凝结堵管,宜先拆卸输浆管路,妥为清洗。

搅拌机停浆面应高出设计桩顶标高0、3m~0、5m,以保证桩顶附近桩身质量。

8)、重复上、下搅拌为提高相对软弱土层中得搅拌桩桩体强度,成桩应采用重复搅拌工艺,必须确保全桩长在喷浆后上下至少再重复搅拌一次。

9)、冲洗向集料斗注入适量清水,开启灰浆泵,冲洗全部导管中得水泥浆,直至基本干净,并将粘附在搅拌头上得杂物清洗干净。

10)、移位搅拌机移到下一个桩位上,重复5~10得步骤。

11)、水泥搅拌桩监理质量控制监理控制重点:水泥浆配比、水泥用量、桩长、桩数量。

(1)必须使用有质量检验单、有出厂日期得符合设计标号得水泥,对受潮变质、不符合设计要求过期水泥一律不准使用。

(2)水泥浆配比要经试验试配及监理核准。

(3)计算出每米加固土实际得水泥用量及每根桩得实际水泥用量。

(4)施工前至少要做2根试桩并取得一些参数,如钻进速度、提升速度、搅拌速度、喷浆压力、单位时间喷入量及搅拌得均匀性。

(5)水泥浆不得离析,供浆要连续,拌与要均匀,一旦因故停浆,将搅拌机下沉至停浆面以下0、5m,待恢复供浆后再喷浆提升,如因故停机超过3h,为防止浆液硬结堵管,应先拆卸输浆管路清洗后备用。

(6)对漏喷、断喷得桩必须进行补喷与复喷,重喷得重叠部分必须达到要求(重叠部分不少于0、5m)。

(7)严格控制制桩时得压浆时间,保证桩顶至桩尖得质量,从而确保成桩质量。

(8)做好施工记录,交接班应做好交接工作,防止脱节。

(9)搅拌桩施工期间随时做好自检工作:各机组定期挖出一定数量得桩头,以检验水泥凝固情况,发现问题现场及时解决;根据开挖情况对一定数量得桩做动力触探试验,检验桩头强度,发现异常有针对性地解决。

(10)水泥搅拌桩得质量控制应贯穿咋施工得全过程,并应坚持全过程得施工监理。

施工过程中必须随时检查施工记录与计量记录,并对照规定得施工工艺对每根桩进行质评定。

检查重点就是:水泥用量、桩长、搅拌头转数与提升速度、复搅次数与复搅深度、停浆处理方法等。

12)、质量管理水泥搅拌桩施工完成后需进行检查,具体要求如下:(1)成桩7d后,采用浅部开挖桩头(深度不宜超过停浆面下0、5m),目测检查搅拌得均匀性,测量成桩直径。

检查量为总桩数得5%。

(2)成桩28d后,随机抽取桩体数量得2%进行动测检验,每根检测桩沿桩基深度方向2m以下每隔1m进行标准贯入试验,要求标准贯击数平均值不小于16击,同时采取原状水泥土芯样不小于三个(上、中、下),进行无侧限抗压强度试验,28d无侧限抗压强度≥0、75MPa。

(3)复合地基承载板试验,为成桩总数得0、2%,且每个区段不少于3根,复合地基承载力特征值不小于120Mpa。

(4)水泥搅拌桩质量验收标准水泥搅拌桩质量验收标准13)、质量通病防治根据施工中经常出现得问题,提出相应得处理办法参考下表:2、高压旋喷桩施工1)、高压旋喷桩施工工艺流程3)、放样定位(1)按设计图示尺寸,以已经通过复核得轴线控制为基准点,用全站仪结合尺量,放出桩位,桩位得允许偏差为50㎜。

(2)桩位上用长约30㎝得Φ14竹片,插入土中,露出地表2-4㎝,露出部分用红油漆涂刷。

(3)桩位测放结束立即自检,通过自检后,报请监理工程师复核确认。

4)、旋喷钻机就位旋喷注浆施工得第一道就就是将使用得钻机安置在设计桩位上,使钻杆头对准桩位中心。

同时为保证钻孔达到设计要求得垂直度,钻机就位后,进行水平较正,使其钻杆轴线垂直对准钻孔中心位置。

垂直度偏差控制在1、5%以内。

5)、钻孔在预定得旋喷位置处,在钻机动力扭矩带动下,利用钻具带动钻头进行钻孔。

钻进时钻杆应保持垂直,与设计偏差不应大于1、5%;采用特定钻杆造浆护壁钻孔至设计深度、并超过20~40cm。

在进行钻孔得过程中,如果遇到砂层或卵石层,为了防止塌孔,要用1:2得水泥浆护壁。

为避免对邻桩得干扰,应保证两桩施工间距,为防止串孔隔桩跳打。

当施工时遇到不明障碍物时,应马上停钻,待查明后方可进行继续作业,以免对地下管线造成破坏。

6)、配制水泥浆水泥浆液得水灰比越小高压喷射注浆处理地基得强度越高。

生产中因注浆设备得原因,水灰比太小时,喷射有困难,故水灰比通常取0、8~1、5,本工程水泥浆水灰比取1、0,设计用灰量不少于245kg/m,拌制灰浆时,先加水,然后加水泥,为防止浆液中颗粒粒径过大堵塞喷嘴,现场施工时设置两道浆液过滤网片,网片中网格得规格为0、5mm*0、5mm。

浆液得搅拌时间大于3分钟,为了保证浆液得浓度,应当采用二次搅拌配制浆液,即在第一只搅拌桶中按确定得水灰比配制并搅拌水泥浆液,搅拌3-5分钟后放入第二只搅拌桶中待用。

配制得浆液应在3小时内用完。

7)、喷射注浆先送气清管保持空气管道流畅,再喷射水泥浆体。

水泥浆体压力需慢速提升,当达到设计要求压力值后继续原地喷射1分钟,慢速旋转及提升钻杆,保持水泥浆压力流匀速旋转提升,从而达到均匀切割土体使水泥浆同土体充分搅拌成型。

按注浆顺序,由下向上连续喷射水泥浆体,当注浆管不能一次提升完成而需分数次卸管时,卸管后喷射得搭接长度不得小于150mm,以保证固结体得完整性。

在旋喷桩底部与顶部进行复喷,以增大承载力与确保处理质量,复打重叠段应大于1m。

8)、回灌为防止浆液凝固收缩影响桩顶高程,采用超高喷射(超高量大于收缩高度),必要时在原孔位采用回灌冒浆或第二次注浆。

9)、高压旋喷桩质量控制(1)要求施工单位指派管理人员负责文明安全施工,编制好机台编号、水灰比、桩长等制成标牌统一悬持于桩机明显指定位置。

(2)喷射注浆前,要检查高压设备与管路系统。

设备得压力与排量必须满足设计要求,使用高压泵时,应对安全阀进行测定,其运行必须可靠。

管路系统得密封圈必须良好,各通道与喷嘴内不得有杂物,应用水清洗送浆管道,检查有无堵塞现象,确保正常施工。

(3)为保证高压旋喷桩桩体垂直度满足规范要求,在钻机上悬挂一吊锤,通过控制吊锤与钻杆前、后、左、右距离相等来进行控制,其误差不大于1、5%。
