探放水单孔设计
B4W01采区巷道探放水设计

B4W01采区巷道探放水设计第一章采区概况(1)B4W01采区巷道位于矿井三水平西部,编号为B4W01采区准备巷道。
工作面主要沿4#煤层走向布置,沿走向推进,。
地面相对位置位于井田西部山坡地带,无任何建筑物,也无河流通过,掘进工作面西南侧为丰源煤矿办公楼和生活区,至丰源煤矿矿界(白杨沟河)。
井下开采标高+1518.757—+1500m;根据采区钻孔(ZK1、ZK2)及矿图资料分析,该区域煤层最大厚度12.96米,平均厚度11.74米,采区西北部煤层变薄,平均厚度6米。
煤层局部存在一层夹矸0.15-0.5m, 煤层顶板无伪顶或伪顶不明显,直接顶以砾中粗粒砂岩、深灰色粉砂质泥岩为主,泥质结构,质量中等。
直接底板以灰黑色粉砂质泥岩为主,泥质结构、质量极劣。
砂质泥岩、粉砂岩,遇水易变形底鼓。
此区域整体为单斜构造,煤层倾斜层理发育,未发现断层、陷落柱等构造。
第二章区域水文地质概况根据《生产矿井地质报告》、《矿井水文地质类型划分报告》和《矿井区域水文地质图》,本区域内水文地质条件中等,各含水层水力联系较弱,补给条件差,主要靠白杨河水补给,施工过程中加强探放对掘进影响不大,根据相关规定巷道在掘进中及时配备相应的排水管路和备用水泵,采区巷道配备排水管路直径为159mm.工作面配备排水管路直径108mm,随着工作面前掘管路相应向前延伸。
第三章探放水原则为了贯彻落实好《煤矿安全规程》和《煤矿防治水规定》的有关规定,切实做好煤矿安全生产。
坚持“预测预报、有掘必探,先探后掘、先治后采”的探放水原则,编制探放水设计方案。
若掘进中发现有透水征兆(巷道帮出现挂红、挂汗、空气变冷、出现雾气、水叫、顶板淋水加大、顶板来压、底板鼓起或产生裂隙、出现渗水、水发挥有异味等)等情况,必须停止作业,采取措施,查明出水原因,并报告矿调度室,若水量较大立即撤出工作面所有人员,然后由相关部门分析出水原因,进行处理。
第四章巷道施工工艺及支护方式一、施工方法工作面采用EBH-90G型综掘机截割煤层,按“三班生产,边掘边修”组织施工,生产班每班组织3个循环,循环进尺0.8m。
探放水工程单孔设计

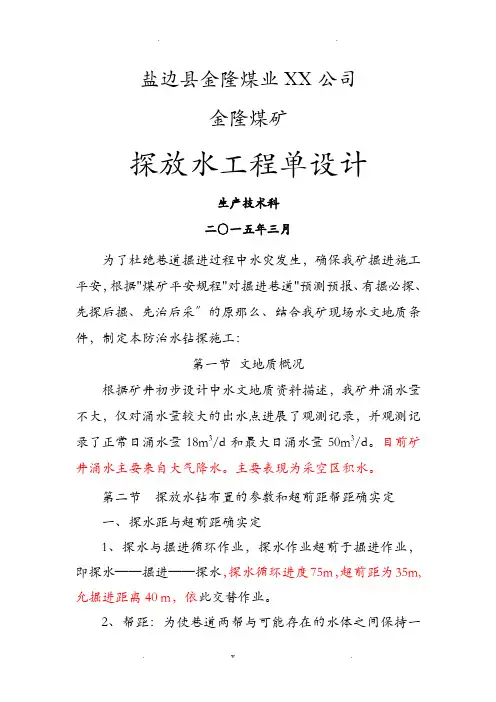

盐边县金隆煤业XX公司金隆煤矿探放水工程单设计生产技术科二〇一五年三月为了杜绝巷道掘进过程中水灾发生,确保我矿掘进施工平安,根据"煤矿平安规程"对掘进巷道"预测预报、有掘必探、先探后掘、先治后采〞的原那么、结合我矿现场水文地质条件,制定本防治水钻探施工:第一节文地质概况根据矿井初步设计中水文地质资料描述,我矿井涌水量不大,仅对涌水量较大的出水点进展了观测记录,并观测记录了正常日涌水量18m3/d和最大日涌水量50m3/d。
目前矿井涌水主要来自大气降水。
主要表现为采空区积水。
第二节探放水钻布置的参数和超前距帮距确实定一、探水距与超前距确实定1、探水与掘进循环作业,探水作业超前于掘进作业,即探水——掘进——探水,探水循环进度75m,超前距为35m,允掘进距离40 m,依此交替作业。
2、帮距:为使巷道两帮与可能存在的水体之间保持一定的平安距离,布置的最外侧探水钻所控制的围与巷道帮的距离取20米。
3、探水设备:钻机型号:ZLJ-350型煤矿用坑道钻机,钻具配备:Ф75mm钻杆80m,泥浆泵1台,合金钻头3个及钻具1套。
二、探水钻布置的参数说明三、钻探完毕后由安监、地测、通风、调度联合进展现场验收,并及时进展分析,为采区其它大巷掘进提供水文地质依据,确认无水害危险待下发允掘进通知单后可掘进,掘探交替进展至设计位置为止。
四、口平安装置的布设探放水必须使用口平安装置,口平安装置由口管、泄水测压三通、口阀门和钻杆逆止阀等组成,其施工和安装程序如下:1、选择岩层坚硬完整的地段开,径应比口管直径大3-5mm,钻至预定深度〔视水位上下和煤岩层强度而定〕后,将冲洗干净。
2、向注入水泥浆,将预先准备好的口管〔末端用木塞塞住〕放入,待水泥凝固后,即可在钻进。
3、水泥凝固后扫,其深度超过口管长度0.5-1.0m,向注水。
试液压力大于口管末端承压静水压力的1.2倍,呈水压值超过预计放水时的水压,稳压时间至少保持半小时,口管围没有漏水现象,那么符合要求,否那么要重新注浆加固。
探放水单孔设计实施方案及措施

7216平巷探放水单孔设计及安全技术措施编制:邢化通施工单位:韩庆礼钻探队编制日期: 2011年6月30日领导审批意见学习考试记录负责人:传达人:班次:7216平巷探放水设计及安全技术措施一、概况:7216平巷位于721平巷256米处,为进一步摸清煤7赋存情况及周边水地情况,经矿委会研究决定,对7216平巷进行探水,为确保探水期间地安全特编制本措施.水源性质:预计水源主要为煤层顶板水和断层导水.钻机型号:TXU-75油压钻机.钻具配备:φ42x6地质钻杆.φ89筒状合金取芯钻头,φ55PDC金刚石钻头和双翼合金钻头无芯钻进.采用40/200注浆泵,其额定压力为4Mpa.二、探放水前地准备工作:1、在组织施工前,技术科必须在探放水现场标明探水起始线位置,严格要求,根据煤层走向及倾向确定出钻孔方位及坡度等技术数字.施工队伍必须严格要求施工,并随时校验,及时调整,做到精密准确.2、施工单位要将打钻所需地材料及工具,设备准备到位,不能因为准备工作地原因而影响施工.施工人员应认真学习探放水安全技术措施并熟悉钻机地使用及维护知识.3、在运输TXU-75油压钻机等大件设备地过程中,运输人员应轻拿轻放,避免设备因受力碰撞而受损.钻机及其附属设施及各部件连接要牢固可靠,并在每次使用前检查,确保施工地安全.4、每次开钻前,检查钻杆接头地牢固情况,严防脱钻事故地发生,钻杆要达到不堵塞,不弯曲,丝口不磨损.5、在组织施工前,要求施工人员对钻机附近10米范围内地巷道支护进行检查,发现巷道支护受损地及时处理并加强支护,并打好立柱和挡板.6、施工过程中,采用压入式通风,局部通风机安设在720平巷车场新鲜风流中,最长供风距离340m.7、局部通风机要长时运转,无论工作、不工作或交接班都不得停止运转,局部通风机不开时,要把人员撤至进风巷内,并在巷道门口位置设置“严禁人员入内”地警戒牌.自动停电时,要撤出人员,待查明原因,确认安全后再启动.8、在组织施工前,必须检查防尘系统完好,管路无漏水等现象,保证钻机地水源.9、在巷道低洼处,非行人侧及时挖好水仓,清理好临时水沟,确保排水畅通无阻.10、在打钻地点安装电话,并保证及时与调度室联系.11、在施工前,机电人员必须严格要求安接好开关及钻机,各机械设备必须定期按时进行注油检查维修,以保证设备良好运行.12、技术人员和探放水人员,必须亲临现场,依据设计,确定探水钻孔位置,方位,深度以及钻孔数量.13、带班矿领导和当班安全员瓦检员必须在探放水地点监督安全和随时检查空气成分,如果瓦斯浓度超限,必须立即停止钻进,切断电源,撤出人员,并报告矿调度室,及时处理.三、钻孔设计1、探水起点位置:探水钻孔布置三个孔(1)中心孔:方位120°,俯角2°设计水平钻距80m,开孔直径Ф89 mm,位于迎头中部.(2)右侧孔:方位125°,俯角4°设计水平钻距80m,开孔直径Ф89 mm,位于迎头右侧.(3)左侧孔:方位115°,俯角0°设计水平钻距80m,开孔直径Ф89 mm,位于迎头右侧.2、钻孔超前距为20米,止水套管10米,允许掘进距离60米.3、预计水压小于0.1MPa,钻孔预先固结套管,套管口安装闸阀.(1)开钻钻到孔深10m;(2)下放Ф73-89肋骨式安全套管10米;(3)Ф55钻孔到孔底;四、钻探工程地步骤和方法1、钻进(1)开钻前,检查有害气体含量,当瓦斯浓度达到或超过1%时,不得开钻,采取措施进行处理.(2)任何时候包括提下钻、钻进等工作人员不准在钻杆后方站立和走动,防止钻杆后滑伤人.(3)压力要合理、均匀,不进尺时不得强行加压,防止钻孔倾角和方位地改变.合理加压,不进尺立即提钻换钻头,减少孔斜.(4)Ф89钻进每1米取上岩芯一块,以备鉴定作为套管长短地参数.(5)钻杆丝扣下钻时要逐条缠线,并用钳子上紧,严防脱扣事故.随时备好Ф42小公锥,一旦发现断钻杆,橹扣等孔内事故及时处理.(6)松紧顶丝和停送电人员严密配合,口号响亮一致,不准干哑吧活.(7)钻进中一旦发现“变软”、“见空”、“见水”和变层等要立即停钻丈量残尺计算孔深.见空前10米时丈量全长,校正孔深,调整误差.(8)若发观孔内涌水,应测定水压和涌水量.(9)及时准备地全面记录各种数据,包括加尺、残尺、孔深、涌漏水等情况.(10)钻杆应不堵塞、不弯曲,丝口未磨损,不合格地不准使用.(11)接钻杆时,要对准丝口,避免歪斜和漏水.(11)卸钻头时,应严防管钳夹伤硬质合金片,夹扁钻头和岩芯管.(12)装卸钻杆时,必须一根接一根,依次安装.2、φ89开孔钻到10米,岩芯鉴定特别注意岩石地硬度,结构是否完整等物理特征,是否符合下套管地要求,如果岩石松软或节理发育破碎等,应考虑加长φ89孔深,增加套管长度.3、下φ89-73肋骨式套管,水泥注浆固井.24-48小时后扫孔上好30Kg 高压闸阀,并打压试验,用φ55钻具扫套管内水泥块,并钻出套管1-2米,进行注水打压试验,如果达到设计压力和质量标准时,φ55钻头继续正常钻进,否则,重新二次注浆,并重新试压,直至达标.4、见水后立即汇报矿方有关工程技术人员,在矿方人员地现场监督下,确认排水能力在通风良好地情况下,方可提钻,并立即关闭高压闸阀,并安装压力表测定水压,便于计算积水面积和积水量.5、见空后无积水涌出时,加强通风并用粘土堵塞钻杆外和闸阀内地环状间隙,严防瓦斯由钻孔突出,由瓦斯检查员现场测定,瓦斯含量在保证安全地情况下方可提钻,而且提钻后立即关闭高压闸阀.五、封孔措施1、钻孔完成后,根据要求进行封孔,钻孔封闭前,应先进行洗孔(清水除外),根据孔壁情况也可使用18-19秒稀泥浆冲孔.2、灌注泥浆必须将钻具下到距应封孔段底部3~5m处,随着灌浆逐渐提升钻具,但钻具不得提出浆面,严禁采用自孔口向孔内倒灰浆地方法封孔.3、封孔水泥要采用425#,过期、受潮结块地不准使用,封闭终了要及时用清水洗泵,以保护泵体.水泥浆灌注完毕应在封闭孔段提取浆样,如封闭数量和深度不符合设计要求时应进行补封.六、避灾路线图、通风系统图、流水路线图(简要文字说明并附图)1、若钻探施工中发生水害时,施工人员应迅速按如下路线进行撤离:避灾路线:迎头→7216平巷→721副下山→720平巷→5返7下山→530平巷→主斜井→地面.2、通风路线:局部通风机→迎头→7216平巷→721副下山→720平巷→711下山→710平巷→煤5返煤10副下山→530副巷→522副下山→总回风巷→风井.3、流水路线:迎头→7216平巷→721副下山→720平巷→5返7下山→530平巷→中央水仓→地面附:避灾路线示意图(图13)七、探水安全措施:1、迎头根据该面最大涌水量配备排水设备,并确保排水系统畅通且能正常运行,排水管路地连接及管路地日常维护、闸阀地清理和更换要及时.2、严格执行敲帮问顶制度,严禁空顶作业.3、严格按照探放水要求设计施工,不得擅自改变设计.4、完善工作面排水、通讯及监测系统,保证正常运行,探放水前由队长、瓦监员共同检查工作面通风、监测瓦斯、排水系统,如一项不到位,严禁施工.5、钻机安设必须平稳、牢固,钻孔方位角度由技术人员向钻工交代清楚,施工过程中要准确判层,做到记录清楚,孔深丈量正确,副队长严格执行交接班制度.6、钻探施工期间,相关人员跟班到现场,施工队组要做好钻探原始记录地填写,并签名.7、每次钻探结束后,由地测科根据钻探情况,下达允许掘进通知单,施工队组严格按通知单要求组织探掘施工.版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有This article includes some parts, including text, pictures, and design. Copyright is personal ownership.lzq7I。
探放水钻孔设计

泸县雨坛镇铁丁山煤矿探放水钻孔设计泸县雨坛镇铁丁山煤矿探放水钻孔设计探水钻孔的布置(一)探放水的主要参数1.超前距探水时从探水线开始向前方打钻孔,一次打透积水情况少见,常是探水-掘时-再探水-再掘进,循环进行。
而探水钻孔终孔位置应始终超前掘进工作面一段距离,该距离称超前距)。
2允许掘时距离经探水证实无水害威胁,可以安全掘进的长度称允许掘进距离。
3.帮距帮距是指使巷道两帮与可能存在的老窑积水之间保持一定的安全距离,即呈扇布置的最外侧探水孔所制的范围与巷道帮的距离。
其值应与超前距相同,超前距一般采用20m在薄煤层中可缩短,但不得小于8m,也可用下式计算:式中a――超前距,m;A――安全系数,一般取2~5;L――巷道跨度(宽或高取大值),m;P――水头压力,MPa;Kp――煤的抗张强度,MPa。
4.钻孔密度(孔间距)它指允许掘进距离终点横剖面上探水钻孔之间的间距,不超过3m,以免漏掉老窑巷道。
(二)探放水孔布置方式探水钻孔的布置方式和巷道类型、煤层厚度与产状有关,情况不同时,布置方式也有所不同。
总的说来,探水钻孔的布置从平面上看,主要有扇形和半扇形两种。
1.扇形布置巷道处于三面受水威胁的地区,进行搜索性探放老窑水,其探水钻孔多按扇形布置,探水钻孔之间的平面夹角,一般在70~150,使巷道前进方向及左右两侧需要保护的煤层空间均有钻孔控。
2.半扇形布置对于积水肯定在巷道一侧的探水地区,探水钻孔可呈半扇形布置。
半扇形的钻孔向巷道一侧撒开,使巷道一侧需要保护范围内的煤层空间有钻孔控制。
(三)探水与掘进的配合1.双巷掘进交叉探水因积水区在上方,上山巷道三面受水威胁,一般应双巷掘进。
其中一条适当超前探水、泄水,另一条随后,用来安全撤人。
双巷之间每隔30m~50m掘一联络巷,并设挡水半墙,以便在其中一条上山出水时,水不会窜到另一条上山中去。
2.双巷掘进单巷超前探水在倾斜煤层中进平巷时,一般是用上方巷道超前探水,探水钻孔布置成扇形,下方巷道为泄水巷,两巷之间每隔30m~50m掘一联络巷。
单孔探放水设计及安全技术措施

单孔探放水设计及安全技术措施单孔探放水是一种将水气压力传感器单孔设于深度较深的水井中的技术,通过单孔放水来获取地下水的压力信息。
单孔探压水的数据具有准确、直接、可重复性强等特点,因此在水文地质勘探、水源利用和开采管理等领域被广泛应用。
但在单孔探放水技术的实施过程中,需要注意一些安全技术措施,本文将以单孔探放水技术为切入点,对单孔探放水设计及安全技术措施进行探究。
单孔探压水的设计需要考虑的因素有很多,而设计的目的是为了满足不同地质状况下的需求,使单孔探压水能够达到最佳效果,同时保证操作人员的安全。
在单孔探压水的设计中,需要首先考虑井口的安全问题,要根据井身深度,设计适当的井口装置,井口装置应该能够承受井壁和地层的水压力,同时能够保证作业人员的安全。
其次,单孔探压水的设计需要考虑同时抽水试验能力和探测能力,需要根据有关规范和实际情况综合考虑设计参数,如抽水流量、监测时间、井深等因素。
为降低监测难度,还应考虑加装滤材、上部开口、鼠洞等结构措施,以便快速方便地进行作业和数据监测。
此外,还需要在筛井、孔壁保护等方面进行措施,筛井是控制深部水位变化的重要结构,在设计时需要考虑筛井的位置、孔径、备选材料等因素。
孔壁保护的设计是为了避免井壁坍塌和不良钻井,需要在设计时采用措施,如斜孔加固、打注浆泥浆等。
关于单孔探放水的安全技术措施,主要涉及到以下几个方面:首先,在进行单孔探放水时需要遵循规范要求,操作人员需要具备一定的专业知识和操作技能,以保证操作的正确性和安全性。
同时,操作人员需要戴好防护装备,如手套、口罩、护目镜等。
其次,做好现场组织和管理工作,组织人员应符合规范要求,技术人员应对监测仪器进行检测和校准工作,确保数据的准确性。
同时应进行现场安全培训,加强人员禁区管理及安全管理。
最后,还要对单孔探放水的现场环境进行检查和评估,特别是检查井间距、井深等因素是否符合要求,防备因为预防不当而造成的复杂情况,如井壁塌陷、井盖翻转等现象。
探放水设计说明

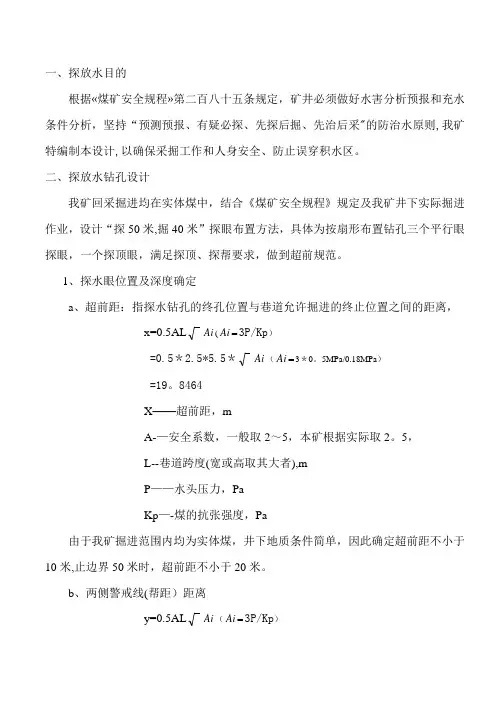

一、探放水目的根据«煤矿安全规程»第二百八十五条规定,矿井必须做好水害分析预报和充水条件分析,坚持“预测预报、有疑必探、先探后掘、先治后采"的防治水原则,我矿特编制本设计,以确保采掘工作和人身安全、防止误穿积水区。
二、探放水钻孔设计我矿回采掘进均在实体煤中,结合《煤矿安全规程》规定及我矿井下实际掘进作业,设计“探50米,掘40米”探眼布置方法,具体为按扇形布置钻孔三个平行眼探眼,一个探顶眼,满足探顶、探帮要求,做到超前规范。
1、探水眼位置及深度确定a、超前距:指探水钻孔的终孔位置与巷道允许掘进的终止位置之间的距离,x=0.5AL Ai(=Ai3P/Kp)=0.5*2.5*5.5*Ai(=Ai3*0。
5MPa/0.18MPa)=19。
8464X——超前距,mA-—安全系数,一般取2~5,本矿根据实际取2。
5,L--巷道跨度(宽或高取其大者),mP——水头压力,PaKp—-煤的抗张强度,Pa由于我矿掘进范围内均为实体煤,井下地质条件简单,因此确定超前距不小于10米,止边界50米时,超前距不小于20米。
b、两侧警戒线(帮距)距离y=0.5AL Ai(=Ai3P/Kp)=0.5*2。
5*5.5*Ai(Ai3*0.5MPa/0。
18MPa)=19.8464Y-—帮距,mA--安全系数,一般取2~5,本矿根据实际取2.5,L——巷道跨度(宽或高取其大者),mP——水头压力,PaKp—-煤的抗张强度,Pa由以上计算或得,两侧帮距不小于20米。
C、探眼位置及深度确定如附图所示,红线代表探水线,1代表探中眼,2,3代表探帮眼,4代表探顶眼。
探水眼布置方位:中眼,巷道断面中间与巷道掘进方向一致,深度不少于50米;探顶眼,间隔20米,与巷道掘进方向方向水平夹角66度,深度不少于50米;探两侧帮眼,间隔20米,与巷道掘进方向水平夹角为24度,深度不少于50米。
2、探放水设备选择依照规定,井下探放水应使用专用的探放水钻机。
探放水单孔设计及安全技术措施

土地复垦与生态恢复措施
土地复垦
在钻探结束后,对占用的土地进行清 理、平整,恢复土地原状。
生态恢复
在土地复垦的基础上,采取绿化、种 树、种草等措施,恢复生态环境。
05 探放水工程实例 与案例分析
工程实例一:某煤矿探放水工程
总结词:成功应用
详细描述:某煤矿在进行井下开采时,通过探放水工程成功地避免了水患对开采的影响。在设计中,采用了单孔设计,通过 合理确定孔径、孔深和钻孔布置等参数,确保了探放水工程的可靠性。同时,采取了安全技术措施,包括孔口安全装置、排 水设备等,确保了探放水过程的安全性。
了探放水过程的安全性。
工程实例三:某油气田探放水工程
总结词:失败教训
详细描述:某油气田在进行探放水工程时,由于设计 不合理和操作不当,导致探放水工程失败。在设计中 ,未能充分考虑油气田的地质条件和地下水情况,钻 孔布置不合理,孔深和孔径也不适宜。同时,在探放 水过程中,缺乏有效的安全技术措施,导致事故发生 。这一案例表明,探放水工程的设计和安全技术措施 至关重要。
控制阀
使用控制阀来控制钻进过程中的喷水,确保在需 要时能够迅速关闭。
安全阀
在防喷器上安装安全阀,以防止因压力过高而发 生事故。
钻进过程中的安全措施
佩戴防护用品
工作人员在钻进过程中应佩戴必要的防护用品,如安全帽、防护 服等。
观察钻进情况
密切观察钻进情况,如发现异常应立即停止钻进并进行处理。
保持通风
确保钻进过程中的通风良好,以防止因缺氧而发生事故。
钻孔深度大、钻进速度快 ,适用于深孔和固定场所 的探放水作业。
液压钻机
钻孔深度大、钻进速度快 ,但需要液压动力系统支 持。
泥浆泵设备
单孔探放水设计及安全技术措施

单孔探放水设计及安全技术措施概述单孔探放水是常用的岩土工程技术,用于探测深层水位、机构位置和岩土层性等信息。
它通过安装探棒、管子等工具,在工程施工途中进行水位探测及水压力测试,以保障施工安全。
然而,单孔探放水存在一定的风险,可能会对工程质量和施工安全造成威胁。
为了规范单孔探放水操作,保障施工安全,需要采用相关技术措施。
本文将介绍单孔探放水的设计方法及安全技术措施。
单孔探放水设计单孔探放水的设计依据钻孔进行。
在设计时需考虑以下因素:1. 钻孔深度钻孔深度应根据工程需要合理确定,一般不低于最深浮水位,也不宜过深。
过深会导致孔洞内水压大,增加施工难度和风险。
2. 孔径孔径要根据需要进行选择,考虑到实际施工情况和探测需求。
一般情况下钻孔孔径应大于探棒、钻头的外径,以确保钻孔能够顺利进行。
3. 钻孔倾角单孔探放水的钻孔倾角应控制在安全范围内,在设计时需根据实际情况进行选择。
如果钻孔倾角过大,会增加施工难度和风险,严重时还会影响探测效果。
4. 钻孔位移钻孔的位置应合理确定,避免钻孔位置与工程结构相冲突。
特别是对于重要部位的钻孔,需考虑结构的稳定性和安全性。
安全技术措施为保障施工安全,单孔探放水操作时需采用相关技术措施。
1. 工作装备作业过程中,需要配备完善的检测装备,如探棒、管子、水表、真空压力计等。
2. 施工人员要求施工人员必须经过岩土工程相关培训,具有一定的理论知识和操作技能,能够熟练使用相关装备。
并且一定要戴上安全帽、防护鞋和手套等防护用具。
3. 施工现场安全单孔探放水作业时,需配备现场安全人员进行保护。
同时,现场必须设置警示标识,禁止无关人员进入现场。
4. 松散圈防护和红外防护单孔探放水时,须设置松散圈。
为避免操作中的误伤,需在松散圈周边设置红外防护,以确保作业人员的安全。
5. 水力平衡在进行放水操作之前务必先进行钻孔前的水力平衡试验,以了解孔内水位及水流状况,避免放水强度过大导致孔穴坍塌等问题。
结论单孔探放水是常用的岩土工程技术,但其施工过程存在一定的风险,可能会对工程质量和施工安全造成威胁。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
呼图壁县西沟煤炭有限责任公司单孔探放水设计编制:地测科总工:王国栋矿长:魏建新二〇一五年一月审批意见表呼图壁县西沟煤炭有限责任公司主、副斜井扩巷道探放水单孔设计及安全技术措施一、概况:1.现有生产井充水情况四号井位于西沟河西侧,主采B4~B6煤层,井下运输巷靠近河床底部有滴水现象,矿井排水量37m3/h,每天排水3.5h,排水量为129.5 m3/d。
2.矿床充水因素分析由于西山窑组孔隙裂隙水及层间承压含水层处,三工河隔水层——头屯河组极弱含水层之间,不具有邻界层地下水的补给和排泄关系,矿床地下水的补给主要是大气降水补给,其次是西沟河水的的直接渗漏及小西沟河的侧向渗透补给,因地表水—→河床潜水—→火烧层—→西山窑组含水层之间构成有机的联系,构成对矿床充水的影响。
根据上述各因素分析,矿床主要含水层(段)富水性中等,为间接充水的有压流水的矿床,水文地质条件属中等类型的矿床。
3、矿井涌水量预计根据井田内的地层、构造、岩性、水文地质条件,以未来矿井开采B7号煤层的开采水平+1550m,采用富水系数法预计该矿井正常涌水量为611.5m3/d,最大涌水量为917m3/d,且在时间上、空间上分布极为不均。
降雨集中及发育的水系决定了山洪灾害的突发性。
陡峻的山坡,集中的降水,造成汇流时间短,能迅速形成具有强大冲击力的地表径流,导致山洪灾害的突发性。
4、地表水西沟河发源于天山雪峰,由南向北流入呼图壁红山水库,夏季洪水期流量为500立方米/小时左右,渗入岩层水量为108立方米/小时,此部分水量为煤系地层地下水的重要补给来源。
主、副斜井在岩层中开拓(倾角18°-25°),煤层巷道(运输、轨道、回风平巷)位于1650m---1700m水平,为进一步摸清煤层赋存情况及周边水的情况,需对施工的扩巷道进行探水,为确保探水期间的安全特编制本措施。
水源性质:预计水源主要为顶板积水和断层导水、河床渗水。
钻机型号:ZL- 150型煤矿用坑道钻机。
主要技术参数:钻机重量:530KG 电机功率:5.5KW主轴转速:112 192 340(r/min)额定扭矩:150(Nm)钻孔深度:75-150米钻杆直径:75mm二、探放水前的准备工作:1、在组织施工前,地测科必须在探放水现场标明探水起始线位置,严格要求,根据煤层走向及倾向确定出钻孔方位及坡度等技术数字。
施工队伍必须严格要求施工,并随时校验,及时调整,做到精密准确。
2、施工单位要将打钻所需的材料及工具,设备准备到位,不能因为准备工作的原因而影响施工。
施工人员应认真学习探放水安全技术措施并熟悉钻机的使用及维护知识。
3、在运输ZL-150油压钻机等大件设备的过程中,运输人员应轻拿轻放,避免设备因受力碰撞而受损。
钻机及其附属设施及各部件连接要牢固可靠,并在每次使用前检查,确保施工的安全。
4、每次开钻前,检查钻杆接头的牢固情况,严防脱钻事故的发生,钻杆要达到不堵塞,不弯曲,丝口不磨损。
5、在组织施工前,要求施工人员对钻机附近10米范围内的巷道支护进行检查,发现巷道支护受损的及时处理并加强支护,并打好立柱和挡板。
6、施工过程中,采用压入式通风,局部通风机安设在平巷车场新鲜风流中。
7、局部通风机要长时运转,无论工作、不工作或交接班都不得停止运转,局部通风机不开时,要把人员撤至进风巷内,并在巷道门口位置设置“严禁人员入内”的警戒牌。
自动停电时,要撤出人员,待查明原因,确认安全后再启动。
8、在组织施工前,必须检查防尘系统完好,管路无漏水等现象,保证钻机的水源。
9、在巷道低洼处,非行人侧及时挖好水仓,清理好临时水沟,确保排水畅通无阻。
10、在打钻地点安装电话,并保证及时与调度室联系。
11、在施工前,机电人员必须严格要求安接好开关及钻机,各机械设备必须定期按时进行注油检查维修,以保证设备良好运行。
12、技术人员和探放水人员,必须亲临现场,依据设计,确定探水钻孔位置,方位,深度以及钻孔数量。
13、带班矿领导和当班安全员瓦检员必须在探放水地点监督安全和随时检查空气成分,如果瓦斯浓度超限,必须立即停止钻进,切断电源,撤出人员,并报告矿调度室,及时处理。
三、单孔设计1、探放水地点的选择及钻孔参数设计(1)探放水地点:副斜井+1610m水平扩巷、主斜井60米处。
(2)钻孔参数设计;钻机位于巷道下帮,根据+1610m、+1686m 水平井上下对照图可知,计算出转角11°(钻机头向北,沿巷道轴线偏上帮11°)钻孔仰角:β=arctg45°(3)钻孔长度:L=10/sin45°=14米附图1L—探水钻孔深度;L1—掘进距离;L2—超前距离。
探水钻孔的布置方式和巷道类型,煤层厚度与产状有关,情况不同时钻孔布置方式不同,探水钻孔的布置。
从平面方向看,有扇形和半扇形两种:扇形布置:巷道处于三面受水威胁的地段,要进行搜索性探放老空积水,其探水钻孔多按扇形布置,探水钻孔的平面夹角,一般为10~15°,使巷道掘进方向及左右两侧需要保护的煤层均有钻孔控制。
2、钻孔数量及钻孔出水量计算(1)钻孔出水量估算q=60×C×ωgh2式中:q-单孔出水量,m 3/min ;C-流量系数,其值与孔壁粗糙度,孔径大小,钻孔深度等因素有关,可由试验得出,无资料时可用0.6-0.7;ω-钻孔断面积,m 2;g-重力加速度,9.81m/s 2,q=60×0.7×3.14×0.04525.381.92⨯⨯=2.22m 3/minQ=2.22×60=133.2m 2/h3、主(副)斜井扩巷道掘进探水单孔设计(1)设计钻孔数量为各一个。
(2)上边孔:方位0°40〃26′,仰角45°,设计钻距10m ,开孔直径Ф75mm ,位于迎头上侧。
4、 探放水设备及备用水泵选型(1)根据设计结果知,普通钻机要钻通岩巷30米,仰角45°显然是不可能的,煤矿现有一台ZL-150型深孔钻机,该钻机性能参数如下:适用岩种:f =8~16、钻孔直径:¢89>50¢mm ;钻孔最大深度75-150米。
该钻机能满足探放水所需的设备要求。
(2)备用水泵选型1、选取BQS60/30-15型隔爆潜水泵1台,BQS60/85-37型隔爆潜水泵1台,(做备用)。
BQS60/30-15型隔爆潜水泵流量60m 3/h ,扬程30米;BQS60/85-37型隔爆潜水泵流量60m 3/h ,扬程85米;2、排水管径选型D p =Vp Qb *900/π=85.1*14.3*900/60=98mm选用Φ108mm 水管满足排水需求。
四、安全技术措施(1)钻进时,发现煤岩松软,片帮、来压或钻孔中的水压、水量突然增大,以及有顶钻等异状时,必须停止钻进,但不得拔出钻杆,现场负责人立即向矿调度站汇报,并派相关专人员监测水情,如果发现情况危机时,必须撤出35211工作面受水威胁地区人员。
(2)钻孔即将贯通前,必须切断35211工作面所有非本质安全型电器电源,杜绝所有电器设备失爆。
(3)钻孔距贯通点5.0米时,操作司机立即向矿调度站汇报,矿领导、相关部室领导、区队领导亲自到现场指挥贯通及相关工作。
(4)矿通风部瓦斯检查员检查瓦斯、二氧化碳气等体是否超出规定(瓦斯浓度≥1.0%、二氧化碳浓度≥1.5%),必须立即停止工作,撤出人员。
并及时向矿调度站汇报。
(5)焦煤集团救护队检查硫化氢气体、一氧化碳气体是否超出规定,否则立即停止工作,撤出人员设好警戒,并及时向矿调度站汇报。
(6)打钻地点或附近必须安装能够直通调度的电话,并加强钻场附近的顶板、煤帮支护,在迎头打好坚固的立柱和拦板。
(7)每班由负责人检查Φ108mm钢管、软管连接是否牢固,出水口水流是否畅通。
(8)由矿生产技术部负责测定采空区放出水量,并进行总结分析。
五、封孔措施1、钻孔完成后,根据要求进行封孔,钻孔封闭前,应先进行洗孔(清水除外),根据孔壁情况也可使用18-19秒稀泥浆冲孔。
2、灌注泥浆必须将钻具下到距应封孔段底部3~5m处,随着灌浆逐渐提升钻具,但钻具不得提出浆面,严禁采用自孔口向孔内倒灰浆的方法封孔。
3、封孔水泥要采用425#,过期、受潮结块的不准使用,封闭终了要及时用清水洗泵,以保护泵体。
水泥浆灌注完毕应在封闭孔段提取浆样,如封闭数量和深度不符合设计要求时应进行补封。
六、避灾路线、通风系统、流水路线:1.主井巷道避水灾路线:迎头→主斜井→地面。
通风路线:地面→主斜井→总回风井→地面。
流水路线:迎头→主斜井→+1650m水平→井底车场→水仓。
2、副井巷避水灾路线:迎头→副斜井→地面。
通风路线:地面→副斜井→总回风井→地面。
流水路线:迎头→副斜井→+1610m水平→井底车场→水仓。
七、结束语(1)目前,扩巷工作面已通过了探放水点,且出现了淋水减少和放水管断水的现象,这说明巷道顶板裂隙积水已流完,如果不进行探放水,也对矿井没有任何影响。
(2)通过主斜井和付斜井扩巷工作面的探放水工作,放出层间积水不多,但解决了深孔预裂爆破时发生突水的可能性,实现了安全扩巷工作,为开拓准备巷道煤、岩层实施探放水工作提供理论依据。
呼图壁县西沟煤炭有限责任公司地测科2015年1月。
