超市新店筹备工作项目进度表
总 部 配 合
11 清洁合同 12 商场消杀合同 13 对讲机购买与保养合同 14 完成防损新员工的招聘、培训。 15 第一批防损人员进驻新店看护电脑设备。 16 确定新店防损人员的混编名单。
5
部 配 部门 合
负责人
操作 人
17 防损岗位设置。 18 完成防损人员的搬迁工作。 19 防损物料、用品准备。 20 防损布防图的设计。
完成时间
对接部门
对接人
结 果
备注
工 程 部
第三部分:空调、消防及煤气等工程
1 空调主机的安装。 2 空调配电工程。 3 冷却塔安装及调试。
2
部门 负责人
操作 人
4 空调末端安装工程。 5 消防调备的安装。 6 消防调备运作、调试。
工作项目
完成时间
对接部门
对接人
结 果
备注
7 完成开业前电梯及防火门的检修及维护。 8 完成空调开通。 9 完成供水系统。 10 完成供电系统。 11 完成煤气系统,测试煤气点火。★
★:此标志为重点跟进的工作。
8
工作项目
完成时间
对接部门
对接人
结 果
备注
21 新店开业警戒方案及应急方案。 22 与营运支持部对接确定升旗音乐。 23 与相关政府部门的对接工作。 24 完成开业警戒使用的铁马的租赁工作。 25 开业活动报城管批。 26 营业道具订购。 27 消防设备及器材安装。 1 新店物料及营业道具到位。 2 烟酒经营许可证的办理。 3 新店营业执照的办理。 4 卫生许可证(食品销售) 5 卫生许可证(商场) 6 国产烟经营许可证的办理 7 进口烟经营许可证的办理。 8 9 完成开业典礼及新店场外气氛布置设计初稿。 10 完成新店挂旗、彩旗、布挂等开业宣传品的设计。★ 11 完成楼体布挂的制作。 12 开业贺字的制作。 13 楼体布挂及横幅悬挂到位。 14 汇总嘉宾名单 汇总政府地、企事业单位同贺名单。 15 完成开业报纸广告设计初稿。 16 面试、选拔礼仪小姐。 17 确定礼仪小姐名单并知会人力资源本部,确定礼仪服装及数量。 18 专业礼仪公司进行礼仪小姐培训。 19 召开新闻发布会。 20 落实送花篮单位名单。 21 电话机安装。 22 有线电视、DDN开通。
总 部 行 政
6
总 部 部门 行 政 部
负责人
操作 人
24 新店开业当天工作对接会。 25 确定花篮数量及摆放位置。
工作项目
23 落实嘉宾名单并发请柬,落实同贺单位名单, 确定开业剪彩人员名单
完成时间
对接部门
对接人
结 果
备注
26 完成开业报纸广告菲林制作。 27 完成《开业当天人员着装要求》。 28 确定礼仪服装、托盘、剪刀及红方巾到位。 29 确定剪彩嘉宾名单。 30 嘉宾礼品到位。 31 当地报纸与电视台的广告宣传。 32 挂旗、彩旗、等开业相关宣传品的气氛布置。 33 划分开业当天停车位(汽车、摩托车、自行车)。 34 开业典礼的气氛布置。★ 35 开业典礼彩排。 36 嘉宾胸花制作 花篮的制作 开业典礼所需地毯等用品制作。 37 在当地报刊发布1/2版套红华润万佳新店开业广告。 38 开业当天礼仪小姐化妆、盘头工作 举行开业典礼。 39 嘉宾签到、给嘉宾戴花、引导嘉宾参观。 40 价格标识牌的配制。 41 其它标识牌(区域牌、指识牌)等。 42 开业典礼。 配送 中心 1 完成商品的进库工作。 2 与分店、采购对接商品的具体配送时间。★ 1 管理人员进场,熟悉环境及现场意见反馈。 2 新店各区域负责人将开业计划交店经理。 3 店经理将新店的开业筹备计划交业态事业部及开铺组。 4 对员工进行培训。 5 开始组织人员对竞争对手进行市调。 6 确定商品的上货时间 7 食品、日杂区完成货架商品的摆放。 8 食品、日杂区完成堆头商品的摆放。 9 根据商品的陈列图完成电器、服装的的陈列工作。
1
部门 负责人
操作 人
5 室外排水管安装。
工作项目
五、电器工程 1 电缆桥架订购安装。 2 金属线槽订购安装。 3 PVC线管安装。 4 电源线铺设。 5 开关、插座安装。 6 配电箱制作安装。 7 配电房、发电机房线路调试。 8 吊灯、灯管安装。 9 排风扇、风气幕安装。 六、天棚工程、木制品门制作安装 1 营业厅吊顶。 2 熟食区吊顶。 3 后区吊顶。 4 防火板门、卷闸门、铝合金门等制作安装。 5 吊柜、木制类柜、专柜制作安装。 6 挂物板、IC线制作安装。 七、不锈钢、玻璃、油漆工程 1 不锈钢扶手、格栅制作安装。 2 不锈钢柱、防撞条制作安装。 3 柱墙面镜玻璃、钢化玻璃制作安装。 4 金属件油漆。 5 木质面油漆。 八、其它 1 自检质量收尾。 2 不合格项目补修。 3 成品保护。 4 清洁离场。
xx超市新店筹备工作项目进度表
部门 负责人 操作 人
1 2 3 4 5 6
工作项目 第一部分:前期筹备
店铺概略、布局设计,确认。 店铺陈列设计,确认。 确定要出租的灯箱广告位的规格。 店铺机电配套设计,确认。 施工图设计,确认。
完成时间
对接部门
对接人
ቤተ መጻሕፍቲ ባይዱ
结 果
备注
招投标,评定,通知中标单位。 土建装饰、消防、空调、冷链、弱电等工程制定工程进度表及准备工 7 作,各工程队进场。
第四部分:营业设备
1 冷柜安装。 2 高低冷库安装。 3 冷柜、高低温冷库调试使用。 4 收银台安装。 5 收银台调试。 6 电视监控设备安装。 7 监控设备的调试、使用。 8 电子秤的安装、调试。 9 手推车、购物车的进场时间。 10 防盗系统的安装。 11 防盗系统的调试使用。 12 蔬菜区的陈列架到位。 13 灯箱海报(出租)尺寸、编号、数量确定、并传采购本部。★ 14 完成商品标识牌制作。 1 对当地商圈、商品结构调查,特别是当地商品。 2 确定长期促销人员名单并及时通知相关人员到总部人资部培训。 3 确定短期促销人员到驻店人事报到时间。 4 完成商品配置表及商品棚格表。 5 完成超市商品订单。 6 确认超市商品订单。 7 DM商品、N架与堆头、促销商品的清单。★
财务 部
人力 资源 部
2 长期促销员报到、培训工作。★ 3 完成混编工作,报批。 4 准备手册、工牌。 5 人员混编报批完毕。 6 人员任命。
4
部门 负责人
操作 人
2 混编工作。 3 柜组销售方式确定上报。 4 召开管理人员任命大会。
工作项目
1 新店中类与存货地对应关系划分。
完成时间
对接部门
对接人
采 购 部
8 完成面包房原材料的订单及送货时间(并传开铺小组)。 9 完成档口原材料的订单及送货时间(并传开铺小组)。 10 提供服装区形象柜及其它租赁区专柜的进场计划。★
3
采 部门 购 部
负责人
操作 人
工作项目
11 和门店及配送中心沟通后确定大库配送商品到货的时间。 12 完成供应商对商品的送货时间并知会分店。 13 商品调整。 14 接企发部报的灯箱海报尺寸、数量、编号后,通知厂家制作。 15 灯箱海报送达分店。 16 完成彩页(特价手抄)的制做。 17 开业促销计划(开业顾客礼品)。确定促销商品清单。★ 18 根据分店的需要在开业前做好商品的补货工作。 1 完成主机系统安装。 2 完成网络布线。 3 完成各区域办公电脑及其相应软件安装与调试。 4 完成收银POS系统安装。 5 电脑主机的安装。
门 店
10 面包房试业。★ 11 熟食档口进行试业。★
7
部门 负责人
门 店
操作 人
12 价格标签、标识牌到位。★ 13 商品测试。 14 模拟销售。 15 模拟消防演习。 16 开展积分卡与宣传活动。 17 完成商场内的气氛布置。
工作项目
完成时间
对接部门
对接人
结 果
备注
18 确定开来当天的还原人员与补货操作方法。 19 制定开业当天赠品派发计划,确定人员与地点。 20 制定开业当天应急方案与管理人员分工。 21 完成彩页的散发工作。
结 果
备注
5 将新店资料交给新店管理人员。
新 店 筹 备 小 组
6 管理人员进场,熟悉环境及现场意见反馈。 7 新店各区域负责人将开业计划交店经理。 8 店经理将新店的开业筹备计划交开铺组。 9 开始组织人员对竞争对手进行市调。 10 确定快餐厅、水吧、面包房品种,并将成本报物价核价格。 11 确定面包房包装材料(如:蛋糕盒、小型加工用具)送货时间。 12 提交礼仪小姐名单交营运支持部。 13 与门店一起确定全身、半身模特数量。 14 与采购对接促销单出单数量及时间安排,准备促销海报书写安排 15 组织各分店管理人员到新店做指导。 16 组织各分店人员对新店进行模拟销售。 1 确定新店设备与物料清单。★ 2 非出租的灯箱海报广告位接企发部尺寸、编号、数量后通知厂家做。 3 确定防损员宿舍。 4 分店电话安装、安装交换机、开通直线电话,开通DDN线。 5 文化经营许可证的办理(图书) 6 文化经营许可证的办理(音像制品) 7 酒灯经营许可证 8 食盐经营许可证 9 花木合同 10 纸皮回收合同
第二部分:土建装饰工程
一、砖砌工程 1 完成档口砌墙。 2 完成理货区、库区砌墙。 3 完成办公区砌墙。 4 完成其他砌墙。 二、墙面工程 1 完成墙面批灰。 2 完成档口墙面贴瓷片。 3 完成其他墙面贴瓷片。 4 完成营业区、后房区批灰刷乳胶漆。 三、地面工程 1 地面找平水泥地面压光。 2 部分地面做防水防潮。 3 各区地板砖铺贴。 4 门口大理石、门前广场地砖铺贴。 5 磨石地板填缝、打磨、打蜡、清洁。 四、给、排水工程 1 明沟开挖、暗管预埋。 2 给排水管道安装。 3 隔油池安装。 4 洁具、水龙头安装。
完成时间
对接部门
对接人
结 果
备注
信 息 部
6 电脑系统的调试、使用。 7 完成电子称等其他各种电子设备的安装与调试。 8 完成信息电视与触摸屏的安装与调试。 9 员工进场前柜组信息的确认。 10 收货区验收系统的安装完毕。 11 打印供应商天书与小分类天书。 12 调试制定好电子称PLU码。 13 完成收银系统及电子称条形码的测试。★ 1 完成POS机安装。★ 2 准备零钞,检查各种票据现金的操作流程。 3 完成证照、税务登记证、一般纳税人、银行开户、发票等。 4 联系相应银行对收银员进行银行卡的操作培训。 5 联系各种保险业务。 1 人员招聘(档口),培训工作。
新店开业计划表
1、交房之日起40天内开业;2、在交房前,拓展部所有手续必须齐全(包括房屋租凭合同,房产证复印件
物流部 行政中心 门店店长 采购部 门店店长 工程部 工程部 工程部 零售质管部 零售质管部 门店店长 采购部 市场部 财务部 信息部 门店店长 行政中心 区域经理 行政中心 区域经理 区域经理 门店店长 营运中心 门店店长 营运中心 财务部 信息部 营运中心 行政中心 财务部
进度表
交房时间 开业时间 流程规定时间 计划完成时间 责任人 备注
括房屋租凭合同,房产证复印件证明,地理位置图)
首次商品配送时间随货装商品标价签打印完毕 物流部完成首次配货、价签打印后当天守铖到店首次商品送货 物流部配齐首次商品及价签后,新店组织员工按商品部提供《新店分类货架分配表》 进行摆放;店长组织核对价签,5天内完成 首次配送后5天,物流部首次配送完毕后,检查是否配齐所有商品,如无货,及时引 进并通知物流部配送 开业前15天,全部员工到位,新店店长组织实施社区宣传,店长发放名片2000张,办 理会员卡(1000张)同时发放代金券 交房后25天内完成牌匾制作、安装 牌匾安装完毕后2天内,完成音响设施安装 牌匾安装完毕后2天内,完成LED显示屏安装(需求门店) 交房后,药品经营许可证30天内完理完毕 交房后,医疗器械许可证30天内办理完毕 开业前10天,新店店长根据周边市场动态及主要竞争对手安排门店员工进行采价并将 采价结果上报采购部 开业前7天,采购部负责与厂商洽谈确定活动支持(包括条幅、花蓝、等促销活动) 开业前7天,做出新店开业活动方案及开业后8周活动计划 试营业前1天验钞机、保险柜、零售、发票、一卡通、银联到位 试营业前完成门店监控安装 试营业前,新店负责将所有员工及会员 的基础信息录入完成 交房后35天内,完成营业执照的办理、门店试营业 新店开业前5天,与新让店长及公司机关领导协调处理外围关系 交房后35天内,所有开业用物资采购到位,各种印章制作完毕 新店开业前5天,负责根据新店开业期间所需帮忙人员调度 开业前5天,与营运中心及新店店长拟定开业邀请贵宾名单,并请示公司领导 开业前5天,新店店长联系员工及厂商人员就餐饭店(必要时安装就餐酒店) 开业前5天与区域经理,新店店开共同拟定开业邀请 开业前4天组织门店人员发放DM单 开业前4天,营运中心组织相关部门,人员召开开业准备会 开业前3天,开立门店银行账户 开业前1天,信息部维护所有活动商品的信息 新店开业 营业执照办理完比后8天内完成组织机构代码证的办理 营业执照办理完毕后,25在内完成税务登记证办理
超市前期各项筹备工作进度计划表
12 员工培训、定岗
13 核定岗位编制
14 招商签订合同
15 冷7 计算机设备安装、培训
18 商品的编码、录入、编制店内码
19 各组设计商品陈列定位分类
20 商品陈列、摆台
21 商品进店、建立商品库存卡
22 员工工作服
23 发行购物卡
24 开业前的商品核点
25 店内试运营
超市前期各项筹备工作进度计划表
序
时
号项目
1 布局图纸审定
2 VR效果图审定
3 签订二装合同确定工程的结束时间
二装工程结束时间
4 土建工程开始及结束时间(地面、隔墙)
5 签订冷链合同
6 签订软硬件合同(耗材)
7 签订货架合同
8 签订监控弱电工程背景音乐确定结束时间
9 水电工程
10 消防工程
空调施工及确定结束时间 11 人员招聘
26 开业活动策划及安排
间
十一 月
十二 月
3 6 9 12 15 18 21 24 27 30 3 6 9 12 15 18 21 24 27 30
新开门店开业筹备进度表
一.新店开业筹备步骤
第一步:初步确定开店位置,并通过市场调查,提出可行性报告(市场、区域特点、基础设施、地形地貌特点等内容,同时也应该包括销售收入预测和成本分析等);
第二步:可行性报告通过后,确定开店
地址,租赁房屋,构写租赁合同;
第三步:
●提出具体的设计、装修装潢方案,通过后开始装潢施工;
●凭租赁合同到所在地区地工商局登记,办理相关手续,如报建(水,电等报建);
第四步:
●施工队伍进场施工,并设定专人负责工程质量、进度;
●开业促销活动的制定;
第五步:
●凭租赁合同到所在地工商局登记(核准企业名称;注册资金、验资报告;卫生许可证;环保合格证;消防方案;税务登记等);
●外墙招牌,广告许可证;
●人员定岗、定编、招聘、培训工作;
●店内货柜的准备、摆放规划等;
●店内装潢用品的设计、准备;
第六步:装修完工,验收(消防验收、卫生验收、环保验收);
第七步:货柜进店,按设计图纸摆放,并随即整理店铺卫生;
第八步:
●进行店内的装潢工作;
●货品到位,进行店铺摆货;
第九步:
●按照开业促销计划实施准备工作;
●一周的试营业;
第十步:当天开业典礼。
二、新店开业工作细分表(各部门进度表)
四、新店筹备流程表
7.第六次会议(开业后的第一个经理会) 会议重点:对于开店全过程进行总结。
新开门店开业筹备进度表

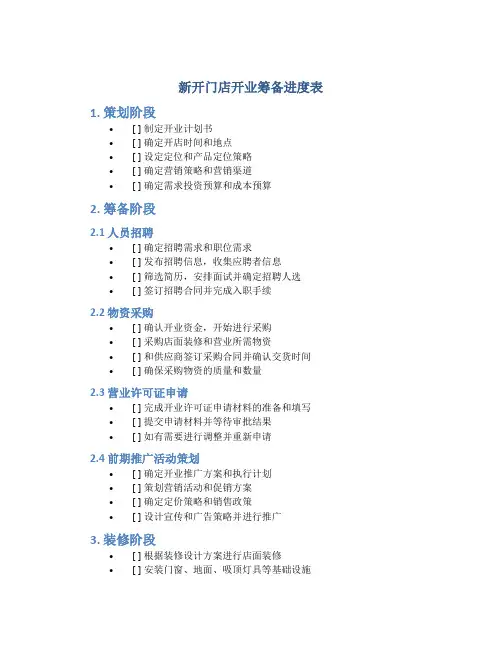

新开门店开业筹备进度表1. 策划阶段•[ ] 制定开业计划书•[ ] 确定开店时间和地点•[ ] 设定定位和产品定位策略•[ ] 确定营销策略和营销渠道•[ ] 确定需求投资预算和成本预算2. 筹备阶段2.1 人员招聘•[ ] 确定招聘需求和职位需求•[ ] 发布招聘信息,收集应聘者信息•[ ] 筛选简历,安排面试并确定招聘人选•[ ] 签订招聘合同并完成入职手续2.2 物资采购•[ ] 确认开业资金,开始进行采购•[ ] 采购店面装修和营业所需物资•[ ] 和供应商签订采购合同并确认交货时间•[ ] 确保采购物资的质量和数量2.3 营业许可证申请•[ ] 完成开业许可证申请材料的准备和填写•[ ] 提交申请材料并等待审批结果•[ ] 如有需要进行调整并重新申请2.4 前期推广活动策划•[ ] 确定开业推广方案和执行计划•[ ] 策划营销活动和促销方案•[ ] 确定定价策略和销售政策•[ ] 设计宣传和广告策略并进行推广3. 装修阶段•[ ] 根据装修设计方案进行店面装修•[ ] 安装门窗、地面、吸顶灯具等基础设施•[ ] 安装货架、展示柜、吸烟机、POS机等设备•[ ] 确认厨房设备,洗涤设备等餐饮设备安装4. 员工培训阶段•[ ] 安排员工入职培训和岗位培训•[ ] 培训员工服务、营销、销售技能等能力•[ ] 安排考核和评估规划5. 安全措施准备阶段•[ ] 确定消防设施和安防设施装修和布局•[ ] 安排保安和保洁人员,制定作业规范和服务流程•[ ] 确认食品安全措施,准备食品安全设施6. 开业迎客阶段•[ ] 确认开业时间和开业仪式流程•[ ] 确定前期推广计划和开业礼品方案•[ ] 确认早期服务流程和服务标准•[ ] 确认管理规范和监控措施以上为新开门店开业筹备进度表。
注意,在策划阶段需要做好充分的市场调研和分析工作,确保开业计划具备可行性和市场前途。
在装修阶段需要做好质量确认和验收工作,确保装修效果符合要求。
超市卖场开业工作进度表
招聘补充本部门人员、采买部分办公用品
购置招商大会所需物品
财务部
制定本部人员组织架构和工作计划
做本部所需耗材、设备预算,报资产
电脑部分耗材到位
招聘主管以上人员
培训主管以上人员
企划部
公司简介设计印刷,制定本部门人员组织架构和人员工作计划
实地考查合作公司,申报耗材设备预算
办理工牌
促销员培训,组织员工招聘及培训
组织竟岗
资产管理部
各部门表格单据的印刷
联系洽谈地采物品、耗材
财务部
招聘人员定岗定位
电脑设备到位,采购系统布设完毕
服务器调试完毕,协助采购录入
对各部门提出数据安全性的要求,收银培训
对POS机做键盘设置、键位标识等工作
配合财务安装钦件,收银系统,网络布设完毕
企划部
确定合作合同,并签约
确认生鲜电子秤正确使用(PIU码表的印制)
客服部
领用客服耗材,会员资料录入
收银员试演练,熟悉商品(总台、赠品发放处,退换货处,现金室等工程和设施情况)
跟进耗材是否到位,收银员上机练习扫描
协助楼面对所有商品逐一扫描,将有问题商品登记反馈采购部电脑部,准备零钞、收银包,领取耗材、工服
保证收银顺畅,解决顾客投诉,服务好顾客与楼面协调
保证卖场内外人、物安全
保卫部试营业期间的实际工作演练、确定开业警卫方案和处理突出事件预案
秩序维护,处理突发事件
维护卖场秩序,服务好顾客,注意防损
备注
检查所的价签、POP是否正确,每天早上对促销商品进行试扫,保证及时补货
检查所的价签、POP。
补货
生鲜部
购买店内采买的耗材和道具
超市、卖场开业工作进度表
购买庆典所需物品及礼品
协助楼面
财务部
配置所有POS机,构造网络环境,维护好系统,保证收货正常进行,对收货部进行培训
生鲜电子秤的调试,POS机能够扫描
组织采购、楼面商品扫描,核对价签
对所有系统做最后一次检查确认
系统维护
协助总办及楼面工作
企划部
悬挂卖场区域指示牌和气氛旗
开业庆典的布置
确定完成卖场装饰工作
落实户外条幅的悬挂
主持开业典礼,安排促销活动,接待媒体
采购部
下订单(并做供应商送货计划表)
第三期快讯洽谈,讨论、定稿
跟进大进货速度,修改不正确商品资料(摧货)
协助楼面陈列、扫描,联营厂商装修完毕
对地堆、端架的商品陈列安排,联营厂商上货,解决商品录入错误(补单)
协助楼面解决问题
营运部
人力资源部
各部门岗位设置,人力需求的汇总,做出工作计划
制定本部人员组织架构和工作计划
做本部所需耗材、设备预算,报资产
安排刊登报纸招聘广告
组织招聘主管以上人员
新员工入职登记,安排培训工作
协助招商大会工作
资产管理部
采买办公桌椅,部门办公用品,并建帐
制定本部门工作计划
对各部门所需耗材、工具进行统计汇总,做出采买计划,做预算报财务
确认生鲜电子秤正确使用(PIU码表的印制)
客服部
领用客服耗材,会员资料录入
收银员试演练,熟悉商品(总台、赠品发放处,退换货处,现金室等工程和设施情况)
跟进耗材是否到位,收银员上机练习扫描
协助楼面对所有商品逐一扫描,将有问题商品登记反馈采购部电脑部,准备零钞、收银包,领取耗材、工服
保证收银顺畅,解决顾客投诉,服务好顾客与楼面协调
新店开业预算及进度表
新店开业跟进表门店名称门店类别: A类店/B类店进场日期负责人面积: 店员人数:预计开业序号跟进项目跟进内容预算(元)时间节点责任人完成情况1进场前协议手续合同、定金等2执照办理工商税务执照、收款帐号确定、卫生部门执照、3包装定位VI设计,整体形象确定4产品梳理拿出明确的报价单,并与收银机系统配套5人员招聘确定招聘员工数量、定薪酬、定职责,提前到岗6美团合作按照发布信息,确保顺畅、帐号准确7员工宿舍适合员工交通便利8环境了解、市调周边交通、社区、竞品等了解,改善相应的产品,并协助制定开业活动9施工图审核装修前2天确定,以出图为准10店内区域划分房间、客户动线、水电 位置、设备位置等11装修进场水电进场1、布线2、设备线6平方、3、打印机分布网线。
独立电表,插头、空调、电器使用位置合适12泥瓦工进场13木工进场14门头门头及门的修整15地面、吊顶16墙面17灯光海报灯箱,照明灯安装18设备进场设备入场前5天做好设备调试19前厅设备收银机及系统、桌椅,产品展架等20原材料、消耗品进场产品21工厂发货22当地采购23卫生用品拖把、擦布、24门头、墙面物料张贴门头广告字及墙面灯箱广告25店外宣传物料26店内销售工具到位产品图册、客单价、折页27团队培训企业文化培训企业文化/员工手册/服务礼仪培训28产品操作培训根据产品操作手册,完成人员操作考核29客户分析与管理培训运营部内部分析30后台系统培训收银系统、采购系统等软件+操作31开业促销活动会员体系+产品政策参考总部会员政策32开业活动方案策划线上平台,线下分工,引流政策33人员激励政策员工绩效方案,活动激励政策34开业活动启动会35试营业36开业日期。
门店开业前各项准备工作进度表1
采购
对所有上架商品依照从左到 右,从上到下的顺序逐一进 行扫描,发现问题及时全部 解决。核对价签。收银员上 机练习.熟悉商品(赠品存放 处及发放处.退换货处理,现 金使用流程)
对大进货商品依照商品配置 表,按照陈列原则进行上 架,先进行出样,调整到位 检查所的价签、POP是否正 后做满陈列,跟踪未到品 确,每天早上对促销商品进 项,对货量不足的已到品项 行试扫,保证及时补货,同时 通知采购补单,保证所有到 生鲜开始进货.保证收银顺畅, 货品项在试营业前陈列完 解决客诉,服务好顾客 毕,并建立商品卡,发放工 服,招开员工大会,做开业 安排。
检查所有的价签、POP。确 认生鲜电子秤正确使用(PIU 码表的印刷),保证收银顺畅, 解决试营业中出现的问题,总 结经验,提高服务和管理水 平.
门店 备 注
门店开业工作进度表
部门
时间 工作项目 工作要求 施工 总办
2014年12月9日 门店装修 倒计时开始,制定工程施工 进度表
201年12月10日-12月20日 方案初定 初步建立新店筹备组织架构
2014年12月15日-12月22 日 方案定稿 确定商品结构和细部陈列图 核定最大容电量
2014年12月17日-12月24 日 一次员工招聘 招聘合格员工
开业前准备工作的确定并进 行合理分工
去部分卖场进行人才筛选并 安排刊登报纸招聘广告
供应商
制定和实施培训计划和培训 内容 确定合作合同,并签约
财务 全民送菜包装袋的筛选和确 定 联系供应商
门店配置所有Biblioteka OS机,构造网络 环境,维护好系统
购置所需商品
生鲜专业知识的学习及相关 资料的整理,为后续培训做 好准备
备注
办理工牌
超市开业筹备时间
卡班超市开业筹备进度表
一、装修工程开始1个月(5月1――5月28日)
二、根据房屋结构制定超市平面图,进行设备谈判一个月(4月15-5月15
日)由专人负责
三、人员招聘(3家店)1个半月(4月1日――5月15)
前期人员须拟定各岗位招聘条件。
10天(5月15日――5月25日)内进行初试、复试后暂定班长以上中层员工。
其它员工的招聘由人事部继续招聘。
四、培训
中层员工培训1周(5月15――5月25)日
详见培训计划
五、企业经营各项指标预测,制定各岗位职责和制度。
确立商品组织结构并制
定各类型促销活动和促销方案。
做好周边的市调报告。
六、员工上岗
设备进场安装,调试(5月15日――5月25日)
安装货架,清理卖场3天(5月25日――5月28日)
七、商品定价及基础信息录入15天(5月15日――5月31日)
八、门面宣传及内部装扮10天(5月25-6月4日)
九、制定送货时间表,确定首单订量下达订单5天(6月1日——6月5日
十、收货、商品陈列、打价签8天(6月1日——6月8日)
十一、全场试扫模拟开业2天(6月5、6日)
十二、试营业2天(6月7、8日)。
新开门店开业筹备进度表
一.新店開業籌備步驟
第一步:初步確定開店位置,並通過市場調查,提出可行性報告(市場、區域特點、基礎設施、地形地貌特點等內容,同時也應該包括銷售收入預測和成本分析等);
第二步:可行性報告通過後,確定開店
地址,租賃房屋,構寫租賃合同;
第三步:
●提出具體の設計、裝修裝潢方案,通過後開始裝潢施工;
●憑租賃合同到所在地區地工商局登記,辦理相關手續,如報建(水,電等報建);
第四步:
●施工隊伍進場施工,並設定專人負責工程質量、進度;
●開業促銷活動の制定;
第五步:
●憑租賃合同到所在地工商局登記(核准企業名稱;注冊資金、驗資報告;衛生許可證;環保合格證;消防方案;稅務登記等);
●外牆招牌,廣告許可證;
●人員定崗、定編、招聘、培訓工作;
●店內貨櫃の准備、擺放規劃等;
●店內裝潢用品の設計、准備;
第六步:裝修完工,驗收(消防驗收、衛生驗收、環保驗收);
第七步:貨櫃進店,按設計圖紙擺放,並隨即整理店鋪衛生;
第八步:
1 / 14
●進行店內の裝潢工作;
●貨品到位,進行店鋪擺貨;
第九步:
●按照開業促銷計劃實施准備工作;
●一周の試營業;
第十步:當天開業典禮。
二、新店開業工作細分表(各部門進度表)
2 / 14
3 / 14
4 / 14
5 / 14
6 / 14
7 / 14
8 / 14
9 / 14
10 / 14
11 / 14
四、新店籌備流程表
12 / 14
7.第六次會議(開業後の第一個經理會) 會議重點:對於開店全過程進行總結
14 / 14。
