公司值班室、配电房、锅炉房施工组织设计
锅炉房施工组织设计

锅炉房施工组织设计目录第一章工程概略⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2第二章制依照及明⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2第三章施工部署⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4第四章施工度划及工期保举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6第五章施工平面部署⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7第六章主要施工方案方法⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10第七章量保举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯35第八章安全保举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯38第九章工期保举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯44第十章xx施工举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯44第十一章事故急案⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯45锅炉房施工组织设计第一章工程概略本工程结构形式为砖混结构。
抗震布防类型为丙类;结构安全等级为二级,地基基础设计为丙级;建筑场所类型为Ⅱ类,耐火等级为二级,屋面防水等级为Ⅱ级。
锅炉房总高度,锅炉间建筑面积,协助间建筑面积,上煤间建筑面积,建筑面积。
基础为墙下毛石条形基础和钢筋混凝土柱下独立基础。
设备基础、基础、柱、 xx、板混凝土均为 C30,基础垫层为 C15;钢筋强度等级为Φ-HPB300级、Φ-HPB335级、Φ-HPB400级;基础为M7.5 水泥沙浆砌 MU30xx,墙体为 M10混淆沙浆砌 MU10煤矸石烧结砖。
楼地面为水泥沙浆地面,锅炉间屋面为轻型钢结构屋面,其余屋面为钢筋混凝土现浇屋面。
内墙为水泥沙浆墙面,外墙为清水砖墙。
钢结构屋面主跨钢梁采纳 Q235B钢,檩条、隅撑及有关附件采纳Q235钢,拉条采纳 HPB235级钢筋;一般螺栓、螺母和垫圈采纳Q235BF 钢,采纳 C级螺栓连结; xx 螺栓采纳大六角头 xx 螺栓,性能等级为 10.9 级,抗滑移系数不小于 0.45 。
第二章编制依照及说明一、编制依照:《建筑结构荷载规范》GB50009-2012《建筑地基基础工程施工质量查收规范》GB50202-2002《混凝土结构工程施工质量查收规范》GB50204-2011《建筑工程施工质量查收一致标准》GB50300-2011《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑机械使用安全技术规范》JGJ33-2012《钢筋焊接及查收规程》JGJ18-2012《建筑施工安全检查标准》JGJ59-2011《砌体工程施工质量查收规范》GB50203-2011《屋面工程质量查收规范》GB50207-2012《建筑装饰装饰施工质量查收规范》GB50210-2001《建筑地面工程质量查收规范》GB50209-2010《混凝土结构工程施工及查收规范》GBJ50204-2011《钢结构高强度螺栓连结的设计、施工及查收规程》JBJ82-91《建筑钢结构焊接技术规程》JGJ91—2002《钢结构工程施工及查收规范》GB50205-2002《冷弯薄壁型钢结构技术规程》GB50018-2002《施工现场暂时用电安全技术规范》JGJ46—2005《施工安全检查标准》JGJ59—2011《建筑施工高处作业安全技术规范》JGJ80-91《建筑施工手册》二、编制说明:1、针对本工程实质状况的要求,在施工组织设计中我们把施工整体目标、施工总平面部署图、施工总进度计划、施工机械设备、劳动力计划、主要项目施工方法、工程质量保证举措、工期保证举措、安全 xx 施工保证举措、在本施工组织设计中作为重点论述,其余常规性施工项目的施工方法仅作了一般性论述,以表现本施工组织设计的全面性、可行性。
配电房施工组织设计

配电房施工组织设计配电房施工组织设计1.前言本文档旨在为配电房施工组织设计提供一个最新最全的模板范本,以供参考使用。
在设计施工组织时,必须充分考虑各方面的因素,确保施工过程安全、顺利进行。
本文档将对各个章节内容进行详细细化,以便于全面了解配电房施工组织设计的要点。
2.项目概述2.1 项目背景在项目背景中介绍配电房的建设目的、规模和位置等方面的信息。
同时,提供背景资料和历史数据,以便于整体的了解。
2.2 项目目标明确项目的目标和需求,包括施工进度、质量、安全等方面的要求。
确保在施工组织设计中考虑到这些目标,以便最终实现项目的成功。
3.施工组织设计方案3.1 总体布局详细说明配电房的总体布局设计,包括建筑平面图、设备摆放图等。
确保在设计中考虑到空间利用和施工作业的便利性。
3.2 工期计划制定详细的工期计划,包括施工开始日期、各个工作阶段的时间安排等。
同时,考虑到可能的延误因素,并制定相应的措施,以确保工期的顺利进行。
3.3 人力资源安排确定所需的人力资源,包括项目经理、施工人员、监理人员等。
同时,安排合适的人员配备和工作职责,以确保施工过程中的协调和顺利进行。
3.4 质量控制制定详细的质量控制方案,包括验收标准、质量检验方法以及监督检查措施等。
确保在施工过程中,对工艺和质量进行严格控制,以提供符合要求的成果。
3.5 安全措施制定详细的安全措施和预防措施,包括施工现场的安全防护、危险因素的识别和防范等。
确保在施工过程中,安全生产是首要考虑的因素,并减少可能的事故发生。
4.附件本文档所涉及的附件如下:- 配电房施工平面图- 工期计划表- 人员调配表- 质量验收标准- 安全检查表5.法律名词及注释- 施工合同:施工合同是指建筑产业链中,业主与承建商之间达成的具有法律约束力的合同。
该合同约定了项目的工作内容、工作期限、价格等重要条款。
- 建筑法:建筑法是指国家法律对建筑行业相关规范和法律体系的总称。
建筑法主要涉及到工程建设、施工、用途规定、安全要求、质量要求等方面的法律规定。
某锅炉房设备及安装施工组织设计.doc

某锅炉房设备及安装施工组织设计1.2工程内容及系统说明1.2.1工程施工内容锅炉房附属工艺、暖通、给排水、自控设备、消声降噪系统、烟风系统(从吸风管道开始经鼓风机进入锅炉烟道、双层保温不锈钢烟囱为止)的安装以及锅炉房内相关系统管道、仪表阀门安装等(参见招标图纸),其中设置有4台燃气热水锅炉,本次施工先安装2台,预留2台锅炉安装位置作为2期使用,锅炉配套辅助设备以及管线全部安装完成。
即除消防、电气、燃气、土建外本标书明示和未明示的锅炉房内所有设备系统及其安装工程,并包括招标范围内设备的运输、就位、安装、调试、验收取证、试运行及售后服务等。
主要工程量统计见附表主要工程量统计及设备进场时间表。
1.2.2系统说明设备安装于新建锅炉房内,该锅炉房为地上单层厂房,局部两层。
设置有锅炉间、辅助间、计量间、风机间、电控室以及其他锅炉运行办公室。
锅炉房建筑面积1690.41平方米。
锅炉间内设计4台燃气热水锅炉,位于首层,提供采暖、生活水热源。
其中预留2台29MW燃气热水锅炉,作为后续工程施工。
1.3工程特点分析及施工关键控制措施1.3.1工程特点1、要求具备锅炉群控,自动化要求较高,并且具备辅助设备的监控。
数据采集系统由现场变送器信号和开关量信号直接接入控制器后,与计算机系统进行数据交换,计算机系统能提供一个全中文画面,有系统动态模拟流程图,主要参数实时趋势图和报表等。
2、要求运行噪声必须达到招标文件的技术要求。
3、该工程设备数量较多,单体设备运输重量较大,体积较大,设备运输带来较大困难,特别是燃气热水锅炉、无氧水箱到货体积较大,需要协调好设备运输通道的尺寸,有必要的需要根据确切的较大的设备运输尺寸,提前预留孔洞,便于设备运输。
详情请下载附件:某锅炉房设备及安装施工组织设计。
锅炉房现场施工组织设计方案

丹东元宝区金山镇供热工程锅炉房施工组织设计编制:审核:施工单位:施工组织设计审批表第一章编制依据及说明一、编制依据1、丹东元宝区金山镇供热工程招标文件。
2、建设部沈阳煤气热力研究设计研究院的《丹东元宝区金山镇供热工程》施工图纸。
3、施工图要求的施工标准规范、国家和行业现行施工验收标准规范以及与工程有关的法律、法规、图集等。
4、本次招标的有关说明及文件。
5、施工现场实际勘察情况。
6、公司实际施工技术装备能力。
7、同类工程施工经验等。
二、编制说明1、本施工组织设计是根据招标文件和施工图的工程范围以及该工程的特点,结合我项目部的施工能力及技术装备情况,并与有关人员反复讨论,研究而进行编制的。
2、在编制过程中,注重于:主要部位施工方法;工期计划;主要管理人员及劳动力安排计划;主要机具安排计划;保证工期、质量、安全和文明施工的主要措施等。
其他只作简要说明。
3、人员组织机具投入及目标制定等是根据我公司的综合能力及现实状况编制的。
第二章工程概况及特点一、工程概况1、建设单位:辽宁宗裕房地产开发有限公司丹东项目部2、设计单位:建设部沈阳煤气热力研究设计院3、地质单位:辽宁省地质矿产局辽东勘察院4、监理单位:丹东通达建设监理有限责任公司5、施工单位:丹东市隆宇建筑工程有限公司6、本工程设计为 5 台46MW共计230MV热水锅炉房。
包括主厂房区域、电气设施、输煤系统、除灰及除尘设施、供热及辅助(附属)生产建(构)筑物等。
7、本工程建筑占地面积为6825.39㎡,总建筑面积为11470.53㎡,结构形式为框架结构,结构安全等级为二级,设计使用年限50年,耐火等级二级。
8、本工程基础为螺旋钻孔桩基础,桩径D=600mm,桩长不小于10m,桩端持力层为强风化花岗岩层,桩端进入持力层不小于1m,单桩竖向承载力特征值为1000KN。
屋面为钢结构(钢梁、钢屋架),屋面板为岩棉夹芯彩钢板。
2、建筑结构概况1)型钢、钢板:Q235、Q235-B。
锅炉房工程施工组织设计

以现行国标和行业规范,工程质量达到合格工程,力争单位工程达到省优、部优工程标准。
3.3施工工期目标
为实现业主投资的最佳经济效益和社会效益,根据工程情况和我公司施工能力,我公司在保证质量前提下保证按期完成施工任务。并可根据业主对整个项目工期要求尽可能提前工期。
3.4安全施工管理目标
(1)、杜绝重大死亡事故;
d.负责对材料供货商和设备供应商的考察和评价工作;
e.负责设备的维修和保养;
(4)、综合管理部
a.负责对内、外合同管理,监督合同的执行,做好合同资料的收集和合同理赔工作;
b.负责项目部内部的经济管理,预算管理,成本管理、资金管理;
c.负责月度、季度、年度成本分析;
d.制定内部的奖励、分配制度,进行奖金分配;
c.浇注砼过程中,要时刻注意钢筋的位置,不得使钢筋移位,尤其是侧壁插筋。
d.已浇注好的砼表面要加强成品保护必须在强度超过1.2MPa以后,方可在其上进行其它作业。

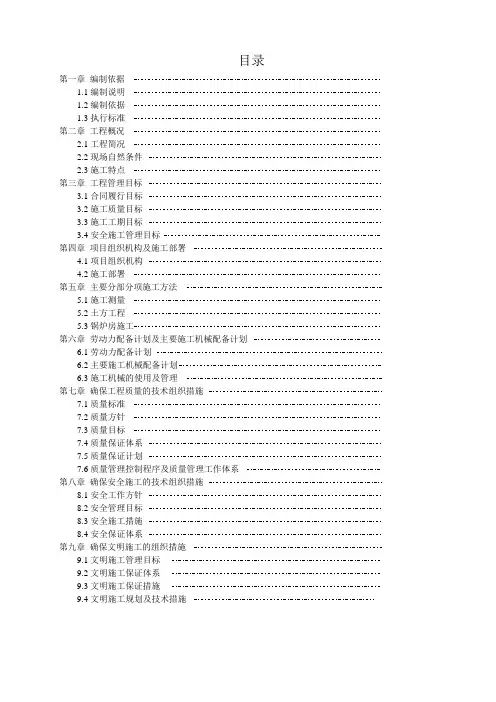

第一章编制依据
1.1编制说明
1.2编制依据
1.3执行标准
第二章工程概况
2.1工程简况
2.2现场自然条件
2.3施工特点
第三章工程管理目标
3.1合同履行目标
3.2施工质量目标
3.3施工工期目标
3.4安全施工管理目标
第四章项目组织机构及施工部署
4.1项目组织机构
4.2施工部署
第五章主要分部分项施工方法
5.1施工测量
5.2土方工程
5.3锅炉房施工
第六章劳动力配备计划及主要施工机械配备计划
6.1劳动力配备计划
6.2主要施工机械配备计划
6.3施工机械的使用及管理
第七章确保工程质量的技术组织措施
配电房施工组织设计方案完整版.doc

配电房施工组织设计方案完整版.doc 范本一:一、引言:配电房施工组织设计方案是为了确保配电房施工顺利进行而制定的详细施工设计方案。
本文档将对配电房施工组织设计方案进行全面的描述和规划。
二、施工准备2.1 确定施工人员:2.1.1 确定施工人员数量和岗位要求;2.1.2 安排施工人员的工作时间和班次。
2.2 资源准备:2.2.1 确定所需材料和设备清单;2.2.2 确定材料和设备的采购计划;2.2.3 安排材料和设备的运输和储存。
2.3制定施工计划:2.3.1 确定配电房施工的起止时间;2.3.2 制定施工进度计划;2.3.3 制定施工质量控制措施。
三、施工方案3.1 施工组织方式:3.1.1 确定施工划分和施工顺序;3.1.2 制定施工组织图和责任分工。
3.2 施工工艺和方法:3.2.1 确定施工所需工艺和方法;3.2.2 制定施工工艺流程图。
3.3 安全保障措施:3.3.1 制定施工安全计划;3.3.2 确定施工现场的安全防护措施;3.3.3 制定施工期间的安全操作规程。
四、施工管理4.1 施工现场管理:4.1.1 配电房施工现场的布置和管理;4.1.2 施工现场的环境保护和文明施工。
4.2 施工质量监控:4.2.1 确定施工质量监控的方式和标准;4.2.2 实施施工质量监控并记录。
五、施工验收和总结5.1 施工过程验收:5.1.1 确定施工过程中的验收标准和方法;5.1.2 进行施工过程的验收。
5.2 施工总结:5.2.1 对施工过程进行总结和评估;5.2.2 提出改进建议和经验总结。
六、附件:本文档涉及的附件如下:附件一:配电房施工人员名单附件二:材料和设备清单附件三:施工进度计划表...七、法律名词及注释:1. 法律名词:XXX,注释:XXX;2. 法律名词:XXX,注释:XXX;...范本二:一、引言:配电房施工组织设计方案旨在针对配电房施工过程中各项工作进行详细的组织与设计。
本文档将对配电房施工组织设计方案进行全面的梳理和规划。
配电房施工组织设计

配电房施工组织设计一、工程概述本次配电房施工工程位于_____,主要为满足周边区域的电力供应需求。
配电房的建筑面积为_____平方米,结构形式为_____。
其主要功能是对输入的电力进行分配、控制和保护,确保电力的安全、稳定输送。
二、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,提出图纸中存在的问题,与设计单位共同协商解决。
2、编制施工组织设计和施工方案,明确施工工艺和施工流程。
3、进行技术交底,将施工技术要求和质量标准传达给施工人员。
(二)材料准备1、根据施工图纸和施工进度计划,编制材料采购计划。
2、采购优质的钢材、水泥、电气设备等材料,并确保材料具有合格证书和质量检测报告。
3、材料进场后,进行验收和检验,不合格的材料严禁使用。
(三)施工机具准备1、根据施工需要,配备吊车、电焊机、切割机等施工机具。
2、对施工机具进行检查和维护,确保其性能良好,能够正常运行。
(四)劳动力准备1、根据施工进度计划,组织施工人员进场。
2、对施工人员进行技术培训和安全教育,提高施工人员的技术水平和安全意识。
(五)现场准备1、清理施工现场,平整场地,修筑施工道路。
2、搭建临时设施,如办公室、仓库、休息室等。
3、接通施工用水、用电,确保施工正常进行。
三、施工流程(一)基础施工1、进行测量放线,确定基础的位置和尺寸。
2、开挖基础土方,按照设计要求进行放坡和支护。
3、浇筑基础垫层混凝土,确保垫层表面平整。
4、绑扎基础钢筋,安装基础模板。
5、浇筑基础混凝土,振捣密实,养护至规定强度。
(二)主体结构施工1、搭设脚手架,确保施工安全。
2、绑扎柱、梁、板钢筋,注意钢筋的连接方式和位置符合设计要求。
3、安装柱、梁、板模板,模板要牢固、平整,接缝严密。
4、浇筑混凝土,分层浇筑,振捣密实,注意防止出现蜂窝、麻面等质量问题。
5、拆除模板,对混凝土进行养护。
(三)屋面施工1、进行屋面防水处理,选用优质的防水材料,严格按照施工工艺进行施工。
锅炉房工程施工组织设计方案doc.完整版

锅炉房工程施工组织设计方案doc.完整版一、项目概况本工程旨在对锅炉房进行施工组织设计,确保施工过程安全顺利进行。
锅炉房位于XX市某工业园区,建造面积XXXX平方米,主要包括锅炉房房屋建造、设备安装等施工内容。
二、工程范围1. 锅炉房房屋建造施工范围:(1)基础施工:包括地基开挖、回填、地基处理等;(2)主体结构施工:包括砌筑墙体、梁柱安装等;(3)屋面施工:包括防水处理、屋面材料安装等;(4)室内装饰施工:包括地面、墙面、天花、门窗安装等。
2. 锅炉设备安装施工范围:(1)主要设备安装:包括锅炉、辅助设备、烟囱、管道等的安装调试;(2)电气系统安装:包括电缆敷设、配电箱安装等;(3)照明系统安装:包括室内外照明设备安装等;(4)消防系统安装:包括火灾报警器、灭火器等设备的安装。
三、工期计划1. 施工总工期:估计XX个月,具体工期安排详见附件1。
2. 施工进度计划:按照附件2的时间节点进行施工,每一个阶段按照进度计划逐步推进。
四、施工组织管理1. 组织机构建立:建立工程项目部,明确各岗位职责,组建施工工作班组。
2. 安全管理:建立安全生产责任制,配备必要的安全设施,制定安全操作规程,进行安全教育培训,确保施工过程安全。
3. 质量管理:制定施工技术方案,设立质量检查岗位,进行工艺质量检查和质量报告书编制。
4. 人力资源管理:合理安排施工班组人员,进行人员施工技能培训,确保施工人员素质与要求相符。
5. 施工协调管理:建立施工管理计划,明确施工工序、配合与沟通要求,协调各施工分包单位。
附件:1. 工期计划表2. 施工进度计划表法律名词及注释:1. 建造面积:锅炉房所有层面积的总和。
2. 施工组织设计:对工程施工过程进行安排和组织的详细设计方案。
3. 施工工序:工程施工过程中的各个步骤和工作环节。
一、项目概况为确保锅炉房工程的顺利进行,特编写本施工组织设计方案。
本工程位于XX市某工业园区,建造面积为XXXX平方米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
惠州市联发纸品企业有限公司值班室、配电房、锅炉房施工组织设计编制单位:审核单位:编制人:审核人:批准人:编制日期:2003年12月20日审核日期:目录第一章工程概况-----------------------------------------------------------------4 第二章施工总体部署---------------- ------------------------------------------4 第一节施工总体部署------------------------------------------------------4 第二节机械设备选择------------------------------------------------------4 第三章施工方法及技术措施------------------------------------------------- 5 第一节基础工程-----------------------------------------------------------5 第二节主体结构施工--------------------------------------------------6 第三节砌体工程--------------------------------------------------------- 8 第四节门窗工程施工---------------------------------------------- ------8 第五节装饰工程--------------------------------------------------------9 第四章施工进度、工期保证措施-------------------------------------------11 第一节施工进度总控制计划---------------------------------------------11 第二节保证施工进度的主要措施----------------------------------11 第五章施工平面布置--------------------------------------------------------- 11 第六章设备机械配置及材料进场安排----------------------------------12第七章人力配备的数量及项目管理人员情况------------ --------------13第八章质量保证措施-------------------------------------------- -----------14 第一节质量目标---------------------------------------------------- --------- -14第二节 质量保证组织措施 ---------------------------------------- ------ --- 14第九章 安全生产及文明施工措施----------------------------------- ---------15第一节 安全生产措施 ------------------------------------------------ -------15第二节 文明施工措施 --------------------------------------------- --- -------17附图:施工总进度计划表施工总平面布置图第一章 工程概况1、 工程概述惠州市联发纸品厂值班室、锅炉房、配电房工程,由惠州市联发纸品有限公司投资兴建,惠州市人防工程设计所设计,由惠州市城乡建筑工程有限公司承担施工。
该工程坐落在惠州市仲恺高新区6号区外,市政交通便利。
2、 建筑概况本工程值班室混合结构一层,建筑面积40 m 2;锅炉房框架一层建筑面积78.3 m 2;配电房框架一层,建筑面积206 m 2。
3、结构概况本工程基础根据地质勘察资料采用天然基础,持力层为粉质粘土土,基础承载力按F K =150KP a 。
基础砼、框架柱、梁板均C20,墙180厚砖砌体。
第二章 施工总体部署第一节 施工总体部署在确保工程质量、安全、工期和文明施工的前提下,作如下地施工总体部署:1. 施工准备阶段。
重点是图纸会审、施工方案报审、施工前提条件审报以及测量定位放线、布置施工场地、搭设临时设施、施工机械设备就位和材料进场等。
2. 基础施工阶段。
土石方开挖是重点,应采取措施确保放线的准确和所有柱插筋的施工质量。
安装工程的预埋、预留应及时予以配合。
3. 主体施工阶段。
以主体结构施工为主,局部装修、安装跟进。
4. 全面装修阶段。
该阶段的重点是确保装饰细部工程质量。
第二节机械设备的配备建筑工程施工,主要机械设备的配备得当与否,将直接影响工程的施工效率、质量和安全。
根据本工程结构特点和施工场地的情况,机械设备选择作如下考虑:1. 砼搅拌本工程施工配置两台砼搅拌机,拟选用2台350升强制式混凝土搅拌机,两台砂浆搅拌机。
2. 水平运输设备为提高效率,减小材料及周转工具在现场水平运输时所用时间,水平运输设备将选用:30辆手推车,运送砂浆、砌块和材料等。
小型平板拖车1辆,运送周转料具、构件、钢筋等。
机械设备的布置见施工总平面布置图。
第三章施工方法及技术措施第一节基础土方开挖土方开挖,我公司计划采用1台挖土机, 3天挖完。
根据现场实际情况需用自卸汽车6台,并做好现场汽车调度工作,是提高生产效率,确保施工进度的有力措施。
土石方开挖质量保证措施:挖至基底以上30cm时,改用人工开挖,以保证不扰动原状土;基底开挖容许误差5cm;超挖部分回填3:7砂土,对于土质特差的,建议采取换层加固法处理之;基坑开挖验收之后应防止积水浸泡。
承台、地梁的土方在开挖过程中,要控制好开挖宽度及开挖面标高,严禁超挖。
验槽后,立即浇捣承台、地梁垫层混凝土,再砌承台、地梁侧模。
回填采用打夯机,分段夯实,交接处应填成阶梯形,每层互相搭接,其搭接长度应不少于每层填土厚度的2倍,上下层错缝距离不少于1.0m1、承台、地梁、钢筋绑扎钢筋在现场加工制作。
钢筋加工成型后运到现场各施工区域。
各施工工段钢筋绑扎次序是:承台→地梁→柱插筋。
柱插筋在承台板钢钢筋之后,柱位置必须经复核准确无误后绑扎,完成后柱插筋脚部及顶部加水平筋、箍筋点焊固定并加焊斜撑筋,防止墙、柱插筋位移。
2、承台、地梁混凝土的浇捣混凝土的浇筑承台、地梁混凝土分不同时浇筑。
先将承台混凝土分层浇捣,浇筑速度要连续均匀,加强振捣。
逐段向前推进,直至浇筑完毕。
浇筑完毕的混凝土初凝后,用湿润的麻包袋覆盖,覆盖二层,每层麻包袋搭接缝不少于100mm,上下层错开,派专人养护,洒水次数应以麻包袋湿润为宜,养护期不少于14天。
第二节主体结构工程施工的一、钢筋工程钢筋的制作在现场设置钢筋加工场,配置相应的钢筋加工设备,钢筋在现场钢筋加工场制作加工。
各种规格、各种级别的钢筋,必须有出厂合格证或检验报告,进场后须按规定要求进行机械物理性能检验,经检验合格后方能使用。
技术质量要求:钢筋的品种、质量必须符合设计要求和有关标准的规定;钢筋的表面应清洁,表面油污、泥土、浮锈使用前应清洁干净;钢筋的规格、形状、尺寸、数量、锚固长度、接头位置必须符合设计要求和施工规范的规定。
钢筋绑扎,完毕经自检合格后必须经建设单位、监理、设计人员进行验收并办理好隐蔽工程验收手续后,方可进行混凝土的浇筑。
楼面支顶、模板安及拆除楼面支顶体系的确定及搭拆方案本工程楼面梁板支顶采用MF系列门式脚手架搭设;1)施工顺序放出轴线及梁位置线,定好水平控制标高→梁板竖向支顶安装→架设梁底木枋于脚手架托托板上2)脚手架及模板的安装门式脚手架支顶安装方法:楼面梁板支顶采用门式钢管脚手架支顶,辅以可调式钢管支顶。
下架采用MF129门式脚手架。
根据梁底及板底的高度组合拼装。
支顶安装前,应根据图纸设计所规定的染底及板底高度确定门式脚手架的安装层数及选用的门式脚手架型号。
(4)梁板模板安装方法:楼面梁板的安装:先在柱上弹出轴线位置和水平控制标高线,然后按设计标高调整脚手架可调顶托的标高,将其调至预定的高度;然后在可调顶托的托板上安放木枋,固定后在木枋上安装梁底龙骨,梁龙骨间距:当梁高h≤800时,龙骨间距为400mm;龙骨安装完成后,安装梁底模板,并拉线找平。
当梁跨度大于或等于4m时,梁底模应按要求起拱,起拱高度宜为全跨长度的1/1000-3/1000。
主次梁交接时,先主梁起拱,后次梁起拱。
梁底模安装后,再安装侧模、压脚板及斜撑。
(5)支顶、模板的拆除拆除模板支顶时,先将脚手架可调顶托松下,膛钢钎撬动模板,使模板降下,取下模板各木枋,然后拆除水平拉杆、剪刀撑及脚手架。
二、混凝土工程1.柱混凝土浇筑(1)柱混凝土浇筑前,将模板浇水湿润,并将柱底面的杂物清除冲洗干净,在清除杂物及积水后将柱模板的清扫口封闭。
(2)浇筑混凝土时,先在底面均匀浇筑50mm厚与混凝土成分相同的水泥砂浆。
砂浆应用铁铲铲入模,不应用料斗直接倒入模内。
(3)柱混凝土的养护混凝土浇筑完毕终凝后,应立即浇水养护,保持混凝土表面处于湿润状态,养护时间不少于14天。
2.楼面梁板混凝土浇筑(1)混凝土浇筑前的准备工作a.柱竖筋上标出混凝土楼面的标高位置,用以控制混凝土楼面的平整度。
①梁板混凝土的浇筑方法在浇筑混凝土前,将梁、板模板浇水湿润,并将楼板模面、梁槽底、墙顶及柱头的杂物清除冲洗干净。
用插入式振动器振捣密实。
楼板浇筑的虚铺厚度应略大于板厚,用平板振动器垂直浇筑方向来回振捣。
振捣完毕,用刮尺、木磨板抹平表面。
在混凝土接近初凝“收水”时,安排泥水工进行混凝土磨面工作,防止表面龟裂,然后用灰匙抹光表面。
混凝土浇筑完毕并达到终凝时间后,应立即淋水养护,淋水养护楼面混凝土2周。
②技术措施a.浇筑柱头混凝土前,应在底面先均匀浇筑50mm厚与柱混凝土配比相同的水泥砂浆。
砂浆应用铁铲入模。
b.使用插入式振动器应快插慢拔,插点应均匀排列、逐点移动,按顺序进行,不得遗漏,做到均匀振实。
c.浇筑混凝土时应派专人检查支顶有无松动、倾斜、弯曲。
模板、钢筋、预留孔洞、预埋件、插筋等有无位移变形情况,发现问题立即停止浇筑并在已浇筑的混凝土初凝之前修整完毕。
第三节砌体工程(1)砌体施工前,应按设计要求做好放线工作,以确保墙体位置的准确。
(2)砌筑墙体时,应根据预先绘制的砌块排列图进行,并应设置皮数杆。
(3)砌块堆放应平整清洁,不被油污染,堆放高度不宜超过去时1.6m。
(4)砌筑砂浆应按施工验收规范的要求,由现场先作试配、试模,经试压合格后方可正式投料进行砂浆搅拌,供料。
