无机保温砂浆(玻化微珠、膨胀珍珠岩)外墙外保温技术交底

合集下载

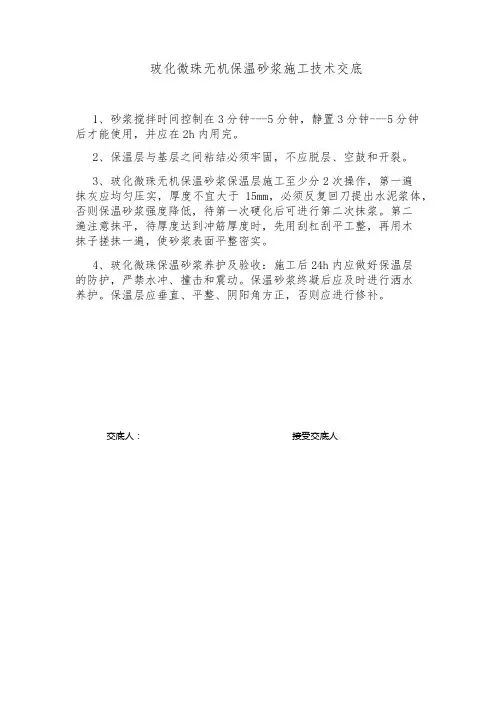

玻化微珠无机保温砂浆施工技术交底

玻化微珠无机保温砂浆施工技术交底

玻化微珠无机保温砂浆施工技术交底
1、砂浆搅拌时间控制在3分钟---5分钟,静置3分钟---5分钟
后才能使用,并应在2h内用完。

2、保温层与基层之间粘结必须牢固,不应脱层、空鼓和开裂。

3、玻化微珠无机保温砂浆保温层施工至少分2次操作,第一遍
抹灰应均匀压实,厚度不宜大于15mm,必须反复回刀提出水泥浆体,否则保温砂浆强度降低,待第一次硬化后可进行第二次抹浆。

第二
遍注意抹平,待厚度达到冲筋厚度时,先用刮杠刮平工整,再用木
抹子搓抹一遍,使砂浆表面平整密实。

4、玻化微珠保温砂浆养护及验收:施工后24h内应做好保温层
的防护,严禁水冲、撞击和震动。

保温砂浆终凝后应及时进行洒水
养护。

保温层应垂直、平整、阴阳角方正,否则应进行修补。

交底人:接受交底人。

外墙膨胀玻化微珠保温技术交底

外墙膨胀玻化微珠保温技术交底

外墙膨胀玻化微珠保温技术交底一、图纸要求1、保温要求做法为:①、刮(抹)0.5厚自然安石粉面层①、1.5厚自然安石粉①、抹30厚膨胀玻化微珠保温①、钢筋混泥土墙(混泥土砌块墙),墙面界面处理2、屋顶机房女儿墙等要求墙体装修做法为:1、刷喷外墙涂料2、12厚1:3厚水泥砂浆抹平3、8厚1:2水泥砂浆所以综合之后屋顶机房外墙及女儿墙等墙面做法为:1、刷喷外墙涂料2、抹30厚膨胀玻化微珠保温3、钢筋混泥土墙(混泥土砌块墙),墙面界面处理二、施工预备1、材料预备:水泥:32.5级一般硅酸盐水泥或矿渣硅酸盐水泥。

砂:中砂,平均粒径为0.35~5mm。

玻化微珠保温砂浆、界面剂、耐碱玻纤网格布(4×4)抗裂砂浆、外墙涂料、pvc塑料分格条、滴水槽2、机具预备孔径5mm筛子、窄手推车、平锹、灰槽、胶皮管、小水桶、托灰板、木抹子、铁抹子、阴(阳)角抹子、大杠、中杠、2m靠尺板、托线板、5~7mm厚方口靠尺、方尺、钢丝刷、笤帚、小白线、錾子、锤子、钳子、钉子、线坠、电动搅拌器等。

3、作业条件3.1、抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认)。

门窗框及需要预埋的管线已安装完毕,并经检查验收合格。

3.2、基层表面的油污、隔离剂、及墙角杂物清理整洁。

3.3、抹灰用的脚手架应先搭好,架子要离开墙面200~250mm,搭好脚手板,防止落灰在地面,造成铺张。

3.4、将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉,对于表面存有油污、脱模剂等应10%火碱清除整洁。

对砌块表面要清除浮尘,缺陷大处提前砂浆修补。

3.5、界面砂浆的配置:保温砂浆界面处理剂是一种以水泥等硅酸盐材料为主,采纳高分子材料改性的粉末状产品,经水化反应后能形成与基层有较大粘附力并具有一定柔韧性的高强硬化体,可使基层与保温层结合牢固,提高耐久性。

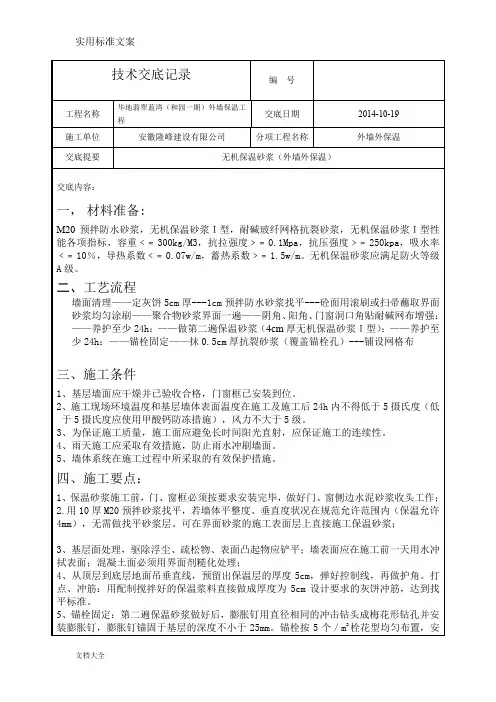

无机保温砂浆(外墙外保温)_技术交底

无机保温砂浆(外墙外保温)_技术交底
二、工艺流程
墙面清理——定灰饼5cm厚---1cm预拌防水砂浆找平---砼面用滚刷或扫帚蘸取界面砂浆均匀涂刷——聚合物砂浆界面一遍——阴角、阳角、门窗洞口角贴耐碱网布增强:——养护至少24h:——做第二遍保温砂浆(4cm厚无机保温砂浆I型):——养护至少24h:——锚栓固定——抹0.5cm厚抗裂砂浆(覆盖锚栓孔)---铺设网格布
包转加强;对设置增强网布的护面层,两边的增强网布可在角部实施交错搭接。其包转或交错搭接的宽度均为每边不小于200mm,如下图a或图b
a)采用附加网布包转加强b)增强网布在角部交错搭接
注:高60m以上,加锚固钉,每平方米不少于4个,锚固深度不小于30cm
六、注意事项:
1、现场混料搅拌时,保温砂浆必须整包或整包的倍数进行加水搅拌,严禁将单一包装的保温砂浆分批搅拌,确保保温砂浆的水灰比例;
7,外墙分格缝沿每层楼面高度设6宽凹分隔缝(凹缝深0.4cm)。分格缝应沿凹槽将玻纤网埋入抗裂砂浆内。
8、必须采用机械搅拌;投料顺序:先加砂浆料重量约80%的水,再加砂浆料,开机运转搅拌4~5分钟后视砂浆稠度再适量补水或补料,直至搅拌均匀为止。砂浆稠度控制在80mm左右,现场能够方便操作而不发生流挂为准。
12,在抗裂砂浆可操作时间内,应将裁剪好的玻纤网铺展在第一层抗裂砂浆上,并应将弯曲的一面朝里,沿水平方向绷直绷平,用抹刀边缘线抹压铺展固定,将玻纤网压入底层抗裂砂浆中。然后由中间向上下、左右方向将面层抗裂砂浆抹平整,确保抗裂砂浆紧贴玻纤网,粘结应牢固、表面平整,抗裂砂浆应涂抹均匀。玻纤网搭接宽度不应小于50mm,转角处玻纤网搭接宽度不应小于100mm,上下搭接宽度不应小于80mm,不得使玻纤网皱褶、空鼓、翘边
4、从顶层到底层地面吊垂直线,预留出保温层的厚度5cm,弹好控制线,再做护角。打点、冲筋:用配制搅拌好的保温浆料直接做成厚度为5cm设计要求的灰饼冲筋,达到找平标准。

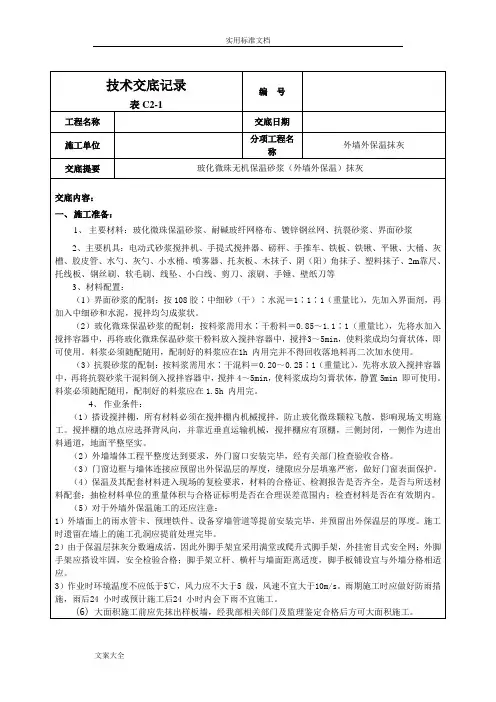

玻化微珠保温砂浆技术交底

玻化微珠保温砂浆技术交底

编号
工程名称
交底日期
施工单位
分项工程名 称
外墙外保温抹灰
交底提要
玻化微珠无机保温砂浆(外墙外保温)抹灰
1、基层处理 玻化微珠保温砂浆工程的质量关键是粘结牢固,无开裂、空鼓与脱落。如粘结不牢,容易出现空 鼓、开裂、脱落等缺陷,会严重影响建筑物保温效果。工程实践证明,抹灰层之所以出现开裂、空鼓 和脱落等质量问题,其主要原因是基层表面清理不干净,抹灰前基层表面浇水不透,抹灰后砂浆中的 水分很快被基层吸收,使砂浆中的水泥未充分水化生成水泥石,影响砂浆粘结力。因此应严格控制基 层处理工序: (1)墙面应先用钢丝刷清理干净无油渍、浮尘等。墙表面凸起物≥10mm应铲平,再用软刷清扫干 净。 (2)门、窗框四周应用保温砂浆分层填塞密实,保温层包裹窗框尺寸控制在10~20mm。 (3)混凝土梁、柱、墙体与墙体交接处应挂钢丝网或耐碱玻纤网(对于外墙外保温系统,外墙高 度超过24m时应满挂加强网),两侧各留200宽,用水泥钉固定。 (4)当施工部位采用涂料饰面时,抹面层应满铺玻纤网;当施工部位采用面砖饰面时,抹面层中 应满铺热镀锌电焊网,并用锚栓与基层可靠固定。
玻化微珠保温浆料表面雨水冲刷后 6、外墙分格条应在进行抹灰工序时放入,砂浆初凝后起出,修整缝边。缝内填塞聚乙烯泡沫塑料 圆棒作背衬,直径或宽度为缝宽的1.3 倍,再分两次勾填建筑密封膏,深度为缝宽的50%~70%。沉降 缝与伸缩缝根据缝宽和位置设置金属盖板,以射钉或螺丝紧固。 7、门、窗口,梁底,檐口设滴水槽或滴水线:在保温施工完成后,根据设计要求弹出滴水槽控制 线,用壁纸刀沿线划开设定的凹槽,槽深15mm 左右,用抗裂砂浆填满凹槽,将滴水槽嵌入凹槽与抗裂 砂浆粘结牢固,收去两侧沿口浮浆,滴水槽应镶嵌牢固、水平。滴水线应宽厚一致,4cm左右,厚度8~10mm。

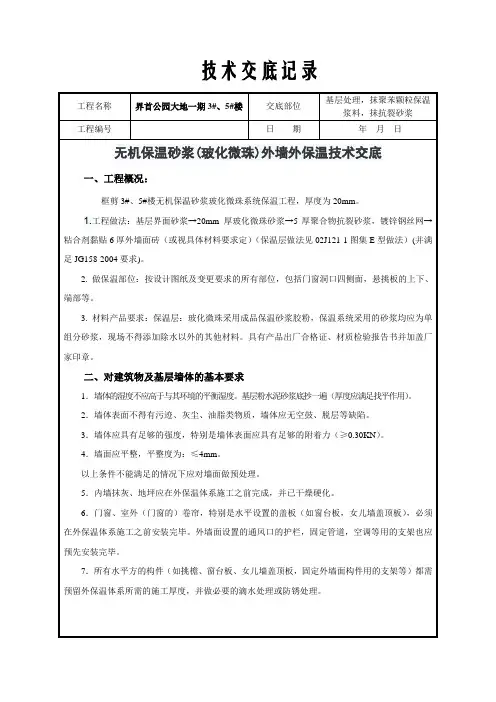

玻化微珠技术交底

玻化微珠技术交底
六、质量要求:
1.要严格按施工工艺、流程操序进行检查。
3.不合格的材料严禁使用在工程中。
4.阴雨天严禁施工,并对做好的表面加以覆盖,防止雨水冲淋破坏。
5.表面平整、洁净、接茬平整,无明显抹纹,线角应顺直、清晰,面层无粉化、起皮、爆灰现象。
6.墙面埋设暗线、管道后,墙面用网格布和抗裂砂浆加强,表面抹灰平整。
5.施工温度:基层及环境的温度不得低于5℃。
6.保护措施:高温干燥天气,要注意防晒,雨天严禁施工,霜冻天严禁施工。
四、玻化微珠的施工
1.基层须坚固、平整、清洁,墙体基层不得过于平滑。
2.材料的制备:
先将30kg的水倒入砂浆搅拌机内,倒入一袋25kg的胶粉料,搅拌均匀后再倒入0.2m3的玻化微珠继续搅拌,直至均匀,胶粉颗料砂浆应在4小时内用完。
5.用量:每平方(2.5cm厚)胶粉4kg,水4.8kg。
五、抗裂砂浆拌制及施工:
将抗裂砂浆的粉料乳胶按4kg:1kg(重量比)的比例加料,用强制式砂浆搅拌机(或手提式搅拌机)拌合均匀面浆状,拌和好的抗裂砂浆在60分钟内用完。用平口批刀批涂抗裂砂浆,厚度以3mm~5mm为宜。抗裂砂浆应分两次施工,第一遍直接批涂在聚苯颗粒胶浆上,以3mm为宜,然后铺贴网格布或钢丝网(钢丝网施工时可先固定后批涂抗裂砂浆),待干再批涂第二遍至设计厚度(第二遍应批厚度不宜超过2mm,钢丝网可以稍厚)。
允许偏差项目:
外墙外保温系统允许偏差指标
(2)固定钉及固定点确定:固定钉选用直径为Φ8mm长度“梅花形”分布。
(3)固定作业顺序
先用电锤按布点打孔(钻头Φ8mm),进入主墙体35—40mm。
将钢丝网打开抻平,自上至下竖向铺放平整,将膨胀螺栓套上垫片,插入孔内,用螺丝钉拧紧。网与网之间顺序搭接,宽度不小于50mm。

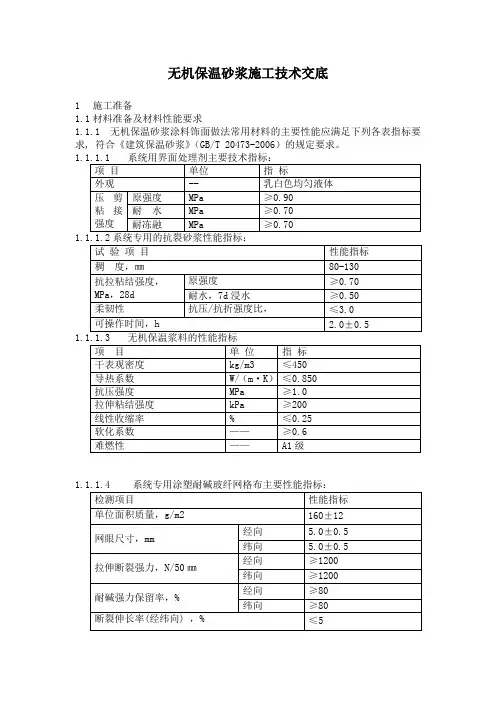

无机保温砂浆施工技术交底

无机保温砂浆施工技术交底

无机保温砂浆施工技术交底1 施工准备1.1 材料准备及材料性能要求1.1.1 无机保温砂浆涂料饰面做法常用材料的主要性能应满足下列各表指标要求, 符合《建筑保温砂浆》(GB/T 20473-2006)的规定要求。

1.1.2根据实际施工工程量、进场开工时间、工期要求,安排适当的储存场地、搅拌场地。

组织好材料进场时间,控制好材料进场数量做好进场记录,数量报总包方确认。

做好材料发放记录.收集好每批材料的出厂合格证报总包方验证.1.2 机具准备1.2.1 机械准备1.2.1.1在进行保温施工前,按工程量的大小,进场工人的数量安装好容积约300L砂浆搅拌机,按现场平面布置搭设搅拌机棚,接通水电调试正常。

搅拌棚的地点应选择背风向。

靠近垂直运输机械。

搅拌棚三侧封闭,一侧作为进出料通道,应有顶棚,地面应平整坚实。

1.2.1.2 手提电动搅拌器1.2.2 常用工具准备1.2.2.1铁抹子:`保温浆料施工宜使用抹子面积较大的矩形抹子。

1.2.2.2阳角抹子,阴角抹子:保温浆料施工宜用塑料材质,抗裂砂浆宜用钢材质。

1.2.2.3 托灰板1.2.2.4 杠尺:铝合金杠尺长度2-2.5m和长度1.5m两种。

1.2.2.5 靠尺:木靠尺2-3m没单面为八字尺。

1.2.2.6 猪鬃刷:2寸1.2.2.7 方头铁锹1.2.2.8 筛子:孔径2.5-3.0㎜。

1.2.2.9 手推车1.2.2.10木方尺:单边长不小于15㎝。

1.2.2.11 常用的检测工具:经纬仪及放线工具、2m托线板/杠尺、方尺、探针、钢尺等。

1.3 基层准备1.3.1保温施工前应会同相关部门做好结构验收的确认. 外墙面基层的垂直度和平整度应符合现行国家施工及验收规范要求.进行隐蔽施工前应做如下的检查工作.总包方将各大角的控制钢垂线安装完毕.高层建筑钢垂线用经纬仪检验合格. 1.3.2外墙面的阳台栏杆,雨漏管托架,外挂消防梯等安装完毕. 墙面的暗埋管线、线盒、预埋件应提前安装完毕,并应考虑到保温层的厚度影响。

玻化微珠外墙保温技术交底

玻化微珠外墙保温技术交底
1、严格按照材料配合比进行拌料,严禁随意更改材料配合比.
2、严格按照项目部及合同约定材料管理规定执行,要做到活完脚下清,当天落地灰必须当天收理并加以利用否则,处以10元/斤的材料费。
2.1.6、在外墙不同材质基层交接部位、转角部位等采用挂镀锌钢丝网防止产生开裂现象。
2.1。7、在建筑物外墙+1。000m标高及距阴阳角0.100 m的竖向部位处弹水平及竖向控制依据线,在门窗口边弹保温板中止线,在建筑物外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制挤塑板的垂直度和平整度,外墙表面为面砖的墙体、构件保温或抹灰几何尺寸要符合面砖模数(145×45)。
3.1。3抹面面层无爆灰和裂缝等缺陷,表面洁净,接槎平整。
3.2一般项目
项次项目允许偏差(㎜)检验方法
1表面平整度3用2m靠尺和楔形塞尺检查
2立面垂直3用2 m托线板检查
3阴阳角垂直3用2 m托线板检查
4阳角方正3用200㎜方尺检查
5接缝高差1.5用直尺检查
3。2.2保温墙面层允许偏差及检查方法:
项次项目允许偏差(㎜)检验方法
2。1。8、按墙上已弹出的基准线,分别在门窗口角,垛、装、墙面等处吊垂直套方抹灰饼并按灰饼冲筋,装饰柱、墙面转角处采用玻璃条冲筋.
2.1。9、根据已打好的耙用1:2.5水泥砂浆对墙面平整度大于5㎜的部位进行找平抹灰,再对所有墙面、柱、构建等进行全面刮糙.
2。1.10、无机玻化微珠保温层
2。1.。10.1、无机玻化微珠保温砂浆要分遍抹灰,每遍间隔应该在24小时以上;
1.4、施工前应先将外墙下脚(或硬防护上)杂物清理干净,以利于落地灰的收理。
二、操作工艺:
2.1。1、工艺流程;门窗口四周嵌堵密实-墙面基层清理—浇水湿润墙壁面—甩浆—处理墙面眼洞及后塞口-挂网—吊垂直线,找规矩——打耙抹底灰找平—抹底层找平砂浆—保温层—挂镀锌钢丝网-抹抗裂砂浆。

玻化微珠无机保温砂浆(外墙外保温) 技术交底

玻化微珠无机保温砂浆(外墙外保温) 技术交底
14、施工抗裂砂浆前2-3小时应在养护好的保温砂浆面上浇一次水,在浇好水后的保温砂浆面上抹5mm厚的抗裂砂浆(覆盖锚栓),在刚抹好的抗裂砂浆上用铁抹子压入裁好的耐碱网布,要求耐碱网布竖向铺贴并全部压入抗裂砂浆内。耐碱网布不得有干贴现象,粘贴饱满度应达到100%,搭接宽度不应小于100mm,两层搭接网布之间要布满抗裂砂浆,严禁干茬搭接。网布规格为3#耐碱网格布,孔大小4mm×4mm为宜。
技术交底记录
表C2-1
编 号
工程名称
交底日期
2011-10-18
施工单位
分项工程名称
外墙外保温抹灰
交底提要
玻化微珠无机保温砂浆(外墙外保温)抹灰
交底内容:
一、工程做法:
1、墙面清理、砼面与砖墙衔接部位用钢丝网加强;砼面喷界面剂,砖墙面喷水泥浆一道;
2、外墙基底先用1;2水泥砂浆(内渗801胶)处理一道,厚2—3mm;
二、保温层抗裂砂浆及网格布的验收:
1、保温层与非保温层收头部位做好防护与衔接,然后再进行下道工序的施工;
2、保温层验收,并作好记录。验收人员由厂家现场技术人员、承建方相关人员、监理相关人员组成;
3、网格布无明显外露痕迹,抗裂层感观达标。
注:平整度、垂直度及其它相关的质量要求,参照室内抹灰的标准要求执行。
3、抗裂砂浆浆料配ห้องสมุดไป่ตู้时,用搅拌机搅拌3分钟,静置3分钟以增加和易性,装入推车前再搅拌2-3分钟。
4、保温部位与非保温部位之间接头的处理
所有保温部位与非保温部位起头与收头部位(挑檐下口、正负零的部位等)。在施工前先预埋(用界面剂埋覆)翻包耐碱网格布,压埋宽度不小于100 mm,保温层施工完毕后,达到规定的时间后进行翻包,将耐碱网格布翻包在抗裂砂浆层上,宽度为100 mm,以便增强抗裂和抗冲击的强度,总宽度=100十保温层厚度+100mm左右。保温层与非保温层起头与收头部位必须用密封膏填充,然后再进行下道工序即抹抗裂砂浆的施工。
