铁路施工总价承包合同

合集下载

承包铁路土建合同范本3篇

承包铁路土建合同范本3篇

承包铁路土建合同范本3篇篇一承包铁路土建合同范本一、合同双方根据《中华人民共和国合同法》及有关法律法规的规定,甲乙双方在平等、自愿、公平、诚实信用的原则基础上,就甲方委托乙方承包铁路土建工程的相关事项,达成如下协议:二、工程概述1. 工程名称:_______铁路土建工程2. 工程地点:_______3. 工程规模:_______三、合同工期1. 工程开工日期:_______2. 工程竣工日期:_______四、合同价款1. 合同总价:人民币(大写):_______元整(小写):_______元。

2. 付款方式:按照工程进度付款,具体付款比例及时间由甲乙双方另行商定。

五、质量标准1. 承包方应按照国家及行业相关规范、标准进行施工,确保工程质量符合设计要求。

2. 工程验收合格后,承包方应提供完整的施工资料和验收报告。

六、安全及环保1. 承包方应严格遵守国家安全生产法律法规,确保施工安全。

2. 承包方应采取有效措施,减少施工过程中的环境污染。

七、合同变更1. 在合同履行过程中,如发生不可抗力、政策调整等原因导致合同无法履行,甲乙双方应友好协商,达成一致意见。

2. 合同变更应书面形式进行,经甲乙双方签字盖章后生效。

八、违约责任1. 任何一方违反合同约定,导致合同无法履行,应承担违约责任,向对方支付违约金,并赔偿因此造成的损失。

2. 承包方未按照约定完成工程,甲方有权解除合同,并要求承包方支付违约金及赔偿损失。

九、争议解决1. 双方在履行合同过程中发生的争议,应通过友好协商解决。

2. 如协商不成,任何一方均有权向合同签订地的人民法院提起诉讼。

十、其他约定1. 本合同一式两份,甲乙双方各执一份。

2. 本合同自甲乙双方签字盖章之日起生效。

1. 发包方:指委托承包方进行铁路土建工程的单位或个人。

2. 承包方:指接受发包方委托,承担铁路土建工程的单位或个人。

3. 工程进度:指工程完成情况,以百分比表示。

4. 不可抗力:指无法预见、无法克服且对合同履行产生重大影响的客观情况。

铁路修建合同范本

铁路修建合同范本

铁路修建合同范本甲方(发包方):______________________乙方(承包方):______________________鉴于甲方为铁路修建项目之业主,乙方为具有相应资质的铁路修建承包商,双方本着平等自愿、诚实信用的原则,就乙方承包甲方铁路修建项目事宜,经协商一致,特订立本合同,以资共同遵守。

第一条项目概况1.1 项目名称:________________________1.2 项目地点:________________________1.3 项目规模:________________________1.4 项目内容:包括但不限于铁路轨道铺设、桥梁建设、隧道施工、电气化工程等。

第二条承包范围2.1 乙方负责本合同约定的铁路修建工程的全部施工任务。

2.2 乙方应按照甲方提供的工程图纸、技术规范和施工要求进行施工。

第三条合同价款3.1 合同总价为人民币(大写):__________________3.2 合同价款的支付方式、支付时间及支付条件由双方另行约定。

第四条工程质量4.1 乙方应保证工程质量符合国家及行业标准。

4.2 甲方有权对工程质量进行检查和验收。

第五条工程进度5.1 乙方应按照甲方批准的工程进度计划进行施工。

5.2 如遇不可抗力因素导致工程进度延误,乙方应及时通知甲方,并提出解决方案。

第六条安全生产6.1 乙方应遵守国家安全生产法律法规,确保施工安全。

6.2 甲方有权对乙方的安全生产情况进行监督。

第七条合同变更7.1 合同一经签订,未经双方协商一致,任何一方不得擅自变更。

7.2 因设计变更、工程量增减等原因需变更合同的,双方应签订书面变更协议。

第八条违约责任8.1 如乙方未按合同约定完成工程任务,应承担违约责任。

8.2 如甲方未按合同约定支付工程款,应承担违约责任。

第九条争议解决9.1 双方因履行本合同所发生的争议,应通过协商解决。

9.2 协商不成时,任何一方均可向甲方所在地人民法院提起诉讼。

对《铁路施工总价承包合同》有关条款的理解与思考

对《铁路施工总价承包合同》有关条款的理解与思考

Abta tT ei u f a w ycnt ci rj t os u t ns n adcnrc pi idn ou nssp l— src : h seo i a o s u t npo c cnt ci t dr o t t r ebd igd cmet u pe s rl r o e r o a a c

4・
铁路工程造价管理
对 《 路 施 工 总 价 承包 合 同 》 铁
有 关 条 款 的 理 解 与 思 考
王 鹏
( 中铁 六局 集 团 北京铁路建设有 限公 司 ,北京 10 3 ) 0 0 8
摘 要 :08年 《 20 铁路 建设 项 目总价 承 包标 准施 工招 标 文件 补 充 文本 》 的发 布 , 别是 铁 路 标 准 文本 合 同条 特
a d d s u s d S me tr me d n p no s ae p e e td u g sin a t r le up n rc n ic s e . o emsa n me t i in r r s n e .S g e t s t t o o h mae i q i me t ie a p d f r n e s t e n ,t e u e o s r e c s a e p t o w r r e i ti h ar e s mp r ai i e e c e t me t h s f e ev o t r u r a d i o d rt ma na n t e f i s ,i a t l l r f n o n i —
adz eri a o s c o rjc ivs etm ng m n a d cn atm ng m n ,po o n ri t al y cnt t npo t net n a ae e t n o t c a ae e t rm t a d eh w u r i e m r e

铁路建设工程施工合同示例3篇

铁路建设工程施工合同示例3篇

铁路建设工程施工合同示例3篇篇1合同编号:__________甲方(建设单位):____________________法定代表人:____________________地址:____________________电话:____________________统一社会信用代码:____________________乙方(施工单位):____________________法定代表人:____________________地址:____________________电话:____________________统一社会信用代码:____________________鉴于:1. 甲方为铁路建设项目法人,具有实施本项目合法主体资格。

2. 乙方具备相应施工资质和能力,同意按照本合同约定承担施工任务。

甲乙双方遵循平等、自愿、公平、诚实信用的原则,就铁路建设项目施工事宜达成如下协议:第一条工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程内容:____________________4. 工程规模:____________________5. 承包方式:____________________6. 质量标准:符合国家及行业现行相关规范标准。

第二条合同价款与支付1. 合同总价款:人民币(大写)__________元整(¥__________元)。

2. 支付方式:(1)预付款:合同签订后10日内支付合同总价款的__________%作为预付款;(2)进度款:按工程进度分阶段支付,具体支付比例及时间由双方协商确定;(3)结算款:工程竣工验收合格后10日内支付剩余款项。

3. 甲方应在收到乙方提交的合法发票后10日内支付相应款项。

第三条施工期限1. 开工日期:__________年__________月__________日。

铁路建设项目工程总承包合同范本

铁路建设项目工程总承包合同范本

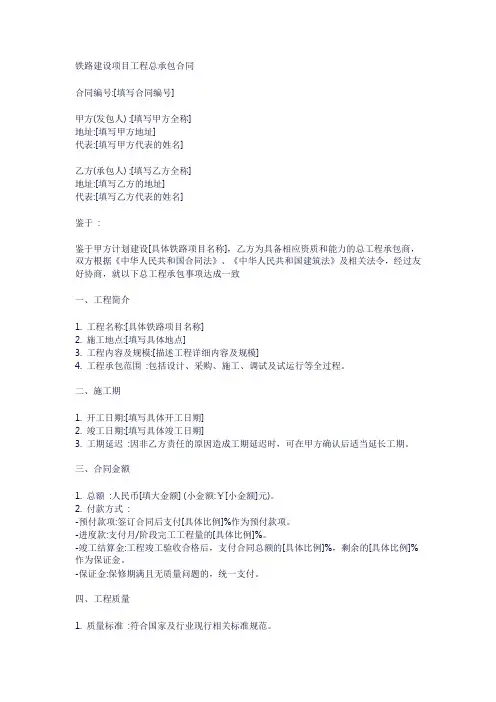

铁路建设项目工程总承包合同合同编号:[填写合同编号]甲方(发包人) :[填写甲方全称]地址:[填写甲方地址]代表:[填写甲方代表的姓名]乙方(承包人) :[填写乙方全称]地址:[填写乙方的地址]代表:[填写乙方代表的姓名]鉴于:鉴于甲方计划建设[具体铁路项目名称],乙方为具备相应资质和能力的总工程承包商,双方根据《中华人民共和国合同法》、《中华人民共和国建筑法》及相关法令,经过友好协商,就以下总工程承包事项达成一致一、工程简介1. 工程名称:[具体铁路项目名称]2. 施工地点:[填写具体地点]3. 工程内容及规模:[描述工程详细内容及规模]4. 工程承包范围:包括设计、采购、施工、调试及试运行等全过程。

二、施工期1. 开工日期:[填写具体开工日期]2. 竣工日期:[填写具体竣工日期]3. 工期延迟:因非乙方责任的原因造成工期延迟时,可在甲方确认后适当延长工期。

三、合同金额1. 总额:人民币[填大金额] (小金额:¥[小金额]元)。

2. 付款方式:-预付款项:签订合同后支付[具体比例]%作为预付款项。

-进度款:支付月/阶段完工工程量的[具体比例]%。

-竣工结算金:工程竣工验收合格后,支付合同总额的[具体比例]%,剩余的[具体比例]%作为保证金。

-保证金:保修期满且无质量问题的,统一支付。

四、工程质量1. 质量标准:符合国家及行业现行相关标准规范。

2. 质量保证:乙方对工程质量承担保修责任,保修期自工程竣工验收合格之日起计算,具体保修期及内容按国家相关规定。

五、双方责任1. 甲方责任:-提供施工所需的相关资料及批准文件。

-按合同支付工程款。

-协助乙方解决施工过程中的问题。

2. 乙方责任:-按合同完成工程任务。

-使工程质量、安全及进度符合甲方要求。

-遵守国家法令及相关规定,实施文明施工。

六、违约责任1 .任何一方违反本合同约定的,应承担相应的违约责任,赔偿另一方造成的损害。

2 .乙方不能在约定的时间内完成工程的,应按延误的天数向甲方支付违约金,具体计算方法按本合同规定。

铁路建设工程施工合同协议条款6篇

铁路建设工程施工合同协议条款6篇

铁路建设工程施工合同协议条款6篇篇1铁路建设工程施工合同是铁路建设工程的重要组成部分,合同条款的合理与否直接关系到工程的施工进度、质量和安全。

下面将就铁路建设工程施工合同中的主要条款进行详细介绍。

一、工程概况1. 工程名称:明确工程的名称,包括项目的名称和工程的具体名称。

2. 工程地点:准确描述工程的位置,包括具体的地理位置和交通状况等。

3. 工程内容:详细描述工程的主要内容和范围,包括工程的规模、标准、技术要求等。

二、合同签订方1. 甲方:工程业主或委托人。

2. 乙方:承担工程施工任务的企业或个人。

三、工程费用及支付方式1. 工程总造价:明确工程的总造价,包括工程的施工费用、材料费用、设备费用等。

2. 工程付款方式:规定工程款的支付方式和周期,确定付款方式的比例和时间节点。

四、工程时间进度1. 工程工期:规定工程的施工周期,包括起止日期、工作内容和完成时间等。

2. 工程进度管理:约定双方的权利和义务,以确保工程按时、按质、按量完成。

五、工程质量要求1. 工程质量标准:明确工程的质量标准和验收标准,确保工程的质量符合规定要求。

2. 质量保证期:规定工程的质量保证期限,保证工程在一定时间内没有质量问题。

六、安全生产责任1. 安全生产保障:约定双方的安全生产责任,确保施工过程中的安全。

2. 安全管理措施:明确安全管理措施和应急预案,保障工程参与者的生命安全和财产安全。

七、合同变更与解除1. 合同变更:规定合同的变更方式和条件,确保变更的合法性和合理性。

2. 合同解除:约定合同解除的条件和程序,保护双方的合法权益。

八、违约责任与争议解决1. 违约责任:规定双方的违约责任和相应的赔偿方式,确保合同的执行。

2. 争议解决:约定争议解决的程序和方式,保障双方的合法权益。

九、其他条款1. 合同生效与变更:明确合同的生效时间和变更的方式,保障双方的合法权益。

2. 其他约定:根据具体情况可以添加其他条款,如保密条款、附加条款等。

浅谈铁路工程总价承包合同签订补充合同应注意的问题

浅谈铁路工程总价承包合同签订补充合同应注意的问题

浅谈铁路工程总价承包合同签订补充合同应注意的问题摘要:在通过招投标已经确定投标报价的情况下,加强合同专用条款的研究,正确把握合同调价原则,慎重签订相关补充合同,是搞好铁路建设工程投资控制的关键。

本文针对铁路工程总价承包合同签订补充合同这一环节,提出一些看法,供同行参考。

关键词:铁路工程补充合同问题铁路建设项目投资控制涉及从项目立项至竣工验收各个阶段,本文仅针对铁路工程总价承包合同签订补充合同这一环节,提出以下几个方面应注意的问题进行探讨。

一、I类变更等批复后应及时签订补充合同。

2010年7月1日之前的大多数铁路大中型建设项目均采用初步设计招标,由于建设标准变更、勘测设计深度不够等原因,导致I类变更较多,有些甚至还存在修改初步设计现象,对工程投资存在一定影响。

对于这些I类变更特别是修改初步设计在获得原初步设计批准单位批准之后,建设单位应及时与施工单位签订补充合同,作为中期进度付款结算的依据,这样既有利于建设方控制投资及据实验工计价,也有利于施工方及时获取中期进度款,维护施工方利益。

二、所签补充合同必须符合原合同调价原则。

铁道部2008年12月颁布的《铁路建设项目总价承包标准施工招标文件补充文本》(铁建设[2008]254号)中“专用合同条款”(以下简称“专用合同条款”)15.4.1 约定:本项目实行总价承包,合同签订后任何一方不得擅自调整合同价格,但有下列情况之一的可作调整:(1)发包人对建设方案、建设标准、建设规模和建设工期的重大调整以及非承包人原因引起的I类变更设计;(2)保险范围之外,由于不可抗力造成的损失按通用条款第21.3.1项办理;(3)甲供材料设备由发包人按铁道部相关规定调整;(4)按国家和铁道部有关政策允许调整并经原审批部门批准调整的内容可进行调整。

同时,15.4.2中又约定总承包风险费是指由总承包单位为支付风险费用计列的金额,风险费用包括但不限于以下内容:(1)初步设计招标的施工图量差、承包人原因引起的Ⅰ类变更设计及全部Ⅱ类变更设计引起的工程增减的费用;(2)非不可抗力造成的自然灾害损失及其采取的预防措施费用;(3)发包人供应的材料、设备以及15.4.1(4)以外的材料、设备价差;(4)建设工期重大调整以外的施工组织设计调整工期造成的损失和增加的措施费;(5)工程保险费;(6)由于变更施工方法、施工工艺所引起费用的增加;(7)工程质量、施工安全、建设工期、投资控制、环境保护和技术创新考核费用。

中铁铁路施工合同范本

中铁铁路施工合同范本

中铁铁路施工合同范本甲方(发包方):单位名称:____________________法定代表人:____________________地址:____________________联系电话:____________________乙方(承包方):单位名称:____________________法定代表人:____________________地址:____________________联系电话:____________________一、工程概况1. 工程名称:[铁路项目名称]2. 工程地点:[具体地点]3. 工程内容:包括但不限于铁路线路、桥梁、隧道、站场等工程的施工,具体以施工图纸和工程量清单为准。

4. 工程规模:[工程规模描述]5. 工程期限:自[开工日期]起至[竣工日期]止,总工期为[具体工期天数]天。

二、工程价款及支付方式1. 工程价款:本工程总价款为人民币[大写金额]元(¥[具体金额]元)。

2. 支付方式:预付款:合同签订后[预付款支付比例]日内,甲方向乙方支付工程总价款的[预付款金额]%作为预付款。

进度款:乙方按照工程进度完成相应工程量后,经甲方审核确认,甲方向乙方支付工程进度款。

进度款支付比例为已完成工程量的[进度款支付比例]%。

竣工结算款:工程竣工验收合格后,乙方提交竣工结算报告及相关资料,甲方在[结算审核期限]日内审核完毕,审核确认后甲方向乙方支付工程竣工结算款。

质量保证金:工程竣工结算款的[质量保证金比例]%作为质量保证金,质量保证金的返还按照双方约定的方式进行。

三、工程质量及验收1. 乙方应按照国家和行业相关标准及甲方要求进行施工,确保工程质量符合验收标准。

2. 工程施工过程中,甲方有权对工程质量进行监督检查,乙方应予以配合。

如发现工程质量问题,乙方应立即整改。

3. 工程竣工后,乙方应提交竣工验收申请报告,甲方应在[验收期限]日内组织验收。

验收合格后,双方应签署竣工验收报告。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

铁路施工总价承包合同铁路施工总价承包合同随着法律法规不断完善,人们越发重视合同,合同出现的次数越来越多,签订合同也是非常有必要的行为。

那么合同书的格式,你掌握了吗?下面是店铺为大家整理的铁路施工总价承包合同,供大家参考借鉴,希望可以帮助到有需要的朋友。

铁路施工总价承包合同1甲方:乙方:依据当时当地劳务市场行情及工程现场实际,经甲、乙双方共同协商,甲方将护坡的人工劳务承包给乙方,为明确双方责任,特设立本合同。

一、工程概况1、工程地点:2、承包内容:铁路附属工程2.1、中铁三局现有劳务施工,及现场管理人员下达的施工任务。

2.2、承包方式单包工3、工程量清单及价格(价格均为综合单价,施工合格,现场清理,节约用料)。

二、甲、乙双方承诺1、乙方必须按照甲方批准的施工方案施工,不得自作主张。

2、乙方全面接受甲方的监督,检查和管理,所有劳务人员必须严格遵守甲方规定的各项现场施工管理制度,服从现场施工管理。

凡领导上工地检查指导工作,工人不得与其发生正面冲突,若有疑问需向甲方反应情况,由甲方协调解决。

3、乙方劳务人员进场,必须供个人名单(姓名、年龄、户籍)各班组长名单。

4、乙方劳务人员不得无理取闹,打架斗殴,若发生打架斗殴,双方各罚款1000元并按项目部处罚条例处罚,严重送公安司法机关处理。

5、乙方施工人员安全均按项目部安全条例实施,保险由项目部统一购买。

三、工程综合指标1、工程指标1.1、开工期年月日,竣工年月日。

1.2、工人进入工地三日内必须开工,正常开工后若有不可抗力或其它因素(如设计变更和工程增加、待料、缺水、停电等)不能施工。

(下雨、正常休息例外,误工连续超过3天,甲方必须按平均每人每天工资付与乙方工人。

四、工程款的支付和施工结算1、甲方按照工程的施工进度结算工程款,具体约定如下:1.1、工程合同签订之日起按每月二十五日计量,(若工作面未完工,无法计量,则顺延至下月计量)下月五至十五日前按照工程量的70%支付工资。

1.2、工程峻工或年前放假一星期内付清所有工程款工资,若所开工作业面由上至下未完成,中途停工离开,则只结算完成工作量的50%工程款。

五、甲、乙双方其它的约定1、施工期间员工的住宿及水电由甲方提供,开工1 0日后甲方支付生活费。

2、甲方负责乙方的施工拌和机、运输机械、水、电。

本合同未尽事宜,由双方本着平等互利的原则协商解决,3、本合同在执行过程中发生争议,由双方协商解决,也可以向有关部门申请调解仲载。

4、双方互守承诺,不得违约,如有违约,所发生的费用由违约方负责。

六、本合同一式二份,甲乙双方各执一份,双方签字生效,起同等法律效率。

本合同书附件:1、工程量清单及价格、工艺说明。

2、甲、乙双方个人资料(身份证复印件、联系方式)甲方:(盖章签字):乙方:(盖章签字):日期:铁路施工总价承包合同2发包方(甲方):承包方(乙方):本工程由发包方经比选并经建设单位(乌铁局工程项目管理所)审核同意后,确定由中铁二十一局集团第一工程有限公司进行施工,按照《中华人民共和国经济合同法》和《建筑安装工程承包合同条例》以及《铁路经济合同管理办法》,结合本工程具体情况,双方达成如下协议。

第1条工程概况1.1 建设项目和工程名称:南疆线库尔勒至喀什段平交改立交工程(1)K984+144.85新建1-14M框架桥;(2)K1407+522.13新建1-3.68M 框架桥;1.2 工程地点:南疆线库尔勒至喀什段1.3 承包范围:设计文件框架桥主体及附属工程。

1.4 承包方式:包工包料第2条工期2.1 开工日期:本合同工程定于20xx年______月______日开工。

2.2 竣工日期:本合同工程定于20xx年______月______日竣工。

第3条合同价款本工程合同价暂定为4060000元(大写:肆佰零陆万元整)。

(待工程竣工后以建设单位批准的.工程结算价款为准)第4条工程质量4.1 乙方必须按照设计文件和国家及铁道部现行的技术标准、规范设计文件的要求组织施工。

4.2 该建设工程项目执行铁道部现行的工程质量验收标准。

安全质量监督按照《关于印发乌鲁木齐铁路局〈铁路建设工程质量安全生产监督管理细则〉的通知》(乌铁建[20xx]453号)文件要求执行。

工程质量等级达到合格。

4.3 凡因乙方原因造成的施工质量不合格的工程,乙方应在甲方规定的时间内无偿返工,达到工程质量验收标准。

返工后仍达不到验收的,由乙方承担违约责任及经济支出。

由于非乙方原因达不到工程质量标准的,由责任方承担返工责任及经济支出。

4.4质量缺陷的经济责任,所称质量缺陷是指工程不符合国家或铁道部的有关技术标准、设计文件及合同中对质量的要求。

乙方对工程质量缺陷的返修的经济责任按下款执行。

4.5.1乙方未按国家或铁道部有关技术标准、设计文件及合同规定要求施工,造成质量缺陷,由乙方承担经济责任。

4.5.2 由于设计原因造成的质量缺陷,在施工之前,乙方应及时提出,如甲方及建设单位不改,乙方不承担经济责任,乙方发生的返修费用由甲方及建设单位按有关规定协调解决。

4.5.3 因为乙方采购的材料、构配件和设备质量不合格引起的质量缺陷,由乙方承担经济责任。

第5条设计文件5.1 甲方须在开工前进行必要的技术交底,向乙方提供3套的设计文件和图纸。

5.2 乙方要求增加设计文件和图纸的份数,由甲方提供,费用由乙方自负。

5.3 乙方收到设计文件和图纸后,在 2 日内组织现场核对。

5.4 非经甲方提供的设计文件,不能作为乙方施工依据。

5.5 变更设计文件按本合同第16条办理。

第6条双方驻工地机构及代表6.1 建设单位代表姓名:袁珍6.2 甲方代表姓名:张毛成6.3 建设单位委托的驻工地监理单位名称:乌鲁木齐铁建监理咨询有限公司总监理工程师姓名:6.4 乙方驻工地机构名称:南疆线库尔勒至喀什段平交改立交工程(1)K984+144.85新建1-14M框架桥;(2)K1407+522.13新建1-3.68M框架桥项目部乙方项目经理:金龙乙方项目副经理:袁宪灿乙方技术总负责:张劲松6.5 涉及营业线时,乙方施工各项目部必须配备满足需要的经考核合格的安全员、防护员、驻站联络员,并持证上岗。

第7条甲方工作7.1派驻工地机构和代表,履行甲方职责;向乙方提供由建设单位办理的与该工程相关的各种证件、批件、各种相关资料;负责因本工程施工与建设单位、监理单位和质量监督部门的协调工作及有关部门的交叉配合协调工作。

7.2按本合同约定,供应施工图及有关设计文件。

组织乙方参加建设单位组织的图纸会审,向乙方进行设计图纸交底。

7.3向乙方提供具备施工条件的施工场地和通道等,满足施工运输的需要,保证施工期间的畅通。

7.4办理开工报告手续;审查乙方报送的实施性施工组织设计、既有线改造及过渡工程施工方案,并督促实施。

7.5负责办理本工程对建设单位的验工计价手续,及时将建设单位批准的本工程进度款拨付乙方。

7.6协助乙方维护合法权益,支持乙方正当行使权利。

7.7帮助及指导乙方解决施工生产及项目施工管理中的困难,为乙方按照经批准的施工组织设计进行施工创造良好的环境。

第8条乙方工作8.1乙方按照合同的约定完成本工程的施工,并在保修期内履行保修义务。

8.2编制实施性施工组织设计、既有线改造及过渡工程的施工方案,报送甲方,审定后组织实施。

8.3根据甲方及建设单位的要求,按期报送年、季度施工计划,用款计划,年、季、月工程统计报表,质量安全事故报表。

于年末6 天、季末 5 天、月末 5 天内报送工程形象进度及其他有关情况。

8.4按本合同约定的分工范围,做好材料和设备的采购、检验、加工和管理。

8.5 涉及既有线改建或过渡工程施工,例如天窗修、提报施工计划等,必须严格执行乌铁总[20xx]426号《铁路营业线施工及安全管理实施细则》文件的有关规定。

承担施工安全的主体责任,必须严格执行营业线施工的各项规章制度、科学制定施工方案,建立完善的施工安全责任制,落实施工安全措施和责任,严格责任追究,应严格按审定的方案、范围和批准的封锁慢行计划组织施工,认真落实施工安全措施。

8.6 严格按照设计文件要求进行施工,确保工程质量,按合同约定时间完工和交付使用。

8.7 坚持文明施工,对每日的施工料具均要分类堆放,集中管理,防止机械和料具侵限现象的发生。

对铁路线路旁和两线间的旧轨、旧枕、配件等路料,要做好清理、回收工作,对暂时不能回收的,要分类堆码整齐,并派专人看守。

对暂时不能上道的新轨,要按规定码放、加固,并派人巡检。

对线路旁的建筑施工垃圾要及时进行全面清理,确保线路安全和整洁美观。

并做好施工现场环境保护、劳动保护安全生产。

8.8 按照规定提交竣工文件,参加竣工验收工作。

8.10 对已完工的工程和安装的设备,在验交前应负责保管,保证其处于完好状态。

8.11 对工程质量保修期的规定按照国家《建设工程质量管理条例》和铁道部的有关规定执行。

具体要求如下:8.11.1 本工程保修期自建设单位签认验收报告次日起年。

保修金为合同承包总价的5.0%。

保修期满后且无保修责任全额无息退还。

8.12 严格执行和自觉服从乌鲁木齐铁路局关于安全监察的有关规定及安全大队的检查,与运输设备产权管理单位签订安全协议,同时执行投标时有关安全风险抵押金的规定。

8.13严格按建设单位制定的《施工安全信息汇报、反馈、考核管理办法》及《关于加强调度指挥信息管理的规定》文件要求。

在营业线路上施工或进行影响营业线安全的施工,必须经铁路局或站段审核批准,按规定要求日期上报施工计划申请,铁路局审批的项目于施工开始前月的15日前上报甲方和建设单位施工技术部(工作站或项目部),提报的施工计划应包括:施工方案设计(施工项目、作业内容、地点和时间、影响范围、施工方案及验收安排)施工组织设计(施工组织及负责人、施工安全和质量的保障措施及防护办法、列车运行条件)、施工安全协议书等基本内容;施工技术部(工作站或项目部)审核签字后,于20日前汇总上报至安调部,由安调部统一向运输处提出月度施工计划申请表。

对施工中影响安全的重要信息和一般信息,按《施工安全信息汇报、反馈、考核管理办法》及时进行汇报、反馈。

甲方:(盖章签字):乙方:(盖章签字):日期:【铁路施工总价承包合同】。
