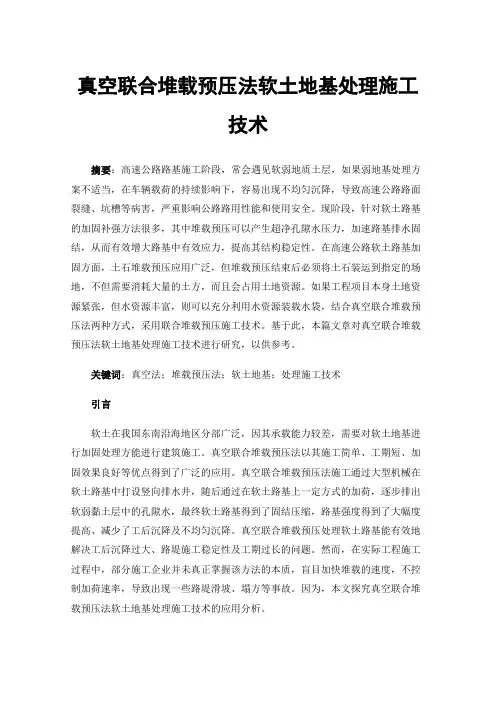

真空联合堆载预压法软土地基处理施工技术摘要:高速公路路基施工阶段,常会遇见软弱地质土层,如果弱地基处理方案不适当,在车辆载荷的持续影响下,容易出现不均匀沉降,导致高速公路路面裂缝、坑槽等病害,严重影响公路路用性能和使用安全。

现阶段,针对软土路基的加固补强方法很多,其中堆载预压可以产生超净孔隙水压力,加速路基排水固结,从而有效增大路基中有效应力,提高其结构稳定性。

在高速公路软土路基加固方面,土石堆载预压应用广泛,但堆载预压结束后必须将土石装运到指定的场地,不但需要消耗大量的土方,而且会占用土地资源。

如果工程项目本身土地资源紧张,但水资源丰富,则可以充分利用水资源装载水袋,结合真空联合堆载预压法两种方式,采用联合堆载预压施工技术。

基于此,本篇文章对真空联合堆载预压法软土地基处理施工技术进行研究,以供参考。

关键词:真空法;堆载预压法;软土地基;处理施工技术引言软土在我国东南沿海地区分部广泛,因其承载能力较差,需要对软土地基进行加固处理方能进行建筑施工。

真空联合堆载预压法以其施工简单、工期短、加固效果良好等优点得到了广泛的应用。

真空联合堆载预压法施工通过大型机械在软土路基中打设竖向排水井,随后通过在软土路基上一定方式的加荷,逐步排出软弱黏土层中的孔隙水,最终软土路基得到了固结压缩,路基强度得到了大幅度提高、减少了工后沉降及不均匀沉降。

真空联合堆载预压处理软土路基能有效地解决工后沉降过大、路堤施工稳定性及工期过长的问题。

然而,在实际工程施工过程中,部分施工企业并未真正掌握该方法的本质,盲目加快堆载的速度,不控制加荷速率,导致出现一些路堤滑坡、塌方等事故。

因为,本文探究真空联合堆载预压法软土地基处理施工技术的应用分析。

1软土地基1.1软土地基危害分析含水量比较高所带来的危害。

因为软土地基含水量通常在35%~75%之间,使得部分地区的软基出现流动现象,地基稳定性明显下降,一旦受到外界压力,会给地基的正常施工带来较大影响。

真空预压法地基处理方案

真空预压法地基处理方案

真空预压法地基处理方案一、工程概况。

咱这儿有个地基需要处理,这个地基就像个调皮捣蛋的小孩,不把它收拾妥帖了,上面盖的房子啥的都得跟着遭殃。

这个地基土质有点软趴趴的,强度和稳定性都不太够,所以咱们就得想个厉害的办法来给它强化一下,这时候真空预压法就闪亮登场啦。

二、真空预压法原理。

这真空预压法啊,就像是给地基做一个超级减肥又健身的套餐。

咱们先在地基上铺上一层砂垫层,这砂垫层就好比是地基的柔软小床,让它先舒舒服服地躺好。

然后呢,在砂垫层里插好多竖向排水通道,就像给地基插了好多小吸管。

再在砂垫层上盖一层不透气的密封膜,这密封膜一盖,就像是把地基装进了一个密封的小罐子里。

接下来,用真空泵把这个小罐子里的空气往外抽,这一抽啊,地基里的水就像一群被驱赶的小绵羊,顺着那些小吸管(竖向排水通道)就跑出去了,地基里的孔隙就越来越小,地基也就越来越紧实,就像把一块松松垮垮的海绵挤得紧紧的,这样地基的强度和稳定性就大大提高啦。

三、施工准备。

1. 材料准备。

砂垫层的砂得好好挑挑,要那种颗粒均匀、干净、含泥量少的砂,就像咱们挑水果一样,得选好的。

还有那些竖向排水通道的材料,得符合标准,可不能偷工减料。

2. 机械设备准备。

真空泵那是关键设备,得提前检查好,就像检查汽车一样,确保它能正常工作,抽气有力。

还有一些施工过程中用到的小设备,像装载机、平地机啥的,也都要调试好,随时准备上场干活。

3. 场地清理和平整。

先把地基这块场地里的杂物、垃圾啥的都清理干净,就像大扫除一样。

然后把场地平整好,不能坑坑洼洼的,这样后面铺砂垫层才能铺得平平整整的。

四、施工流程。

1. 铺设砂垫层。

先把砂运到场地里,然后用装载机或者其他设备把砂均匀地铺在地基上。

铺的时候得注意厚度,就像做蛋糕抹奶油一样,得抹得均匀,厚度要达到设计要求。

铺完之后,还得用平地机把砂垫层再整平一下,让它平得像镜子一样。

2. 打设竖向排水通道。

根据设计好的间距,用专门的设备把竖向排水通道打到地基里去。

真空预压软基处理施工方案

真空预压软基处理施工方案

真空预压软基处理施工方案1. 简介真空预压软基处理是一种常用的地基处理方法,通过施加真空负压力和预压力,使软基地层获得一定抗压强度和变形控制能力。

本文将介绍真空预压软基处理的施工方案。

2. 施工准备在进行真空预压软基处理施工前,需要进行以下准备工作:2.1 地质勘察对施工地区进行详细的地质勘察,了解软基地层的厚度、含水量、土质等情况,为施工方案的设计提供依据。

2.2 设计方案根据地质勘察结果,设计真空预压软基处理的具体参数,包括真空预压力、预压时间、真空预压区域等。

2.3 设备准备准备必要的设备,包括真空预压设备、测量仪器、土方开挖机械等。

2.4 安全措施确保施工过程中的安全,制定相应的安全措施和应急预案。

3. 施工流程真空预压软基处理的施工流程可分为以下几个步骤:3.1 土方开挖根据设计要求,在软基地层上方开挖一定深度的土方坑,以便于安装真空预压设备。

3.2 安装真空预压设备将真空预压设备安装在土方坑中,根据设计要求布置真空预压管道和排气管道。

3.3 施加真空负压力启动真空预压设备,通过排气管道抽取软基地层中的气体,施加真空负压力,使软基地层松散。

3.4 施加预压力在施加真空负压力的同时,通过真空预压管道向软基地层施加预压力,使软基地层充实。

3.5 真空预压时间根据设计要求,保持一定时间的真空预压作用,使软基地层充分固结。

3.6 检测与监测在真空预压过程中,不断进行各项检测与监测工作,包括软基地层的孔压、压缩变形等。

3.7 压实在真空预压完成后,对软基地层进行进一步的压实,确保其抗压强度和变形控制能力。

4. 施工注意事项在进行真空预压软基处理施工时,需要注意以下事项:4.1 设备操作操作真空预压设备时,需要严格按照操作规程,避免设备故障或操作失误造成意外。

4.2 施工质量保证施工质量,包括真空预压力的准确控制、预压时间的严格控制等。

4.3 施工监测加强施工监测工作,定期进行软基地层的孔压、压缩变形等监测,及时调整施工参数。

真空预压处理软土地基施工方案

真空预压处理软土地基施工方案

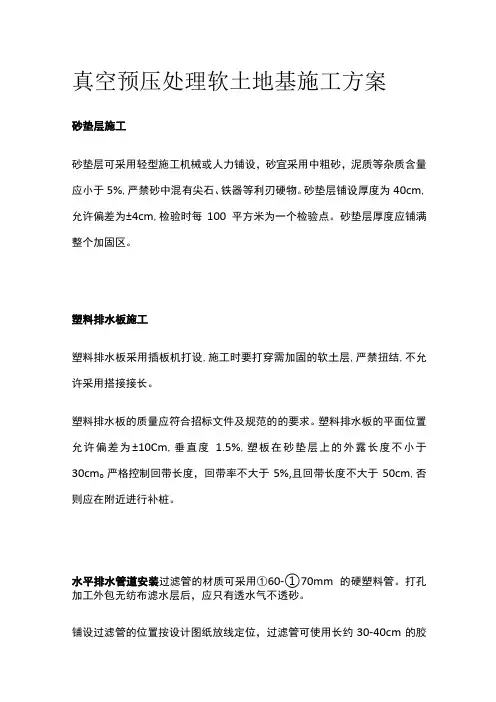

真空预压处理软土地基施工方案砂垫层施工砂垫层可采用轻型施工机械或人力铺设,砂宜采用中粗砂,泥质等杂质含量应小于5%,严禁砂中混有尖石、铁器等利刃硬物。

砂垫层铺设厚度为40cm,允许偏差为±4cm,检验时每100平方米为一个检验点。

砂垫层厚度应铺满整个加固区。

塑料排水板施工塑料排水板采用插板机打设,施工时要打穿需加固的软土层,严禁扭结,不允许采用搭接接长。

塑料排水板的质量应符合招标文件及规范的的要求。

塑料排水板的平面位置允许偏差为±10Cm,垂直度 1.5%,塑板在砂垫层上的外露长度不小于30cm o严格控制回带长度,回带率不大于5%,且回带长度不大于50cm,否则应在附近进行补桩。

水平排水管道安装过滤管的材质可采用①60-①70mm的硬塑料管。

打孔加工外包无纺布滤水层后,应只有透水气不透砂。

铺设过滤管的位置按设计图纸放线定位,过滤管可使用长约30-40cm的胶管连接,胶管套入滤管长度宜为IOCm,然后用铅丝绑紧,铅丝接头严禁朝上。

滤管安装过滤管应埋于砂垫层中间距泥面与砂垫层顶面的距离均应大于5cm o滤管周围必须用砂填实,严禁架空漏填。

过滤管埋设完毕后,应平整砂面,清除石块、瓦砾等杂物。

分别测量塑料J非水板打设前、后以及真空预压前的地面标高,以确定预压前发生的沉降量。

密封沟及围堰密封沟的开挖应沿加固边界进行,其深度应达到地下水并切断透水层,内外边坡应平滑无砂料存在。

沟底宽度应在0∙4m以上,以保证密封膜与沟底粘土充分接触,满足密封要求。

密封沟回填料应为纯粘土,不含杂质,回填时应避免回填料直接撞击密封膜,以免击破漏气。

筑堰的位置应跨密封沟的外沟沿,其土料应分层夯实或采用土袋装土搭密封膜的铺设密封膜宜为聚氯乙烯膜,厚度为0.12-0.17mm,其加固后形状必须与加固区一致,加工后的薄膜面积不得小于设计面积,密封膜每边长度应大于加固区相应边3-4m o每块加固区域用2-3层密封膜,具体层数可根据密封膜性能确定。

真空预压施工方案

真空预压施工方案

集装箱区真空预压地基处理施工方案一、工艺说明真空预压地基处理的原理为采用密封膜与土体围护结构使加固区域形成密闭空间,借助真空射流泵和埋设在垫层中的管道,将膜下土体密闭空间中的空气抽出,形成真空,使土体内空隙充分形成负压,利用大气压力使土体中空隙密实,提高固结度,以达到地基加固的目的。

上海枢纽闵行铁路货场工程位于闵行区剑川路北侧,昆阳路西侧,地基土存在较厚的淤泥质粘土层,含水量高,承载力低,不能够满足上部建筑物承载及沉降要求。

根据设计要求集装箱区地基采用真空预压地基处理。

为明确真空预压地基处理施工作业的工艺流程和操作要点,指导规范真空预压作业施工,特编制本方案。

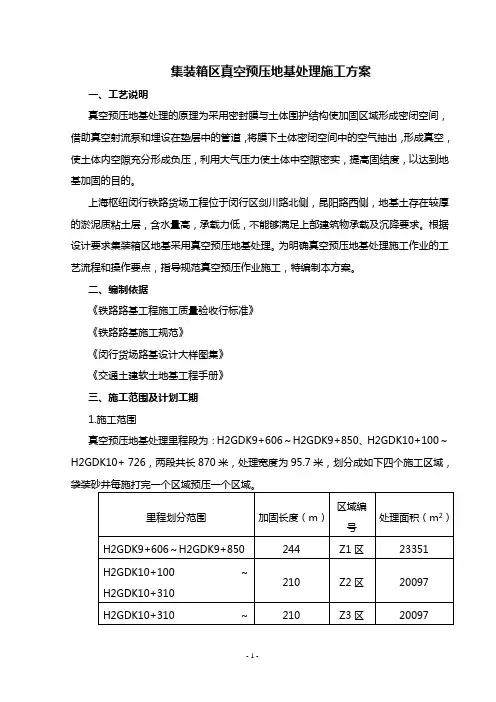

二、编制依据《铁路路基工程施工质量验收行标准》《铁路路基施工规范》《闵行货场路基设计大样图集》《交通土建软土地基工程手册》三、施工范围及计划工期1.施工范围真空预压地基处理里程段为:H2GDK9+606~H2GDK9+850、H2GDK10+100~H2GDK10+ 726,两段共长870米,处理宽度为95.7米,划分成如下四个施工区域,袋装砂井每施打完一个区域预压一个区域。

2.计划工期计划开竣工日期为:2008年05月10日~2008年10月20日,工期163天。

其中Z1区 2008年05月10日~2008年08月20日;Z2区 2008年05月30日~2008年09月10日;Z3区 2008年06月20日~2008年09月30日;Z4区 2008年07月10日~2008年10月20日。

四、施工人员、机械设备配置1.施工人员配置工班长5人,技术人员3人,负责施工管理、技术资料、材料检验、配合竣工检测等工作;施工员5人,作业人员30人,负责机械设备进场、使用及维护,日常施工。

2.施工机械设备配置主要施工机械设备仪器表五、施工总体布置1.临时用电现场已安装三个变压器,里程分别为:K9+580(315KVA),K10+300(500KVA),K10+700(KVA),沿真空预压区域南侧每25m埋设电力线杆,每200m布设一只配电箱,配合施工使用。

真空预压软基处理施工方案

真空预压软基处理施工方案

真空预压软基处理施工方案1. 简介真空预压软基处理是一种在地基的改进和加固过程中,采用真空系统对软基土进行排气和预压处理的技术。

该技术可以有效提高软基土的承载力和稳定性,减少地基沉降和变形,提高工程的安全性和可靠性。

本文将介绍真空预压软基处理的施工方案及注意事项。

2. 施工流程真空预压软基处理的施工流程主要包括以下几个步骤:2.1 地基勘查和设计在施工前,需要进行地基的勘查和设计工作。

通过对地基的土质分析和承载力计算,确定真空预压软基处理的施工方案和参数。

2.2 设备安装和调试在施工现场搭建真空预压处理设备,安装真空泵和其他相关设备,并进行系统调试和检测。

确保设备运行正常,并能够提供足够的真空吸力。

2.3 土壤准备和处理在施工区域内清除表层杂质和松软土壤,保证地基表面光滑平整。

然后,在需要进行处理的区域周围挖掘“无泥带”,以防止土壤淤泥对真空系统的影响。

2.4 真空处理施工将真空管道连接到处理区域的真空孔,并启动真空泵进行排气。

根据设计要求,控制真空泵的运行时间和真空度,使软基土在真空作用下呈现出压实状态。

同时,根据实际情况决定是否需要辅助施压。

2.5 监测和调整在软基处理施工过程中,需要进行实时监测。

通过测量地基沉降、位移和真空度等参数,判断软基处理效果,并及时调整施工参数。

3. 施工要点与注意事项在真空预压软基处理施工过程中,需要注意以下要点和事项:1.施工现场应保持干燥,避免因雨水等问题影响施工进度和效果。

2.地基勘查和设计应严格按照规范进行,确保施工方案的合理性和可行性。

3.真空处理设备和管道等施工设备应严格按照要求进行安装和调试,确保其运行正常。

4.土壤的处理应认真清除表层杂质和松软土壤,确保地基表面平整光滑。

5.在施工过程中,应根据实际情况进行监测和调整,及时反馈施工效果,并根据需要对施工参数进行调整。

6.施工结束后,应进行验收和评估,确保软基处理达到设计要求,并进行相应的记录和报告。

软基处理方案 真空预压施工工艺

软基处理方案 真空预压施工工艺

软基处理方案真空预压施工工艺真空排水预压法是一种新型的软土加固技术,属于排水固结法。

该技术通过铺设水平排水砂垫层和竖向排水体,再在砂垫层上铺设不透气的薄膜封闭装置,借助于埋设在砂垫层内的管道,通过抽真空装置,使土体中形成负压,将土体孔隙中的孔隙水抽出,从而降低孔隙水压力,增加有效应力,使土体产生固结,减少后期沉降,提高地基承载能力。

施工内容包括:(1)施工塑料排水板和砂垫层;(2)施工密封层;(3)设置高效率的抽真空装置;(4)设置检测系统。

施工前需要充分准备,包括收集技术规程、规范和地质情况,了解设计意图和技术要求,调查施工现场情况等。

同时,组织施工机械设备进场,并进行检查和调试。

还需要设置沉降观测标和侧向位移桩,并测量预压前的标高。

施工过程中,需要按流程铺设砂垫层和排水体,设置密封层和抽真空装置,进行补漏和试抽真空等步骤。

真空预压后,需要维持真空度达到80Kpa以上90~120天,根据沉降观测推算土体固结度达到90%即可停机卸泵。

最后需要继续观测边桩位移和地面沉降,以确保施工效果。

压的效果和排水系统的质量。

首先,根据设计要求和现场实际情况,选用合适的塑料排水板,进行预处理和切割。

然后,按照施工图纸和要求,进行排水板的拼接和固定。

在固定过程中,要注意排水板之间的接缝要严密,不得有漏水现象。

最后,进行真空预压,确保排水板与砂垫层之间的贴合紧密,达到良好的排水效果。

4、管道施工。

4-1管道施工要求:根据设计要求和现场实际情况,选用合适的管道材料和规格。

在施工过程中,要注意管道的安装位置、坡度和连接方式等。

管道的连接处要严密,不得有漏水现象。

同时,要对管道进行试压和验收,确保其质量符合要求。

5、设备安装。

5-1设备安装要求:根据设计要求和现场实际情况,选用合适的设备和配件。

在安装过程中,要注意设备的安装位置、固定方式和接线方式等。

同时,要对设备进行试运行和验收,确保其正常工作。

6、综合验收。

6-1综合验收要求:在排水系统施工完成后,要进行综合验收。

真空预压加固软土地基工法

真空预压加固软土地基工法

真空预压加固软土地基工法真空预压法是在地基表面铺设密封膜,通过特制的真空设备抽真空,使密封膜下砂垫层内和土体中垂直排水通道内形成负压,加速孔隙水排出,从而使土体固结、强度提高的软土地基加固法。

真空预压法适用于加固淤泥、淤泥质土和其他能够排水固结而且能形成负超静水压力边界条件的软粘土。

该法早在50年代初就已由瑞典的杰尔曼(W.kJELLMAN)提出,但直至70年代末期一直末能得到广泛应用。

1980年,交通部第一航务工程局科研所(天津港湾工程研究所)在天津新港开展现场试验研究,解决了实用密封薄膜、抽真空装置及关键施工工艺,使该法达到实用阶段,并于1982年末成功地应用于天津新港软基加固工程中。

1983年该法的研究列入“六五”国家科技攻关项目1985年通过国家技术鉴定,并获“六五”国家科技攻关奖;1987年2月取得国家专利权(专利号(申请号)85108820),并于1989年被评为中国专利优秀奖;“七五”期间,该法被列为国家计委重点推广新技术的第28项,同时被列为“七五”期间交通部《通达计划》推广新技术项目之一。

目前,真空预压法已在港口工程、石油、化工、建筑、公用事业和机场等工程中得到实际应用,加固面积已超过150万平方米,取得了良好的技术经济效果。

一、真空预压加固法的特点真空预压加固法有以下几个特点:(1)加固过程中土体除产生竖向压缩外,还伴随侧向收缩,不会造成侧向挤出,特别适于超软土地基加固。

(2)一般膜下真空度可达600mmHg,等效荷重为80kPa,约相当于4.5m堆土荷载;真空预压荷重可与堆载预压荷重叠加,当需要大于80kPa的预压加固荷重时,可与堆载预压法同时使用,超出80kPa的预压荷重由堆载预压补足。

(3)真空预压荷载不会引起地基失稳,因而施工时无须控制加荷速率,荷载可一次快速施加,加固速度快,工期短。

(4)施工机具和设备简单,便于操作;施工方便,作业效率高,加固费用低,适于大规模地基加固,易于推广应用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

湖州南浔至长兴姚家桥高速公路项目承包单位:山东省交通工程总公司监理单位:温州市交通工程咨询监理有限公司合同号: _______ 六合同 ______ 编号:SSZW-06-009 浙路(JB)103施工技术(工艺试验)方案报审单浙江省交通厅工程质量监督站监制真空预压处理软土地基施工方案一、编制说明:1.1 浙江申苏浙皖高速公路六合同两阶段施工图设计1.2 公路工程质量检验评定标准( JTJ071-98)1.3 公路工程国内招标文件范本1.4 浙江申苏浙皖高速公路招标文件专用本1.5 施工质量控制要点及注意事项二、工程概况:2.1 工程名称:浙江申苏浙皖高速公路六合同。

2.2 施工方案:本工程采取打设塑料排水板和真空预压地基处理方案。

2.3 施工内容:清表土后,铺设0.4m 砂砾垫层,作为施工层,打设塑料排水板。

施工完毕后,在塑料排水板打设面层,进行真空预压作业,使其该地段承载达85Kpa 以上。

2.4 施工范围:K31+727〜K32+140、K32+322〜K32+400 路线范围内,长491m。

2.5 工程量:2.5.1 铺设砂垫层约6792m3(h=0.3m)2.5.2打设塑料排水板约16674根。

三、施工准备:3.1 施工临时道路、临建。

3 . 1 . 1机械设备进场可利用便道至施工现场。

3.1.2施工临建设在K31+700 附近。

3.2 施工用电、用水。

3.2.1 施工用电需满足300KW/H 的电力供应,由我公司施工变压器接至区内或自备75KW 发电机。

3.2.2 施工用水:采用潜水泵就近提取征用后渔塘水、沟渠及小河水。

3.3 施工主要设备3.3.1打桩机3台及配备12 套真空射流装置可满足真空预压实验段施工。

四、前期施工4.1 砂垫层施工4.1.1 砂宜采用中粗砂,泥质等杂质含量应小于5%,严禁砂中混有尖石、铁器等利刃硬物。

4.1.2砂垫层铺设厚度为40cm,允许偏差为士4cm,检验时每100 平方米为一个检验点。

砂垫层厚度应铺满整个加固区。

4.1.3砂垫层可采用轻型施工机械或人力铺设。

4.2 塑板施工4.21 塑料排水板的质量应符合招标文件及规范的的要求。

4.2.2塑板的平面位置允许偏差为士10cm,垂直度1.5%,塑板在砂垫层上的外露长度不小于30cm。

严格控制回带长度,回带率不大于5%, 且回带长度不大于50cm,否则应在附近进行补桩。

4.2.3塑板打设时要打穿需加固的软土层。

4.2.4塑板在打设时,严禁扭结,不允许采用搭接接长。

4.2.5 塑板在验收后,埋入砂垫层中。

五、预压安装:5.1.1密封膜宜为聚氯乙烯膜,厚度为0.12-0.17mm,其加固后形状必须与加固区一致,加工后的薄膜面积不得小于设计面积,密封膜每边长度应大于加固区相应边3-4m。

5. 1 .2每块加固区域用2-3层密封膜,具体层数可根据密封膜性能确定。

薄膜加工可采用热合法,严禁有热穿、热合不紧等现象,不宜有交叉热合封。

5.1.3过滤管的材质可采用①60-①70mm的硬塑料管。

打孔加工外包无纺布滤水层后,应只有透水气不透砂。

5.1.4 铺设过滤管的位置按设计图纸放线定位,过滤管可使用长约30-40cm的胶管连接,胶管套入滤管长度宜为10cm,然后用铅丝绑紧,铅丝接头严禁朝上。

5.2 滤管安装5.2.1 过滤管应埋于砂垫层中间, 距泥面与砂垫层顶面的距离均应大于5cm。

滤管周围必须用砂填实,严禁架空漏填。

5.2.2过滤管埋设完毕后,应平整砂面,清除石块、瓦砾等杂物。

5.3 分别测量塑料排水板打设前、后以及真空预压前的地面标高, 以确定预压前发生的沉降量。

5.4密封沟及围堰5.4.1 密封沟的开挖应沿加固边界进行, 其深度应达到地下水并切断透水层,内外边坡应平滑无砂料存在。

沟底宽度应在0.4m 以上,以保证密封膜与沟底粘土充分接触,满足密封要求。

5.4.2 密封沟回填料应为纯粘土,不含杂质,回填时应避免回填料直接撞击密封膜,以免击破漏气。

5.4.3 筑堰的位置应跨密封沟的外沟沿,其土料应分层夯实或采用土袋装土搭垒。

5.4.4在铺膜前,应把出膜弯管与过滤管连接好,并培实砂子、出口压盘与砂垫层表面应齐平,并放好下橡胶垫圈,铺膜完毕后,应沿出膜弯管口把膜剪开,然后放好上橡胶垫圈及上压盘,其间抹允黄油,最后应把两个螺母上紧。

橡胶、垫圈与膜间严禁有砂料存在。

5.5 密封膜的铺设5.5.1 铺设时应先从上风向下风向伸展,加固区周围余留量应基本一致。

施工人员应穿软底鞋上膜,严禁穿钉鞋上膜,每铺一层,均应有专人检查,若有孔洞,及时粘补,在密封沟内测应把膜铺平,铺膜过长时,可将其折于沟底,不可外铺于外侧坡上。

5.5.2 密封膜铺好后,可施放地面沉降观测盘于膜上,具体位置应符合设计图纸。

六、试抽真空:6.1 射流泵在安装前应试运转一次,如真空压力达不到0.09Mpa 则应维修,直到达到要求。

6.2 在覆水之前,应进行试抽真空,同时仔细检查每台射流泵的运转情况及薄膜之密封性,发现问题及时处理。

试抽真空宜为7-10 天,膜下真空压力应达到0.085Mpa,若低于此值既属不正常,应立即查找原因及时处理。

试抽开始,即应进行真空压力、沉降量等参数观测。

七、正常抽真空7.1 试抽达到要求后,可进行覆水转入正常抽真空阶段,此阶段是真空预压加固地基的主要阶段,可持续2-5 个月。

7.2覆水厚度宜为20-40cm,覆水后,膜下真空压力应逐渐稳定,在0.08Mpa 以上。

八、施工监测:8.1 预压参数包括孔隙水压力、真空压力、深层沉降量及水平位移等。

8.2 真空压力观测(膜下真空度)每隔4 小时观测一次。

表面沉降第一个月两天观测一次,以后则每周观测一次。

九、工程验收:9.1当连续四昼夜实测地面沉降小于2mm/d,或经实测土体强度增长到能满足上部连续填土荷栽,或地基固结度已经达到设计要求85% 时,经监理验收,即可终止预压,停泵、卸载。

9.2 停泵卸载后,在24 小时内测量地表回弹。

9.3 终止预压后,应平整场地,所用各种设备、管材应预拆除做到工完场清。

十、施工技术措施:10.1 密封膜加工后形状必须与加固区一致,加工后的薄膜面积不得小于设计面积,密封膜每边长度应大于加固区相应边长3到4米。

10.2 薄膜加工采用热合法,严禁有热穿、热合不紧等现象。

10.3在气温高的季节,加工完毕的密封膜应堆放在阴凉通风初,膜间适当撒放滑石粉,且堆放时间不宜过长,防止互相粘连。

10.4 过滤管应埋于砂垫层中间,距泥面与砂垫层顶面的距离均应大于5cm,滤管周围必须用砂填实,引进架空漏填。

滤管的连接长度不得小于10cm,用铅丝绑紧,铅丝接头严禁朝上;滤管用合适的滤水层包裹严密,避免杂物进入射流泵。

10.5 密封沟的开挖应沿加固边界进行,其深度应达到地下水,并切断透水层,内外坡应平滑无砂料存在。

沟底宽度应在0.4m 以上,以保证密封膜与沟底黏土充分接触。

1 0.6筑堰的位置应跨密封沟的外沟沿,其土料分层夯实。

十一、质量保证措施11.1 我公司现已全面执行GB/T19902-ISO9002 质量管理标准,本分项工程将严格质量保证体系,确保施工生产过程均处于受控状态。

11.2 质量保证措施:11.2.1 进入施工现场的材料具备出厂合格证、产品质量保证书等质量证明文件。

11. 2.2 图纸会审:由总工程师主持,施工处、工程科、质检科参加设计文件会审,明确工程质量要求,发现设计问题及时上报,对返回的设计问题的答复和设计变更应立即由工程科组织上述人员进行学习、贯彻并存档。

11.2.3 技术交底:工程科向各施工队队长进行技术交底,施工队长向各工种工人进行分类技术交底,使各工种工人明确职责和技术要求,加强全员质量意识,努力把好质量关。

11.2.4 事前控制:施工适用图纸、施工顺序、质量要求、施工方案等应按设计要求,在各分部工程开工前上报监理工程师。

11.2.5 事中控制:工作交接和质量互检制度,各施工队对工程质量应进行自检,交接班时两施工队进行书面互检(在施工日志里反映出来),认为上道工序不符合质量要求的接班方有权拒绝接收,并由原施工队立即进行返修、纠正,直至达到质量要求。

接收方认为上班合格的则由双方施工队长在对方施工日志中相关栏签字确认。

11.2.6 事后控制:坚决杜绝不合格品的出现。

11.2.7 建立资料分层审核制度:测量原始记录的计算部分必须有第二人进行复核并签字,以防差错。

11.2.8 各部门、各施工队负责人、技术人员每天碰头,研究解决工程质量中的“多发病”和“疑难病” ,找出病因,提出对策付诸实施。

十二、安全生产规程:11.1 贯彻“安全第一,预防为主,教育开路,制度确保”的方针,坚决杜绝人为重大事故。

严格遵守安全技术操作规程尤其要遵守《高空作业施工安全操作规程》。

11.2 编制分部、分项工程技术交底书,定期进行安全教育,及时纠正任何不安全的工作条件或工作方式,确保安全施工。

11.3施工人员进入施工现场工作时必须按规定佩戴安全帽、高空作业系好安全带,穿好防滑靴。

11.4 未经许可不得擅自进入危险工作地,未经许可不得擅自拆除设备上的安全防护装置,非操作人员不得擅自操作机械设备。

11.5施工人员必须服从安全管理员的领导。

11.6 夜间施工应有足够的照明。

遇有不良天气停止桩机作业,并将导管嵌入地面以下,雨季施工有防雷措施。

11.7随时注意地上尚未拆除的三线和地下管线。

真空预压施工工艺框图员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。

可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。

现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。

我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。

另一方面,问书本、问同事,不断丰富知识掌握技巧。

在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。

(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突岀工作重点,落实管理目标责任制。

(一)201x年上半年,公司已制定了完善的规程及考勤制度。

201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。
